实施团队把任务卡片做成可拖拽,看起来像是流程已经上了轨道;但只要“待确认”长期堆积、实施人员同时接太多项目、验收问题靠群聊追问,卡片移动得再快,交付也未必更快。看板落地的关键不是把任务搬进工具,而是让每个状态对应真实的工作条件、责任人和下一步动作。本文用一个明确标注为情景模拟的实施团队案例,拆解从流程梳理、拖拽规则到试点复盘的完整做法。
一、先讲结论:拖拽不是流程优化,规则才是
1. 看板要回答三个运营问题
我判断一块看板有没有实际价值,通常先看三个问题:现在有哪些工作在进行,工作为什么停在当前位置,下一步由谁采取什么行动。如果这三个问题仍要靠负责人逐个问人、翻聊天记录或更新另一份表格才能回答,那么看板只是任务的展示层,并没有成为流程管理工具。
对实施团队而言,任务通常要经过需求澄清、方案确认、实施执行、客户验证和交付收尾。每个阶段的工作对象、参与角色和完成证据都不同。把它们简单压成“未开始、进行中、已完成”三列,会把重要的交接与等待藏起来;把每个小动作都设置成一列,又会让看板变成维护负担。
我建议先定工作项、状态规则和交接责任,再定看板的列与拖拽权限。拖动卡片应该代表一个可解释的业务事件,例如“验收材料已齐,进入客户验证”,而不是“有人刚好更新了状态”。
2. 用流程证据判断看板是否有效
不要把“团队开始更新卡片”直接等同于流程变好。更有用的观察对象包括任务等待时间、阻塞暴露时间、返工次数、超期工作项比例和状态信息完整率。没有基线时,团队无法判断变化来自看板、人员调整、需求难度,还是同期发生的其他改动。
在没有真实项目数据的情况下,本文中的团队规模、周期和数字均为示意数据与情景模拟,用于解释分析方法,不代表行业平均值,也不是任何客户的实际结果。真实试点应保留统计口径、数据来源和观察周期。
| 观察问题 | 建议指标 | 它能帮助判断什么 |
|---|---|---|
| 工作是否卡在交接处 | 各状态停留时长、等待时长 | 区分实际执行时间与等待时间 |
| 问题能否及时显现 | 阻塞发现至负责人确认的时长 | 判断异常是否被及时接住 |
| 交付是否稳定 | 退回次数、返工比例、延期比例 | 识别质量或需求澄清问题 |
| 看板是否增加负担 | 每周更新耗时、字段缺失率 | 判断记录成本是否超过管理收益 |

二、背景和真实场景:实施团队的问题常藏在“等待”里
1. 从客户需求到交付,中间有多次责任交接
实施项目并不是一串独立任务。客户提出需求后,顾问要确认业务边界;方案人员要判断配置或定制方式;实施人员要执行并记录结果;客户侧关键用户要验证;项目负责人还要处理范围、时间和风险。任何一环的信息不完整,工作都可能在表面上“进行中”,实际上已经停滞。
例如,一张写着“配置权限”的任务卡,如果没有客户组织结构、角色清单、验证人和预期结果,实施人员即使接手,也可能在执行中途发现输入缺失。卡片状态看起来向前移动了,实际却把等待推迟到了后面,最终变成返工或临近交付才暴露的问题。
2. 一个典型但并非真实客户记录的情景
以下情景用于说明方法,不对应具体企业。假设一支由12人组成的实施小组,同时服务多个客户项目,工作依赖顾问、实施工程师、测试支持和客户关键用户。团队原本用共享表格排任务,群聊同步进度,项目负责人每周整理一次汇报。
这种做法在项目少、角色固定时可能够用。项目并行增多后,常见现象是同一个任务在表格、群聊和会议纪要里出现多个版本;“已完成”没有明确验收证据;客户迟迟未提供资料,却仍被记作实施人员未完成;负责人需要花时间人工拼接进度。
这类问题不能简单归咎于团队“不够自觉”。如果状态定义不清、输入条件未设、责任边界模糊,要求成员更频繁地更新,只会让数据更勤快地产生,却不一定更可信。
3. 把可见状态与真实状态分开看
我会把流程中的工作分成三种:正在被某个角色处理的工作、等待外部输入的工作,以及由于异常需要决策的工作。它们都可能在界面上显示为“进行中”,但治理方式不同。前者需要处理能力,后两者需要明确等待对象、跟进时间或升级路径。
因此,看板至少要让团队看出“谁在做”“等谁或等什么”“超过什么条件需要处理”。不一定要为每一种原因单独建一列,但不能把阻塞信息藏在卡片评论里,等到周会才发现。

三、常见误区:为什么拖得动,流程却没变快
1. 先选状态列,再要求团队适应
直接复制通用模板,常会得到“待办、处理中、已完成”三列,或一长串看似精细的状态。前者不足以解释交接,后者会导致成员频繁判断“应该拖到哪一列”。状态列不是流程图的装饰,它应该表达团队需要采取不同管理动作的阶段。
修正方法是从最近一段时间的真实工作记录中抽取样本,标注实际发生过的步骤和等待原因,再合并同类阶段。先解决流程中确实需要被管理的分界点,不要一开始就追求面面俱到。
2. 卡片“完成”没有完成证据
“配置完成”“已测试”“客户确认”都可能被不同成员作不同理解。如果卡片只记录状态,没有写清楚完成的最低证据,团队就会出现重复确认、验收返还和口径争议。
可以为关键状态写一句进入或退出条件。例如,“待客户验证”要求测试结果、验证范围和客户联系人齐全;“已交付”要求交付清单完成、遗留事项有责任人和日期。条件应足够清晰,但不需要把每项工作都变成冗长表单。
3. 把所有等待都算成某个人的未完成
实施项目经常依赖客户资料、业务确认、环境开通或其他团队的决策。如果这些依赖没有被单独呈现,项目负责人容易把外部等待误判为执行不力,实施人员则会背负无法控制的逾期任务。
更合理的做法是在任务中记录等待类型、等待对象、开始时间和下一次跟进时间。等待并不意味着不管理;它意味着管理动作从“继续执行”变为“跟进输入、评估影响或调整计划”。
4. 用过多必填字段换取“完整数据”
字段越多,信息看起来越全面,但每一次创建和更新的成本也会上升。若成员为了过校验而填写无意义的默认值,数据完整率可能提高,可信度却下降。
我通常把字段分为三层:创建工作项时必须知道的内容、进入特定阶段才需要的内容,以及可选的分析字段。只有会改变排期、责任、验收或风险判断的信息,才值得成为强制字段。
5. 用任务数量和拖动次数评价个人
一个人卡片移动得多,不等于产出更好;手里工作项少,也不必然代表贡献不足。任务大小、复杂度、依赖条件和返工风险差异很大。把看板直接用于个人排名,会诱发拆分任务、提前关卡或回避复杂事项等行为。
看板数据首先用于发现系统性瓶颈,而不是机械考核个人。个人绩效判断需要结合职责、工作难度、质量结果和协作贡献,不能拿单一流转指标替代管理判断。

四、专业判断逻辑:先建工作流,再配置拖拽规则
1. 先定义一张卡代表什么
看板上的卡片要有稳定的工作对象。它可以是一项交付任务、一个问题单、一次客户确认,或一个可独立验收的工作包,但不宜把目标、子任务、风险和会议纪要混为同一种卡片。
我的判断标准是:这件事是否有明确负责人、可识别的完成结果,以及可以被独立跟踪的生命周期。如果一张卡同时包含多个独立交付物,应该拆分;如果一张卡只是一个步骤、拆开后没有独立责任或决策意义,则不必拆。
2. 为每个关键状态写进入条件和退出条件
流程状态的价值不在名称,而在于团队是否能据此采取不同动作。每个关键状态至少要回答:什么情况下可以进入?在这里通常由谁负责?离开时需要留下什么证据?如果超时,谁来处理?
| 状态示例 | 进入条件 | 退出证据 | 主要责任动作 |
|---|---|---|---|
| 待澄清 | 需求已登记,但范围或验收目标仍缺信息 | 问题清单得到确认,责任人和目标日期明确 | 顾问补齐业务背景并确认优先级 |
| 方案确认 | 需求边界已清楚,存在待决方案 | 方案、影响范围和关键依赖有记录 | 方案角色给出判断,项目负责人处理范围风险 |

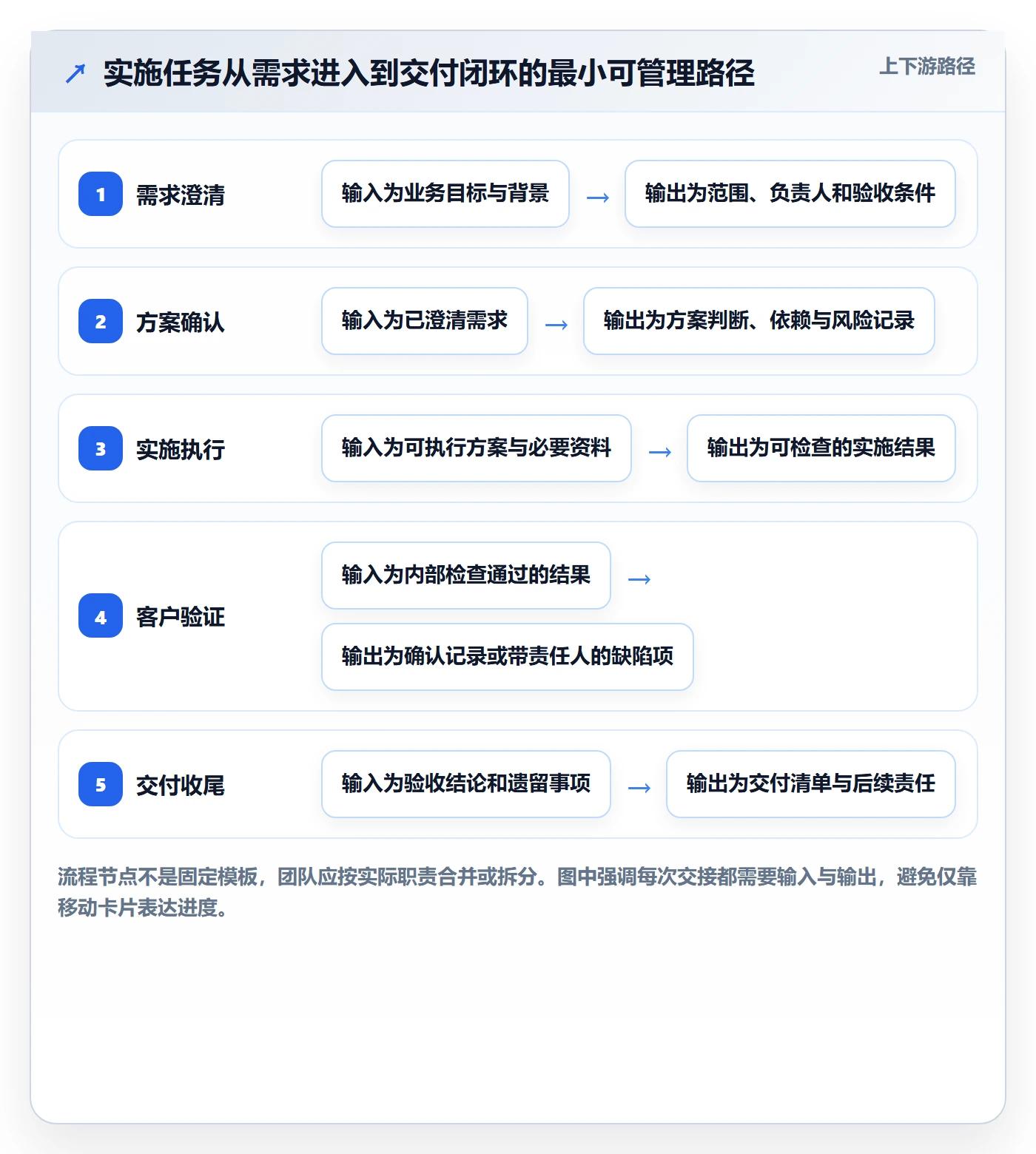

| 实施执行 | 输入资料、执行责任和验证方式齐备 | 配置或交付结果可检查,异常已记录 | 实施人员执行并暴露依赖或偏差 |
| 客户验证 | 内部检查通过,客户验证材料齐全 | 客户确认,或缺陷转为有责任人的新工作项 | 客户侧验证人反馈,项目负责人跟进等待 |
| 交付收尾 | 主要验收项通过,遗留事项已经评估 | 交付清单完成,未关闭事项有安排 | 交付负责人确认闭环和后续责任 |
3. 用拖拽事件承载可追溯的业务含义
拖拽不是孤立的界面动作。卡片跨状态时,最好能留下变更人、变更时间、前后状态和必要说明。对于重要节点,还应要求填写或关联证据,例如方案链接、测试记录或客户确认内容。
并不是所有团队都需要把所有变更设为审批。关键在于风险分层:低风险、可逆的日常任务可以由负责人直接更新;涉及范围变更、验收通过或跨团队承诺的状态,则应设置额外确认或审计记录。
4. 识别卡片流动背后的限制
任务长期堆在同一列,可能是该环节容量不足,也可能是入口质量差、依赖未清、优先级频繁变化,或退出条件没有共识。单看卡片数量无法判断原因,需要结合任务年龄、等待类型、返工和人员负荷一起看。
在制任务限制可以作为试点规则,但不要把某个数字当作普遍标准。团队应根据并行工作复杂度、角色覆盖和历史流转情况,先观察当前负荷,再逐步限制新增工作。限制的目标是减少多任务切换和隐性排队,不是让工作被挡在入口却无人处理。

五、情景案例拆解:从手工同步到有证据的协作
1. 先设定基线,不急着报告“提升了多少”
以下数据是为了展示如何观察试点而构造的情景模拟。假设一支12人实施小组选择一条典型工作流,观察上线前后各6周,每阶段记录约60个完成工作项。这里的“周期”按工作项进入流程至达到完成条件计算;“阻塞响应时间”按阻塞被标记至有人确认下一步动作计算。
正式项目中,样本量可能不足以支持强结论。若项目类型差异很大,应按工作类型分组;如果观察期内发生人员调整、客户范围变化或重大版本发布,也应在复盘中单独说明,避免把所有变化归因于看板。
2. 第一阶段:把“状态不清”转成流程问题
团队先从最近的任务样本中检查状态变化记录,归纳出三个需要解决的问题:入口信息不足导致反复澄清;客户等待和内部处理混在同一状态;“已完成”缺少验收证据。此时不先讨论工具功能,而是确认每一种情况是否需要不同的责任动作。
随后,团队把卡片统一定义为可独立验收的交付工作项,并把需求澄清、方案确认、实施执行、客户验证和交付收尾作为候选阶段。对等待事项,先通过标签或字段记录等待类型,不急着给每一种等待增加独立状态列。
3. 第二阶段:建立最小可用看板
第一版只保留少量必要字段:工作项名称、项目、负责人、优先级、计划日期、交付证据链接、依赖或阻塞原因。创建时强制填写项目、责任人和预期结果;进入客户验证时,再要求补充验证人和验证材料。
这类分阶段采集信息的方式,能避免成员在任务刚进入时就填写尚未确定的细节。团队还约定:卡片被拖入“客户验证”前,实施人员完成内部检查;客户未反馈时,卡片记录等待起始日和下一次跟进日期,而不是将任务默认为完成。
4. 第三阶段:小范围运行并校准规则
试点开始后的前两周,项目负责人每天查看新增工作项和异常项,但不要求全员参加额外会议。每周只复盘三类记录:长时间未变化的卡片、频繁退回的卡片、状态已变但缺少证据的卡片。
如果“待澄清”里堆积的工作项主要缺少同一类客户资料,问题可能在需求入口模板或客户沟通流程;如果工作项常在验证阶段退回,应该检查验收条件与内部检查,而不是简单要求实施人员加快执行。复盘的目的,是找到规则或输入中的共同原因。
5. 第四阶段:先看过程变化,再看结果变化
下面的对比仍为情景模拟,假设团队在试点中记录到以下变化。数字只用于示范如何组织对照,不可对外表述为真实项目成果。实际报告必须提供原始记录、统计口径、样本范围和变更背景。
| 观察指标 | 试点前示意值 | 试点后示意值 | 如何解读 |
|---|---|---|---|
| 工作项周期中位数 | 12.5天 | 9.0天 | 需确认项目难度与样本构成相近,再判断是否有改善 |
| 阻塞响应时间中位数 | 3.0天 | 1.2天 | 反映异常出现后是否更快有人确认下一步动作 |
| 验证阶段退回比例 | 24% | 15% | 可能与验收条件更清楚有关,也要排除需求复杂度变化 |
| 每周进度汇总耗时 | 4.5小时 | 2.0小时 | 可观察信息汇总是否减少,但仍需核算看板维护时间 |
这组模拟结果不能证明“看板让周期缩短了某个比例”。它只示范了证据链应该怎么搭:先说明团队改了什么规则,再展示过程指标如何变化,最后结合样本和其他同期变化谨慎解释结果。

6. 用根因分布决定下一轮改什么
如果试点后仍有大量任务停滞,下一步不应自动增加状态列。先统计停滞原因:资料未提供、范围未确认、内部资源冲突、环境问题、客户验证延迟,或技术方案存在不确定性。按原因集中度排序,先处理数量大且团队有能力改变的环节。
例如,若等待集中在客户资料,适合优化启动清单、责任人和提醒节奏;若集中在内部方案确认,适合明确决策角色和时限;若主要是返工,则要回看需求澄清与验收标准。不同根因对应的流程动作不同,不能靠统一加一个“阻塞”状态解决全部问题。

六、不同情况下的行动建议:按团队成熟度分步推进
1. 刚从表格转向看板的团队
先选一条边界清楚、周期相对可观察的工作流试点,不要一上来就把所有部门、项目类型和审批流程同时迁入。把“卡片代表什么、谁负责、何时算完成”先写成一页规则说明,状态数量保持在团队能够理解和维护的范围内。
启动时优先收集最少必要字段,至少包含责任人、目标结果和阻塞信息。试点头两周重点检查是否有人不知道怎么建卡、状态是否出现多种理解、重复记录是否增加,而不是追求仪表盘完整或自动化数量。
2. 已有多个项目并行、交接复杂的团队
这类团队通常需要区分项目视图与流程视图。项目负责人关注里程碑、范围和风险,执行角色关注当前工作与依赖,管理者关注队列、负荷和系统性等待。可以共享同一套工作项数据,但不要强迫所有角色使用同一种看板视角。
还应定义跨项目的优先级规则和资源冲突处理机制。看板能呈现“谁同时接了太多任务”,但不能替管理者决定哪个客户或交付优先。若优先级每天变化,却没有明确决策人,系统只会更清晰地记录混乱。
3. 强审计、私有化或迁移要求较高的组织
当组织有部署边界、数据治理、权限隔离、审计留存或既有系统迁移要求时,工具评估要超出界面操作。需要验证权限模型、历史数据迁移、附件与关系映射、日志留存、接口能力、升级维护方式,以及故障时的责任边界。
如果正在评估PingCode,可把其面向中大型企业及100人以上组织、支持私有化部署和Jira平滑迁移等产品方案说明,作为候选能力逐项核验,而不是直接当作选型结论。应要求供应方演示实际迁移样本、权限映射和回滚方案,并以当前合同、版本及部署范围为准。“不二选择”这类绝对判断不适合作为采购依据。
4. 任务类型差异很大的团队
如果实施任务、缺陷处理、客户变更和内部优化项目的流转逻辑不同,不要为了报表统一而强行塞进同一条流程。可以共享部分字段和指标口径,但为不同工作类型保留各自的状态和完成定义。
统一应发生在需要共同决策的地方,例如项目标识、责任人、风险级别和交付日期;差异应保留在实际执行环节。过度标准化会让卡片看起来整齐,却可能损失业务含义。

七、不同情况下的取舍:看板不是把所有管理问题都自动化
1. 状态列更细,还是保持少而清楚
状态更细的好处是可以暴露阶段差异,代价是更新判断变复杂、统计样本被切碎。如果相邻两个状态不会触发不同负责人、不同验收条件或不同管理动作,它们通常不值得分成两列。
反过来,如果一个状态里混合了“正在处理”和“等待客户”,而管理者需要采取完全不同的动作,就需要拆分状态或增加明确的等待属性。选择依据不是界面是否好看,而是区分后能否改善责任和决策。
2. 强制更新,还是降低更新成本
强制更新能减少空白,但会增加操作阻力。若成员更新信息要重复录入、需要切换多个页面,规定每天更新也可能只是催出形式化状态。先检查哪些信息能够自动带入、哪些字段只在特定阶段需要,往往比增加提醒更有效。
对于重要交付节点,可以设置必填证据或确认动作;对于日常过程,尽量减少重复录入。控制原则是:信息风险越高,越值得增加校验;重复性越高,越应该考虑自动化或复用。
3. 在制数量限制,还是保留紧急插单
限制在制任务有助于降低多任务切换,但客户实施工作常有紧急事件。若完全不留例外,成员可能绕过看板私下处理;若所有事项都标为紧急,限制又失去意义。
建议定义少数可验证的插单条件,例如生产事故、明确合同义务或关键验收风险,并由指定角色确认。每次插单记录原因、影响对象和被延后工作,定期检查例外是否变成常态。
4. 自建复杂流程,还是采用平台能力
平台可以承载权限、状态、提醒和统计,但复杂流程配置也会带来培训、维护、数据治理和升级成本。团队规模小、流程仍在变化时,先用轻量配置验证规则更稳妥;跨项目协同、权限隔离和审计要求上升后,再评估平台化建设的收益。
选型时建议把“能不能做”拆成“如何做、谁维护、变化时怎样改、数据如何导出、故障时谁负责”。演示环境里的拖拽顺畅,不等于真实组织中的权限、迁移和历史数据都能平滑运行。

八、试点复盘与下一步:用小闭环验证是否值得推广
1. 用四周建立最小验证闭环
不必等待完美方案才开始。可以把一个月作为最小试点周期:第一周定义工作项和状态;第二周运行并记录缺失信息;第三周针对最常见阻塞调整规则;第四周对照基线复盘。项目复杂或周期较长时,应延长观察窗口,确保有足够工作项经历完整流程。
- 选范围:选一条工作流或一个项目组,明确不纳入试点的工作类型。
- 定口径:写清周期、阻塞、退回和完成的统计定义。
- 建规则:明确卡片定义、状态条件、责任人和异常处理方式。
- 跑试点:记录真实更新耗时、漏项、误解和流程例外。
- 做复盘:区分规则问题、资源问题、外部依赖和工具问题,再决定改动。
- 设推广门槛:只有核心规则被团队理解、记录可信且维护成本可接受,才扩大范围。
2. 复盘会上只讨论能改变的原因
复盘不宜逐张卡片报进度,而应关注重复出现的系统问题。比如同一类资料反复缺失,可能要改需求入口;多个项目争抢同一角色,可能要调整资源分配;客户验证持续等待,则要明确跟进责任和升级条件。
团队可以用一页记录保留“观察到的事实、推测原因、下一步实验、负责人、复查日期”。将推测与事实分开,有助于避免会议中把个别印象直接当成全局结论。
3. 上线前检查清单
- 一张卡片代表的工作对象是否一致?
- 每个关键状态是否有进入条件和完成证据?
- 客户等待、内部依赖和异常是否能被识别?
- 每个工作项是否有明确负责人和下一步动作?
- 必填字段是否真的影响排期、验收或风险判断?
- 基线数据是否有明确口径、样本范围和记录来源?
- 谁负责维护流程规则、权限和统计定义?
- 试点失败或迁移不完整时,是否有回退安排?
最终,我更看重的不是团队能否熟练拖动卡片,而是看板能否让等待更早可见、交接更少靠口头、完成更有证据、问题更容易找到共同原因。下一步可以从一个项目、一个真实工作流和一组最小指标开始:先记下当前状态,再把状态定义清楚,运行一段时间后根据记录改规则。当卡片移动代表责任与证据发生变化,拖拽才真正落地;当它只是界面上的位移,流程仍停留在原地。

常见问题解答(FAQ)
1. 实施团队落地看板,应该先选工具还是先梳理流程?
我准备给实施团队上线看板时,常会先比较工具功能,但又担心工具选好了,原有的任务交接问题还是没解决。尤其是需求、执行、验收分属不同角色时,我不确定第一步应该从哪里开始。
先梳理当前工作流,再选工具。把一项工作从进入团队到验收交付的实际步骤、交接角色、等待点和异常情况列出来;然后定义每个状态的进入条件与完成条件。最后再根据这些规则选择能支持必要视图、字段和协作方式的工具,避免为了适配工具而重造流程。
2. 看板列和任务字段应该如何设置,才不会越用越复杂?
我做过看板后发现,大家会不断提出新增状态和字段的需求,最后更新一张卡片反而比在群里同步更费时间。实施项目又涉及负责人、交付物和依赖关系,我想知道哪些信息值得放在卡片上。
先明确一张卡片代表什么,例如一个可验收的任务或交付物;状态列只保留能改变责任或下一步动作的关键阶段。字段优先保留负责人、优先级、计划时间、交付物链接、依赖项和阻塞说明等直接影响协作的信息。试点期间记录字段的实际使用情况,若字段长期无人查看、也不影响决策,就考虑删除或改为按需补充。
3. 怎样判断拖拽卡片代表真实进展,而不只是改了状态?
我在团队协作中遇到过卡片已经被拖到“完成”,但交付物还没验收的情况。跨角色交接时,如果每个人对状态的理解不同,我很难从看板判断项目到底卡在哪里。
为每个状态写清进入条件、完成条件和责任人,并把拖拽视为状态变更记录,而不是完成工作的证明。例如进入“待验收”应附上交付物链接,进入“已完成”应满足约定的验收标准。定期抽查卡片与实际交付物是否一致;若状态与事实不符,先修正规则和责任边界,再考虑增加提醒或权限设置。
4. 如何衡量看板是否改善了实施流程?
我希望证明看板上线后确实解决了问题,但单看任务数量或团队觉得更清楚,似乎不足以说明流程变好了。若项目周期长、同时还调整了人员和排期,我也担心把其他变化误算成看板的效果。
上线前先确定基线和统计口径,再在试点期间观察同一类工作。可记录从任务开始到完成的周期、阻塞等待时长、延期任务占比、返工或退回次数,并注明统计范围和观察周期;前后比较时尽量保持任务类型和计算方法一致。若同期还有人员或流程调整,应说明这些因素,不能把全部变化都归因于看板。
核心关键词
文章包含AI辅助创作:拖拽落地方案:实施团队开展看板的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/482230
