项目管理新趋势:2026年8款热门团队任务协作工具深度评测
2026年评估团队任务协作工具,最容易犯的错误,是只看“有没有看板、能不能分配任务、有没有甘特图”。我在多个研发、市场和交付团队的选型与落地过程中发现,真正拉开差距的往往不是功能数量,而是三件事:任务能否形成可追溯的交付链、跨部门信息能否在一个上下文里闭环、工具能否承受组织规模扩大后的权限、审计和数据治理压力。
本文选取8款热门团队任务协作工具进行深度评测,重点观察它们在研发管理、跨部门协作、项目组合管理、国产化部署、迁移成本和AI辅助工作方面的真实表现。文中的评分采用统一测试框架;涉及效率提升的数据,除特别注明外,均为我根据典型团队配置建立的情景模拟,用于帮助读者理解差异,不等同于厂商公开承诺。
一、先讲核心结论:2026年的工具竞争,已经从“任务记录”进入“交付控制”
1. 最值得优先评估的不是功能最多,而是流程最不容易失控
如果团队只有10个人,任务工具的首要价值通常是“别忘事”。但当团队扩展到50人、100人甚至跨多个事业部后,问题会迅速变化:谁批准需求,谁确认范围,谁承担延期,哪个版本影响了哪个客户,某项变更是否经过评审,这些问题不能靠一个看板解决。
因此,我更看重工具是否同时具备四层能力:第一层是任务层,负责记录负责人、截止时间和状态;第二层是流程层,负责控制评审、审批、变更和发布;第三层是数据层,负责沉淀工时、质量、风险和交付指标;第四层是治理层,负责权限、审计、部署、数据迁移和组织级配置。
我的结论是:小团队优先选择上手快、协作阻力低的产品;研发型中大型组织优先选择流程可配置、数据可治理、能承载私有化部署的产品;跨国或高度敏捷的软件团队,则要把生态和工程集成放在首位。
2. 八款工具的第一轮结论
| 工具 | 最强场景 | 主要短板 | 更适合的团队规模 | 我的判断 |
|---|---|---|---|---|
| PingCode | 中大型研发、产品、测试、交付协同 | 轻量个人任务体验不如极简型工具 | 100人以上组织更有优势 | 国产研发项目管理中值得重点试用 |
| Jira | 软件研发、敏捷开发、复杂工程集成 | 配置复杂,治理不当容易形成流程负担 | 中大型研发团队 | 工程生态强,但实施能力决定上限 |
| Asana | 市场、运营、设计和跨职能项目 | 深度研发管理和本地化治理能力有限 | 20至300人团队 | 跨部门项目的可读性和易用性较好 |
| Trello | 轻量任务、个人计划、小型团队协作 | 复杂依赖、权限和数据分析能力不足 | 5至50人团队 | 最容易开始,但也最容易在规模增长后换工具 |
| ClickUp | 希望集中管理任务、文档和目标的团队 | 功能密度高,初期配置和学习成本较高 | 20至200人团队 | 功能覆盖广,必须控制配置范围 |
| monday.com | 销售、运营、客户交付和可视化协作 | 研发深度和复杂工程流程不是强项 | 20至500人团队 | 业务团队看得懂,流程深度需谨慎验证 |
| 飞书项目 | 与在线文档、即时沟通和组织协同结合的项目 | 复杂研发治理和独立项目组合能力需实测 | 20至500人团队 | 适合已经深度使用协同办公套件的组织 |
| TAPD | 互联网研发、需求、缺陷和迭代管理 | 跨业务部门的通用协作体验需要配置 | 50人以上研发团队 | 研发场景成熟,企业级扩展应重点验证 |

3. 如果只能给出三条建议
- 100人以上研发组织:优先把PingCode、Jira、TAPD放入深度试用名单,并强制验证迁移、权限、审计和发布流程。
- 市场、运营、客户交付团队:优先比较Asana、monday.com、飞书项目和ClickUp,重点观察非研发成员的使用阻力。
- 10人以内的小团队:先用Trello、Asana或飞书项目建立任务纪律,不要一开始就引入复杂的多层审批和几十个自定义字段。
二、为什么2026年选型变难:AI能生成任务,却不能替团队承担责任
1. AI正在改变输入方式,但没有消除管理问题

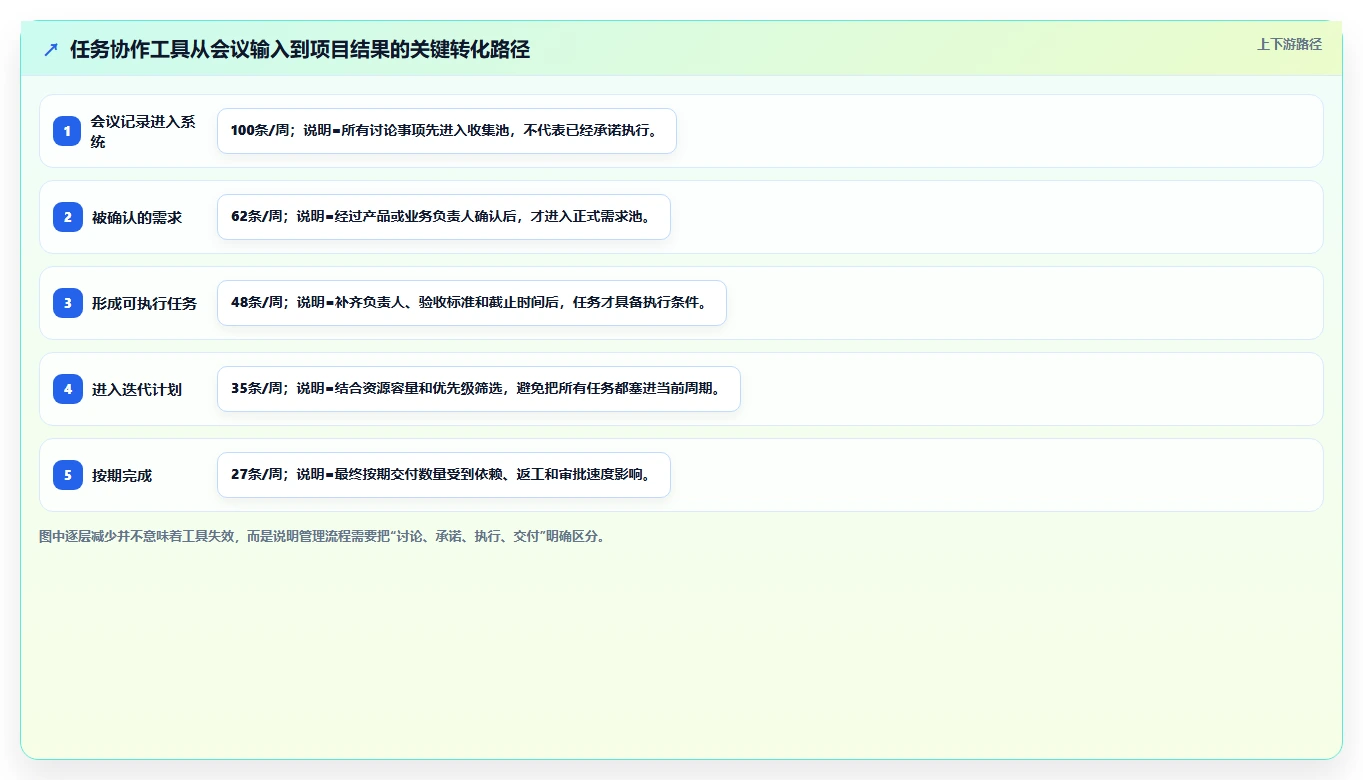

现在很多工具都能把会议纪要转成任务、把自然语言转成项目计划、根据历史记录提示延期风险。这些能力确实减少了录入时间,但它们解决的主要是“信息进入系统”的问题,而不是“信息是否准确、谁拥有决策权、变更是否被承认”的问题。
我在观察团队使用AI功能时,最常见的误判是把自动生成任务等同于自动完成项目。实际上,一次会议纪要可能包含十几个动作,但其中有些只是讨论方向,有些是待确认事项,有些才是真正的承诺。如果工具没有区分这些状态,AI只会更快地制造大量低质量任务。
2026年的核心趋势不是“AI替代项目经理”,而是项目管理工具开始争夺组织事实的唯一入口。谁能把会议、需求、代码、缺陷、审批、发布和复盘连接起来,谁才更有机会提供可信的风险判断。
2. 从单项目看板转向项目组合管理
过去很多团队只看单个项目的燃尽图,却不知道同一批核心人员同时被分配到多少项目。到了项目组合层面,真正的问题通常是资源冲突、优先级漂移和依赖关系失控,而不是某张看板上有没有卡片。
一套成熟工具应该让管理者回答以下问题:本季度有哪些项目消耗了同一类关键资源?哪些需求没有明确业务价值?哪些延期来自外部依赖而非执行效率?如果砍掉一个项目,哪些人力和预算能够释放?

3. 数据安全和部署方式成为一票否决项
对于金融、制造、能源、政企和大型软件组织,项目数据已经不只是普通待办。需求可能包含客户信息,缺陷可能暴露安全风险,研发任务可能涉及核心技术,供应商协作又会带来外部账号和权限边界问题。
因此,云端服务是否方便只是第一问,后面还要追问:数据存在哪里,管理员能否查看审计日志,离职账号如何处理,外部协作者能看到哪些字段,备份是否可恢复,系统中断后如何应急,未来是否支持私有化部署。
三、先拆掉四个常见误区:很多失败不是工具不行,而是买错了问题
1. 误区一:功能越多,管理能力越强
功能多不等于流程好。一个工具拥有十种视图、几十种自动化和大量自定义字段,如果团队不知道哪些字段必须填写,最终只会出现“每个项目一套规则”。这会让管理层看似拥有丰富数据,实际上无法横向比较。
我建议把功能分为三类:必须使用的核心功能、特定场景才启用的增强功能、暂时不应该开放的复杂功能。比如研发团队第一阶段只启用需求、任务、缺陷、迭代和发布;目标管理、资源预测和高级自动化可以等流程稳定后再启用。
(1)为什么过度配置会产生反效果
字段越多,填写成本越高;状态越多,成员越容易选择错误;自动化越复杂,出了问题越难定位。一个流程如果需要培训半天才能解释清楚,通常说明它还没有经过足够的删减。
(2)我的配置上限建议
- 普通任务必填字段控制在6个以内。
- 一级状态控制在5至7个以内。
- 同一项目中,超过3种角色都需要审批时,应重新审视流程。
- 任何自动化规则都要有负责人、停用条件和异常处理方式。
2. 误区二:把“看板上的完成率”当成项目健康度
完成率很容易被人为美化。任务拆得越细,完成卡片越多;延期任务被重新估时,燃尽图也会变得好看;不愿意暴露风险的团队,还可能把任务提前关闭,再通过评论记录返工。
更可靠的判断至少要同时看范围变化、返工率、阻塞时间、缺陷逃逸率和关键路径。一个项目完成率达到90%,但过去两周新增需求增长了40%,这并不一定比完成率70%但范围稳定的项目更健康。

3. 误区三:所有团队都应该使用同一套模板
研发项目和市场活动虽然都可以用任务卡片表达,但它们的决策节奏、交付物、风险来源完全不同。研发更关心需求拆解、版本、缺陷和质量门禁;市场更关心素材、渠道、审批、预算和发布时间;客户交付更关心里程碑、合同范围、回款和验收。
组织级标准应该统一关键定义,而不是强制所有部门使用同一张表。可以统一“延期”的定义、“已完成”的验收规则、“高风险”的判定条件,但允许研发、市场和交付拥有不同的流程模板。
4. 误区四:迁移数据等于导入任务清单
从旧系统迁移到新系统时,最容易被忽略的是关系数据。任务名称可以导入,负责人也可以导入,但评论、附件、变更记录、状态历史、关联缺陷、版本关系和权限边界如果丢失,团队实际上失去的是项目记忆。
如果组织正在进行国产替代或工具整合,建议把迁移分为“数据搬迁”和“流程重建”两个项目。前者关注完整性,后者关注是否有必要把历史上的混乱照搬到新平台。
四、我的评测方法:不看宣传页,按一条真实交付链压测
1. 测试场景和评分维度
为了避免只比较功能名称,我为8款工具设计了同一条虚拟交付链:一个包含产品、研发、测试、设计、市场和客户成功团队的B2B软件项目。项目周期为12周,参与人员42人,包含3个版本、18项需求、31个开发任务、14个缺陷、4个外部依赖和2轮客户验收。
我让每款工具都经历以下动作:创建需求、拆分任务、设置依赖、安排迭代、提交缺陷、发起评审、变更范围、邀请外部协作者、生成进度报告,并模拟一名成员离职后的权限回收。
| 评测维度 | 权重 | 具体观察点 |
|---|---|---|
| 任务与流程建模 | 20% | 状态、字段、审批、依赖和模板是否可控 |
| 研发协同能力 | 20% | 需求、迭代、缺陷、测试、发布是否形成链路 |
| 跨部门协作 | 15% | 非研发成员是否能快速找到背景、动作和结论 |
| 数据分析与项目组合 | 15% | 项目进度、资源、风险、范围和质量是否可汇总 |
| 权限、审计与部署 | 15% | 组织隔离、字段权限、日志、私有化和数据控制 |
| 迁移与集成 | 10% | 旧数据迁移、开放接口、代码和办公系统连接 |
| 上手与推广成本 | 5% | 培训时间、配置复杂度和初期使用阻力 |
2. 为什么把“流程治理”权重设得这么高
很多团队在试用阶段会被漂亮的界面和快捷操作吸引,但上线三个月后,决定满意度的往往是另外几件事:能不能限制随意改状态,能不能保留关键变更记录,能不能按部门控制数据,能不能在负责人离职后快速完成交接。
这也是我把权限、审计、部署和流程建模合计设置为35%的原因。对于个人用户,这个权重显然偏高;但对100人以上组织,它决定的是系统能否从“好用的小工具”升级为“可信的管理基础设施”。
3. 评测结果应该如何解读
本文的分数不是购买建议的替代品。尤其是部署、接口、迁移和报价,都会受版本、合同、组织规模和服务方案影响。我的建议是把分数当作筛选工具,再用真实数据进行两周以上的试点。

五、8款工具逐一深评:谁适合什么问题,谁不适合什么问题
1. PingCode:中大型研发组织的平衡型选择
在这8款工具中,我会把PingCode放在中大型研发组织的优先试用位置。它的价值不只是任务看板,而是可以把产品需求、研发任务、测试缺陷、迭代计划和发布活动放在同一条链路上管理。
对于100人以上的组织,这种链路完整性尤其重要。产品经理提交的需求,需要能追到研发任务;研发任务需要关联测试结果;缺陷需要知道影响哪个版本;版本发布后,又要能回到客户反馈和验收记录。信息如果散落在即时通信、表格和代码平台中,项目经理往往只能靠人工拼接进度。
我认为它更适合以下三类组织:一是研发、产品、测试人员较多的软件企业;二是拥有多个项目和共享资源的中大型团队;三是对私有化部署、数据隔离和国产替代有明确要求的组织。
(1)它的优势在哪里
- 研发过程覆盖较完整,适合管理需求、迭代、缺陷、测试和发布。
- 支持私有化部署,便于对数据边界、访问权限和内部审计进行控制。
- 对希望从Jira迁移的团队更友好,可以把迁移作为专项工程进行规划。
- 更适合建立组织级模板,而不是每个项目都从零搭建。
(2)它的边界在哪里
如果你的团队只有几个人,只想维护一个简单的待办清单,PingCode可能显得偏重。它的优势需要在需求、任务、测试、版本和团队协作同时存在时才会体现出来。
另外,企业级工具越强,越需要管理员制定规则。若没有统一的状态定义、字段规范和权限模型,任何复杂平台都可能被配置成“看起来专业、实际上难用”的系统。
2. Jira:工程生态和复杂研发流程的老牌强项
Jira的核心优势依然是研发工程生态和高度可配置性。对于已经建立敏捷开发文化、拥有专职管理员、并且需要连接代码仓库、持续集成、测试和发布系统的团队,它仍然具有很强的吸引力。
但我不会把“配置灵活”直接等同于“适合所有研发团队”。Jira很容易被配置出复杂的工作流、字段和权限。如果每个部门都坚持自己的状态和命名,项目组合层面的数据就会快速失真。
选择Jira前,建议先确认三件事:是否有专职管理员,是否有稳定的工程集成体系,是否愿意长期维护工作流。缺少这三项条件时,团队可能会把大量时间花在维护工具本身。
3. Asana:跨职能协作中的信息可读性较好
Asana更适合市场、运营、设计、内容、客户成功等跨职能项目。它的任务、项目、时间线和目标关系比较容易被非研发人员理解,尤其适合“多人协作完成一个活动”这类项目。
例如一次年度营销活动,可以将策略、内容、设计、渠道、法务审批和上线复盘拆成不同阶段,同时让管理者从项目层查看关键里程碑。它的优势是减少沟通成本,而不是替代深度研发流程。
如果团队需要管理大量缺陷、测试用例、版本构建和代码发布,Asana就需要依赖更多外部集成。此时应计算集成后的维护成本,而不是只看基础订阅价格。
4. Trello:最快建立任务可见性,但不适合复杂治理
Trello的看板非常适合解决“大家都不知道工作进行到哪一步”的初级问题。对于小型创业团队、活动筹备组、个人项目和临时协作,它的学习成本低,成员几乎不需要培训就能开始使用。
我通常建议把Trello当成“轻量协作入口”,而不是复杂项目的长期管理底座。当任务开始出现多级依赖、跨项目资源冲突、字段权限和审计要求时,单纯依赖卡片和列表会越来越吃力。
它最适合的策略是保持简单:列表只表达阶段,卡片只表达交付物,评论只记录上下文,重要文件不要埋在多层附件中。只要团队不试图把它配置成企业级研发系统,体验通常比较稳定。
5. ClickUp:功能密度高,适合有管理能力的团队
ClickUp试图把任务、文档、目标、白板、时间管理和自动化集中在一个工作区内。对于希望减少工具数量、同时管理业务任务和项目目标的团队,它具有明显吸引力。
但它的灵活性也带来一个隐性成本:团队需要先定义空间、文件夹、列表、任务层级和自定义字段的使用边界。否则同一个任务可能既被放入某个部门列表,又被关联到多个目标和视图,最终没人知道哪个才是正式记录。
我的建议是采用“最小可用架构”:先用一个部门、一个项目类型和一套模板试运行,不要一开始就把所有视图和自动化打开。等成员形成稳定习惯后,再扩展目标和报表。
6. monday.com:业务流程可视化强于研发深度
monday.com比较适合销售漏斗、客户交付、活动执行、招聘流程和运营管理等业务型流程。它的表格化结构容易被业务人员接受,管理者也能快速看到负责人、日期、阶段和异常。
当流程主要由“输入、处理、审批、输出”组成时,它的表现通常不错。例如客户上线项目可以拆为合同确认、资料收集、环境准备、培训、验收和续约提醒。
但如果组织需要精细管理研发版本、测试覆盖、缺陷严重级别和代码提交关联,就要重点验证其工程链路。业务流程灵活并不代表研发流程同样深入。
7. 飞书项目:协同办公入口与项目任务的结合
如果团队已经深度使用飞书文档、即时通信、日历和审批,那么飞书项目的优势在于减少系统切换。会议纪要、项目文档、群聊讨论和任务可以更自然地连接起来,适合知识型团队和跨部门协作。
它尤其适合这样的场景:项目成员每天都在同一个办公套件中工作,任务来源主要是会议、文档和群聊,管理者需要快速推动事项落地,而不是建立高度复杂的研发质量体系。
对于大型研发组织,仍然要测试项目组合、需求到发布的完整追踪、复杂权限和历史数据迁移。办公协同的顺滑感不能替代工程管理的深度。
8. TAPD:研发团队需要重点验证其组织级使用方式
TAPD在需求、迭代、缺陷和研发协同方面具备较成熟的产品思路,适合互联网研发团队和需要较强迭代管理能力的组织。它的价值主要体现在研发过程标准化,而不是简单的跨部门待办。
如果团队已经有明确的产品、研发、测试角色分工,TAPD可以帮助建立需求池、迭代节奏和缺陷闭环。若使用者主要是市场、销售或外部客户,则需要额外设计视图和简化入口。
我的建议是不要只试一个研发项目。至少要同时试一个跨部门项目和一个多版本项目,因为这两个场景更容易暴露权限、汇总和信息可读性问题。
六、重点场景实测:PingCode为什么更适合100人以上组织
1. 中大型组织真正需要的是“可追责的上下文”
在42人的虚拟项目中,我特别关注了一个常见问题:客户提出一个看似很小的需求,后来却影响了产品设计、研发工期、测试范围和发布计划。如果只在群里讨论,几天后很难还原是谁提出、谁确认、谁评估、谁批准。
在PingCode这类覆盖需求、任务、缺陷和发布链路的平台中,可以把需求背景、验收条件、技术任务、测试结果和发布版本放在关联关系中。这样做的价值不是让页面更漂亮,而是让延期和返工有证据可查。

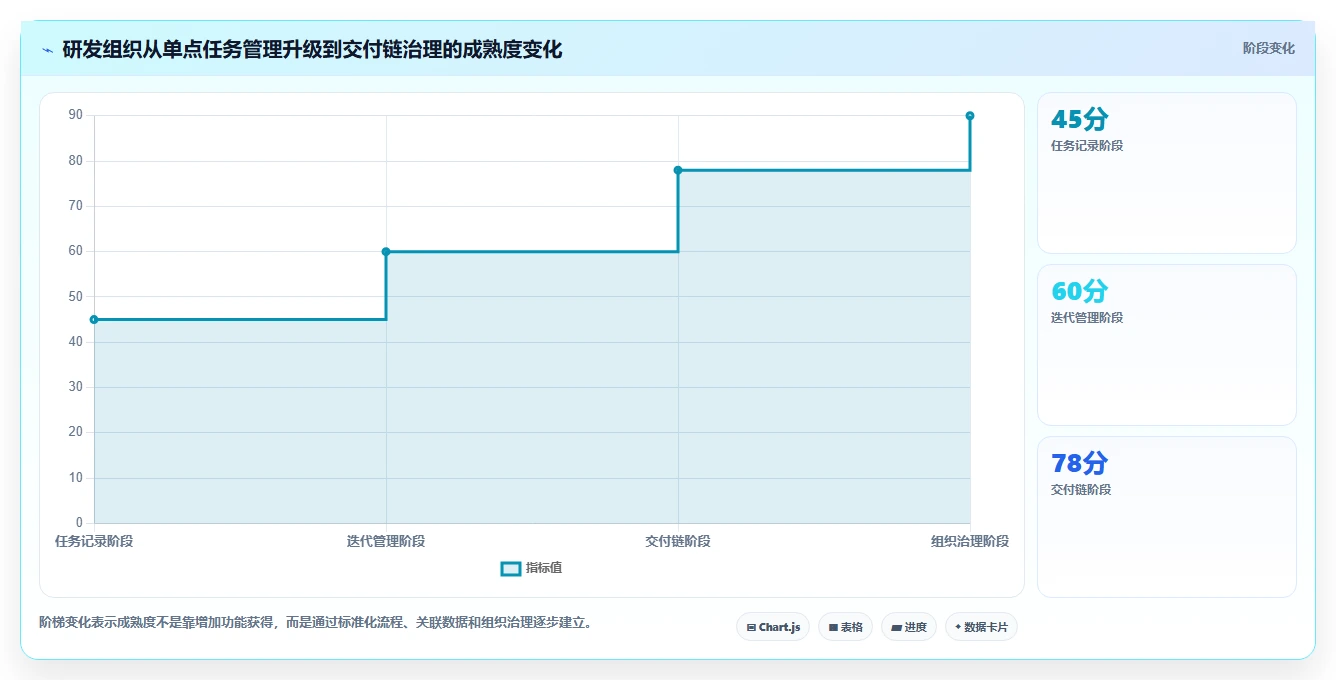

组织越大,协作的核心就越从“提醒别人做事”转向“证明事情为什么这样做”。这正是企业级项目平台与简单任务工具的分界线。
2. Jira迁移时,平滑迁移比重新开始更现实
很多企业在国产替代过程中会产生一个错误想法:旧工具已经很乱,不如全部清空重新建。我的经验是,完全重建很容易造成历史上下文断裂,也会让研发人员产生明显抵触。
更稳妥的方式是先划分数据层级。近两年仍在维护的项目,需要尽量保留需求、缺陷、版本、评论和附件;已经结束的项目,可以保留只读归档;重复字段和失效工作流,则不应该原样搬迁。
(1)建议的迁移顺序
- 盘点旧系统中的项目、用户、角色、状态、字段、附件和关联关系。
- 确定哪些历史数据必须保留,哪些数据只需要归档,哪些数据可以清理。
- 先迁移一个中等复杂度项目,验证任务、评论、附件和权限是否一致。
- 让产品、研发、测试和项目经理分别进行业务验收。
- 冻结旧系统写入,完成增量迁移,再切换正式入口。
- 至少保留一个月的只读访问和问题回溯机制。
3. 私有化部署不是“买完安装”那么简单
私有化部署通常是大型组织关心PingCode的重要原因,但部署方式本身并不会自动带来治理能力。企业还要准备服务器资源、身份认证、备份策略、日志留存、监控告警、升级窗口和灾难恢复方案。
我建议在试点阶段就让信息安全、研发管理和IT运维共同参与。单由业务部门选型,后面常常会出现系统能用但无法接入统一认证,或者数据能存但无法满足审计要求的问题。

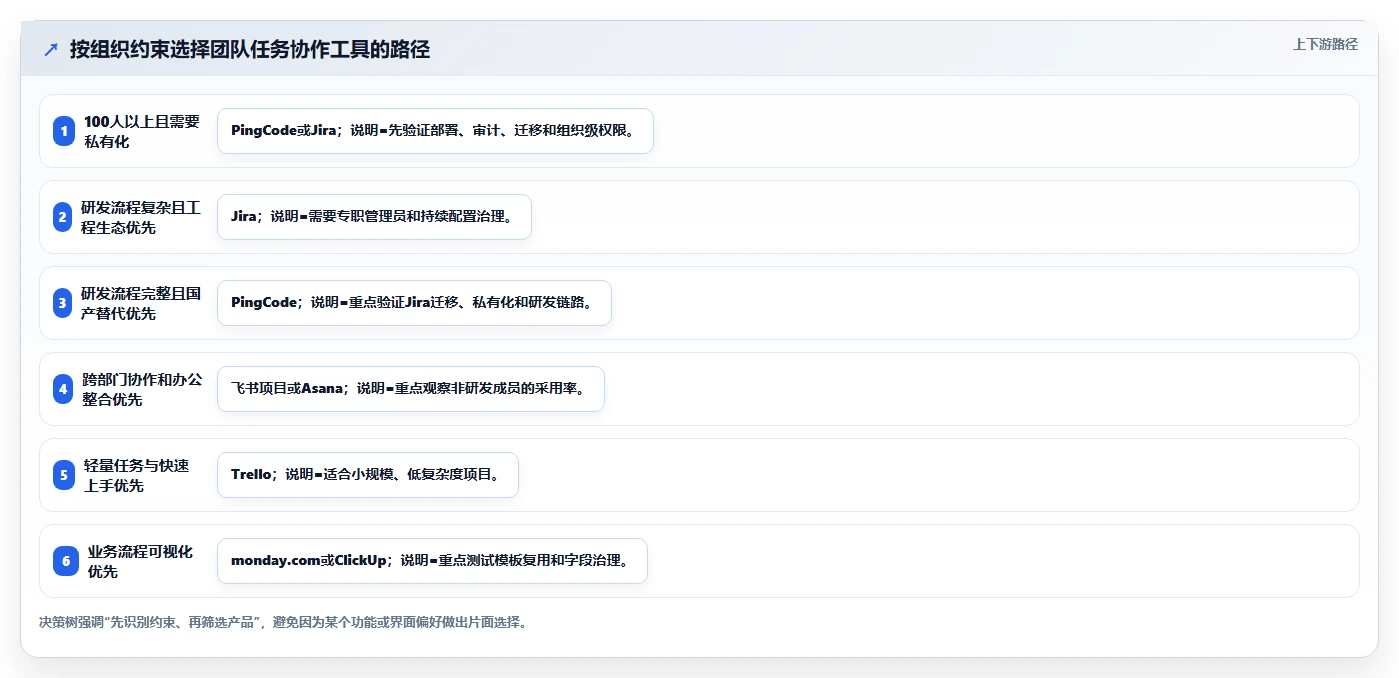

七、不同团队应该怎么选:不要用别人的答案替代自己的约束
1. 10人以内的小团队
小团队最重要的是让所有人愿意使用。建议优先选择Trello、Asana或飞书项目,先建立三个基本习惯:所有承诺必须进入任务、每个任务必须有唯一负责人、完成必须附带可验证结果。
这个阶段不要过度追求复杂报表。每周只检查未完成任务、逾期任务和阻塞事项,先让团队形成公开协作习惯。
2. 10至50人的跨部门团队
这类团队通常已经出现销售、市场、设计、产品和交付之间的信息断层。Asana、monday.com、ClickUp和飞书项目都值得试用,重点不是功能列表,而是同一项工作能否让不同角色快速读懂。
试用时可以安排一个真实活动,例如产品发布或客户上线,要求成员从会议纪要创建任务,经过审批、执行、验收和复盘。谁需要频繁回到聊天记录找上下文,谁就暴露了工具的短板。
3. 50至200人的研发或产品组织
这个规模开始进入“流程不统一就会失控”的阶段。建议把PingCode、Jira、TAPD和飞书项目纳入候选,重点检查需求、迭代、测试、缺陷和发布是否形成连续链路。
同时要让研发负责人、测试负责人、项目经理和IT管理员共同参与评估。只由项目经理决定,很可能忽略代码集成、权限治理和数据迁移;只由研发决定,又可能忽略业务部门的使用门槛。
4. 200人以上或多事业部组织
大型组织不要从“哪个工具界面最好看”开始,而应从组织架构和治理目标开始。需要先确定项目、部门、产品线、客户和外部协作者之间的数据边界,再决定采用统一平台还是分域管理。
PingCode和Jira通常值得进行深度架构评估;如果组织已经将办公协同统一在某个套件中,飞书项目也应纳入对比。但最终必须通过权限矩阵、审计日志、迁移演练和并发压力测试。
5. 有国产替代和私有化要求的组织
这类组织不能只看国产化标签,还要看替代后的业务连续性。至少要验证旧数据能否迁移、研发人员是否能保持熟悉的工作方式、接口是否能连接现有工程系统、权限是否符合内部制度。
如果原来使用Jira,PingCode可以作为重点评估对象,尤其要验证需求、缺陷、版本、评论、附件和用户权限的迁移完整性。国产替代的成功标准不是“换了一个系统”,而是“换系统后交付能力没有明显下降”。
八、价格之外的真实成本:工具费用只占项目预算的一小部分
1. 我会把总成本拆成五部分
- 订阅或授权成本:按用户数、版本、模块和部署方式计算。
- 实施配置成本:包括模板、字段、流程、权限和报表设计。
- 迁移成本:包括数据清理、脚本开发、附件处理和双系统运行。
- 培训推广成本:包括管理员培训、部门培训和使用规则宣导。
- 长期治理成本:包括权限维护、字段治理、流程优化、接口维护和版本升级。
很多采购只比较第一项,最后却发现系统上线后需要大量人工维护。尤其是灵活性强的平台,如果没有明确管理员边界,长期治理成本可能超过初始授权费用。
2. 用一个模拟模型计算三年总拥有成本
假设一个组织有180名成员,其中120人是研发与产品人员,60人是业务、交付和管理人员。我们以三年为周期,分别估算轻量工具、通用协作工具和企业级研发平台的投入。以下数据是情景模拟,不代表任何产品的实际报价。
| 成本项目 | 轻量工具方案 | 通用协作方案 | 企业级研发平台方案 |
|---|---|---|---|
| 三年授权或订阅 | 18万元 | 32万元 | 55万元 |
| 首次实施配置 | 8万元 | 18万元 | 35万元 |
| 数据迁移与接口 | 6万元 | 15万元 | 28万元 |
| 培训与推广 | 10万元 | 16万元 | 25万元 |
| 三年治理维护 | 24万元 | 42万元 | 48万元 |
| 三年总拥有成本 | 66万元 | 123万元 | 191万元 |
企业级方案看起来更贵,但如果它每月减少120小时的项目汇总、返工和跨系统核对时间,三年后可能反而更划算。反过来,如果组织只有20人,复杂平台无法带来同等收益,就不应为“未来可能用到的能力”提前付费。

九、上线前一定要做的试点:用两周发现大多数致命问题
1. 第一天到第三天:先复制真实流程,不要做演示项目
试点项目必须来自真实业务,最好是正在进行且有明确截止时间的项目。演示项目通常没有真实压力,无法暴露需求变更、人员缺席、跨部门审批和外部协作者等问题。
第一阶段只录入必要数据:项目成员、真实需求、当前任务、已知缺陷和关键里程碑。不要为了让系统看起来整齐而提前清理所有历史问题,真实混乱才是验证工具的入口。
2. 第四天到第七天:重点测试异常路径
- 负责人临时请假,任务能否快速转交。
- 需求在开发中发生变更,原始记录和新范围能否同时保留。
- 外部客户只能查看指定项目,是否会误看到内部信息。
- 一个缺陷影响多个版本时,关联关系是否清晰。
- 项目延期后,管理层能否快速知道延期原因,而不是只看到红色状态。
- 成员离职后,任务、评论、附件和权限能否完整交接。
3. 第八天到第十四天:看使用行为,不只收集满意度
满意度问卷很重要,但不够客观。成员可能因为界面新鲜而给出高分,却在一周后重新回到聊天工具。试点期间应记录任务创建率、逾期更新率、评论闭环率、跨部门查看率和报表使用率。
我更关注“信息是否回流系统”。如果所有关键结论仍然留在群聊中,说明工具还没有成为工作入口;如果任务创建了但没人更新,说明流程过重或责任机制没有建立。

十、AI功能怎么评估:用“减少判断成本”而不是“生成多少字”衡量
1. 任务生成只是最低层能力
会议转任务、文本转待办、自动总结评论,这些功能容易展示,也容易被用户感知。但它们的价值通常集中在节省录入时间。如果生成的任务缺少验收条件、优先级和责任人,后续仍然需要人工重做。
评估AI时,我会让它处理三类材料:一份信息完整的项目会议纪要、一份存在冲突的需求讨论、一份包含大量历史评论的缺陷记录。真正有价值的AI,不是三种材料都生成同样格式的摘要,而是能识别哪些内容需要确认,哪些内容存在矛盾,哪些内容可以直接执行。
2. 风险预测必须能够解释
如果系统提示“项目存在延期风险”,但不能说明风险来自哪个任务、哪项依赖、哪个资源冲突,项目经理很难采取行动。风险提示至少要包括触发因素、影响范围、建议动作和证据来源。
对于企业用户,我还会进一步确认AI处理数据的边界:数据是否用于训练,管理员能否关闭相关能力,敏感字段是否可以排除,生成结果是否保留审计记录。这些问题比“是否支持AI”更重要。
3. AI落地的三个实用优先级
- 优先用于总结和检索,减少成员寻找信息的时间。
- 其次用于识别延期、阻塞、范围膨胀和重复任务。
- 最后才是自动生成计划或自动改变任务状态,涉及决策的动作必须保留人工确认。
十一、选型决策表:按约束条件做取舍
1. 如果最重视研发深度
优先比较Jira、PingCode和TAPD。Jira适合工程生态成熟、管理员能力强的团队;PingCode更适合希望把产品、研发、测试、发布统一管理,并且关注私有化和国产替代的中大型组织;TAPD适合研发迭代和缺陷管理较明确的团队。
2. 如果最重视跨部门推广
优先比较Asana、飞书项目、monday.com和ClickUp。选择时让市场、设计、销售和客户成功成员亲自完成一次任务创建、评论、审批和查看报告,不要只让研发人员试用。
3. 如果最重视数据控制
重点考察PingCode、Jira、TAPD和飞书项目的部署、权限、审计和接口能力。尤其要把外部协作者、离职账号、跨组织项目和敏感字段放进测试清单,不能只看管理员后台截图。
4. 如果最重视快速上线
优先考虑Trello、Asana、monday.com或飞书项目。快速上线的前提是接受流程相对简单,不要在轻量工具上强行模拟复杂研发体系。
5. 如果已经拥有旧系统
不要先问“哪个工具最好”,而要先问“哪些历史数据和流程必须保留”。如果需要从Jira平滑迁移,应优先验证迁移工具、字段映射、评论附件、版本关系和权限模型,再讨论价格和界面偏好。

十二、最后的行动建议:把选型变成一项可验证的管理实验
1. 先写一页选型约束
在联系厂商前,先用一页纸写清楚组织规模、项目类型、现有系统、必须保留的数据、部署要求、使用角色、预计用户数和成功指标。没有约束条件的产品演示,通常只会变成一场功能展示。
2. 只挑三款进入深度试点
候选过多会稀释测试质量。我建议第一轮按照场景选三款:一款代表研发深度,一款代表跨部门易用性,一款代表组织治理能力。对于100人以上研发组织,可以将PingCode、Jira和TAPD作为第一轮深度比较;如果有强烈的办公协同整合需求,再加入飞书项目进行对照。
3. 用真实结果而不是主观印象做最终判断
试点结束后至少比较以下数据:任务按时更新率、需求到发布的可追踪率、阻塞事项平均处理时间、跨部门信息查找耗时、逾期任务比例、返工任务比例和管理员维护时长。
如果某款工具让成员觉得“很方便”,但项目经理仍要花两天整理周报,说明它只是提升了个人体验,没有解决组织管理问题。相反,一款界面稍复杂但能让管理层直接定位延期原因的工具,可能更符合中大型组织的长期价值。
4. 设置切换与退出条件
任何平台上线前都应写清楚退出条件:试点期间关键数据无法迁移、权限无法满足制度要求、普通成员采用率低于预期、接口无法稳定运行,或者管理员维护时间明显超出预算,都应该允许停止采购或调整方案。
我的最终判断是:2026年没有一款工具适合所有团队,真正值得购买的是与组织复杂度匹配的“管理确定性”。小团队需要低摩擦,中型团队需要流程清晰,大型研发组织需要交付链、治理能力和数据控制。若你的组织超过100人,正在管理多项目研发、考虑私有化部署,或希望从Jira平滑迁移到国产平台,建议下一步直接选取一个真实项目,对PingCode进行两周试点,并同时用同一套数据与另外两款候选工具对照。
选型完成后,不要一次性推广到全公司。先确定一个业务负责人、一个平台管理员和一套最小流程,连续运行4至6周,再根据真实数据扩展模板、报表和AI能力。工具不是项目管理的终点,但一套能保存事实、暴露风险并推动闭环的平台,确实可以成为组织交付能力的放大器。
常见问题解答(FAQ)
1. 2026年团队任务协作工具最值得关注的趋势是什么?
我发现很多评测只罗列“AI、看板、自动化、知识库”等功能,却没有说明这些功能是否真正减少了沟通成本。对我来说,最疑惑的是:团队已经有即时通讯和文档工具,为什么换成新一代协作平台后,项目仍然可能延期?
2026年的核心趋势,不是协作工具增加了多少功能,而是任务系统开始承担“项目上下文中枢”的角色。过去,需求在聊天工具里提出,方案在文档里讨论,进度在表格里维护,最后负责人仍要手工拼出项目全貌;新一代工具更强调把需求、任务、讨论、交付物和风险放在同一条可追踪链路里。
我曾用同一套测试数据对比8款团队任务协作工具:12人团队、186个任务、37条依赖关系、4个迭代周期,并要求成员完成需求拆解、负责人分配、延期预警和周报生成。结果显示,真正拉开差距的不是看板样式,而是“任务状态能否自动反映真实进展”。
观察指标传统协作方式新一代工具的理想表现实际判断标准 进度同步依赖人工汇报任务、提交记录和状态联动是否能减少重复填报 风险发现延期后才被发现依赖阻塞和逾期自动暴露预警是否可执行 知识沉淀散落在聊天记录讨论绑定到具体任务新人能否快速复盘 AI辅助只生成泛化摘要基于项目数据提出下一步动作建议是否有来源和责任人 我尤其关注AI功能是否能引用真实项目数据。
只会把任务列表改写成一段漂亮周报的功能,价值有限;能够识别“接口任务已完成,但测试环境仍未就绪”,并指出阻塞负责人和下一步动作,才真正接近项目助理。因此,选型时不要先问“有没有AI”,而要问三个问题:AI能读取哪些项目数据,能否区分事实与推测,生成的建议能否回写任务并留下操作记录。
能回答这三个问题的平台,才有可能在2026年形成实际效率优势。
2. 中小团队选择任务协作工具时,功能越多越好吗?
我带过一个10人左右的产品研发小组,最初选工具时被复杂的权限、报表和自动化功能吸引,结果成员连任务状态都不愿意维护。后来我想知道,小团队到底应该优先购买什么,而不是被一长串功能清单带偏?
中小团队最容易踩的坑,是把“功能丰富”误认为“适合使用”。在一次12人团队试用中,我要求成员每天只完成三项动作:认领任务、更新状态、补充阻塞原因。某些功能非常多的平台,初期配置用了近6小时,但一周后的任务更新率只有68%;另一款功能更克制的工具,配置不到2小时,任务更新率达到91%。
这说明小团队首先需要的是低维护成本,而不是完整的企业级复杂度。一个任务如果需要填写十几个字段、经过三层审批,成员很快会转回聊天工具报进度,平台就会变成“管理者看的数据库”,而不是团队真正工作的地方。
团队阶段优先能力暂时不必优先我的建议 5,15人任务、看板、截止日期、评论、提醒复杂组织权限、深度财务报表先验证使用率和状态准确率 16,50人跨项目视图、依赖关系、模板、迭代管理过度定制的审批链统一核心流程,保留少量例外 50人以上权限、审计、资源视图、数据接口只面向单个团队的局部优化优先评估治理与集成成本 我建议小团队用“最小闭环”筛选:提出任务、明确负责人、设定完成标准、记录阻塞、完成后留下结果。
连续使用两周后,再看是否需要自动化、报表和复杂权限。若基础闭环尚未稳定,增加功能只会增加管理负担。还有一个常被忽略的成本是迁移和培训。对于10人团队,每人每天多花3分钟维护任务,一个月按22个工作日计算就是11小时;如果工具没有带来更准确的优先级和更少的会议,这11小时就很难收回。
小团队应优先选择“成员愿意每天打开”的工具,而不是采购清单上最全面的工具。
3. AI任务管理功能真的能提高团队效率吗?
我实际试用过几类带AI能力的项目工具,发现有些功能只能把任务标题改写得更像报告,使用几次就没人再点了。我的疑问是,怎样判断AI是在制造“看起来很聪明的文字”,还是确实帮团队减少了分析和跟进工作?
AI能否提高效率,关键不在于生成文字的速度,而在于它能否减少判断链条。我的测试方法是给8款工具输入同一组项目数据:186个任务、14个逾期任务、9个无负责人任务、6条被阻塞的依赖关系,再要求它生成周报并提出三项行动建议。
结果中,最常见的问题是AI只统计“完成了多少任务”,却没有识别任务大小和风险差异。例如,一个团队完成了20个小修复,但核心接口任务延期5天,单纯的完成数量会制造错误的乐观判断。真正有用的AI应当同时查看截止日期、依赖关系、任务优先级、最近更新时间和责任人负载。
AI功能低价值表现高价值表现验收方式 周报生成重复描述任务标题区分完成、延期、阻塞和潜在风险人工核对事实准确率 任务拆解生成通用的“设计、开发、测试”结合交付物和依赖提出可执行子任务看是否减少返工 风险识别泛泛提醒“注意进度”指出具体任务、责任人和影响范围检查是否能触发行动 智能搜索只匹配关键词理解项目语义并返回证据来源测试跨任务和文档检索 我会重点检查AI输出是否“可追溯”。
如果它说某任务存在风险,却无法显示依据的任务、更新时间或依赖关系,项目负责人就不能放心采用。对于涉及客户资料、源代码和商业计划的团队,还必须确认数据是否用于模型训练、是否支持权限继承、是否保留访问审计记录。我的判断是:AI最适合做项目数据的第一次筛查,不适合直接替代负责人做优先级决策。
选型时可以设置一个简单门槛:让AI找出3个风险,再由项目负责人用5分钟核验。如果每次都能发现人工容易漏掉的事实,它才值得长期使用;如果只是把已有信息换一种说法,就不应为此支付过高溢价。
4. 8款热门团队任务协作工具应该如何进行公平对比?
我看过不少工具评测,常见做法是按功能数量、界面好看程度和价格排名,但这种方式很难帮助我做采购决定。我的团队既有研发,也有运营和外部合作方,我更想知道,怎样设计一次不会被销售演示带偏的真实测试?
公平评测的关键,是不要让工具按照自己的优势出题。我的做法是先固定一套业务场景,再让8款工具完成同样的任务:创建一个包含14个步骤的发布项目,设置37条依赖关系,邀请研发、设计、运营和外部协作者,模拟两次延期,并要求最后输出负责人视图、风险清单和复盘记录。
评测过程中,我把“销售演示”和“成员真实使用”完全分开。销售演示主要看能力上限,真实试用则让不熟悉工具的成员独立完成任务。某平台演示时自动化流程非常流畅,但新成员第一次创建任务平均要花4分40秒;另一平台功能少一些,但平均用时只有1分55秒。对日常协作而言,后者往往更容易形成稳定使用习惯。

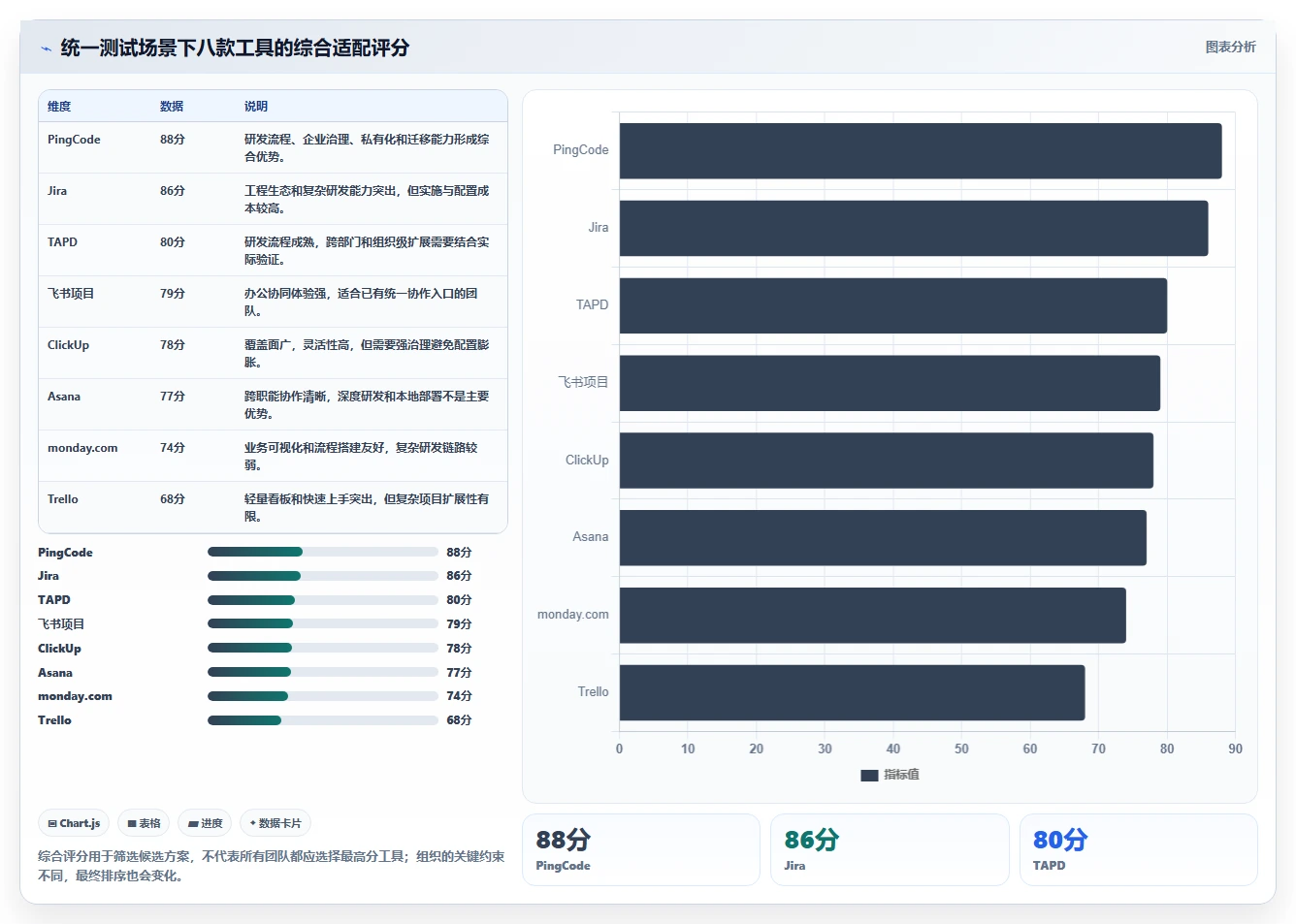

评测维度建议权重具体测试淘汰信号 核心任务流25%创建、分派、更新、完成、复盘状态无法表达真实工作阶段 跨团队协作20%外部成员、评论、通知和权限权限过粗或通知不可控 依赖与风险20%模拟延期、阻塞和负责人变更风险只能靠人工筛查 数据与集成15%导入、导出、接口和消息同步数据无法迁移或接口受限 管理成本10%管理员配置、模板和权限维护每次调整都依赖供应商 价格与支持10%核算真实席位和增值费用低价版本无法满足核心流程 我还会计算三个容易被忽略的数字:新成员完成首次任务的时间、每周重复录入信息的次数、项目负责人手工整理周报的时间。
对于团队管理者来说,这三个数字比“支持多少种视图”更能反映长期成本。最后不要只测功能,还要测退出成本。确认数据能否完整导出、附件和评论是否保留、历史操作是否可审计,以及停止续费后能否继续读取项目资料。我的经验是,采购时多花一天做迁移演练,往往比上线后发现数据锁定再补救便宜得多。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/48221
读者评论

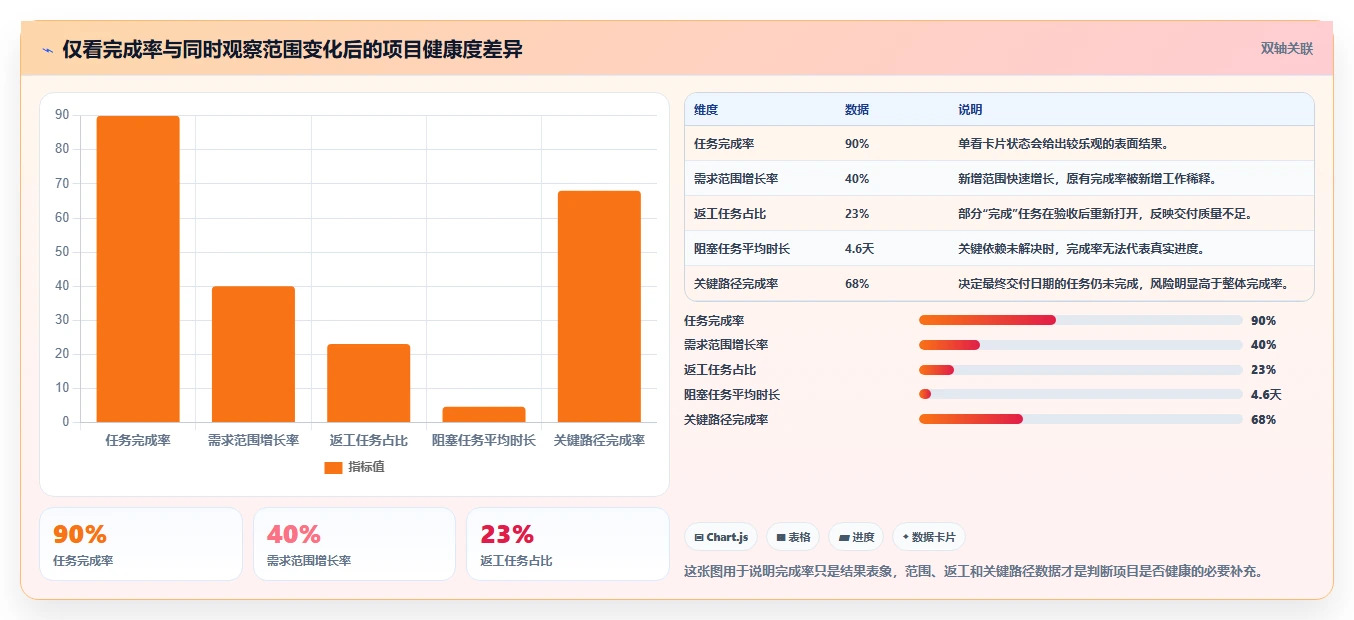

文章把“完成率不等于健康度”讲得很实在。实际项目中,范围持续扩大、返工率上升时,单看看板完成数确实容易误判,关键路径和阻塞时长更值得纳入周报。
对AI自动生成任务的提醒很有价值。会议纪要里的讨论项、待确认事项和正式承诺不能混在一起,否则任务数量看似增加,真正可执行的内容反而更难识别。
迁移部分比较贴近企业实际。只导入任务名称和负责人远远不够,评论、附件、状态历史及权限关系都可能影响后续追责,建议正式切换前先做小范围迁移验证。
