看板自定义状态全流程:研发团队制度设计与一文讲清
研发看板里最容易被误认为“流程清晰”的场景,往往是状态列很多:需求评审、待开发、开发中、待联调、待测试、测试中、待验收、已完成……但只要问一句“这张卡现在为什么停在这里,下一步由谁做”,团队给出不同答案,状态再细也只是装饰。自定义状态的核心不是增加列,而是让团队对工作所处阶段、交接责任和下一步动作形成一致判断。
一、先讲结论:状态不是装饰列,而是协作协议
1. 状态设计要回答三个问题
我判断一套状态是否值得保留,不先数它有几列,而是逐一检查它能否回答三个问题:工作现在处于什么阶段?当前由谁推动?什么条件满足后可以进入下一步?如果一个状态答不出其中两个问题,它很可能和其他状态重叠,或者只是把某个角色的动作误当成了工作阶段。
例如,“开发完成”和“待测试”听起来像两个阶段,但如果团队对“开发完成”的定义就是“代码已提交,等待测试”,那么它们可能只是同一交接点的两种叫法。相反,如果代码提交后还需要评审、合并与部署到测试环境,那么这些动作确实可能构成不同的流程阶段,前提是团队需要分别识别和处理它们。
好的状态应当同时具备清晰含义、明确责任和可执行的流转条件。少一个,状态就容易变成主观标签;多出一列,也不一定意味着管理更精细。
2. 把状态、责任人与阻塞原因分开表达
状态描述工作所处阶段,负责人描述谁要采取行动,阻塞原因描述为什么当前工作无法继续。这三类信息有关联,但不应默认由状态一项全部承担。
比如任务在“开发中”,但工程师正在等待接口文档。如果把它改成“等待接口”,看板能更明显地显示问题,却也改变了任务所处阶段的表达。团队随后可能无法判断这项工作究竟还在开发、已经暂停,还是已移交给其他团队。更稳妥的设计通常是保留阶段信息,同时记录阻塞原因、阻塞责任方和下一步动作。
只有当某类等待需要单独排队、指定责任角色、触发处理规则或单独统计时,才有充分理由将它设计为独立状态。否则,用阻塞字段或标签记录,通常比再加一列更容易维护。
3. 先达成统一判断,再配置工具
很多团队先打开看板配置页,再一边新增状态一边讨论流程,最后得到一张配置很完整、团队却不按规则使用的看板。我的建议是先写出状态字典:状态名称、定义、进入条件、退出条件、主要责任人、异常处理方式。团队对这些内容达成一致后,再映射到所使用的项目管理工具。
顺序不能颠倒。工具可以展示工作流、限制部分流转或记录变更,但它无法替团队决定“什么叫完成”,也无法单靠一个下拉框解决交接责任不清的问题。

二、背景与真实场景:为什么状态多了,进展反而更难看清
1. 看板失真的信号通常出现在交接点
研发工作并非沿着一条直线从“未开始”走到“完成”。需求可能需要澄清,代码需要评审,测试可能发现问题,跨团队依赖也可能让工作暂停。团队一旦在这些交接点上缺少共同规则,看板就会出现几种熟悉的现象:卡片长期留在“进行中”、已经完成的工作没有及时更新、测试退回后任务不知道回到哪一列、阻塞任务看起来仍像正常推进。
这些现象并不都意味着状态太少。有时状态够用,只是任务负责人不知道何时更新;有时责任人明确,但“待验收”的进入条件各说各话;还有时看板确实缺少一个重要交接点,例如评审等待已经影响排期,却被藏在“进行中”里。诊断不同,解决办法也不同。
我会先抽取一段近期工作记录,观察卡片状态变更、负责人变化、退回原因和等待时间,再访谈实际执行者。讨论时不先问“你想增加什么列”,而是问:“上一次任务卡住时,其他人从卡片上看得出原因和下一步吗?”这个问题更容易把讨论拉回工作事实。
2. 一个示意案例:四个名称,三个意思

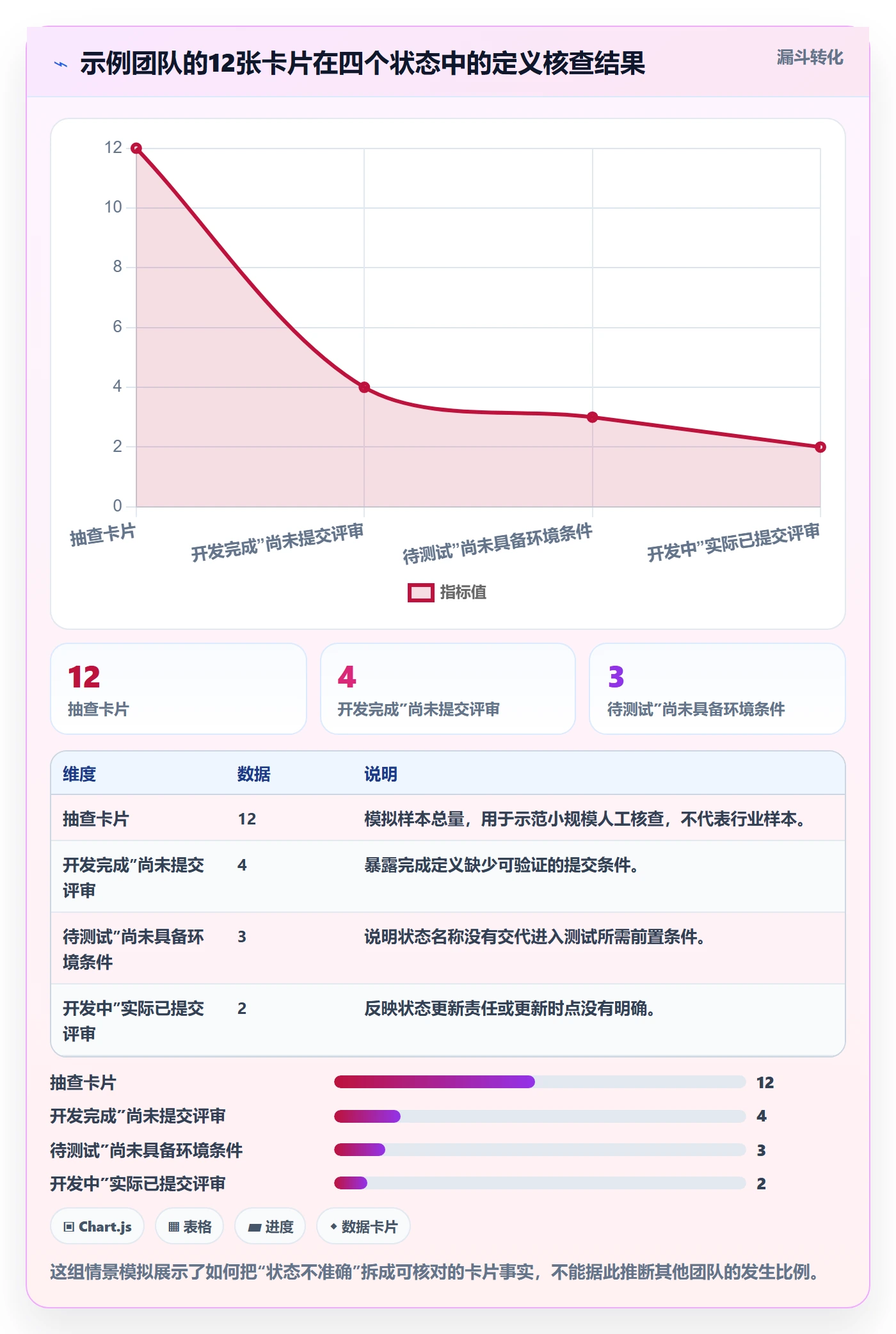

下面是用于说明诊断方法的情景模拟,不代表某个真实组织的统计数据。假设一个研发团队的看板有“开发中”“开发完成”“待测试”和“测试中”四种状态。抽查12张近期卡片后发现:4张“开发完成”实际尚未提交评审,3张“待测试”还没有部署到测试环境,另有2张“开发中”已经提交评审但没有人更新状态。
问题不在于这四个状态一定过多,而在于名称与进入条件没有对齐。同一张卡片可能因为成员习惯不同,被放在不同状态;管理者看到“待测试”也无法判断测试是否已经具备条件。此时直接再加“待部署”或“等待测试环境”,可能增加可见性,也可能把原有定义混乱复制得更细。
我会先追问两个问题:第一,环境部署是不是由团队需要明确追踪的交接工作?第二,这个交接是否有明确责任人和可验证的完成条件?如果两个答案都是肯定的,“待部署”可能有价值;如果部署只是偶尔的技术细节,且不需要单独派工或排队,用字段记录更合适。
3. 用数据观察流程,不把数据当成个人评分
状态停留时间、退回次数、阻塞时长可以帮助团队发现流程中的等待和返工,但指标本身不能说明责任归属。任务在“待评审”停留较久,可能是评审资源不足,也可能是卡片没有提供必要上下文;任务多次退回,可能是验收标准不清,也可能是需求在过程中发生了变化。
因此,指标应当用来提出调查问题,而不是直接得出绩效结论。尤其是跨团队任务和复杂研发工作,单看某个状态的平均停留时间,很容易把必要的技术验证和不必要的流程等待混为一谈。

三、常见误区:新增状态不是治理问题的万能解
1. 误区一:状态越细,进度越透明
细分状态确实能展示更多过程,但也会增加更新动作、培训成本和维护负担。若新增状态没有对应的责任人、处理动作或管理决策,它可能只是让成员多点一次鼠标。状态越多,团队还越需要判断卡片应该放在哪里,反而可能增加更新迟疑。
判断细分有没有价值,可以问:“看见这个状态后,谁会采取什么不同的行动?”如果答案是“没人需要采取不同动作,只是看起来更详细”,就要谨慎。看板需要支持协作,不需要把每一个内部操作都画成一列。
2. 误区二:把责任角色直接做成状态
“产品处理中”“开发处理中”“测试处理中”这类状态,有时是在用阶段表达责任归属。它们在单一团队里可能暂时易懂,但当任务跨角色并行、负责人变更或需要协作时,状态和人员字段就会互相打架:卡片在哪一列,不一定能说明谁是当前负责人。
如果关键问题是“由谁跟进”,就优先维护负责人或责任组;如果关键问题是“工作在哪个环节”,才用状态表达阶段。只有角色交接本身需要形成独立队列时,才考虑把角色阶段单列,并规定交接条件。
3. 误区三:把所有异常都变成状态
阻塞、暂停、取消、返工、延期都可能发生,但不意味着每一种都必须增加一列。异常状态如果没有退出路径,很容易变成“进得去、出不来”的长期停放区。
我会区分异常是否改变工作所处阶段、是否需要独立排队、是否需要单独授权或统计。如果它只是解释为什么暂时无法推进,原因字段往往更合适;如果它触发了明确的处理责任、重新排期或审批流程,独立状态才更有意义。
4. 误区四:上线等于落地
管理员配置完成,并不代表团队已经形成共同做法。成员可能不知道规则变更,也可能因为习惯继续使用旧含义。新状态若没有示例、责任人和复盘安排,通常会在一段时间后逐渐被误用。
上线治理至少要包含变更说明、试行范围、反馈入口和复盘时间。规则改变时,也应告诉成员旧卡片如何处理、历史数据是否迁移、哪些角色可以执行状态变更。

四、专业判断逻辑:如何决定新增、合并或改用字段
1. 先识别这条信息属于哪一类

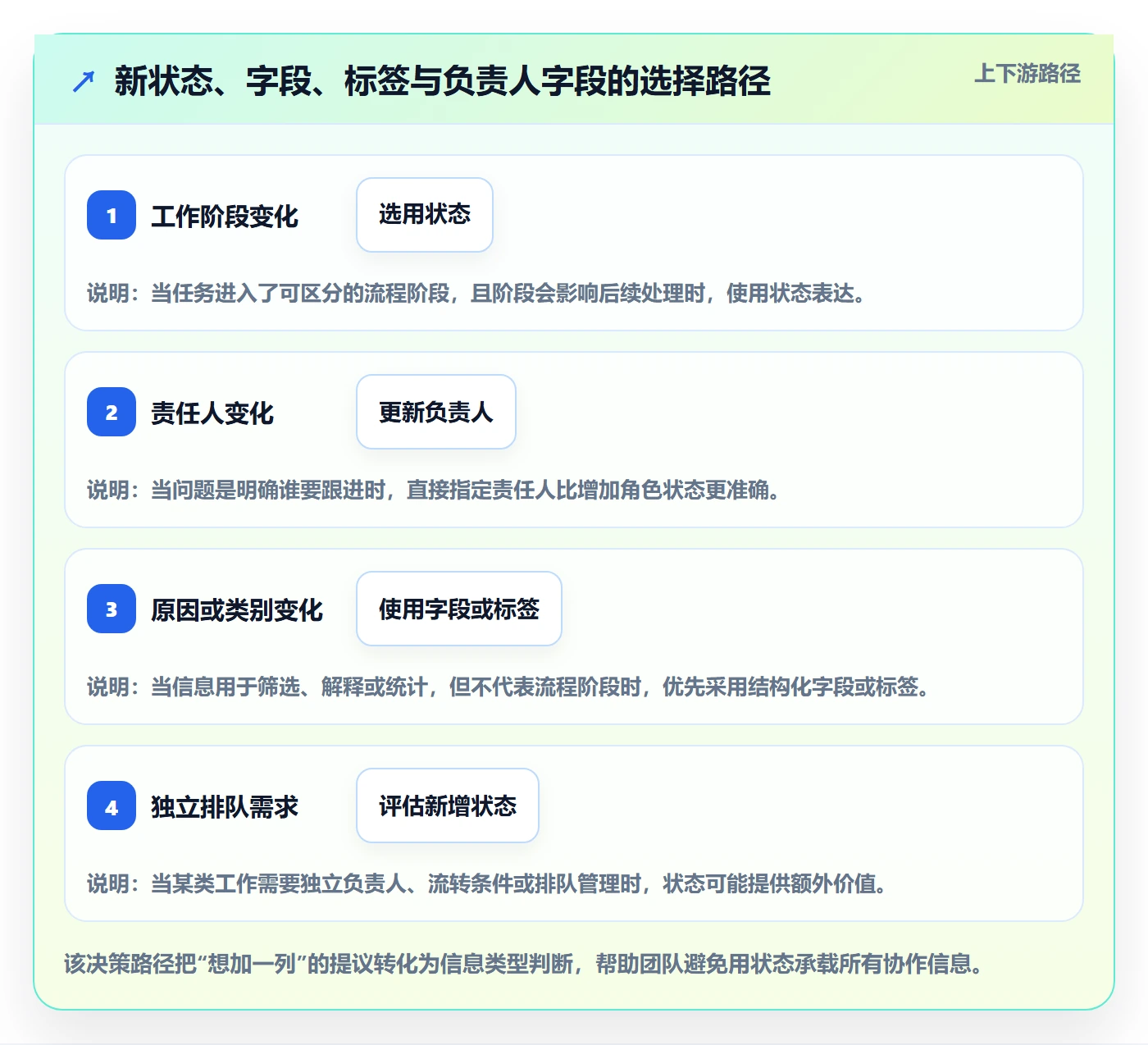

面对新增状态的提议,我会先把它归入四类:工作阶段、责任归属、等待或阻塞原因、最终结果。比如“待评审”通常表达阶段,“指派给评审人”表达责任,“等待接口联调”表达阻塞原因,“已取消”表达工作结果或终止状态。一个名称如果同时落入多个类别,就需要拆清楚它真正要解决的问题。
这一步看似抽象,却能减少很多配置争论。不同成员有时并非对状态名称有分歧,而是分别试图表达不同信息。把问题拆开后,团队可能会发现不必新增状态,只需要补充负责人、截止时间或阻塞原因。
2. 用五个检查条件评估新增状态
我建议按五个条件逐项检查。不是所有条件都必须以相同强度满足,但至少应明确它带来的协作收益,是否值得持续维护。
| 检查条件 | 要问的问题 | 值得新增的信号 | 谨慎新增的信号 |
|---|---|---|---|
| 可区分 | 它和现有状态的实际含义是否不同? | 存在明确且可举例的工作阶段差异 | 成员只能用“感觉更细”解释差异 |
| 可行动 | 看到该状态后,谁需要采取什么行动? | 有明确负责人或后续动作 | 没有人因该状态改变处理方式 |
| 可验证 | 进入或离开状态的条件能否被判断? | 有交付物、检查项或明确事件 | 判断完全依赖个人主观理解 |
| 有必要 | 是否可以用字段、标签或负责人表达? | 状态能支持独立排队或流程控制 | 只是重复记录其他字段已表达的信息 |
| 可维护 | 团队是否能持续更新并定期复盘? | 更新责任和治理时间已经确定 | 依赖管理员长期手工纠错 |
如果新增提议通过不了“可行动”和“可验证”两项,我通常不会立即配置。先用字段或卡片模板试记一段时间,确认它确实影响协作,再决定是否把它提升为正式状态。
3. 用流程边界而非岗位清单画状态
研发流程的状态图应当描述工作交接,而不是组织架构。团队可以从一次需求交付的实际路径出发,标出工作对象在何处发生了变化:从待准备到执行、从执行到评审、从验证到交付。再检查每个交接点是否需要单独可视化。
如果一个环节没有等待、没有明确交接,也不需要单独管理,它未必需要独立状态。相反,如果某个交接经常造成排队,或者不同责任方需要据此安排工作,它就值得被看见。
4. 设置状态数量时看维护负担,不追求通用答案
不存在适用于所有团队的最佳状态数量。两个同样规模的团队,可能因为工作类型、交付节奏、质量要求和跨团队依赖不同,而需要不同的状态设计。状态多少只是表面结果,关键是每一列能否代表清楚的协作边界。
我更关注成员是否能快速判断卡片该放哪里,以及负责更新的人是否明确。若团队成员反复询问“这个现在算待评审还是开发完成”,说明定义需要调整;若卡片经常跳过中间状态,也要检查那些状态是否缺少实际用途,不能只靠培训强行补齐。

五、具体案例:从状态字典到可执行的流转规则

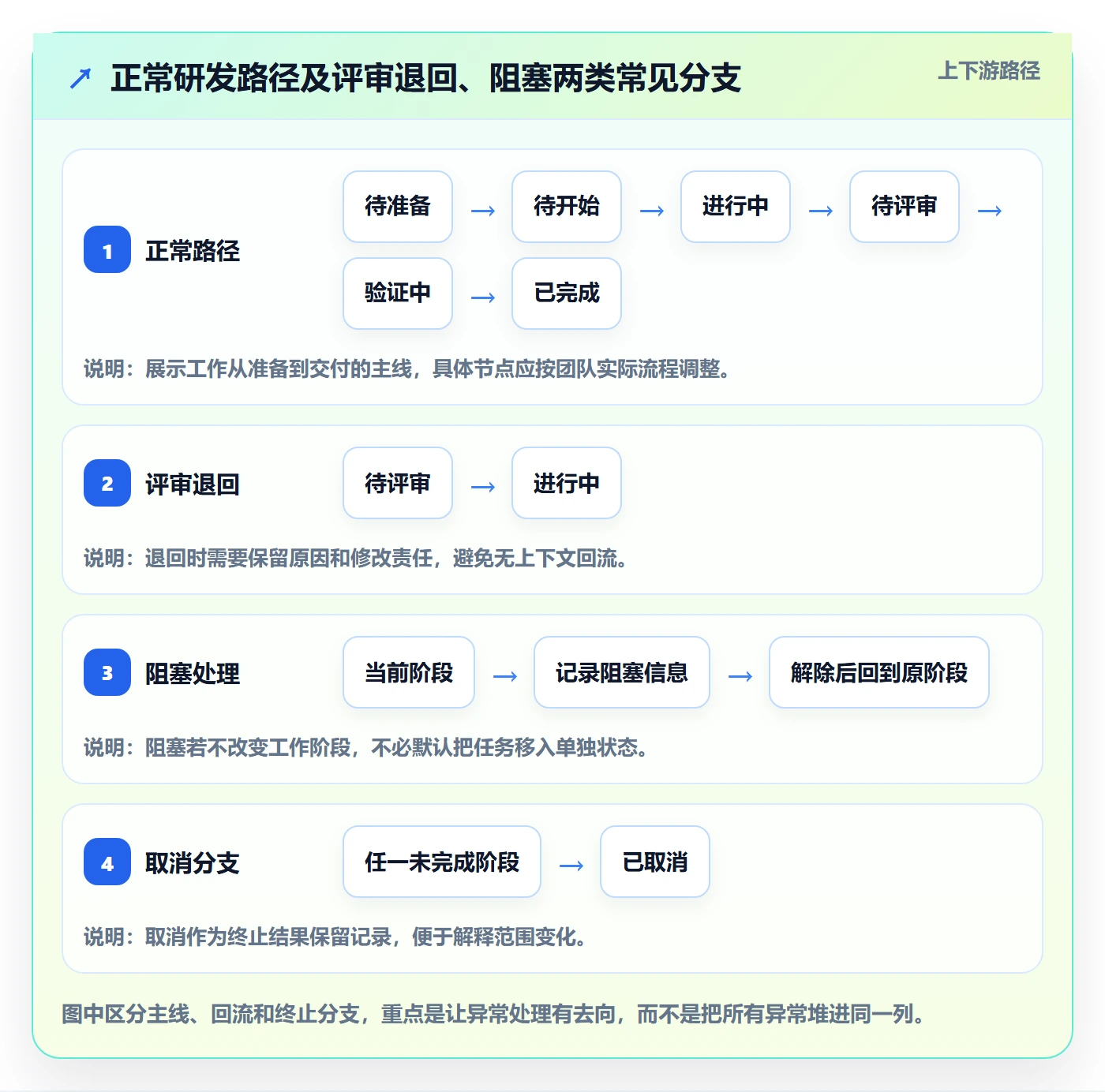

1. 示例团队的基础状态流
以下状态表是用于研发团队讨论的示例模板,不是标准答案。团队应根据自身工作方式、质量关卡和交接关系调整。重点不在于采用完全相同的名称,而在于每个状态都有一致的含义和退出条件。
| 状态 | 表示什么 | 进入条件 | 退出条件 | 主要责任 |
|---|---|---|---|---|
| 待准备 | 工作已进入候选队列,但尚未具备启动条件 | 目标和优先级已确认 | 依赖、验收要求和负责人明确 | 需求负责人或项目负责人 |
| 待开始 | 任务具备执行条件,尚未开始实际处理 | 负责人已接受任务,前置条件齐备 | 负责人开始工作并更新状态 | 任务负责人 |
| 进行中 | 负责人正在完成任务目标 | 已开始实质性工作 | 提交评审、进入验证,或明确标记阻塞 | 任务负责人 |
| 待评审 | 工作成果已提交,等待约定的评审动作 | 成果和必要上下文已附在卡片或关联记录中 | 评审通过,或退回并记录原因 | 评审人及提交人 |
| 验证中 | 正在按约定标准验证成果 | 环境、数据和验收条件满足 | 验证通过,或创建明确的修复与返工安排 | 验证责任人 |
| 已完成 | 团队约定的交付标准已经满足 | 验收条件通过,必要记录齐全 | 通常不再流转;后续问题按新任务或缺陷规则处理 | 任务负责人或验收角色 |
这张表里的“待准备”和“待开始”是否都需要保留,要看团队是否真的需要区分“还不具备启动条件”与“可以开始但尚未排入执行”。如果团队不需要按这两类任务采取不同动作,可以合并;如果准备工作涉及依赖确认、验收标准补齐或资源安排,分开可能更有帮助。
2. 把异常分支写成规则,而不是留给成员猜
流程图通常先画正常路径,但落地效果往往取决于异常分支是否清楚。测试退回后回到哪里?评审未通过时由谁补充信息?外部依赖阻塞多久后需要升级?任务被取消后是否保留历史状态?这些问题不写清楚,卡片迟早会在某个位置停住。
- 阻塞:如果任务阶段没有变化,保留原阶段并记录阻塞原因、责任方和下一步检查时间;如果需要专门排队处理,再评估独立阻塞状态。
- 退回:记录退回原因、修改责任人和再次提交的条件,避免卡片只在状态之间反复移动,却看不出为什么被退回。
- 暂停:注明暂停决策人、暂停原因和恢复触发条件。没有恢复条件的暂停任务,应定期确认是否继续保留。
- 取消:保留取消结果及简要原因,不要直接删除历史记录,否则后续很难解释范围变更和工作取舍。
- 返工:明确返工是回到原执行阶段,还是创建关联工作项;关键是保留与原验收结果之间的联系。
3. 状态转移要写出“谁、何时、凭什么”
状态规则可以压缩成一个简单句式:“当某项可验证条件满足时,由指定角色将卡片从当前状态转到下一状态,并补齐必要信息。”例如,任务进入“待评审”之前,提交人需要附上评审所需的变更说明;评审人完成检查后,选择通过或退回,并填写退回原因。
这类规则比“提交后改成待评审”更可执行。后者只描述了一个操作,没有说明什么叫提交、谁需要接手、评审失败如何处理。规则不必写成厚重的制度文件,但关键边界必须能被团队成员复述。
4. 记录必要信息,但不要把卡片变成表单墙
状态流转通常需要少量上下文,例如阻塞原因、下一步动作、目标恢复时间、验收结果。字段越多,填报负担越高,成员也越可能填写无意义内容。我的做法是先识别后续协作真正需要的信息,再设置必填项;非关键细节可放在描述或关联记录中。
判断字段是否值得保留,可以问:“如果不填,接手的人会因此无法行动吗?”如果答案是否定的,就不应轻易设成强制填写。不同工具对字段、权限和自动化的支持并不完全相同,配置前应核对所用平台的当前产品说明,不把某项能力假定为通用功能。

六、落地全流程:从现状盘点到小范围试行
1. 第一步:抽样检查真实卡片
不建议只靠会议头脑风暴设计状态。先选近期完成、仍在推进和已经阻塞的卡片,分别检查它们的状态历史、负责人变化、等待原因和最终结果。团队规模不大时,可以抽查10到20张作为初步讨论材料;这只是便于启动的工作方法,不是统计学意义上的固定样本标准。
抽样的目标不是计算团队“做得好不好”,而是找到名称与实际工作不匹配的证据。每张卡片只需回答几个问题:当前状态是否符合事实?下一个动作是否明确?状态变化是否由合适的人完成?出现退回或阻塞时,信息是否足以让其他成员接手?
2. 第二步:画出工作路径和交接点
让实际参与工作的角色共同画出从任务进入到交付的路径。不要从现有看板列名开始照抄,而是从任务真实经历的阶段开始。对每个可能的交接点,记录交出方、接收方、所需信息以及常见等待原因。
如果团队有多种工作类型,例如需求开发、线上故障处理和技术治理,不一定要强行共用一套状态。先找出共同的主干,再标记确实不同的流程分支。只有业务差异会改变责任、交付条件或排队方式时,才需要考虑不同工作流。
3. 第三步:建立状态字典并处理重叠项
把每个候选状态写成可判断的定义。若两个状态无法说明具体差异,先尝试合并;若一个状态包含多种含义,先尝试拆分信息类型,而不是立刻拆成多列。团队讨论时,可以各自把几张匿名卡片放入候选状态,比较成员判断是否一致。
如果成员对同一张卡片的分类分歧很大,说明定义还不够清楚。不要靠多数表决掩盖歧义,而应找出分歧来自工作事实、角色权限还是名称理解,再修订状态说明和进入条件。
4. 第四步:定义规则、权限和异常处理
每条关键流转至少写清触发条件和责任角色。如果项目管理工具支持权限控制或流转校验,可在规则稳定后配置;若工具能力有限,也可以先用团队约定、卡片模板和定期抽查落实。制度的有效性不取决于自动化数量,而取决于团队能否持续执行。
需要限制的不是所有状态变化,而是容易造成信息失真的关键变更。例如,进入“已完成”前必须满足验收条件,或从“待评审”退回时必须填写原因。把所有流转都设置审批,可能制造额外等待,应当只约束确实需要治理的节点。
5. 第五步:选小范围试行,再决定是否推广
先选一个工作类型清晰、成员愿意参与、周期足以观察结果的团队或项目试行。试行时间不必追求统一长度,至少要覆盖几轮关键交接;如果试行期间几乎没有任务经历某个状态,就不足以判断该状态是否有用。
试行期间观察的重点不是成员有没有完全按新规则操作,而是哪些规则容易误解、哪些状态没有带来行动、哪些异常仍然无处安放。将问题记下来,在复盘会上区分定义问题、工具问题、培训问题和流程本身的问题。
6. 第六步:保留变更记录与退出机制
状态字典应有负责人和更新记录。变更时说明修改原因、影响范围、生效时间和历史卡片处理方式。对已经不再使用、含义重叠或无人负责的状态,明确合并或废止办法,不要只允许新增、不允许清理。
规模较大的组织还需要考虑跨团队对齐。并非每个团队都必须使用完全相同的列名,但共享项目、跨团队交付和管理报表所依赖的关键阶段,应当有共同解释。统一的是必要的语义和交接规则,不一定是每个看板的外观。

七、不同团队情形下的行动建议与取舍
1. 小团队:优先降低更新负担
成员较少、协作链路短的团队,通常不需要把所有内部动作都拆成独立状态。可以从少量主阶段开始,重点写清负责人、完成标准和异常记录。若增加一列后没有人据此安排工作,先考虑字段或卡片说明,而不是为了显得流程完整而加状态。
小团队的优势是沟通直接,适合快速试行;风险是规则容易停留在口头约定,人员变化后就失效。建议把关键定义写在看板说明或团队共用文档中,并由固定角色定期确认是否仍适用。
2. 多团队协作:统一语义,允许局部差异
当多个团队共同交付一项工作时,最重要的是共享交接点能被一致理解。例如,某项工作被标记为“已交付”时,接收团队应知道交付物在哪里、是否满足约定标准、问题反馈由谁处理。不同团队可以保留自己的内部阶段,但对外提供一致的关键状态或明确映射关系。
取舍在于标准化与灵活性。完全统一能降低跨团队解释成本,却可能迫使差异很大的团队使用不合适的流程;完全各自设计则增加报表和交接解释成本。我的建议是统一跨团队协作所需的最小语义集合,其余细节由团队根据工作类型决定。
3. 高合规或高审计要求:优先确保记录可追溯
在需要证明审批、验证或发布过程的环境中,状态变化可能不仅用于协作,也承担审计记录功能。此时应重点确认谁在何时完成了什么检查,关键附件、验收结果和例外批准如何留存。状态名称不能替代证据记录,必要的操作历史和权限设置应按组织要求核对。
这类团队可以接受更多规则约束,但要防止把每个细节都变成强制审批。过度控制会拉长等待时间,也可能促使成员绕开正式看板。只对风险和责任明确的节点施加控制,并确认所用工具能够支持相应记录要求。
4. 工作类型差异大:不要用一套流程硬套所有任务
产品需求、生产故障、平台升级和技术债务的工作路径可能不同。统一状态有助于宏观查看,但如果一种任务需要快速响应,另一种需要评审和验证,强迫它们走完全相同的节点,可能产生大量不适用状态。
可先判断差异是否影响责任、流转条件和交付定义。若只影响展示偏好,使用不同视图可能足够;若实际流程差异明显,再评估不同工作流,并建立必要的汇总映射。流程分支越多,治理和报表维护成本越高,不能只看局部团队是否觉得方便。
5. 指标治理:看流程瓶颈,不做简单排名
可以观察状态停留分布、评审等待时间、退回原因、阻塞解除时间和状态回流次数,但要结合任务类别、工作规模和依赖关系解读。平均值容易被少数超长任务拉高,必要时同时看中位数和区间分布;不同团队的任务类型不同,也不宜直接拿单一数字做横向排名。
当某状态停留时间增加时,我建议先追问上游输入是否充分、下游是否有承接能力、责任人是否明确,再决定是否调整状态或资源安排。看板数据更适合触发流程调查,不适合脱离上下文评价个人。

八、上线前检查与最终判断:先解决一个真实卡点
1. 上线前检查清单
在调整看板配置之前,可以用下面这份清单做最后核对。若其中多项无法回答,建议先补规则,再考虑发布变更。
- 每个状态是否只有一个主要含义,且与其他状态有可说明的区别?
- 是否写清进入条件、退出条件和主要责任人?
- 任务停留在某个状态时,其他成员能否看出下一步由谁采取行动?
- 阻塞、暂停、退回、取消和返工是否有明确处理路径?
- 状态是否重复表达负责人、标签或其他结构化字段已经记录的信息?
- 新增状态会不会触发不同的排队、审批、通知或统计动作?
- 试行范围、反馈方式、复盘时间和规则负责人是否已经确定?
- 所用项目管理工具是否支持计划中的权限、字段和流程设置?相关能力是否已经核对?
2. 看板状态设计的最终取舍
状态越少,更新负担通常越低,但关键等待可能被隐藏;状态越细,过程可见性可能提高,但成员需要花更多精力判断和维护。真正需要平衡的不是“简洁还是详细”,而是新增的可见性是否足以抵消管理成本。
因此,我不会把“增加状态”当成优化的默认动作。先找出最影响协作的一个问题,再判断它属于阶段、责任、原因还是结果;之后才决定用状态、字段、标签、权限规则或团队约定来处理。这样做可能不会让看板一夜之间变得更漂亮,却更容易让每次状态变化都产生实际意义。
3. 下一步怎么做
如果你的团队正准备重做看板,不必一开始就设计覆盖所有例外的完整流程。先抽查近期卡片,选出一个最常见的误解或交接卡点,写出相关状态的定义、责任人和流转条件;用一个小范围试行,再根据卡片事实决定保留、合并或拆分。
看板状态的价值,不在于它能把流程画得多细,而在于团队看到同一张卡片时,能否对“现在发生了什么、下一步谁来做、什么条件算完成”给出一致答案。从这三个问题开始,状态设计才会从工具配置变成可执行、可复盘、可持续治理的团队制度。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:看板自定义状态全流程:研发团队制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/481326
