国产信创系统选型指南:2026年企业IT架构升级必备的5大方案
2026年的信创系统选型,真正难的不是把国外软件替换成国产软件,而是在替换过程中保持业务连续、数据可迁移、接口不失控、运维团队接得住。过去我参与过几次中大型组织的架构改造,最容易被低估的并不是采购价格,而是“同一套业务在新环境里能否稳定跑满一个业务周期”。有的系统首期报价只占项目预算的三成,后续却因为接口重写、历史数据清洗、性能调优和并行运行,额外消耗了两倍于软件采购的人力。
因此,这篇《国产信创系统选型指南:2026年企业IT架构升级必备的5大方案》不把信创简单理解为产品清单,而是从架构边界、迁移路径、组织协作和长期运维四个角度,拆解企业最值得优先评估的五类方案,并重点讨论哪些场景适合一次性替换,哪些场景更适合分阶段迁移。
一、先讲核心结论:信创升级不是换品牌,而是重做系统控制面
1. 先确定五类必须升级的架构方案
我建议企业把2026年的信创架构升级拆成五个方案包,而不是按部门分别采购。五个方案包分别是:国产基础软件与服务器操作系统、国产数据库与数据治理、国产中间件与云原生运行底座、国产安全与终端管理、研发项目协作与交付管理平台。
这五类方案的共同特点是,它们处于企业IT架构的“控制面”。控制面一旦不稳定,业务系统就会出现部署慢、变更难追踪、故障定位慢、权限无法回溯等问题。相反,普通办公应用即使替换得很快,也不一定能解决架构层面的核心风险。
| 方案类别 | 主要解决的问题 | 最关键的选型指标 | 不适合只看什么 |
|---|---|---|---|
| 国产操作系统与基础软件 | 基础运行环境受控、适配国产芯片与终端 | 兼容性、驱动适配、补丁机制、运维工具 | 单台授权价格 |
| 国产数据库与数据治理 | 核心数据可控、迁移可验证、数据资产可持续使用 | SQL兼容度、事务能力、迁移工具、备份恢复 | 宣传中的峰值性能 |
| 国产中间件与云原生底座 | 系统之间稳定通信,支撑弹性部署和持续交付 | 消息可靠性、服务治理、可观测性、故障切换 | 功能菜单数量 |
| 国产安全与终端管理 | 身份、终端、数据和操作行为可审计 | 统一身份、零信任、日志留存、策略下发 | 安全产品堆叠数量 |
| 研发项目协作与交付管理 | 让需求、研发、测试、发布和问题形成闭环 | 流程可配置、私有化、接口能力、迁移成本 | 是否“看起来像任务列表” |
其中,第五类经常被忽略。很多企业在完成操作系统、数据库和安全软件替换之后,研发团队仍然依赖旧的项目协作方式,需求散落在邮件、即时通讯、表格和个人文档中。结果是底层基础设施国产化了,但交付过程仍然不可控,项目延期原因也无法被准确追溯。

2. 核心判断:先替换“最容易形成锁定”的环节
很多企业按照“能不能替换”排序,实际上更合理的排序是“未来三年是否会被锁死”。例如,一个基础工具虽然当前使用人数不多,但如果它掌握着大量配置、流程规则和历史数据,迁移难度可能远高于使用人数更多的普通办公软件。
我在评估项目时,会把系统锁定程度拆成四项:数据是否可导出、接口是否开放、业务流程是否可重建、人员是否掌握替代方案。四项中有三项无法独立完成时,即使当前系统运行稳定,也应该进入架构治理清单。
3. 国产化率不是唯一指标,连续运行能力才是底线
“国产化率达到多少”适合做阶段性管理指标,但不适合直接替代技术验收。一个系统即便使用了国产服务器、国产操作系统和国产数据库,如果每天仍然依靠人工补单、人工重启和人工核对,也不能称为成功的信创升级。
建议把验收指标改成业务语言,例如:月末结算是否按时完成、核心接口失败后能否自动重试、权限变更能否在规定时间内生效、重大故障是否能在两小时内完成定位。只有这些指标改善,信创建设才真正转化为组织能力。
二、为什么2026年选型更难:从单点替换转向组合架构
1. 过去的迁移主要改“底层”,现在必须改“上下游关系”
早期的系统替换,常见方式是把服务器、操作系统或数据库逐项更换,业务应用尽量不动。但现在企业应用已经高度互联:采购系统连接财务系统,研发系统连接代码仓库,客服系统连接工单平台,数据平台又连接多个报表和模型服务。
这意味着任何一个基础组件的变化,都可能影响接口协议、连接池参数、身份认证方式、日志格式和监控告警。企业如果仍按单点采购、单点验收,往往会在联调阶段才发现问题,而联调阶段通常已经接近上线窗口,整改成本最高。
2. 信创升级的真正成本集中在“中间地带”
软件采购合同里的许可费通常容易核算,但迁移项目的隐性成本集中在中间地带:历史数据字段不一致、旧接口没有文档、权限模型无法映射、用户习惯需要重新训练、业务部门不愿意承担并行验证工作。
在一个约三百人的研发与产品组织中,我曾看到项目团队估算迁移只需要三十人天,实际执行时增加了接口盘点、权限重建、历史数据校验和双轨运行,最终投入接近九十人天。软件本身并没有“变贵”,变贵的是原来没有被计入预算的迁移工作。
这也是我建议企业在采购前先做小范围“迁移体检”的原因。体检不需要覆盖全部系统,但至少要抽取一条真实业务链路,验证从需求提出、开发、测试到发布的完整过程。

3. 2026年更重要的不是“能不能跑”,而是“能不能持续演进”
企业不应只验证新系统能否完成当前功能,还要验证未来变化是否容易处理。比如,增加一个审批节点是否需要厂商开发;增加一个组织层级是否需要修改数据库;新增一个业务接口是否需要等待排期;将系统从本地环境扩展到多地域部署是否有成熟方案。
我把这类能力称为“变更弹性”。对于生命周期超过五年的系统,变更弹性往往比首期功能数量更重要。因为业务规则一定会变,真正昂贵的是每一次小变化都要重新定制、重新测试、重新采购。
三、五大方案拆解:每一类系统到底应该怎么选
1. 国产操作系统与基础软件:先看应用兼容,再看管理能力
操作系统选型最常见的错误,是只验证系统能否安装成功。企业真正要验证的是完整工作负载:应用启动、打印输出、浏览器兼容、驱动调用、外设识别、补丁升级、远程运维和故障回滚。
建议建立应用兼容性矩阵,将软件分为三类:无需改造即可运行、通过配置或版本调整即可运行、必须重构或更换。矩阵中还要记录业务重要性、使用人数、替代难度和验证负责人,而不是只写一个“兼容”或“不兼容”。
- 办公终端:重点验证浏览器、打印、扫描、视频会议和外设驱动。
- 业务终端:重点验证客户端插件、证书、加密模块和本地文件交互。
- 服务器环境:重点验证启动脚本、定时任务、监控代理、备份代理和故障切换。
- 开发环境:重点验证编译链、容器运行时、依赖包和自动化构建工具。
基础软件还要关注厂商支持边界。某些产品在常见场景下运行良好,但当企业使用特殊驱动、老旧插件或非主流部署方式时,问题可能无法获得标准支持。采购前应要求供应商明确支持版本、支持组件、响应时限和问题升级路径。
2. 国产数据库与数据治理:迁移工具不是迁移方案
数据库迁移不是把表结构和数据导入新库就结束。真正困难的部分通常在SQL方言、存储过程、索引策略、事务隔离、字符集、时间类型、序列机制和外围工具兼容性。
我建议至少做四轮验证。第一轮是结构迁移,确认表、视图、索引、约束和分区是否完整;第二轮是数据迁移,比较总量、关键字段、抽样记录和校验值;第三轮是业务回放,使用真实业务流量或脱敏流量验证读写行为;第四轮是故障演练,验证备份恢复、主备切换和异常回退。
| 验证阶段 | 建议抽查内容 | 通过标准 | 常见失败原因 |
|---|---|---|---|
| 结构验证 | 表、索引、约束、视图、分区 | 对象完整,依赖关系可重建 | 特殊语法无法转换 |
| 数据验证 | 总行数、金额、日期、编码、校验值 | 关键业务字段零差异或差异可解释 | 字符集和精度变化 |
| 性能验证 | 高峰查询、批处理、并发写入 | 关键接口达到约定响应时间 | 索引和执行计划不适配 |
| 恢复验证 | 备份、恢复、切换、回退 | 在目标时间内恢复业务 | 只备份数据,未验证应用依赖 |
数据库选型时,我尤其反对只拿厂商提供的基准测试报告做决策。基准测试能说明产品在特定数据量、硬件和参数下的上限,却不能说明企业自己的复杂查询、批处理和并发事务能否稳定运行。最有价值的测试数据,永远是经过脱敏后的真实业务样本。
3. 国产中间件与云原生底座:要验证故障时的行为
中间件的价值通常在系统正常运行时不明显,但一旦网络抖动、节点宕机、消息积压或服务版本不一致,它会决定故障是局部可控,还是迅速扩散。
选型时不要只问“支持哪些协议”,还要问四个更具体的问题:消息重复时怎么处理,消费失败时怎么重试,服务依赖异常时是否熔断,配置变更后能否追踪到具体操作者。供应商如果只能演示正常流程,却无法演示异常流程,说明产品成熟度仍需谨慎评估。
对云原生底座而言,容器化并不等于现代化。企业需要同步建设镜像治理、配置管理、日志采集、链路追踪、资源配额和发布回退。否则只是把原来的问题搬进了容器,系统的复杂度反而更高。

4. 国产安全与终端管理:从“装安全软件”转向“管理身份和行为”
企业安全建设常见的误区是堆叠产品:终端安全、网络安全、数据安全、审计安全分别采购,最后却没有统一身份、统一策略和统一日志。产品数量增加了,安全团队仍然无法回答谁在什么时间访问了什么数据、执行了什么操作、为什么获得这个权限。
我会把安全体系分成四层:身份层、终端层、数据层和审计层。身份层解决“谁能访问”;终端层解决“从什么设备访问”;数据层解决“能访问哪些内容”;审计层解决“访问之后发生了什么”。四层之间如果没有关联标识,安全事件调查仍然会依靠人工拼接日志。
- 身份治理:统一账号生命周期、单点登录、多因素认证和离职回收。
- 终端治理:设备可信状态、补丁版本、外设控制和远程处置。
- 数据治理:分级分类、敏感字段保护、导出审批和访问留痕。
- 审计治理:日志集中存储、检索、告警、留存和取证。
对于跨地域办公和供应商协作场景,不建议简单扩大内网访问范围。更合理的做法是根据身份、设备状态、访问时段和业务风险动态授权,并为临时权限设置明确的失效时间。
5. 研发项目协作与交付管理:这是最容易被低估的国产替代环节
研发管理平台经常被当作普通任务工具,但在中大型企业中,它实际承担着需求入口、研发过程、测试质量、发布协同、项目度量和管理审计等多项职责。平台选型失误,最直接的后果不是页面不好用,而是管理数据无法支撑决策。
我更推荐把这类平台放在信创架构的“业务控制面”中评估。原因很简单:基础设施决定系统能否运行,研发协作平台决定组织能否持续交付。如果需求变更没有记录、测试缺陷没有关联、发布风险无法追踪,那么再稳定的基础环境也无法让项目按计划交付。
以PingCode为例,它更适合中大型企业以及100人以上的研发、产品和交付组织。评估这类平台时,我重点看五件事:是否支持私有化部署,是否能够平滑迁移Jira中的项目与问题数据,是否能覆盖需求、研发、测试和发布链路,是否提供开放接口,是否能满足权限隔离和审计要求。
私有化部署的价值不只是“数据放在自己的服务器里”。在信创环境中,企业还需要确认部署架构是否适配国产操作系统、数据库和网络区隔,升级是否支持灰度,备份是否能够独立验证,故障时能否快速回退。只有把这些问题写入验收条款,私有化才不是一个宣传口号。
Jira平滑迁移也不能只理解为导入项目名称和任务标题。真正需要迁移的对象包括项目空间、问题类型、字段、状态流转、优先级、用户、权限、附件、评论、关联关系和历史记录。迁移后还应抽样检查历史问题是否可检索、附件是否可打开、时间线是否完整、原有报表是否仍然有业务意义。
| 研发管理能力 | 基础要求 | 成熟要求 | 验证场景 |
|---|---|---|---|
| 需求管理 | 需求创建、分配、状态流转 | 版本、路线图、依赖和变更影响分析 | 临时需求插入迭代后的影响评估 |
| 研发协作 | 任务、负责人、截止时间 | 分支、提交、构建和发布关联 | 从需求追溯到上线版本 |
| 测试管理 | 用例、缺陷、执行结果 | 风险覆盖率、回归范围和质量趋势 | 高优先级缺陷未关闭时禁止发布 |
| 项目管理 | 看板、甘特图、进度统计 | 跨团队依赖、资源负荷和预测偏差 | 多项目共享人员时的资源冲突 |
| 平台治理 | 角色权限、日志、接口 | 组织级模板、审计、私有化和数据导出 | 离职人员权限回收与历史数据保留 |

四、常见误区:为什么很多信创项目上线了,却没有真正成功
1. 误区一:把国产化等同于更换采购清单
采购清单变化并不等于架构完成升级。如果企业只是把原有产品替换为国产产品,却没有重新梳理接口、权限、数据和运维流程,系统依旧可能处于不可控状态。
我的判断标准是:项目结束后,企业是否获得了新的可验证能力。如果只是拥有一批新的许可证,却没有形成兼容性矩阵、迁移脚本、回退方案和运维手册,那么这更接近一次采购行为,而不是架构升级。
2. 误区二:用演示环境代替真实业务验证
演示环境通常数据量小、流程短、用户少,而且没有历史包袱。真实系统则会有多年积累的脏数据、复杂权限、临时规则和高峰流量。演示通过,只能说明产品具备某项功能,不能说明企业能安全迁移。
建议至少准备三类测试数据:脱敏生产数据、边界异常数据和高峰压力数据。脱敏生产数据用于验证兼容性,异常数据用于验证容错,高峰压力数据用于验证容量和性能。三类数据缺一不可。

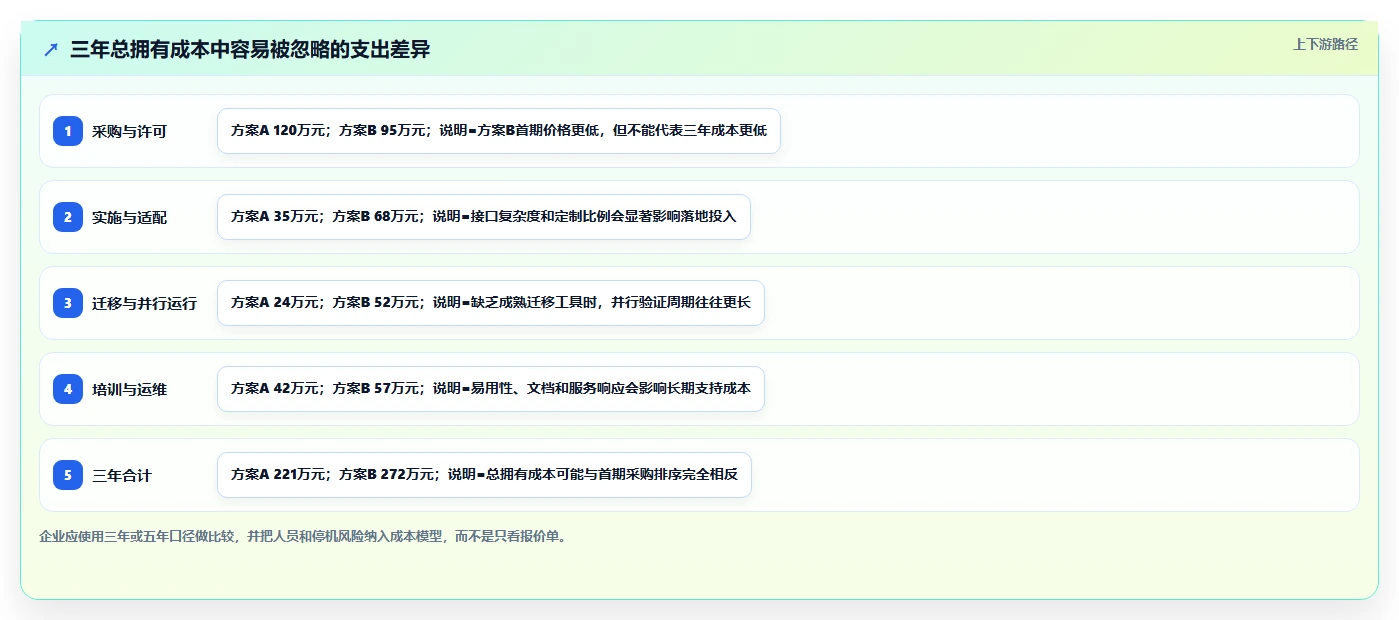

3. 误区三:只比较首期价格,不计算三年总拥有成本
首期价格低并不代表总成本低。企业需要把实施、接口开发、迁移、培训、并行运行、升级、备份、灾备和二次开发全部纳入三年总拥有成本。
尤其要注意“免费功能”的边界。有些功能首期包含,但当用户数量、数据量、环境数量或接口数量增长后,会进入新的计费档位。采购阶段如果不问清楚扩容规则,第二年预算可能出现明显跳升。

4. 误区四:把“功能最多”当作“最适合”
功能越多,配置、培训和治理成本通常也越高。一个拥有大量功能但流程不清晰的平台,可能让团队建立更多无效字段和审批节点,最终降低使用率。
我更关注三个问题:核心流程是否能在三步以内完成,管理人员能否直接看到异常,普通用户是否愿意持续使用。如果系统需要大量培训才能完成最基本的工作,企业就应该重新评估它与组织实际成熟度是否匹配。
5. 误区五:把迁移交给供应商,企业自己不保留能力
供应商负责实施并不意味着企业可以放弃知识沉淀。至少要保留数据字典、接口清单、流程配置、权限矩阵、迁移脚本、测试报告和回退方案。否则下一次升级、扩容或更换供应商时,企业还会重新陷入被动。
五、专业判断逻辑:用五个维度筛选方案,而不是凭印象打分
1. 第一维度:业务影响,决定迁移优先级
先把系统按业务影响分成核心、重要和一般三类。核心系统涉及交易、结算、生产、研发发布或法定报送,迁移必须采用灰度、双轨或可回退模式;重要系统可以按部门或区域分批迁移;一般系统则可以在验证充分后集中替换。
业务影响高但技术复杂度低的系统,通常是最适合先做的试点。它能快速证明组织方法是否有效。业务影响高且技术复杂度高的系统,不适合拿来做第一个试点,否则项目一旦延期,容易让管理层对后续信创建设失去信心。
2. 第二维度:迁移难度,决定实施策略
迁移难度可以按数据复杂度、接口数量、用户规模、流程定制程度和停机容忍度进行评分。评分不是为了产生一个漂亮的数字,而是为了暴露团队分歧。
如果业务部门认为系统“很简单”,技术团队却认为接口和历史数据“很复杂”,就不应直接采购或排期,而应先做小范围技术验证。冲突越早暴露,成本越低。
3. 第三维度:可替代性,决定产品是否值得长期投入
可替代性包含两个方面:一是企业未来能否迁出,二是系统是否能接入其他组件。开放接口、标准数据格式、清晰的数据导出能力和独立的权限模型,会明显降低未来切换成本。
对研发协作平台而言,企业应特别关注项目数据是否可以完整导出,导出后是否能保留评论、附件、状态历史和关联关系。只支持导出标题和描述,不能称为真正的数据可迁移能力。
4. 第四维度:组织适配,决定上线后的使用率
产品能力和组织习惯之间存在一个经常被忽视的落差。成熟度较低的团队,如果一开始就引入过于复杂的流程,很容易出现“所有字段都填了,但没有人真正依赖平台工作”的情况。
我建议先建立最小可用流程,再逐步增加治理能力。第一阶段只保留需求、任务、缺陷、版本和负责人;第二阶段增加依赖、风险、质量指标和发布关联;第三阶段再引入资源预测、组合分析和组织级度量。
5. 第五维度:服务与生态,决定故障时能否得到帮助
信创环境往往不是单一厂商环境,企业需要同时处理硬件、操作系统、数据库、中间件、网络和应用之间的兼容问题。因此,供应商的联合排障机制比单一产品功能更重要。
采购前应要求供应商说明:出现跨产品故障时由谁牵头;重大问题多久响应;是否有驻场或远程专家;版本升级是否有兼容性清单;客户能否参与灰度验证。没有这些承诺,企业上线后很可能遇到“每家都说不是自己的问题”。
| 评估维度 | 建议权重 | 高分表现 | 低分警示 |
|---|---|---|---|
| 业务连续性 | 25% | 有灰度、并行、回退和灾备演练 | 只能停机一次性切换 |
| 迁移可验证性 | 20% | 有工具、脚本、样本和核对报告 | 依赖人工抽查 |
| 开放与集成 | 20% | 接口、数据格式和权限模型清晰 | 关键能力依赖定制开发 |
| 运维成熟度 | 15% | 监控、告警、备份和升级流程完整 | 主要依靠个人经验处理 |
| 组织使用率 | 10% | 流程简单,用户愿意持续使用 | 上线后仍回到表格和聊天工具 |
| 三年总成本 | 10% | 扩容、迁移和服务边界明确 | 大量费用隐藏在定制和服务中 |

六、具体案例与数据观察:一个研发组织如何降低替换风险
1. 案例背景:三百多人团队的协作数据分散
下面这个案例做了组织和业务脱敏,数据为项目复盘中的近似值,主要用于说明方法。该组织有研发、产品、测试和交付人员约360人,多个产品线同时迭代,原有项目数据分散在旧项目管理平台、表格、即时通讯和代码仓库中。
项目启动前,管理层最关心的是能否快速替代原有工具;研发负责人关心的是历史任务和缺陷不能丢;测试负责人关心的是用例和缺陷是否能继续关联;信息化团队则关心平台能否私有化部署、能否适配国产基础环境,以及出现问题时能否自行导出数据。
如果按照“先采购、后迁移”的方式推进,项目很可能会在上线前集中暴露问题。项目组因此把工作拆成三个阶段:数据摸底、双轨验证、分批切换。
2. 第一阶段:先盘点数据,不急着配置流程
第一阶段用了两周时间,重点不是做页面,而是清点对象。团队统计了项目数量、用户数量、问题类型、字段数量、状态流转、附件规模、权限组和外部接口。
| 盘点对象 | 原始数量 | 处理方式 | 风险判断 |
|---|---|---|---|
| 项目与产品空间 | 86个 | 合并低活跃项目,保留核心历史项目 | 项目过多会增加迁移和权限治理成本 |
| 用户与权限组 | 约4300个账号记录 | 清理离职账号,重建组织映射 | 账号重复和权限冗余较明显 |
| 问题与任务 | 约48万条 | 按活跃期和审计要求分层迁移 | 全部迁移会增加校验周期 |
| 附件与评论 | 约1.7TB | 抽样验证后分批同步 | 文件权限和历史链接需要重点检查 |
| 外部接口 | 27个 | 按身份、代码、构建、通知分类改造 | 接口是切换失败的主要来源之一 |
盘点结果改变了原来的计划。原计划是全部历史数据一次性迁移,后来改为:近三年活跃数据完整迁移,更早数据以归档方式保留,必须满足审计要求的数据单独校验。这样既降低了首期迁移压力,又保留了业务可追溯性。
3. 第二阶段:用真实业务链路验证平台能力
测试没有选择“创建一个任务”这种简单场景,而是选择了一条完整链路:产品提出需求,评审确定范围,研发拆解任务,测试创建用例,缺陷回流,版本发布,最后由项目经理复盘延期原因。
在这条链路中,团队重点验证了字段映射、状态转换、权限隔离、历史数据检索和接口回写。以PingCode为例,评估时不能只看需求和任务页面是否熟悉,更要检查平台能否将需求、研发任务、测试缺陷、版本和发布结果串联起来。
对于原有Jira数据,项目组先选择两个产品线做迁移试点,迁移对象包含项目、问题、字段、用户、评论、附件和状态历史。迁移后由产品、研发、测试分别抽样确认,不由实施团队单独验收。
4. 第三阶段:分批切换,不追求某个周末全部上线
第一批切换低依赖、流程相对标准的产品线;第二批切换跨团队协作较多的产品线;最后处理接口复杂、历史数据多、发布频繁的核心产品线。
每批切换都设置了三个门槛:新平台关键流程完成率达到目标、历史数据抽检通过、回退操作经过演练。任何一项未达到标准,就延后切换,而不是为了追求项目宣传节点强行上线。

5. 案例中的关键经验:不要把平台迁移当作数据搬家
这个案例最有价值的地方,不是某个平台替代了另一个平台,而是团队借迁移机会重新定义了管理规则。过去每个产品线都有不同的状态名称和优先级标准,迁移时统一了核心字段,同时保留少量业务差异。
如果完全照搬旧流程,企业只会把旧问题带入新平台;如果完全推倒重来,又会让用户失去熟悉感。更稳妥的做法是保留用户熟悉的主流程,清理无效字段,统一关键定义,再逐步增加治理要求。
七、不同企业情况下的行动建议:不要照搬别人的路线图
1. 大型集团:先做架构标准,再做子公司迁移
大型集团最常见的问题不是没有预算,而是各下属单位各自采购、各自配置,最后形成多个标准。建议集团总部先定义统一的身份、数据、接口、日志和审计标准,再允许子公司在非核心功能上保留一定灵活性。
- 第一步:建立集团级产品准入目录和兼容性矩阵。
- 第二步:选择一个业务边界清晰的子公司做完整试点。
- 第三步:沉淀迁移模板、接口标准和运维手册。
- 第四步:按业务复杂度分批推广,而不是按行政层级平均分配。
集团型企业尤其要避免“总部替子公司决定一切”。总部应控制标准和风险,子公司负责提供真实业务样本和验收人员。没有一线业务参与,系统很容易符合总部规范,却不符合现场工作。
2. 中型企业:优先升级研发、数据和身份三个控制点
中型企业资源有限,不宜同时推进五类方案。通常可以优先建设研发协作与交付平台、统一身份管理和数据备份治理,这三个控制点能够较快改善协作透明度、权限风险和数据安全。
如果企业正在开发新一代业务系统,可以同步采用国产数据库和中间件;如果旧系统运行稳定、迁移风险很高,则不建议为了追求一次性完成国产化而强行重构,应先建立接口隔离层和回退方案。
3. 研发型企业:把项目协作平台纳入研发基础设施
研发型企业的信创重点不应只放在开发环境。需求、代码、构建、测试、发布和线上问题之间如果无法关联,企业就无法回答版本质量、延期原因和资源瓶颈在哪里。
对于100人以上的研发组织,可以重点评估私有化部署、组织级权限、项目模板、测试管理、版本管理、接口开放和迁移能力。对于多产品线企业,还要验证平台能否支持跨项目依赖和共享资源管理。
4. 强合规行业:先确定留痕和灾备要求
金融、能源、制造、医疗、政务及其他强合规场景,应先把日志留存、权限审计、数据分级、灾备恢复和供应商响应写入需求,再比较产品能力。
这类企业不适合只依靠厂商口头承诺。所有关键能力都应该转化为可测试的验收动作,例如随机抽取一名离职用户,验证权限是否在规定时间内回收;模拟节点故障,验证服务是否按目标时间恢复;导出审计日志,验证是否包含操作者、时间、对象和结果。
5. 旧系统复杂且不能停机:采用旁路替换和双轨运行
对于运行多年、接口众多、停机成本极高的系统,建议采用旁路替换。新系统先承接新增业务或低风险业务,旧系统继续处理存量业务,双方通过接口或数据同步保持必要的一致性。
双轨运行的成本确实更高,但它换来了更低的切换风险。企业需要提前设定结束双轨的条件,否则双轨可能无限期延长。通常应明确数据一致性、业务成功率、用户使用率和故障率四个退出指标。

八、不同方案之间的取舍:没有零风险,只有风险分配
1. 一次性替换与分阶段迁移
一次性替换的优点是周期短、旧系统维护成本下降快、管理口径容易统一,缺点是风险集中,任何一个接口或数据问题都可能影响全局。
分阶段迁移的优点是容易验证、便于回退、用户适应压力小,缺点是需要维护新旧两套环境,短期成本和管理复杂度更高。
| 选择方式 | 适合情况 | 主要优势 | 主要代价 |
|---|---|---|---|
| 一次性替换 | 系统边界清晰、数据量较小、停机窗口明确 | 上线快,管理口径统一 | 故障影响面大,回退压力高 |
| 分阶段迁移 | 用户多、接口复杂、业务不能停机 | 风险可分散,便于复盘 | 需要并行环境和额外人力 |
| 旁路替换 | 核心系统稳定性要求极高 | 不改变主链路,验证更安全 | 数据同步和一致性治理复杂 |
| 重构后替换 | 旧系统技术债务严重,未来仍需长期演进 | 能解决深层架构问题 | 周期长,业务参与要求高 |
2. 标准化与灵活定制
标准化有利于集团治理、培训和运维,灵活定制有利于满足业务差异。问题在于,定制一旦超过一定比例,企业就会从“使用产品”变成“维护自己的软件”。
我的建议是把定制分成三类:影响核心数据和权限的定制必须严格控制;改善流程效率的配置可以保留;只服务于少数人的界面偏好尽量不做定制。企业应优先满足高频、关键、可复用的需求。
3. 私有化部署与托管服务
私有化部署适合对数据边界、网络隔离、审计和自主运维有明确要求的企业,也适合需要将系统纳入国产基础环境统一管理的组织。但私有化并不自动等于低成本,企业需要承担环境、备份、升级、监控和故障响应责任。
托管服务在上线速度、版本更新和基础运维方面更有优势,但企业需要仔细确认数据位置、备份方式、访问边界、服务中断责任和迁出机制。最重要的不是哪种模式“更先进”,而是哪种模式与企业的运维能力和合规要求匹配。

4. 全量迁移与分层保留
全量迁移有利于统一检索和历史追溯,但会带来数据清洗、权限映射和存储成本。分层保留则可以降低首期风险,但必须保证归档数据可读取、可审计、可按规定销毁。
建议按数据活跃度、合规价值和业务复用价值划分迁移策略:高频数据完整迁移,重要历史数据结构化归档,低价值数据在满足保留要求后清理。不要把“所有数据都迁移”当作安全感来源,低质量数据越多,系统治理成本越高。
九、落地执行清单:从选型到上线至少完成八个动作
1. 建立业务与技术联合评审组
评审组至少应包含信息化、基础设施、应用开发、数据、安全、采购和业务代表。没有业务代表,技术测试会缺少真实场景;没有技术代表,采购比较会过度关注功能和价格。
2. 写出系统边界和失败边界
系统边界回答“这次要替换什么”,失败边界回答“什么情况不能上线”。例如,关键接口未通过、历史数据抽检不达标、回退时间超过业务允许范围,都应被定义为不可上线条件。
3. 建立样本数据包
样本数据包应包含正常数据、边界数据、异常数据和高峰数据。数据必须经过脱敏,但不能为了脱敏而破坏字段长度、关联关系和分布特征。
4. 做最小可行迁移
先选择一个真实项目、一条真实业务链路或一个真实组织单元进行迁移。最小可行迁移的目标不是证明系统“什么都能做”,而是尽快发现最难迁移的对象。
5. 用任务而不是演示验收
把验收内容写成任务,例如“将某类历史问题迁移后随机抽取100条核对附件、评论、状态历史和负责人”,而不是写成“验证迁移功能”。任务越具体,验收争议越少。
6. 设置数据和权限双重核验
数据核验关注是否完整、准确、可检索;权限核验关注谁能看、谁能改、谁能导出、谁能审批。两者必须分开测试,因为数据完整并不意味着访问安全。
7. 做至少一次真实故障演练
故障演练不应只测试服务器宕机,还应测试证书过期、消息积压、数据库连接失败、权限误配、附件存储不可用和外部接口超时等场景。演练后要形成责任人、操作步骤和恢复时间记录。
8. 上线后观察三十至九十天

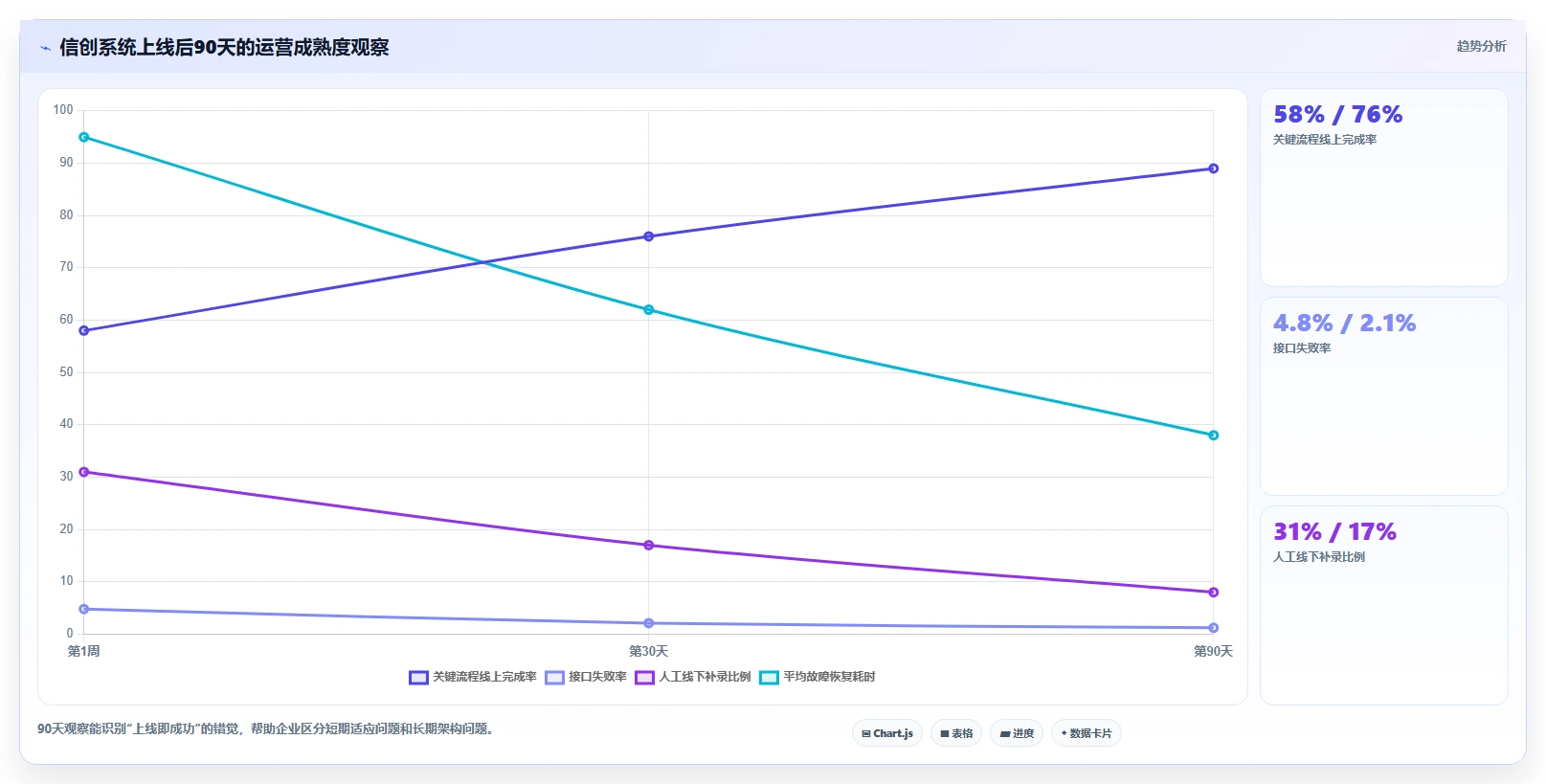

上线不是项目终点。建议持续观察活跃用户数、关键流程完成率、接口失败率、工单数量、故障恢复时间、人工处理耗时和用户回退行为。尤其要关注“系统有数据但没人用”的假繁荣。

十、2026年选型的最终判断:优先选择能让企业保留主动权的方案
1. 不是所有系统都值得立刻替换
如果一个旧系统运行稳定、接口清晰、数据可导出、供应商支持可靠,而且未来两年没有重大扩展需求,企业可以先做兼容性评估和风险备案,不必为了完成形式上的替换而立即重构。
相反,如果一个系统虽然暂时稳定,但数据无法完整导出、权限无法审计、接口严重封闭、关键人员离开后无人维护,就应该提高优先级。稳定不等于安全,能运行也不等于可持续。
2. 国产替代的核心价值是掌握迁移权、配置权和恢复权
我认为,信创项目最值得追求的不是某个采购比例,而是企业能否掌握三种权利:第一,能否把数据和配置迁出;第二,能否在不依赖单个个人的情况下完成运维;第三,出现重大故障时能否恢复到可用状态。
这三种权利决定了企业未来面对供应商调整、版本变化、合规要求和业务扩张时,是否拥有选择空间。没有迁移权,企业会被数据锁定;没有配置权,企业会被定制锁定;没有恢复权,企业会被故障锁定。
3. 给企业决策者的最后建议
如果你正在规划2026年的信创系统升级,不要先让供应商提交产品介绍,而应先完成三份内部材料:一份现状架构图,一份数据与接口清单,一份业务连续性指标表。没有这三份材料,任何产品评分都可能失真。
随后选择一条真实业务链路做小范围验证。对研发组织而言,可以从需求、研发、测试、发布这一条链路开始,并重点评估PingCode这类面向中大型企业和100人以上组织的研发协作平台是否支持私有化部署、Jira平滑迁移、国产基础环境适配和开放集成。
最后,把验收从“功能是否存在”改为“业务是否改善”。关注需求等待时间是否缩短、缺陷是否更早暴露、发布是否更可控、权限是否更清晰、故障是否更快恢复。2026年的信创选型,不是寻找一套看起来最国产的系统,而是寻找一套能让企业在未来持续迁移、持续集成、持续恢复和持续交付的架构。
下一步可以按以下顺序行动:先盘点系统和数据,再选一条低风险真实链路做试点;试点通过后沉淀迁移模板、接口规范和回退方案;最后按照业务影响和迁移难度分批推广。只要把这三步做扎实,信创建设就不会停留在采购和替换层面,而会真正转化为企业的长期IT能力。
常见问题解答(FAQ)
1. 2026年企业进行国产信创系统升级,应该优先选择哪5类方案?
我所在的团队准备在2026年完成核心业务系统升级,但预算和人力都有限,不可能一次性替换全部软硬件。我想知道所谓的“5大方案”应该如何排序,哪些适合优先落地,哪些更适合在后续阶段推进?
国产信创升级不应该被理解成一次“全栈替换”,更合理的做法是按照业务风险和替换难度拆成五类方案:基础设施迁移、操作系统适配、数据库替换、中间件重构,以及应用与运维体系改造。五类方案的优先级,不是由采购清单决定,而是由系统对业务的影响程度决定。
我参与过一次约480人的制造企业升级项目,最初客户计划在6个月内同时替换服务器、操作系统、数据库和办公终端,结果在兼容性测试阶段就暴露出接口、驱动和报表组件问题。后来我们改成“先外围、后核心;
先可回滚、后不可逆”的顺序,首期上线周期从原计划的6个月调整为4个月,业务中断窗口也从连续8小时压缩到2小时以内。
五类方案可以这样理解: 方案主要解决的问题适合优先级常见风险 基础设施迁移服务器、虚拟化、存储与网络国产化高驱动、性能、备份链路不兼容 操作系统适配桌面端和服务器端运行环境替换高打印、控件、脚本和安全策略失效 数据库替换降低对特定数据库生态的依赖中高SQL语法、事务、存储过程迁移成本高 中间件重构改造消息、缓存、应用服务器和接口层中并发模型与故障恢复机制变化 应用与运维改造完成业务应用重构和统一运维按系统风险决定需求边界失控、上线后难回滚 我的判断是,基础设施和操作系统适合先做“兼容性基线”,但不宜为了国产化率而盲目替换所有核心组件。
数据库和中间件则必须结合应用代码量、历史数据规模、厂商支持能力来评估;如果核心系统有大量存储过程和专用函数,数据库替换的真实成本通常会高于采购报价的2至3倍。更稳妥的路径是先建立一套可量化的选型表,至少记录兼容率、性能损耗、迁移工时、故障恢复时间和回滚条件。
只有当候选方案同时满足“能运行、跑得稳、可维护、能回退”四个条件,才适合进入正式采购。
2. 如何判断国产操作系统和数据库是否真的适合企业核心业务?
我看过不少厂商的兼容性清单,表面上显示支持的应用很多,但实际试用时却遇到打印失败、批处理变慢和报表乱码。我不想只看厂商宣传材料,应该通过哪些测试判断系统和数据库能不能承载核心业务?
判断国产操作系统和数据库是否适合核心业务,不能只看“支持列表”,而要看真实业务链路是否闭环。厂商提供的认证通常只能证明组件可以安装或基本启动,并不能证明高并发、异常恢复、外围设备和历史数据迁移都没有问题。
我在一次政企应用测试中发现,候选操作系统在普通功能测试中的通过率达到96%,但一到夜间批处理,任务耗时就从原来的42分钟增加到67分钟;原因不是CPU性能不足,而是文件权限策略和脚本调用方式发生了变化。这个问题如果只做白天的页面点击测试,几乎不可能被发现。
建议把测试拆成四层: 第一层是安装与基础兼容测试,检查驱动、浏览器控件、打印服务、扫描设备、字体、脚本和安全模块。这里最容易被忽视的是打印和电子签章,它们往往不影响系统启动,却会直接阻断财务、合同和审批流程。第二层是业务回归测试,至少覆盖登录、查询、录入、审批、导出、打印、批量处理和权限变更。
测试数据不要只使用几十条样例,最好导入过去12个月的脱敏数据,因为历史数据中的特殊字符、超长字段和空值组合,往往比新数据更能暴露问题。第三层是性能和稳定性测试。我的经验是,不能只记录平均响应时间,还要记录P95响应时间、批处理耗时、连接池使用率和故障恢复时间。
一个页面平均响应1秒,但P95达到8秒,用户在月底集中操作时依然会认为系统“卡死”。第四层是故障与回滚测试,包括数据库主备切换、网络中断、磁盘故障、服务重启和备份恢复。
下面是一套较实用的最低验收门槛: 指标建议门槛说明 核心功能通过率100%关键流程不能以“有替代操作”代替通过 普通页面P95响应不高于原系统20%避免平均值掩盖高峰期卡顿 批处理耗时不高于原系统30%需使用真实规模数据测试 备份恢复验证每次演练均成功不能只检查备份文件是否生成 关键故障恢复时间符合业务RTO按业务系统等级设定,不宜一刀切 因此,选型时应要求厂商共同完成“业务场景测试”,而不是只提供产品演示。
演示环境越干净,越不能代表生产环境;真正有价值的测试,往往发生在旧数据、老设备、复杂权限和异常流程同时存在的情况下。
3. 国产信创系统迁移时,怎样控制停机风险和数据丢失风险?
我最担心的是迁移过程中业务停摆,尤其是订单、财务和生产系统,一旦数据出现重复或遗漏,后续对账会非常困难。有没有一套经过实践验证的迁移步骤,可以在不影响日常业务的情况下逐步切换?
信创迁移最大的风险通常不是“数据搬不过去”,而是新旧系统在数据类型、事务规则和时间窗口上的差异,导致数据看似迁移成功,业务结果却已经发生偏差。尤其是订单、库存和财务系统,数据一致性比单纯的迁移速度更重要。
我参与过一次约1.8TB业务数据迁移,第一次演练只用了9小时,但校验时发现有0.07%的明细记录存在时间字段和金额精度差异。这个比例看起来很小,实际对应一千多条记录,足以影响月末对账。因此,第二次演练没有继续追求速度,而是增加了分区校验、业务汇总校验和人工抽样,最终将差异率降到0.001%以下。
推荐采用“全量复制、增量同步、双轨验证、灰度切换、可逆回退”的五步法。第一步是全量复制。先复制历史数据和基础配置,但不要急于切换业务。全量复制完成后,应核对表数量、记录数、主键范围、金额汇总、日期最大最小值和附件数量。第二步是增量同步。让旧系统继续承载业务,新系统持续接收变更数据。
这里必须提前处理主键生成、时间戳精度、删除标记和重复提交,否则增量同步越稳定,错误数据积累得越多。第三步是双轨验证。除了技术层面的记录数对比,还要做业务层汇总,例如订单总额、库存数量、应收应付余额和审批状态分布。技术校验通过而业务汇总不一致,通常意味着转换规则存在问题。第四步是灰度切换。
优先选择一个组织、一个区域或一类低风险业务进行切换,至少观察一个完整业务周期。不要把“周五晚上切换、周一早上验收”当成完整验证,因为很多财务和生产异常只会在月底或批处理时出现。第五步是可逆回退。回退方案必须写清楚触发条件、负责人、数据处理方式和最晚回退时间。
一个常见误区是只准备旧系统恢复,却没有处理新系统已经产生的数据,导致回退后出现重复单据或状态倒退。
迁移阶段必须检查的内容不通过时的动作 演练前字段映射、编码规则、接口清单暂停迁移,先完成差异说明 全量迁移后记录数、金额、附件、权限保留日志并重新执行差异数据迁移 增量运行中延迟、重复、丢失、顺序切断切换计划,修复同步链路 灰度上线后业务结果、用户操作、接口状态按预设阈值决定扩大或回退 我建议把“是否成功”从单一的上线时间改成三个指标:数据差异率、业务中断时长和回退可执行性。
只要回退没有经过真实演练,所谓零停机方案就只是营销表达,而不是可验证的工程能力。
4. 企业选国产信创方案时,如何比较厂商报价,避免低价中标后不断追加费用?
我发现不同厂商的报价差距很大,有的只报软件授权,有的把实施、迁移和运维全部打包,表面上很难比较。我担心低价方案后续通过接口开发、性能优化和驻场服务不断追加预算,应该怎样拆解总成本?
信创项目最容易误判的地方,是把采购报价当成项目总成本。实际项目中,授权费用往往只是显性成本,真正容易超支的是兼容改造、数据迁移、接口重构、测试环境、培训和上线后的驻场支持。
我曾复盘过一个初始报价约260万元的项目,合同签订后追加费用达到92万元,主要来自三项:历史报表改造、外设驱动适配和接口并发优化。问题并不完全在厂商,而在招标阶段只写了“完成系统适配”,没有定义适配范围、性能基线和验收数据。
比较报价时,建议采用五年总拥有成本,而不是只比较第一年采购价: 成本项需要问清的问题常见隐藏费用 软件与授权按用户、节点、CPU还是并发计费扩容、灾备节点、测试环境授权 迁移与改造包含多少表、接口、报表和脚本超出清单后的二次开发费用 基础设施是否包含备份、容灾和监控组件存储增长、备份介质、专用硬件 实施服务驻场人数、服务天数和响应等级夜间切换、节假日支持、差旅费用 后续运维升级、补丁和故障是否包含版本升级、专项优化、厂商专家服务 报价文件中必须加入“工作量边界表”。
例如,不要只写“完成接口迁移”,而要写明接口数量、协议类型、日均调用量、峰值并发、失败重试规则和验收方式。不要只写“完成报表适配”,而要列出报表数量、导出格式、数据权限和最大数据量。我更看重厂商是否愿意把验收指标写进合同,而不是是否承诺“完全兼容”。
可量化的指标包括:核心功能通过率、接口成功率、峰值响应时间、批处理时长、数据差异率、故障恢复时间和培训覆盖率。指标越具体,后续扯皮空间越小。还要特别关注供应商锁定风险。如果数据库、中间件、监控和运维工具全部采用同一厂商的专有接口,短期部署可能更快,但五年后的替换成本会明显上升。
我的建议是:核心数据尽量使用标准格式,接口保留文档和测试脚本,关键配置纳入企业自己的知识库,不能只存在于厂商实施人员的电脑里。最终决策可以采用“初始价格40%、五年总成本25%、技术适配20%、服务能力10%、退出与迁移能力5%”的评分方式。
这个权重不是固定答案,但能提醒决策者:便宜的采购价,并不等于便宜的系统生命周期。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/48118
读者评论
数据库迁移部分讲得比较实在,尤其是把结构、数据、业务回放和恢复演练分开验证。实际项目里,能导入数据不代表业务能正常跑,建议再补充跨系统对账和权限迁移的检查项。
文章没有只强调国产化率,而是把月末结算、接口重试、故障定位等连续运行指标放到验收前面,这个判断比较符合运维实际。采购前做一条真实业务链路的体检,也确实能提前暴露接口和权限问题。
五类方案按架构控制面来划分,比单纯列产品更有参考价值。研发协作和交付管理容易被忽略,但需求、测试、发布没有闭环,底层替换完成后仍可能追不清延期和故障责任。
