产品经理搭好“待处理,进行中,已完成”三列,看板却在几周后变成一张过期清单,这是看板落地中很常见的失效方式。问题通常不在于列不够多,而在于团队没有说清楚:什么工作应该进入看板、状态变化由谁更新、卡住时由谁推动,以及“完成”究竟意味着什么。看板不是任务的陈列架,而是让工作流、责任和异常处理规则变得可信的一套协作机制。

一、先给结论:先设计工作流,再配置看板

1. 看板落地的顺序不能反过来

我建议按“明确问题,梳理工作流,定义规则,小范围试运行,依据数据调整,再考虑工具”的顺序落地。先选工具再找场景,往往会让团队围绕工具现成的状态列工作,而不是围绕真实协作需要设计流程。

看板能解决的是信息可见性和工作流协同问题:让团队知道有哪些事项、分别处于什么状态、谁在处理、哪里受阻。它不能替团队决定产品方向,也不能代替优先级评审、资源协调和风险决策。若把这些期待都压给看板,最后往往是字段越来越多,决策却没有更快。

2. 最小可用看板必须回答四个问题

  • 看什么:看板服务于需求评估、版本交付、缺陷处理,还是跨团队依赖?先选清楚一个主要用途。
  • 谁负责:谁创建事项、谁维护状态、谁处理阻塞?“大家一起维护”通常意味着没人承担维护责任。
  • 如何流转:每个状态分别代表什么事实?满足什么条件才能进入下一步?
  • 如何改进:通过哪些信号判断流程在变好或变差?至少要能发现积压、阻塞和状态失真。

如果这四个问题没有答案,增加自动化、报表或新状态通常只是把模糊流程展示得更复杂。我的判断标准很简单:团队能否根据看板上的信息决定下一步行动,而不只是看到一堆卡片。

3. 先追求信息可信,不追求看板完整

初期看板不必把所有会议、审批和管理维度都搬进去。优先让关键事项的负责人、当前状态、下一步动作和阻塞原因可信。一个字段如果没人知道何时填写、由谁更新,也没有人根据它做决定,就不该因为“看起来专业”而保留。

下表是我用于启动讨论的最小边界,不是所有团队都必须采用的标准配置。

设计项 先回答的问题 常见的过度设计
范围 这块看板服务哪类工作和哪些角色? 把战略需求、日常任务、缺陷和个人待办全部混在一起
粒度 一张卡片是否能被跟进并判断完成? 一张卡片包含多个团队、多个交付目标
状态 状态是否描述工作事实? 把审批人、会议名称或责任部门都做成状态列
责任 谁负责推动卡片进入下一步? 只标团队,不标当前责任人
反馈 看板揭示的问题由谁处理? 只展示红色阻塞标记,却没有处理时限和升级路径
一、先给结论:先设计工作流,再配置看板

二、从真实工作流出发,决定看板该怎么搭

1. 先画出现状,不要先抄模板

产品需求通常要经历提出、澄清、评估、排期、设计、开发、验证和交付,但不同团队的工作路径并不相同。有的团队由产品经理统一收集需求,有的由客户成功、销售或运营共同提交;有的测试与开发并行,有的要经过安全、法务或数据评审。把别人的列名照搬过来,容易漏掉本团队真正的等待环节。

我会先挑选一项最近完成的需求,回头问清它每次交接发生了什么:什么时候从一个角色转到另一个角色?谁需要提供输入?工作为什么会暂停?是否出现过“大家都以为对方在处理”的空档?再挑一项延期或反复返工的事项做同样回溯。两类样本通常比一次抽象流程讨论更容易暴露实际问题。

如果卡片长期停在“待评估”,可能缺的不是一个新状态,而是需求进入评估的准入条件;如果停在“待验收”,可能是验收责任、测试环境或交付标准没有提前约定。状态列应当反映工作流里的真实停留点,而不是会议议程。

2. 按决策需要设置工作项粒度

一张卡片太大,负责人很难解释当前进展,风险也要到临近交付才暴露;拆得太细,则会产生大量卡片维护成本,团队每天更新的时间可能超过从细分中获得的收益。合适的粒度不是固定的“几天一个任务”,而是能让团队识别责任、依赖和下一步行动。

例如,“优化新用户体验”通常太宽泛,难以判断何时完成;“修改按钮文案”又可能小到不值得进入团队级需求看板。可以将前者拆为有独立验证结果的用户场景或交付项;后者若只是某个较大事项中的实施步骤,可留在详情或子任务中,不一定单独占据主看板。

我会用三个问题判断粒度是否合适:这张卡片能否指向一个可检查的结果?是否有清晰的当前负责人?如果被阻塞,团队能否明确说出卡在哪里?若三个问题都答不上来,通常需要重新拆分或补充信息。

3. 用状态描述事实,而不是表达愿望

“高优先级”“本周要做”“某某团队负责”都不是工作状态。它们可能是卡片属性、承诺日期或责任信息。把不同维度塞进状态列,会造成状态语义混乱:同一张卡片可能既是“高优先级”,又是“开发中”,团队随后还得靠口头解释它究竟处于什么阶段。

产品需求看板可以从少量状态开始,例如“待澄清、待评估、已排期、进行中、待验证、已交付”。这些只是讨论起点。若团队没有独立的验证环节,就不必机械增加“待测试”;若某类需求需要安全审核,则可以先判断这是否是普遍工作流,还是只在特定事项中出现的依赖。

“已完成”也需要明确边界。对一些事项,它意味着功能已经发布;对另一些事项,可能还要满足验收、监控或用户通知条件。若产品经理以代码合并作为完成,业务方却以用户可用作为完成,报表里的完成率就没有统一含义。

4. 将进入条件和退出条件写在状态定义里

状态定义不必写成长篇制度,但要能减少交接争议。例如,“待评估”可以约定至少有问题背景、目标用户和期望结果;“已排期”意味着范围经过确认且有责任人;“待验证”意味着交付物可供检查并附有验证方式。每个团队应按自身流程调整这些条件。

退出条件尤其重要。若“进行中”没有明确退出条件,卡片就可能在开发完成后仍留在原列;若“已交付”没有发布或验收证据,不同角色就会各自宣布完成。定义越接近可观察事实,状态越容易被一致使用。

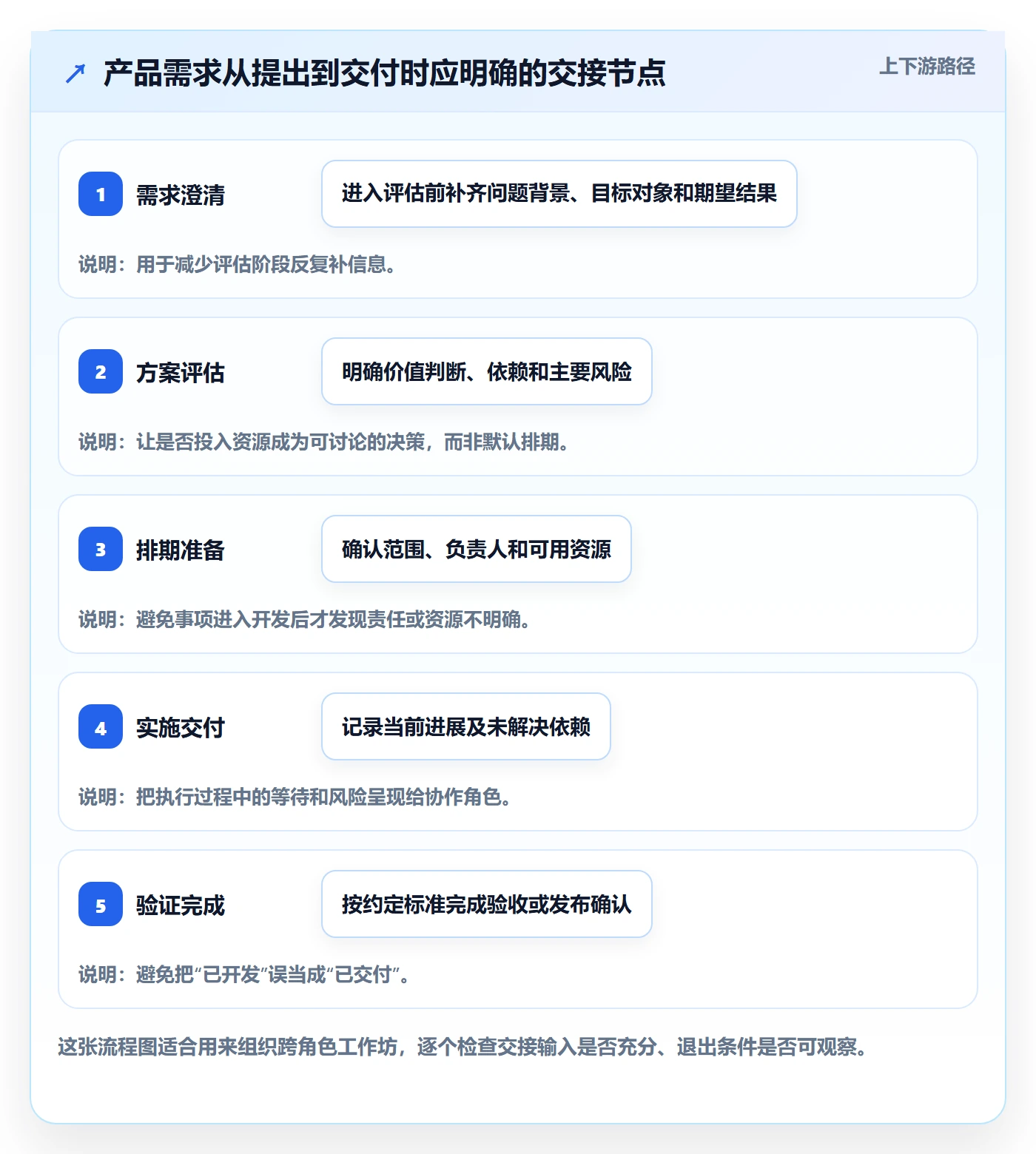

下方流程是用于梳理讨论的示意路径,并非固定模板。重点是标出交接条件和等待原因,而不是追求列数完整。

待处理最佳实践:产品经理看板落地方案,常见问题

三、把看板真正用起来:试运行、维护和例会

1. 小范围试运行,比一次性全员上线更稳妥

新看板的第一目标不是证明方案完美,而是尽早发现规则与实际工作不符。可以先选一个边界相对清晰的团队、项目或工作流试运行,在开始前记录现有做法:目前有哪些入口、交接点在哪里、团队最常抱怨什么。运行一段双方约定的观察期后,再检查卡片是否能反映工作事实。

试运行不必刻意挑最简单的任务,也不建议一上来覆盖所有业务线。选择一个能代表主要协作方式、又不会牵动过多组织变更的范围,通常更容易发现有效问题。试运行开始前还要明确:谁能调整列和字段、规则变更如何通知、旧卡片是否需要迁移。

我更看重试运行中出现的具体摩擦,而不是上线当天是否顺利。例如,评审结束后谁更新状态?跨部门依赖卡片由谁维护?延期事项怎样标记?这些答案能否在实际场景里执行,比“大家都认为方案合理”更有价值。

2. 用少量字段换取必要的信息完整度

产品经理主看板的字段,通常先围绕识别、责任、决策和风险设计。常见候选项包括事项名称、需求背景或链接、负责人、优先级、当前状态、期望时间、所属版本、依赖项和阻塞原因。是否需要保留某个字段,取决于它是否支持协作或决策。

字段过少,团队可能要去不同文档里拼信息;字段过多,则每张卡片都变成重复填表。可以把信息分成“列表上必须看见”和“打开详情后按需查看”两层。负责人、状态和阻塞标记通常值得在列表中保持可见;较长的验收说明、讨论记录则可以放在详情内。

如果某个字段经常空着,先别急着要求大家补填。需要判断:是否有人真的使用它?填写时机是否清楚?信息是否由另一个系统自动产生?若字段没有明确用途,删掉往往比强化检查更有效。

3. 明确卡片维护责任和状态更新时机

看板变旧,通常不是因为团队不懂工具,而是没人知道什么时候应该更新。建议把触发时机绑定到事件:工作交接时更新状态;发现阻塞时补充原因和下一步;优先级改变时记录决策;完成验收后再关闭事项。这样比模糊要求“每天记得维护”更容易执行。

卡片可以由不同角色创建,但每张正在流转的卡片必须有一个明确的当前推动责任人。这不等于只有一个人参与工作,而是确保有人负责协调下一步、补齐信息或提出升级请求。产品经理可以维护需求决策信息,研发负责人更新实施进展,测试或业务验收角色提供验证结果。

对于大型团队,维护责任还要区分“卡片内容责任”和“流程规则责任”。前者关注事项信息是否准确,后者关注状态定义、字段规范和权限是否合理。两类责任混在一个人身上,容易让产品经理变成所有卡片的录入员。

4. 让例会处理异常,不要逐条念看板

例会的价值不在于全员听一遍卡片标题,而在于解决那些无法靠异步更新推进的问题。可以优先检查超出团队正常周期的事项、没有下一步动作的卡片、影响交付的依赖,以及临近承诺日期但仍未完成关键条件的工作。

如果事项没有变化,也没有风险,不必为了证明看板有人使用而在会上重复汇报。团队可以约定异步更新规则,把会议时间留给需要决策、协调资源或重新排序的事项。会议结束后,决策结果应回到相关卡片中,否则团队下次还要重新找上下文。

试运行期间可观察维护成本是否可接受。以下数字为情景模拟,用于展示应当比较哪些工作负担,不代表行业平均值或任何具体组织的实测表现。

待处理最佳实践:产品经理看板落地方案,常见问题

四、看板常见失效方式:不要把症状当成原因

1. 所有事情都在“进行中”

这通常不只是状态列的问题。可能是团队同时启动的工作太多,优先级频繁变化,卡片粒度过大,或者“进行中”没有区分实际执行和等待外部输入。第一步应抽样查看停留时间较长的卡片,找出它们是在被执行、等待、返工,还是单纯没有更新。

如果卡片是“正在等其他团队”,却依然留在“进行中”,团队就看不出自己的有效工作与外部等待之间的差异。可以增加明确的等待状态,也可以用阻塞标记加原因字段;选哪种方式,取决于等待是否普遍到值得成为独立工作状态。

只有在团队确实需要控制并行工作时,才考虑限制在制品数量。设置上限不是为了让看板显得更敏捷,而是提醒团队先完成已开始的工作,再继续启动新事项。上限应结合工作复杂度和团队容量试行,不适合直接照搬其他组织的数字。

2. 卡片长期不更新,状态已经不可信

先区分三种情况:卡片已经结束但未关闭;工作仍在推进但负责人忘记更新;工作实际停滞,却没人敢把它标成阻塞。它们需要不同的处理方式。前一种要简化关闭动作,第二种要明确更新触发点,第三种则要建立可安全暴露问题的协作机制。

如果团队把“阻塞”视为个人表现不好,成员自然会尽量不标记阻塞;看板因此看起来顺畅,风险却在私聊或临近交付时才暴露。管理者需要把阻塞信息用于资源协调和流程改进,而不是单独用来归责。

可以抽查近期状态变更时间与实际工作记录是否一致,也可以在例会上询问“这张卡片的下一步是什么”。如果回答总是“我再问一下”,就说明卡片缺少明确责任或下一步动作。与其批量催更,不如找到状态为什么难以更新。

3. 状态列不断增加,团队反而更难协作

每增加一列,都应能回答一个真实的业务问题:工作到了一个此前无法区分的阶段吗?团队会基于这个阶段做不同决策吗?如果答案都是否定的,新列可能只是为了展示汇报口径,未必适合放在日常工作流里。

某些部门需要审批,不代表每一项需求都要在主看板增加一列“等待部门审批”。如果审批只影响特定事项,可以用依赖关系或例外标记呈现;若审批是大多数事项都会经历、且等待时间值得单独管理的环节,再考虑将其纳入主流程。

当看板必须同时满足执行、资源排期、管理汇报和审计记录等不同需求时,单一视图很容易变得臃肿。可以保留一套可信的工作项数据,再按不同角色的决策需要配置视图或报表,避免把所有分析维度都变成状态列。

4. 看板显示了阻塞,却没有推动机制

“阻塞”只是问题信号,不是问题处理方案。至少要有阻塞原因、受影响事项、当前协调人和下一步动作。若依赖另一个团队,还要确定由谁发起协同、多久没有响应需要升级、升级到哪个角色。

阻塞处理也不应全靠产品经理。若所有跨团队问题都要求产品经理逐项追问,产品经理会成为流程瓶颈。适合的做法是由实际承担依赖协调的角色推动处理,产品经理在涉及范围、优先级或业务决策时介入。

5. 报表好看,不代表看板有效

完成卡片数量上升,不一定意味着交付更快;它也可能是卡片被拆得更碎,或者需求复杂度下降。按期率变化,也可能受到临时插单、资源变化、范围调整和验收口径影响。因此,任何单一指标都不能直接用来证明看板带来了效率提升。

评估时至少要把指标与流程背景放在一起看。例如,交付时间变长时,若同时发现等待评审的时间占比上升,就应该检查评审容量和输入质量,而不是只要求执行者“加快进度”。指标的价值是帮助团队提出下一步调查问题,不是替团队给出答案。

四、看板常见失效方式:不要把症状当成原因

五、用可解释的数据判断看板有没有帮助

1. 选能触发行动的指标

产品经理可以从少量指标开始。工作项周期时间用于观察从开始处理到交付经历多久;在制品数量用于观察同时启动的工作是否过多;阻塞时长用于发现依赖等待;状态更新时间用于评估信息是否可信。每个指标都要先说清统计对象、起止点和例外处理方式。

不要为了报表方便而把所有工作项混成一个总体。新功能、线上缺陷、合规事项和日常优化的复杂度与紧急程度差异很大,简单平均可能掩盖真正问题。可以先按工作类型、团队或优先级分组,但分组数量也应有限,确保每类样本足以支持判断。

下面的数字是示意数据,不是行业基线。它展示的是一种可能的诊断思路:当整体交付时间变化时,再拆解等待和执行环节,而不是把总时长直接归因于研发速度。

待处理最佳实践:产品经理看板落地方案,常见问题

2. 先建立自身基线,再讨论变化

没有基线,就很难判断一个周期是异常还是正常。可以先选一段具有代表性的时间,按一致口径记录交付周期、阻塞时间、未完成工作项数量和状态更新及时性。不要为了制造漂亮趋势而只挑顺利的项目,也不要将一次偶然峰值当成长期规律。

基线不是绩效目标。某团队过去平均处理时间较长,可能是它承担了更多复杂需求;另一团队周期较短,也可能因为工作项范围更窄。团队应先理解数据形成的原因,再讨论希望改善哪个流程环节,以及采取措施后可能带来的副作用。

例如,减少等待时间是目标时,可能需要增加评审容量或提前准备输入;减少在制品则可能让新需求排队更久。改进方案应该同时说明要改善的结果和需要接受的代价,不能只宣布一个数字目标。

3. 避免让指标变成个人排名工具

当周期时间被直接用于个人排名,成员可能倾向于接容易完成的事项,拆分卡片以缩短单项周期,或把难以推进的卡片移出统计。指标因此失去原本的流程诊断价值,团队还会花更多精力解释数据而不是解决问题。

更稳妥的做法是把指标放在团队工作流层面使用,并与工作类型、范围变化、资源约束和阻塞原因一起回顾。个体贡献仍可以通过职责、协作质量和结果讨论,但不应仅凭看板上的卡片数量或平均时长作出判断。

观察指标时,建议同时检查结果、过程和信息质量。结果告诉团队发生了什么,过程帮助定位原因,信息质量则判断数据是否可信。若卡片状态经常过期,再精细的周期分析也可能只是对错误记录进行计算。

六、不同团队与工具条件下的落地取舍

1. 小团队:选择低维护成本,避免流程先于协作

小团队沟通链短、角色交叉多,通常不需要复杂的审批流和大量字段。可以从一块聚焦于当前工作流的看板开始,明确负责人、状态、优先级和阻塞信息。若团队成员能直接沟通,某些交接可以简化,但关键决策仍应记录,避免人员变动后上下文消失。

小团队的主要风险不是工具功能不足,而是把简单工作设计成繁琐流程。若维护每张卡片要花很多时间,团队可能会绕开看板回到即时消息或口头沟通。此时先删减字段和状态,再考虑增加自动化。

2. 100 人以上或多团队组织:重点转向一致性与可治理性

当多个团队共享需求、版本、依赖或管理视图时,仅靠每个小组各自维护一套规则,容易出现同一状态含义不同、跨团队事项没人负责、报表无法比较等问题。组织需要在共识和自治之间取平衡:统一最关键的定义、权限和数据边界,同时允许团队保留与自身工作流相关的局部差异。

这类组织评估项目管理平台时,应把权限管理、跨项目视图、流程配置、数据导出、集成能力、审计要求、服务支持和部署方式纳入验证。重点不是功能清单越长越好,而是能否在现有治理要求下持续维护,并让不同层级看到各自需要的信息。

例如,可以将需求状态的核心定义统一,但允许研发团队根据实际环节配置自己的执行阶段;跨团队依赖使用共同字段或约定的关联方式;管理视图关注组合风险,而一线团队仍能维护具体工作细节。完全强制统一可能压制差异,完全放任自定义则会让组织失去可解释的数据。

3. 涉及私有化部署、系统迁移或替代时:先做流程映射

如果组织评估 PingCode 等项目管理平台,或需要从既有系统迁移,建议先列出当前流程、字段、权限、附件、关联关系和报表依赖,再确认新平台能否承接关键场景。不要把“数据导进去了”视为迁移完成:旧系统中字段的含义和团队约定也需要迁移或重新定义。

对于私有化部署,应由信息安全、运维和业务团队共同核对部署架构、升级维护责任、备份恢复、权限审计和集成边界。涉及 Jira 平滑迁移时,也应先用代表性项目做迁移演练,检查工作项、附件、评论、用户身份、历史记录和链接关系是否符合组织要求。具体能力、兼容范围与部署条件应以供应方当前文档和实际验证为准,不能仅凭宣传用语作决策。

评估时可以用一小组高代表性的项目做验收,而不是只迁移一份简单样例。选择包含自定义字段、跨项目关联、复杂权限和历史附件的项目,记录迁移前后差异,并明确哪些内容必须保留、哪些可以清理、哪些需要人工重建。平台是否适合,取决于能否承接真实治理和工作流,而不只是是否提供某个功能名称。

4. 先区分工具问题和机制问题,再决定是否换工具

当团队抱怨看板难用时,我会先问:是权限限制导致无法协作,还是状态规则本身不清楚?是报表能力不够,还是数据从未被一致维护?是系统之间无法同步,还是团队还没约定哪个系统是信息来源?这些问题看起来都像工具问题,解决路径却完全不同。

如果核心问题是工作流定义混乱,换工具通常只会把混乱迁移过去;如果现有平台缺少必要的权限、部署、审计或集成能力,即使团队规则成熟,也可能需要重新评估系统。判断前最好列出必须满足、可以妥协和不需要的条件,并通过实际场景测试,而不是按功能数量排名。

条件 优先考虑 需要接受的代价
单团队、流程简单 低配置成本、快速上手和清晰责任 复杂跨团队视图可能不足
多团队、跨项目协作 统一核心规则、依赖管理和组合视图 需要投入治理与角色协调成本
有严格安全或部署要求 部署、权限、审计和运维责任的可验证性 实施与长期维护需要更多协作
计划从既有系统迁移 数据映射、历史保留、演练和回滚方案 迁移不只是导入,还涉及流程再设计
当前卡片经常失真 先修订规则、责任与更新触发点 短期内需要团队改变协作习惯
六、不同团队与工具条件下的落地取舍

七、一个可复用的落地案例:从失真清单到可行动看板

1. 情景背景:团队有看板,但无法判断真实进度

以下是为说明方法而构造的情景案例,不是某家企业的真实数据。假设一个跨职能产品团队有产品、研发、测试和运营成员,原看板包含“待处理、进行中、已完成”三列。卡片的负责人经常空缺,测试等待与开发执行都被放在“进行中”,业务方则以为进入“已完成”就代表已经发布。

团队首先没有新增很多状态,而是抽样回看近期工作项,发现他们实际面对三种不同情况:需求信息不全、开发中的工作、等待验证或外部依赖。真正需要解决的是工作状态被混用、完成定义不一致,而不是看板列太少。

2. 调整方法:先统一语义,再补最少的信息

  1. 收窄看板范围:只管理进入评估后的产品需求,团队个人待办不放入同一视图。
  2. 调整状态:将工作分为待澄清、待评估、已排期、实施中、待验证和已交付,并为每个状态写一句进入条件。
  3. 明确责任:每张活跃卡片必须有当前推动人;跨团队依赖要记录协作方和下一步动作。
  4. 区分阻塞和执行:等待外部输入时标记原因,不把所有等待事项都留在实施中。
  5. 定义完成边界:开发完成不等于业务交付;是否需要验收或发布,以团队约定的交付条件为准。
  6. 试运行后复盘:检查状态是否容易判断、卡片是否能找到负责人、会议是否减少了逐项汇报。

这种调整的重点不是某个状态名,而是让每次交接都能回答三个问题:谁接手、凭什么接手、接手后下一步是什么。如果回答不了,状态迁移规则就还不够清楚。

3. 用模拟观察判断改动是否值得保留

团队可以在试运行前后记录状态更新及时性、阻塞事项可识别性、平均会议中的重复汇报时间等指标。以下数据仅为情景模拟,展示评估维度和比较方式;真实团队应使用自身的抽样记录,保持定义和观察周期一致。

待处理最佳实践:产品经理看板落地方案,常见问题

4. 不要只看改进后的好看数字

如果状态更新及时性提高,但团队花在维护上的时间也大幅增长,方案可能过于繁琐;如果阻塞标记增加,也不一定代表效率变差,可能只是问题终于被看见。团队应同时问:信息是否更可信?协调是否更早发生?维护成本是否合理?决策是否因此改变?

在情景案例中,若阻塞事项识别变多,下一步不是要求成员减少阻塞记录,而是分类查看阻塞原因:输入不完整、外部依赖、资源排队还是决策等待。不同原因对应不同改进动作。看板若只能显示“有阻塞”,却无法帮助团队判断下一步,信息结构还需要继续调整。

八、按问题选择行动:不要把所有改进一次做完

1. 刚准备搭建看板

先选一个工作流和一个试点范围,找近期真实事项回溯交接过程。确定最少的状态、卡片粒度、负责人规则和完成定义后再配置工具。上线前让实际使用者走一遍典型场景,确认他们知道如何创建卡片、改变状态和暴露阻塞。

不要先要求各团队提交一套完整模板,也不要一开始就设计复杂指标体系。可以把尚未确认的事项写成待验证假设,在试运行中观察。这样能降低初期设计成本,也避免将不成熟规则固化成组织标准。

2. 看板已经上线,但没人更新

先随机抽取一批活跃卡片,核对状态、负责人、更新时间和真实进展。找出最常见的失真原因,再分别处理:状态触发点不清,就补充规则;责任不明,就指定推动人;更新操作太繁琐,就简化字段或调整权限;成员不愿暴露问题,就检查管理方式是否惩罚阻塞。

不要直接把“每天更新”变成新的考核要求。若团队不知道更新后能帮助谁做什么决策,提醒次数增加也很难让信息长期可信。要让看板的信息真正进入协作过程,例如用于调整优先级、协调依赖或确认交付风险。

3. 事项长期堆积在某个状态

先看该状态下的事项分别等待什么,不要立刻增加一个新列。若等待原因相同且具有稳定的处理机制,可以将其设为独立状态;若原因各异,则更适合使用阻塞类别、责任人和下一步动作呈现。还要检查进入该状态的条件是否过宽,导致不具备开始条件的事项提前进入。

如果堆积集中在评估环节,可以检查评估频率、输入质量和决策权限;如果集中在验证环节,可以检查测试容量、验收标准和环境准备。队列位置提供线索,但不能单独证明瓶颈原因。

4. 多团队的数据无法比较

先统一少数关键定义,如工作项类型、核心状态含义、责任信息和周期统计起止点,再允许团队保留必要的局部工作流。比较时应先按工作类型和复杂度分组,不要直接把不同团队的平均值做横向排名。

如果管理层需要组合视图,应先确认汇总数据能支持什么决策。组织层面适合观察风险分布、依赖关系和容量冲突,不一定需要追踪每一张卡片的所有细节。视图过细会制造新的报表工作,也容易让团队误以为所有执行过程都要被集中管理。

5. 正在评估平台或计划迁移

把真实业务场景转成验收清单:复杂权限是否符合要求?多个团队是否能按各自规则协作?跨项目关联是否可用?部署、安全、备份和审计是否符合组织规范?历史数据与附件如何迁移?出现异常时是否有回滚或补救方案?

建议通过演练验证关键路径,而不是只看演示。邀请产品、研发、测试、信息安全和运维代表参与,使用复杂度不同的样本工作项做试跑。对 PingCode 或其他项目管理平台的具体能力,均应以当前版本、正式文档、供应方答复和测试结果为准。

八、按问题选择行动:不要把所有改进一次做完

九、看板落地检查清单与最终判断

1. 上线前检查

  • 看板服务的工作范围、使用角色和主要决策是否明确?
  • 卡片粒度是否足以分清交付结果、负责人和下一步?
  • 状态是否描述真实工作阶段,每个状态是否有进入或退出条件?
  • 负责人、优先级、依赖和阻塞信息是否按需要呈现?
  • 谁创建、谁更新、何时更新、谁处理阻塞是否已经约定?
  • 是否选择了试运行范围,且能收集真实反馈?
  • 准备观察的指标是否有统一口径和自身基线?
  • 涉及工具迁移或部署时,关键能力是否经过场景验证?

2. 运行中检查

  • 卡片状态是否与实际进展一致?
  • 长时间停留的事项能否说明等待原因和下一步动作?
  • 例会是否在处理异常和决策,还是重复逐条汇报?
  • 新增字段和状态是否确实被使用,并影响协作或决策?
  • 指标变化是否结合工作类型、范围变化和资源情况解释?
  • 团队能否根据看板信息主动暴露风险,而不是只追求表面顺畅?

3. 最后的判断:看板的价值在于让问题更早、责任更清楚

产品经理看板落地最容易被忽略的,不是怎么画列,而是团队如何面对等待、依赖和不确定性。列名可以改,工具可以迁移,字段也能调整;如果责任不清、状态不可信、阻塞无人处理,换一套界面并不会自动改变工作方式。

下一步可以从手头一张正在延期或长期停滞的卡片开始:写清它目前处于什么事实状态、由谁推动、等待什么输入、下一步何时发生。若团队能围绕这几个问题形成一致答案,再把规律沉淀为看板规则;若仍说不清,就先解决流程认知,而不是继续增加列和报表。

一个好看板不一定复杂,但必须可信、可行动、能暴露异常。先让信息准确,再优化流转;先让阻塞有人接手,再讨论效率提升。这个顺序,比追求一套看起来完整的模板更能决定看板能否长期落地。

常见问题解答(FAQ)

1. 产品经理看板的状态列应该怎么设计?

我第一次搭团队看板时,容易直接照搬“待处理、进行中、已完成”这类通用列名。后来发现需求评估、开发和验收的流转差异很大,我不确定该怎样设置才不会让流程更难懂。

先把团队当前的工作步骤画出来,再将确实存在、需要协作跟踪的状态设为列。每个状态都要写清进入和退出条件,例如“待验收”表示开发已完成且已提交验证;如果新增一列不能帮助团队判断责任、进度或下一步,就不必单独设置。

2. 看板上线后没人更新,应该怎么处理?

我遇到过看板刚建好时大家都愿意使用,过一段时间卡片状态却和实际进展对不上。开会时还得逐个确认任务到底做到哪一步,我想知道问题出在工具还是维护规则。

先明确谁负责创建卡片、谁在状态变化时更新,以及更新应在什么时候完成;再约定看板是团队确认进展的共同依据。试运行一段时间后,抽查卡片状态与实际工作的符合情况,并询问团队更新时遇到的具体阻碍;若规则清楚但操作不便,再评估工具或权限设置。

3. 看板上的任务长期停在“进行中”怎么办?

我在团队看板里看到不少事项同时显示为进行中,但实际推进速度并没有变快。由于其中有些任务在等评审或依赖其他团队,我不确定应该增加状态列,还是调整任务管理方式。

先逐项确认停滞原因,并记录阻塞事项、依赖对象和下一步动作;不要仅为显示细节而不断增加状态列。若团队同时启动的事项过多,可试行在制品限制,并按固定节奏优先处理已开始但无法推进的任务;具体限制值应根据团队容量试运行后调整,而不是套用统一标准。

4. 怎样判断产品经理看板是否真正发挥作用?

我负责推动团队使用看板,但只看到卡片数量和完成数量,难以判断协作是否因此改善。尤其在需求经常变化的阶段,我担心单看按期完成率会误导团队。

先选能对应实际问题的指标,并统一统计口径,例如记录事项从进入处理中到完成的用时、当前未完成事项数、阻塞事项数及阻塞时长。用团队自身一段时间的数据建立基线,再观察变化并结合需求变更、事项复杂度解释结果;指标用于发现流程瓶颈,不宜单独作为个人绩效判断。

核心关键词

读者评论

汪
汪星宇

文中先梳理真实工作流、再配置状态列的顺序比较实用,尤其是用已完成和延期事项回溯交接过程,能避免直接照搬模板。

郭
郭梦琪

明确卡片的当前推动责任人很关键。多人参与不等于多人负责,否则状态更新和阻塞处理很容易落空。

贺
贺若宁

例会聚焦超期事项、依赖和决策,比逐张念卡片更有效;文中的时间数据也注明是情景模拟,试运行时应换成本团队记录。

文章包含AI辅助创作:待处理最佳实践:产品经理看板落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480890
