泳道实操方法:产品经理提升看板效率的数据分析方法与模板
看板上任务越堆越多,未必是团队做得慢;也可能是不同类型的工作被放在同一条队列里,产品经理看见了“有积压”,却看不出积压来自需求评审、跨团队依赖,还是临时插单。泳道的价值不在于把看板切成更多行,而在于让任务的流动差异变得可见。本文会从泳道设计、指标口径、模拟数据分析到复盘模板,说明怎样用泳道发现问题,同时避免把看板变成另一张绩效排行榜。
一、先给结论:泳道不是提速按钮,而是诊断工具
1. 泳道解决分类与比较问题,不直接创造效率
我判断泳道是否有效,先看它有没有帮助团队做出更好的决定,而不是先数看板上有几条泳道。它可以帮助团队区分不同任务队列、定位阻塞集中在哪类工作、讨论优先级冲突;但它不会自动减少等待,也不会替团队完成评审、交接或资源协调。
如果一条泳道只是让任务卡片看起来更整齐,却没有人根据其中的积压采取行动,那么它只是视觉分组。泳道带来的效率改善,来自团队根据可见信息改变工作规则,而不是泳道本身。
2. 从一个管理问题倒推泳道维度
配置泳道前,先把要解决的问题写成一句话。例如:“不同类型任务是否有不同的交付周期?”“跨团队工作是否比团队内部任务更容易等待?”“紧急插单是否持续挤占计划内工作?”问题不同,泳道维度就可能不同。
如果团队想看不同工作类型的流动差异,可以按需求、缺陷、技术改进等类型分组;如果主要想识别交接负担,可以按负责团队或服务队列分组。不要为了“信息更全”同时混用任务类型、负责人和优先级,否则一张视图承担多个问题,反而难以解释。
3. 把“看见差异”与“证明因果”分开
某条泳道的周期时间更长,只能说明在当前统计口径下,这类任务从开始到完成用时更久。它不能单独证明该团队工作效率较低,也不能证明泳道配置让任务变慢。任务复杂度、拆分粒度、依赖数量、样本规模和统计起止点都可能影响结果。
因此,我会把泳道数据用于提出假设,再通过任务记录、阻塞原因和团队复盘验证。先用看板找线索,再用流程事实解释线索,最后才决定改规则。

二、先看清现场:为什么任务很多,问题仍然不明显
1. 同一列里的任务,可能处于完全不同的等待状态
看板显示“待处理”有二十张卡片,但这二十张卡片可能混合了新需求、线上缺陷、技术改进和等待外部确认的工作。总数只能告诉我们队列不为空,不能说明哪类工作正在占用团队能力,也不能区分任务是尚未开始,还是已经开始却卡在依赖上。
如果所有卡片都使用同一种颜色、同一种状态和同一种统计口径,管理者容易把不同情况合并成一个问题:“任务太多”。但解决办法可能分别是需求入口限流、缺陷响应规则、评审时限或跨团队依赖协调,不能用一条统一措施处理。
2. 泳道最适合暴露“相同状态、不同流动”的问题
泳道的一个实用价值,是让团队在同一流程状态中比较不同类别的任务。例如,两类工作都处于“进行中”,一类通常很快推进,另一类则经常等待验收;再如,两个服务队列的未完成卡片总数相近,但其中一条泳道的老化任务明显更多。
这里的比较必须有边界。如果需求类任务平均需要多轮评审,而缺陷类任务通常按紧急程度响应,那么两者的周期不能直接拿来排高低。可以比较趋势或讨论原因,但应先控制任务范围,或者按同类任务进行分层分析。
3. 中大型组织需要额外关注跨团队交接和数据治理
组织规模扩大后,泳道往往不仅是个人工作视图,也可能用于协调多个团队的交付。此时要提前定义任务归属、跨团队任务如何显示、负责人变化后是否迁移泳道、历史记录如何保留。若这些规则不一致,团队看到的可能是不同版本的事实。
在这类场景中,PingCode可以作为评估候选之一,尤其适合需要统一研发协作流程、面向中大型企业或100人以上组织进行工具评估的团队。若组织还要求私有化部署,或计划从Jira迁移,应把权限映射、工作流、历史数据、附件、自动化规则和报表口径列入验证范围;不能只凭“支持迁移”就假设所有配置都能无损平移。具体能力与迁移边界应以产品当前文档和实际验证为准。

三、先纠正概念:列、状态与泳道各自回答不同问题
1. 状态说明任务走到哪一步
状态一般用于表达任务在流程中的位置,例如“待分析”“待开发”“验证中”“已完成”。状态应有团队共同理解的进入和离开条件。若“待验收”有人理解为“开发已结束”,另有人理解为“产品已确认可发布”,那么即使泳道设计正确,数据也会因为状态定义不一致而失真。
2. 泳道说明任务属于哪一组
泳道用于按某个维度把任务横向分组。它可以按任务类型、服务类别、负责团队等属性设计,具体呈现方式取决于所用工具。泳道不一定代表流程阶段,也不应默认等同于责任人字段、优先级或团队绩效。
3. 看板列与泳道组合后,才构成可读的工作视图
列通常展示流程状态,泳道通常展示分组维度。比如列是“待评审、进行中、待验证、完成”,泳道是“需求、缺陷、技术改进”。这样,团队可以同时看到任务属于哪类工作,以及当前走到哪一步。
不同工具对泳道的功能实现可能不一样。有些工具支持按字段自动分组,有些需要配置规则或使用其他视图方式。涉及具体界面、字段名称和自动化能力时,应核对对应工具的当前说明,不宜把某一款工具的操作方式当作通用标准。
4. 一张看板先回答一个主要管理问题
我通常建议先选一个主要维度试用,而不是一次把所有分类塞进看板。如果当前最重要的问题是不同任务类型的交付表现,就先按类型分组;如果要解决跨团队交接,就先按责任队列观察。其他信息可以保留在任务字段或报表中,避免一张视图承担过多职责。
| 看板元素 | 主要回答的问题 | 设计时需要明确的内容 | 容易出现的误用 |
|---|---|---|---|
| 状态或列 | 任务处于流程的哪一步? | 进入条件、完成条件、状态责任 | 用模糊状态掩盖实际等待 |
| 泳道 | 这类任务属于哪一组? | 分组维度、归属规则、异常处理 | 同时混用多个分组逻辑 |
| 任务字段 | 这张卡片还有哪些属性? | 字段定义、必填条件、维护责任 | 字段过多但无人维护 |
| 指标报表 | 一段时间内流动表现如何? | 统计范围、时间窗口、计算口径 | 不分任务类型直接排名 |

四、专业判断逻辑:从问题定义走到可解释的数据
1. 先明确要做的决策,再选择分组维度
每条泳道都应能对应一种观察或行动。若想知道需求、缺陷和技术改进是否有不同流动表现,可以按工作类型分组;若想查找团队间交接等待,可以按负责队列分组;若想检查服务承诺是否被执行,可以按服务类别分组,并确保类别有明确规则。
我会问三个问题:这条泳道能帮助谁做决定?如果删掉它,会失去什么信息?团队是否愿意持续维护它?如果三个问题都答不上来,暂时不应该增加这条泳道。
2. 先定义数据边界,避免“数字看着对,含义却不一致”
看周期时间前,先说清楚从哪个事件开始计时,到哪个事件结束;看在制任务数前,先明确是否包含等待评审、暂停、被取消或跨团队任务;看阻塞时间前,要定义什么时候记为阻塞、什么时候算解除。
周期时间可理解为任务从约定起点到完成终点经过的时间,但起点和终点应由团队根据流程确定。任务年龄可以帮助识别尚未完成、但已经等待较久的工作;它不是完成周期的替代品,因为未完成任务仍处于流动过程中。
3. 不只看平均数,也要看分布与样本量
少数超长任务可能拉高平均周期,因此可同时观察中位数、分位数和任务分布。样本数量很少时,单个任务就可能明显改变结果;这种情况下应标明样本量,优先做定性复核,而不是据此宣布某类工作“更慢”。
比较不同泳道时,还要注意任务粒度。如果一条泳道中的卡片通常是较大的跨模块需求,另一条泳道多为小缺陷,直接比较任务数或平均周期缺乏可比性。可以按工作类型进一步分层,或先统一拆分规则,再观察趋势。
4. 用数据提出假设,不用数据替代解释
例如,若某泳道老化任务较多,可能是评审等待、依赖未解决、任务过大、优先级频繁变化,也可能是看板没有及时更新。数字只指出值得调查的位置,原因需要回到任务历史、交接记录和团队讨论中核对。

五、案例拆解:用六周模拟数据找到积压发生在哪里
1. 场景与口径先说清楚
下面是一组用于演示分析步骤的模拟数据,不是某个真实客户案例,也不代表行业平均水平。设想一个产品研发团队观察连续六周的交付看板,将工作分为需求、缺陷、技术改进三条泳道,共记录180项已完成任务,另有未完成任务持续观察。
模拟口径设定为:周期从任务进入“进行中”开始,到任务进入“完成”为止;等待时长从任务被明确标记为阻塞开始,到阻塞解除为止;取消任务不计入完成任务周期;任务在制数按每周最后一个工作日的看板快照统计。实际团队应根据自身流程修订这些定义。
2. 观察泳道的在制数量,不急着下结论
假设六周观察中,需求泳道平均在制任务为24项,缺陷泳道为11项,技术改进泳道为9项。这个结果说明需求队列占用的卡片更多,但不能直接推出需求团队负荷一定更高,因为不同任务的规模、并行方式和人员配置可能不同。
下一步要看需求泳道的任务分布:有多少卡片尚未开始,有多少已经开始,有多少在等评审或外部确认。如果大量卡片集中在“待评审”,措施可能是改进入口或评审节奏;如果集中在“进行中”且长时间无更新,则要检查在制过多、依赖或任务拆分问题。
3. 对比周期与等待,找出可能的流程瓶颈

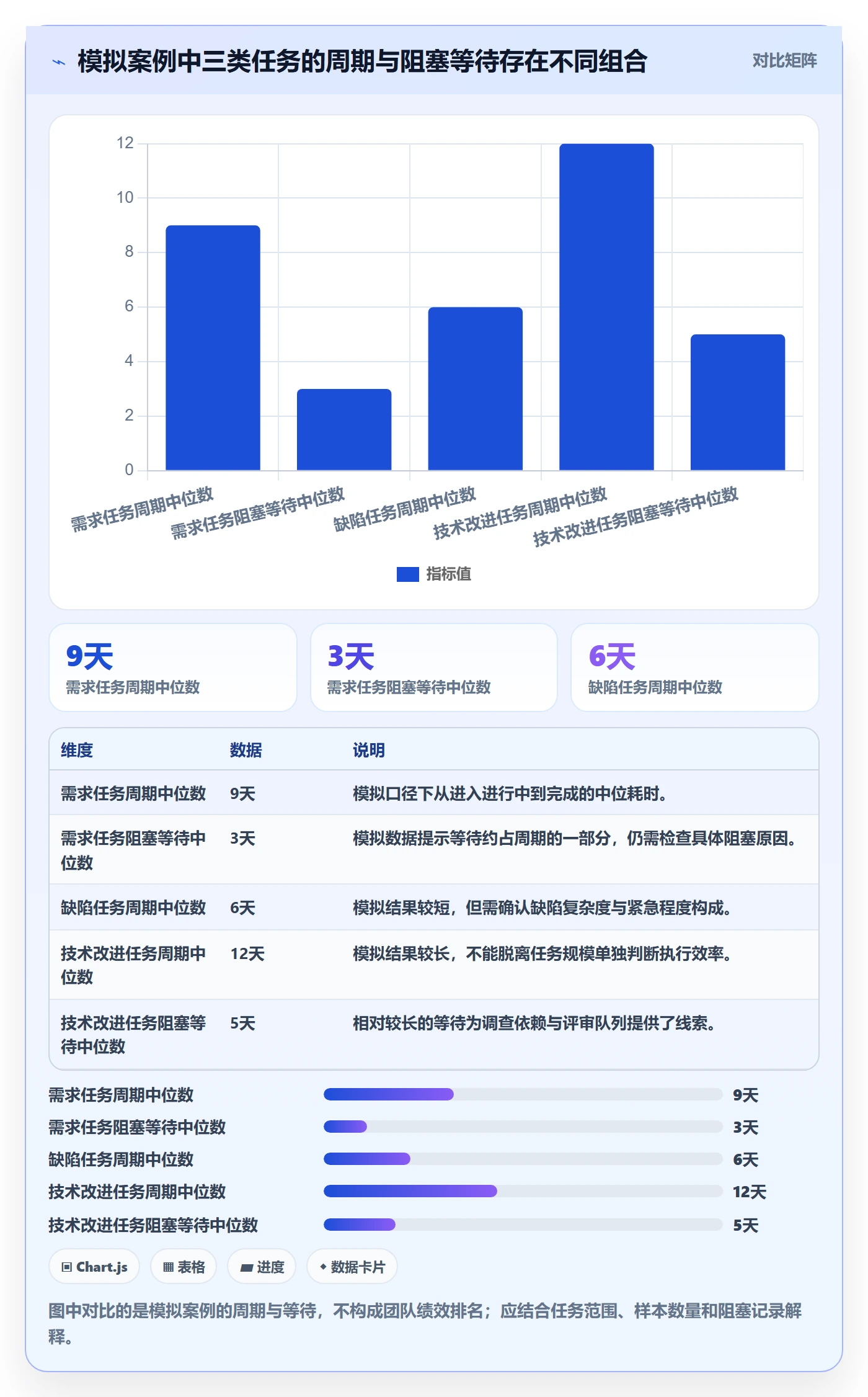

继续假设模拟结果显示,需求任务周期中位数为9天,缺陷任务为6天,技术改进任务为12天;三类任务的阻塞等待中位数分别为3天、1天和5天。这个组合让团队提出一个可验证的假设:技术改进任务的较长周期,可能与依赖等待有关,而不一定是执行工作本身更慢。
为验证假设,团队可以抽取技术改进任务,检查阻塞原因、等待对象、进入当前状态的时间和任务规模。如果等待集中在某个共享评审环节,可以尝试明确评审时限或减少排队;如果等待主要来自产品范围未定,就应改需求准备规则,而不是要求执行人员“加快速度”。

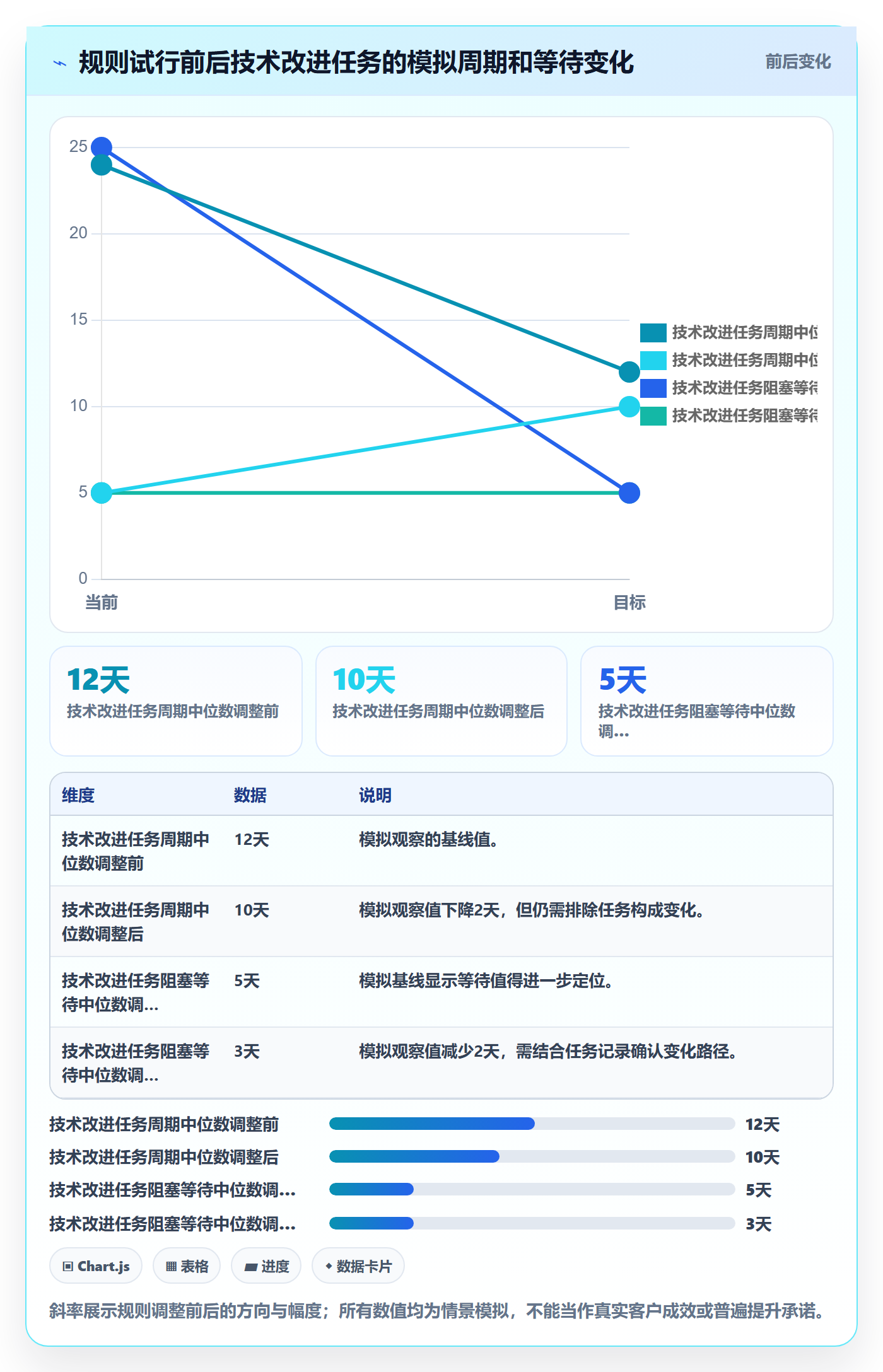

4. 用前后观察验证变化,而不是把偶然波动说成成果
假设团队随后试行每周固定技术评审时段,并限制同时进入执行阶段的改进任务数量。六周后,模拟观察到该泳道的阻塞等待中位数从5天降至3天,周期中位数从12天降至10天。这里最多能说变化与规则调整同时发生,不能仅凭这组前后数字证明规则是唯一原因。
要提高判断可信度,应检查前后任务类型和规模是否相近、样本量是否足够、是否同期发生人员或优先级变化,并抽查具体任务记录。若改善只发生在少量任务,或任务被重新分类,也要把这些情况纳入解释。


六、实操模板:从泳道设计表到每周复盘
1. 泳道设计表:先写用途,再配置视图
设计泳道时,最重要的不是先打开工具设置,而是把分组逻辑写下来。规则清楚,工具配置才有稳定依据;规则含糊,自动分组只会更快地产生混乱。
| 字段 | 填写示例 | 填写提示 |
|---|---|---|
| 要解决的问题 | 检查需求评审队列是否持续积压 | 写成可以通过看板观察的问题 |
| 泳道维度 | 工作类型 | 一个视图先选一个主要维度 |
| 泳道名称 | 需求、缺陷、技术改进 | 名称应让跨职能成员都能理解 |
| 任务归属规则 | 按任务创建时的主工作类型归类 | 说明分类变化时是否允许迁移 |
| 异常处理 | 暂不明确类型的任务进入待分类队列 | 避免长期堆在含义模糊的“其他”中 |
| 数据责任人 | 产品负责人每周抽查分类完整度 | 明确谁维护规则与数据质量 |
| 复盘周期 | 每两周检查一次泳道是否支持当前决策 | 周期应与团队工作节奏匹配 |
2. 流动记录表:让等待原因可以被追溯
如果工具无法直接提供所需分析,可以先用轻量记录表抽样,不必一开始就追求复杂报表。重点是确保任务标识、泳道、状态变化时间和阻塞记录能对应起来,避免复盘时只剩下主观回忆。
| 任务编号 | 工作类型 | 当前状态 | 进入当前状态时间 | 是否阻塞 | 阻塞原因 | 下一步负责人 |
|---|---|---|---|---|---|---|
| 示例-101 | 需求 | 待评审 | 2026-09-14 | 是 | 等待业务口径确认 | 产品负责人 |
| 示例-102 | 缺陷 | 待验证 | 2026-09-16 | 否 | 不适用 | 测试负责人 |
| 示例-103 | 技术改进 | 进行中 | 2026-09-12 | 是 | 依赖共享环境 | 研发负责人 |
表格中的日期和任务均为格式演示。实际记录时,应优先从任务历史或系统事件中获取时间,而不是依赖人工回填;如果只能人工记录,应说明记录责任人和更新时间,避免不同团队采用不同口径。
3. 每周复盘表:将数据转成待验证的行动
| 泳道 | 在制任务数 | 老化任务数 | 主要等待环节 | 调查到的原因 | 下一轮动作 | 验证时间 |
|---|---|---|---|---|---|---|
| 需求 | 记录实际值 | 记录超出团队阈值的任务 | 例如待评审 | 基于任务记录核实 | 明确评审入口与责任人 | 下一次复盘 |
| 缺陷 | 记录实际值 | 记录超出团队阈值的任务 | 例如待验证 | 检查验证容量与交接 | 试行验证队列限制 | 下一次复盘 |
| 技术改进 | 记录实际值 | 记录超出团队阈值的任务 | 例如等待依赖 | 检查依赖对象和等待时长 | 提前协调共享资源 | 下一次复盘 |
4. 建立最小数据闭环,而不是先追求仪表盘完整
-
选择一个看板和一个明确问题,例如验证评审队列是否是需求延迟的主要来源。
-
确定泳道维度、任务范围、统计周期和起止口径,记录不纳入分析的异常任务。
-
连续观察一个团队认可的周期,避免只截取某个拥堵日的单张快照。
-
从老化任务和阻塞任务中抽样复核,确认数据背后的真实流程事件。
-
一次只调整一个主要规则,并在下一轮复盘中比较同口径数据。
-
如果变化无法解释,先检查数据质量与任务构成,不急于增加更多泳道或指标。

七、按情境选择行动:不同团队不该照搬同一套泳道
1. 小团队:先用泳道回答一个具体问题
如果团队人数较少、任务类型相对稳定,优先保持简单。可以从需求与缺陷等两三类工作开始,先确认分类是否容易维护,再观察不同队列的积压和等待。小团队通常更适合用短周期复盘与口头核对,而不是为每条泳道建立复杂的报表体系。
当泳道分类需要频繁讨论、卡片经常被来回移动,或“其他”长期占比较高时,说明分类规则可能过细或边界不清。此时应合并相近泳道,或者暂时用字段记录,不必把每种属性都投射到主看板上。
2. 多团队协作:先治理交接,再比较团队表现
如果任务要经过多个团队,泳道可以帮助显示队列归属和交接位置。但应避免把泳道直接用于团队排名,因为不同团队接手的工作复杂度、依赖条件和任务粒度可能不同。优先观察交接次数、等待时间和未明确责任人的任务,再讨论流程是否需要调整。
使用统一项目管理平台时,应确认各团队对状态、字段和完成定义的理解是否一致。若团队使用不同工作流,跨团队汇总前要先对齐口径;否则报表上的差异可能只是配置差异,而不是实际交付差异。
3. 需求、缺陷和运维混合:保留不同工作的服务规则
当计划内需求与紧急缺陷混在一起,按工作类型划分泳道通常比只按负责人分组更容易暴露插单影响。但泳道只是第一步,还要检查紧急等级是否有清晰定义、谁能改变优先级、插单后原计划任务如何处理。
若紧急任务总是进入最高优先级泳道,却没有明确门槛,优先级标签会失去区分能力。此时应建立可判断的服务规则,并记录紧急任务占用的容量与对计划内工作的影响,而不是简单统计“高优先级任务完成数”。
4. 100人以上组织或私有化场景:把迁移和治理成本纳入选型
规模较大的组织往往需要考虑权限、跨项目汇总、流程标准化、审计要求、部署方式和数据迁移。PingCode可纳入此类团队的产品评估范围,尤其是组织已经明确需要面向中大型团队协作、私有化部署或从Jira迁移时。但“适合评估”不等于无需验证:应以真实项目结构试迁移,检查字段映射、工作流状态、用户权限、历史记录、报表和自动化规则。
我建议先选一个代表性项目做验证,覆盖简单任务、跨团队任务、附件、历史评论、子任务和自定义流程,再由使用者核对迁移前后的关键数据。评估结果应包含迁移后需要人工修复的范围和维护成本,而不只是能否导入任务。
| 情境 | 优先泳道维度 | 先观察什么 | 主要取舍 |
|---|---|---|---|
| 小团队、工作类型稳定 | 工作类型 | 在制任务与老化任务 | 配置简单,分析维度有限 |
| 跨团队交付 | 负责队列或交接队列 | 等待时间、交接次数、责任缺失 | 可见协作问题,但要统一数据口径 |
| 紧急任务频繁插入 | 服务类别或任务类型 | 插单占比、计划任务延期与中断 | 能揭示中断影响,需明确定义紧急规则 |
| 大规模组织或私有部署 | 先按业务问题试点,再扩展维度 | 权限、流程一致性、跨项目口径与迁移质量 | 治理能力增强,但配置和维护成本更高 |

八、常见误区与取舍:什么时候该加泳道,什么时候该减
1. 泳道越来越多,却没有新增决策价值
新增泳道前,先问它是否能带来新的行动。如果新增分类只是让标签更细,却没有人据此调整评审、容量或交接规则,就会增加维护成本。分类的细致程度应与团队的决策能力匹配,而不是追求看板看起来无所不包。
2. 用泳道替代状态,导致任务流动不可见
“开发组”“测试组”“产品组”是组织或责任维度,不是流程状态。如果看板只有按部门划分的泳道,却看不到任务在等待、执行、验证还是完成,团队仍然难以定位流程瓶颈。解决方式是分别明确列和泳道的职责,再检查工具是否支持所需视图。
3. 把卡片数量当成工作量或绩效
十张小任务与十张大型跨模块任务不等价;一个团队处理的任务复杂度和依赖也可能不同。卡片数量适合描述某个口径下的任务数,不应自动解释为人力负荷或个人产出。需要讨论容量时,应结合任务规模、优先级、在制限制和实际工作方式。
4. 把长周期直接归咎于某个团队
周期较长可能源于工作范围不清、外部依赖、等待评审、测试环境不足或任务粒度差异。若只把周期数字与团队名称放在一起,很容易把流程问题个人化,最终让任务记录变得保守,问题反而更难暴露。
5. 长期不复盘,泳道就会变成过期分类
组织结构、产品阶段和工作类型会变化,泳道规则也应定期检查。复盘不一定意味着每次都要改配置,可能的结论包括保留、合并、删除、重新定义或增加一个受控分类。关键是有明确理由,而不是因为看板已经配置好就默认永远适用。
6. 在丰富信息与低维护成本之间做取舍
泳道越细,通常越容易观察局部差异,但分类、迁移和数据校验成本也会上升。泳道越少,维护简单,但可能把不同流程再次混在一起。判断标准不是“越细越专业”,而是新增信息带来的决策价值是否高于维护成本。

九、下一步怎么做:用一周启动最小可行的泳道分析
1. 第一天:写下一个真实管理问题
不要从“我们也需要泳道”开始,而是写出一个当前看板无法回答的问题,例如“需求评审积压是否比开发执行更影响交付”。问题要具体到能决定下一步检查什么,不要把“提升协作效率”当成分析目标。
2. 第二天:选择一个维度并写明边界
根据问题选择工作类型、负责队列或服务类别中的一个维度,写清任务如何进入泳道、跨类别任务如何处理、暂时无法分类时放在哪里。先让规则可执行,再配置视图。
3. 接下来一周:只收集必要信息
持续记录在制任务、长时间未更新任务、阻塞原因和关键状态时间。不要一开始就追求所有指标齐全;先确认基础字段是否可靠,卡片是否及时更新,团队对状态的理解是否一致。
4. 周末复盘:选一个假设、一个动作和一个验证窗口
从数据中选择最值得核查的一条线索,例如某类任务集中等待评审。抽查任务历史并与相关成员确认原因,再决定是否调整评审节奏、任务入口或在制规则。下一轮使用相同口径观察变化,并记录同期可能影响结果的因素。
5. 把“泳道是否有效”交给实际决策检验
如果团队能更快识别积压类型、找到等待环节,并据此采取具体行动,泳道就提供了价值;如果分类增加了,却没人知道下一步做什么,就应简化规则或换一个观察维度。最终应留下的是更好的工作决策,而不是更复杂的看板。
我的核心判断是:泳道设计的质量,不看分了多少类,而看团队能否用它区分不同的流动问题,并在统一口径下验证改动。下一步可以选一条当前最困扰团队的队列,按“问题,维度,口径,观察,复盘”跑完一个小周期,再决定是否扩展到其他泳道。
常见问题解答(FAQ)
1. 泳道看板应该按什么维度划分?
我在整理团队看板时,常纠结泳道该按负责人、任务类型还是优先级来分。不同分法看起来都能让任务更清楚,但我担心分完之后只是多了分类,没有帮助团队做决策。
先明确看板要回答的问题,再选择一个主要维度:要看任务归属,可按团队或负责人划分;要比较不同工作流,可按任务类型划分;只有优先级规则清晰且会影响处理顺序时,才适合按优先级划分。试运行前写明每条任务的归属规则,并确认团队能持续维护;如果某个维度不能支持具体决策,就不必新增泳道。
2. 泳道和看板状态有什么区别?
我有时会看到团队把“开发中”“待验收”放进泳道,也会看到泳道按团队或需求类型划分,因此不确定两者是不是同一回事。配置看板时如果把它们混在一起,后续分析数据可能也会变得困难。
状态回答任务目前处于流程的哪一步,通常对应看板列;泳道回答任务属于哪一组,通常按团队、任务类型或服务类别分行展示。配置时先定义状态流转,再选一个泳道维度;不要用泳道替代状态,也不要把不同分类逻辑混在同一个泳道视图中。
3. 用哪些数据判断泳道看板是否暴露了积压或协作瓶颈?
我想用看板数据找出任务为什么迟迟没有交付,但只看每条泳道的任务数量,似乎无法判断是工作量大还是流程卡住了。遇到跨团队交接或任务长时间未更新时,我也不知道该记录和比较哪些数据。
至少同时观察在制任务数、任务周期时间、长时间未变更任务和阻塞时长,并记录任务类型、当前状态及等待原因。分析前统一任务范围、周期起止点和阻塞记录口径;发现某条泳道积压后,再查看任务停留在哪个状态或等待哪个依赖。不同类型任务的复杂度和拆分粒度不一致时,不要只凭数量或周期做简单排名。
4. 有没有可以直接使用的泳道设计与复盘模板?
我在新建看板时,希望先用一套简单模板试运行,而不是一开始就设计很多字段。团队复盘时也需要知道泳道是否仍然有用,以及哪些信息值得持续记录。
设计表可记录分析目的、泳道维度、归属规则、适用任务范围、维护责任人和复盘周期;任务记录表可包含任务编号、任务类型、所属泳道、当前状态、进入当前状态时间、阻塞情况及原因;复盘表则汇总各泳道的在制任务、长时间未变更任务、主要等待环节和拟采取的改动。
先小范围试用一个复盘周期,再根据数据是否能支持决策、维护成本是否可接受来调整模板。
核心关键词
文章包含AI辅助创作:泳道实操方法:产品经理提升看板效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480677
