已完成落地方案:PMO开展看板的落地方案案例解析

PMO看板上线后,最常见的尴尬不是没人填数据,而是管理层看完红灯,仍然不知道该找谁、做什么、何时复核。项目状态、进度百分比和风险颜色都在页面上,会议却继续靠口头汇报;这说明看板完成了展示,没有完成管理闭环。本文给出一套可执行的落地方案,并用明确标注的情景模拟说明:如何从数据口径、责任分工、会议动作和工具选型入手,让看板真正参与项目决策。

一、先讲结论:看板不是一张页面,而是一套决策机制

1. 看板落地的验收标准,不是“上线”,而是“改变了什么动作”

我评估一套PMO看板时,不先看颜色是否醒目、图表是否丰富,而是追问三个问题:管理者能否从看板发现需要处理的事项?每项事项是否有明确责任人与期限?处理结果能否回写并在下一次检查时得到验证?这三个问题有一个答不上来,看板就还只是信息展示页。

因此,落地方案要同时设计四件事:数据如何产生、状态如何判断、问题由谁接手、结果如何复核。工具负责承载信息和流程,PMO负责定义规则并促成协作,项目负责人负责更新事实和采取行动。任何一方缺位,都可能让看板“有数据、没管理”。

一个实用的验收口径可以从过程指标开始,而不是先承诺项目成功率提升。比如统计关键字段按时更新率、红灯问题责任人明确率、逾期风险复核率、决策事项按期关闭率。它们不能单独证明业务结果改善,却能帮助PMO判断机制有没有真正运转。

已完成落地方案:PMO开展看板的落地方案案例解析

2. 先做最小闭环,再扩展指标和页面

很多看板项目一开始就想同时覆盖项目组合、资源、预算、质量、交付、风险、需求和绩效,结果字段很多,维护成本也高。我的建议是先围绕一个高频管理决策做最小闭环,例如识别未来一个月内可能影响关键交付的项目,并确保每个高风险事项都有责任人、处理期限和复核记录。

当最小闭环稳定运行后,再增加跨项目资源冲突、阶段验收、成本偏差等视图。这样做的好处是,团队先理解“为什么要更新”,再逐步承担更细的数据维护责任。看板的复杂度应当由决策需求推动,而不是由工具能够配置多少字段决定。

二、背景与真实场景:为什么看板有数据,管理者仍然看不清

1. 项目数量增加后,口头汇报会丢失组合层面的信息

在项目较少时,PMO可以逐个找项目经理了解状态;当项目数量增加,依赖关系、资源冲突和统一口径就更难靠记忆管理。单个项目经理可能认为自己的计划仍可执行,但多个项目同时争用同一位架构师、测试环境或业务验收人时,组合层面的延期风险会突然放大。

看板需要让管理者看到的不只是每个项目的状态,还要看到状态之间的关联。例如,多个项目都显示“按计划”,但它们都依赖同一项尚未完成的前置交付;或者一个项目的延期已经影响到另一个项目的上线窗口。没有依赖和资源视角,项目组合总览就容易把局部正常误读成整体正常。

2. “完成百分比”常常解释不了项目为什么偏离计划

百分比很适合快速浏览,却不适合独立承担预警职责。项目显示完成80%,可能代表大部分低风险任务已完成,也可能意味着最困难的联调、验收和合规检查仍未开始。若百分比没有对应任务权重、验收标准和证据来源,精确到个位数也不等于精确。

我会把“进度状态”和“里程碑证据”分开设计。前者回答团队当前如何判断进展,后者回答某个关键节点是否满足预先约定的验收条件。对管理层而言,后者往往更接近可采取行动的信息。

3. 一种常见落地情景:汇报表很多,问题却没有进入同一条处理链

以下是用于说明设计方法的匿名化情景模拟,不对应某一家企业的实绩:一家拥有多个业务部门的企业,PMO每周收集项目周报,各部门分别使用自己的进度口径。管理层收到的材料包括项目清单、风险表和里程碑计划,但三者没有统一项目编号,也没有一致的责任字段。

项目经理在周报中写“联调有风险”,风险表里写“等待外部接口”,会议纪要又记录“业务部门跟进”。由于事项名称、责任人和截止时间没有对齐,下一周无法直接判断问题是否仍然存在、是否已升级、是否影响关键日期。看板项目的起点不应是把三份表格搬到一张页面,而是先把这条信息断链补起来。

现场表现 表面原因 需要查明的管理问题
项目状态经常延迟更新 项目经理忙、填报麻烦 更新内容是否有明确用途?是否重复录入?
红灯项目长期不变 风险没有解决 红灯是否触发了责任指派、资源协调或升级决策?
会议反复讨论同一问题 沟通效率不足 决策、负责人、期限和复核结果是否留在同一记录中?
项目组合看似全部正常 项目团队判断偏乐观 状态是否有统一标准,跨项目依赖是否可见?

4. 先画出信息流,再决定看板长什么样

在配置页面前,我会先画一条最短的信息流:谁提供事实,谁校验口径,谁判断风险,谁作出决策,谁跟进结果。若一个字段找不到稳定的来源人,或一个红灯找不到有权采取行动的人,先不要急着做复杂可视化。

看板不是所有人都要看的同一张大屏。项目经理需要具体任务和阻塞项,PMO需要跨项目风险与口径异常,管理层需要少量需要决策的事项。视图可以不同,但关键定义、项目身份和问题记录必须能够关联起来。

二、背景与真实场景:为什么看板有数据,管理者仍然看不清

三、拆解常见误区:哪些做法会让看板变成填报负担

1. 把字段数量当成管理成熟度

字段越多,未必越能看清项目。若团队要填十几项重复信息,最终容易出现复制旧状态、随手选值、到会议前集中补录等行为。信息量增加了,可信度反而下降。

判断字段是否值得保留,可以问两个问题:这个字段会触发什么管理动作?若它连续一个季度没有帮助任何人作出判断,是否仍有必要维护?对于确实需要的数据,尽量从任务、里程碑或已有业务系统中复用,不要让项目成员在多个地方重复录入。

2. 把红黄绿灯当成风险分析本身

颜色只能表示分类结果,不能解释原因。一个项目标红,如果没有风险描述、影响范围、发生概率、责任人、应对动作和下一次复核时间,管理者仍然不知道该如何介入。

红黄绿灯也不宜由各项目团队自由解释。比如“红色”究竟代表已经逾期、预测会逾期,还是关键依赖尚未确认?口径不同,组合视图就没有可比性。颜色规则应与动作绑定:达到什么条件需要项目经理处理,什么情况需要PMO协调,什么情况必须提交管理层决策。

3. 把自动化等同于数据准确

自动抓取数据可以减少重复录入,但不能自动判断业务状态是否真实。任务关闭不一定等于业务验收通过,日期字段更新不一定意味着依赖已经解除。自动化适合处理格式稳定、来源明确的信息;涉及判断、验收或风险解释的内容,仍需要责任人确认。

合理的做法是把数据分成“系统可生成”和“责任人需确认”两类。前者例如任务数量、更新时间、计划日期;后者例如风险影响、验收结论、资源冲突的业务后果。把两种数据混在一起,容易让页面看起来实时,却掩盖了人工判断的缺口。

4. 把看板上线率当成落地成效

“覆盖了多少项目”是实施范围,不是管理价值。一个项目可以进入系统,却没有稳定更新;也可以按时更新,却没有任何会议或决策使用这些信息。PMO应同时看采用情况、数据质量和管理动作,而不是只报上线数量。

我建议把指标分为三组:覆盖指标衡量范围,质量指标衡量数据是否可信,闭环指标衡量信息是否转化为行动。三组指标不能互相替代。覆盖率高但闭环率低,说明流程仍未建立;闭环率看似高但数据更新很差,则可能只是少数事项被人工追踪。

已完成落地方案:PMO开展看板的落地方案案例解析

5. 把开会看板化,不能只是在会议上投屏

会议使用看板,不等于会议形成看板闭环。若参会者仍按部门轮流汇报,页面只是背景图。真正的改变是:会议不再逐项复述所有项目,而是聚焦需要协调、升级或决策的事项;决定之后,责任人、截止时间和复核方式被记录下来。

也要设定不需要开会处理的事项。低风险、已有明确处理方案的问题可以异步跟进;只有跨部门资源冲突、关键路径受影响、超出项目经理授权范围等事项,才进入相应管理层级。这样既避免会议过载,也使升级机制更可信。

四、专业判断逻辑:用“数据可信,风险可见,责任明确,决策闭环”设计看板

1. 第一层:数据可信,先解决定义和来源

数据可信不是要求每个字段都精确到实时,而是要求使用者知道数据代表什么、由谁确认、何时更新。PMO至少要为关键字段写出定义、数据来源、更新责任、更新频率和异常处理方式。

例如,“项目延期”可以定义为关键里程碑预测日期晚于基线日期,或已超过基线且尚未验收。两种情况的管理含义不同,最好分别呈现“已逾期”和“预测逾期”,避免管理者把已经发生的偏差和未来风险混成一种状态。

2. 第二层:风险可见,优先观察前置信号

仅看延期结果,往往只能知道问题已经发生。PMO可以增加少量前置信号,例如关键依赖是否确认、阻塞事项是否超过约定时限、关键岗位是否已落实、验收人是否按时参与。信号应与项目类型匹配,不要为追求“预测能力”堆叠大量难以解释的评分。

预警阈值应先作为试行规则,通过历史项目或一个试点周期校准。比如“阻塞超过五个工作日升级”可以作为初始建议,但如果组织的决策节奏、项目周期和问题处理时限不同,就不应机械照搬。规则要能解释、能复核,也能根据误报和漏报进行调整。

3. 第三层:责任明确,问题必须进入可处理队列

每一项需要管理关注的事项,至少要有问题描述、影响范围、责任人、下一步动作、目标日期和复核人。责任人不应被简单等同于“项目经理”:如果问题根源是资源决策、跨部门依赖或业务验收,负责人应由有能力推动相应动作的角色承担。

PMO的价值不只是催促更新,也包括识别责任错配。例如项目经理可以负责补充影响分析,却无权决定其他部门是否调配关键人员。看板应把需要升级的决策明确呈现给有授权的人,而不是把所有问题都留在项目层面等待。

4. 第四层:决策闭环,记录结论而不仅记录讨论

管理会议结束后,系统中应能查到作出了什么决定、谁负责执行、何时完成、用什么证据复核。若会议纪要散落在文档、聊天记录和个人笔记里,下一次仍然需要重新解释背景,看板就没有成为组织记忆的一部分。

我会用“事项生命周期”检查闭环:新建、评估、待决策、处理中、待复核、关闭。不是所有团队都必须采用完全相同的状态,但状态变化必须有明确含义,不能让“处理中”成为长期停放问题的默认选项。

管理层级 看板重点 触发动作 典型复核证据
项目团队 任务依赖、阻塞、里程碑偏差 调整执行顺序、明确责任、提交升级事项 任务记录、依赖确认、验收材料
PMO 跨项目风险、口径异常、资源冲突 协调部门、校验状态、组织专项评审 责任人、处理期限、协调结论
管理层 重大交付风险、优先级和资源决策 调整优先级、批准资源、接受或规避风险 决策记录、责任授权、复核日期

已完成落地方案:PMO开展看板的落地方案案例解析

5. 让看板视图服务角色,而不是让角色适应一张大屏

管理层视图应少而精,突出需要决策的事项、关键里程碑偏差和跨项目冲突;PMO视图应强调数据完整性、风险变化、问题分派和逾期复核;项目团队视图则要能落到任务、依赖和验收材料。若一个页面试图满足所有人,通常会变成字段繁杂、重点不明。

视图不同不意味着口径不同。项目编号、里程碑定义、风险状态和责任角色要保持统一,才能在项目执行视图与项目组合视图之间追溯。页面可以因角色而异,管理事实不能各自解释。

五、案例解析:从分散周报到项目组合管理闭环

1. 案例口径:以下数字是情景模拟,不是客户实绩

为避免把示例包装成真实客户数据,以下采用情景模拟:某中大型组织有40个在管项目、约12个业务部门,过去以周报表格和例会汇报为主。PMO发现最困难的不是收集状态,而是无法稳定确认项目之间的依赖、风险负责人和决策结果。

这里的数字用于展示落地方法和测量口径,不是行业平均值,也不构成任何产品效果承诺。实际应用时,应以企业自己的项目基线、历史记录和试点数据替换。

2. 第一步:先把范围缩小到可验证的问题

PMO没有一开始就把全部管理流程搬进新看板,而是优先纳入三个类型的项目:近期有关键里程碑、跨部门依赖明显、管理层正在关注交付风险。试点的目标不是证明工具功能齐全,而是检查每周的项目组合会议能否基于统一信息识别并处理少数高影响事项。

试点项目选择还要避免两个极端:只选最配合的团队,会掩盖推广时的真实阻力;只选问题最复杂的项目,又可能让团队误以为看板本身无法使用。较稳妥的方式是混合选择,包含不同项目类型、不同协作习惯和不同数据成熟度。

3. 第二步:把周报里的自由文本转成可追踪字段

试点字段控制在项目身份、阶段、关键里程碑、风险描述、影响、负责人、处理动作、目标日期、数据更新时间等核心信息。自由文本仍然保留,但只用于补充原因和背景,不再承担唯一的状态记录职责。

对于“风险”字段,PMO要求项目负责人说明具体影响,而不是只填“有风险”;对于“完成”状态,则关联验收依据或业务确认。这样做会增加少量前期整理工作,但能减少会议中反复追问“你说完成具体指什么”的时间。

4. 第三步:将看板放进固定管理节奏

情景模拟中的管理节奏分为三层:项目团队按自己的执行频率更新任务和阻塞;PMO每周检查关键字段、逾期事项和跨项目依赖;项目组合会议只处理需要协调或决策的项目。每次会议结束后,会议动作直接回到事项记录,避免只留在纪要正文。

这里不建议强行规定所有企业都按同一频率召开会议。迭代交付密集的团队可能需要更短的检查周期,长期建设项目则可能按阶段节点检查。关键是更新频率要满足管理动作的时效要求,同时不让团队为了看板而过度汇报。

5. 第四步:试点复盘看“机制变化”,而非只看满意度

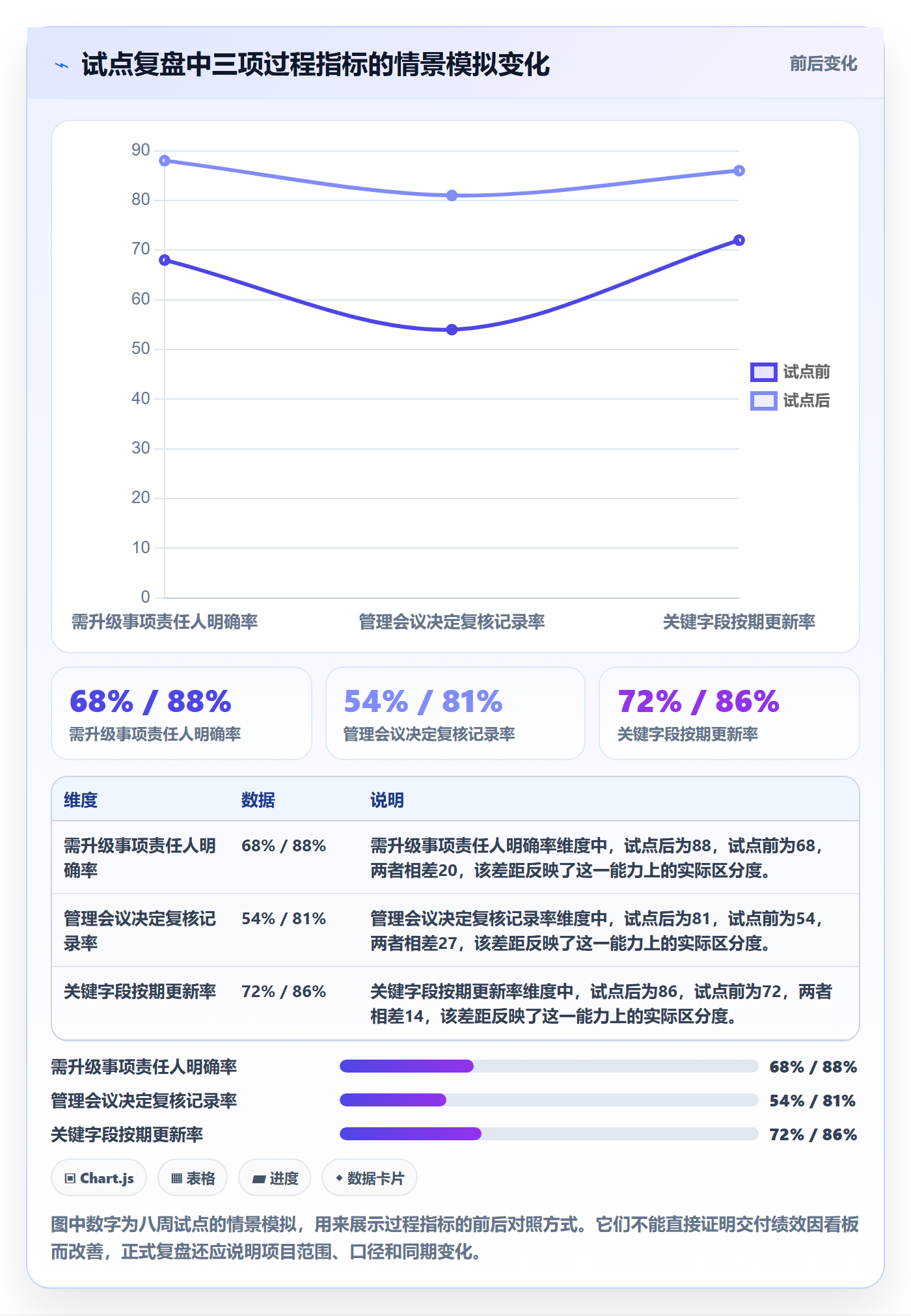

假设试点运行八周后,PMO记录到以下情景模拟变化:需升级事项中责任人明确的比例由试点前的68%提高到试点后的88%;会议决定能关联到后续复核记录的比例由54%提高到81%;关键字段按期更新率由72%提高到86%。这些比例只用于示范如何定义前后对比,不应被引用为已验证的企业案例。

这组观察不等于项目交付整体改善了同样幅度。更谨慎的结论是:责任分配和复核记录变得更完整,机制可追溯性有所增强。若要证明对准时交付或成本的影响,还需要更长周期、稳定的统计口径,并排除项目难度和资源变化等因素。

已完成落地方案:PMO开展看板的落地方案案例解析

6. 第五步:根据使用反馈删字段、调阈值、补责任

试点期间,常见的调整不是不断增加指标,而是删除无人使用的字段、拆分含义混杂的状态、补充原先缺失的决策责任。比如团队发现“项目风险等级”过于笼统,就进一步区分对交付日期的影响和需要管理层介入的程度;发现“完成率”难以比较,就改为重点查看里程碑证据和关键路径偏差。

复盘时还要检查误报和漏报。若大量黄灯长期不触发动作,阈值可能过宽,或事项本身不值得升级;若项目临近关键节点才被标红,说明前置信号不足。阈值调整必须保留理由和生效时间,否则历史趋势会失去解释基础。

六、工具与数据落地:先核对工作流,再决定配置方式

1. 工具选型关注的是组织约束,不是功能清单长度

PMO看板可能从现有协作平台、项目管理工具或数据分析平台中实现。选择之前,先盘点项目规模、角色数量、数据来源、权限要求、部署边界、迁移复杂度和持续运维能力。工具能否支持团队真实工作流,比演示时有多少图表更重要。

对于100人以上、项目并行较多、跨部门协作复杂的组织,选型时通常需要重点核对多项目视图、权限控制、流程配置、数据关联、审计追溯和报表能力。若有私有化部署要求,还应把升级维护、备份恢复、身份认证和运维责任纳入总成本,而不是只比较许可费用。

2. 以PingCode为例:把产品能力作为验证项,不替代需求判断

如果组织正在评估PingCode,可以将其放到中大型企业或100人以上组织的项目协同场景中考察。根据产品方案说明,PingCode支持私有化部署,并提供Jira平滑迁移能力;对于有国产化替代需求的企业,这些能力可以进入候选评估范围,但不意味着无需做适配验证,也不应直接得出“适用于所有组织”的结论。

我会要求选型团队以真实项目样本验证:现有项目结构、字段、附件、权限、工作流、历史记录和报表能否按预期迁移;迁移后责任关系和状态定义是否保留;新旧系统并行期间谁处理冲突;出现迁移差异时如何回滚或补录。所谓“平滑迁移”应拆成可验收的清单,不能只凭演示或口头承诺判断。

对私有化部署,也要确认部署环境、升级窗口、备份策略、故障响应边界和接口依赖。若组织的数据治理和运维团队尚未准备好,私有化带来的控制力可能同时转化为维护责任。工具选型应把产品能力与企业自身运营能力一起评估。

3. 迁移和集成要有验收口径

从旧系统或表格迁移时,先做字段映射和数据清理,再抽取一小批真实项目试迁移。不能只检查“记录数一致”,还要检查关键字段值、附件关联、权限、状态映射、项目之间的依赖关系及历史记录是否完整。若关键数据无法一一对应,应明确保留、转换或归档策略。

集成也应区分必要与可选。项目基础信息、关键里程碑和风险事项通常值得优先打通;低频使用的辅助字段可以先通过受控导入处理。接口越多,维护和故障排查成本越高,除非某个集成能减少明确的重复操作或提升数据可信度,否则不必为“全自动”而增加复杂度。

评估维度 需要验证的问题 验收证据示例
流程适配 状态、审批、责任分派是否符合现有管理规则? 试点流程记录、异常路径测试结果
数据迁移 历史字段、附件、权限和关联关系是否保留? 抽样核对清单、差异处理记录
部署与安全 部署、备份、升级和访问权限由谁负责? 运维方案、权限矩阵、恢复演练记录
管理使用 管理者能否从视图进入事项并查看责任与决策? 会议演练、决策事项闭环样本
六、工具与数据落地:先核对工作流,再决定配置方式

七、不同情况下的行动建议与取舍

1. 如果项目数量少、团队规模小:优先轻量和可持续

小团队未必需要复杂的项目组合平台。若项目之间依赖少、角色稳定,先统一项目状态、里程碑、风险责任人和复核日期,可能已经足够。看板越轻,维护成本越低;但也要避免把所有信息放在个人表格里,导致责任和历史记录无法共享。

在这种情况下,我会优先选择现有团队已经会用的工具,设定简明口径和固定复核节奏。只有当项目数量、协作复杂度或审计要求增长到现有方式无法支撑时,再升级平台和流程。不要为未来可能出现的复杂度,提前建设没人维护的管理系统。

2. 如果项目多、跨部门依赖密集:先治理组合视角

当多个项目共享人员、系统环境或业务验收资源时,项目组合视图比单项目页面更关键。PMO应明确项目优先级、依赖关系、资源冲突的升级路径,并在管理层视图中只呈现需要协调的事项。

取舍上,不能为了让管理层看到“全部细节”而把页面做得过于拥挤。组合视图负责发现信号和定位事项,具体问题由下钻后的项目视图承接。层级清楚,既能保持管理者视野,也不会牺牲执行团队所需的细节。

3. 如果处于Jira迁移或国产化替代评估:先做样本迁移,再决定范围

此类组织通常更关心数据连续性、流程差异、权限边界和部署要求。我的建议是从真实业务中挑选有代表性的项目进行试迁移,既包括简单项目,也包括有复杂工作流、较多历史记录或跨团队权限的项目。

取舍重点不是追求一次性迁完所有历史数据,而是区分正在执行的项目、必须保留的审计记录和可归档的历史项目。迁移越大、切换越急,校验压力越高;分批迁移会增加一段时间的并行管理成本,却能降低一次性切换失败的风险。

4. 如果看板已上线但使用率低:先查流程负担,不要先做培训冲刺

使用率低不一定是员工不知道怎么操作。可能是同一信息要重复填写,状态字段定义不清,会议从不查看看板,或者填报后没有任何反馈。先抽查真实更新记录和管理会议,再决定需要改字段、改流程、补培训还是调整责任。

若信息已在其他系统准确产生,应优先减少重复录入;若更新责任模糊,应明确由谁在什么事件发生后更新;若管理层不使用看板,则需要改变会议输入和决策记录方式。单靠培训,很难修复一个没有实际用途的填报流程。

5. 如果数据质量不稳定:先减字段、定规则,再谈预测分析

字段定义不一、更新延迟、责任缺失时,预测模型或复杂评分只会放大噪声。先挑选少量关键字段,检查缺失、更新频率和状态一致性,再逐步增加分析维度。复杂分析的前提不是数据量大,而是数据含义稳定、采集过程可解释。

取舍上,宁可暂时少展示几个可信指标,也不要用大量不可靠数字制造管理确定感。对无法核实的状态,可以清楚标记“待确认”并安排责任人补充,而不是强行归入正常、预警或完成。

七、不同情况下的行动建议与取舍

八、落地路线图:用阶段目标控制复杂度

1. 诊断阶段:先盘点项目、决策和数据来源

PMO先访谈管理层、项目经理和关键业务角色,梳理现有项目类型、汇报材料、管理会议、风险升级路径和数据系统。诊断输出不必是一份厚重的制度文件,但至少要说明看板解决的首要问题、试点范围、核心字段和预期管理动作。

此阶段也要记录“不做什么”。例如暂不纳入预算预测、暂不自动汇总所有任务、暂不统一不同项目的执行方法。明确边界可以防止试点逐渐变成全能平台建设,失去验证核心假设的机会。

2. 设计阶段:定口径、角色、状态和验收条件

为每项核心字段建立简明数据字典,说明定义、责任人、来源、更新时点和异常规则;为风险状态设置触发条件和升级动作;为会议输出设定决策记录格式。设计时邀请真实使用者参与,尽早发现哪些信息可从现有系统获得,哪些需要人工判断。

验收条件要能观察。例如“高风险事项均有责任人和复核日期”比“提升管理透明度”更容易检查;“会议决策能追溯到事项记录”比“形成数字化管理能力”更便于验证。抽象目标可以保留,但必须落到可观察的过程变化。

3. 试点阶段:选择有代表性的项目,按周期复盘

试点不应只展示配置效果,而应让项目团队用看板完成一次真实的状态更新、风险升级和决策复核。PMO需要观察字段是否难以维护、状态是否容易误解、会议是否真的依赖看板,以及异常事项能否找到合适的处理人。

试点周期可以按组织节奏设置,而不必套用统一天数。判断是否可以推广,重点看核心流程是否稳定、数据责任是否清楚、管理者是否使用、团队维护成本是否可接受。若四项中有明显短板,先修正再扩大范围。

4. 推广阶段:复制共同规则,保留必要差异

推广时统一项目身份、关键状态、风险定义和问题闭环流程;对不同项目类型保留必要的专属字段或视图。项目管理标准化不等于每个项目执行细节完全相同,真正需要统一的是跨项目比较和管理决策所依赖的信息。

同时建立轻量运营机制:定期检查字段是否仍有用、阈值是否合理、逾期事项是否积压、使用者是否持续反馈。看板不是一次配置后永久不变的页面,而是需要随项目组合和管理习惯变化持续校准的工作机制。

已完成落地方案:PMO开展看板的落地方案案例解析

九、最后自查:看板是否已经从“能看”走到“能管”

1. 用五个问题检查落地质量

  • 关键项目状态和风险定义是否一致?不同团队是否能按同一规则理解“延期”“验收通过”和“已关闭”?
  • 核心数据是否能追溯到来源、更新时间和责任人?出现缺失或冲突时,是否知道由谁处理?
  • 每个高风险事项是否有明确影响、行动、负责人、期限和复核方式?
  • 会议是否基于看板聚焦需要协调或决策的事项,并将结论回写到对应记录?
  • PMO是否依据使用反馈删减字段、调整阈值,并能说明每次调整的原因?

若大部分问题都能得到肯定回答,说明看板已具备稳定运行的基础;若只是页面上线、项目覆盖率高,却无法回答责任和复核问题,就应先补机制,而不是继续堆图表或增加填报要求。

2. 下一步从一个具体管理问题开始

下一步不必先启动大型系统项目。选一个正在发生、影响明确、可以在短周期内复核的问题,例如关键依赖经常晚确认,或会议决定无法追踪;确定试点项目、责任人、数据口径和复核日期,再用一次真实管理周期验证闭环。

PMO看板的独特价值,不是把所有项目变得透明,而是让组织更早看见需要共同处理的事项,并把决策留在可追溯的流程里。先让少量数据可信、少数风险有人负责、每项决策有后续复核,再逐步扩展看板范围。页面可以以后变得更丰富,但管理动作必须从第一天就清楚。

常见问题解答(FAQ)

1. PMO看板落地前,应该优先确定哪些指标?

我在设计看板时,常常会纠结要不要把进度、成本、风险、资源等数据都放进去。尤其是管理层、PMO和项目经理关注点不一样,指标一多又担心没人维护。

先从需要支持的管理决策倒推指标,而不是先罗列字段。若要识别延期风险,可定义计划与实际偏差、关键里程碑日期、阻塞事项和责任人;若要处理项目组合资源冲突,则增加关键资源占用和需求时间。每个指标都要写清计算口径、数据来源、更新人和触发动作,先保留能支持决策的少量核心指标。

2. PMO如何保证看板数据准确、口径一致?

我遇到过同一个项目在项目经理的周报里是“基本完成”,在管理看板上却显示“进行中”的情况。开会时大家先争论状态对不对,真正的风险反而没有被讨论。

为每个关键状态建立统一定义,并明确录入人、审核人、更新频率和数据来源。例如,“里程碑完成”应以约定的交付物及验收记录为依据,不能只凭进度百分比判断;“风险关闭”应有责任人确认的处理结果。对超期未更新或数据冲突的项目设置核验流程,并标注最后更新时间,避免把旧数据误当成当前状态。

3. PMO项目看板应该怎样从试点推广到全面使用?

我不确定应该先覆盖所有项目,还是先挑几个项目试运行。项目类型差异较大,如果一开始就统一模板,可能过于复杂;但如果各自配置,又担心后续无法横向比较。

先选一组具有代表性的项目试点,优先覆盖关键项目、跨部门协作项目或现有数据问题较突出的项目。试点期间验证指标口径、数据维护责任和管理会议是否能形成实际动作;复盘后删去难维护且不能支持决策的字段,再形成统一核心模板,并为项目类型保留必要的扩展字段。

达到数据按约定更新、风险有责任人和后续动作等验收条件后,再分批推广。

4. 怎样判断PMO看板落地是否有效?

我见过看板页面已经上线、项目也都填了状态,但会议还是靠口头汇报,问题会后也没人跟进。单看填报率,我很难判断看板是否真正改善了项目管理。

不要只用上线率或填报率评价效果,应检查看板是否改变了管理过程。可按固定周期统计关键数据的按时更新率、风险事项是否有责任人与截止时间、管理决策是否记录并跟进,以及逾期事项是否得到复核;同时抽查数据是否有来源依据。

比较试点前后的同口径记录,并结合项目类型解释变化,才能判断看板是否真正支持了识别、决策和闭环。

核心关键词

读者评论

龙
龙宇轩

文章把看板验收落到责任人、期限和复核结果,比单看项目覆盖率更能判断流程是否真正运转。

潘
潘亦辰

红黄绿灯需要统一定义,并与处理动作关联;否则不同团队的状态很难横向比较。

李
李思妍

先围绕高频决策搭建最小闭环,再逐步增加字段,能减少重复填报带来的维护负担。

闫
闫泽宇

文中的数据明确标为情景模拟,这一点有助于避免把示例指标误读成行业基准。

王
王若溪

会议聚焦需要协调或决策的事项,并记录负责人和复核证据,有助于避免同一问题反复口头汇报。

文章包含AI辅助创作:已完成落地方案:PMO开展看板的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/480065

赞 (0)
飞飞飞飞
卡片实操方法:PMO提升看板效率的落地方案方法与模板
上一篇 36分钟前
Kanban管理方法大全:PMO看板落地方案落地清单
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
