卡片看板上线后,项目状态更容易被看见,并不等于项目就会更快交付。PMO真正要解决的,不是把会议里的信息搬到屏幕上,而是让“谁在什么时候更新什么、异常由谁处理、处理后怎样验证”形成闭环。下面以一个明确标注为情景模拟的跨部门项目为例,拆解卡片设计、试点运行、效率评估与推广取舍,重点说明哪些变化可以归因于看板机制,哪些不能仅凭上线前后数字下结论。

一、先讲结论:看板效率来自规则闭环,不来自卡片数量

1. PMO 看板要交付的不是一块屏幕,而是一套工作约定

我判断一套卡片看板是否有效,通常先看三个问题:团队能不能从卡片上判断下一步行动;卡片暴露阻塞后是否有人负责处理;管理者能不能据此做出资源或优先级决策。若这三件事没有改变,增加颜色、标签和统计图,最多只是让原有状态更好看。

因此,PMO 的落地方案不应从“选哪个工具、做几列看板”开始,而应从管理目标开始。比如,当前最费时间的是每周追问进展,就先改善状态信息的可获得性;如果任务经常在跨部门交接处停滞,就先定义交接条件和阻塞升级规则。一次试点只抓少数目标,才看得清究竟是哪项机制发挥了作用。

核心判断:卡片是工作事实的载体,流程规则是看板能够运行的前提,异常处理才是效率变化的来源。把三者倒过来,先搭页面再要求大家填卡,常见结果是卡片越来越多,决策仍然依赖临时开会。

卡片落地方案:PMO开展看板的效率提升案例解析

2. 先定义“效率”,否则上线前后无法比较

“效率提升”不是一个可以直接统计的单一指标。对 PMO 来说,至少要区分信息获取成本、任务流动速度、阻塞处理能力和维护成本。会议少了,可能是信息更容易查到;周期缩短了,也可能是试点项目变简单了。只有先写清指标口径,才有资格讨论变化是否与看板有关。

我建议试点阶段选择一项主指标、两项护栏指标。主指标对应当前最痛的管理问题,例如阻塞暴露时间;护栏指标用来防止优化一头、恶化另一头,例如卡片维护耗时和信息完整率。若只看完成速度,团队可能通过把任务拆小、推迟登记或提前关闭卡片,让数字变漂亮,却没有改善真实交付。

3. 用小范围试点验证机制,而不是先追求组织覆盖率

PMO 常常承担组织级治理职责,但不代表第一步就要覆盖所有项目。更稳妥的做法,是选一个边界清晰、跨职能协作频繁、负责人愿意参与复盘的项目,先验证卡片字段、状态定义、更新责任和升级路径。试点规模小,调整成本低,也更容易识别“工具配置问题”和“管理机制问题”的区别。

一个能复制的试点,不是把同一块看板复制到更多部门,而是把有效的规则提炼出来:哪些信息必须有、哪些状态可以合并、什么情况需要升级、哪些指标值得长期追踪。组织推广前,PMO 要先证明这套规则在相似场景下可运行,并明确不适用的条件。

二、背景与场景:为什么项目状态明明都在汇报,PMO 仍然看不清

1. 情景模拟:四个职能团队,进展信息散落在多处

以下是用于说明方法的情景模拟,不对应某家真实企业,也不是客户实测数据。假设一家有 120 名项目参与者的中大型组织,PMO 协同产品、研发、测试和交付四个团队推进一个版本项目。项目工作持续 16 周,团队原先使用周报、会议纪要、个人表格和即时消息同步状态。

在旧流程里,负责人通常能在会上说出“整体正常”,但这句话并不能回答:当前阻塞发生在哪个交接点、影响哪些里程碑、需要谁作出决定。周会前,PMO 还要分别向多个团队确认状态;卡点在会议中被提出后,可能又散落在纪要和聊天记录里,下一次会议才重新确认是否处理。

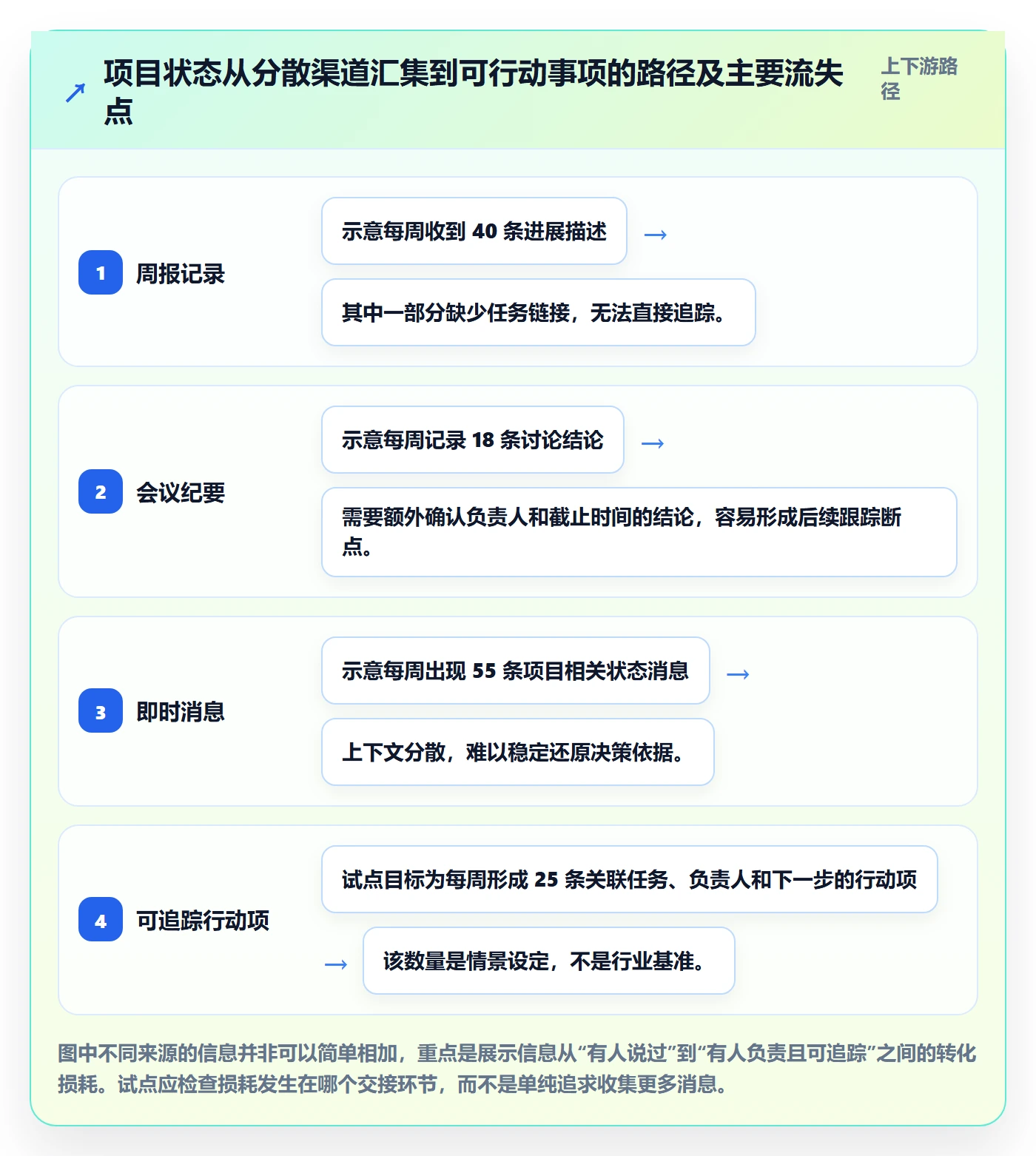

这个场景的症结不是“大家没有汇报”,而是信息没有稳定地关联到任务、责任人和处理结果。状态被重复转述,问题却没有唯一的跟踪入口。于是 PMO 看起来掌握了很多信息,实际仍然需要依赖个人记忆拼接项目全貌。

2. 识别信息断点:状态、责任与决策没有连在一起

我会把旧流程拆成四个断点。第一,状态存在多个版本;第二,任务名称相似但责任边界不同;第三,阻塞原因被描述成“等反馈”,却没写清等待对象和下一步;第四,会上形成的决定没有回写到原任务。四个断点叠加,导致管理者看到的是零散消息,不是可行动的项目事实。

看板卡片能改善其中一部分,但不能凭空生成真实状态。假如任务负责人没有更新,卡片只是陈旧记录;如果团队不知道什么叫“完成”,不同人会用同一个状态表达不同含义;如果阻塞没有升级责任人,卡片只会让问题更醒目,不会让问题自动消失。

3. 试点目标要与场景匹配

在这个模拟项目里,试点目标不设为笼统的“提升协同效率”,而拆成三项可检验的目标:减少 PMO 汇总项目状态所需的人工时间;缩短阻塞从发生到被看见的时间;提高关键任务状态信息的完整率。它们分别覆盖信息成本、异常发现和数据质量,避免把所有变化都压在一个模糊的效率百分比上。

同时要提前划定范围:试点只覆盖与版本交付直接相关的关键任务,不把所有讨论、审批提醒和临时沟通都建成卡片。这样能降低维护负担,也能让看板聚焦在需要协作和管理决策的工作上。

卡片落地方案:PMO开展看板的效率提升案例解析

三、拆解常见误区:为什么看板容易变成另一张填报表

1. 误区一:字段越多,管理越精细

卡片字段堆得太多,是最常见的“看起来专业、实际难维护”。每个字段都在索取注意力:谁填写、什么时候填写、是否需要多处重复录入。若字段没有对应到决策动作,填得越完整,浪费越大。任务背景、工作量、风险、优先级、依赖关系、审批状态都可以有价值,但不一定都要放在每张卡片上。

我的判断方式很直接:把每个字段对应到一个具体问题。如果删掉这个字段,谁会因此无法作出哪项管理判断?答不出来,就先不设为必填。必填项最好控制在支持识别、分派、排序和完成判断的最小集合,其余信息按任务类型或异常情况补充。

2. 误区二:列名统一,就代表状态标准化

“待办、进行中、已完成”看起来简单,却经常隐藏不同团队的定义差异。某团队把“已提交评审”算完成,另一团队要等评审通过才算完成;某团队把“已安排开发”放在进行中,另一团队认为还没开工。状态名称相同,含义不同,汇总出来的数字就不能直接比较。

状态设计应围绕工作流,而非围绕看板视觉效果。PMO 需要与执行团队约定每个状态的进入条件、退出条件和责任人。跨部门交接尤其要写清楚:交付方何时可以移交,接收方需要满足什么条件才能接收,若资料不全由谁退回。否则卡片只记录“卡在哪里”,没有定义“下一步怎样走”。

3. 误区三:PMO 负责催卡片,团队负责完成工作

如果 PMO 的主要动作变成追问“为什么没更新”,团队很容易把看板当作额外汇报义务。看板最终会在周会前集中补录,平时无法反映工作变化。PMO 更适合负责规则、节奏和跨团队问题升级;工作负责人维护自己任务的事实状态;项目负责人对优先级和交付承诺负责。

这不是把责任推回业务团队,而是避免 PMO 成为信息中转站。PMO 可以抽查信息质量、识别长期停滞和推动跨团队决策,但不应代替所有执行者维护卡片。若卡片只有 PMO 能更新,系统展示的就不是团队实时工作,而是 PMO 的二次整理结果。

4. 误区四:上线后数字变好,就认定看板带来了提升

前后对比可以提供线索,但不能自动证明因果。试点期间可能同时发生了资源增加、范围缩小、负责人更换、项目进入收尾阶段等变化。若交付周期下降,不能只凭“上线后更短”就断言是看板造成的;需要检查项目难度、任务结构和统计口径是否可比。

我建议在复盘中把结论分成三层:直接观察到的变化、可能的解释、仍未验证的假设。比如,汇总状态所需时间减少是可以直接记录的;这是否释放了更多决策时间,需要观察会议内容和问题处理情况;交付周期是否因看板缩短,则还要排除项目范围及资源变化。

卡片落地方案:PMO开展看板的效率提升案例解析

四、专业判断逻辑:先选字段,再定流程,最后挑工具

1. 卡片字段从管理决策倒推

卡片字段不是越标准越好,而是要能回答当前工作需要回答的问题。对于跨部门项目的关键任务,我通常从“识别任务、明确责任、判断顺序、确认状态、处理异常、验收结果”六个管理动作倒推字段。若项目类型不同,字段也应允许裁剪,不要为了统一报表强迫所有工作套用同一张卡片。

管理问题 建议字段 设计判断 常见风险
具体要交付什么 任务名称、交付物、完成条件 用可验收结果描述,避免只写“跟进”“支持”等动作词 任务边界过宽,长期无法判断完成
谁负责推动 直接负责人、协作团队 一个任务应有明确的主要责任人,协作人按需要列出 责任人字段被团队名称替代,出现无人负责
什么时候需要关注 计划开始、目标日期、里程碑 只记录会影响排序和升级的时间信息 日期不断被改写,原始承诺不可追溯
工作现在处于什么状态 状态、最后更新时间 状态要有进入和退出条件,并能看出信息是否过期 状态名称统一但各团队理解不一
问题需要谁处理 阻塞原因、影响范围、所需决策、升级对象 阻塞字段聚焦下一步行动,不只记录问题描述 “等待中”长期存在,却没有等待对象和处理期限

字段数量没有适用于所有组织的标准答案。试点时可以先保留少数必填字段,再通过真实任务观察缺失信息是否妨碍决策。只有当缺失信息反复导致返工、延误或责任不清,才考虑将其纳入必填;如果仅有报表展示价值,却没有日常决策用途,应谨慎增加维护要求。

2. 状态流转要把“交接”和“阻塞”单独看见

最简单的看板常用“待办、进行中、完成”三列,但跨职能项目往往需要显式呈现等待外部输入的状态。否则,真正消耗时间的交接停顿会被埋在“进行中”里。状态列不宜无限细分,关键是让团队区分正在加工、等待反馈、需要决策和已验收等不同情形。

我通常建议把状态定义写成一页可读的规则,而不是散落在培训材料里。每个状态写明三个要素:进入条件、责任角色、离开条件。比如,“待评审”意味着交付物已经达到评审要求、评审责任人已明确;如果材料不完整,则退回原负责人,而不是在“待评审”里无限等待。

阻塞卡片还需要有处理约定:什么程度的延迟需要升级,升级给谁,升级后多久内必须得到回应。时间阈值应由项目节奏和风险承受能力决定,不宜直接照搬某个组织的数字。重要的是团队事先知道规则,而不是出了问题才临时争论是否严重。

3. 维护责任按角色分层,不把所有动作压给 PMO

  • 任务负责人:更新任务事实、交付物状态、目标日期变化和阻塞原因,对信息真实性负责。
  • 项目负责人:处理项目内部优先级、范围和资源冲突,确认任务之间的依赖关系。
  • PMO:维护跨项目规则、检查信息质量、识别重复阻塞和组合层面的风险,推动需要升级的事项进入决策。
  • 职能负责人或决策者:处理超出项目团队权限的资源调配、优先级冲突与重大范围变更。

角色分层的价值在于缩短“发现问题到找到处理人”的时间。如果所有异常最终都堆给 PMO,PMO 就会成为新的瓶颈;如果所有规则都交给项目团队自行解释,跨项目汇总又会失去一致性。需要统一的是最小治理规则,需要保留差异的是具体工作流。

4. 工具选择服从组织约束,不要让功能清单替代流程判断

当团队人数增加、跨部门协作复杂、权限隔离或部署要求严格时,工具选择会影响看板机制能否持续运行。某项目管理平台可以作为承载卡片、流程、权限和报表的方案;例如 PingCode 面向中大型企业及 100 人以上组织,相关方案信息提到支持私有化部署及 Jira 平滑迁移。采购或替换前仍应由组织核对当前版本能力、迁移范围、数据安全要求、集成方式和实施成本,不能把产品定位直接等同于适配结论。

若团队当前只在单一项目内协作,且权限、审计、系统集成要求简单,用表格或轻量工具验证卡片规则往往更省成本。若涉及多个项目组合、复杂权限、私有部署、既有系统迁移和统一统计,就应评估平台级能力。关键不是工具“强不强”,而是它能否减少重复维护、支持实际治理规则,并让数据可被可靠地使用。

卡片落地方案:PMO开展看板的效率提升案例解析

五、案例与数据观察:用情景模拟看一遍 12 周试点如何复盘

1. 设定基线:先把统计口径写下来

继续使用前述情景模拟:PMO 选取一个涉及四个团队的版本项目,计划开展 12 周试点。试点开始前记录四项基线:每周汇总状态所需人时、关键卡片信息完整率、阻塞从发生到被识别的中位时间、每周例会用于逐项确认状态的时长。为避免数字看起来过度精确,下文全部标注为“示意数据”,只用于演示如何复盘,不应被引用为真实企业成绩。

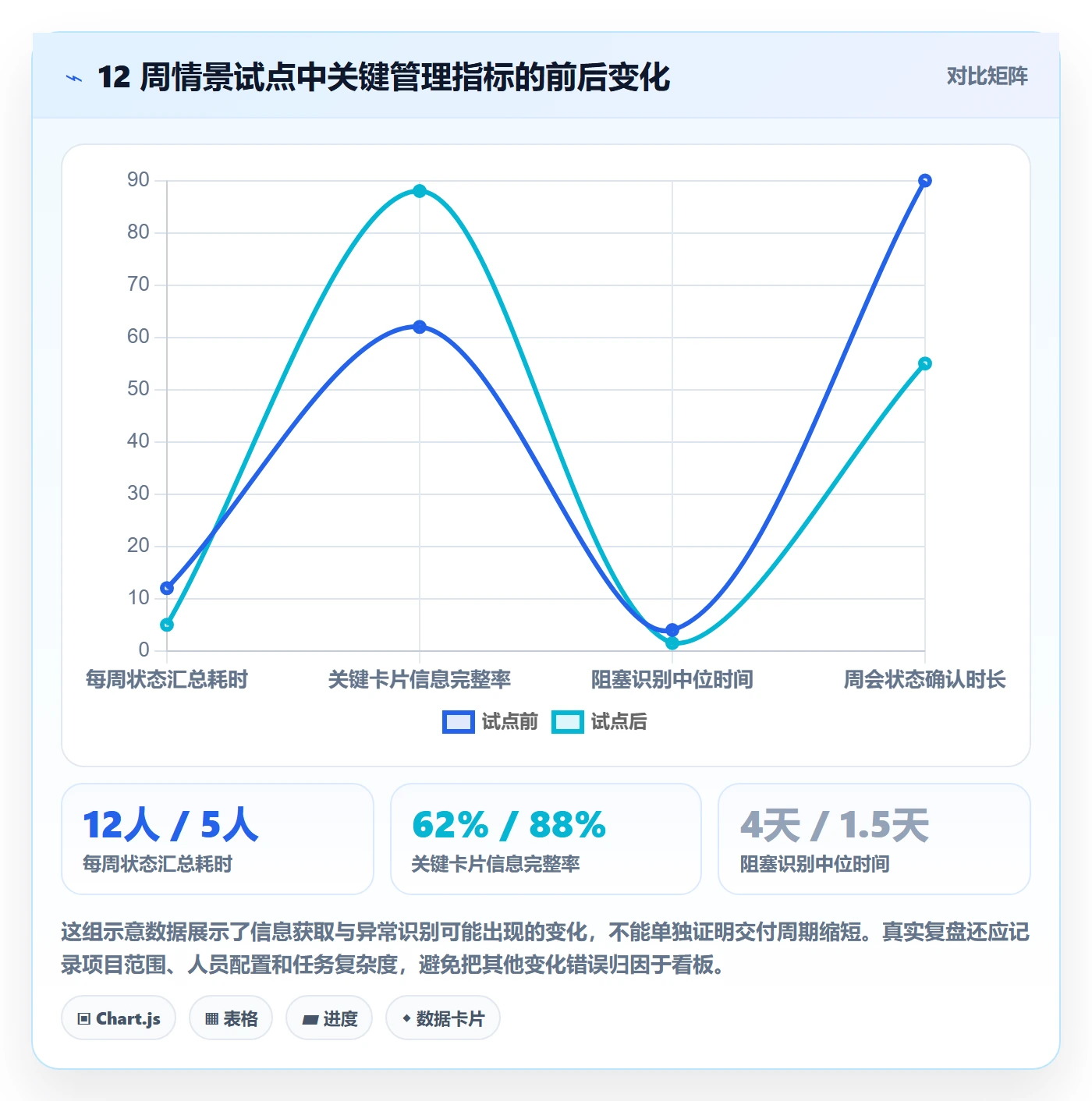

信息完整率的口径设为:抽查期内,同时具备明确负责人、当前状态、目标日期和完成条件的关键卡片数量,除以抽查的关键卡片总量。阻塞识别时间从负责人标记阻塞的时间,计算到项目负责人或 PMO 首次确认并采取处理动作的时间。前后对比必须使用同一项目范围和相同统计口径。

试点将任务分为三个层次:里程碑任务、跨部门交接任务和团队内部执行任务。PMO 重点关注前两类,团队内部细碎工作不强制全部进入组合看板。这样既能看清影响项目交付的依赖关系,也避免把看板变成微观管理所有个人动作的工具。

卡片落地方案:PMO开展看板的效率提升案例解析

2. 第一阶段:试运行规则,先观察卡片是否能被正确使用

试点第 1 至第 2 周不追求漂亮报表,重点是发现定义歧义。比如,卡片负责人字段有时写个人、有时写团队;“进行中”被用于正在开发、等待评审和等待外部输入;目标日期也有人写计划日期,有人写承诺日期。PMO 不应立刻追加十几个字段,而要先识别这些歧义会造成什么管理后果。

情景模拟中,团队试运行后发现,“等待反馈”是最常见的模糊状态。PMO 与项目负责人将其拆成“等待内部评审”和“等待外部输入”,并要求卡片补充等待对象、发起时间和下一步动作。调整后,会议讨论不再只问“为什么没完成”,而能直接判断是需要补材料、协调评审人,还是调整任务顺序。

这一步的关键不是增加列,而是减少解释成本。若团队需要在每张卡片上额外写一段流程说明,往往说明状态规则本身不够清晰。好的规则让执行者能自然判断卡片该放在哪里,也让管理者不必逐条追问状态含义。

3. 第二阶段:把看板带进会议,会议只讨论偏差与决策

第 3 至第 8 周,周会不再按团队逐一口头汇报所有任务,而是先查看即将到期、长期未更新、存在跨团队依赖和处于阻塞状态的卡片。没有偏差的任务保留在看板中供查阅,不需要占用所有人的会议时间。会议议程从“逐条确认是否完成”转向“哪些问题需要今天作出决定”。

这里有一个容易被忽略的边界:看板适合暴露问题,不适合替代讨论。涉及范围取舍、资源冲突或质量风险的事项,仍需要负责人解释背景并由有权限的人决策。卡片应记录决策结论、责任人和完成时间,而不是试图把全部讨论过程塞进描述框。

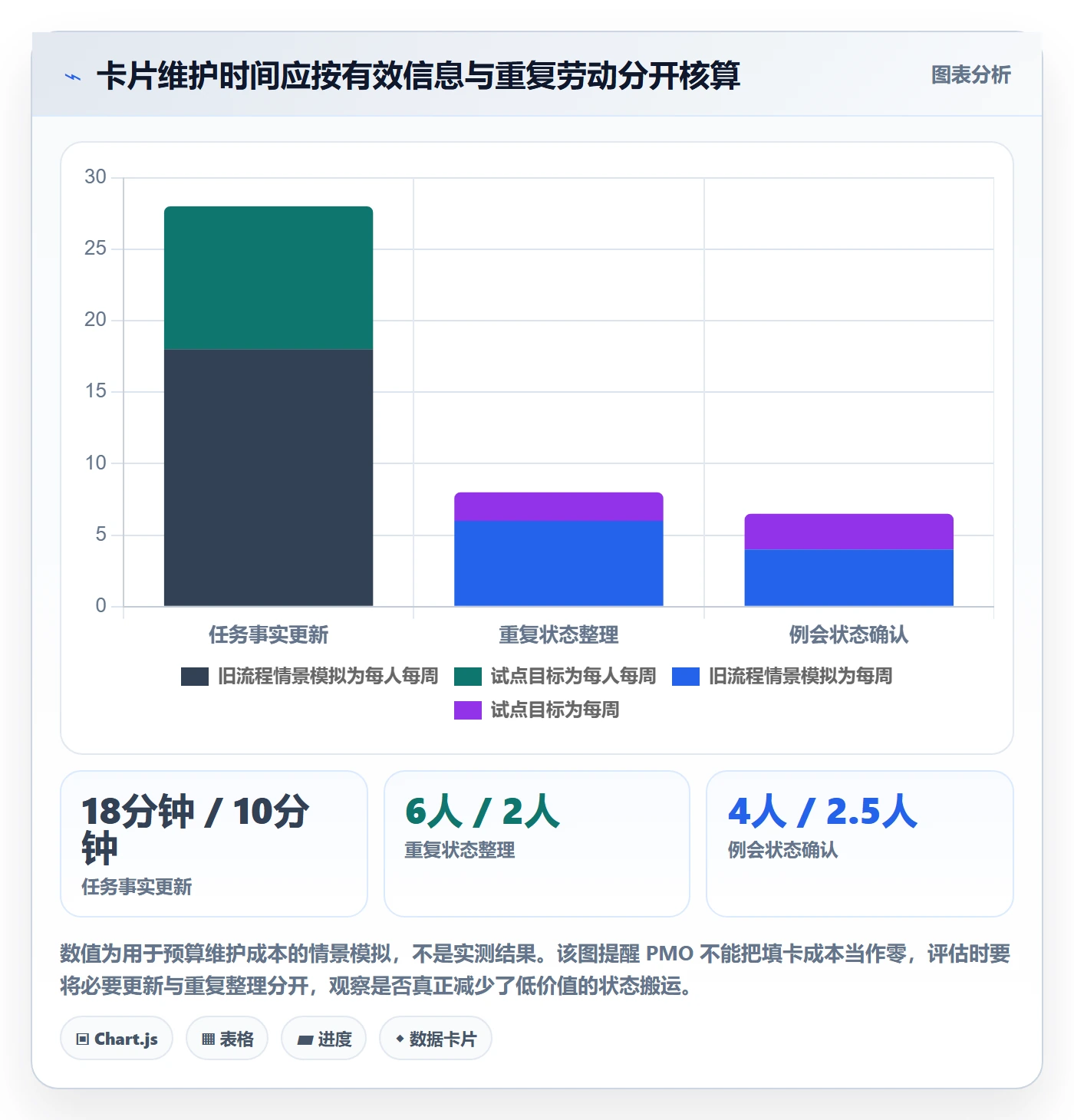

在模拟数据里,周会状态确认时长从 90 分钟降至 55 分钟,但这并不意味着每个成员都节约了相同时间。PMO 还应记录准备时间、会后追踪时间和额外维护时间,才能估算净收益。若会议缩短是因为问题被挪到更多临时沟通中处理,效率并没有真正提高。

4. 第三阶段:检验改善是否持续,而非只看试点初期热度

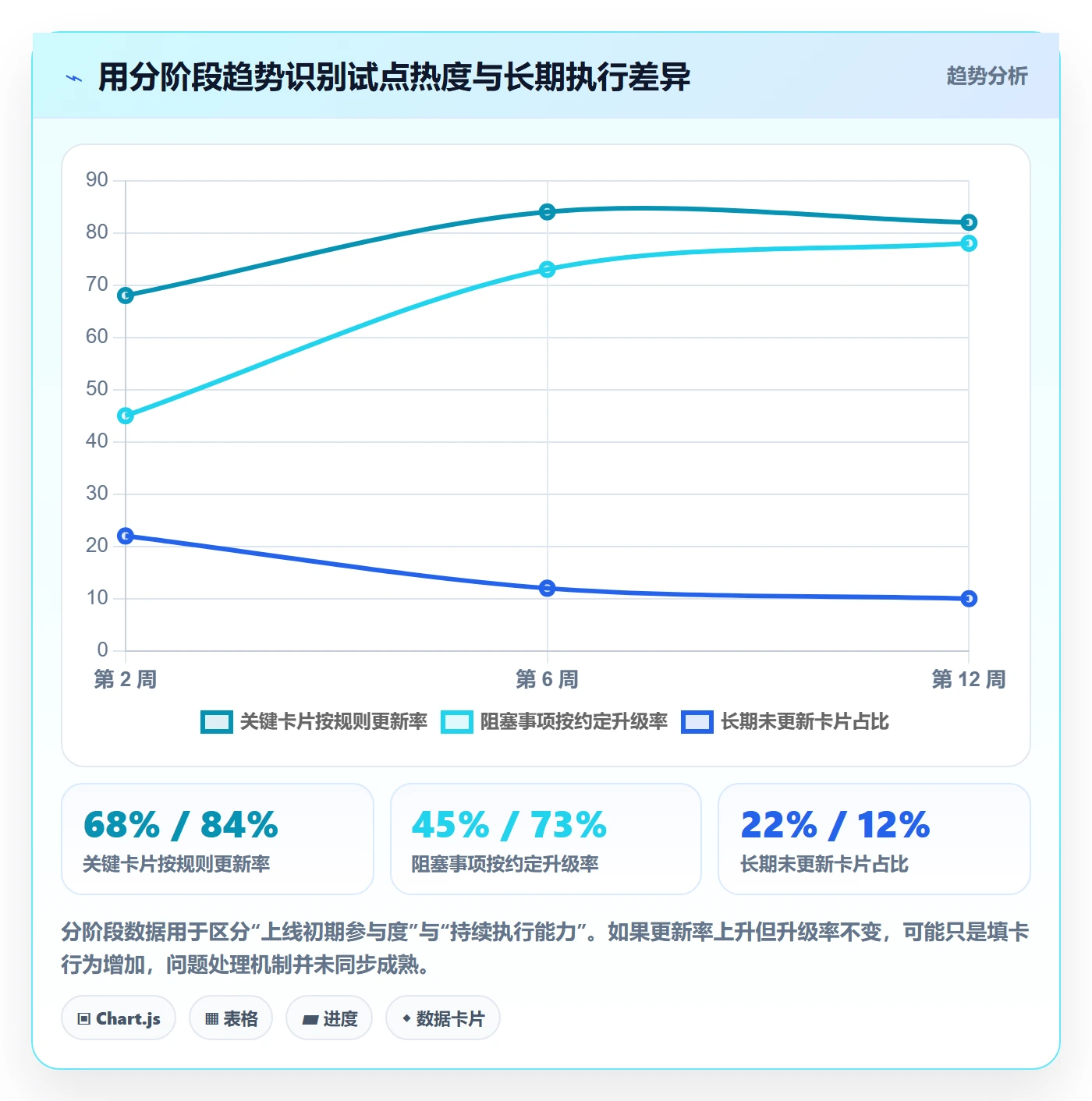

第 9 至第 12 周,PMO 需要重点检查数据是否开始回落:卡片是否长期不更新,负责人是否在会前集中补录,阻塞是否仍停留在看板上却无人处理。短期内大家积极填写,可能只是试点新鲜感;只有持续运行后仍然能降低重复确认、让异常更早进入处理路径,规则才有推广价值。

试点复盘应同时抽查卡片质量与流程结果。抽查卡片时,确认字段是否真实、是否有完成条件、最后更新时间是否可信;复盘流程时,检查阻塞从出现到被确认、从确认到解决分别用了多久。前者判断数据能不能用,后者判断组织有没有根据数据采取行动。

卡片落地方案:PMO开展看板的效率提升案例解析

5. 复盘结论要分清事实、解释与尚未证明的因果

基于上述情景模拟,可以合理地说:如果口径一致,试点可能减少状态汇总时间、提高卡片信息完整率,并缩短阻塞被确认的时间。不能仅凭这些数据就得出“看板让整体交付效率提升了某个百分比”,因为示例没有对照项目,也没有排除团队熟练度、任务复杂度和资源变化等因素。

真实项目复盘时,我会把结论写成三列:观察到什么、可能由什么机制解释、还需要什么证据。例如,“汇总耗时下降”对应的可能机制是统一的信息入口;“阻塞确认变快”对应的可能机制是升级责任明确;“版本按期率是否提高”则需要跨多个周期观察,并与相似项目或历史基线比较。

如果组织没有足够数据,不必为了文章或汇报硬凑百分比。可以如实展示样本数、观察周期、变化方向和限制条件。一个承认边界的复盘,比一个没有口径的“效率提升 40%”更能支持管理决策。

六、不同情况下的行动建议与落地取舍

1. 状态信息混乱,但团队规模不大:先做最小卡片试点

如果问题主要是任务责任不清、进度分散在多个表格,且参与团队不多,建议先选择一个项目建立最小字段集:任务、负责人、状态、目标日期、完成条件和阻塞说明。先用现有工具运行两到四周,观察哪些信息真正支持了决策,再决定是否引入更复杂的工作流或平台功能。

这种路径的优势是启动快、调整容易,代价是跨项目统计、权限管理和集成能力可能有限。若后续项目数量增加,仍需要重新处理数据标准和历史记录迁移。因此,轻量试点适合验证工作规则,不一定适合作为长期组织级治理架构。

2. 跨部门依赖频繁:优先设计交接规则和阻塞升级

如果卡片主要卡在“等别人反馈”“等评审”“等资源”这些环节,增加任务字段通常不是第一优先级。应先定义交接条件、接收责任人、等待状态和升级时限,再用看板识别逾期未处理的依赖事项。PMO 的价值在于让跨团队问题更早浮出水面,并推动进入有决策权的人手中。

这种情况下,取舍重点是可视化的精细程度与团队维护负担。太粗糙的状态无法区分不同等待原因,太细的状态又会让团队花时间判断该选哪一列。可先按影响决策的差异拆分状态,若两种状态最后由同一角色按同一方式处理,就没有必要强行区分。

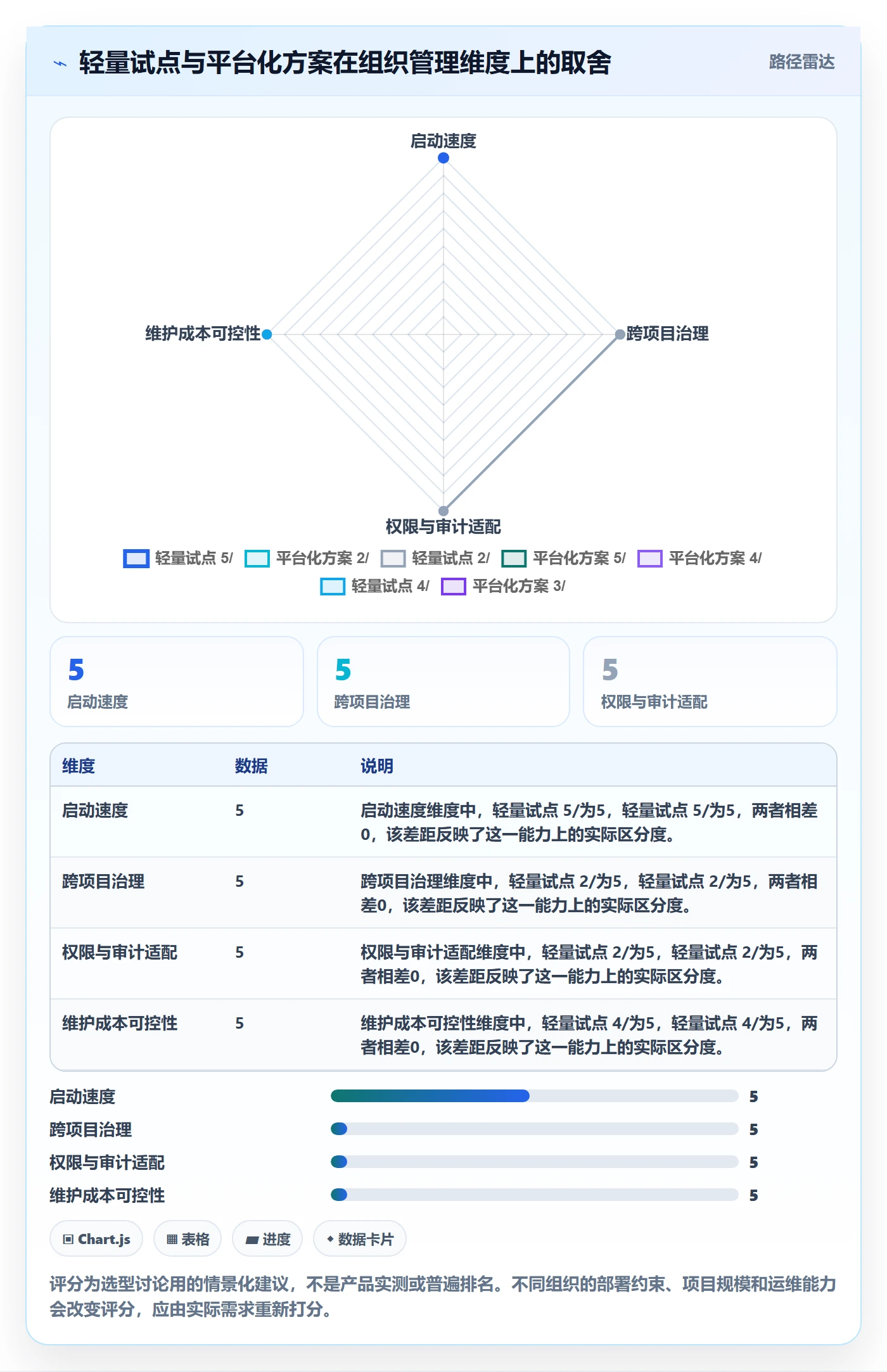

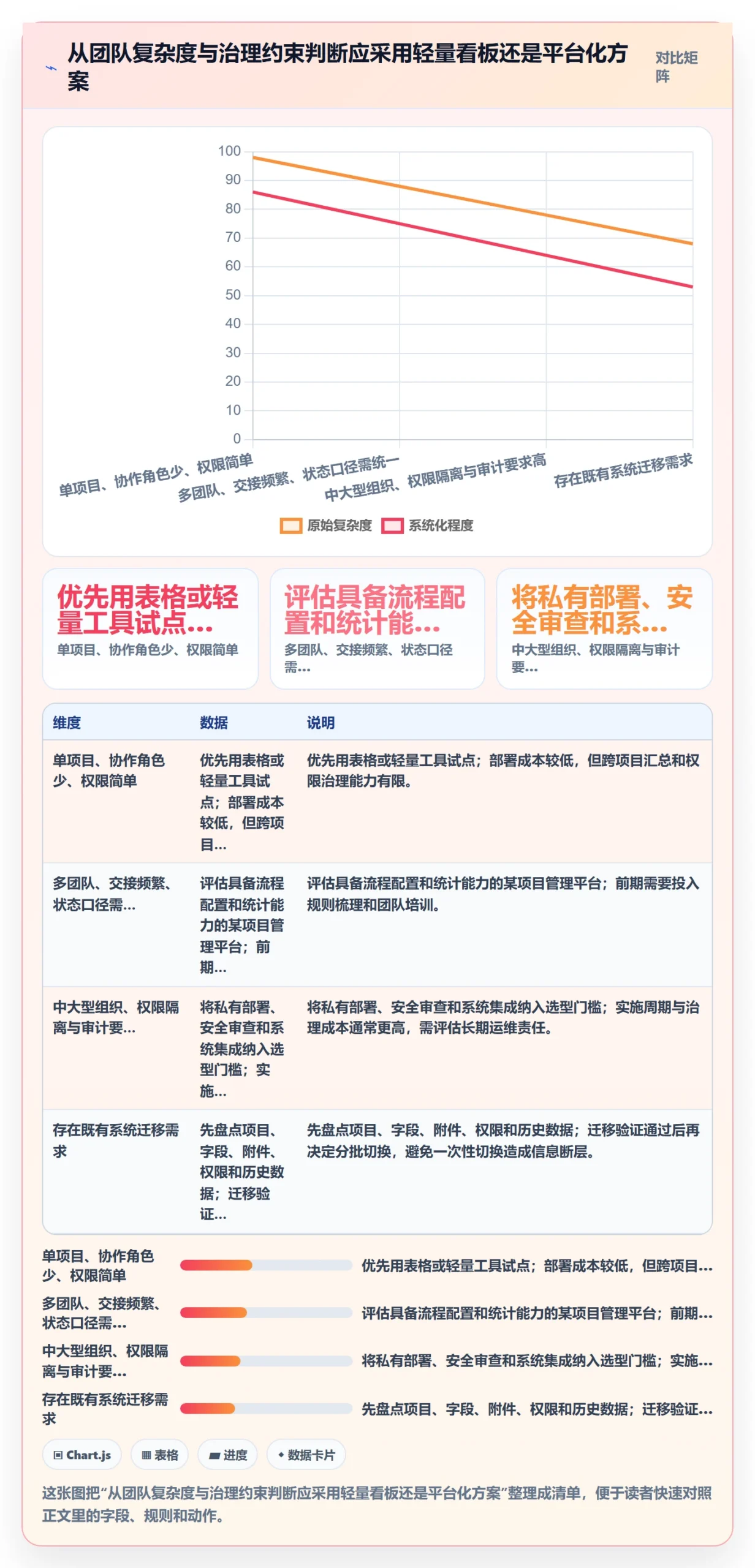

3. 组织项目多、权限复杂:评估平台化和分阶段迁移

当组织同时运行大量项目,且需要统一权限、审计、组合视图、私有部署或历史系统迁移时,单个团队的轻量看板可能难以支撑。此时应评估某项目管理平台能否承载各团队工作流,并在组织层面提供稳定的统计口径。工具评估要包含数据归属、权限隔离、备份恢复、接口集成、实施支持和长期运维,而不只是看板页面是否易用。

如果考虑 PingCode 等面向中大型组织的方案,应把其私有化部署和 Jira 平滑迁移等信息作为待验证的选型条件,向供应方确认适用版本、迁移边界、历史数据处理方式、权限映射和实施计划。国产替代也不应只看功能清单,还要验证关键流程、插件依赖、数据完整性和用户培训成本。迁移最好分批进行:先选低风险项目验证,再扩展到关键项目,保留回退预案。

4. 维护成本开始上升:先删字段和重复录入,再决定是否扩容

如果试点后卡片更新越来越慢,团队抱怨重复填报,先检查数据是否需要在多个系统重复维护、字段是否被真正使用、状态变化是否必须由人工逐项录入。可以通过减少必填项、建立必要的系统集成或缩小看板范围来降低成本,而不是简单地把维护任务转交给 PMO。

相反,如果维护成本不高,但跨项目异常无法汇总、权限边界无法满足、审计记录不足,就可能是轻量方案已达到边界。此时扩展平台能力有其合理性,但要同时投入流程治理和数据质量建设。换工具不能修复规则混乱;如果字段定义和责任机制都没有对齐,平台化只会把混乱扩展得更快。

当前主要问题 优先行动 适合的起步方式 需要接受的取舍
汇报信息分散 统一关键任务入口,减少重复状态整理 单项目最小字段试点 初期跨项目统计能力有限
跨部门交接停滞 定义接收条件、等待状态和升级责任 围绕关键依赖建立专门视图 状态规则需要跨团队共同维护
项目组合规模扩大 统一必要字段、权限和组合层级指标 评估平台化并分批验证 配置、迁移与治理投入增加
卡片填报负担高 清理无决策用途字段,检查重复录入 先做维护成本审计 减少字段可能降低部分报表细节
看板有数据但问题不解决 明确异常响应人、升级路径与复盘节奏 建立阻塞事项处理机制 需要管理者投入实际协调和决策时间

卡片落地方案:PMO开展看板的效率提升案例解析

5. 什么时候不该推看板

如果工作内容高度临时、任务边界无法稳定识别、团队还没有明确的决策责任人,强行要求所有事项卡片化,可能增加管理摩擦。此时先处理职责、优先级和工作入口问题,待任务能够被合理识别与验收后,再决定是否引入看板。

如果管理者计划把卡片数量、完成速度或逾期次数直接用于个人排名,也要谨慎。指标一旦成为惩罚工具,团队可能推迟登记难题、拆分任务制造高完成数,或把风险状态改得更乐观。看板数据适合支持流程改进和资源决策,不应脱离任务复杂度与协作背景,机械评价个人表现。

6. 下一步:用一个可复盘的试点替代一次性全面推广

  1. 写出一个管理问题:例如“跨部门阻塞平均多久才被确认”,不要同时把所有项目管理问题都纳入试点。
  2. 选定试点项目:明确项目负责人、参与团队、试点周期和任务范围,优先选择协作问题真实且团队愿意参与的场景。
  3. 记录基线:在上线前统一指标定义、统计范围、样本数和采集方式;没有可靠基线就先采集,不要事后补造。
  4. 设计最小规则:确定必要字段、状态含义、更新责任、阻塞升级路径和例会使用方式。
  5. 每两周检查一次:抽查卡片真实性,记录维护耗时、重复录入、阻塞处理和团队反馈。
  6. 试点结束做取舍:决定保留、删减、调整或扩展规则;平台选型与组织推广必须建立在机制已经验证的基础上。

PMO 看板的效率提升,不是“所有工作终于都能被看见”,而是重要工作更少依赖反复追问,异常更早找到责任人,管理时间更多用于协调和决策。卡片应当帮助团队把工作向前推进,而不是证明团队做过填报。下一步不必先买更复杂的工具:先挑一个真实项目,记录一项基线指标,试运行一套最小规则,再用数据和团队反馈决定是否扩大。这样的试点,才是可以解释、复盘,也能够负责任地复制的落地方案。

常见问题解答(FAQ)

1. PMO看板卡片应该包含哪些字段?

我在推动跨部门项目时,发现不同团队对任务状态的理解不一样,开会时还要反复确认负责人和截止时间。我想知道卡片至少要记录什么,才能让看板真正支持协作。

先保留能推动任务和处理异常的必要字段:任务名称、负责人、优先级、当前状态、计划完成时间、依赖项或阻塞原因。试点时逐项确认字段是否用于决策或后续动作;如果某字段长期无人查看、也不影响推进,就删掉或改为按需填写,避免卡片变成额外报表。

2. PMO应该怎样分阶段推动看板落地?

我负责协调多个项目,担心一开始就要求所有团队使用看板,会遇到抵触,也很难判断问题出在工具还是流程。我想先找到一种风险较低、又能检验方案是否可行的推进方式。

先选一个边界清晰、协作角色明确的项目试点,记录当前状态同步方式、主要阻塞和维护成本;再与项目经理及执行团队共同约定卡片字段、状态定义、更新责任和阻塞升级规则。运行一段预先约定的周期后,复盘未更新卡片、状态争议和重复录入等问题,修正规则后再考虑扩大范围,不宜直接全组织铺开。

3. 怎么衡量PMO看板是否真的提升了效率?

我见过团队上线看板后觉得信息更透明,但很难证明项目推进速度是否变快。我希望能用一组口径清楚的指标评估效果,而不是只凭会议上的主观感受。

在试点前先确定基线和统计周期,并选择与目标对应的指标,例如从任务开始到完成的中位天数、阻塞提出到解除的中位时长、按期完成率,以及卡片信息完整率。前后比较时保持项目类型和统计口径尽量一致,同时记录更新耗时、重复录入等维护成本;数据改善只能说明同期变化,不能仅凭前后对比断定变化完全由看板造成。

4. 怎样避免PMO看板变成填表和催进度工具?

我担心团队为了满足更新要求,只在例会前补卡片,平时遇到的问题仍然在线下解决。我想知道PMO该如何设置管理规则,才能让卡片信息真实并帮助团队处理问题。

让看板服务于实际工作流程:明确谁在任务状态变化或出现阻塞时更新卡片,并规定阻塞由谁协调、何时升级;例会围绕逾期、停滞和依赖冲突等异常讨论,而不是逐项朗读状态。不要把卡片数量或更新次数直接作为个人考核依据,并定期检查维护时间与协作收益;若重复填报明显、问题仍靠线下传递,应精简字段或调整流程。

核心关键词

读者评论

冯
冯梦琪

文中把情景模拟数据和实测结果区分开,并提醒不能仅凭上线前后变化归因于看板,这一点对效率评估很重要。

宋
宋妍

卡片字段从管理决策倒推的做法比较实用,尤其是要求阻塞信息写明影响、所需支持和升级对象,能避免只记录问题却无人跟进。

熊
熊知夏

让执行者更新任务事实、PMO负责规则和跨团队协调,责任划分较清楚;如果团队缺少持续更新的习惯,试点中还需要验证维护成本。

周
周浩然

先小范围验证状态定义和升级规则,再考虑推广,比一开始追求全组织覆盖更稳妥。不过不同项目的交接流程可能不同,复制时仍需调整。

文章包含AI辅助创作:卡片落地方案:PMO开展看板的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/479691

赞 (0)
飞飞飞飞
Kanban最佳实践:PMO看板效率提升,常见问题
上一篇 48分钟前
看板拖拽教程:PMO效率提升,避坑指南
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
