项目看板上有卡片,不等于项目就透明了:如果一张卡片只写着“推进方案”,没有明确负责人、完成标准和下一步动作,项目经理最后还是得逐个追问。提升看板效率的关键不是增加卡片字段或多装一款工具,而是让卡片承载可行动的信息,并让团队知道何时更新、如何流转、什么情况算完成。本文提供一套可裁剪的卡片模板、填写示例、检查方法和试运行指标;所有示例数据均为情景模拟,不代表行业统计或真实客户案例。
一、先讲结论:好卡片能推动下一步,而不只是记录任务
1. 卡片要回答四个管理问题
我判断一张看板卡片有没有管理价值,通常先看它能不能让接手的人在不额外追问的情况下回答四个问题:这项工作要交付什么、目前谁负责推进、现在卡在哪里、下一步由谁做什么。四个问题有一个答不上来,卡片就可能只是标题,不足以支持协作。
这并不意味着卡片必须塞进所有项目资料。卡片的任务是提供足够的上下文,让人能决定是否开始、是否需要协助、是否可以流转。背景文档、方案正文和会议纪要仍可以放在链接或附件中。
2. 看板效率来自规则闭环,不来自卡片数量
一套可运行的卡片管理至少包含三个部分:字段说明工作内容,状态列说明工作所处阶段,更新规则说明信息由谁维护。缺少其中任意一项,团队就容易出现“字段填了但没人看”“任务移列了但没有验收”“卡片停住了却没有人认领”的情况。
我的核心判断是:卡片设计要从团队需要做出的管理决策倒推,而不是从工具能添加多少字段正推。如果一个字段不会影响任务推进、协作、验收或复盘,它通常不值得成为必填项。
3. 先把最小闭环跑通,再增加规则
第一次搭看板时,我建议先用少量核心字段和清楚的流转条件运行一个短周期,再根据实际缺口调整。起步阶段可以只保留卡片标题、负责人、完成标准、当前状态和下一步动作;只有当项目确实需要跟踪期限、依赖、风险或审批时,再加相应字段。
这种做法不是追求“最简字段”的教条,而是把维护成本控制在团队愿意承担的范围内。字段越多,维护成本越高;字段太少,沟通和追问成本又会升高。合适的设计,是让两种成本的总和下降。

二、背景和真实工作场景:卡片为什么看起来在动,事情却没有推进
1. 一个典型场景:任务从待办移到进行中,却没人知道下一步
设想一个跨产品、设计、研发和运营的上线项目。看板上有一张卡片叫“准备上线方案”,负责人已填写,状态也已经从“待办”移动到“进行中”。但项目经理检查时发现,方案要交付成文档还是审批结论并不清楚;需要谁评审没有写;负责人说正在等业务确认,却没有记录等待对象和预计反馈时间。
这张卡片看起来有状态、有负责人,实际仍然无法帮助其他成员判断风险。项目经理只能在群里问“现在到哪了”,再将答案口头转述给相关人。看板因此成了一个需要额外解释的展示层,而不是协作的工作界面。
2. 真正的断点往往出现在交接处
任务由一个角色交到另一个角色时,最容易暴露卡片信息不足的问题。例如,产品完成需求说明后要交给设计;设计完成后要等业务评审;评审通过后才能进入开发。如果卡片没有说明交付物、接收角色和进入下一阶段的条件,任务就容易在“已经做完”和“还不能继续”之间悬空。
因此,我会特别检查两类卡片:跨团队、跨角色交接的卡片,以及涉及外部等待、审批或决策的卡片。简单的个人任务可能只需标题和负责人;交接任务通常需要完成标准、接收人、下一步动作和等待信息。
3. 先分清“没有进展”和“没有记录进展”
卡片长期不动,有两种完全不同的原因:工作确实停滞,或者工作已经推进但状态没有更新。前者需要处理资源、依赖或决策;后者需要明确更新责任和时点。如果项目经理把两种情况都归结为“团队执行力不够”,既找错了问题,也可能引发无效催办。
识别这两类情况的方法很直接:查看卡片上是否有最近一次有效更新、当前阻塞原因和下一步动作。若负责人能清楚说出工作已经完成到哪一步,但卡片没有反映,问题偏向信息维护;若负责人也无法说明下一步,才需要进一步检查任务拆分、优先级或资源安排。

三、常见误区:看板越复杂,不代表管理越成熟
1. 误区:把卡片标题当成完整任务说明
“优化首页”“对齐需求”“跟进客户反馈”都能当作主题,但它们通常无法说明工作边界。优化到什么程度算完成?需求由谁确认?反馈收集后要产出清单、方案还是决策?如果这些问题没有答案,团队成员就会按各自理解推进,后续再花时间对齐。
标题不必写成长段落,但应尽量包含动作、对象和结果。例如,把“完善上线方案”改为“输出首发版本上线清单并提交业务评审”。具体交付标准可放进独立字段或描述区,避免标题过长。
2. 误区:字段越多,管理越细
将优先级、工时、风险等级、参与人、审批人、预算、标签、迭代、版本、依赖等全部设为必填,看起来很完整,实际可能让成员在创建卡片时先忙着填表。若字段没有对应的管理动作,它们就会逐渐变成空值、默认值或过期值。
我会用一个简单问题筛选字段:这个字段为空时,团队是否无法做出一个重要判断或采取下一步行动?如果答案是否定的,它不一定要必填;可以视场景选填,或者改为需要时补充。
3. 误区:所有卡片都应有截止日期
日期字段有价值,但前提是日期代表真实约束。对有法规、客户承诺、发布窗口或审批时限的任务,日期需要明确;对探索性工作或持续性维护工作,如果只是为了让卡片“看起来可控”而填一个任意日期,团队会很快失去对日期的信任。
如果工作确实有时间约束,但日期本身可能变化,建议区分承诺日期和目标日期,并写明谁可以调整、调整后如何通知受影响的角色。日期不是装饰字段,而是管理决策的输入。
4. 误区:卡片一移到“完成”,协作就结束
“完成”需要对应可核验的条件。代码已提交不一定等于功能已交付,文档已写完也不一定等于已获审批。团队可以按自身流程定义完成条件,例如成果已交付、验收人已确认、相关材料已归档。不同工作类型可有不同标准,但不能只靠成员各自理解。
如果阶段确实需要等待确认,可以单独设“待验收”或“待评审”状态。这样做的价值是把执行完成与验收完成区分开,避免看板过早显示为全部完成。
5. 误区:看板工具可以替团队制定流程
工具可以承载字段、权限、提醒和统计,但不能替团队回答谁负责更新、什么情况可以进入下一列、阻塞多久要升级。流程规则没有谈清楚时,换工具往往只是把原有混乱搬到新界面。
如果使用数字化平台,应先把团队真正需要的工作流和字段定义出来,再验证工具是否支持。反过来,若先根据工具默认模板设计流程,团队可能为了适应系统而记录大量无关信息。

四、专业判断逻辑:从工作类型和决策需求反推卡片设计
1. 先识别卡片属于哪种工作
我不会用一套完全相同的字段管理所有任务。至少可以先区分三类:有明确交付物的执行任务、需要他人参与或审批的协作任务、结果尚不确定的探索任务。它们的管理重点不同,卡片模板也应相应调整。
- 执行任务:重点记录交付物、负责人、验收条件和目标日期。
- 协作任务:除交付物和负责人外,明确协作者、交接对象、依赖或等待事项。
- 探索任务:重点记录要验证的假设、观察期限、判断依据和下一次决策点,而不是假装结果已经确定。
这种分类不需要增加复杂的工作类型体系。团队只要能用它解释“为什么这张卡片需要这些信息”,就已经有实际价值。
2. 把字段分为必填、条件必填和选填
必填字段应该尽量少,只保留每张卡片都离不开的信息。条件必填字段在满足某种情况时才出现,例如有外部依赖时填写等待对象,有明确承诺时填写日期;选填字段则用于提供补充背景,不应阻塞任务创建。
| 字段类别 | 推荐字段 | 适用判断 | 常见维护风险 |
|---|---|---|---|
| 核心必填 | 标题、负责人、当前状态、完成标准 | 缺少该信息就难以理解责任或判断任务是否可完成 | 完成标准写成“做好”“完成”而不可核验 |
| 条件必填 | 下一步动作、等待对象、目标日期、依赖项 | 任务涉及交接、等待、承诺时限或跨团队依赖 | 为了填满表单而编造日期或重复描述 |
| 按需选填 | 背景链接、风险说明、协作者、估算信息 | 该信息能减少查找成本或支持特定决策 | 字段数量增长,但没有人据此采取行动 |
3. 用“进入条件”和“离开条件”定义状态列
状态列不应只是好看的分类。每一列都要说明卡片何时进入、何时离开。例如,“待评审”可能意味着成果已提交给指定评审人;离开时则意味着评审通过,或修改意见已回到负责人手中。写清楚进入和离开条件,能减少同一列里状态含义不一致的问题。
如果团队的真实工作包含外部等待,就不要把等待隐藏在“进行中”里。可以设置“等待反馈”状态,也可以保留“进行中”并用阻塞标记说明,具体取决于等待是否需要单独统计和管理。关键不是采用哪种列名,而是团队看到卡片时能否理解下一步。
4. 用管理决策检验每个字段和规则
我会把每个字段连到一个动作上:优先级影响先做什么;阻塞原因触发协调或升级;完成标准帮助验收;目标日期提示时限风险;下一步动作让任务重新进入流动。如果无法说清字段对应什么判断,就先不要把它设成必填。
同样,每条状态规则也要能回答“遇到例外怎么办”。例如,评审人暂时无法响应时,卡片由谁更新等待状态?超过团队约定时间后,谁负责提醒或升级?规则不需要一开始就覆盖所有极端情形,但常见交接和阻塞必须有明确处理方式。

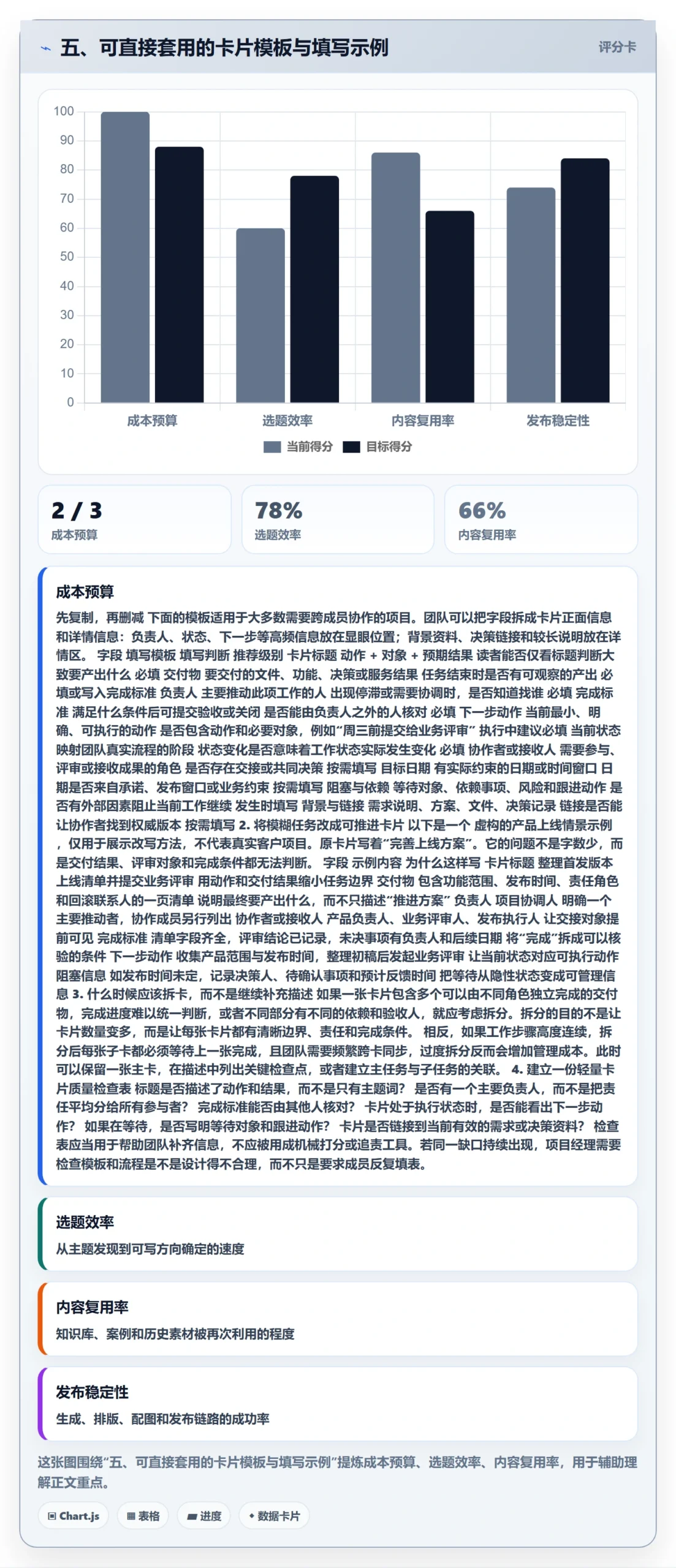

五、可直接套用的卡片模板与填写示例
1. 通用卡片模板:先复制,再删减
下面的模板适用于大多数需要跨成员协作的项目。团队可以把字段拆成卡片正面信息和详情信息:负责人、状态、下一步等高频信息放在显眼位置;背景资料、决策链接和较长说明放在详情区。
| 字段 | 填写模板 | 填写判断 | 推荐级别 |
|---|---|---|---|
| 卡片标题 | 动作 + 对象 + 预期结果 | 读者能否仅看标题判断大致要产出什么 | 必填 |
| 交付物 | 要交付的文件、功能、决策或服务结果 | 任务结束时是否有可观察的产出 | 必填或写入完成标准 |
| 负责人 | 主要推动此项工作的人 | 出现停滞或需要协调时,是否知道找谁 | 必填 |
| 完成标准 | 满足什么条件后可提交验收或关闭 | 是否能由负责人之外的人核对 | 必填 |
| 下一步动作 | 当前最小、明确、可执行的动作 | 是否包含动作和必要对象,例如“周三前提交给业务评审” | 执行中建议必填 |
| 当前状态 | 映射团队真实流程的阶段 | 状态变化是否意味着工作状态实际发生变化 | 必填 |
| 协作者或接收人 | 需要参与、评审或接收成果的角色 | 是否存在交接或共同决策 | 按需填写 |
| 目标日期 | 有实际约束的日期或时间窗口 | 日期是否来自承诺、发布窗口或业务约束 | 按需填写 |
| 阻塞与依赖 | 等待对象、依赖事项、风险和跟进动作 | 是否有外部因素阻止当前工作继续 | 发生时填写 |
| 背景与链接 | 需求说明、方案、文件、决策记录 | 链接是否能让协作者找到权威版本 | 按需填写 |
2. 将模糊任务改成可推进卡片
以下是一个虚构的产品上线情景示例,仅用于展示改写方法,不代表真实客户项目。原卡片写着“完善上线方案”。它的问题不是字数少,而是交付结果、评审对象和完成条件都无法判断。
| 字段 | 示例内容 | 为什么这样写 |
|---|---|---|
| 卡片标题 | 整理首发版本上线清单并提交业务评审 | 用动作和交付结果缩小任务边界 |
| 交付物 | 包含功能范围、发布时间、责任角色和回滚联系人的一页清单 | 说明最终要产出什么,而不只描述“推进方案” |
| 负责人 | 项目协调人 | 明确一个主要推动者,协作成员另行列出 |
| 协作者或接收人 | 产品负责人、业务评审人、发布执行人 | 让交接对象提前可见 |
| 完成标准 | 清单字段齐全,评审结论已记录,未决事项有负责人和后续日期 | 将“完成”拆成可以核验的条件 |
| 下一步动作 | 收集产品范围与发布时间,整理初稿后发起业务评审 | 让当前状态对应可执行动作 |
| 阻塞信息 | 如发布时间未定,记录决策人、待确认事项和预计反馈时间 | 把等待从隐性状态变成可管理信息 |
3. 什么时候应该拆卡,而不是继续补充描述
如果一张卡片包含多个可以由不同角色独立完成的交付物,完成进度难以统一判断,或者不同部分有不同的依赖和验收人,就应考虑拆分。拆分的目的不是让卡片数量变多,而是让每张卡片都有清晰边界、责任和完成条件。
相反,如果工作步骤高度连续,拆分后每张子卡都必须等待上一张完成,且团队需要频繁跨卡同步,过度拆分反而会增加管理成本。此时可以保留一张主卡,在描述中列出关键检查点,或者建立主任务与子任务的关联。
4. 建立一份轻量卡片质量检查表
- 标题是否描述了动作和结果,而不是只有主题词?
- 是否有一个主要负责人,而不是把责任平均分给所有参与者?
- 完成标准能否由其他人核对?
- 卡片处于执行状态时,是否能看出下一步动作?
- 如果在等待,是否写明等待对象和跟进动作?
- 卡片是否链接到当前有效的需求或决策资料?
检查表应当用于帮助团队补齐信息,不应被用成机械打分或追责工具。若同一缺口持续出现,项目经理需要检查模板和流程是不是设计得不合理,而不只是要求成员反复填表。

六、日常运营方法:让卡片持续准确,而不是上线当天完整
1. 每日看板检查:先找异常,再看任务总量
日常检查不需要逐张念卡片。我建议项目经理优先查看阻塞、停滞和即将到期的工作,再确认新增任务是否经过优先级判断。看板会议的重点不是汇报每个人做了什么,而是找出哪些工作需要协助才能继续流动。
- 哪些卡片超过团队约定的观察周期仍没有状态变化?
- 哪些工作在等待评审、决策、资料或外部反馈?
- 哪些卡片没有明确的下一步动作?
- 是否有新任务未经讨论就进入进行中?
- 有哪些卡片已交付,但验收或关闭动作尚未完成?
2. 设定更新责任,避免多人都以为别人会维护
最容易失效的更新规则,是“大家及时更新”。它听起来合理,但没有指定责任人、更新时点和例外处理。更清晰的方式是:任务负责人在状态或下一步变化时更新卡片;项目经理检查关键阻塞和跨团队依赖;评审角色在接收或完成评审时更新验收状态。
这不是要把所有维护责任都交给项目经理。项目经理负责流程可见和异常协调,不应成为每张卡片的人工录入员。若项目经理必须逐一替团队更新,通常说明责任分配或工具使用习惯需要调整。
3. 管理阻塞:把“等回复”写成可跟进的事项
“等待反馈”不是完整的阻塞描述。至少应记录等待谁的反馈、从何时开始、反馈影响什么、下一次何时跟进。若反馈逾期,卡片应能触发下一步动作,例如提醒责任人、调整计划或升级给决策者。
对于短暂等待,团队不一定需要额外状态列;对于反复出现、影响交付周期的等待,可以单独标记并在复盘时观察。状态设计要服务于实际管理,不必为了图表好看把每一种情况都拆成一列。

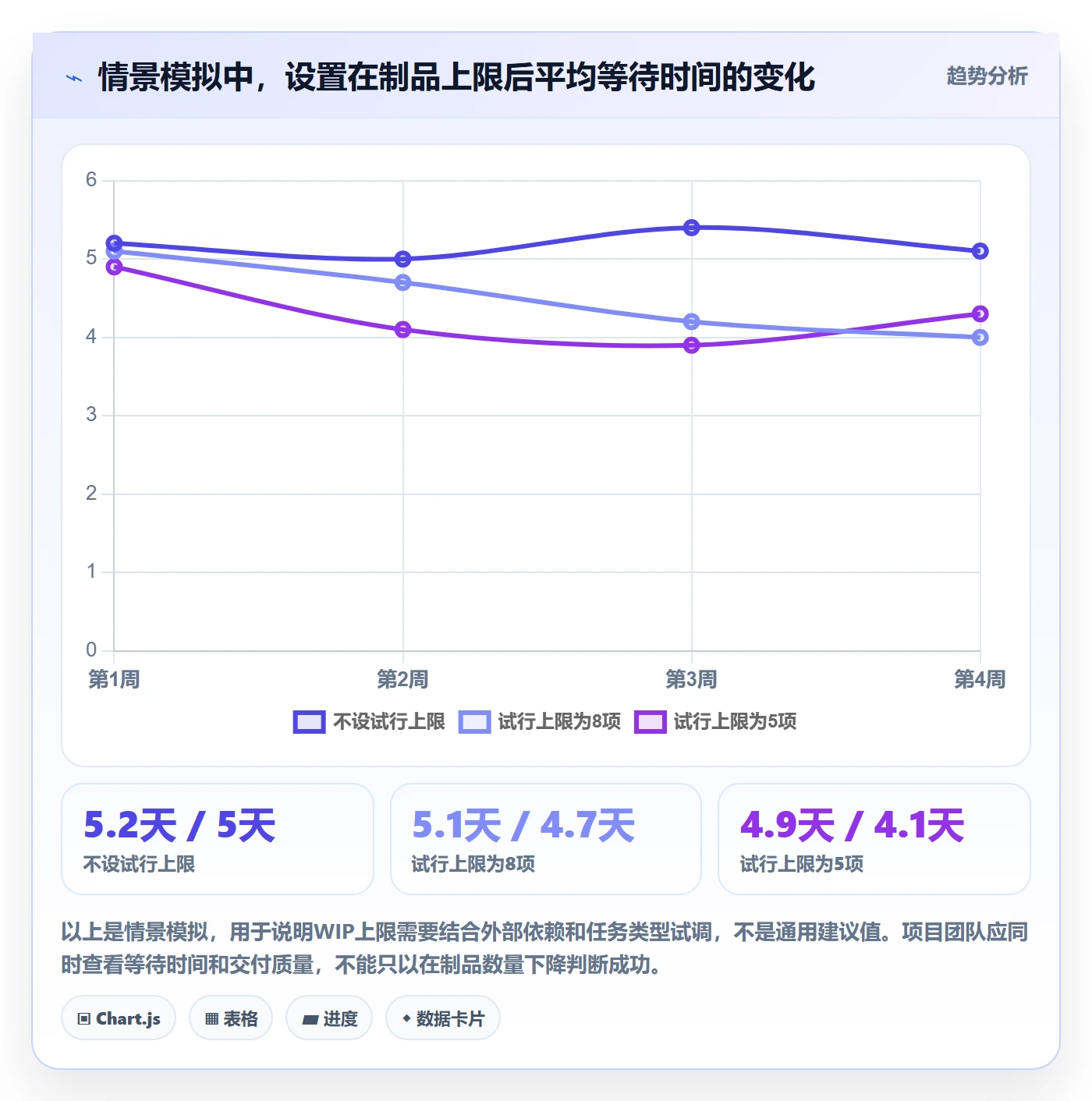

4. WIP限制:用来暴露拥堵,不是惩罚成员
在制品(WIP)是已经开始、尚未完成的工作。限制同时进行的工作量,可以帮助团队发现任务是否开得太多、交接是否拥堵、成员是否频繁切换。但WIP上限不是越低越好,也不能脱离团队规模、任务类型和外部依赖直接套用固定数字。
我的建议是先记录一段时间的实际在制品数量和停滞情况,再由团队讨论一个可试行的限制。试行时观察:是否减少了新任务不断插入、是否帮助团队先完成已开始的工作、是否出现工作被隐藏或拆卡规避限制。若只看到数字下降,却没有交付或协作上的改善,就应调整设计。

5. 定期复盘:看流程瓶颈,不把数据变成个人排名
复盘时可以观察卡片在哪个阶段停留较久、阻塞原因是否重复出现、返工是否集中在某种交接、哪些字段经常缺失。目标是找到流程设计、决策时延或依赖管理的问题,而不是用卡片数量比较谁“产出更多”。
如果某个阶段持续积压,原因可能是该阶段容量有限、进入条件不清、上游提交质量不足或评审资源不足。不同原因对应不同处理方式。单纯要求下游“加快速度”,可能把问题推到更后面的阶段,而没有减少整体等待。
七、用小规模案例和数据观察验证看板是否有效
1. 先定义观察口径,再讨论效率变化
看板试运行前,先选少量能支持决策的指标。可考虑从创建到完成所用时间、每周完成卡片数、处于等待状态的时长、卡片返工次数和信息缺失率中选取。不同指标回答不同问题,不能把它们简单合成一个“效率分”。
数据至少要有明确范围:统计哪些工作类型、从哪个日期开始、卡片如何算完成、取消任务是否纳入。若口径不统一,前后对比可能只是分类方式变了,而不是真实流程改善。

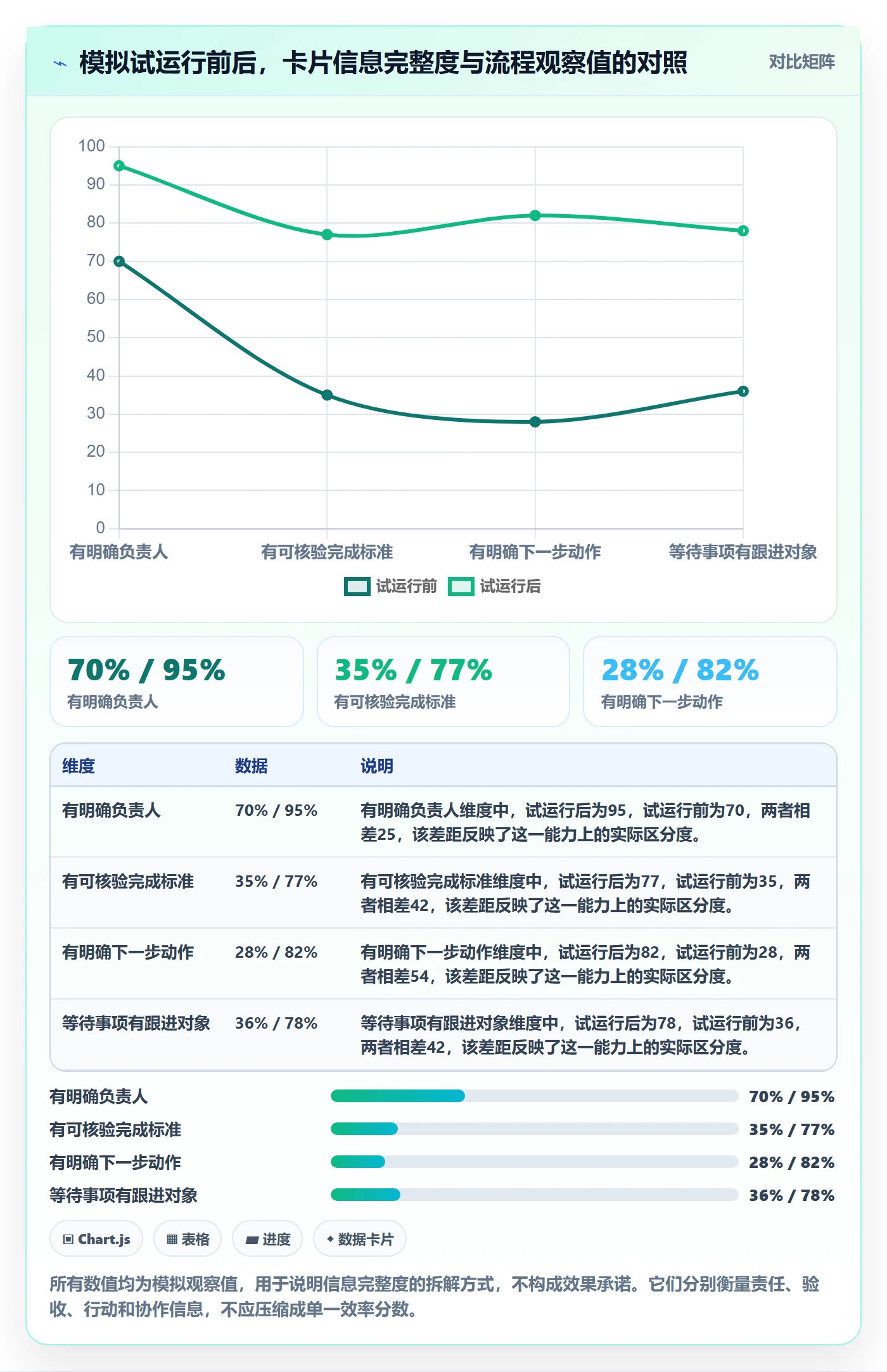

2. 情景模拟案例:三周试运行如何判断调整方向
下面是一组模拟数据,用于展示项目经理可以如何分析,不是来自真实组织的业绩结果。假设一个跨职能小组选择60张卡片进行试运行,第一周只补齐负责人和完成标准,第二周增加下一步动作和等待记录,第三周开始讨论在制品上限。
| 观察项 | 试运行前基线 | 试运行后情景值 | 可以怎样解释 |
|---|---|---|---|
| 卡片有明确负责人 | 42/60张 | 57/60张 | 大部分卡片责任变得可见,但仍需检查是否存在多人共同负责、无人主推的情况 |
| 卡片有可核验完成标准 | 21/60张 | 46/60张 | 验收依据更清晰,移入完成状态时仍要抽查标准是否实际可用 |
| 卡片记录下一步动作 | 17/60张 | 49/60张 | 团队更容易识别当前动作,但信息需要在任务推进后及时更新 |
| 处于等待状态的卡片有跟进对象 | 8/22张 | 18/23张 | 等待更容易被协调,仍需区分正常等待和需要升级的阻塞 |
| 从开始到完成的中位数周期 | 9.0个工作日 | 7.5个工作日 | 可作为观察信号,但样本、任务难度和外部条件变化都会影响结果 |
这组数字不能证明“模板使周期缩短了某个比例”。可能同期还有任务难度变化、人员投入变化或需求减少。更稳妥的判断是:试运行后,责任、完成标准和下一步信息更完整;周期数据出现改善信号,需要继续观察并排除其他影响。
3. 选择适合团队规模的指标组合
- 小团队或短项目:先观察卡片信息完整度、阻塞数量和任务是否按约定验收,避免搭建复杂报表。
- 跨团队项目:增加等待时长、依赖未解决数量和评审响应时间,重点识别交接瓶颈。
- 长期持续交付团队:可按稳定口径观察周期、吞吐和在制品变化,并保留任务类型差异。
- 探索性项目:关注假设验证是否及时形成决策,不宜只用完成卡片数量评价探索质量。
指标要帮助团队决定下一步做什么。若某项数据连续几次复盘都没有引发讨论或行动,可以考虑移除,或者更换成更能反映瓶颈的观察项。
4. 把数据当作调查入口,而不是绩效结论
周期变长时,不应立即得出“团队效率下降”的结论。可以先按任务类型、等待原因和阶段拆分,再看变化是否集中在某类工作。如果周期增加来自必要评审或合规检查,团队的目标可能不是压缩该阶段,而是提前安排评审资源、减少返工或改善信息准备质量。
同样,完成卡片数增加也不一定代表产出更有价值。团队可能把大任务切得更碎,也可能完成了更多低优先级工作。解释指标时必须结合卡片的价值、范围和验收结果。

八、不同团队和工具环境下的行动建议与取舍
1. 刚开始搭看板:先用少量字段验证流程
如果团队从表格或聊天记录转向看板,不要一开始就设计完整的企业级字段体系。先选一个边界清楚、参与角色可控的项目,确定状态列、核心字段、更新责任和完成条件。运行一到两个工作周期后,再问团队哪些信息仍需口头追问、哪些字段没人使用。
这种方式牺牲了一部分初始完整性,换来更低的启动成本和更快的反馈。适合团队规模较小、工作流尚未稳定、项目经理还在探索适用规则的情况。
2. 多团队协作或百人以上组织:治理一致性与团队差异都要保留
规模扩大后,问题通常不再只是“有没有卡片”,而是不同团队对状态、字段、权限和统计口径的理解是否一致。此时可以统一少数治理底线,例如负责人规则、状态变更原则、关键风险记录和数据权限,同时允许各团队保留符合自身工作流的列和字段。
如果所有团队被要求使用完全相同的列,流程差异可能被掩盖;如果每个团队都自行定义所有字段,跨团队汇总又难以比较。较稳妥的取舍是统一关键概念和数据口径,把具体流程留给团队配置,并通过评审机制管理变更。
3. 需要私有化部署或迁移历史项目:先验证数据和流程,不只看导入按钮
对于对数据边界、权限隔离、审计或部署方式有明确要求的组织,工具评估应把部署架构、身份管理、权限粒度、备份恢复和运维责任纳入验证。迁移时还要逐项检查项目层级、卡片字段、状态映射、附件、评论、历史记录、权限关系和报表口径,不能把“数据可以导入”直接等同于“业务可以平滑接续”。
例如,评估PingCode时,可以把中大型组织和100人以上团队的跨项目协作需求纳入场景验证;其私有化部署和Jira迁移能力也可作为评估项。这里的专业判断不是直接宣布某个平台适合所有组织,而是通过真实字段、权限和历史数据做小范围验证,再判断迁移成本、运维能力和后续治理是否匹配。国产替代选型也应比较安全要求、集成生态、服务能力、迁移风险和总拥有成本,不能仅凭单项能力下结论。
4. 现有流程复杂但看板没人维护:先简化动作,再考虑换工具
如果卡片字段很多、更新依赖项目经理逐项催促,问题未必是工具能力不足。先检查字段是否重复、状态是否过细、更新责任是否明确,以及团队是否知道哪些变化必须同步。如果这些基础规则不清楚,迁移到另一平台也可能复制同样的问题。
若工具确实缺少关键权限、自动化或跨项目视图,再以这些明确缺口作为选型条件。换工具的理由应来自被验证的业务限制,而不是希望工具自动消除流程问题。
5. 快速试错与严格治理之间的取舍
| 管理方式 | 优势 | 成本或风险 | 更适合的场景 |
|---|---|---|---|
| 轻量试运行 | 启动快,成员容易理解,能快速暴露字段缺口 | 跨团队口径暂时不一致,后续可能需要整理 | 单团队、短周期或流程仍在变化的项目 |
| 统一模板和治理规则 | 方便跨项目汇总、权限管理和审计 | 设计成本较高,模板过度统一会压缩团队适配空间 | 多团队协作、项目组合管理或合规要求较强的组织 |
| 工具先行配置 | 较早建立权限、字段和自动化框架 | 需求理解不足时容易固化错误流程,维护负担较大 | 已有稳定流程、明确系统治理责任的组织 |
| 流程先行再选工具 | 能用业务需求验证工具能力,减少功能堆叠 | 短期内可能需要手工试跑或临时记录 | 现有流程混乱、正评估迁移或替换平台的团队 |
6. 试运行的推荐步骤
- 选范围:选择一个工作流相对清楚、参与角色明确的项目,不要同时改所有团队。
- 定最小规则:确定状态列、核心字段、卡片负责人、更新责任和完成条件。
- 记录基线:用团队能理解的口径记录信息缺口、等待情况或周期,不追求一次收集所有数据。
- 运行并观察:按约定检查停滞卡片和交接问题,记录规则没有覆盖的例外。
- 复盘并删减:保留能支持决策的字段,修订失效规则,删除没人使用的信息。
- 再决定扩展:当模板在试点中稳定,再评估是否复制、配置数字化工具或迁移历史数据。

九、结语:先让每张卡片能推动下一步,再追求看板规模化
1. 最值得记住的判断
看板效率不是由卡片数量、字段数量或自动化数量决定的,而是看团队能否更早发现工作停滞、减少交接误解,并基于清楚的信息采取行动。一张卡片不必记下所有背景,但至少应让人看懂责任、完成条件和下一步。
如果团队仍依赖项目经理反复追问,先检查卡片是否把等待、交付标准和下一步动作说清楚;如果信息已经完整但任务依旧停滞,再去检查资源、决策、依赖和在制品规模。先诊断问题类型,再调整卡片或流程,比盲目增加字段更有效。
2. 下一步可以这样做
今天就挑选一组正在进行的卡片,抽查标题、负责人、完成标准、下一步动作和阻塞信息。把问题分成“信息缺失”“状态不准”“真实阻塞”三类,先修正最常见的一类,再用小范围试运行验证调整有没有帮助。
模板是起点,团队共同遵守的更新和流转规则才是看板的运行机制。当卡片能真实呈现工作状态,项目经理就不必靠更多追问来获得透明度;当规则能随着项目复盘调整,看板也才会从任务清单变成协作与决策工具。
常见问题解答(FAQ)
1. 项目看板卡片至少要填写哪些字段?
我刚开始给团队搭看板,不确定卡片应该写到多细。字段太少,开会时还是要逐个追问;字段太多,又担心大家觉得维护负担重。
先保留能支持推进和判断的核心字段:卡片标题、交付物或完成标准、负责人、当前状态和下一步动作。遇到等待、风险或明确时限时,再补充阻塞原因、截止日期和相关链接;如果某个字段长期无人查看或不影响协作,可以删掉。
2. 看板上的任务一直停在“进行中”,项目经理该怎么处理?
我发现有些卡片几天都没有变化,但仅看状态又判断不了是任务复杂、负责人忘了更新,还是在等别人反馈。项目进度会因此变得不透明,我也不知道该先催谁。
先检查卡片是否写明下一步动作和当前阻塞,再与负责人确认等待对象、所需决策或资源。团队可约定状态更新时间,例如每日站会前更新;若卡片超过团队设定的观察周期仍无变化,就把它列入阻塞检查,而不是直接当作个人绩效问题。
3. 项目看板的 WIP 限制应该怎么设?
我想限制同时进行的任务数量,避免大家手上开了很多工作却迟迟没有交付,但又不知道上限该定多少。团队规模、任务类型和协作方式不同,照搬其他团队的数字可能并不合适。
先观察一段时间各流程阶段的在制任务数量、等待情况和完成节奏,再由团队试设一个可讨论的上限。若任务经常堆在同一阶段或切换频繁,可尝试减少同时进行的卡片;复盘时比较调整前后的在制数量、阻塞卡片数和任务从开始到完成的耗时,再决定是否修订上限。
4. 项目看板卡片模板要不要给所有团队统一使用?
我希望不同团队汇总进度时能看懂彼此的卡片,所以考虑统一模板。可研发、运营和市场项目的交付物与审批流程并不相同,统一得太细可能让字段变成形式。
统一最小公共字段即可,例如卡片标题、负责人、状态、完成标准和下一步动作;再允许团队按流程增加评审人、风险或截止日期等字段。试用后检查字段是否被持续填写、是否帮助协作或管理决策;长期空白且不影响判断的字段可以移除,无法支持跨团队识别的信息则应补充。
核心关键词
文章包含AI辅助创作:卡片实操方法:项目经理提升看板效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/479195
读者评论
把负责人、完成标准和下一步动作放在卡片核心位置,确实比单纯增加字段更实用;字段还是要按团队实际流程取舍。
文中强调交接和等待信息很有针对性,尤其是记录等待对象与跟进动作,能减少任务卡在“进行中”却无人处理的情况。
模拟数据标注得比较清楚,没有把示例比例包装成行业结论。实际团队使用时,仍应先检查自己的卡片缺口再调整规则。
完成”与“验收完成”分开管理值得借鉴,不过状态列和升级时限还需要团队共同约定,否则模板本身难以保证持续更新。
