项目看板最容易出现的失真,不是任务没人填,而是每个人都在更新状态,却没人能说清“进行中”究竟代表什么:任务已经开工、正在等审批,还是卡在外部依赖?我设计状态时,首先关注的不是要加几列,而是每个状态能否回答三个问题:当前工作到了哪一步、下一步由谁负责、满足什么条件才能离开这一列。

一、先讲结论:自定义状态要先定规则,再配看板

1. 状态不是装饰,而是工作流的管理约定

状态列看起来只是任务卡片的落点,实际承载的是团队对流程的共同解释。比如“待验收”如果没有明确的提交材料、验收责任人和通过条件,有人会把已提交的任务放进去,有人会等验收人打开任务后才移动卡片。看板因此有了状态,却没有可靠的信息。

我通常把一个状态是否值得单独设列,拆成三个判断:它是否代表一个真实的工作阶段;这个阶段是否存在明确的进入或退出条件;管理者是否需要单独观察它。如果三项都不成立,它大概率不需要成为新状态,可以考虑用标签、字段或任务记录表达。

2. 一套可执行的状态至少要包含六项约定

状态名称只是约定的入口。真正能落地的状态定义,还需要补齐含义、进入条件、退出条件、责任角色、超时处理和异常去向。写清这些内容,团队才能区分“正在做”和“正在等”,项目经理也能根据看板采取相应动作。

  • 状态含义:卡片处于这一列时,客观上发生了什么。
  • 进入条件:任务满足什么要求后,才能进入这一状态。
  • 退出条件:完成哪些工作或核验后,才可以转到下一状态。
  • 责任角色:谁推动任务、谁确认交接、谁维护看板规则。
  • 时限约定:状态停留多久需要关注,何时提醒或升级。
  • 异常处理:阻塞、返工、暂停、取消如何记录并继续跟踪。

这些字段不一定都要由某个项目管理工具自动校验。工具支持必填项、权限或自动提醒时,可以用功能辅助执行;不支持时,也可以用团队规则、例会核对和项目经理巡检补足。制度是否有效,取决于团队能否执行,而不是配置页面上有多少选项。

3. 先让状态表达流程,再用其他字段表达属性

状态回答“工作在流程中走到哪一步”;标签或字段更适合回答“这项工作是什么、优先级如何、有什么风险”;泳道则常用于按团队、负责人或类别进行视觉分组。不同工具的具体设计有所区别,但三者的管理含义不应混成一团。

如果“高优先级”“设计团队”“有风险”都被做成状态列,卡片就会被迫在流程位置和任务属性之间二选一。分类变化时还要移动状态,进度变化时又可能丢失分类。设计时先把流程维度与属性维度分开,通常更容易理解和维护。

  • 中等粒度方案:9个状态;说明=示意情景,适用于包含评审和验收等关键交接的团队,需为每列定义责任和退出条件。
  • 过度细分方案:15个状态;说明=示意情景,状态数量较多会增加培训与维护负担,只有每个阶段都需要独立决策或计时监控时才可能合理。
  • 全局说明: 这些是状态方案的情景示意,不是行业统计。横轴可表示状态数量,纵轴可表示每月维护投入或团队对状态定义的理解一致度,用于提醒读者评估新增状态是否带来可用的管理信息。

    一、先讲结论:自定义状态要先定规则,再配看板

    二、背景与真实场景:看板为什么会“看起来很清楚,实际上看不懂”

    1. “进行中”常常把不同性质的工作塞在一起

    我在梳理项目状态时,会先问团队成员:“这张卡片现在为什么在这里?”如果答案分别是“正在开发”“等业务确认”“等测试环境”“等供应商回复”,说明同一列混入了执行、等待和外部依赖。它们看似都没有完成,所需要的管理动作却完全不同。

    正在执行的任务,通常要关注工作量、依赖和交付时间;等待审批的任务,要关注审批责任人和等待时长;被外部依赖阻塞的任务,则要关注阻塞原因、协调人和下一次跟进时间。把它们长期放进同一个“进行中”,项目经理只能看到任务没完成,却无法判断该找谁、该推动什么。

    2. “已完成”也可能把提交、验收和发布混为一谈

    跨部门项目中,执行人完成工作,不代表业务方已经验收;测试通过,也不一定意味着成果已经正式发布。若团队对“完成”的定义不同,项目汇报就会出现一个常见问题:执行团队说已交付,项目经理看到的计划却仍然未完成。

    我会先追问“谁需要认可这项工作完成”,再决定要不要把“待验收”“待发布”等阶段单独列出。如果这些阶段存在明确责任人、等待时间或质量风险,单独展示有管理价值;如果只是一个瞬时操作,且没有独立跟踪需求,则未必值得增加状态。

    3. 状态分歧通常比状态缺失更难发现

    缺状态时,团队知道看板信息不够;定义不一致时,看板反而容易给人一种“已经规范”的错觉。卡片位置整齐、颜色清楚,但同一状态下实际发生的事情各不相同,团队据此做出的进度判断也不可靠。

    可以用一个简单的现场检查:请三名不同角色分别解释“待评审”意味着什么,再请他们说明什么情况下应该离开该状态。如果三个人的答案差异很大,问题往往不是工具配置,而是制度边界尚未达成共识。

  • 等待审批的任务:5项;说明=示意样本中,任务停留原因是审批动作尚未完成,应查看审批责任人与等待时间。
  • 外部依赖阻塞任务:3项;说明=示意样本中,任务需要跨团队或外部协调,不应与正常执行进度混为一谈。
  • 等待验收的任务:4项;说明=示意样本中,执行可能已经结束,但项目成果尚未获得验收确认。
  • 全局说明: 以上为用于说明看板诊断方法的情景模拟,合计20项。将“进行中”拆成工作性质后,项目经理更容易把行动指向执行、审批、协调或验收,而不是仅凭一列卡片判断项目进度。

    二、背景与真实场景:看板为什么会“看起来很清楚,实际上看不懂”

    三、常见误区:状态越多,不代表管理越细

    1. 把每个动作都建成一个状态

    “需求登记、需求阅读、需求讨论、需求补充、需求确认”看上去覆盖完整,但如果某些步骤在团队日常工作中连续发生、没有不同责任人,也不需要单独统计等待时间,拆成多个状态会增加移动卡片和解释规则的成本。

    我的判断标准不是“这个动作是否存在”,而是“这个动作是否需要独立管理”。只有当它对应责任交接、重要决策、风险检查或管理指标时,才优先考虑单独设列。否则可以在任务描述、清单或备注中记录,不必把流程图的每一个节点照搬成看板状态。

    2. 用状态表达优先级、风险或团队归属

    “高优先级”“客户项目”“设计组”都不是任务在流程中的位置。若任务从“高优先级”变成“普通优先级”,它并没有因此前进到另一个工作阶段。把属性错放到状态中,容易导致列的含义互相矛盾,也会让跨团队统计失去一致口径。

    更稳妥的做法是先确认工具是否支持字段、标签或分组视图,再选择合适的表达方式。若工具能力有限,可以用卡片标题前缀或简化标签临时补充,但应约定格式,并避免让临时做法变成无法维护的长期流程。

    3. 只规定“谁能改”,不规定“为什么能改”

    限制状态修改权限有助于减少随意移动,但权限本身不能代替判断标准。若只有项目经理可以改状态,任务负责人可能不再维护卡片,项目经理反而成为全组信息录入员。若所有人都能改状态,又没有进入和退出条件,状态就可能被提前推进。

    制度要同时回答两个问题:谁有权执行变更,什么证据支持这次变更。比如执行人可以提交交付物并申请进入“待验收”,验收责任人确认结果后再移动到“已完成”。若工具不支持分角色流转,就在操作说明中明确责任,并通过例会抽查或记录审批结论。

    4. 把阻塞当成普通进度,把返工当成重新开工

    阻塞不是“进展慢”的同义词,它说明任务无法按照原计划继续推进。若仅在备注里写一句“卡住了”,却没有阻塞原因、协调责任人和下一次跟进时间,问题仍然不会进入管理视野。

    返工也不应简单地从“已完成”移回“处理中”后不留记录。至少要保留退回原因、责任人、修改范围和复验要求。是否需要独立的“阻塞”或“返工”状态,要看团队是否需要单独统计和推动;如果状态列已过多,也可以使用标签、标记字段或任务历史记录。

    5. 配置完成后就不再维护

    流程会变化,团队规模会变化,项目的审批和交付方式也会变化。状态一旦与实际工作脱节,成员就会绕开它:在聊天中同步进展、在卡片里写自由文本,或者把任务放进最接近的列。此时看板仍然可见,却逐渐失去可信度。

    我建议把状态规则当成可维护的项目制度,而不是一次性的工具设置。每次复盘不必全面重做,但要检查是否存在长期空列、卡片反复跳转、同一状态含义分裂和异常状态被滥用等迹象。

  • 等待事项未区分:7次;说明=情景模拟中的第二类成因,会让项目经理难以识别审批和外部依赖。
  • 责任角色不明确:5次;说明=情景模拟中的第三类成因,常导致卡片长时间无人推动。
  • 异常处理缺失:3次;说明=情景模拟中的第四类成因,阻塞与返工容易被隐藏在普通进度中。
  • 状态长期未复盘:2次;说明=情景模拟中的第五类成因,会让过时规则持续影响团队操作。
  • 全局说明: 该组数据是问题归因练习的示意数据,不是调查统计。图表用于演示先处理高频根因的思路:优先统一定义、拆分等待性质,再完善责任和异常规则。

    三、常见误区:状态越多,不代表管理越细

    四、专业判断逻辑:怎样决定哪些阶段应该独立设列

    1. 从真实任务路径开始,而不是从工具模板开始

    我会选一项最近真实发生过的任务,沿时间顺序还原它从提出到交付的过程:谁提出,谁判断是否受理,谁执行,在哪些地方等待,谁检查成果,最终怎样确认完成。这个过程比直接看工具提供的默认模板更有参考价值,因为它能暴露真实的交接和等待。

    如果一个项目涉及多个类型差异很大的工作,不必急着把所有流程压进一条看板。先判断它们是否共享同一套主要交接规则;如果差异明显,可考虑按工作类型分开模板或看板,再保留统一的汇总口径。统一不是把不同流程硬做成一模一样,而是让关键状态有可比较的含义。

    2. 用“交接、决策、等待、风险”筛选候选状态

    将流程节点逐一放到四类问题中检查:这里是否发生责任人交接?是否需要明确的审批或判断?是否存在值得监控的等待?是否会产生需要单独管理的风险?答案越明确,这个节点越值得纳入状态设计。

    有些阶段虽然重要,却不适合作为状态列。例如“是否涉及客户数据”是任务属性,应该通过字段或标签标识;“由哪个部门执行”可能适合泳道或责任字段。状态列应尽量表达工作流前进,而不是承载所有管理维度。

    3. 用“进入条件加退出条件”检验边界是否清楚

    每个候选状态都可以做一次边界测试。先完成句子:“只有当……时,任务才能进入此状态。”再完成:“只有当……时,任务才能离开此状态。”如果两个句子写不清,状态名称往往过于宽泛,或与相邻状态重叠。

    例如,“待验收”的进入条件可以是执行人已提交成果、必要材料已附在任务中、验收责任人已明确;退出条件可以是验收通过,或者任务被退回并记录原因。这样一来,“已做完但材料未齐”和“已提交且等待检查”就不会被随意放在同一位置。

    4. 用管理价值抵消操作成本

    新增状态会带来真实成本:团队要学习新定义、负责人要多做一次状态变更、项目经理要维护规则,管理者也要理解新增列的统计含义。如果新增状态不能改善交接、等待管理、风险发现或决策质量,就不值得仅为“看起来更精细”而加入。

    我会把这项判断写成一句话:“新增这一列后,谁会据此做出什么不同的管理动作?”如果回答只是“进度看得更细”,还要继续追问:细到什么程度、由谁查看、看见后会采取什么措施。没有行动闭环的细分,很容易只增加操作负担。

  • 识别管理节点:4类筛选问题;说明=逐一检查责任交接、决策、等待与风险,筛出可能需要独立管理的阶段。
  • 测试状态边界:2项条件;说明=为候选状态分别写清进入条件和退出条件,暴露与相邻状态的重叠。
  • 评估净价值:1个行动问题;说明=确认新增状态是否会改变某个角色的管理动作,避免为细分而细分。
  • 全局说明: 该图表达的是设计路径而非统计数据。它把“先加列再解释”改成“先理解流程、再验证边界、最后判断管理价值”,可作为项目经理的评审顺序。

    四、专业判断逻辑:怎样决定哪些阶段应该独立设列

    五、操作步骤:把制度设计落实到看板配置

    1. 盘点任务类型、角色和交接点

    先确定这块看板管理什么对象:需求、缺陷、项目任务还是交付事项。再确认主要参与角色,以及从提出到完成之间的实际交接。不同对象可能需要不同状态:项目任务的“待验收”与审批事项的“待审批”,其责任人和判断标准并不相同。

    盘点时不要只采访管理者,也要问实际执行者和接收工作的一方。管理者描述的流程通常是制度流程,执行者看到的则是实际流程;两者不一致的部分,正是看板上线后容易出现绕行和争议的地方。

    2. 形成一份短小的状态字典

    状态字典是制度设计的核心交付物,不必写成厚重的流程手册。每个状态用几句话说清含义、进入条件、退出条件、责任角色和异常处理,再由参与者共同检查是否存在模糊词,如“及时”“基本完成”“已处理”等。

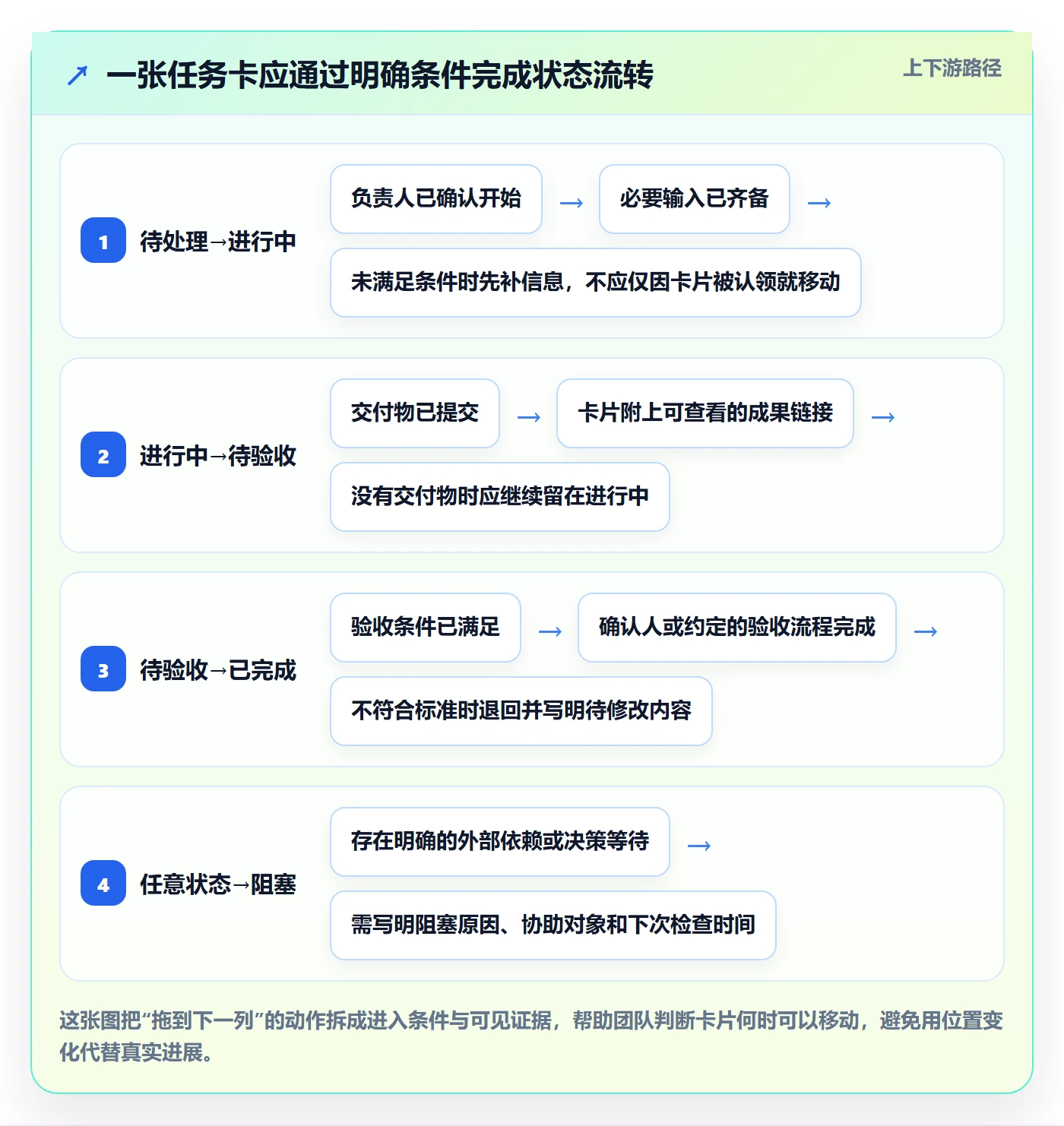

    状态 定义与进入条件 退出条件 主要责任 异常处理
    待评估 事项已登记,必需信息齐备,尚未确认是否纳入计划 完成评估并进入计划,或退回补充必要信息 需求负责人或指定评估角色 信息不足时记录缺项与补充责任人
    待处理 事项已确认受理,但尚未进入实际执行 负责人明确并开始工作,转入处理中 项目经理负责分派,任务负责人接收 暂不具备启动条件时记录依赖和预计检查时间
    处理中 负责人已开始执行,且当前没有已确认的外部阻塞 成果达到提交标准并进入检查或验收 任务负责人 发生阻塞时标记原因、协调人和下次跟进时间
    待验收 成果已提交,必要材料齐备,验收责任人明确 验收通过并完成,或退回修改并写明原因 验收责任人确认结果 超出约定等待时间时提醒验收责任人或升级处理
    已完成 工作成果通过约定的验收标准,交付记录可追溯 通常不再流转;如发现问题,按返工规则重新打开 验收责任人确认,项目经理维护整体口径 返工时保留原完成记录,并记录退回原因

    表格中的状态仅是流程示例,并非所有项目都应照抄。实际设计中,如果没有独立的评估环节,可以合并“待评估”和“待处理”;如果验收本身非常短暂,也可以把确认动作记录在任务字段或历史记录中。

    3. 设计异常规则,不让主流程承担所有问题

    阻塞、暂停、返工和取消是常见异常,但处理方式没有唯一答案。若团队需要单独统计阻塞时长、安排专项协调,可以设置独立状态;若异常数量较少,或工具看板已经很复杂,可以保留主流程状态,同时增加异常标记、原因字段和跟进日期。

    • 阻塞:记录阻塞原因、依赖对象、协调责任人和下一次检查时间。
    • 暂停:说明暂停决定由谁作出、暂停原因是什么、何时重新评估。
    • 返工:保留退回原因、修改范围、责任人及复验要求。
    • 取消:记录取消依据和决策角色,避免被误认作正常完成。

    4. 按最小必要原则配置状态与字段

    配置时先建立必需的流程状态,再补充支持管理的字段。常见字段包括负责人、计划完成日期、交付物链接、阻塞原因和验收结论,但是否需要,应看实际流程。不要因为工具能配置很多字段,就要求团队把所有可选信息都填满。

    如果工具支持角色权限、必填条件、提醒或自动流转,可以把规则配置在系统中;如果不支持,就用操作说明和检查机制实现。无论采用哪种方式,都要验证规则是否会妨碍实际工作:过度严格的必填项可能让卡片无法创建,自动流转也可能在条件不充分时提前改变状态。

    5. 用一条真实任务试运行,再开放给整个团队

    试运行最好选一项类型典型、复杂度适中、近期能够走完流程的任务。由不同角色实际移动卡片,并记录三类问题:状态是否难理解,交接信息是否缺失,是否有工作必须绕过看板才能继续。不要只让项目经理独自测试,因为执行者和接收方更容易发现操作上的断点。

    试运行结束后,只改已经暴露的问题。若成员对状态解释不一致,先修正文案和示例;若卡片长期停在某一列,先查责任和工作容量;若状态反复回退,再判断验收门槛或输入条件是否不清。不要把每个问题都用新增状态解决。

    6. 发布规则,并安排持续维护责任

    正式发布时,向团队提供状态字典、角色职责、异常处理方式和更新要求。让成员知道任务发生变化时由谁更新,以及哪些转移需要对方确认。项目经理不应承担所有卡片的日常代填工作,否则看板容易变成项目经理个人维护的报表。

    还要指定规则维护人,明确何时复盘状态设计。维护人可以是项目经理、流程负责人或PMO角色;关键不是职位名称,而是有人负责收集问题、组织评审并记录规则变更,避免不同小组各自添加同义状态。

  • 状态字典评审:3小时;说明=情景模拟的投入,用于统一状态定义、进入条件和退出条件。
  • 工具配置与校验:3小时;说明=情景模拟的投入,包含字段、权限和提醒规则的基础配置检查。
  • 试运行与复盘:5小时;说明=情景模拟的投入,覆盖真实任务演练、问题记录和规则修订。
  • 总计投入:15小时;说明=情景模拟中的合计工时,约为两个人日以内的团队工作量,不含工具采购、复杂集成或跨部门审批时间。
  • 全局说明: 以上是小型试点的计划工时示例,不代表所有组织的实际成本。它有助于项目经理预留试点资源,并提醒团队把复盘纳入配置工作,而不是只计算建列时间。

    五、操作步骤:把制度设计落实到看板配置

    六、案例推演:跨部门交付项目如何设计状态流转

    1. 先描述案例边界,避免把示例当作标准答案

    下面用一个虚构的跨部门交付项目演示:业务团队提交需求,产品角色确认范围,执行团队完成工作,业务方验收成果。案例只用于展示判断方式,不代表真实客户项目,也不意味着所有跨部门团队都应使用同一套状态。

    最初,团队只有“待办、进行中、已完成”三列。运行中,产品确认、执行工作和业务验收都被放在“进行中”,项目经理无法区分任务正在被处理,还是在等其他角色响应。讨论后,团队决定把有明确交接和等待管理价值的阶段单独展示。

    2. 通过状态定义明确每次交接

    状态 进入时必须具备的信息 离开时的确认动作 推动角色
    待评估 需求描述、提出人、预期结果和必要背景 明确受理、退回补充或不纳入当前范围 需求评估角色
    待计划 事项已受理,范围和主要交付物已明确 确定负责人、优先级和计划时间 项目经理与任务负责人
    处理中 负责人已接收工作,所需启动条件满足 成果达到提交标准,转入待验收 执行负责人
    待验收 成果链接或文件已提交,验收人已明确 验收通过,或记录意见后退回修改 业务验收角色
    已完成 验收结果已确认,必要交付记录可查 保留完成记录;返工时走约定的重新打开流程 验收角色确认,项目经理抽查

    注意“待计划”并不是为了让流程更长,而是因为这个示例中受理与排期由不同角色负责,且排期结果会影响承诺时间。如果一个小团队由同一人一次性完成受理和分派,这两个环节未必需要拆成两个状态。

    3. 为阻塞任务设置可追踪的下一步

    假设一项执行任务等待外部数据,执行人将卡片标记为阻塞,并填写原因、依赖方、协调人和下次检查日期。是否把它移入单独的“阻塞”列,取决于团队是否需要每天集中查看阻塞事项。如果阻塞任务很少,异常标记可能足够;如果跨团队依赖常见,独立展示可能更利于会议协调。

    另一种常见情形是验收意见导致返工。此时卡片不能只写“退回”后重新进入处理中,还应记录意见、修改范围和复验责任。否则团队可能只看到任务重新开始,却不知道为何返工、何时算真正解决。

    4. 先用小样本验证,而不是凭感觉宣布有效

    试运行时可以选取一组近期任务,观察卡片是否具备负责人、必要材料和明确的下一步。示例性评估口径包括:状态解释一致率、超过约定时间未更新的任务数、验收退回原因记录完整率,以及阻塞事项是否有跟进人。样本量较小时,这些结果只能帮助发现流程问题,不能包装成普遍规律。

    比如试点中出现“待验收”任务平均停留时间较长,不应立刻断定要加一个“等待业务验收”状态。应先确认验收工作是否已经分配、材料是否齐备、验收时间是否有约定,以及该等待是否超过团队可接受范围。先识别原因,再决定是优化工作机制、调整责任,还是改变看板表达。

  • 纳入计划的事项:18项;说明=情景模拟中完成评估并进入排期的数量,未纳入项应保留退回或不受理原因。
  • 提交验收的事项:14项;说明=情景模拟中已由执行团队提交成果的数量,可用于检查执行阶段的交付情况。
  • 验收完成的事项:11项;说明=情景模拟中最终通过验收的数量,未完成事项需要区分返工、等待和取消。
  • 全局说明: 以上数量为流程演示用的情景模拟,不是项目实测数据。漏斗展示的是事项在交付关口的变化,帮助团队区分未受理、未提交和未验收,而非把它们都归为笼统的“未完成”。

    六、案例推演:跨部门交付项目如何设计状态流转

    七、不同情况下的行动建议与方案取舍

    1. 小团队、流程简单:优先保持状态精简

    如果团队规模较小、任务主要由同一角色连续处理、交接很少,建议从少量主流程状态开始。通过负责人、截止日期和简短说明记录任务信息,不要过早引入审批、评审、验收、待发布等多个状态。

    精简不是忽略管理,而是把规则放在团队真正需要的地方。若任务经常被外部依赖卡住,可以先加阻塞标记和跟进日期;只有当阻塞需要单独分派、计时或汇报时,再考虑增加独立列。

    2. 多团队交接频繁:优先把等待和责任交接显出来

    跨部门场景中,问题常常不是执行效率,而是交接之后无人确认接收,或者等待事项没有明确跟进人。此时适合认真评估“待评审”“待审批”“待验收”等状态,但每个新增状态都要配一个承担后续动作的责任角色。

    如果同一类等待由多个团队负责,可考虑按团队或职责做分组,而不是给每个团队复制一套状态。复制过多会使全局汇总困难,状态定义也容易逐渐分裂。要在局部可用性和全局口径之间做取舍。

    3. 合规或质量要求高:把证据和确认条件写进规则

    涉及审批、质量检查或审计留痕的流程,应明确哪些材料是进入下一状态的前提、由谁确认、结果记录在哪里。若工具支持权限或必填校验,可以减少遗漏;若不支持,则需要明确的人工核验机制,并确认过程记录可追溯。

    这类场景不适合仅以“任务已经做完”作为完成标准。执行完成、检查通过和正式批准可能是不同阶段,但也不意味着每个环节都必须独立建列。判断依据仍然是:是否存在不同责任人、不同证据要求和独立的管理动作。

    4. 任务种类差异很大:考虑分开流程,不要强行统一

    同一个组织里,需求类工作、缺陷处理、项目交付和行政审批往往不是同一条流程。如果把所有工作放进一个看板,可能出现状态含义过宽、状态列不断增加、成员频繁选择“不太准确”的位置等问题。

    可以按任务类型使用不同看板或模板,但要保留必要的汇总字段和共同定义,例如负责人、所属项目、优先级和完成口径。管理层需要的是可比较的关键事实,而不是让所有工作都使用完全相同的步骤。

    5. 工具能力不同:制度要留有人工执行的后备方案

    某些项目管理工具可以配置角色权限、审批、自动化或必填规则,另一些工具的能力可能有限。不要先假设每种功能都能实现,再把制度写成无法执行的样子。先核对当前版本、部署方式和实际权限,再决定哪些控制交给系统,哪些通过流程管理完成。

    制度设计也要考虑系统暂时不可用或流程需要快速调整的情况。明确谁可以临时调整规则、怎样通知团队、如何记录变更,以及什么时间复核。这样既能保持控制,也不会因为流程僵化而迫使成员私下绕开看板。

    场景 优先选择 主要收益 主要代价
    小团队、交接少 少量主流程状态,加必要字段 规则简单,维护和培训负担较低 复杂等待需要靠标签或记录补充
    跨部门交接多 突出待审批、待评审或待验收等关键关口 责任交接和等待更容易被看见 需要约定交接时限,避免列数膨胀
    合规要求高 明确证据、确认人和可追溯记录 减少漏审,便于核查过程 配置和执行成本较高,规则需审慎维护
    任务类型差异大 区分流程模板,统一关键汇总口径 各类工作能保留真实流程特点 跨看板统计需要额外设计
  • 交接可视方案:可见性5分、维护成本3分、适配性4分;说明=适合跨部门审批和验收较多的团队,关键等待更清楚,需要保持规则一致。
  • 高控制流程方案:可见性5分、维护成本5分、适配性3分;说明=适合证据和审批要求较高的场景,控制细致,但实施与培训投入也更大。
  • 全局说明: 评分为方案比较用的情景示意,1分代表较低、5分代表较高;“维护成本”分数越高表示成本越高。选择时应结合风险与团队负担,不宜简单追求可见性最高。

    七、不同情况下的行动建议与方案取舍

    八、平台示例:大型组织怎样把制度与工具能力配合起来

    1. 先确认组织复杂度,再决定是否需要平台级治理

    当组织有多个业务线、多个项目组和跨部门协作时,状态治理可能不止是一个看板的问题。不同团队使用不同词汇、重复设置字段、状态统计口径不一致,都会影响项目组合视图和管理汇报。这种情况下,项目经理或PMO需要同时考虑局部流程与组织级规范。

    PingCode可作为中大型企业及100人以上组织评估项目管理平台时的一个示例。对这类组织而言,评估重点不应停留在能否增加自定义状态,还应检查不同团队如何共用或继承规则、权限和数据能否满足治理要求,以及平台能力是否适配现有部署与迁移计划。

    2. 将平台能力与状态制度分开验证

    在评估PingCode或其他项目管理平台时,我会把问题拆成两层。第一层是管理制度:状态定义、责任边界、异常处理是否已经明确;第二层才是工具实现:平台是否支持相应的自定义、权限、字段、通知、统计或流程能力。

    不能因为平台支持某个配置,就认定团队应该使用它;也不能因为当前系统存在限制,就把管理规则设计成不完整。先形成制度需求清单,再逐项验证产品能力,能避免演示环境里看起来很顺畅、实际上线时才发现权限或流程无法匹配。

    3. 私有化部署与迁移项目,额外检查规则和数据连续性

    对有部署、安全或数据治理要求的组织,PingCode支持私有化部署这一能力可以纳入评估;但是否适合,仍要结合组织的基础设施、安全审查、运维资源和版本要求判断。私有化部署不是只换一种安装方式,还涉及升级维护、备份恢复、权限治理和集成责任。

    如果组织计划从Jira迁移,也应把状态映射作为迁移准备的一部分。不要把旧系统里的每个状态名称原样搬过去,而要先辨认其实际含义、触发条件、历史字段和自动化依赖,再映射到新流程。PingCode支持Jira平滑迁移的能力可作为迁移评估的关注点,具体范围、数据对象和迁移效果应以项目实际核验为准。

    对于希望寻找国产替代方案的组织,PingCode可以进入候选清单;是否成为合适选择,仍需要通过真实流程试点、权限验证、数据迁移演练和运维评审来确认。“可替代”是评估起点,不是免除验证的结论。

    4. 用试点验证制度,不要只用功能演示代替验收

    平台选型阶段的演示往往展示理想路径,真实组织却有旧数据、跨团队权限、异常流程和统计口径等复杂条件。我建议选择一条有代表性的工作流,按真实角色、真实字段和真实任务进行试点,观察制度能否被执行、工具是否支持以及数据能否满足管理需要。

    试点验收可覆盖五项:状态定义能否呈现;责任角色能否按约定操作;异常任务能否保留原因与后续动作;历史数据能否正确映射;管理报表是否以统一口径统计。缺少其中任何一项,都不宜仅凭页面配置效果宣布迁移或上线完成。

  • 流程验收项:4项;说明=示意检查口径,包括正常流转、交接确认、返工回退和阻塞跟进。
  • 技术验收项:5项;说明=示意检查口径,包括权限、字段、历史数据映射、报表口径和备份或运维要求。
  • 全局说明: 以上是试点验收清单的示意数量,不代表任何平台的固定能力。图表强调工具评估需要与管理制度和真实流程并行,不能只测配置页面是否可用。

    八、平台示例:大型组织怎样把制度与工具能力配合起来

    九、怎样判断状态设计有效:看信息是否促成了行动

    1. 先看状态理解是否一致

    可以让不同角色分别解释几个关键状态,尤其是“处理中”“待验收”“已完成”和“阻塞”。如果成员需要频繁问项目经理“这张卡应该放哪”,说明状态说明或任务类型边界还不够清楚。这个检查成本低,适合在上线前和复盘时重复进行。

    也可以抽取一批近期任务,由不同成员独立判断状态,再比较差异。样本量不必被包装成行业基准;它的价值在于找出定义模糊的状态和角色之间的认知差异。发现分歧后,先修正文案、示例或交接规则,再考虑是否调整状态结构。

    2. 看任务停留和反复流转发生在哪里

    长期停留不一定代表执行慢。它可能意味着负责人不明确、等待时间未被管理、验收材料不齐、依赖方没有响应,也可能是任务已经完成但无人更新。项目经理应先按状态和原因拆解,再决定需要增加提醒、调整责任还是重新定义流程。

    频繁回退也不是天然的坏事。若退回记录完整,可能说明验收机制正在发现问题;若任务不断在相邻状态之间往返,且原因没有记录,则更可能是进入条件不充分或团队对完成标准理解不一。看板指标必须结合卡片历史和任务语境解释。

    3. 指标要服务于决策,不要为了报表增加填报

    可选择少数能推动管理动作的观察项,例如各状态任务数、超过约定时间的任务数、阻塞任务跟进情况、验收退回原因完整度。每个指标都要明确统计范围、更新时间和责任人,并说明异常后采取什么动作。

    不建议在状态制度刚上线时,就追求复杂的效率承诺或跨团队排名。项目类型、任务大小和依赖条件不同,简单比较完成数量或平均周期,容易制造错误激励。先让定义和数据记录稳定,再决定哪些指标可以用于趋势观察或资源决策。

    4. 复盘时优先删除没有管理价值的复杂度

    状态复盘不应只问“还要增加什么”。更重要的问题是:哪些状态从未改变决策,哪些列长期没有卡片,哪些状态含义与相邻列重复,哪些异常标签已经足以替代独立状态。删减无用状态通常比持续增加状态更能恢复看板的可读性。

    但精简也不能以牺牲必要的责任交接为代价。一个审批状态即使卡片数量不多,只要它代表独立决策且具有合规意义,就可能仍然值得保留。要同时看频率、风险、责任差异和管理价值,而不是只按卡片数量决定去留。

  • 第2周状态定义一致率:82%;说明=情景模拟的阶段值,可能反映培训和规则澄清后的理解改善。
  • 第4周状态定义一致率:90%;说明=情景模拟的阶段值,仍需结合任务记录抽查,不能单独证明流程效率提升。
  • 第1周超时等待任务占比:30%;说明=情景模拟的初始观察值,用于识别超过团队约定时限的等待任务。
  • 第4周超时等待任务占比:18%;说明=情景模拟的后续观察值,需进一步核对是否因责任改善或任务结构变化而下降。
  • 全局说明: 所有数值均为示意数据,不代表真实项目成效。折线适合展示试点过程中的变化方向,但实际复盘应同时查看样本范围、任务类型和原因记录,避免把同期变化直接归因于状态设计。

    十、上线前检查清单与下一步行动

    1. 发布前逐项检查

    • 每个状态是否有清楚、唯一的含义?
    • 每个状态是否写明进入条件和退出条件?
    • 状态列是否只表达流程阶段,没有混入优先级、团队或风险属性?
    • 任务负责人、验收人、规则维护人是否区分清楚?
    • 阻塞、暂停、返工和取消是否有记录与跟进方式?
    • 状态更新由谁执行、何时执行,团队是否已经知晓?
    • 工具权限、字段、提醒和统计能力是否经过实际验证?
    • 是否用真实任务试运行,并安排复盘时间?

    2. 按一周节奏启动试点

    第一步,选一条近期真实任务,访谈提出方、执行方和接收方,画出实际流转路径。第二步,用一页状态字典写出含义、进入条件、退出条件、责任角色和异常处理。第三步,邀请核心成员评审,优先解决状态边界和责任交接问题。

    随后配置看板,并让一条真实任务走完整个流程。试运行过程中记录成员疑问、卡片停留原因、状态回退情况和信息缺项。最后在复盘会上只处理证据充分的问题,并明确谁负责修改规则、何时检查修改效果。

    3. 记住最重要的取舍原则

    自定义状态不是把流程图搬进工具,也不是让看板承担所有管理职责。它的价值在于把关键进度、责任交接和等待风险变成团队可共同理解的信息。状态越多,只有在每一列都能带来独立判断或行动时,才越有意义。

    我建议项目经理从最小可用的状态方案开始:先把真实流程说清楚,再把关键交接和必要等待单独呈现;先用真实任务验证,再决定是否扩展。一套好的看板状态,不是让所有人多做几次移动,而是让团队少猜测一次“现在卡在哪里、下一步该由谁做”。

    常见问题解答(FAQ)

    1. 看板自定义状态应该设置多少个才合适?

    我在搭项目看板时,担心状态太少看不出进展,太多又让成员不知道该选哪一列。尤其是跨部门任务经过评审、执行和验收时,我不确定每个环节是否都要单独设置状态。

    没有固定数量,按真实流程设置即可。只有当一个阶段需要单独追踪、对应明确责任交接,或需要管理等待与验收时,才值得单独设为状态;优先从现有流程中筛选必要节点,再用典型任务试走一遍。若两个状态的进入条件和处理责任基本相同,可以合并;项目分类、优先级等信息通常更适合用字段或标签表达。

    2. 项目看板里的每个状态需要定义哪些流转规则?

    我发现团队成员对“进行中”和“待验收”的理解不一样,有人提交成果后就改成完成,有人则要等确认通过。遇到这种情况,我想知道制度里至少要写清哪些内容,才能减少状态更新争议。

    为每个状态写明含义、进入条件、退出条件和责任人,并约定谁有权确认交接或完成。例如,“待验收”的进入条件可以是成果和验收材料已提交,退出条件是验收通过或退回修改,验收责任人负责确认结果。把规则整理成简短的状态说明,并在试运行时让不同成员独立解释,若理解不一致就继续澄清。

    3. 任务阻塞、暂停或返工时,应该新增看板状态吗?

    我管理的项目经常出现外部依赖未到、任务暂时搁置或验收后需要修改的情况。如果这些卡片仍留在“进行中”,我很难分辨哪些工作正在推进,哪些其实已经卡住。

    先判断这类情况是否需要独立监控和明确责任交接。若阻塞需要定期跟进,可设“阻塞”状态,或保留原状态并增加阻塞标记;同时记录阻塞原因、跟进人和下一步动作。暂停、返工、取消也应约定处理方式,但不要只增加状态而不规定谁更新、何时恢复或如何关闭。

    4. 如何判断自定义状态设计有效,并知道什么时候要调整?

    我已经按流程配置了状态,但上线一段时间后仍有卡片长期不动、频繁跳转或成员绕过某些列的情况。我不确定这是团队没有按规则使用,还是状态本身设计得不合理。

    定期检查任务在各状态的停留情况、跳转与回退原因,以及成员是否能一致说清状态含义;停留时间应结合项目节奏设定预警口径,而不是套用统一标准。发现异常后先核实是资源等待、责任不清还是状态边界重叠,再决定补充规则、调整责任或合并状态。可在阶段复盘时清理长期闲置、重复且没有管理价值的状态。

    核心关键词

    读者评论

    孟
    孟沐阳

    把状态拆分的判断标准写得比较实用:是否有明确交接、进入退出条件,以及对应的管理动作,比单纯增加列数更重要。

    陶
    陶可欣

    文中对“进行中”的分析很贴近项目现场。执行、等审批和外部阻塞需要的跟进方式不同,混在一列确实容易影响进度判断。

    沈
    沈晓彤

    权限设计部分提醒得很到位,只限制谁能改状态并不能保证信息准确,还需要明确变更依据和确认责任。

    于
    于思源

    示意数据标注为情景模拟这一点比较严谨。实际配置时仍应结合团队真实任务路径和复盘结果调整状态。

    文章包含AI辅助创作:看板如何做好自定义状态?项目经理制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478669
