进行中实操方法:项目经理提升看板效率的制度设计方法与模板

进行中实操方法:项目经理提升看板效率的制度设计方法与模板

项目看板最容易失效的时刻,往往不是团队没有更新,而是卡片看起来“正在进行”,实际却已经卡在等决策、等资源或等其他部门输入。项目经理于是每天在看板之外追问进度,会议上又逐张卡片确认状态,最后得到一块信息很多、却不能帮助判断下一步的板。我的核心判断是:看板效率不是由卡片数量或软件功能决定,而是由信息可信度、状态流转规则和异常处理速度共同决定。本文提供一套可试行的制度设计方法、会议规则和模板;

涉及项目效果的数据均为情景模拟,用于演示如何评估,不代表行业统计或真实客户结果。

一、先讲结论:看板不是任务墙,而是协作规则的可视化

1. 看板有效,要让团队能回答四个问题

我判断一个看板有没有发挥作用,不先看颜色、泳道或卡片数量,而是看团队能否快速回答四个问题:现在做什么、谁负责推进、下一步是什么、什么事情可能让交付停下来。如果每个问题都要靠私聊、会议回忆或另一个表格补充,看板就还没有成为可靠的协作界面。

这也解释了为什么单纯“把任务搬到线上”通常不够。任务进了系统,不代表责任明确;状态显示为“进行中”,不代表工作正在推进;任务标为“已完成”,也不代表交付已经通过验收。看板上的每个状态都应该对应团队能够观察、核验的事实。

2. 先固定最小制度,再考虑增加字段

如果团队从零建立规则,我建议先把制度控制在五件事内:一项工作由谁主责、卡片如何描述、状态如何定义、何时需要更新、阻塞时如何求助。只有团队在实际运行中发现某类信息确实影响决策,才把它增加为字段或规则。

这不是追求“字段越少越好”,而是要求每个字段都能回答一个明确的管理问题。例如,“风险等级”必须对应不同的处理动作;如果高、中、低只是填完后没人查看,它就是额外负担,不是风险管理。

3. 先管可信度,再谈效率指标

项目经理常想用任务完成数、按期率或看板使用率来证明制度有效,但这些数字很容易失真。团队可能通过拆小任务提高完成数,也可能为了按期率把任务日期改到未来。比起先追求漂亮指标,我会先观察:卡片更新是否跟得上实际变化,阻塞是否被说清楚,任务是否有明确的下一步,以及会议是否能据此做出决定。

下面的流程图数据是制度试行的情景模拟,假设一个跨部门项目在试行前后检查同一批 60 项工作。它展示的是适合观测的过程节点,不是任何团队的真实业绩承诺。

进行中实操方法:项目经理提升看板效率的制度设计方法与模板

二、看板为什么会失灵:从表面现象找到制度原因

1. 卡片在更新,状态却不可信

有些团队规定每天更新一次,但实际更新内容只是把昨天的“进行中”复制到今天。形式上完成了更新,管理信息却没有变化。项目经理看到大量进行中任务,仍不知道哪些正在推进、哪些在等待外部输入、哪些已经偏离计划。

解决办法不是一味提高更新频率,而是明确什么情况算一次有效更新。比如,任务状态改变时更新;计划日期发生变化时说明原因;出现阻塞时补充所需支持和下次检查时间。没有状态变化也可以保持原状态,但对高风险任务应提供简短的事实说明,而不是机械地反复填写。

2. 卡片描述的是活动,不是交付结果

“跟进方案”“沟通需求”“继续开发”这类卡片通常描述的是活动,验收时却很难判断是否完成。任务名称最好能够指向可观察的结果,例如“提交经业务负责人确认的需求清单”或“完成接口联调并记录通过结果”。任务粒度不必无限细,但应让团队能够判断下一步和完成条件。

我还会检查一张卡片是否同时塞进了多个不同交付物。如果一个任务横跨多个负责人、多个验收节点,状态就容易变成笼统的“进行中”。这时可以拆分交付项,同时保留一个汇总任务或里程碑,避免拆分后项目整体关系反而看不清。

3. 阻塞被写成情绪,没有转成求助事项

“对方没反馈”“资源不够”“还在协调”是常见备注,但这些文字没有说明项目经理能做什么。一个可处理的阻塞记录至少要讲清楚:卡在哪里、影响什么、需要谁在何时做什么、如果没有响应会影响哪个节点。

例如,“等待业务反馈”可以改成:“业务负责人需在周三 15:00 前确认字段口径;未确认将推迟接口联调;项目经理需要协调负责人指定决策人;周三 16:00 复查。”后者不是增加文书,而是把模糊的不确定性转成可执行的协同请求。

4. 把例会变成逐卡片报数

如果会议从第一张任务卡开始念状态,项目越大,例会越容易变成重复汇报。更有效的方式是让负责人会前更新看板,会议把时间留给逾期风险、跨团队依赖、资源冲突和决策事项。状态正常、没有变化的卡片不必逐项口头复述。

一个简单的诊断办法是连续观察两到三次例会:会前更新是否完成、会议上有多少分钟用于补录状态、多少问题形成了明确的负责人和检查时间。若会议主要用于追问“现在做到哪了”,说明信息制度没有真正落到日常。

5. 为了“规范”加出重复填报

看板、周报、会议纪要和个人表格分别维护同一批进度,很容易出现日期不一致、负责人不一致和状态冲突。重复录入还会让团队把维护理解为额外行政任务,导致信息逐渐变得保守或敷衍。

我的取舍原则是:同一项管理事实尽量只维护一个可信来源,其他报告从源信息中整理或引用。若组织流程要求保留正式报告,至少要说清楚看板与报告各自承担什么用途、由谁同步、以哪个版本为准。

二、看板为什么会失灵:从表面现象找到制度原因

三、制度设计逻辑:把管理意图转成可执行规则

1. 先确定看板管理对象和使用场景

设计之前,先回答看板管理的是任务、交付物、缺陷、审批事项还是里程碑。它们的粒度并不相同:一个里程碑可能包含几十项工作,一个任务也可能拆成数个交付物。如果把不同粒度混在同一泳道,却没有层级关系,团队就很难比较进度。

接着确定使用对象。团队日常协作看板需要突出当前工作和阻塞;项目组合视图可能更关注里程碑、依赖和资源;管理汇报则要展示决策所需信息。不要强求一张板同时满足执行、汇报和组合管理的所有需求,可以通过视图分层或不同汇总方式解决。

使用场景 优先展示的信息 不宜让看板单独承担的职责
团队日常协作 当前任务、主责人、下一步、阻塞和短期计划 替代详细技术文档或专业判断
跨部门协调 依赖方、请求内容、所需日期、影响节点、升级路径 替代正式决策或组织授权
项目管理汇报 关键里程碑、偏差、风险、待决策事项 把所有执行细节都塞进管理视图
项目组合管理 项目优先级、关键依赖、资源冲突和整体风险 直接替代各项目的任务级管理

2. 用最小字段集回答实际问题

建议先设置四个必需信息:任务或交付物、主责人、状态、计划完成时间。再按项目特点增加下一步动作、验收条件、依赖方、阻塞原因等字段。每一个新增项都要说明使用者、使用时机和触发的管理动作。

“主责人”尤其需要区分于协作人。多人可以参与一项工作,但卡片上应明确一个当前负责推动的人。若责任随阶段改变,规则应说明由谁交接、何时交接,以及交接后如何确认接收,避免任务在团队之间漂移。

3. 定义状态时,要写进入条件和离开条件

“待办、进行中、已完成”可以是简单团队的起点,但状态名称本身不是规则。团队需要约定:什么事实发生后任务进入某状态,什么条件满足后才能离开。例如,“待验收”表示交付物已提交给指定验收人;“已完成”表示验收通过,或满足事先约定的完成定义。

状态不宜过多。每增加一个状态,都会增加成员判断和切换的成本。如果相邻状态没有不同的处理动作,通常没有必要单独保留。反过来,如果“进行中”同时包含等待决策、正在制作和等待验收,而这些情况需要不同管理动作,就应该考虑拆分或增加明确标记。

4. 按触发事件更新,而不是只靠固定打卡

日更、周更不是唯一选择。变化快、依赖多的团队可能需要更短的检查节奏;稳定且任务周期较长的工作,频繁更新反而会产生噪音。比较稳妥的制度是规定关键事件必须更新,再结合团队例会设置最低检查节奏。

  • 任务开始或负责人发生变化时,更新负责人和计划。
  • 状态发生变化时,更新状态和必要的交付信息。
  • 计划时间调整时,记录调整原因及对后续节点的影响。
  • 出现阻塞或风险时,补充影响、所需支持和复查时间。
  • 提交验收或验收未通过时,写明验收结论和后续动作。

5. 建立异常处理规则,明确何时需要升级

升级不是把所有问题都推给管理层,而是让超出当前责任人处理能力的事项及时进入正确的决策层。制度应说明哪些情形需要升级,例如依赖方超过约定响应时间、关键路径受到影响、资源冲突无法在团队内协调,或业务决策超过负责人权限。

升级记录最好包含影响范围、需要的决定、建议选项、最迟决定时间和未处理的后果。这样管理者收到的不是一句“有风险”,而是一个可以判断和授权的事项。项目经理也应约定升级后的反馈路径,避免问题被转交后就从团队视野中消失。

进行中实操方法:项目经理提升看板效率的制度设计方法与模板

四、实操模板:从字段定义到例会运行

1. 项目看板字段定义表

下表可以直接复制后按项目删改。必填项不必追求全面覆盖,重点是字段定义要清楚、填写责任要明确。若团队已经在另一个可信系统维护某项信息,可以通过关联或引用避免重复录入。

字段 用途 建议规则 维护责任
任务名称 说明要完成的工作或交付物 尽量以可观察的动作或结果表述,避免“跟进一下”等模糊描述 主责人创建或确认
主责人 明确当前推进责任 一项任务只指定一名当前主责人;协作人另行记录 项目经理确认责任边界
状态 显示任务当前所处阶段 按团队书面定义流转,不以个人主观感受替代进入条件 主责人按事件更新
计划完成时间 识别时间偏差和关键节点影响 发生变更时说明原因,不通过随意改日期隐藏延期风险 主责人与项目经理协同
下一步动作 让近期推进方式明确 写成可检查的动作,必要时注明执行人和目标时间 主责人维护
依赖或阻塞 暴露团队外部输入和无法推进事项 说明原因、影响、所需支持和下一次检查时间 主责人记录,项目经理协调
验收条件 判断交付是否真正完成 提前约定可检查的完成定义和验收责任人 任务发起方与验收方确认

2. 状态定义与流转规则模板

状态名称可以按团队习惯调整,下面提供一组较常见的示例。重点不是照搬,而是为每个状态补上“进入条件、离开条件、责任角色”。若某状态没有独立处理动作,可考虑合并。

状态 进入条件 离开条件 主要责任
待开始 工作已确认纳入范围,尚未投入执行 主责人确认计划和启动条件后进入执行状态 主责人确认准备就绪
进行中 工作已开始,且存在可说明的下一步动作 提交交付物、遇到阻塞、暂停或达到完成条件 主责人更新实际推进信息
受阻 由于依赖、决策、资源或技术问题无法继续推进 阻塞解除并恢复执行,或经决策调整范围与计划 主责人描述问题,项目经理协调升级
待验收 交付物已提交,验收所需信息齐备 验收通过后关闭;未通过则退回并记录差距 验收人给出结论,主责人跟进
已完成 预先约定的完成条件已经满足 原则上不再流转;如有新增工作,创建新的任务或变更记录 主责人确认,必要时由验收人复核

3. 阻塞升级记录模板

阻塞记录的目标是促成处理,而不是积累备注。以下字段可以放在任务卡片、关联事项或例会记录中。对低风险、短时等待不一定需要走完整升级流程,但要能找到下一次检查节点。

记录项 填写示例
任务与主责人 接口字段确认;主责人:项目成员甲
阻塞原因 业务方尚未确认日期字段按自然日还是工作日计算
影响 接口联调无法开始,可能影响周五的集成测试
所需支持 请业务负责人指定决策人并确认口径
处理责任人与期限 业务负责人;周三 15:00 前反馈
升级路径 未按期反馈时由项目经理提交项目负责人协调
下次检查与结论 周三 16:00 复查;记录已确认、继续等待或调整计划

4. 看板例会流程模板

可以把例会从“逐条汇报”改成“异常检查加决策”。以下节奏是建议模板,团队应按任务变更速度和风险调整,而不是机械照抄分钟数。

  1. 会前准备:主责人更新状态、下一步、计划偏差和阻塞信息。项目经理检查是否存在缺少主责人或没有完成定义的任务。
  2. 先看关键节点:确认近期里程碑是否受到影响,识别日期变化会传导到哪些后续工作。
  3. 再看异常任务:优先处理逾期、即将逾期、受阻和跨团队依赖事项,不逐张复述无变化的卡片。
  4. 明确决策与行动:每项讨论都形成决定、责任人、完成时间和复查方式;没有决策权限的事项要明确升级对象。
  5. 会后回写:主责人或指定记录人将结论转成任务变更、支持请求或决策记录,并在约定时间检查是否落实。

5. 试行前后的观察表

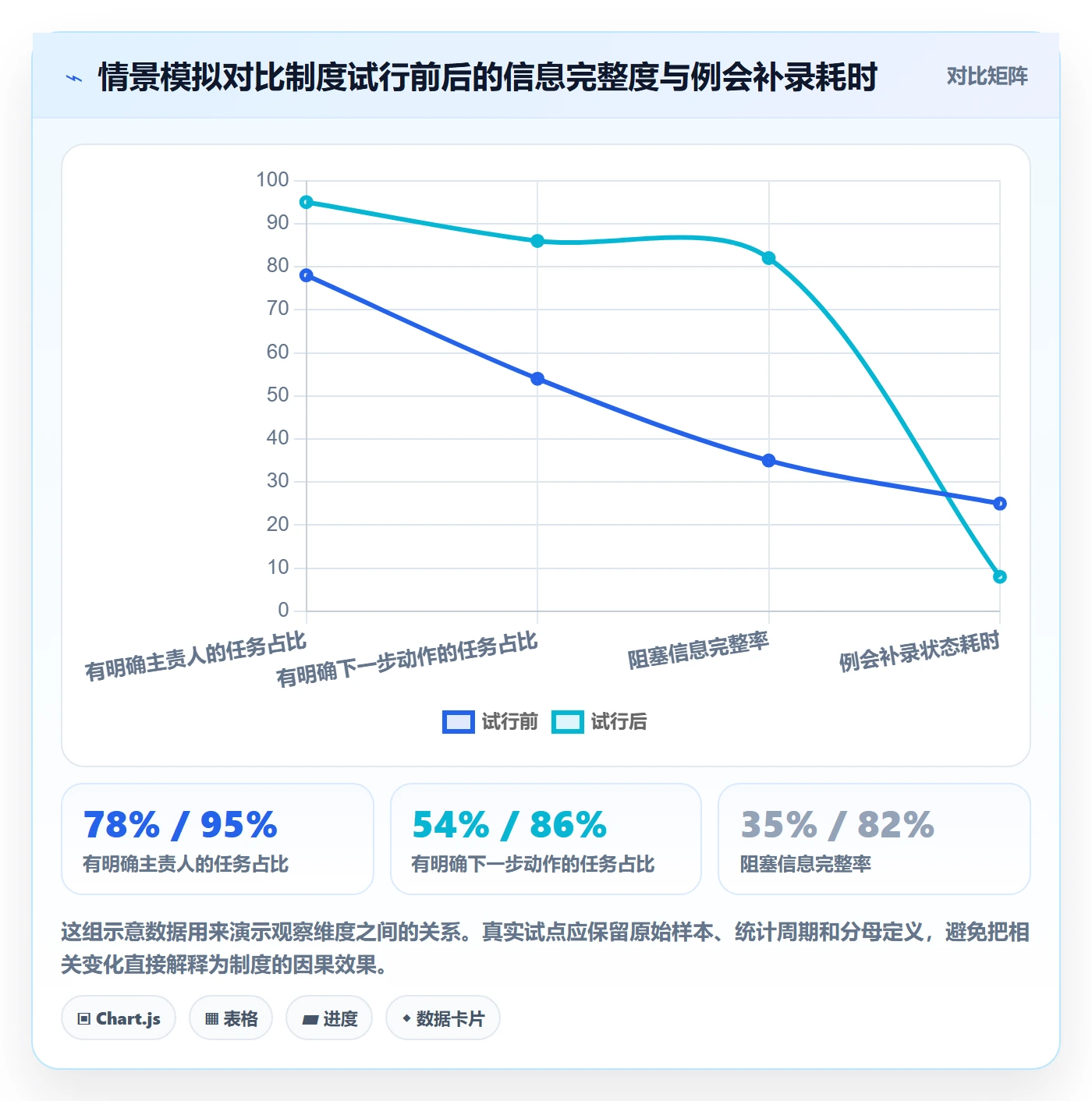

制度是否奏效,不能只看板上增加了多少卡片。建议选一个项目试行,固定观察口径,至少记录信息质量、问题暴露和管理成本。下表中的数值为情景模拟,展示如何做前后对照,不是实际案例或行业基准。

观察项 试行前示意 试行后示意 解释口径
有明确主责人的任务占比 78% 95% 以抽查时所有开放任务为分母,统计主责人字段完整的任务
有明确下一步动作的任务占比 54% 86% 下一步须是可检查动作,单写“继续推进”不计入
阻塞信息完整率 35% 82% 仅以抽查期内发生阻塞的任务为分母,检查原因、影响和求助内容
例会用于补录状态的时间 每次约25分钟 每次约8分钟 以会议记录或计时为准,不把会议时长缩短等同于项目整体提效

进行中实操方法:项目经理提升看板效率的制度设计方法与模板

五、案例推演:跨部门项目如何从“等回复”变成可管理的阻塞

1. 场景设定:任务都显示进行中,关键节点却缺少输入

以下是一个情景推演,不是实际企业案例。假设一个 24 人的跨部门团队正在交付内部流程改造项目,工作涉及业务、技术、测试和运营。项目看板有 60 项开放工作,交付窗口为 12 周。到了集成测试前两周,项目经理发现接口联调、数据校验和验收准备都显示“进行中”,但几项工作实际上在等待业务字段口径确认。

旧做法是项目经理在群里逐个询问,再把口头答复写进会议纪要。看板没有体现依赖对象、影响节点或决策截止时间。业务负责人看到“进行中”时,以为技术工作仍在推进;技术负责人则认为自己已经提出问题,等待答复不再由自己负责。双方都没有故意拖延,但任务责任在交界处变得模糊。

2. 处理步骤:把模糊等待转成三段责任

  1. 补齐任务结果:将“跟进字段确认”改成“确认日期字段口径并更新接口说明”,明确交付物是双方认可的字段定义。
  2. 区分推进与决策责任:技术成员负责提出待确认字段和影响,业务负责人负责确定口径,项目经理负责协调超出团队约定时限的事项。
  3. 记录影响与截止时间:说明未确认会阻断接口联调,并标记最迟决策时间;日期不能只写“尽快”。
  4. 设置检查点:在截止时间后安排一次状态复查。若仍无结论,按规则升级,而不是在下一次周会重新发现同一个问题。
  5. 闭环验收:确认口径后更新接口说明,并由测试或业务代表确认使用一致,任务满足完成定义后再关闭。

3. 观察结果:衡量的是管理过程,不只看交付快慢

在这个推演里,我不会预设“这样做一定能提前多少天”。实际交付时间还受决策权限、人员安排、技术复杂度和外部依赖影响。更合理的验证方式,是记录阻塞从出现到被识别、从被识别到有明确责任人、从提出支持请求到得到反馈各用了多久,并核对等待期间是否有人持续跟踪。

如果阻塞依旧没有及时解决,但项目经理能够更早知道影响、及时向正确的人升级,并根据实际情况调整后续安排,看板制度依然提供了管理价值。它不能替代决策和资源,但可以减少问题隐藏在“进行中”里的时间。

进行中实操方法:项目经理提升看板效率的制度设计方法与模板

4. 如何把推演变成真实试点

选一个近期存在跨部门依赖的项目,先用原有制度记录两周基线,再试行字段和升级规则。样本不必很大,但必须保持口径一致:同一类任务、同一类阻塞、相同的统计方式。试点期间记录例外情况,例如决策人休假、范围变更或资源重新分配,避免把所有变化都归功于看板制度。

复盘时不只问“团队是否按要求填了”,还要问这条规则有没有帮助当事人更快知道该做什么。如果一项字段无人查看、一条升级路径从未被执行,或者维护时间明显超过它节省的沟通时间,就应该重新设计,而不是把不执行归咎于团队不配合。

六、不同情况下的行动建议与制度取舍

1. 小团队、任务少、协作链短

小团队通常不需要复杂的角色矩阵和多层审批。可以从任务、主责人、状态、计划时间、下一步动作五项开始,用一次短检查确认阻塞。重点是把完成条件说清楚,并避免因为看板制度让团队产生比实际协作更多的维护动作。

如果每个人都能直接沟通,许多临时协作可以保留在团队内处理;但只要任务会影响里程碑,日期变化和交付风险仍应同步到看板。小团队的优势是沟通路径短,风险是口头共识多、人员一忙就难以还原。

2. 跨部门项目、外部依赖多

跨部门项目要优先定义依赖项、请求对象、最迟响应时间和升级路径。此时主责人不一定是最终决策人,制度要清楚区分“负责推动的人”和“有权决定的人”。如果只有任务负责人,没有决策责任,卡片仍可能停在等待状态。

这类项目也不宜让每个部门各自维护一套互不对应的状态名称。至少要统一关键状态的含义,并约定跨团队交接时由谁确认接收。对于正式交付或合规要求较高的工作,保留必要审批记录,但不要把每个日常动作都变成审批节点。

3. 需求变化快、工作优先级频繁调整

需求变化频繁时,死守原计划日期并不能让看板更真实。应把变更原因、决策人、影响范围和重新排序结果留下可追踪记录,同时区分“计划变化”和“执行延期”。两者的管理原因不同:前者可能是业务重新选择,后者可能是工作估算或执行出现偏差。

团队可以设置短周期重排优先级,但不要让所有卡片同时处于最高优先级。若看板无法显示工作之间的依赖关系或关键约束,就需要补充依赖视图、里程碑检查或专门的变更记录,而不是靠颜色表达所有复杂信息。

4. 组织规模大、权限和审计要求高

组织规模扩大后,工具和制度需要支持角色权限、跨项目汇总、变更留痕、数据访问边界和部署要求。项目经理应先确认哪些信息必须在组织内统一、哪些需要隔离、哪些数据不能流向未授权环境,再评估工具能否承载规则。

例如,面向中大型企业、百人以上组织的团队,在评估项目管理平台时,可以把私有化部署、Jira 平滑迁移、权限模型、数据导入质量、流程扩展能力和跨项目视图列入验证清单。PingCode 可作为候选方案之一;是否适合,仍需通过实际迁移演练、权限验证和典型项目试点判断,不能仅凭产品功能介绍得出结论。“国产替代”也不是单一功能能证明的结果,还要核对数据、集成、运维、服务和团队使用成本。

如果组织正在替换既有平台,建议先选一个边界清晰的项目做迁移演练,核对任务关系、历史记录、权限、附件、自动化规则和报表是否保留。所谓“平滑迁移”应以实际数据映射和用户验收为准,不能只看导入任务数量;私有化部署则还要确认升级策略、备份恢复、监控和故障响应由谁负责。

5. 何时加制度,何时不加

若问题是责任人不明确、阻塞长期隐藏、状态含义不一致,增加规则通常有价值。若真正的瓶颈是缺少决策权限、资源不足或目标反复变化,单纯增加字段和例会不会解决根因,应把管理议题升级到资源或决策层。

我会用一个简单的收益判断:新规则能否减少重复追问、缩短发现异常的时间、让责任更明确,且维护成本是否可接受。若一个字段每周都要填,却从未被用于协调、判断或复盘,就应该删除或改成事件触发填写。制度的目标是减少协作摩擦,不是证明团队填表认真。

进行中实操方法:项目经理提升看板效率的制度设计方法与模板

七、如何复盘:用小样本验证制度是否值得保留

1. 试行前先写清问题和成功条件

不要以“提高效率”作为唯一试点目标,因为它难以测量。可以把目标写成可观察的问题,例如:减少会上补录状态的时间、提高阻塞信息完整度、缩短跨部门请求的确认等待,或降低没有主责人的开放任务比例。每个目标都要指定口径、观察周期和数据来源。

如果组织没有历史数据,先做短期基线观察,不必等待完美数据集。抽查一部分任务,记录状态、负责人、下一步、阻塞信息是否齐全;同时用会议记录或计时方式记录补录状态所花时间。样本量不大时,应把结果称为试点观察,而不是普遍结论。

2. 观察四类指标,避免只追完成率

  • 信息质量:主责人完整率、下一步动作完整率、完成定义清晰率。
  • 异常暴露:阻塞记录完整率、发现阻塞到升级的时间、重复出现的未解决依赖。
  • 流程效果:例会补录状态耗时、任务交接等待时间、变更影响是否被记录。
  • 维护成本:每周用于更新的时间、重复录入次数、无人使用的字段数量。

这些指标需要结合业务结果解释。比如维护时间下降,不一定代表效率改善,也可能是团队少更新了信息;完成率上升,也可能来自拆分任务或调整计划。因此应同时查看样本卡片和真实交付记录,确认数字背后发生了什么。

3. 复盘规则本身,而不是只考核执行者

复盘时可以问五个问题:哪些字段帮助做出决定?哪些状态经常被误用?哪些任务多次等待同一类依赖?哪些升级规则写了但没人执行?团队维护看板花的时间是否换来了更少的追问或更早的风险暴露?这些问题既检查执行情况,也检查制度设计是否合理。

如果某条规则连续试行后仍不适用,优先修改规则,而不是继续培训成员填写。例如,某团队任务周期较长,日更没有信息增量,可以调整为关键事件更新加每周检查;某些阻塞需要安全或合规审批,则应明确接口人和授权路径,而不是让项目经理反复催促没有决策权的人。

4. 设定轻量的迭代周期

可以每两到四周做一次短复盘,检查是否有字段长期空白、状态频繁回退、逾期任务集中在某类依赖、例会时间被补录信息占据等现象。这个周期只是方便试行的建议,不是统一标准;变化较快的项目可更频繁检查,稳定项目则可结合里程碑回顾。

迭代时一次只调整少量规则,保留变更记录和调整理由。若同一周期内同时换工具、改流程、换团队结构,就很难判断效果来自哪里。先把制度的小步试验做扎实,再决定是否扩大到其他项目。

进行中实操方法:项目经理提升看板效率的制度设计方法与模板

八、从下一个项目开始:先做一轮最小可行试行

1. 一周内可以启动的行动清单

  1. 挑选一个确实存在协作摩擦的项目,不要一开始就全组织铺开。
  2. 抽查开放任务,找出责任不明、状态不可信、下一步缺失和阻塞不可见的主要问题。
  3. 定义一套最小字段和状态规则,明确主责人、更新时间触发点和完成条件。
  4. 规定阻塞记录的必需信息,并写清升级对象、响应期限和复查方式。
  5. 让负责人会前更新看板,例会优先解决异常和决策,不逐项念状态。
  6. 设定试行观察周期和指标口径,保留基线、样本和例外原因。
  7. 复盘后删掉低价值字段,保留确实帮助判断、协调或交付的规则。

2. 看板效率的真正判断标准

项目经理不必追求一块永远整齐、字段齐全、所有任务都按时变色的看板。更值得追求的是:团队能够从看板识别真实状态,负责人知道下一步,管理者看得到需要决策的事项,问题不会因为“还在进行中”而被遮住。

因此,我会把看板视为一套协作制度的接口,而不是项目管理的全部。工具可以帮助记录、提醒、汇总和追踪,但不能替代明确责任、及时决策和真实沟通。先让状态可信,再让异常可见,最后才讨论如何用自动化和指标扩展管理能力。

下一步不必先重做整套流程:选一个项目,检查十张开放任务卡,逐张问“谁负责、下一步是什么、何时算完成、卡住时找谁”。如果其中几项答不上来,就从这些缺口建立规则,运行一个周期,再用观察数据决定保留、调整还是删除。这样建立出来的看板制度,才更可能成为团队每天会用、项目经理敢于据此判断的管理工具。

八、从下一个项目开始:先做一轮最小可行试行

常见问题解答(FAQ)

1. 项目看板应该设置哪些必填字段?

我在团队里搭看板时,常常拿不准字段是越全越好,还是越少越容易维护。尤其跨部门项目里,信息填少了不好追进度,填多了又容易变成重复录入。

先保留能支持推进和决策的字段:任务名称、主责人、状态和计划完成时间。建议增加“下一步动作”;只有发生阻塞时,再要求填写阻塞原因、所需支持和下次检查时间。任务涉及交付验收时,应写清可检查的完成条件。试运行后,如果某字段既没人查看,也不影响判断或行动,就考虑删掉。

2. 项目看板多久更新一次比较合适?

我遇到过每天要求更新的看板,团队觉得负担很重;也遇到过每周才更新一次的看板,关键变化已经发生好几天了。想知道更新频率该怎么定,才能兼顾信息及时和维护成本。

不要只按固定日历频率定规则,应在任务启动、状态变化、出现阻塞、交付或风险改变时及时更新。再结合项目节奏安排定期检查:任务变化快、依赖多的项目可以更频繁查看,变化较少的项目可降低频率。试行后检查信息是否滞后、团队是否频繁补录,再调整节奏。

3. 看板上的任务受阻后,项目经理应该如何处理?

我发现有些任务表面上还在“进行中”,实际却在等审批、等其他团队提供资料,负责人也不知道该找谁解决。等到例会才发现时,往往已经影响后续安排。

将受阻任务标记为单独状态,并记录阻塞原因、对交付或时间的影响、需要谁提供什么支持,以及下次检查时间。明确升级条件,例如影响关键里程碑、超过团队约定的处理时限,或需要超出任务负责人权限的决策时,提交给对应负责人处理。每次协调后把决定、责任人和期限更新回看板。

4. 怎样判断看板制度是否真正提升了效率?

我不想只凭“看板看起来更完整”来判断改进是否有效,也担心追求任务数量或更新次数会让团队为了指标填表。项目经理可以观察哪些变化,才能决定保留、调整或取消这套规则?

先选一个项目试行,并在开始前约定观察口径。可以比较更新是否及时、阻塞是否更早暴露、逾期事项是否有明确处理动作,以及例会是否减少逐项报状态的时间;如统计周期,可统一计算任务从开始推进到完成的时长,并说明是否包含暂停时间。

若字段使用率低、信息仍需重复询问或维护负担增加,就精简字段或调整规则,而不要只看卡片数量。

核心关键词

读者评论

曹
曹明远

文章把看板失效归因到责任、状态定义和异常处理,尤其强调“进行中”必须有可检查的下一步,这比单纯要求每天更新更实用。

武
武嘉禾

字段模板比较容易落地,但不同项目的验收方式差异很大,实际使用时还需要先和交付方明确完成条件。

廖
廖雅楠

把例会时间留给阻塞、依赖和决策,能减少逐卡片报数;前提是会前更新确实完成,否则会议仍会变成补录进度。

欧
欧阳泽宇

文中强调同一管理事实只维护一个可信来源,这一点对同时使用看板、周报和会议纪要的团队很有参考价值。

龚
龚泽宇

情景数据明确标注为模拟,并提醒区分统计分母,避免把示例时限或比例误当成行业标准,说明比较严谨。

文章包含AI辅助创作:进行中实操方法:项目经理提升看板效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478616
