甘特图里最容易被填错的,不是计划日期,而是“实际时间”:有人把任务开始日当成实际开始日,有人把提交初稿当成实际完成日,还有人每次延期就直接改掉原计划。结果图表看起来一直很整齐,却回答不了负责人最需要的问题:偏差从哪里来、会影响谁、下一步该怎么调整。我的判断是,甘特图从0到1的关键不是画出时间条,而是建立一套保留原计划、持续记录实际、滚动更新预测的机制。
一、先讲结论:实际时间不是一个数字,而是一套记录机制
1. 先把计划、实际和预测分开
在项目进度跟踪中,至少要区分三组时间。计划时间是项目启动或阶段承诺时定下的基准日期;实际时间是任务真正开始、达到完成条件的日期;预测时间则是根据当前进度,对未来完成日期作出的最新判断。
这三组数据不能互相覆盖。任务原计划 5 月 6 日开始、5 月 10 日完成,执行中改为预计 5 月 13 日完成,正确做法不是把计划完成日改成 5 月 13 日,而是保留 5 月 10 日作为基线,把 5 月 13 日记录为最新预测。任务结束后,再补上实际完成日。
如果每次改期都覆盖原计划,项目负责人看到的只会是“最新版本的计划”,看不到项目偏离承诺的过程。基线负责回答“原来承诺什么”,实际负责回答“已经发生什么”,预测负责回答“接下来大概率会发生什么”。
2. 把“实际时间”拆成可追踪字段
一张能用于管理的甘特图,至少需要能表达计划开始、计划完成、实际开始、实际完成、当前状态和最新预测完成时间。对风险较高或依赖关系较多的任务,还应记录剩余工作、偏差原因、下一步动作和更新时间。
“实际耗时”也要说清口径。它可能指任务实际占用的工作日,也可能指从开始到完成经过的自然日,或团队投入的总人时。三者不能混用:一个任务可能历时 10 个自然日,中间只工作了 6 天,团队投入总计 32 小时。
| 字段 | 回答的问题 | 适用的记录方式 |
|---|---|---|
| 计划开始与完成 | 原先承诺的时间是什么? | 计划基线,原则上保留原值 |
| 实际开始与完成 | 任务实际何时进入执行、何时达到完成标准? | 按真实事件记录,不用预测日期代替 |
| 最新预测完成 | 按照当前情况,何时可能完成? | 随新信息更新,并保留更新时间 |
| 剩余工作与偏差原因 | 还有多少事没做,为什么和计划不一致? | 写可验证的事实和下一步动作 |
3. 管理的目标不是让甘特图不延期
甘特图无法让现实自动服从计划。它真正的管理价值,是让团队更早发现偏差、识别受影响的后续任务,并在信息仍然有用时做出调整。把目标定成“图上不能出现红色”往往会诱发改日期、压低风险等级或延后暴露问题,最终损害的是判断质量。
负责人应该追求的不是一张永远整齐的图,而是一张能解释现状、暴露约束、支持决策的图。偏差本身不是管理失败,偏差被隐藏、被误读、没有触发行动,才是管理上的失控。

二、背景与场景:一张计划表为什么会在执行中失真
1. 立项时的日期通常建立在不完整信息上
项目启动时,团队往往还没有拿到所有需求、资源和外部依赖的最终答案。计划日期更多是基于当时已知条件作出的判断,不是对未来的保证。随着需求澄清、审批、供应商交付或技术验证推进,原有假设可能被证实,也可能被推翻。
因此,甘特图既是计划,也是一个持续更新的假设集合。任务延期时,负责人不应只问“晚了几天”,还要问:“原计划依赖什么条件?哪个条件没有成立?这个变化会不会传递到后续交付?”这几问能把日期变化还原成可处理的业务问题。
2. 真实的管理难点常常不在任务条,而在交接处
以一个跨职能的小型系统上线项目为例:需求负责人完成范围确认后,产品、研发、测试和业务验收依次接手。每个团队单独看自己的任务,可能都觉得延误不大;但只要测试必须等待研发交付,业务验收又必须等待测试通过,前一环节的等待就可能压缩后续的处理时间。
这也是为什么“任务完成百分比”不能单独用来判断项目是否安全。研发说已经完成 80%,并不自动意味着交付日期还剩 20% 的工作量。剩下的部分可能恰好包含联调、异常处理或关键审批,工作量和不确定性都可能更高。
3. 记录频率应由决策需要决定
日更、周更都不是普遍正确答案。一个持续数月、每周只有少量里程碑变化的项目,不一定需要每个工作日组织全员更新;上线窗口紧、依赖密集、风险变化快的项目,则可能需要更频繁地核对关键任务。
我通常从一个更务实的问题倒推频率:如果某项变化晚几天才被发现,会不会让团队失去可选方案?如果会,就应该缩短该任务或该风险的检查间隔;如果影响有限,保持轻量更新即可。不同任务可以采用不同节奏,不必用同一套频率管理整张图。

三、常见误区:看起来有进度,实际上无法做判断
1. 用修改计划来制造“按期完成”
项目延期后,最容易操作的是把原计划日期直接改成新的日期。图上任务似乎又回到了未来,原来的偏差却消失了。若只是为了显示最新安排,可以更新预测日期;如果要调整正式承诺,也应保留旧基线并注明变更原因、批准人和时间。
保留基线不等于拒绝调整计划。项目当然可以重新排期,但重新排期必须是一项可解释的决策,而不是一条悄悄覆盖历史的编辑记录。否则,复盘时无法分辨是估算失准、需求变更、资源不足,还是执行过程中的阻塞。
2. 把“开始了”当成“实际开始”
某项工作被分配给负责人、进入待办列表,或在会议上被宣布启动,都不一定代表任务已经实际开始。如果任务的实际开始日提前填写,后续分析就会把等待、排队和准备时间误当成有效执行时间。
我建议事先约定一个可观察的开始条件。例如,需求任务以正式进入梳理为开始,测试任务以测试环境和可测版本就绪为开始。开始条件不必复杂,但团队要使用同一个定义。
3. 把提交材料当成任务完成
提交文档、发出代码、完成一次演示,可能只是交付过程中的一个节点,不一定意味着任务已经达到验收条件。若完成标准没有定义,每个人都会按照对自己最有利的口径填报,完成日期就失去可比性。
在安排任务时同步定义“完成”的证据:是通过评审、测试通过、业务签收,还是部署后达到某项约定条件?完成标准越清楚,实际完成时间越可信。对于跨团队交接任务,最好把接收方确认纳入完成定义。
4. 用单一完成百分比替代剩余工作判断
百分比适合表达粗略状态,却很容易制造精确的错觉。团队成员说“做了 70%”,不一定采用相同标准:有人按投入时间估算,有人按子任务数量计算,有人只按主观感受填写。
对关键任务,我更倾向于追问:“已经交付了什么?还剩哪些明确工作?下一项可验证的节点是什么?”如果仍要填写百分比,应配上依据,例如按已验收子项加权,而不是单凭感觉。
5. 只记录偏差天数,不记录原因与处置
“晚了 3 天”是一条状态,不是管理结论。真正能帮助负责人行动的信息还包括:延迟由什么造成、影响哪些后续任务、能否并行处理、是否需要追加资源、谁负责在何时确认下一步。
原因也不要只写“沟通问题”“资源不足”这类笼统标签。可操作的描述应该接近事实,例如“外部审批材料在 5 月 8 日补齐,审批窗口改到 5 月 13 日;负责人今天确认能否并行准备验收材料”。
| 常见填法 | 为什么不够 | 更有用的记录 |
|---|---|---|
| 进度 80% | 没有说明计算依据和剩余工作 | 列出已验收成果、剩余事项和下一节点 |
| 预计下周完成 | 日期范围模糊,无法核对预测变化 | 写明确日期、预测更新时间和依据 |
| 等待协作 | 缺少等待对象、阻塞内容和升级动作 | 写明依赖方、所需输入、负责人和跟进时间 |
| 计划日期已更新 | 看不出旧计划和变更理由 | 保留基线,新增预测日期并记录变更原因 |

四、专业判断逻辑:从偏差识别走到可执行决策
1. 先确认数据是否可信,再判断项目是否偏离
看到任务延误时,我不会第一步就要求团队补一个新日期,而是先核对信息质量:实际开始条件是否满足?完成标准是否一致?状态更新时间是什么时候?负责人是否确认剩余工作?如果输入数据不可信,后续的延期分析只会让错误看起来更精确。
可以用四个问题快速做初筛:日期来源是什么?谁确认了状态?完成依据是什么?还有哪些未完成工作?如果其中两项说不清楚,先补事实,再对计划作判断。
2. 区分已发生的偏差与未来预测
已完成任务的实际完成日可以与计划完成日比较,得到已经发生的时间偏差。进行中任务则不同:任务还没有最终完成,实际完成日期尚不存在,负责人只能更新预测完成日和剩余工作。
例如,计划在 5 月 16 日完成的研发任务,5 月 15 日仍未完成,不能把 5 月 18 日填进“实际完成”字段。正确做法是保留实际完成字段为空,记录最新预测为 5 月 18 日,并说明预测依据。待任务真正达到完成标准,再填写实际完成日。
3. 用一致口径计算偏差,避免精确到错误的地方
一种简单的完成偏差计算方法是:实际完成日期减去计划完成日期。结果为正,表示晚于计划;结果为负,表示早于计划。计算时要明确是按自然日还是工作日,并统一是否包含起止日。
对仍在进行的任务,可暂时用预测完成日期与计划完成日期作比较,但要标为“预测偏差”,不能和最终实际偏差混在一起。必要时按工作日历计算,节假日、休息日与轮班安排都可能影响日期口径。
4. 先看对后续交付的影响,再决定是否升级
同样晚两天,对项目的影响可能完全不同。没有后续依赖、还有充足缓冲的任务,未必需要升级;位于关键交付链上、下游没有缓冲的任务,即使只晚一天,也可能影响外部承诺。
判断顺序可以是:任务是否有后续依赖?后续任务能否并行或提前准备?当前剩余缓冲是多少?延期是否触碰里程碑或客户承诺?只有把这些条件放在一起看,负责人才能决定是观察、调整资源、改变顺序,还是正式升级风险。
5. 把原因分成可行动的类别
原因分类的目的不是给团队贴标签,而是帮助选择措施。常见类别包括:范围或需求变化、前置输入缺失、资源排队、估算偏差、技术不确定性、外部审批、返工和质量问题。每种原因对应的处置方式不同。
如果是需求变化,可能需要重新确认范围或评估变更;如果是前置输入未就绪,应明确依赖方和最晚交付时间;如果是技术不确定性,则可拆出验证任务,尽早获得证据。分类后仍要保留事实描述,不要只留下一个下拉选项。

五、具体案例:用一组模拟数据把甘特图从计划追到实际
1. 案例边界与初始计划
下面用一个假设的内部流程优化项目演示,日期、工期、偏差和投入均为情景模拟数据,不是客户案例,也不是行业平均值。项目包含需求确认、系统配置、测试验证和业务验收四项任务,后续任务依赖前序交付。
| 任务 | 计划开始 | 计划完成 | 前置条件 | 完成标准 |
|---|---|---|---|---|
| 需求确认 | 5 月 6 日 | 5 月 8 日 | 项目启动 | 范围与验收条件经相关方确认 |
| 系统配置 | 5 月 9 日 | 5 月 16 日 | 需求确认完成 | 配置完成并通过内部检查 |
| 测试验证 | 5 月 19 日 | 5 月 22 日 | 系统配置交付 | 约定测试项完成,阻断问题关闭 |
| 业务验收 | 5 月 23 日 | 5 月 26 日 | 测试验证通过 | 业务负责人完成验收确认 |
这张计划表不仅记录日期,还定义了前置关系和完成标准。这样一来,日期变化后,负责人不必猜测“到底算不算完成”,也能更快判断哪个后续任务需要重新评估。
2. 执行中发生变化时怎样记
假设需求确认原计划 5 月 8 日完成,但其中一项外部规则直到 5 月 10 日才得到确认。5 月 9 日更新时,需求任务尚未完成,就不应填写一个虚构的实际完成日。负责人可以记录实际开始日期、当前状态、未完成输入、最新预测完成日期及更新时间。
在该情景中,系统配置原计划 5 月 9 日启动,因依赖输入未齐,实际于 5 月 11 日开始。若 5 月 15 日复核时,配置任务预计 5 月 19 日完成,负责人应将 5 月 19 日记录为预测日期,而不是实际完成日期,并同步检查测试窗口是否还能保持。
| 任务 | 计划完成 | 实际状态 | 最新预测 | 偏差原因与动作 |
|---|---|---|---|---|
| 需求确认 | 5 月 8 日 | 5 月 10 日完成 | 不适用,已完成 | 外部规则确认晚到;记录实际完成并复核下游安排 |
| 系统配置 | 5 月 16 日 | 5 月 11 日开始,进行中 | 5 月 19 日 | 前置输入延迟;拆分可并行配置项,确认测试环境准备 |
| 测试验证 | 5 月 22 日 | 未开始 | 待评估 | 等待配置交付;先确认测试用例和环境就绪情况 |
| 业务验收 | 5 月 26 日 | 未开始 | 待评估 | 依赖测试结果;暂不承诺新日期,待影响分析后更新 |
3. 延期后不应立刻把所有后续任务整体平移
系统配置预测晚三天,并不意味着测试和验收一定都要原样后移三天。负责人应先检查能否提前准备测试环境、先测已完成模块、并行整理验收材料,或调整测试范围的优先级。反过来,如果这些任务存在严格的先后关系、环境不可提前准备,整体顺延可能才是诚实的预测。
在模拟案例里,团队确认测试用例可以提前准备,但执行测试必须等待可测版本。因此,甘特图可把“测试准备”和“测试执行”拆开:前者先行,后者根据实际交付更新。拆分的前提是两个部分确实有独立交付物,不应为了让图表好看而人为拆得过细。
4. 复盘不只看谁晚了几天
任务完成后,团队可以对照基线和实际日期,检查发生偏差的环节以及预测是否及时。假设需求确认比计划晚 2 个工作日,系统配置比计划晚 3 个工作日,最终验收比计划晚 1 个工作日,这组差异只能作为分析入口,不能直接说明哪一个团队表现不好。
更有价值的复盘问题是:需求确认估算是否缺少外部确认时间?配置任务实际开始延迟是否本可提前暴露?测试准备是否与配置工作合理并行?预测日期何时第一次变化?通过这些问题,团队能找到计划假设、依赖安排和更新机制中的可改进点。

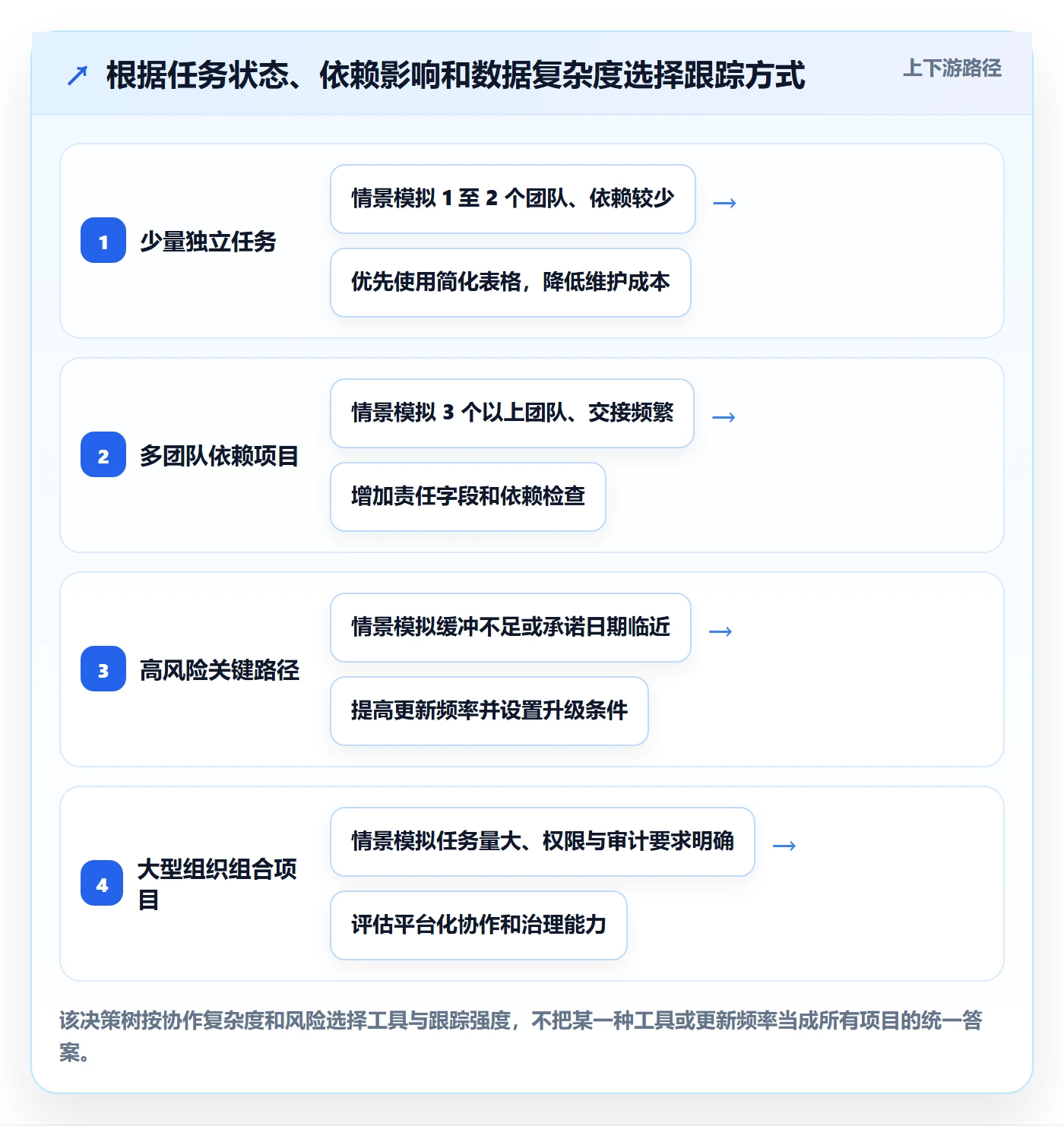

六、不同情况下的行动建议:让更新频率和处置动作匹配风险
1. 任务还未开始:先管理启动条件
任务未开始时,不要只把状态标为“未开始”。负责人要确认前置交付是否完成、人员是否可用、审批或环境是否就绪,以及最晚何时启动才不会影响后续节点。对尚未满足的条件,写明依赖方和预计解决时间。
如果启动条件不确定,先安排一个短周期的检查点,而不是提前把实际开始日期填进去。这样既能暴露等待时间,也能避免计划日期被误当成已发生事实。
2. 任务正在进行:盯剩余工作和下一可验证节点
进行中任务应同时记录当前完成证据、剩余事项、阻塞问题和预测日期。对工作内容稳定、拆分清晰的任务,可以按已验收子项估算进度;对探索性工作或技术验证,优先记录实验结果、决策点和未消除的不确定性。
若预测日期连续变化,负责人应追问预测为什么改变,而不是只收集一个最新日期。可能是新工作不断加入,也可能是复杂度被低估、外部等待扩大,或团队过度乐观。预测变化本身就是需要分析的信号。
3. 任务已经完成:锁定实际日期并确认交付质量
任务达到事先约定的完成标准后,填写实际完成日期,并确认交付物、验收结果和遗留事项。若任务完成日期符合计划但仍存在重大缺陷,也不能仅因为甘特图上的时间条结束,就把项目风险判为关闭。
对“先交付、后补问题”的情况,应把剩余问题单独记录为新任务或明确的后续事项,说明责任人和截止时间。这样既保留原任务的真实完成记录,也不会让未完成的质量工作消失。
4. 关键路径任务偏差:更快升级,优先保留选项
如果任务位于项目关键交付链上,且没有可用缓冲,哪怕偏差还不大,也应尽快评估影响。可考虑拆分交付、并行准备、调整资源、降低非关键范围或重新协商节点。任何赶工方案都要明确代价,例如新增投入、质量风险、依赖团队的负担或后续维护成本。
不能把“加班”当作默认修复方法。若限制来自等待外部确认,增加内部人力未必有帮助;若工作本身存在未验证的技术风险,强行压缩时间还可能增加返工。先找约束,再选措施。
5. 多团队或大型项目:把责任和信息更新时间写清楚
跨部门项目常见的问题不是没人负责,而是每个团队都认为对方会更新状态。负责人应明确谁维护任务状态、谁确认依赖交付、谁有权批准基线变更,以及出现重大偏差时向谁升级。
对于中大型企业和 100 人以上组织,任务数量、角色分工和权限边界通常更复杂,表格可能难以长期维持一致口径。此时可以评估某项目管理平台是否支持跨团队任务关联、权限配置、变更留痕和项目级视图。选型重点应是流程与治理需求,而不是单看甘特图界面是否漂亮。
6. 何时考虑工具支撑,而不是继续手工维护
如果团队只管理少量任务,且更新责任明确,表格往往足够。若经常出现多人同时编辑、状态重复维护、依赖关系变更后难以同步、历史基线无法追溯等情况,就值得评估专业工具带来的协作收益。
例如,PingCode主要面向中大型企业及 100 人以上组织;根据产品提供方的能力说明,它支持私有化部署和 Jira 平滑迁移。若组织正在评估国产替代,或对数据部署、权限治理和迁移连续性有明确要求,可以把这些能力纳入选型清单,再通过实际流程演示和试点验证适配程度。产品能力描述不等于对具体组织的适配结论,是否采用仍应以需求核验、迁移测试和安全评估为准。
评估时建议拿一条真实但不敏感的项目链路做验证:建立基线、记录实际、模拟延期、更新预测、查看变更历史,并测试相关人员能否在权限范围内完成协作。比起只看功能列表,这种端到端演练更容易发现字段、流程和治理要求之间的断点。

七、不同情况下的取舍:没有一种管理方式能同时做到零成本、零风险和高精度
1. 轻量表格与专业平台之间的取舍
表格启动快、学习成本低,适合任务少、协作边界简单、变更频率不高的场景。它的弱点通常在多人维护、版本管理、依赖关系更新、权限控制和跨项目汇总上;随着任务与协作方增加,人工同步成本会逐步上升。
专业平台能够支持更系统的任务关联、权限和状态留痕,但也需要配置、培训和流程治理。若团队没有明确的状态定义和责任分工,换工具只会把混乱搬进新界面。选择前应先确定要解决的痛点,再判断工具能否降低总维护成本。
2. 更新频率与团队注意力之间的取舍
更频繁更新能更早看到变化,但也会占用团队时间,并可能让成员疲于填报。更新太少则会让风险在例会前积累。合理做法是按风险分层:普通任务按常规节奏更新,关键路径和高不确定性任务在重要变化发生时及时更新。
如果更新数据不会被用来做决策,频率再高也只是增加管理开销。负责人要定期检查:更新后是否改变了资源安排、优先级、风险判断或对外沟通?如果没有任何决策用途,应简化字段或降低频率。
3. 任务拆分粒度与维护成本之间的取舍
任务太大,状态很久不变,风险容易藏在内部;任务拆得太细,更新和汇总又会耗费大量时间。拆分时可问:这项工作能否由一个明确责任人推进?是否有独立交付物?是否需要单独跟踪依赖或风险?若答案都是否定的,可能不值得单独成为一个任务。
粒度应服务于决策,不应追求甘特图上任务数量越多越专业。对管理层,需要看里程碑、关键路径和主要风险;对执行团队,需要看到可行动的近期工作。不同视图可以由同一套数据汇总,而不是让所有人维护多份不同计划。
4. 精确日期与诚实区间之间的取舍
日期写到某一天,看起来清晰,却不代表预测真的有那么高的把握。对输入不确定、技术风险高或依赖外部决策的任务,可以先用日期区间表达预测,再标明决定区间收窄的条件。对外承诺则应区分目标日期、风险缓冲和正式承诺,不把内部估算误当作客户承诺。
当负责人被要求给出单一日期时,可以提供日期和信心水平的依据:有哪些工作已完成、哪些依赖尚未确认、什么事件会导致日期变化。这样比给出一个没有解释的精确数字更诚实,也更便于下一次更新。
5. 追求计划命中率与保留真实学习之间的取舍
只考核按计划完成率,团队可能会倾向于把计划排得宽松、把任务拆分得含糊,或者在出问题时不及时上报。更稳妥的管理方式,是同时观察预测变化是否及时、偏差是否有事实依据、风险是否提前暴露、变更是否经过授权。
计划的价值不在于证明最初的估算永远正确,而在于提供可比较的参照。把实际与计划的差异当作学习材料,团队才有机会改善估算、依赖识别和资源安排,而不是把每次延期都变成责任追究。

八、落地清单:用最少字段把甘特图做成可用的管理工具
1. 第一次建图时先定义边界和完成标准
从里程碑开始拆任务,给每项任务明确负责人、计划开始、计划完成、前置依赖和完成标准。日期使用同一日历口径,说明是否按工作日安排;若有节假日、班次或跨时区协作,应在项目规则中明确。
任务拆分到足以发现风险和明确责任即可。不要一开始就把所有工作拆到小时级,也不要只用“项目推进”“持续沟通”等无法验收的事项充当任务。
2. 执行前保存计划基线
基线可以是工具中的基线版本,也可以是受控保存的初始计划快照。无论用哪种方式,都要确保团队知道:哪些字段代表原计划,哪些字段代表最新预测,谁可以修改基线,以及变更如何获批。
计划变更时记录原因、影响范围、批准人和日期。若调整了项目承诺,也要同步相关方;不能只更新团队内部的图,却让外部仍按旧日期安排工作。
3. 更新时采用固定的简短问题
负责人可以让每位任务责任人按统一格式回答:目前状态是什么?本次新增了什么事实?还有哪些剩余工作?预测日期是否变化?需要谁在何时提供什么支持?这几项信息通常比长篇汇报更容易汇总,也更容易触发行动。
若没有新变化,可以明确记录“状态未变”和更新时间。不要为了让每次更新都显得有内容而制造不必要的百分比波动。
4. 复盘时看趋势和决策质量
阶段结束后,不只比较原计划和实际日期,还要看预测是在什么时候变得可信、风险有没有提前暴露、等待时间集中在哪些交接点、措施是否产生预期效果。对同一类任务,可以积累组织自己的估算与实际数据,但要先统一口径和样本范围。
样本少时,不应急着把几次项目经验总结成“团队平均速度”或“行业标准”。可以先把数据当作讨论依据,逐步增加样本,并区分项目规模、复杂度、资源条件和外部依赖。
5. 今天就能做的最小行动
- 选一项正在进行的任务,确认计划开始和完成日期是否还保留着原值。
- 核实它的实际开始条件、完成标准和当前剩余工作。
- 如果任务尚未完成,只更新状态与预测日期,不填写虚假的实际完成日期。
- 检查它是否影响后续任务,以及当前还剩多少可用缓冲。
- 写下一条具体的下一步动作,包含责任人和确认时间。
- 与团队约定谁更新、何时更新、重大变化如何升级。
我对甘特图的最终判断很简单:不要把它当作一张需要美化的计划图,而要把它当作一份持续校正的项目事实记录。先保留基线,再按事实填写实际,最后基于剩余工作更新预测;这三步做对了,哪怕工具只是一个简洁的表格,项目负责人也能更早看见风险。
下一步不必从购买工具或重做所有流程开始。挑一条真实的任务链,补齐计划、实际、预测、依赖和下一步动作,连续跟踪一个更新周期。若团队能据此发现问题并作出调整,这张甘特图就已经从“排日期”走到了“管项目”。

常见问题解答(FAQ)
1. 甘特图里的计划时间和实际时间分别指什么?
我第一次负责项目时,把任务预计开始和结束日期填进甘特图,执行中又不知道该改原日期还是另加实际日期。我想弄清楚两者怎么区分,才方便后续复盘。
计划开始和计划完成日期应在项目执行前确定并保留为基线;实际开始日期记录任务真正启动的时间,实际完成日期则在约定的交付或验收条件满足后填写。不要用实际日期覆盖计划日期,否则无法比较原计划与执行结果。
2. 甘特图跟踪实际进度时应该记录哪些信息?
我在项目例会上经常听到“差不多完成了”,但会后仍不知道任务是否按时,也不清楚谁需要跟进。我想让甘特图能支持具体决策,而不只是展示一排进度条。
至少记录任务负责人、计划开始与完成日期、实际开始与完成日期、当前状态、剩余工作或下一节点;出现偏差时再补充原因和后续动作。任务是否完成应依据事先约定的交付标准判断,不要只凭主观完成百分比。
3. 甘特图中的计划与实际偏差应该怎么计算?
我看到任务延期时,团队有人按自然日计算,有人按工作日计算,最后得出的差异并不一致。我想知道怎样统一口径,避免报表上的偏差数字引起误解。
可用实际完成日期减去计划完成日期计算完成时间偏差,并在项目开始前约定按自然日还是工作日统计;正数表示晚于计划,负数表示提前。进行中的任务尚无实际完成日期,应比较当前日期、计划节点和剩余工作,并注明数据截至日期,不要把预测日期当成实际完成日期。
4. 发现实际进度落后计划后,项目负责人应该怎么处理?
我曾经为了让甘特图看起来正常,直接把延期任务的计划日期往后改,结果后来没人说得清项目最初晚了多久。我想知道发现偏差后怎样更新进度,才能既反映现状又帮助团队行动。
先核实任务状态、完成标准和信息更新时间,再判断偏差是否影响后续依赖任务或交付节点;根据原因决定调整资源、拆分任务、重新排期或升级风险。保留原计划基线,另行更新当前预测日期,并记录偏差原因、负责人和下一步动作;重大节点受影响时应及时通知相关决策者。
核心关键词
文章包含AI辅助创作:实际时间怎么做?项目负责人最佳实践:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/478264
读者评论
把计划、实际和预测分开记录很实用,尤其是进行中的任务不应提前填写实际完成日期,否则后续复盘容易失真。
完成标准最好在任务启动前约定,并由接收方确认;仅凭提交材料判断完成,确实可能让不同团队采用不同口径。
文中强调依赖关系和缓冲,比单看延期天数更贴近项目决策。相同的延迟,对有无后续缓冲的任务影响可能差很多。
记录偏差原因时,具体事实和下一步动作比“沟通问题”这类笼统标签更有帮助,也更便于明确责任人和跟进时间。
更新频率应按风险和决策需要调整,这个做法比较务实;并非所有项目都需要日更,关键是变化能及时被发现。
