里程碑流程与规范:项目负责人甘特图风险控制关键指标
项目甘特图上有一条容易被忽略的“正常”信号:任务完成率已经达到 80%,但关键交付物还没有通过验收,最终日期也可能已经滑动。项目负责人真正要管理的,不是进度条的颜色,而是里程碑是否有明确的验收依据、延期是否传导到关键路径,以及预测变化是否被及时处理。本文将从里程碑定义、甘特图基准、风险指标和行动闭环出发,说明怎样把计划表变成可用于决策的项目控制机制。
一、先讲结论:里程碑不是日期标签,而是风险控制关口
1. 项目负责人要管的是偏差如何影响交付
我判断一个项目的进度管理是否有效,通常先看三个问题:到期的里程碑有没有按验收口径完成;没有完成的节点是否影响后续依赖和最终交付;偏差出现后,是否有人负责在明确期限内采取行动。
这三个问题比“甘特图有没有每周更新”更重要。甘特图可以记录任务、日期和依赖,但不会自动判断一个延期是否危险,也无法替负责人决定该协调资源、调整顺序,还是走正式变更流程。工具展示计划,管理机制负责解释计划,并让异常产生动作。
里程碑适合用来检查阶段性结果,而不是给普通任务换一个更醒目的名字。它通常对应一项可确认的交付、审批、技术验证、客户决策或依赖解除。若没有验收标准、确认人和证据来源,所谓“完成”就容易变成团队各自理解的状态。
2. 用一组指标回答三个决策问题
我建议把进度控制拆成三个层次:里程碑按期率说明阶段交付表现;关键路径偏差和总时差变化说明延期影响;逾期未关闭事项与预测日期变化说明风险处理是否跟上。指标数量不必多,重点是每个指标都能对应决策。
| 管理问题 | 优先观察的信号 | 指标异常后要做什么 |
|---|---|---|
| 阶段交付是否稳定 | 里程碑按期率、验收退回次数 | 核对交付物、验收标准和责任人 |
| 延期会不会影响最终日期 | 关键路径偏差、剩余总时差 | 检查依赖链、缓冲消耗和可替代路径 |
| 风险是否有人处理 | 逾期未关闭事项、风险应对逾期天数 | 指定责任人与完成期限,必要时升级决策 |
| 项目承诺是否正在变化 | 预测日期与基准日期差异、已批准变更数 | 说明原因、影响范围和审批状态,保留历史版本 |
表里的指标是管理框架,不是所有项目都要照单全收。项目周期短、依赖少时,过多指标会增加维护成本;跨团队、外部依赖多或交付节点刚性的项目,则需要更细地跟踪关键路径和风险应对。
二、从真实管理场景出发:为什么计划看上去正常,交付却在滑动
1. “做完了”不等于“交付完成”
设想一个跨部门系统上线项目:需求评审、接口开发、联调、验收和发布都在甘特图中。接口开发任务标记为 100%,但没有完成联调;验收脚本已经写好,却没有拿到业务负责人确认;发布窗口也只预留了一周。
在这种情况下,任务完成百分比会给人一种进度良好的印象,实际却可能只代表某个团队停止了自己的开发工作。交付链上的未决事项仍然存在,且有些事项会阻塞后续工作。项目负责人如果只看任务颜色,容易在风险已经累积后才发现发布日期不再可信。
这类偏差常由口径不一致造成:执行团队以“代码提交”作为完成,测试团队以“测试通过”作为完成,业务团队则以“验收签字”作为完成。在计划中,“完成”的定义必须与交付结果一致,而不能只选取最容易填报的状态。
2. 计划基准、实际日期和预测日期不能混为一谈
基准日期用于保存经批准的原计划,是后续判断偏差的参照;实际日期记录真实发生的完成时间;预测日期则代表基于当前信息对未来完成时间的估计。三种日期各自回答不同问题,不应该互相覆盖。
如果团队把预测日期直接改成更晚的日期,却没有保留最初的承诺,报表上就会出现“没有偏差”的假象。反过来,如果每次都把预测日期当成承诺,即使只是短期风险判断,也可能造成不必要的升级。我的做法是保留批准过的基准,更新预测时记录时间、原因和依据,正式调整基准则走变更审批。
| 日期类型 | 回答的问题 | 应保留的记录 |
|---|---|---|
| 基准日期 | 最初批准的目标是什么? | 版本、审批人、批准时间 |
| 实际日期 | 工作或验收实际何时完成? | 完成证据、验收状态、确认人 |
| 预测日期 | 以目前信息判断,预计何时完成? | 预测更新时间、依据、主要风险 |
3. 用过程数据解释风险,不把示例伪装成行业统计
下面的数字用于说明管理方法,属于情景模拟,不是行业平均值或某个企业的真实业绩。设定一个为期 16 周、包含 12 个关键里程碑的项目,第 8 周有 5 个里程碑到期,其中 4 个通过验收,1 个仍等待外部审批。按“到期且通过验收才算按期完成”的口径,阶段按期率是 4÷5,即 80%。
这个 80% 本身不能说明项目一定失控。还要继续看未完成节点的影响:若它有 6 个工作日总时差,后续关键任务尚未启动,当前预测交付日可能不变;若它处在关键路径上,且后续联调必须等审批结果,则同样的 80% 可能意味着最终日期已面临风险。

三、常见误区:看似在管进度,实际在管理报表
1. 把任务完成百分比当成交付进度
“开发完成 90%”听起来很具体,但如果团队没有统一的估算规则,90%可能只是主观判断。更重要的是,剩下的 10%可能包含最困难的集成、性能验证、合规审查或客户验收。不同类型的工作不能简单按时间投入比例换算成完成比例。
我更愿意把完成状态绑定到可核验的证据:代码任务看合并记录和测试结果,文档任务看评审通过,交付任务看接收确认。对于难以量化的工作,可以用预先约定的阶段门槛,而不是要求每个任务都填一个看似精确的百分比。
2. 把任何延期都当成同等风险
一项任务晚了两天,并不必然意味着项目晚两天。它可能有充足时差,或者后续工作可以并行开展。另一项任务只晚半天,却可能卡住测试环境、发布审批或客户验收,造成更大的连锁影响。
风险判断的关键不是延期了多少,而是延期发生在什么位置、会消耗多少时差、是否改变最终交付预测。因此,汇报中应区分普通任务偏差、关键路径偏差和外部依赖风险,不要把所有延期汇总成一个平均值。
3. 频繁改基准,让项目“重新按时”
项目需求、资源和外部条件确实可能变化,基准也可以依法定流程调整。问题在于,有些团队把每一次预测推迟都直接改成新基准,结果无法判断原计划为何偏离,也不能复盘估算、依赖或决策中的问题。
基准变更应该说明范围变化、假设变化、资源变化或决策原因,并记录变更前后日期、影响范围和审批人。项目负责人不必把调整视为失败,但必须让团队看见变化发生过,并理解它如何影响交付承诺。
4. 堆很多指标,却没有指标触发动作
如果周报列出十几项数字,却没有阈值、责任人和处置期限,团队很容易把它们当作填表任务。尤其是“风险评分”“整体进度”等汇总数字,如果没人追问输入依据,就会给管理层一种项目可控的错觉。
一个可用的指标至少需要四个要素:计算口径、数据来源、更新责任和异常动作。缺少任何一个要素,都可能出现各部门用不同算法、不同截止时间和不同状态定义进行汇报的情况。

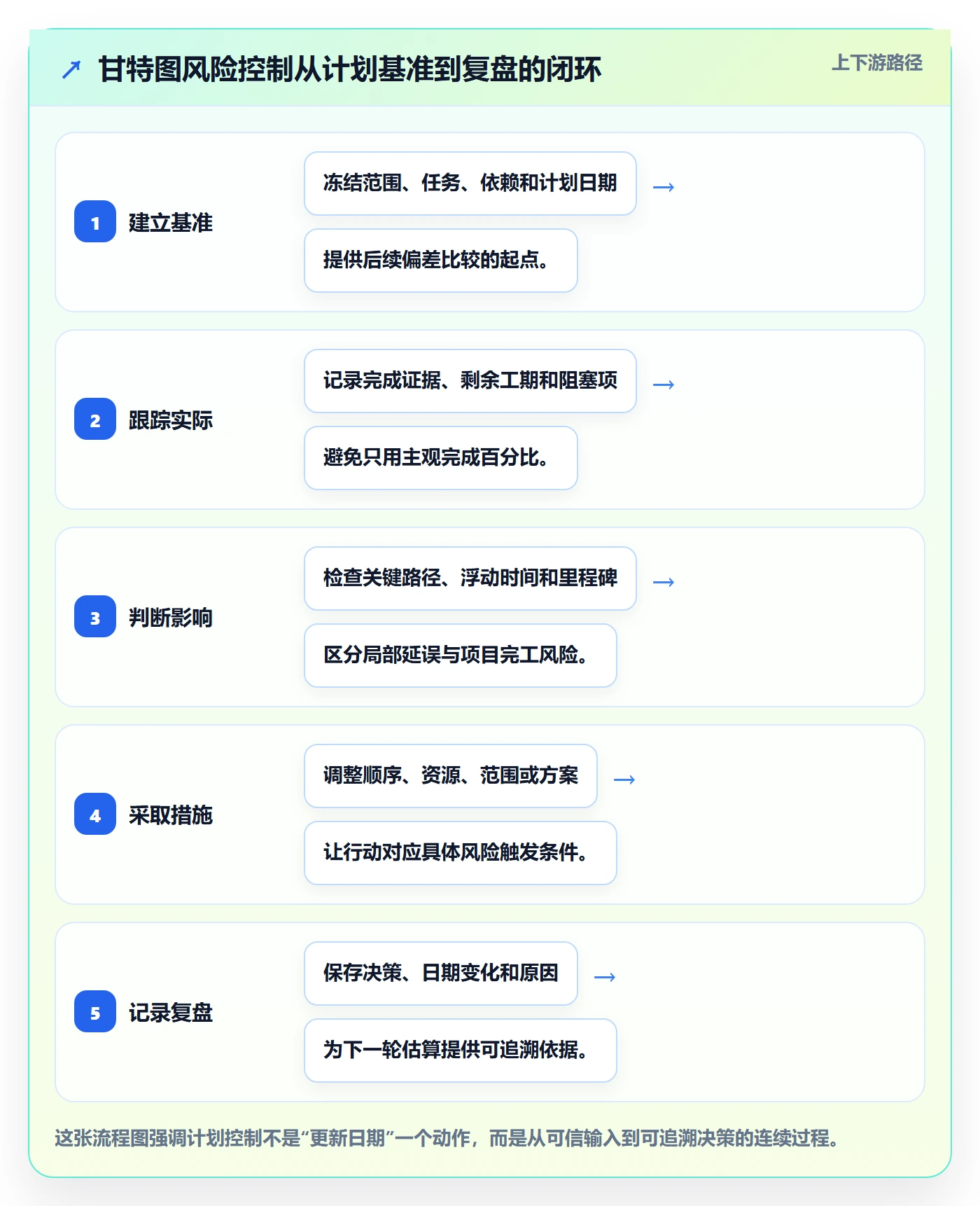

四、专业判断逻辑:从里程碑定义到甘特图预警闭环
1. 先定义里程碑的验收边界
每个关键里程碑至少要回答:交付物是什么;满足什么条件才算完成;谁负责交付;谁有权确认;需要哪些前置条件;未按期完成时向谁升级。要让这些信息足够清楚,使另一位项目负责人接手时,也能判断节点是否真正通过。
例如,“完成接口开发”不是理想的里程碑名称,因为它可能指代码完成,也可能指系统联通。更可操作的表达是“接口联调通过:约定的接口用例全部执行,阻塞级缺陷为零,业务代表确认测试结果”。验收标准不必写成冗长文档,但要避免把责任和口径留到临近节点才讨论。
我通常还会给里程碑设定必要的完成证据,例如审批记录、验收单、测试报告或版本记录。证据的作用不是增加文书,而是减少项目复盘时的记忆偏差,让“按期完成”有明确依据。
2. 建立任务逻辑,而不仅是日期列表
甘特图的风险判断依赖任务间的逻辑关系。对关键节点,应明确前置任务、后续任务、跨团队依赖和可并行工作。若计划只有一串开始日期和结束日期,没有依赖关系,系统即使能绘制整齐的条形,也不能可靠呈现延期传导。
计划细节要与管理用途相称。过于粗略,负责人无法定位阻塞点;拆得过细,则维护成本上升,团队可能把精力花在更新时间而不是解决问题。我会把需要跨团队协调、影响关键日期或需要管理层决策的工作列为重点任务;稳定、低风险、周期短的工作可以按较高层级跟踪。
3. 用一组互补指标,而非一个“总分”判断进度
下面的指标组合不要求每个项目全部采用。项目负责人可以先选能改变决策的几项,并把分子、分母、周期和数据来源写在指标定义中。
| 指标 | 建议口径 | 适合发现的问题 | 常见误读 |
|---|---|---|---|
| 里程碑按期率 | 统计周期内按基准日期到期且通过验收的里程碑数 ÷ 该周期计划到期的里程碑数 | 阶段交付是否稳定 | 若分母只统计已完成节点,会高估表现 |
| 关键路径偏差 | 关键路径任务或里程碑相对批准基准的偏差天数,并记录对最终日期的影响 | 延期是否传导到交付日 | 单看任务延期天数,忽略时差和依赖 |
| 总时差变化 | 比较当前剩余总时差与上次检查或基准计划中的时差 | 排程缓冲是否正在被消耗 | 计划逻辑不完整时,时差值不可靠 |
| 逾期未关闭事项 | 超过承诺日期仍未关闭的关键问题、风险应对和待决策事项数量 | 风险处理是否停留在口头承诺 | 不分影响等级地汇总,容易掩盖关键问题 |
| 预测日期偏差 | 当前预测完成日期与批准基准日期之间的差异 | 项目交付预期是否改变 | 把预测更新误当成基准变更 |
| 变更频次 | 统计周期内经批准的关键范围、依赖或日期变更次数,并记录影响 | 计划假设是否频繁变化 | 变更多不必然代表失控,需结合原因与审批质量 |
若组织已采用挣值管理,可以补充进度绩效指数 SPI=EV/PV,其中 EV 为挣值、PV 为计划价值。它依赖统一的工作分解、预算和完成度口径,不能直接等同于甘特图健康度,更不能脱离项目阶段单独解释。若数据基础尚未建立,先把里程碑验收、依赖和预测日期管准,通常比急着引入复杂指标更实际。

4. 为每项预警写清责任、时限与升级路径
阈值应按项目的周期、交付刚性和组织决策速度设置。对一个每周发布的小版本,延迟两天可能已经影响客户安排;对一个持续数月、允许并行工作的项目,同样的两天可能仍处于可控范围。通用阈值可以用来启动讨论,但不能冒充行业统一标准。
一个简单的预警机制可以设置三级:绿色表示偏差在团队授权范围内,责任人继续跟踪;黄色表示时差快速消耗或依赖风险未解除,项目负责人要求补充恢复方案;红色表示最终交付预测改变、关键审批逾期或影响已超出团队授权范围,需要升级到决策层。
| 状态 | 示例触发条件 | 要求动作 | 责任边界 |
|---|---|---|---|
| 绿色 | 节点按期,剩余时差稳定,关键事项有责任人和期限 | 按例行节奏更新证据与预测 | 任务负责人维护数据 |
| 黄色 | 关键依赖未确认、时差持续下降或风险应对逾期 | 提交原因、恢复方案、所需资源和复核日期 | 项目负责人协调跨团队资源 |
| 红色 | 预测交付日越过承诺日期,或关键验收条件无法满足 | 升级决策,评估范围、资源、顺序或日期变更 | 授权决策人批准取舍与承诺调整 |
预警不是给责任人贴标签。异常发生后,应先核验数据和完成证据,再判断原因是估算偏差、需求变化、外部依赖、资源冲突还是质量返工。原因尚未核实时就追究个人责任,往往会降低信息透明度,反而让风险更晚暴露。

五、示意案例:把一次任务延期追踪到最终交付影响
1. 项目背景与计划假设
下面以一个虚构的 16 周企业系统上线项目说明判断过程。项目包含需求冻结、接口联调、业务验收和发布四个关键里程碑。接口联调原计划在第 9 周结束,前置任务是供应方提供测试接口,后续任务是业务验收。项目基准日期在启动阶段批准,团队每周更新实际状态和当前预测。
第 8 周检查时,供应方接口比计划晚 3 个工作日,项目总时差从 8 个工作日降到 5 个工作日。此时不能仅凭“任务延期 3 天”宣布项目必然延期。负责人还需要确认接口是否能分批提供、测试是否能并行启动,以及后续验收窗口是否固定。
2. 用依赖关系判断是否要调整方案
情景中,技术团队确认 70% 的接口可先行联调,剩余部分需要等待外部审批。项目负责人把原任务拆成“可用接口联调”和“待审批接口验证”两个工作包,但没有修改原基准,而是更新预测日期和风险记录。这样既能展示已完成的真实工作,也不会把未满足验收条件的节点误记为通过。
到第 10 周,待审批接口仍未确认,剩余总时差降到 2 个工作日。由于业务验收只能在完整接口可用后开展,项目负责人将事项升级为黄色,并要求供应方负责人在两个工作日内确认审批日期,同时准备替代测试方案。如果审批仍未完成,则评估是否调整验收范围或正式申请延期。
这个处理过程有一个关键点:先判断哪些工作可以并行,再把并行工作对最终日期的作用写进计划逻辑,而不是为了让甘特图看起来更乐观,随意缩短任务工期。没有验证过的并行假设,只会把不确定性藏进日期里。

3. 让风险处理有闭环,而不是停在周会上
项目负责人可以把每项风险记录为“现状,影响,责任人,下一动作,截止时间,验证证据”。例如,现状是 30% 接口待审批;影响是剩余时差仅 2 天;责任人是供应方交付经理;下一动作是确认审批人与最晚回复日期;验证证据是审批记录或可用接口清单。
下一次例会不应只问“有没有更新”,而要确认上次行动是否完成、证据是否满足要求、预测是否因此改变。如果行动未完成,就重新判断风险等级并升级;如果风险解除,则更新预测但保留历史状态。这样的闭环让周会成为决策机制,而不是状态朗读会。
六、不同情况下的行动建议:先处理最可能改变决策的信号
1. 里程碑按期率下降,但最终预测日期未变
先核实按期率分母是否包含所有到期节点,延期节点是否确实未通过验收。随后检查它们是否有时差、后续工作能否并行,以及是否存在重复延期的趋势。若当前时差仍充足,可以由任务负责人提出恢复计划,不必立刻修改项目承诺。
但如果同一类节点连续多个周期滑动,即使最终日期暂时没变,也应调查估算或依赖设计是否系统性偏乐观。连续消耗缓冲本身就是重要信号,不要等到时差归零才升级。
2. 里程碑按期率较高,但关键路径偏差扩大
这常见于非关键节点完成得很好,关键交付链却持续受阻。负责人应把注意力从总体完成率移到关键路径任务,确认当前关键路径是否因实际进度发生变化,并检查剩余时差和最终日期预测。
若关键路径任务需要额外资源,先确认新增资源的熟练度、交接成本和质量风险。并不是把更多人加入任务就能缩短周期;复杂任务存在沟通成本,盲目加人可能增加返工。
3. 外部依赖未按期到位
外部依赖应设定责任接口、所需输入、承诺日期和升级路径。项目负责人要确认依赖方是否理解交付定义,是否知道延期会影响哪些下游工作,以及是否存在可替代的数据、测试环境或临时方案。
如果依赖方无法承诺日期,不要把一个未经确认的日期当作确定计划。可以把预测表达为条件式判断:在某日期前获得输入,预计可保持当前交付;超过该日期,则需要调整资源、范围或交付承诺。条件说清楚,管理层才有机会及时决策。
4. 数据更新不及时或团队口径不一致
先缩小数据范围,不要一开始就要求全项目每个任务每天更新。优先保证关键里程碑、关键路径任务、外部依赖和高等级风险有明确责任人和更新时间。再统一“开始”“完成”“验收通过”“预测延期”等状态定义。
对于数据可信度不足的项目,可以安排短期的人工核验:抽查完成证据、对比实际日期与会议记录、确认跨团队依赖状态。核验成本应聚焦于会影响决策的数据,不要把检查变成无差别审计。
5. 需要多个部门共用同一套进度信息
当项目进入跨部门协作、多个团队并行交付,或需要统一权限、流程和审计记录时,单靠个人维护的表格容易出现版本冲突。此时可评估某项目管理工具或某项目管理平台是否能把任务、依赖、状态变更和审批记录集中管理。
以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,支持私有化部署,并支持 Jira 平滑迁移。对于需要保留企业内部部署方式、迁移既有项目数据,或评估国产项目管理平台的团队,这些能力可以纳入选型清单。它们并不自动保证进度管理有效,仍要先统一里程碑口径、依赖关系和指标责任。
选型时,我会要求团队用一个真实项目做验证:能否保留基准与变更记录;能否呈现跨团队依赖和预测变化;异常能否通知正确责任人;历史记录是否满足组织的权限与审计要求;从旧系统迁移后,数据口径是否仍可解释。若只是把旧表格原样搬进新平台,却没有解决定义混乱,管理问题只会换一个界面继续存在。

七、不同情况下的取舍:速度、范围、资源和可追溯性
1. 需要保日期时,先评估并行与资源,不要先压缩验收
当发布日期不可移动,常见选项是增加资源、调整执行顺序或开展并行工作。每种方式都有成本:增加资源会产生交接和协调成本;并行执行会提高返工概率;改变顺序可能让后续团队等待新的输入。负责人应比较缩短的关键路径时间与新增风险,而不是只看某项任务表面上能提前几天。
验收和安全检查通常不能因为排期吃紧而被默默删除。如果要调整验收范围,应由有权限的人批准,并明确哪些条件仍必须满足、哪些风险由谁接受。用未经过审查的质量债换取表面按期,可能把进度问题转化为上线故障。
2. 范围可以调整时,优先讨论价值与依赖
范围裁剪不等于把任务随便移出计划。项目负责人应判断哪些功能对阶段目标不可缺少,哪些可以放到下一次迭代,以及删减后是否会产生新的接口、培训或合规问题。范围变化需要同步修改依赖、验收标准和沟通承诺。
若某项功能位于关键路径之外,但占用稀缺资源,也可能通过延期释放关键资源;反之,某项看似次要的功能若是下游验收前置条件,移除它可能造成更大影响。做取舍前应看网络关系,而不是只按功能名称判断优先级。
3. 数据透明与汇报简化之间需要平衡
管理层需要简洁摘要,执行团队需要可追溯细节。可以在汇报首页展示阶段状态、最终日期预测、关键风险和待决策事项,同时保留底层任务证据、基准版本和变更记录。这样既避免把管理会议变成逐条念任务,也不会让一个红黄绿总状态掩盖具体问题。
如果项目规模小、团队稳定,轻量表格加固定复核节奏可能足够;如果项目跨多个部门、外部依赖多、需要权限控制或长期审计,集中化平台通常更有价值。选择工具的标准不是功能越多越好,而是管理复杂度是否已经超过团队能可靠维护的程度。

八、把管理机制落地:一个可以从下周开始的检查清单
1. 启动或重排计划时
- 挑出真正影响阶段决策的里程碑,避免把所有普通任务都设成关键节点。
- 为每个里程碑写明交付物、验收标准、责任人、确认人和证据来源。
- 建立关键任务依赖,标记外部输入、固定窗口和不可并行的工作。
- 保存批准后的基准版本,明确之后如何提交计划变更。
- 约定每项指标的分子、分母、更新频率和数据责任人。
2. 每周检查进度时
- 核实本周到期里程碑是否通过验收,不只看任务状态是否显示完成。
- 对关键路径任务同时检查实际进展、剩余工作、预测日期和剩余总时差。
- 检查逾期未关闭事项是否有责任人、下一动作和明确截止时间。
- 区分预测更新与基准变更,记录发生变化的原因和批准状态。
- 确认上周的预警措施是否有效;无效时调整方案或升级决策。
3. 对外汇报前
- 用一句话说明当前最影响交付的事项,而不是只报告总体完成率。
- 呈现基准日期、当前预测日期和偏差原因,避免只报一个日期。
- 说明需要决策的选项、各自成本、可能影响和最迟决策时间。
- 对模拟估算或尚未确认的信息明确标注假设,不把预测说成事实。
- 让状态摘要能追溯到底层证据,方便管理层快速复核。
项目负责人可以先用一个在执行中的项目试跑两周,不必一开始就重建全部流程。先统一三个最关键里程碑的验收口径,再核对关键路径和预测日期,最后为最常见的一类预警指定责任人与升级动作。两周后复盘哪些数据真正改变了决策,哪些只是增加填报负担,再决定是否扩大范围。
本文的情景数字均为示意推演,未引用为行业统计。实际阈值应根据项目历史数据、交付刚性、组织决策周期和风险承受能力设定;若采用挣值指标或平台自动计算结果,也应先验证数据口径和计算逻辑。
最后的判断原则是:里程碑负责定义“什么算交付”,甘特图负责呈现“工作如何相互影响”,指标负责暴露“哪里正在改变”,而负责人要把异常转成有责任、有期限、有证据的行动。下一步不妨选一个近期里程碑,检查它是否有验收标准、依赖关系和预测日期,再用一次真实的进度复核验证这套机制是否能帮助团队更早作出正确取舍。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:里程碑流程与规范:项目负责人甘特图风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477967
