甘特图里每条任务都填了负责人、开始日期和完成百分比,项目却仍然延期,这并不矛盾。任务条画得完整,只能说明信息被放进了图里;只有当任务边界、依赖关系、更新责任和指标口径都清楚时,甘特图才会成为管理工具。项目负责人真正要提升的,不是“图表填得有多满”,而是能否更早识别偏差,并把偏差转化为具体行动。
一、先讲结论:任务条不是装饰,而是一条可追溯的管理信号
1. 判断甘特图有没有用,先看它能不能回答三个问题
我判断一张甘特图是否具备管理价值,通常先看三个问题:这项工作要交付什么、由谁对结果负责、出现变化时团队如何处理。若图上只有任务名称和日期,负责人仍要在会议里逐个追问进度、风险和依赖,这张图更像排期展示,而不是项目控制工具。
一条有效的任务条,至少应能连接“计划,执行,偏差,行动”四个环节。计划说明预期,执行记录实际,偏差暴露差距,行动则说明团队准备怎么调整。少了其中任何一环,任务条都可能变成静态日历。
2. 效率不是任务完成得快,而是更早做出正确调整
项目效率不宜只用“提前了几天”或“完成率达到多少”来概括。提前交付可能来自范围缩减,也可能是质量检查被省略;完成率很高,也可能只是任务拆得过粗。更值得项目负责人关注的是:团队是否更早发现风险、是否减少了等待和返工、是否能在资源或范围变化时及时调整计划。
我的核心判断是:甘特图的效率价值,来自可决策的信息,而不是可视化本身。任务条越多不等于管理越细,字段越全也不代表数据越可靠。最小可用规范应让团队看清交付物、责任、时间、依赖和当前风险,同时避免把维护图表变成新的负担。
3. 先建立最小规范,再逐步增加指标
如果团队第一次统一甘特图管理,我建议先从少量关键字段和清晰更新规则开始。运行一段时间后,再根据实际管理问题增加阻塞原因、实际工时或估算偏差等信息。先把基本口径跑通,比一开始复制复杂模板更容易持续。
- 任务边界:任务对应可验证的交付物或阶段成果。
- 责任关系:明确最终负责人;多人参与时,避免责任只写成一个部门名称。
- 计划与实际:保留原计划,并记录实际开始、实际完成或当前预测日期。
- 依赖与风险:把关键前置条件、外部等待和受阻原因显式记录。
- 管理动作:指标异常后要有复核、协调、升级或调整计划的路径。

二、背景与真实场景:为什么“看起来很忙”的甘特图仍会失灵
1. 一张图上有任务,不代表团队对任务理解一致
设想一个跨部门项目:业务团队负责需求确认,研发团队负责实现,测试团队负责验收。甘特图里写着“需求完成”“开发完成”“测试完成”,但“完成”的定义没有统一。业务认为需求文档发出就是完成,研发认为关键规则确认才算完成,测试则需要可执行的验收条件。
这时,任务条在视觉上可以首尾相接,实际工作却可能在交接处停住。项目负责人看到日期临近,容易误以为下一阶段即将开始;团队成员却还在等待确认。表面上的排期问题,实质上往往是交付边界与依赖条件没有写清楚。
2. 任务条失真的常见路径
甘特图通常不是在某一天突然失效,而是在一次次小幅偏差中慢慢失真:任务延期了,但只把结束日期向后拖;负责人调整了,却没有同步相关方;依赖条件变了,图上的连线仍保持原状;项目计划被反复修改,原始基线也被覆盖。
结果是团队仍在更新图表,却失去了回答“计划为什么变了、影响了谁、采取了什么措施”的能力。项目负责人如果只看最新日期,就无法区分这是一次合理的范围调整,还是问题被不断向后推迟。
| 图上现象 | 容易造成的误判 | 应补充核对的信息 |
|---|---|---|
| 任务条日期连续排列 | 误以为前后任务可以无缝交接 | 前置成果是否验收、接收方是否具备开工条件 |
| 完成百分比持续上升 | 误以为交付风险正在下降 | 百分比依据、未完成工作、剩余风险和验收标准 |
| 计划日期多次向后调整 | 误以为这是普通的排期维护 | 原计划、变更原因、受影响任务及决策记录 |
| 任务数量很多 | 误以为管理颗粒度已经足够 | 任务是否可验收、是否产生重复维护成本 |
3. 先问数据是否可信,再问指标是否漂亮
我会先检查三个数据质量问题:状态有没有统一含义,计划变更有没有留痕,任务完成是否对应实际交付。若这三项不稳定,计算出来的按期率或逾期率只会让不一致变得更精确,并不会让管理判断更可靠。
这也是为什么团队不应急着设定一个“优秀完成率”作为目标。若不同项目的任务粒度、验收标准和变更规则不同,直接横向比较完成率容易产生错误激励:成员可能把任务拆得更容易完成,或者减少对风险的上报,最终让指标好看而项目更难管。

三、拆解常见误区:哪些做法让甘特图越管越重
1. 把任务拆得越细,当成管理越精确
过粗的任务确实不利于追踪,但过细同样会带来成本。若每个细小动作都要独立维护状态、日期和负责人,团队会把时间花在更新图表,而不是完成工作。任务拆分的目标不是让任务条数量最大化,而是让风险、责任和交付状态能在适当时间被看见。
我通常用一个实用问题判断是否需要继续拆分:如果这项工作延期,负责人能否说明延期发生在哪个可管理环节,并指出下一步措施?如果不能,可能需要继续拆分;如果拆分后只是增加了若干无法独立验收的小动作,反而不必继续细化。
2. 用单一完成百分比代替真实进度
“完成 80%”听上去直观,却不一定有稳定口径。有人按投入工时估算,有人按主观感受填报,还有人把已完成子任务的比例直接当成整体进度。若一项任务最难的验收工作仍未开始,进度数字再高也不能说明交付接近完成。
对交付导向的工作,我更倾向于让负责人说明已完成的可验证成果、剩余工作和主要阻塞。若确实需要百分比,应约定计算依据,并与交付状态、预测完成日期共同查看,不把百分比单独作为项目健康度结论。
3. 只改新日期,不保留原计划
计划更新并不等于管理失败。需求范围变化、外部审批、资源调整都可能让计划合理改变。真正妨碍复盘的是覆盖原日期后不留记录:项目负责人既看不出变化发生了几次,也无法判断延期来自估时偏差、依赖延误还是决策变更。
保留计划基线的目的,不是把每一次偏差都变成追责依据,而是让团队能解释变化并评估影响。基线应当与当前预测区分,必要时记录调整原因、批准人、影响范围和新的风险判断。
4. 把完成率或逾期率直接用于个人评价
个人任务按期率受依赖、需求质量和资源可用性影响。若把它简单用作个人绩效指标,成员可能倾向于拒绝不确定任务、压低预估工期,或延迟暴露风险。指标可以帮助发现流程问题,但不能脱离上下文替代管理判断。
更稳妥的做法,是先用指标定位项目或流程中的异常,再核实任务类型、依赖和变更背景。对于个人表现的评价,应结合交付质量、协作责任、风险上报和任务复杂度,避免以单一数字排序。
5. 把更新频率定得很高,却没有更新价值
每日更新并非所有项目的默认答案。节奏快、风险高、协作密集的工作,可能需要更频繁地更新;周期较长且短期内状态变化少的任务,则未必每天更新都能带来新信息。更新频率应服从决策需要,而不是为了让看板或甘特图显得活跃。
一条实用规则是:当任务状态变化会影响后续安排、资源或交付承诺时,及时更新;若状态没有变化,也要在约定周期内确认仍无变化。这样既减少无意义填报,也避免“没人更新,所以不知道有没有变化”。

四、专业判断逻辑:从任务条字段到项目负责人的决策路径
1. 按“交付物,责任,时间,依赖,证据”建立任务条
我建议把任务条的基础信息组织成五类。它们不是必须逐字照搬的固定模板,而是用来检查一条任务是否可执行、可追踪、可复盘。
| 信息类别 | 推荐记录内容 | 项目负责人要检查什么 |
|---|---|---|
| 交付物 | 任务名称、验收结果、完成条件 | 是否能判断“完成”而不是只看到动作名称 |
| 责任 | 最终负责人、协作方或接收方 | 是否存在责任空档或多头负责 |
| 时间 | 计划开始、计划结束、实际日期或当前预测 | 原计划与最新判断是否可区分 |
| 依赖 | 前置任务、外部审批、关键输入、交接条件 | 延期是否会传导到后续关键任务 |
| 证据 | 状态、更新时间、阻塞原因、变更记录 | 管理判断是否能追溯到事实和决策 |
2. 明确状态定义,避免同一个词被不同团队解释
状态名称不需要很多,但每个状态都要有边界。例如,“进行中”应表示任务已经实际开始,而不是负责人已经接单;“受阻”应说明阻碍事项以及需要谁采取行动;“已完成”应与验收条件或交付证据对应。
跨部门项目尤其需要统一状态口径。业务团队把“已发送”当作完成,研发团队把“已部署”当作完成,测试团队则以“验收通过”为完成,可能导致一项工作在不同视角下同时处于完成和未完成状态。定义状态时,优先围绕交付和交接结果,而不是个人主观进度。
3. 把计划基线、当前预测与实际结果分开
项目计划不是永远不变的承诺。项目负责人需要区分三种时间信息:基线是用于对照的批准计划;当前预测是依据最新状态对未来的判断;实际日期则记录真实发生的时间。三者混在一起,团队便无法判断偏差,也不能从历史项目中改善估时。
如果项目规模较小,不一定要搭建复杂的变更审批流程,但至少应记录重要计划变更的时间、原因和影响对象。对关键里程碑、跨团队依赖或客户承诺,则应采用更严格的审批与通知规则。
4. 选指标时先写清公式和适用范围
指标名称相同,算法也可能不同。按期完成率可以按任务数量统计,也可以按工期或工作量加权;逾期任务占比可以按当前逾期任务数计算,也可以统计一个周期内曾经逾期的任务。若口径不写清楚,不同报表之间就无法比较。
- 按期完成率:统计周期内按承诺日期完成的任务数 ÷ 同周期内应完成的任务数。需说明延期后重设日期是否仍算按期。
- 逾期任务占比:统计时点已逾期且未完成的任务数 ÷ 统计时点应跟踪的任务总数。应区分当前逾期和历史曾逾期。
- 计划偏差:实际完成日期与基线完成日期的差值,尚未完成的任务可用预计完成日期与基线日期比较。
- 估时偏差:实际工作量与原估算工作量的差异。只有在工时记录可靠、任务类型可比时才适合分析。
- 阻塞等待时间:从记录受阻到解除阻塞的时间。需要统一阻塞起止定义,不能把所有等待都归因于执行团队。
5. 指标需要触发行动,而不是只进入汇报材料
指标被定义以后,还要约定谁负责查看、异常如何核实、什么情况下需要升级。举例来说,逾期任务上升时,负责人不应只要求大家“加快进度”,而应先检查延期是否集中在同一个审批节点、同一种任务或同一外部依赖,再选择调整顺序、协调资源、明确决策期限或重新评估范围。
如果指标异常但没有后续动作,团队很快会把填报视为形式要求。反过来,如果每个小幅变化都触发会议或审批,管理成本也会超过收益。阈值应结合项目风险等级和团队节奏设定,先用历史数据观察,再逐步校准,而不是直接套用所谓通用标准。

五、具体案例与数据观察:用一个模拟项目看指标如何落地
1. 案例边界:这是一组用于演示口径的情景数据
下面以一个持续八周、涉及业务、研发和测试三个团队的内部交付项目为例。数字全部是情景模拟,目的是展示如何读数据,不代表行业基准,也不构成效率承诺。假设项目在启动时建立了 40 项任务,记录了计划日期、负责人、依赖关系和验收条件。
在第四周复核时,团队发现 8 项任务已经逾期,另有 6 项任务虽然未逾期,但前置输入尚未确认。若项目负责人只看“已完成任务比例”,可能会得到一个看似正常的数字;若同时检查依赖和预测完成时间,风险就会更早显现。

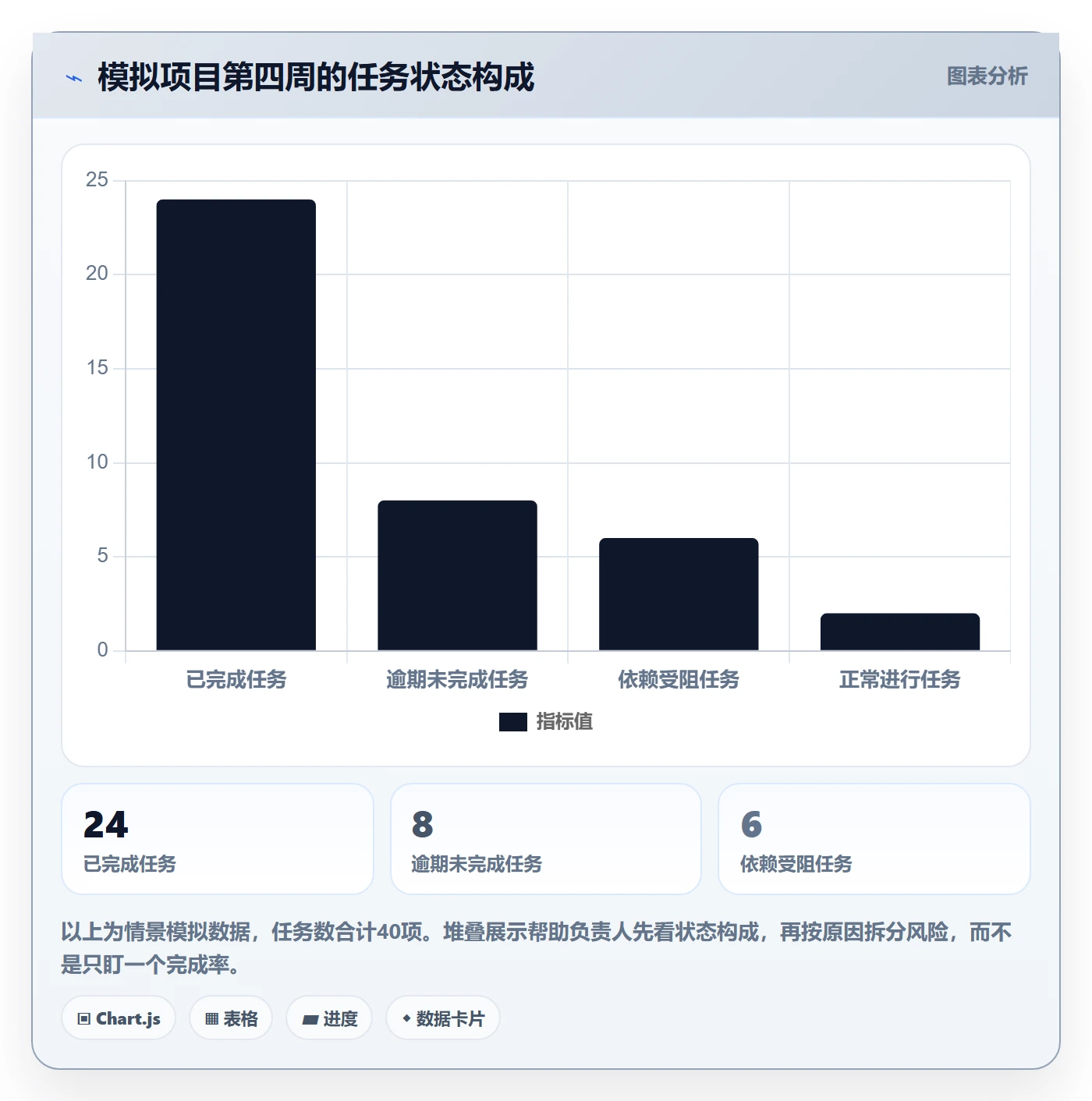

2. 先看任务状态,再看延期集中在哪里
模拟数据中,40 项任务有 24 项已完成、8 项逾期、6 项受依赖影响、2 项处于正常执行中。这里最重要的不是逾期占比本身,而是逾期任务与依赖受阻任务之间是否存在传导关系。如果 8 项逾期任务集中在一个外部审批节点,管理动作就与 8 项互不相关的估时偏差完全不同。
项目负责人应进一步按阶段、责任团队和依赖类型分组。若延期集中在需求确认与验收交接,优先处理接口和决策时限;若延期分散在多个执行环节,则需要复核任务估算、资源负荷和范围变化。

3. 再看按期完成率和逾期任务占比,避免混淆统计时点
假设该项目在第四周有 30 项任务已经到达原计划完成日期,其中 22 项按基线日期完成,8 项逾期。那么按期完成率为 22 ÷ 30,约为 73.3%。若以全部 40 项任务为统计范围,当前逾期未完成任务占比为 8 ÷ 40,即 20%。这两个数字回答的是不同问题,不能互相替代。
前一个数字反映“到期任务中有多少按时完成”,后一个数字反映“当前任务池里有多少已逾期未完成”。如果团队将延期后的新日期覆盖原日期,按期完成率可能被人为抬高。因此,计算时要保留基线,并明确统计周期和延期任务的处理规则。

4. 最后看偏差原因,选择对应的管理动作
继续假设 8 项逾期任务中,3 项与需求变更有关,3 项在等待外部审批,2 项来自估时偏差。负责人若统一要求所有任务“加人赶工”,可能会把资源投入到并非真正瓶颈的地方。更合理的处理是:需求变化先评估范围与交付承诺,审批等待设置责任人和升级节点,估时偏差则检查任务拆分和历史估算依据。
这组分析还说明,单一的延期天数并不足以形成决策。延期一天的关键前置任务,可能比延期一周但不影响后续的独立任务更重要。项目负责人需要同时看偏差大小、任务依赖、剩余工作和影响范围,才能判断风险优先级。

5. 观察指标的变化,不要把“图变绿”当作项目改善
如果项目组经过协调后,逾期任务从 8 项降到 5 项,这本身仍不足以证明管理改善。还要核对任务是否被重新拆分、日期是否被改写、范围是否发生变化,以及交付质量是否保持。更可信的改进证据应同时包括基线与实际偏差收敛、阻塞等待缩短、验收返工没有恶化等信息。
在复盘中,我会把每项变化写成“原问题,采取动作,观察结果,可能的其他解释”。这样既能从数据里学习,也能避免把一次偶然改善包装成普遍规律。若样本量较小,结论应保持克制,先把趋势作为进一步观察的信号。
六、不同情况下的行动建议:让更新节奏和治理强度匹配项目
1. 小型、短周期项目:少字段、快反馈
小型项目的主要风险通常不是缺少复杂报表,而是任务边界和责任人不清。此类项目可以保留任务名称、交付物、负责人、计划日期、状态、依赖和阻塞原因。更新频率按项目节奏约定,确保关键变化及时可见,不必为了完整而增加大量难以维护的字段。
若项目周期短、任务之间依赖少,项目负责人可以优先观察已到期任务、未来一到两周的关键交付和待确认事项。发生范围变化时,记录变化内容及影响即可,不必建立与项目规模不匹配的审批层级。
2. 中大型、多团队项目:强化依赖和基线治理
跨部门项目的风险常来自交接、审批、共享资源和外部承诺。此类项目应更重视任务依赖、接收方确认、关键里程碑和计划变更记录,并约定不同层级的查看视图:团队需要看到自己的执行任务,项目负责人需要看到关键依赖与风险,管理层则关注里程碑、资源冲突和需要决策的问题。
组织规模越大,越不适合让每个团队自由解释任务状态和延期口径。统一最少必要定义后,再允许项目在特定字段上扩展,通常比要求所有项目使用完全相同的复杂模板更容易落地。
3. 需求变化频繁的项目:区分预测与承诺
需求变化频繁时,持续调整预测是正常管理行为,但不应因此丢失基线。项目负责人要把“当前最可能的完成时间”和“已经承诺的目标日期”区分开来,并记录变更对范围、成本、资源与验收的影响。若变化尚未决策,不要把未确认的日期写成确定承诺。
这类项目不宜用单一的基线偏差评价团队。应同时查看变更频率、变更原因、审批耗时、受影响任务数和关键交付变化,以判断延误是由执行问题还是需求调整造成。
4. 依赖外部团队或供应方:把等待变成可管理事项
外部依赖容易被写成一个任务条上的备注,实际却需要明确输入内容、交付方、接收标准、期望时间和未按时响应时的处理方式。若只在甘特图上标一条前后关系,却没有责任人与升级路径,项目负责人看到的只是“等待”,无法推动问题解决。
如果外部等待是长期瓶颈,建议单独统计等待时间和触发原因。先确认样本记录可靠,再决定是否调整接口机制、提前准备替代方案或修改项目承诺日期。
5. 处于高风险阶段:提高反馈密度,但减少无效汇报
上线前、客户交付前或关键里程碑临近时,项目可能需要更频繁地确认风险。但高频并不意味着要求每个人重复填报相同信息。可以把例会聚焦在新增偏差、即将逾期、关键依赖和需要决策的事项,稳定且无变化的任务通过结构化状态同步即可。
负责人还应明确异常上报的最低信息:影响什么交付、预计影响多大、卡在哪个条件、需要谁决定、最晚何时处理。让问题带着选择和请求进入会议,比单纯汇报“进度有风险”更容易推动决策。

七、不同情况下的取舍:指标、工具和维护成本如何平衡
1. 在“任务拆细”与“更新成本”之间取舍
如果任务太粗,进度风险会被隐藏在一个很长的任务条里;如果任务太细,维护成本会快速上升。取舍标准应回到管理问题:这项任务是否需要独立责任人、独立验收或单独处理风险?如果答案都是否定的,继续拆分的价值可能有限。
团队可以先选一个典型项目做试运行,记录新增任务数、每周维护耗时、逾期发现时间和交付返工情况。如果颗粒度变细后,风险暴露更早且维护投入可接受,再扩展到相似项目;否则应合并不产生管理价值的细项。
2. 在“更多指标”与“更快决策”之间取舍
指标不是越多越专业。小团队若同时追踪十几种比率,却没有人负责解释和采取行动,报表只会变复杂。优先选择能对应当前管理痛点的指标:交付经常拖延,就先看按期完成和延期原因;跨团队等待严重,就看依赖等待和阻塞时长;估时不稳定,再分析估时偏差。
每个指标最好同时写出定义、用途、数据责任人和异常后的动作。若某项指标连续数个周期都不支持任何决策,或数据维护成本明显高于价值,就应考虑停用或改造。
3. 在“统一模板”与“项目差异”之间取舍
完全统一可以提高汇总便利,但不同项目可能有不同的验收方式、风险特征和交付周期。完全自由则会造成口径破碎,组织层面无法比较。更可行的做法是建立共同核心字段,再允许项目增加少量业务字段,并为新增字段说明用途和负责人。
统一的应是“任务完成”“逾期”“基线变更”等关键定义,而不一定是每个项目都使用同样数量的阶段、同一套颜色或同一张报表。把不可妥协的治理规则和可以灵活配置的项目细节分开,能够兼顾汇总和执行。
4. 在“自动化提醒”与“人工判断”之间取舍
提醒适合处理明确、重复、规则稳定的场景,例如任务接近截止日期、状态长期未更新或前置任务延期。它无法替代对需求变更、资源冲突和质量风险的判断。提醒太多会造成通知疲劳,成员逐渐忽略真正重要的信号。
因此,先梳理哪些情况能用清晰规则识别,再配置自动提醒;涉及影响评估、范围调整或优先级取舍的问题,仍应由项目负责人结合上下文决策。自动化应减少重复检查,不应制造更多噪声。
5. 何时考虑更系统的项目管理平台
当团队只有少量任务、单一负责人和简单依赖时,轻量表格或单项目视图可能足够。随着项目数量、跨团队依赖、权限要求和审计需要增加,分散维护会带来重复录入、版本不一致和管理视图难以汇总等问题,这时才有理由评估更系统的平台。
若组织在评估 PingCode,可把它作为面向中大型企业及百人以上组织的项目管理平台候选进行核验。根据产品方提供的信息,其支持私有化部署及 Jira 平滑迁移;实际选型时,仍应以最新产品文档、合同和迁移验证结果为准,重点测试字段映射、历史记录、权限规则、工作流及报表迁移是否符合本组织需要。
对于国产化替代诉求,不宜只看功能清单或“可迁移”的表述。项目负责人和技术团队应选取真实项目做迁移演练,核对数据完整性、用户权限、历史附件、自动化规则、集成接口和回退方案,并估算培训与并行运行成本。适不适合的结论应来自业务验证,而不是产品口号。
| 当前状况 | 优先方案 | 主要取舍 |
|---|---|---|
| 单团队、少量任务、依赖简单 | 轻量甘特图或表格,统一基本字段 | 快速上手,但跨项目汇总和权限治理较弱 |
| 多团队协作,依赖与变更频繁 | 建立统一状态、基线和依赖规则 | 治理更清晰,需要投入规则设计与团队培训 |
| 多个项目并行,数据分散难以汇总 | 评估系统化平台与组合视图 | 可减少信息割裂,但需评估实施、迁移和运维成本 |
| 有私有化或系统迁移要求 | 做小范围迁移验证和安全评审 | 提高可控性,但不能忽略迁移质量、兼容性与回退准备 |

八、项目负责人可直接执行的检查清单
1. 启动项目时:先把任务定义清楚
- 每项关键任务是否对应明确的交付物或验收条件?
- 是否有清楚的最终负责人和必要的协作方?
- 前置任务、外部输入和关键交接是否显式记录?
- 基线日期是否经过必要确认,并能与后续预测区分?
- 状态名称是否有统一含义,特别是“完成”和“受阻”?
2. 项目执行中:更新事实,而不是维护表面完整
- 任务是否按约定节奏更新,重要变化是否及时记录?
- 完成百分比是否有明确依据,是否能对应已交付成果?
- 延期或受阻是否说明原因、影响对象和需要的决策?
- 计划变更是否保留原基线,并记录批准与影响?
- 指标异常后是否指定责任人、处理动作和复核时间?
3. 项目复盘时:检验规则是否真的帮助团队
复盘不应只总结哪些任务延期,还要问:风险是否比过去更早暴露?团队是否减少了等待和重复沟通?任务拆分后,维护成本是否可接受?变更记录是否帮助了决策?如果某项规则没有改善风险识别,也没有帮助管理动作,就应重新评估它是否值得保留。
建议项目负责人先选一个正在进行的项目,用本篇检查清单做一次快速审视:抽查五到十条关键任务,确认交付物、责任人、依赖、基线和实际状态是否齐备;再核对一项逾期任务从发现到采取行动经历了什么。这个小范围检查通常比一次性重做整套模板更容易发现真正的断点。

九、结语:甘特图的价值,不在于预测从不出错
1. 把任务条从排期图变成反馈回路
项目计划会变化,估算会有偏差,外部依赖也可能失控。甘特图不必承诺所有任务都按原计划完成,它真正的价值是让变化可见、原因可查、影响可判断、行动可追踪。项目负责人管理的不是一张静止的图,而是计划与现实之间不断校准的过程。
2. 下一步先做一次小范围验证
下一步可以从一个关键项目开始:统一最少必要字段,保留计划基线,明确状态定义,选两到三个与当前痛点相关的指标,并约定异常后的处理动作。运行一个周期后,再根据维护成本和决策效果调整规则。
一张真正有效的甘特图,不是任务条最多、颜色最丰富,而是负责人能从中及时看见该看见的风险,并让团队知道接下来由谁做什么。
常见问题解答(FAQ)
1. 甘特图中的任务条需要设置哪些信息?
我刚开始负责项目排期时,发现团队成员对任务的理解不太一致,有人只填了任务名称和日期。我担心信息太少会导致后续无法追踪,也不想把任务表做得过于复杂。
先保证每条任务能说明交付什么、由谁负责、计划何时开始和结束、当前处于什么状态;涉及协作或前后置关系时,再补充依赖项、实际进度和更新时间。字段是否够用,可以用一个标准判断:项目负责人能否据此确认责任、判断进度并定位偏差。不要为了字段齐全而增加没人维护的信息。
2. 项目负责人应该怎样维护甘特图任务条?
项目执行中,计划经常会因外部依赖或范围变化而调整,我过去通常直接改掉原日期。后来复盘时,我发现很难分清哪些是最初计划、哪些是后来变更的。
建立计划时保留基线日期,并分别记录实际开始、实际完成或预计完成时间;发生延期、范围调整、负责人变更或依赖变化时,记录变更原因和影响。明确每项任务由谁更新、按什么节奏更新,以及遇到受阻时如何上报。更新频率应匹配项目节奏,关键是口径一致、变更可追溯。
3. 用哪些指标判断甘特图计划是否有效?
我每周查看甘特图时,能看到任务完成情况,却不确定项目整体是否在偏离计划。有时完成率看起来不错,但关键任务延期后,最终交付仍然受到影响。
可结合按期完成率、逾期任务占比、计划与实际进度偏差,以及关键依赖的阻塞情况判断。计算按期完成率时,可将统计周期内计划到期且按计划日期完成的任务数,除以该周期内计划到期的任务总数;同时说明任务范围和按时定义。不要只看任务数量,也要单独检查关键路径或关键交付物上的延期。
4. 甘特图出现延期或指标异常时,项目负责人该怎么处理?
我遇到过任务一延期就先催负责人的情况,但有些延误其实来自审批等待、前置任务未交付或需求变化。只看延期结果,往往找不到真正能解决问题的办法。
先核实延期原因属于估时偏差、依赖等待、资源冲突还是范围变化,再根据原因采取措施,例如调整任务顺序、协调资源、升级外部依赖或重新确认交付范围和日期。记录调整前后的计划及决策原因,并观察后续指标是否改善。不要用单一延期率直接评价个人,应结合任务难度、依赖关系和交付质量判断。
核心关键词
文章包含AI辅助创作:任务条流程与规范:项目负责人甘特图效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477850
