甘特图制度设计的关键,不是规定所有人每周五更新一次进度,而是让团队对同一件事说同一种语言:什么算完成、谁负责更新、计划变化如何留痕、偏差出现后谁采取行动。项目负责人如果只要求“把图填完整”,甘特图很容易变成一张看起来有秩序、实际上无法预测交付风险的排期表。
甘特图流程与规范:项目负责人甘特图制度设计关键指标
一、先给结论:甘特图制度的核心是让数据推动行动
1. 甘特图不是项目管理本身,而是管理规则的可视化载体
甘特图能够呈现任务的计划起止时间、依赖关系、里程碑和当前进度,但它不会自动判断任务是否拆得合理,也不会替负责人确认“完成”是否达到验收标准。图上的颜色、日期和进度条只有在口径一致、责任明确、更新及时的前提下,才具有管理意义。
我设计甘特图制度时,通常先问五个问题:任务由谁负责?何时更新?完成如何验收?计划变更如何审批?出现偏差后由谁处理?这五个问题没有明确答案之前,先讨论选什么颜色、用哪款工具,往往是在优化表面。

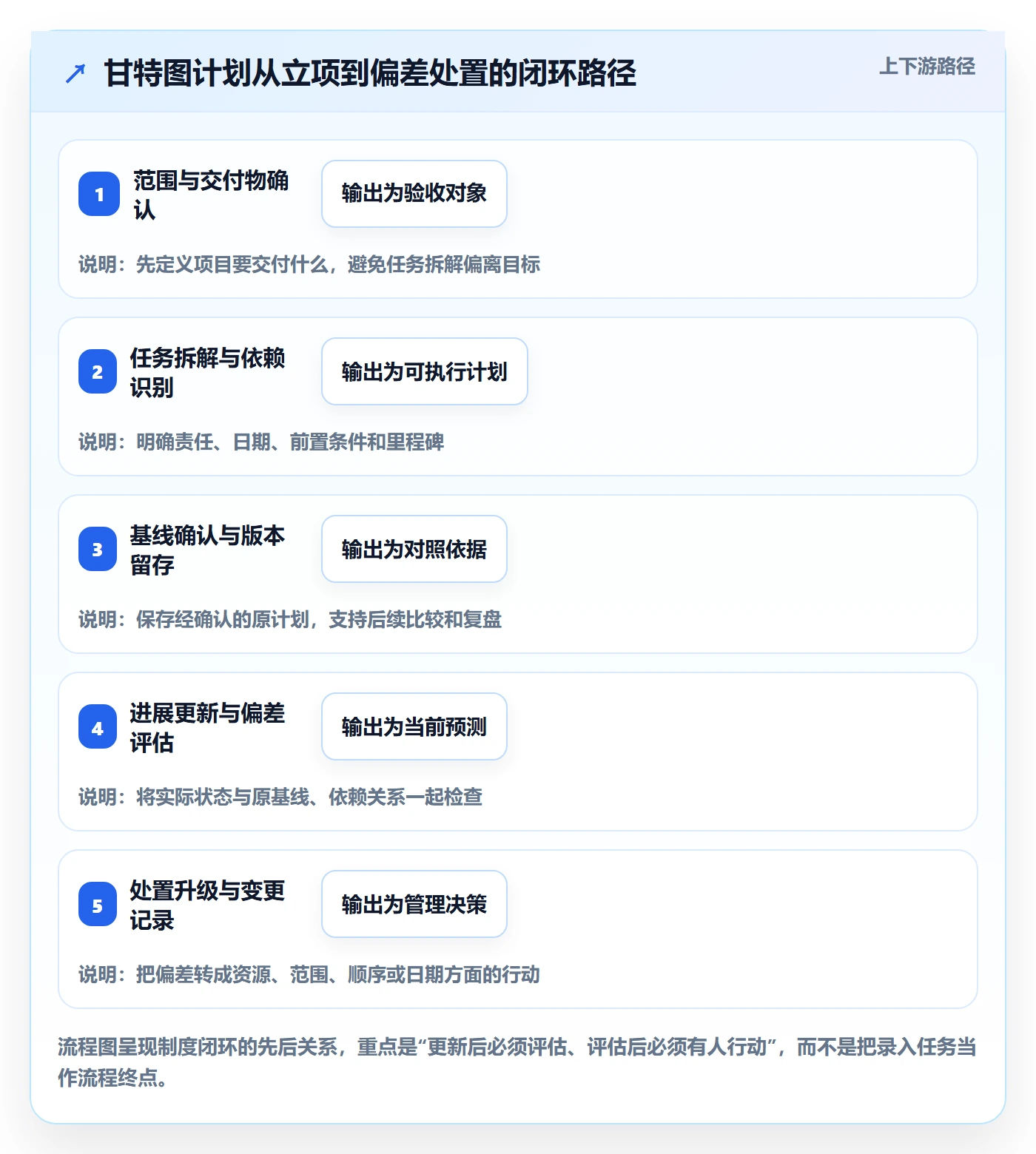

2. 制度要形成“计划,跟踪,判断,处置,复盘”闭环
项目负责人需要把甘特图放进一条完整的管理链路:先从交付物拆出任务,建立依赖和计划日期;再由责任人按约定节奏更新实际进度和预计完成时间;负责人据此识别偏差,判断是否影响后续任务或关键节点;如果有影响,就启动资源协调、范围调整或决策升级;最后保留原计划与变更记录,供复盘使用。
甘特图制度的价值,不是让每个任务都变成绿色,而是更早发现“按当前趋势将无法按期交付”的信号。因此,指标不能只用于汇报,还必须对应责任人、判断动作和处理时限。
3. 先建立最低可行制度,再按风险增加复杂度
小型、短周期、依赖较少的项目,不必照搬大型项目的审批层级。先把负责人、计划日期、实际日期、状态、依赖和阻塞原因这几项管清楚,通常比一开始就设置十几种指标更有用。跨部门多、周期长、变更频繁或涉及合规交付的项目,则需要进一步增加基线管理、里程碑评审和变更审批。
| 制度层 | 解决的问题 | 最小要求 |
|---|---|---|
| 任务层 | 谁在做什么,怎样才算完成 | 任务、负责人、计划日期、验收条件 |
| 进度层 | 当前状态是否可信,预计何时完成 | 状态口径、实际进度、预计完成日期 |
| 治理层 | 偏差与变更由谁处理 | 更新节奏、升级规则、变更记录 |

二、为什么甘特图经常“看起来很忙,实际上不可控”
1. 计划越来越细,反而看不见真正的交付风险
一种常见场景是,项目计划里列了数百条任务,大家每天都在更新,负责人仍然无法回答三个问题:关键交付物有没有风险?哪一个依赖正在拖住后续工作?如果今天不处理,最终日期会不会变化?问题不一定是任务数量太多,而是任务粒度、依赖关系和管理视图没有围绕决策设计。
过粗的任务无法跟踪,过细的任务又会产生维护负担。对一项持续数周、由多人参与的工作,如果图上只有一条“完成开发”,负责人难以识别中间的接口确认、代码评审或环境准备风险。反过来,如果把每个人每天的细碎动作都列成任务,更新成本会吞噬管理时间。
一个实用的拆分检验是:这项任务是否有明确的责任人、可识别的输出、可估算的开始和结束时间,并且延期时会产生有意义的管理动作?如果四项都答不上来,就要考虑重拆或合并。
2. “完成百分比”经常混合了不同含义
有的成员按投入时间填写进度,有的按主观感受填,有的按完成子任务数量填。于是,同一张图上的“80%”并不代表同一件事。一个任务做了八成工时,未必意味着交付物完成八成;一个任务拆成十个子项,完成八项,也不一定代表整体价值完成八成。
我更倾向于要求团队优先报告可验证事实:已完成什么交付物、剩余什么工作、预计何时完成、当前阻塞是什么。只有任务本身可量化、权重有稳定依据时,才把百分比作为辅助指标。对管理者来说,一句“核心接口已联调,异常路径还未验证,预计周四完成”,往往比一个没有定义的“进度80%”更能支持决策。
3. 计划被不断改写,项目就失去了复盘依据
如果每次延期都直接把原计划日期改成新日期,图表会越来越“准时”,但团队无法知道最初承诺与实际结果差了多少。管理时应区分至少三种时间:批准后的原始基线、当前预计日期、最终实际日期。基线用于比较和复盘,当前预测用于安排后续工作,实际日期用于记录事实。
这不意味着任何计划都不能调整。范围变化、外部依赖延误或决策改变,都可能要求重排计划。关键是不能通过覆盖旧日期来消除偏差,而应记录变更原因、影响范围、提出人、批准人和生效时间。
4. 只报偏差,不明确处置人,预警就只是颜色
如果一项任务延期两天,项目成员可能认为无关紧要;负责人可能担心影响里程碑;业务方则可能要求立即升级。没有预先约定的判断逻辑,团队就会在每次偏差发生时重新争论“这算不算风险”。制度不必规定所有项目统一延误几天就升级,但必须写明判断条件和责任路径。

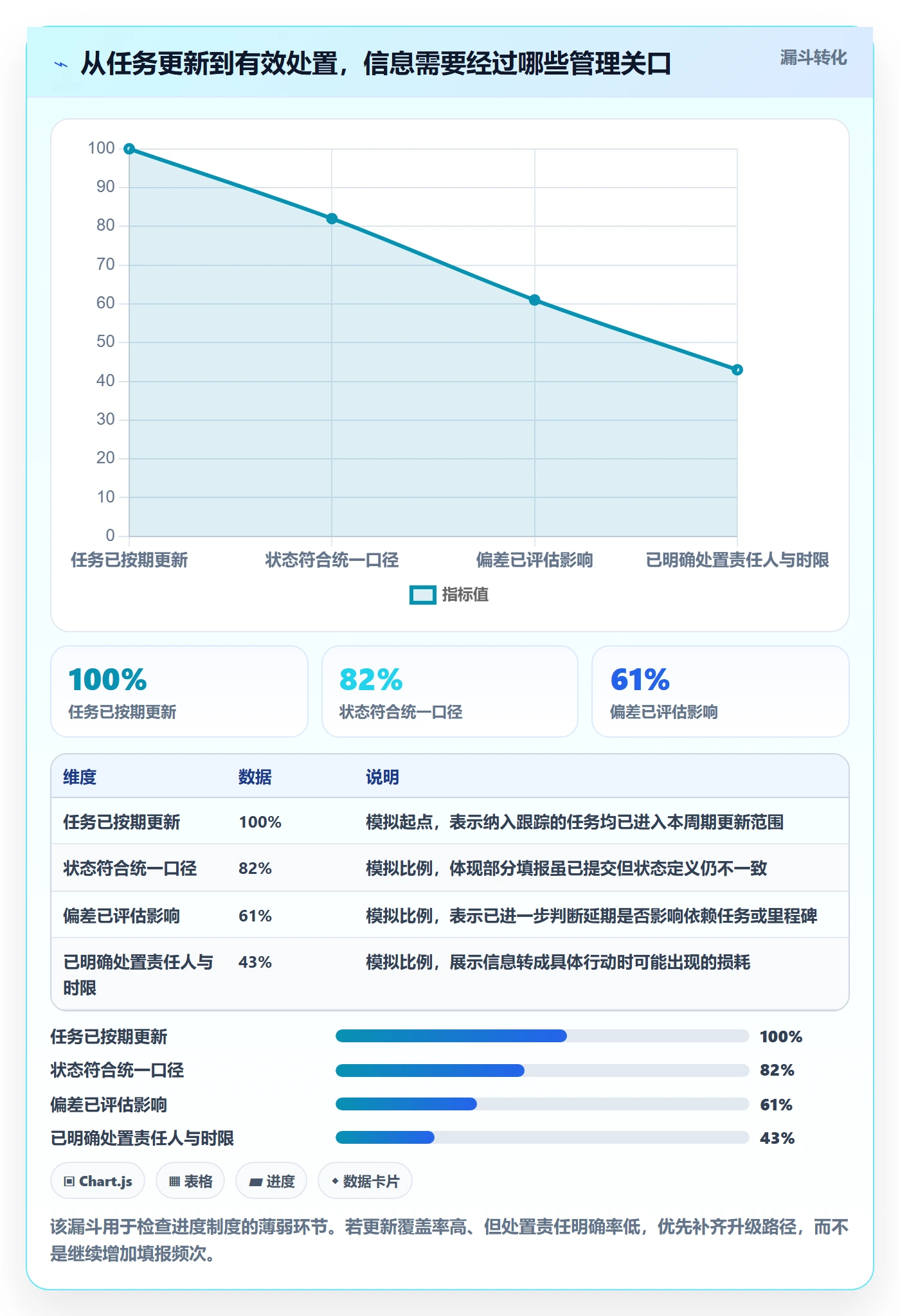

下图为制度设计的示意拆解,并非行业调查数据。它展示任务数据如何经过口径、判断和责任环节,才能转化为管理动作。

三、制度从哪里开始:建立一条可执行的甘特图流程
1. 从交付物和验收条件开始,而不是先堆任务名称
制定项目计划前,先明确项目范围、关键交付物和验收责任。以一个功能上线项目为例,交付物可能包括确认后的需求说明、通过评审的设计方案、已完成的开发版本、测试结论和上线验收结果。随后再从交付物往下拆任务,避免计划表里充满“沟通一下”“继续推进”这类无法验收的动作。
每一项重要任务至少应能回答:产出是什么、由谁主责、谁验收、存在什么前置条件。多人参与时,不必把所有参与人都写成共同负责人;最好明确一位对结果负责的主责人,并补充协作方或依赖方。
2. 按管理价值拆分任务,并标出依赖与里程碑
拆分任务的目的不是把工作写得越多越好,而是让团队能估算、分派、跟踪和验收。若一个任务持续时间很长,中间又有不同交付物或决策点,可以拆成多个可核验阶段。若任务之间存在明确的先后约束,就应记录前置关系;如果只是“最好先做”,但并非硬性依赖,则不要误标成强制依赖,以免把计划锁得过死。
里程碑应代表需要检查或决策的节点,而不是简单地把每周五都标成里程碑。有效里程碑通常对应阶段验收、关键材料确认、外部审批或可交付成果。里程碑过多会稀释关注度,过少则可能让风险暴露太晚。
3. 先保存基线,再维护当前预测
计划获得团队或治理角色确认后,应保存一个可追溯的基线版本。随后,责任人更新实际进展和最新预测;如果预测日期改变,不要覆盖原基线。这样负责人可以同时看到“最初承诺是什么”“目前预计是什么”“最终实际是什么”,区分估算误差、执行偏差和范围变化。
并非所有项目都需要繁重的基线审批。两周内、范围稳定的小任务,可以通过版本记录或会议纪要留痕;多团队协作、具有对外承诺日期或需要管理层决策的项目,则适合规定基线确认人和正式变更流程。
4. 规定更新节奏、评审节奏和升级节奏
更新节奏服务于数据时效,评审节奏服务于判断,升级节奏服务于解决问题,三者不应混成一个“每周开会”。例如,执行人员可在每个工作日结束前更新关键任务;项目负责人每周检查依赖和里程碑;一旦出现可能影响交付的阻塞,则按约定立即升级,不等待下次例会。
以下频率是可调整的制度示例,不是适用于所有项目的行业标准。短周期、高风险项目可以提高关键任务检查频率;稳定项目则可以减少重复汇报。
| 项目特征 | 任务更新建议 | 负责人评审建议 | 升级原则 |
|---|---|---|---|
| 短周期、依赖少 | 每周至少一次,关键交付前复核 | 每周或阶段节点 | 预计影响验收日期时升级 |
| 跨部门、依赖多 | 关键任务按日或按约定节点更新 | 每周集中检查依赖与决策 | 前置任务延误且压缩后续缓冲时升级 |
| 高风险、对外承诺强 | 按风险等级提高关键任务更新频率 | 重大里程碑前设置专项评审 | 发现合规、质量或交付风险时及时升级 |
5. 把变更流程写成简短、可执行的规则
计划发生变化时,至少记录变更项、原因、受影响任务或交付物、对日期和资源的影响、提出人、批准人及更新时间。项目团队不需要把每一次任务微调都送到高层审批,但应区分日常预测更新与正式基线变更。前者反映当前判断,后者改变经确认的承诺。
一个易执行的原则是:任务责任人可以更新实际进度和预测日期;项目负责人可以协调局部顺序和资源;涉及范围、关键日期、预算或跨团队承诺的变化,则按组织授权路径审批。具体权限要以组织制度为准,不应只靠工具里的编辑权限推断。

四、甘特图规范要落到字段、状态和责任
1. 先定义一套能支撑决策的基础字段
字段不宜为了“看起来专业”而无限增加。建议先覆盖任务识别、时间计划、责任归属、进度事实、依赖风险和变更记录。组织可以根据业务复杂度增加预算、工时、优先级或审批字段,但每增加一个字段,都应说明谁填写、何时填写、谁使用。
| 字段 | 建议口径 | 管理用途 |
|---|---|---|
| 任务名称 | 以动作和交付物表达,避免模糊动词 | 让参与者理解工作边界 |
| 主责人 | 每项重要任务明确一位结果责任人 | 确定更新与问题跟进对象 |
| 计划开始、计划结束 | 基于确认后的计划版本 | 提供基线对照 |
| 实际开始、实际结束 | 按事实记录,不用预测值替代 | 支持复盘和历史分析 |
| 预计完成日期 | 根据剩余工作和当前条件更新 | 反映当前交付判断 |
| 前置任务 | 标注真实约束,而非一般协作关系 | 识别延期传导路径 |
| 完成条件 | 对应可检查的交付物或验收结果 | 减少“自报完成”偏差 |
| 阻塞与风险 | 写明原因、影响、责任人和需要的决策 | 推动问题解决,而非只展示红色状态 |
| 变更记录 | 保留日期、原因、影响和批准信息 | 区分预测更新与正式计划变更 |
2. 状态定义要能被不同成员一致使用
“进行中”可能意味着刚启动,也可能意味着已经接近完成;“已完成”可能意味着本人做完,也可能意味着验收通过。项目负责人应为状态规定可观察的判断条件,并让团队在模板或说明页中查得到。
- 未开始:任务尚未进入实际执行,前置条件是否满足应另行标识。
- 进行中:已有实际工作产出,但未满足验收条件。
- 待验收:责任人已提交成果,正在等待约定的检查或批准。
- 已完成:交付物达到事先约定的完成条件,必要验收已通过。
- 阻塞:由于明确的外部条件、决策或资源问题,任务无法按当前计划继续。
是否需要“待验收”或“阻塞”等状态,应按项目实际流程决定。状态越多不代表管理越精细;只有当新增状态能改变后续责任或动作时,才值得保留。
3. 用责任矩阵避免“人人参与,没人负责”
任务主责人负责维护状态、预计完成日期和阻塞信息;项目负责人负责检查口径、依赖关系、风险和升级路径;交付验收人负责确认完成条件是否满足;项目发起人或治理角色负责处理超出项目负责人权限的范围、资源和关键日期决策。不同组织的角色名称可以不同,但职责不能空缺。
如果工具支持多人协作,也不应让“所有参与者”成为默认责任字段。协作者可以提供信息,但最终仍需要一个人对任务结果和更新负责。否则,发生数据不一致时,团队无法判断谁来纠正。
4. 数据质量要纳入项目负责人的日常检查

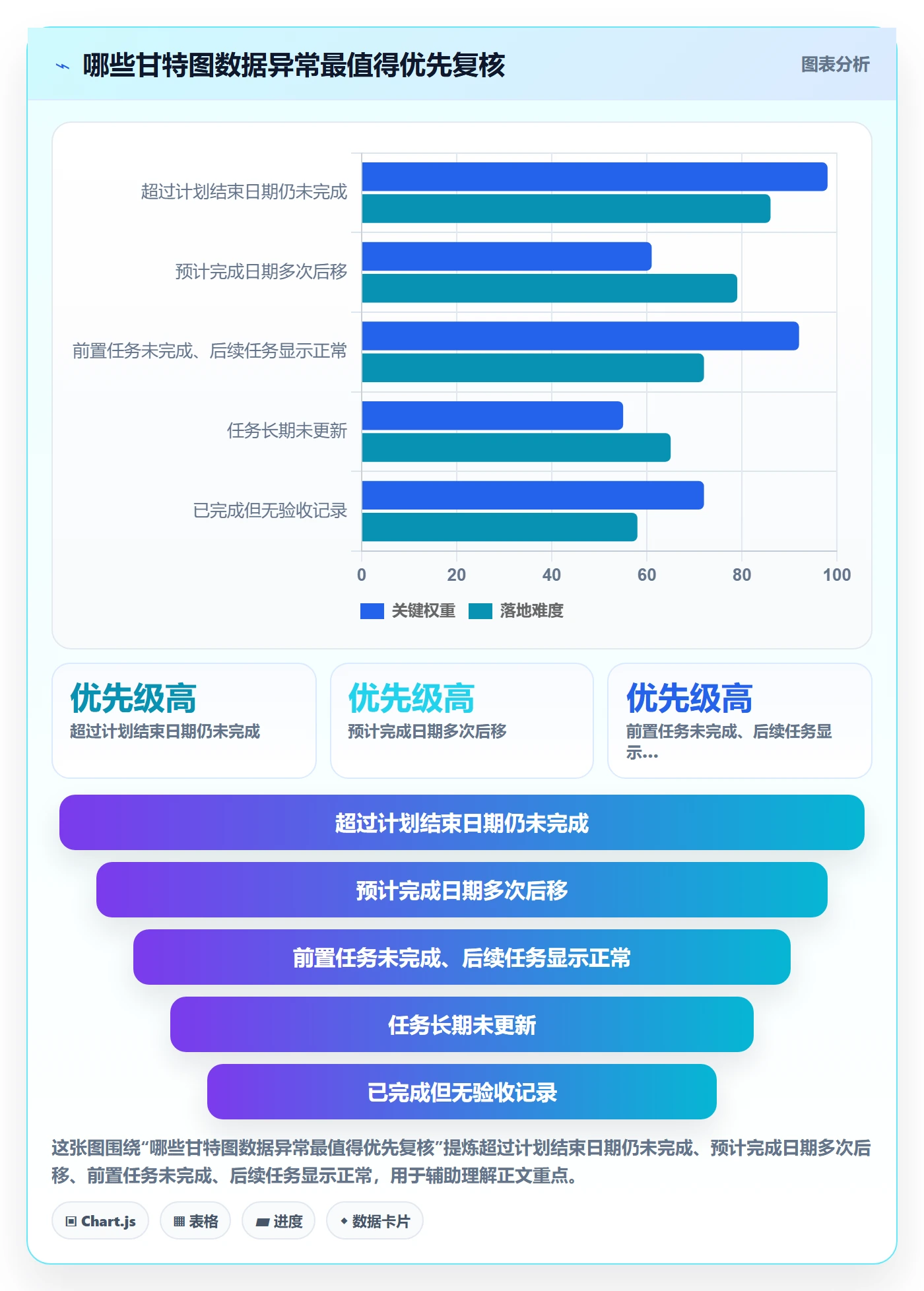

比起随机抽查任务名称是否规范,我更建议负责人每次评审关注几种高价值异常:已经超过计划结束日期但仍未完成;预计日期不断后移;依赖任务未完成但后续任务被标为正常;任务长时间没有更新;完成状态缺少验收记录。它们比“颜色是否统一”更接近实际交付风险。

五、关键指标怎么选:少而清楚,比多而含糊更有用
1. 任务按期完成率要先定义统计范围
一个可用的口径示例是:在统计周期内,按原基线或经批准的当前计划应到期的任务中,按约定日期完成并通过验收的任务数量,占该周期到期任务总数的比例。关键是先说明分母纳入什么任务、日期按哪个版本、完成是否包含验收通过。
如果任务大小差异很大,简单按任务条数统计会误导判断。一个很小的文档整理任务和一个复杂系统联调任务被等权计算,可能让“按期完成率”看起来漂亮,却掩盖关键交付的延期。因此,这项指标适合作为任务管理的观察值,不宜单独代表项目整体进度。
2. 里程碑准时率更适合观察关键节点

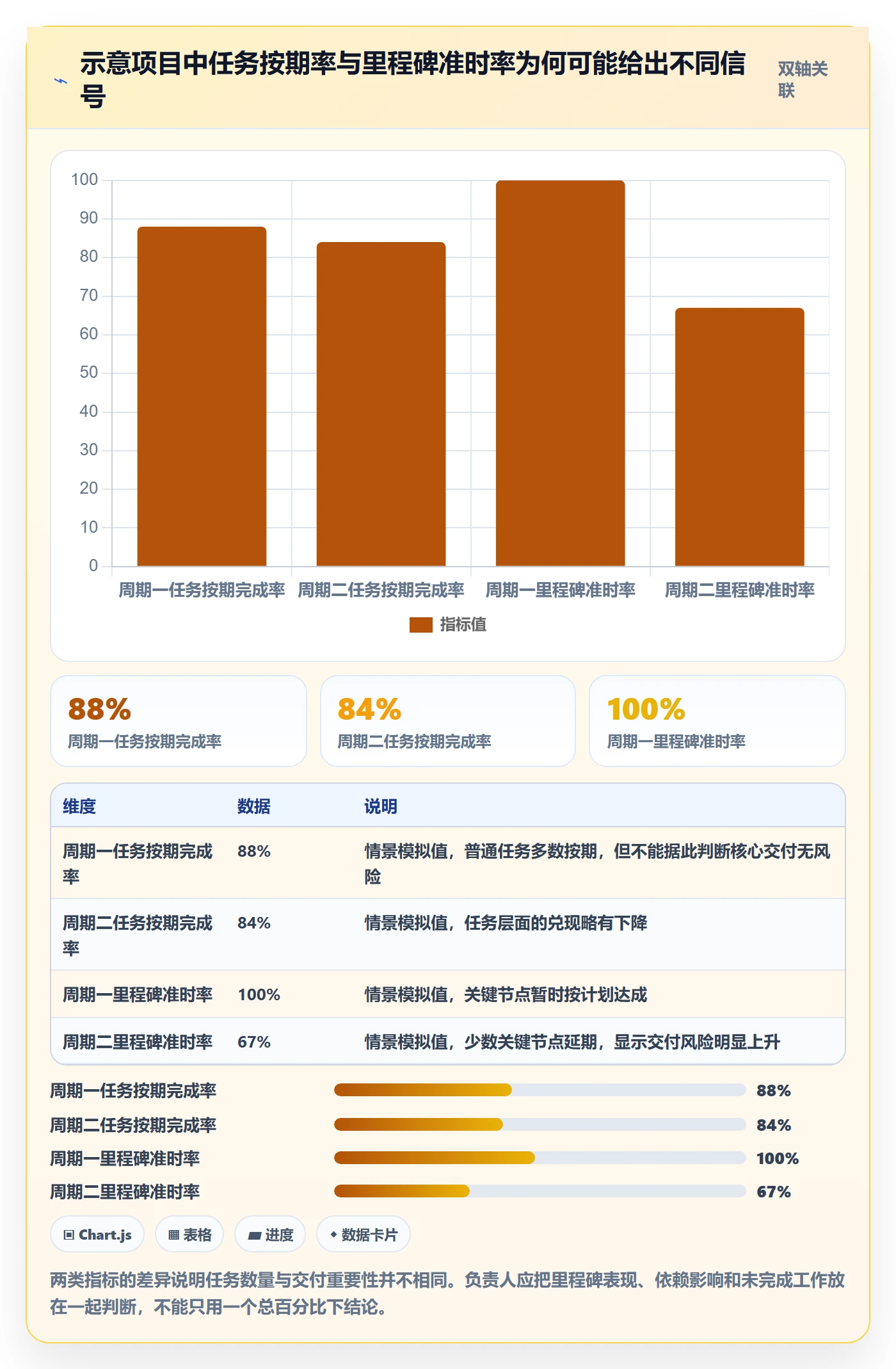

里程碑准时率可以按期达成的已到期里程碑数除以统计期内应达成的里程碑数计算。它比单纯数任务更靠近交付节点,但如果团队随意增删里程碑,指标仍会失真。项目开始时就应确认哪些节点是对外承诺、阶段验收或关键决策点,并保留变更原因。
这项指标特别适合跨部门项目的负责人,因为一个阶段成果通常汇集多项任务。即便多数任务都按时结束,只要测试通过、审批完成或上线验收等关键节点延后,项目仍可能无法兑现承诺。
3. 日期偏差应区分基线差异和最新预测差异
可以同时观察“当前预计完成日期与原基线日期的差异”以及“实际完成日期与原基线日期的差异”。前者用于当前风险判断,后者用于项目结束后的复盘。两者混为一谈,就会把预测变化误当成最终结果,或者因计划被重写而看不到真实延期。
日期差需要说明使用自然日还是工作日,也要说明以任务还是里程碑为统计对象。对关键节点来说,偏差几天可能很重要;对有充足缓冲的内部任务来说,同样的天数未必需要升级。数字必须结合依赖和交付影响解释。
4. 关键依赖阻塞率要配合影响评估
统计阻塞任务数量可以提示团队当前有多少问题,但不能单独表示风险大小。一个不影响关键节点的阻塞,可能只需要责任人处理;一个卡住多条后续路径的外部审批,即使只有一项,也可能成为项目的主要风险。
因此,阻塞记录至少应包含原因、影响对象、等待的决策或资源、责任人、下一次检查时间。项目负责人更应追踪“阻塞是否按承诺解除”和“解除后是否需要重排后续计划”,而不是只比较红色任务的数量。
5. 加权进度只在权重有依据时使用
如果团队确实需要汇总总体进度,可以按事先定义的工作量、预算、功能价值或交付物权重计算。公式可以表示为:加权进度 = 各任务权重与其确认进度的乘积之和 ÷ 纳入统计任务的权重总和。权重必须在执行前确定,不能在任务快延期时临时调整来美化结果。
加权进度的主要风险是精确外观掩盖主观假设。工时权重反映预计投入,不一定反映业务价值;价值权重则需要明确由谁评估。若团队没有稳定的估算方法,不如报告关键交付物状态、未完成工作和预计日期,避免制造虚假的精确度。
| 指标 | 建议用途 | 常见误读 | 必须说明的口径 |
|---|---|---|---|
| 任务按期完成率 | 检查日常计划兑现情况 | 把小任务和关键任务等权看待 | 任务范围、计划版本、验收定义 |
| 里程碑准时率 | 观察关键交付节点 | 通过调整里程碑掩盖延期 | 纳入节点、变更规则、统计周期 |
| 日期偏差 | 监测当前预测和实际结果 | 混淆基线、预测与实际日期 | 日期单位、比较版本、统计对象 |
| 关键依赖阻塞率 | 识别延期传导风险 | 只看数量,不看影响范围 | 阻塞定义、影响对象、解除时限 |
| 加权进度 | 在权重稳定时汇总工作进展 | 把估算值当作客观完成度 | 权重依据、进度确认方式、责任人 |

六、用一个简化案例走一遍:偏差如何变成管理动作
1. 场景设定:功能上线项目的计划结构
以下日期和指标均为虚构的演示数据,用于说明制度如何工作,不代表行业统计或真实企业绩效。假设一个功能上线项目计划依次完成需求确认、方案设计、开发、测试和上线验收。需求确认和方案设计是后续工作的前置条件,测试结果会影响上线决策。
项目负责人建立任务时,除计划开始与结束日期外,还记录主责人、验收条件和依赖。开发任务的完成不以“代码已经提交”为标准,而是以约定范围内的开发内容完成、构建通过并具备测试条件为标准。测试任务则以约定场景执行并形成结论为完成条件。
2. 发现偏差:先确认事实,再讨论原因

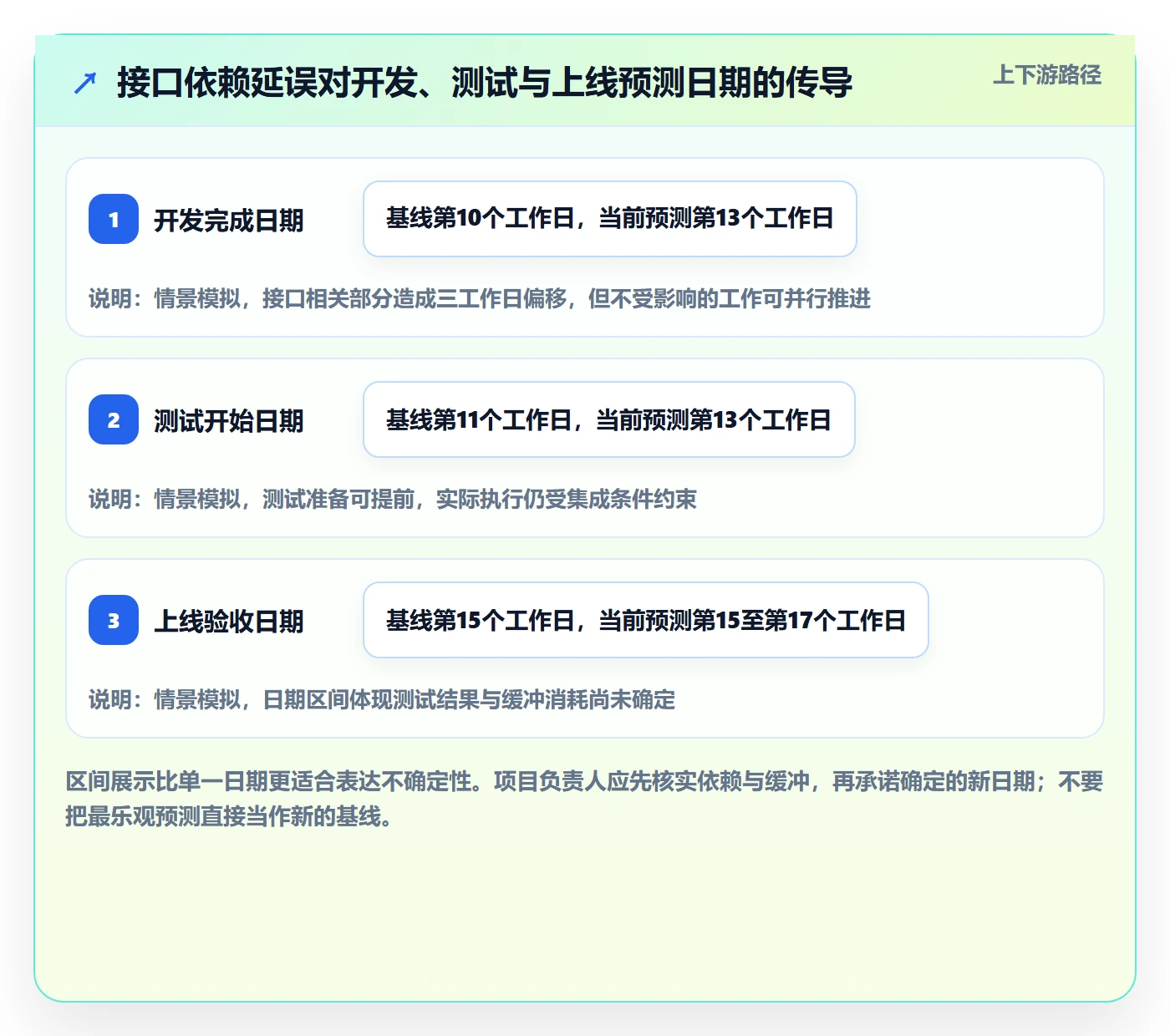

执行到第二周时,开发主责人报告一个接口依赖尚未确认,预计开发完成日期将比基线晚三天。负责人没有立即把甘特图上的原日期改掉,而是记录当前预测,并检查三件事:这个接口是否卡住全部开发内容?测试团队是否因此无法准备测试?上线里程碑是否已经失去缓冲?
核对后发现,部分开发工作不依赖该接口,可以先行完成;但集成测试必须等待接口确认。此时,“开发任务延期三天”不是唯一结论,更重要的是判断延误是否传导到测试和上线节点,以及团队能否通过调整顺序减少影响。
3. 选择处置方案:不要把加人当作默认答案
负责人可以考虑几种处理路径:先并行完成不受影响的工作;让依赖方明确接口确认时间;将测试准备任务提前;如果关键日期仍受影响,则向有决策权限的人提出范围、资源或日期调整方案。每个方案都应说明收益、代价和可能的新风险。
如果简单要求开发团队“赶一赶”,但没有解决接口等待问题,可能只增加加班,不能消除关键路径上的阻塞。若通过调整测试顺序争取时间,也要确认不会把风险转移成质量遗漏。处理动作要针对原因,而不是为了让图表颜色恢复正常。
4. 更新预测并保留原计划
假设接口方确认次日提供信息,项目负责人更新当前预测,说明哪些开发工作并行推进、哪些仍受阻,并记录对测试开始时间的影响。如果后续验证表明上线日期确实需要调整,再按正式变更规则审批。原始基线保持不变,这样项目结束后才能判断估算、依赖管理和处理方案是否有效。
| 检查项 | 发现 | 对应动作 | 留下的记录 |
|---|---|---|---|
| 任务实际状态 | 接口相关工作等待外部确认 | 拆出可并行推进的工作 | 受阻范围与可推进范围 |
| 依赖影响 | 集成测试依赖接口确认 | 要求依赖方给出可核验时间 | 依赖责任人与下一检查点 |
| 里程碑风险 | 测试开始时间存在压缩风险 | 提前测试准备并检查质量边界 | 对测试和上线日期的影响判断 |
| 计划变更判断 | 暂未确认上线日期必须调整 | 保持原基线,更新当前预测 | 预测变化原因及后续决策条件 |

5. 用复盘判断制度是否有效
项目结束后,复盘不应只问“为什么延期”,还要检查流程是否及时暴露了问题:接口依赖是否在计划阶段识别?责任人是否按节奏更新?当前预测是否早于里程碑失守?升级后是否有人在约定时间内作出决策?这些问题能帮助团队分清估算误差、执行问题、外部依赖和治理延迟。
若同类阻塞反复出现,制度可能缺少前置检查;若风险每次都在最后一周才被发现,可能是更新频率或任务粒度不合适;若预警很多但很少采取行动,可能是阈值过敏、责任权限不足或指标没有连接具体决策。
七、工具如何选择:制度复杂度决定工具要求
1. 工具应承载流程,不应替代管理判断
选工具前,先确认团队是否需要任务依赖、基线或版本留存、权限管理、跨团队视图、自动提醒、数据导出、审计记录和部署控制。不同项目对这些能力的要求不同。工具里有甘特图视图,不代表团队已经有统一的任务口径;自动提醒也不能代替负责人判断延期是否影响交付。
对只有少量任务、单一负责人、周期较短的项目,表格或轻量工具可能足够。对多团队、多项目、权限和审计要求更高的组织,评估重点应从“能不能画图”转向“数据是否可治理、流程能否持续运行、跨团队信息能否一致”。
2. 中大型组织要把部署、迁移和治理一起评估
对于中大型企业及100人以上组织,项目管理平台的选择通常不只是功能对比,还涉及账号与权限、数据治理、跨部门协作、历史项目迁移、部署方式、系统集成和服务支持。以PingCode为例,组织可以把私有化部署能力、Jira迁移路径和国产化适配纳入候选评估项;具体功能边界、迁移范围、版本能力和服务条款,应以供应商当前文档及实际验证为准。
“支持迁移”不等于可以无损搬迁所有历史配置。评估时应拿一组真实项目数据做迁移演练,检查任务字段、附件、评论、用户映射、依赖关系和权限是否保留;同时观察迁移后报表口径是否一致。对国产化替代场景,建议进行安全、部署、集成、运维和用户体验的联合验证,而不是仅凭产品定位或功能列表直接决定。
3. 迁移前做小范围试点,避免一次性切换造成数据断层
建议选一个规模适中、流程具有代表性的项目先试点,覆盖计划制定、日常更新、延期预警、权限变更和项目复盘。试点期间同时保留旧流程与新流程的对照结果,但要指定一个权威数据源,避免双重维护时间过长。
试点结束后,比较任务更新耗时、状态口径错误、跨团队信息确认时间、变更记录完整度和使用反馈。若新平台仅让图表更漂亮,却没有降低协作成本或提高风险发现能力,就要调整字段和流程,而不是急着扩大范围。

八、不同项目情况下,制度强度和管理取舍应不同
1. 短周期、任务少:优先降低维护成本
如果项目周期短、参与人少、依赖关系简单,重点是让任务负责人、结束日期和完成条件清楚。可采用轻量字段、固定的简短更新节奏和少量关键节点,不必为每项工作设置多层审批。此类项目的常见代价不是控制不足,而是制度过重,让填表时间超过了实际协调价值。
但短周期不代表可以不记录变更。如果项目涉及对外承诺、合规要求或重要客户交付,即使任务不多,也应保存确认日期和变更原因。
2. 多团队、依赖多:优先管理接口和责任边界
跨部门项目的高风险往往不是单个任务没更新,而是信息交接、审批等待、资源协调和责任边界不清。此时应明确依赖方、输入交付物、需要对方作出决定的日期,以及未按期响应时的升级对象。更新频率可以围绕关键依赖设置,不必要求所有团队每天重复汇报。
团队还要决定哪些协作事项是正式计划任务,哪些只作为沟通提醒。若每次讨论都新增一条任务,甘特图会逐渐失去重点;若关键审批和接口完全不进入计划,又会让风险无法追踪。
3. 高不确定性、探索型项目:预测区间比单点承诺更诚实
需求尚未稳定、技术验证结果未知或外部审批时间不可控时,单一的确定日期可能制造虚假确定感。可以同时保留基线日期和当前预测区间,并明确区间形成依据、关键假设和下一次重新估算时间。探索阶段更应关注验证任务、决策节点和停止条件,而非用大量详细日期假装工作已完全可预测。
当关键不确定性被验证后,再把已知工作纳入较稳定的计划。这样做的取舍是短期内日期承诺看起来不够精确,但换来的是团队能把风险和假设说清楚,减少后期大幅返工。
4. 对外承诺强、风险高:优先保留审计链和变更依据
涉及客户交付、监管要求、资金投入或重大经营决策的项目,应优先保证基线、审批记录、状态历史和交付验收可追溯。关键日期的变更不能只在聊天记录中出现,重要决策应能回到正式项目记录中查证。
这类项目通常需要更严格的权限与审批,但也要避免将所有日常预测更新都变成审批事项。管理层应控制承诺和范围的正式变更,执行团队则需要足够空间及时更新事实和预测。
5. 制度取舍速查
| 项目情形 | 优先加强 | 可以简化 | 主要取舍 |
|---|---|---|---|
| 短周期、低依赖 | 负责人、完成条件、关键日期 | 层级审批、复杂指标 | 降低维护负担,但保留重要承诺记录 |
| 多部门协作 | 依赖责任、接口日期、升级路径 | 全员高频重复汇报 | 更重视信息交接,避免流程会议泛化 |
| 高度不确定 | 假设、验证节点、预测区间 | 过早细化远期日期 | 接受短期不确定,换取更可信的预测 |
| 高风险、强审计 | 基线、变更审批、验收证据 | 无记录的口头调整 | 增加治理成本,提升可追溯性 |

九、项目负责人可直接采用的上线检查清单
1. 计划建立前检查
- 项目范围、关键交付物和验收责任是否明确?
- 任务是否有清晰输出,粒度是否便于估算和验收?
- 每项重要任务是否有一位明确主责人?
- 哪些任务存在真实的前置依赖,哪些只是一般协作关系?
- 关键里程碑是否对应验收、决策或对外承诺?
2. 执行跟踪中检查
- 基线、当前预测和实际日期是否分别记录?
- “进行中”“已完成”“阻塞”等状态是否有统一定义?
- 进度更新是否包含剩余工作、预计日期和阻塞原因?
- 计划偏差是否检查了对后续任务、资源和里程碑的影响?
- 每种预警是否都有责任人、处理时限和升级路径?
3. 项目结束后检查
- 最终日期与基线日期的差异是否有可追溯记录?
- 延误主要来自估算、执行、外部依赖还是决策等待?
- 预警是否足够早,处置是否改变了影响结果?
- 哪些字段没人使用,哪些重要事实没有被记录?
- 下一项目需要保留、删除或调整哪些规则?
十、结语:管理重点不是让甘特图更满,而是让它更诚实
一套有效的甘特图制度,不靠任务条数量证明严谨,也不靠统一的延期阈值证明专业。它依赖的是清楚的任务定义、可信的进度口径、可追溯的基线、明确的责任和能落地的处置动作。图表负责呈现信息,制度负责让信息可靠,项目负责人负责把信息转成决策。
下一步可以从一个正在执行的项目开始:挑出最关键的十项任务,逐项确认主责人、完成条件、基线日期、当前预测和前置依赖;再选一项实际偏差,检查团队是否知道由谁判断、谁处理、何时升级。如果这几个问题仍要靠临时开会才能回答,优先修制度;如果制度已经清楚,再考虑增加指标或更换工具。
常见问题解答(FAQ)
1. 项目负责人应按什么流程建立甘特图管理制度?
我以前把任务和日期填进甘特图,就以为项目计划已经建立好了。实际推进时才发现,任务依赖、责任分工和计划变更都没有约定,团队很难依据同一张图协作。
先明确项目范围和交付物,再拆分任务、指定负责人、设置计划起止时间与前置依赖,并标出关键里程碑。随后确定计划基线、进度更新频率、审核责任人和变更审批方式;制度是否有效,主要看每项重要任务能否被分派、验收和追踪。
2. 甘特图中的任务要拆到什么粒度才方便管理?
我做项目计划时经常纠结,一项任务拆得太细会增加维护负担,拆得太粗又看不出进度风险。尤其是跨团队协作时,不同成员对“完成一项任务”的理解也可能不一样。
任务应拆到能够估算工期、明确单一主责并通过交付物验收的程度。若任务跨度较长、包含多个责任团队或关键依赖,通常值得继续拆分;若细分后仍无法独立分派或验收,则可能过细。每项任务还应写清负责人、计划日期和完成标准。
3. 甘特图用哪些指标判断项目进度是否偏离计划?
我参加项目例会时,常看到任务完成数量不少,但关键节点仍然延期,因此不确定应该看完成率还是看里程碑。项目任务大小差异很大时,简单数完成了多少项似乎也不够准确。
可组合查看里程碑准时率、任务计划与预计完成日期的偏差,以及阻塞任务和关键依赖状态。里程碑准时率可按“统计期内按计划完成的里程碑数÷统计期内到期的里程碑数”计算,并明确统计范围与日期口径。任务规模差异明显时,不宜只按任务数量计算进度;若采用加权进度,应事先定义工作量权重及维护责任人。
4. 甘特图计划延期或发生变更时,应该如何更新和预警?
我遇到过项目成员为了让甘特图看起来正常,直接把原定日期改成新日期,结果事后无法判断项目究竟延期了多少。也担心设置固定预警天数后,不适合周期和风险不同的项目。
保留原始计划基线,同时记录当前预测日期、实际日期、变更原因、影响范围和批准人,不要用新计划覆盖旧记录。预警阈值应由项目团队结合周期、风险和依赖关系设定;触发后由负责人核实原因、评估对里程碑的影响,提出恢复或调整方案并升级需要决策的事项。
核心关键词
文章包含AI辅助创作:甘特图流程与规范:项目负责人甘特图制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477763
读者评论
文中把原始基线、当前预计日期和实际日期分开记录,这一点很实用,能避免通过不断改计划掩盖延期。
完成百分比的口径确实容易混乱,改为描述已交付内容、剩余工作和预计完成时间,更便于负责人判断。
任务拆分强调责任人、可识别产出和延期后的管理动作,能兼顾可跟踪性与填报成本。
更新、评审和升级节奏分别设计比较清晰;不同项目按风险调整频率,比统一要求每周填报更合理。
文章提醒状态颜色不能代替处置责任,偏差评估后还要明确负责人和时限,这对跨部门项目尤其重要。
