项目计划表里有 40 条任务、每条都填了完成率,负责人却仍说不清项目会不会延期,这往往不是甘特图画得不够漂亮,而是任务条背后的口径没有统一:谁负责、什么算完成、依赖谁、计划是否被悄悄改过,都没有答案。甘特图真正的价值,不是把任务排成一排,而是让团队能用同一套信息讨论计划、实际进展和交付风险。
任务条流程与规范:项目负责人甘特图入门指南关键指标
一、先讲结论:甘特图不是时间表,而是项目状态的共同语言

1. 先把任务管理闭环搭起来,再画任务条
我判断一张甘特图能不能用于管理,不先看颜色、视图或图形是否完整,而是检查它能否回答六个问题:要交付什么、任务由谁负责、计划何时开始和结束、前后依赖是什么、实际进度如何更新、偏差出现后谁采取什么行动。
如果这些问题答不出来,甘特图就只是计划的展示图,不是项目控制工具。反过来,即使团队使用的是普通表格,只要任务、日期、负责人、依赖和更新规则清楚,也能形成有效的进度管理闭环。
我的核心判断是:任务条的可信度取决于任务定义和更新纪律,而不是图表功能。工具可以自动计算日期、提示依赖或汇总状态,但不能代替负责人确认交付标准,也不能替团队决定延期是否可以接受。
2. 负责人首先要区分三套时间
项目沟通中常见的混乱,是把最初承诺的日期、最新预计日期和真实发生日期都叫“计划日期”。我建议至少保留三种时间口径:基线计划、当前预测、实际发生。基线回答“最初怎么约定”,当前预测回答“现在预计会怎样”,实际日期回答“事情最终什么时候发生”。
若只保留一组日期,延期后把日期往后拖,图表看起来仍然“按计划进行”,但管理者已经失去衡量偏差的参照物。不要用修改基线的方式消除延期;应保留基线,再更新当前预测并记录变更原因。
3. 用一张“可执行”而非“完整”的图开始
第一版甘特图不必塞进所有细节。对项目负责人而言,优先放入可分派、可估时、可验收的任务,再补充重要依赖、里程碑和风险。若一项任务既没有明确产出,也没人能判断完成条件,先修订任务定义,而不是急着填日期。
新建项目时,我会优先确认任务名称、负责人、计划开始、计划结束、前置任务、验收标准和状态。完成率、风险说明、实际日期可以随项目节奏补充,但状态含义和更新频率要尽早约定。

二、背景与真实场景:为什么“看起来很满”仍然判断不了项目进度
1. 项目延期通常不是在最后一天突然发生
一个跨部门交付项目,可能包含需求确认、方案评审、研发、测试、发布准备和上线验收。甘特图上每条任务都显示“进行中”,看起来有人在忙;但如果研发等待需求确认、测试等待可用版本、上线又必须通过验收,实际风险往往早在任务依赖没有被标清时就已经形成。
负责人最容易忽视的不是“某项任务晚了两天”,而是这两天会不会推迟后续任务、是否消耗了缓冲、是否影响对外承诺。任务延迟本身是局部信息,延迟对下游交付造成的影响,才是需要管理的项目风险。
2. 任务颗粒度决定进度能不能被验证
“完成系统建设”过于宽泛,持续数周也可能一直处于进行中;“提交接口文档初稿”又可能过细,单独作为项目级任务会让图表臃肿。比较可操作的颗粒度是:一项任务有明确负责人、可估算的持续时间、可被验收的产出,并且延期时能解释原因。
任务颗粒度没有适用于所有团队的固定天数门槛。短周期、重复性工作可以拆得更细;探索性工作则应将阶段性验证点设为里程碑,避免假装可以精确预测每个未知环节。
3. 甘特图与流程图、看板解决的问题不同
甘特图主要表达任务在时间上的安排、持续时间和依赖关系;流程图适合表达步骤、分支和判断路径;看板更适合观察事项处于待办、处理中还是已完成等流转状态。一个项目可以同时使用这些视图,但不能把它们当成互相替代的管理方法。
例如,审批流程可能需要流程图说明遇到不同决策时怎么走;同一流程中的具体交付任务,则可以在甘特图里安排负责人和时间。项目工具是否支持多视图,属于产品能力问题;团队是否定义了统一的数据口径,才是管理问题。

三、常见误区:让甘特图失真的不是图表,而是口径
1. 把“完成率”直接等同于任务条涂色比例
一项任务显示 80% 完成,不代表交付物已经完成了 80%,也不一定代表项目整体完成了 80%。如果任务没有拆分子项、工作量权重或验收节点,这个百分比可能只是负责人主观估计。不同团队对“差不多完成”的理解也可能不同。
小项目可以直接使用“未开始、进行中、待验收、已完成”等状态,不必强迫每个人报百分比。若需要汇总百分比,应先明确计算对象:是已完成任务数、已完成工作量,还是通过验收的交付物权重。
2. 任务日期不断变化,却没有保留初始基线
项目计划会调整,这本身并不说明管理失败;没有记录调整原因,才会让复盘失去意义。若每次延期后都直接覆盖原日期,团队无法区分最初估算偏差、需求变化、资源不足和外部等待,也无法看出预测是否越来越可靠。
我建议至少记录变更日期、变更前后的预测时间、原因、影响范围和决策人。基线适合用于比较最初承诺与最终表现;最新预测适合用于当前协调。两者用途不同,不应互相覆盖。
3. 所有任务都标成“进行中”
“进行中”如果没有细分,就无法区分正在执行、被外部阻塞、等待评审还是已经提交待验收。任务状态过于粗糙时,周会上只能逐条追问,管理者也难以区分真正的工作进展与状态未更新。
团队可以从少量状态开始,例如未开始、进行中、受阻、待验收、已完成。每个状态都要有可判断的进入条件。特别是“已完成”,应对应验收标准,而不是负责人停止投入的那一刻。
4. 把任务清单越长当作计划越细
把一个动作拆成几十条微任务,不一定能提高控制力。过细会增加更新成本,让负责人把时间花在维护图表上;过粗则无法识别阻塞。拆分的目的,是让计划具备可分派、可估算、可验收和可纠偏的能力,而不是追求条目数量。
5. 只看里程碑颜色,不追问预测依据
里程碑标绿,并不自动代表日期可信。负责人需要问:前置任务是否真正完成?尚未处理的工作量是多少?关键资源是否可用?是否存在尚未确认的外部依赖?如果答案不清楚,颜色只是状态装饰,不是进度证据。

四、专业判断逻辑:从任务流程建立一张可维护的计划
1. 先定义交付物和完成标准
任务排期之前,先明确项目边界:交付对象是什么、哪些内容不在范围内、谁负责验收、什么证据可以证明完成。若目标只有“优化体验”或“推进上线”,任务拆分时容易把需求、开发和验收混在一起。
我通常会把任务名称写成“动作加产出”,例如“完成支付异常场景清单并通过评审”,而不是“讨论支付问题”。前者更容易分派和验收,也更容易在延期时识别缺少的是资料、决策还是执行时间。
2. 拆分任务并检查颗粒度
拆分时不要只按部门分组,还要看每个阶段是否能形成可交接的产出。可采用下面的检查问题:
- 能否指出这项任务的唯一主要负责人?
- 能否描述任务完成后留下的成果?
- 能否估算所需工期,并说明估算依据?
- 能否判断任务完成或未完成,而不是长期停留在模糊状态?
- 若发生延期,是否能说明对后续工作的影响?
如果一项任务包含多个独立交付物、不同负责人或明显的前后阶段,就应考虑拆分。如果一项任务只是短小、不可独立追踪的操作,也可以保留在子任务或执行清单中,不必全部放进项目级视图。
3. 估算工期时区分持续时间和投入量
“需要三个人天”与“持续三天”不是同一个概念。投入量指总工作量估计,持续时间指从开始到结束占用的日历区间。多人并行可以缩短部分持续时间,但协调、评审、等待和资源冲突可能抵消这种缩短。
日期计算还应说明采用自然日还是工作日,是否考虑节假日、团队工作日历和资源可用性。对于依赖外部审批、供应商交付或客户反馈的任务,应单独记录等待条件,不要把所有不确定性藏在工期数字里。
4. 设置依赖关系,不要仅按任务顺序猜测
前置关系应表达真实的工作条件:后续任务是否必须等上游交付,是否可以提前准备,是否存在部分并行。如果两个任务只是恰好先后发生,不一定需要绑定为强依赖;反之,如果后续工作必须等待某个评审结果,就应明确标记等待点。
关键路径不是“负责人觉得最重要的任务列表”,而是会决定项目最早完成时间的一组相互依赖任务。若工具支持关键路径计算,也要检查工期、日历和依赖数据是否完整;输入信息不可靠时,计算出的路径同样不可靠。
5. 建立基线,并约定更新责任
计划经团队确认后,保存基线版本。之后更新时,不要只问“完成百分之多少”,还应记录实际开始、当前预测完成日期、阻塞原因和需要的决策。任务负责人提供事实,项目负责人负责检查关联影响并更新整体预测。
更新频率要与项目节奏相匹配。周度例会适合不少中等周期项目;上线窗口紧、外部依赖多的项目可能需要更频繁检查;稳定的长期项目则可以降低更新频率。关键不是机械地规定每天更新,而是让重要变化在影响承诺之前被发现。
6. 用偏差触发行动,而不是只做汇报
当计划与实际出现偏差,先判断偏差属于哪一类:估算变化、范围变化、资源变化、等待依赖、质量返工,还是更新延迟。接着检查下游任务、里程碑和最终交付日期是否受影响,再决定调整资源、缩减范围、并行执行、修改承诺或升级风险。
只报告“延期三天”通常不够。更有用的表达是:“测试任务预计晚三天;由于发布窗口固定,当前可能压缩两天缺陷修复时间;需要在周三前决定是否增加测试资源或调整发布范围。”这类信息能直接支持决策。

五、关键指标:看哪些数,才能判断任务条是否可信
1. 计划开始、计划结束与实际日期
计划开始、计划结束是基线中的约定日期;实际开始、实际结束记录事实;当前预测日期反映团队对剩余工作的判断。三类数据应分开保存。实际开始日期有助于识别任务是否迟迟未启动,当前预测则用于判断未来承诺是否需要调整。
工期应与日历口径一致。若团队以工作日估算,不要用自然日直接比较;若任务跨越节假日或非工作时段,要确认工具中的日历设置与团队实际安排一致。

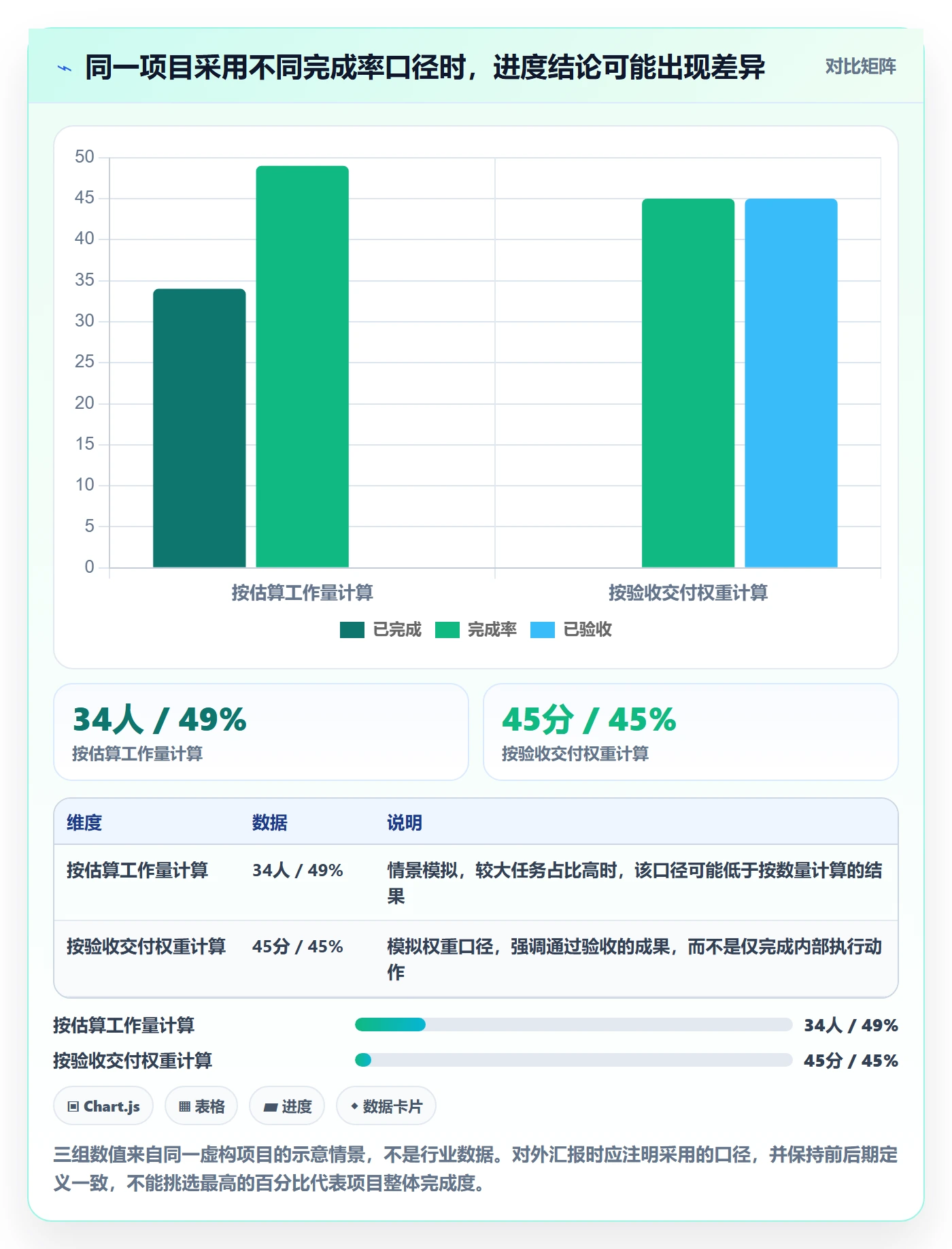

2. 完成率:根据任务结构选择计算方法
按任务数量计算的完成率适合任务大小相近、管理目标只是快速查看条目完成情况的简单项目。它的缺点是把一个耗时半天的任务和一个耗时三周的任务看作同等权重。
按工作量加权的完成率适合工期或工作量差异明显的项目。可以用各任务估算工作量作为权重,但估算值需要持续校准;若工作量本身严重失真,加权结果也会失真。
按验收成果加权的完成率适合交付物明确、验收节点清楚的项目。它比“感觉做完了多少”更接近业务结果,但需要事先确定权重和验收规则,避免项目中途随意调整分母。
3. 进度偏差和进度绩效指数
如果团队采用挣值管理,可定义计划价值 PV、挣值 EV 和实际成本 AC。进度偏差 SV 为 EV−PV;进度绩效指数 SPI 为 EV÷PV。SV小于零或SPI小于1,表示按所选工作量口径衡量的完成价值落后于计划价值。
这套方法要求任务有一致的预算或权重,并在相同统计时点核算。若没有稳定的工作量口径,直接套用公式容易给出精确但不可信的数字。小团队可以先比较基线应完成量与实际验收量,不必为了“有指标”而引入复杂计算。
4. 里程碑按期情况和阻塞时长
里程碑按期情况适合观察重要交付节点是否兑现,但应把关键节点与普通任务区分开。阻塞时长则帮助负责人识别工作停滞的原因,例如等待审批、依赖未交付或资源冲突。两者结合,才能判断延期来自执行速度、前置条件还是决策等待。
建议记录阻塞开始时间、责任接口、需要的解决动作和预计解除日期。不同原因的阻塞不宜只汇总成一个总天数:外部审批等待与团队内部返工需要的管理动作并不相同。

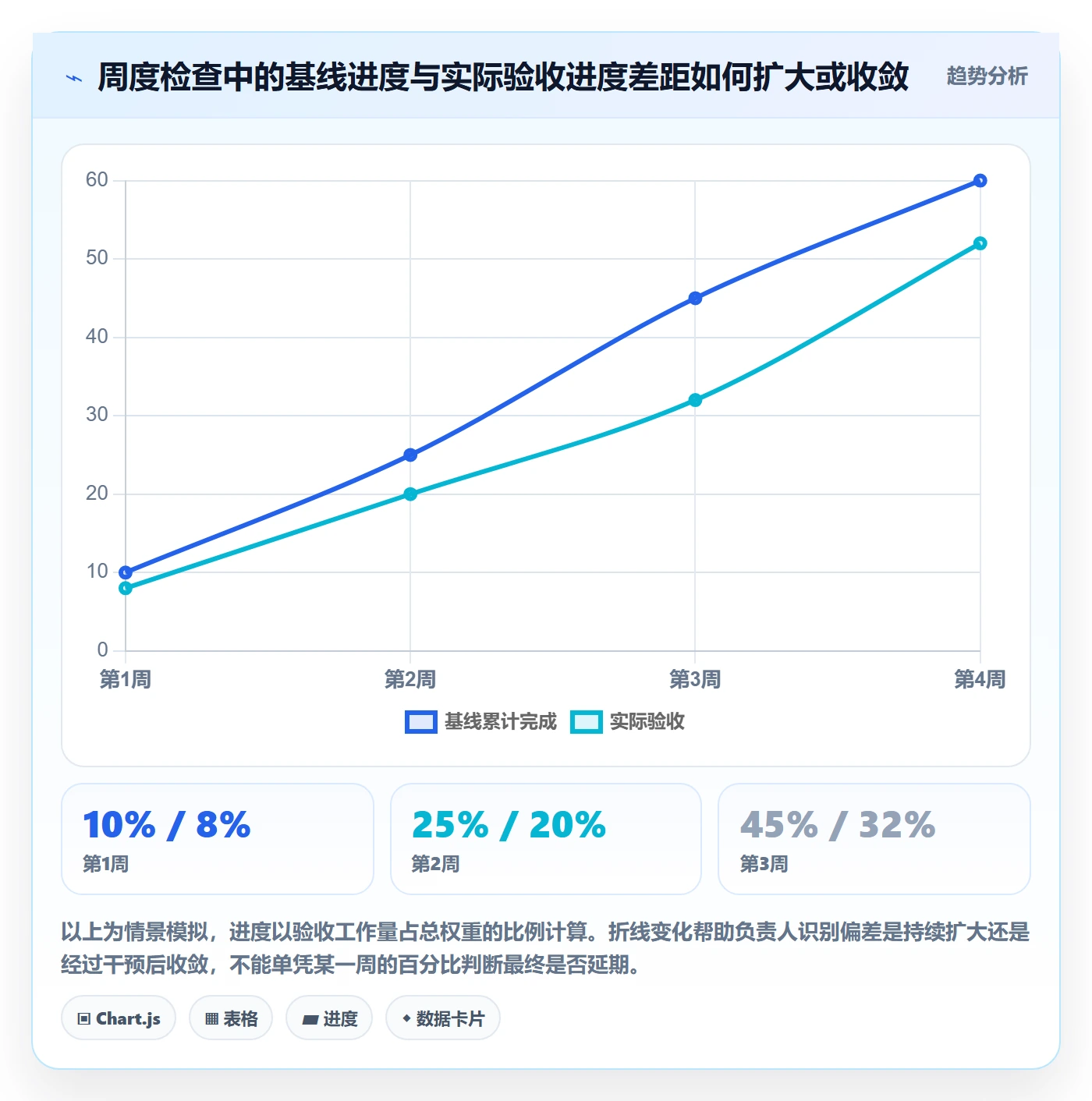

5. 预测偏差:检验计划是否越来越可靠
负责人可以记录每个里程碑在不同检查点的预测日期,再与最终实际日期比较。预测偏差不只是为了给团队打分,更适合发现估算系统性偏差:例如某类审批任务总是低估等待时间,或某个环节的返工时间长期没有计入。
评估预测时要注意信息时点。如果用最终发生的事实反推早期预测,就可能把当时不可见的信息当成负责人本应知道的内容。复盘重点应放在当时可获得的信息、判断依据和后续改善动作。

六、具体案例:一次活动上线计划如何从任务条变成管理动作
1. 先把示意项目拆成可交付任务
下面用一个虚构的活动上线项目说明流程。项目计划周期为六周,目标是在第六周完成上线及验收。日期和工作量均为示意,不代表行业平均值,也不构成对任何团队的工期承诺。
| 任务 | 负责人角色 | 计划工期 | 前置条件 | 完成标准 |
|---|---|---|---|---|
| 确认活动范围与验收指标 | 业务负责人 | 3个工作日 | 项目启动 | 范围、指标和排除项经相关方确认 |
| 完成活动方案评审 | 产品负责人 | 4个工作日 | 范围确认 | 方案评审结论已记录,待决事项有负责人 |
| 配置活动页面与规则 | 交付负责人 | 8个工作日 | 方案评审 | 配置完成并通过内部检查清单 |
| 准备埋点和数据校验 | 数据负责人 | 5个工作日 | 方案评审,可与部分配置并行 | 关键事件验证通过,异常有处置方案 |
| 联调与验收测试 | 测试负责人 | 5个工作日 | 页面配置、数据校验达到测试条件 | 阻断级问题关闭,验收记录完成 |
| 上线与结果复核 | 项目负责人 | 2个工作日 | 测试通过、上线批准 | 上线状态确认,核心指标完成首轮核对 |
2. 用关键节点观察依赖,而不只盯条形长度
方案评审是两个执行分支的前置条件:页面配置与数据准备可以部分并行,但联调要等待两边都达到测试条件。若页面只差最后一项文案,数据校验也尚未完成,负责人要判断能否先开展不依赖最终配置的测试准备,而不是简单把整个联调任务提前。
第一个重要管理动作,是把“测试开始”拆成明确条件:配置达到可测试状态、关键数据事件已校验、测试环境可用。这样即便任务条日期看起来重叠,团队也不会误把“计划并行”当成“实际具备并行条件”。
3. 假设第3周出现偏差,按影响而不是情绪处理
假设方案评审比基线晚两个工作日。负责人先确认晚的原因:是意见未收敛、关键人未出席,还是新增需求改变了范围。然后检查页面配置和数据准备是否都依赖最终决议,哪些准备工作可以先启动,哪些必须等待。
接下来要看缓冲和发布窗口。如果测试时长可以保持、上线日期仍有余量,可能只需更新当前预测并记录原因;如果测试窗口被压缩,则要评估增加测试资源、调整非关键范围或更改上线日期。不能只把后续任务统一往后推,因为这会掩盖真实的资源与交付选择。
4. 用一条决策记录让周会更有效
我建议把周会里的延期信息压缩成“事实,影响,选项,决定”四部分:事实是评审晚了两个工作日;影响是测试窗口可能少两天;选项是增加并行准备、缩减非关键范围或调整发布日期;决定是由有权人员确认。甘特图呈现事实和依赖,决策记录说明团队如何响应。
这类记录也能帮助复盘:如果延期是由于需求没有明确,改进点可能是增加范围冻结节点;如果是审批等待,则需要提前安排决策窗口;如果估算偏差反复出现,则要调整类似任务的估算依据,而不是简单要求执行者“下次快一点”。

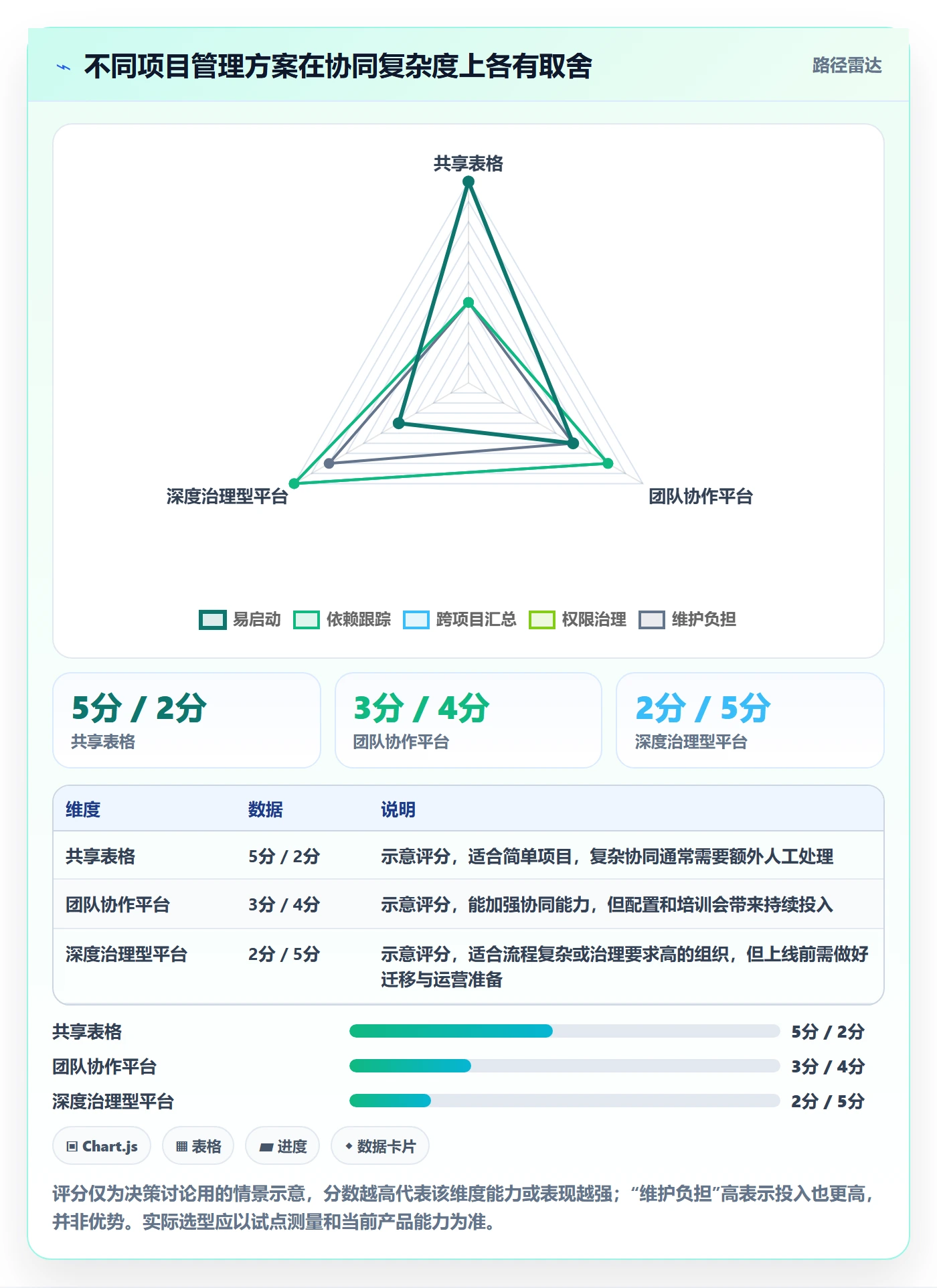

七、工具与组织规模:先定管理复杂度,再判断要不要换工具
1. 小团队不必为了“专业感”过度配置
若项目参与者少、依赖简单、任务规模可控,普通表格可能足够。负责人需要的是可靠字段、清楚的更新责任和可读的计划,而不是堆叠复杂视图。选择简单方案的代价,是依赖分析、自动汇总和多项目资源视角可能需要人工维护。
一旦项目变成多团队并行、权限边界复杂、任务相互依赖增多,手工维护成本会明显上升。此时评估工具时,应该拿真实项目流程做演示,而不是只看功能列表或模板数量。
2. 中大型组织要评估协同、权限和数据迁移
对于 100 人以上、跨部门协同较多的组织,重点通常不止是画甘特图,还包括项目之间的信息关联、权限管理、变更记录、报表口径、部署与迁移方式。若正在评估 PingCode,可把它作为项目管理平台候选之一,重点验证其是否满足组织的规模、流程和治理要求。
相关产品介绍通常会将 PingCode 面向中大型企业及 100 人以上组织,并提供私有化部署和 Jira 平滑迁移等能力信息。正式采购前,仍应以当前官方材料、合同条款和试点结果核实具体范围、迁移对象、支持边界及实施成本。国产替代不是仅凭产品名称作决定,更不是任何单一平台天然适合所有团队。
3. 用真实任务验证,而不是只试空白模板
我建议选一个正在执行、依赖关系真实且参与者覆盖完整的项目做试点。至少观察四件事:任务负责人是否愿意持续更新、基线与预测能否分开查看、依赖变化是否容易识别、周会中是否减少重复追问。
若要从既有系统迁移,还需核对字段映射、历史附件、用户权限、状态定义、关联关系和审计记录。所谓“平滑迁移”要转化成验收清单,例如哪些数据必须保留、迁移后谁验证、出现差异时如何回滚或补录。
4. 选型要算总成本,不要只比较许可价格
工具成本还包括实施配置、数据迁移、权限设计、培训、日常维护、报表调整和切换风险。若团队为适应平台而长期维护大量绕行流程,表面上功能齐全,实际总成本可能更高。反过来,过度依赖手工表格也可能让负责人花大量时间汇总状态。
| 情形 | 可优先考虑 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 单项目、小团队、依赖少 | 结构清晰的共享表格 | 启动快,维护门槛低 | 汇总、权限与依赖检查较依赖人工 |
| 多个项目并行、参与者较多 | 支持协同与关系管理的项目平台 | 更适合统一状态和跨团队跟踪 | 需要投入配置、培训和治理时间 |
| 有私有化、迁移或合规要求 | 通过试点验证平台部署与迁移方案 | 便于按组织要求评估数据与流程边界 | 需要严谨核验合同、能力范围及运维责任 |

八、不同情况怎么行动:把指标变成负责人下一步的动作
1. 如果刚开始负责项目,先建立最小可用计划
先确认范围、交付标准、负责人、基线日期和关键依赖。只纳入能影响主要交付的任务,不要试图一次性建立完美的全量计划。第一次复核后,再根据真实执行情况补充字段和拆分粒度。
- 建立任务清单,并为每项任务写出可验收产出。
- 区分工作量与持续时间,注明工作日或自然日口径。
- 把强依赖、重要里程碑和外部等待单独标记。
- 项目计划确认后保存基线,并指定谁更新状态。
2. 如果项目已在执行,先修复数据再讨论完成率
已运行的项目不要先追求报表美观。先抽查任务名称、负责人、状态、日期和依赖是否准确,再确认完成率是否有共同定义。若数据更新滞后,先明确更新责任和截止时间;若状态含义不同,先统一规则再做跨团队汇总。
3. 如果延期已发生,先检查影响范围
先定位偏差源头,再沿依赖链检查哪些任务、里程碑和最终日期受影响。之后根据项目目标作取舍:调整资源可能增加成本,缩减范围可能影响价值,修改日期可能影响外部承诺,压缩测试则可能放大质量风险。不存在对所有项目都最优的单一选择。
4. 如果项目不断改期,复盘估算与决策过程
统计哪些类别的任务最常偏离、偏差来自哪类等待、计划调整是否在问题出现后才开始。若相似任务长期低估,应调整估算依据;若变更频繁,应改进范围确认和决策机制;若任务完成后迟迟未验收,则要明确验收责任和时限。
5. 如果要向管理层汇报,用风险和选择代替堆数字
汇报至少说明基线、当前预测、最关键的偏差、对目标的影响和需要的决策。只展示“完成率 72%”容易造成误解;说明“按验收权重完成 72%,其中一个关键依赖预计晚三天,可能影响最终节点,需要在某日前确定资源方案”,更有助于及时决策。

九、不同情况下如何取舍:没有一种甘特图适合所有项目
1. 计划细度与维护成本之间的取舍
任务拆得越细,越容易看出局部执行情况,但更新成本和图表噪音也会增加。若团队更新经常滞后,说明计划可能超过了实际维护能力,或更新流程不适合团队节奏。应该优先提高关键信息的准确性,而不是增加字段和条目。
2. 固定基线与滚动预测之间的取舍
基线适合责任和绩效复盘,滚动预测适合日常经营和资源协调。固定基线不代表拒绝变化,滚动预测也不意味着没有承诺。两者同时保留,才能既承认现实调整,也不抹掉计划变化的历史。
3. 统一状态与团队个性化之间的取舍
跨团队汇总需要共通状态定义,否则“完成”在不同小组之间不可比较;但每个团队也可能有特殊工作阶段。可以采用统一的核心状态,再允许团队增加局部字段,并明确如何映射到总览口径。
4. 自动化与人工判断之间的取舍
自动化适合处理重复的日期计算、提醒和状态汇总;风险判断、资源取舍、范围决策仍需要人负责。过度自动化可能让团队相信输入数据必然正确;完全人工则容易出现遗漏和口径漂移。合理做法是让系统减少机械劳动,同时保留关键判断和变更的责任人。
十、项目负责人可直接使用的发布前检查清单
1. 任务定义检查
- 每项关键任务是否有清楚的交付物和验收条件?
- 负责人是否明确到个人或明确的角色接口?
- 任务是否过粗,以至于无法估算、分派或识别阻塞?
- 是否存在没有必要进入项目级甘特图的微小执行动作?
2. 时间与依赖检查
- 计划日期采用自然日还是工作日,是否全项目一致?
- 前置任务是实际依赖,还是仅仅习惯性地排在前面?
- 里程碑是否有验收条件和责任人?
- 外部审批、客户反馈、供应商交付等等待是否单独识别?
3. 进度与变更检查
- 完成率按任务数量、工作量还是验收权重计算?
- 基线、当前预测和实际日期是否分别保存?
- 任务状态是否足以区分执行中、受阻、待验收和已完成?
- 延期是否记录原因、下游影响、应对动作和决策人?
4. 更新与汇报检查
- 谁负责更新任务事实,谁负责复核整体计划?
- 更新频率是否适合项目节奏,而不是机械照搬其他团队?
- 向管理层汇报时,是否说明指标口径和需要的决策?
- 若使用管理平台,是否已经通过真实任务验证权限、迁移和维护成本?
十一、结尾:真正有效的任务条,能解释变化并触发行动
甘特图不是“画完就完成管理”的文档,也不是对未来的精确保证。它是一种持续更新的计划模型:把交付范围拆成任务,明确负责人和依赖,保存基线,记录实际进展,再把偏差转换成资源、范围、质量或日期的决策。
我更看重一张图是否诚实,而不是是否好看:它能不能保留原始承诺,能不能展示最新预测,能不能指出阻塞来自哪里,能不能让团队知道下一步需要谁做什么。做到这些,甘特图才从静态任务条变成项目负责人的管理工具。
下一步可以先选一个正在执行的小项目,用一周时间验证三件事:任务是否可验收、基线与预测是否分开、每次偏差是否带有明确行动。若这三件事都能稳定做到,再考虑增加自动化、跨项目汇总或更复杂的指标体系。
常见问题解答(FAQ)
1. 如何把项目任务流程整理成甘特图?
我第一次负责项目排期时,手里只有一份按部门列出的任务清单,不确定怎样转成时间轴上的任务条。尤其遇到前后任务互相依赖时,我担心排期看起来完整,实际却无法执行。
先明确项目交付物和验收标准,再把工作拆成有明确产出、负责人和预计工期的任务。为每项任务填写计划开始时间、计划结束时间和前置任务,标出关键里程碑;确认依赖关系和团队工作日历后,再保存一份初始基线。
2. 甘特图中的任务应该拆分到多细?
我做计划时经常纠结,是把一项工作写成一个大任务,还是拆成许多小步骤。任务太粗看不出进展,太细又会让更新甘特图变成额外负担。
任务应细化到可以分派负责人、估算工期并判断是否完成的程度。若任务持续时间较长、包含多个独立交付物或需要不同负责人,通常应继续拆分;若拆分后无法独立验收,或更新成本明显高于管理价值,则可合并。团队应结合项目周期统一颗粒度,而不是套用固定天数标准。
3. 甘特图里的任务完成率应该怎么算?
我在项目周会上遇到过一种情况:任务条看起来已经完成大半,但交付物还没有通过验收。不同负责人填的完成百分比也不一致,我不知道该用什么数字判断真实进度。
先约定完成率口径,并在整个项目中保持一致。简单任务可按验收状态记录,只有通过验收才计为完成;多个任务规模差异较大时,可按预先确认的工作量或交付物权重计算,完成率等于已完成权重之和除以总权重。不要把已完成任务数量直接当作整体进度,除非各任务工作量大致相同。
4. 项目任务延期后,负责人应如何判断是否影响最终交付?
我负责的项目有一项任务晚了几天,但它后面还有其他工作,我不确定要不要调整项目结束日期。过去我只把任务条往后拖,后来发现计划变了,却说不清原定日期和延期原因。
先保留原计划基线,再记录实际进展、最新预测日期和延期原因。检查延期任务是否是后续任务的前置条件、是否有可用缓冲,以及它是否影响关键里程碑或最终交付日期;若会影响,就同步更新受影响任务和预测日期,并明确负责人、补救动作及复查时间。
核心关键词
文章包含AI辅助创作:任务条流程与规范:项目负责人甘特图入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477534
读者评论
把基线计划、当前预测和实际日期分开记录很实用,能避免延期后改日期导致偏差消失。
文中对任务颗粒度的判断比较具体:有负责人、可估工期和可验收产出,比单纯增加任务数量更有参考价值。
将“进行中”拆成执行中、受阻和待验收,确实能让周会更快找到需要协调的事项;状态也需要明确进入条件。
文章提醒区分持续时间和人天投入,这一点容易被忽略。多人参与不一定能按人数比例压缩日历工期。
关键路径和延期影响都依赖准确的任务依赖与工期数据,工具自动计算只能提供参考,不能替代负责人核实。
