甘特图最佳实践:项目负责人甘特图入门指南,常见问题

甘特图上所有任务都显示“按计划进行”,项目却仍可能延期:需求确认晚了两天,设计评审挤占开发时间,测试发现的问题又把上线节点推迟一周。问题往往不在横条画得不够漂亮,而在计划有没有说明任务之间的依赖、谁负责更新,以及偏差出现后由谁做决定。对项目负责人来说,甘特图不是一张静态排期图,而是把计划、执行和调整连接起来的协作机制。

甘特图最佳实践:项目负责人甘特图入门指南,常见问题

一、先讲结论:甘特图的价值在于管理计划,而不只是展示日期

1. 一张有用的甘特图,至少要回答四个问题

我判断一张甘特图是否能用于项目管理,通常不先看颜色和布局,而是看它能不能回答四个问题:要交付什么、任务之间有什么关系、谁对结果负责、实际情况偏离计划后要采取什么动作。如果只看得见开始和结束日期,其他信息都缺失,它更像日历视图,而不是可执行的项目计划。

因此,入门阶段不必急着研究复杂功能。先确保任务有明确产出,责任人可以确认,依赖关系有业务依据,计划变更能够留痕。工具能让信息显示得更整齐,却无法替项目团队补上缺失的范围定义、估算依据和决策责任。

2. 甘特图不是承诺书,也不是自动预测器

计划日期是基于当前信息作出的估算,不是对未来的保证。项目中的需求变化、审批等待、人员冲突和技术风险都会改变实际进度。更稳妥的做法,是同时保留基准计划和当前预测:前者用于判断原计划与现实的差距,后者用于安排接下来的工作。

如果每次延期就直接把日期向后拖,图面很快会“恢复绿色”,但团队会失去复盘依据。项目负责人需要记录调整原因、影响范围和决策人,让变化成为可解释的信息,而不是对原计划的覆盖。

3. 先确定使用规则,再选择图表或工具

小团队可以从电子表格开始;跨部门协作、任务依赖复杂、需要统一权限和状态口径时,再考虑使用更适合协同维护的项目管理平台。工具选择的核心不是功能列表最长,而是团队能否按约定更新数据,管理者能否迅速识别风险。

以 PingCode 为例,若组织规模较大、多个团队需要协同管理项目,可以把它作为项目管理平台选型中的一个候选对象,重点验证任务关系、权限、汇总视图、数据迁移和部署要求是否符合本组织实际。大型组织在评估时,也应通过试点和技术审查确认私有化部署、从既有系统迁移等要求的具体支持边界,不应只依据产品介绍作结论。

我的建议是先定义管理问题,再试用工具。如果团队连任务状态代表什么都没有达成一致,换工具通常只会把口径不一致的问题搬到新系统里。

甘特图最佳实践:项目负责人甘特图入门指南,常见问题

二、背景和真实场景:项目延期往往从“看不见的等待”开始

1. 计划里最容易漏掉的不是工作,而是交接和等待

在项目计划评审中,常见的问题并非任务完全没有列出,而是计划只写了团队内部的执行工作,漏掉了需求确认、评审、审批、环境准备、外部团队反馈等等待环节。开发可能只需要几天,但开发开始前要等待设计确认;测试时间看似充足,实际却受制于测试环境和版本冻结。

这类遗漏会造成一种错觉:每项任务的工期都看起来合理,项目总周期却不现实。项目负责人应把“工作时间”和“等待时间”都纳入计划视野。等待不一定需要被包装成一个复杂任务,但如果它会影响后续工作,就应明确责任方、预计反馈时间和超时后的升级方式。

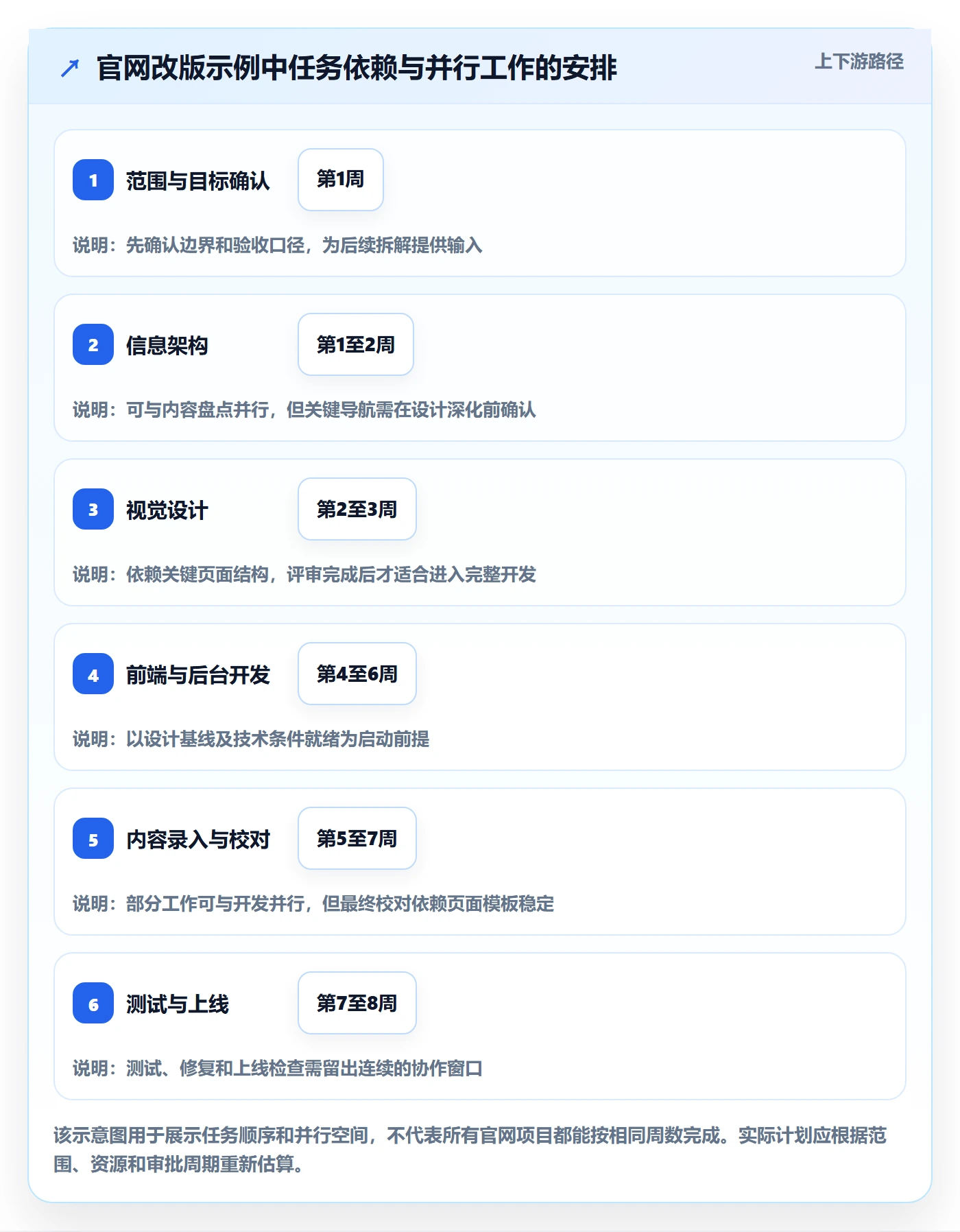

2. 示例项目:企业官网改版的初始计划

下面用一个虚构的企业官网改版项目演示。示例仅用于说明排期逻辑,日期和任务工期不是行业标准。假设项目目标是在八周内完成新版网站上线,涉及业务方、设计、开发、测试和运营人员。

任务 预计周期 前置条件 主要交付物 责任角色
范围与目标确认 第1周 项目启动 范围说明、验收标准 项目负责人、业务方
内容盘点与信息架构 第1至2周 范围初步明确 页面清单、导航结构 运营、产品
视觉设计与评审 第2至3周 关键页面结构确认 设计稿、评审结论 设计、业务方
前端与后台开发 第4至6周 设计稿及接口条件满足 可测试版本 开发负责人
内容录入与校对 第5至7周 页面模板可用、内容已准备 上线内容及校对记录 运营
测试、修复与上线 第7至8周 测试环境和候选版本就绪 测试结论、上线检查记录 测试、开发、运营

这个计划最重要的细节不是“开发从第4周开始”,而是设计评审和信息架构如何影响开发,以及内容录入为什么可以与部分开发并行。若设计尚未确认就安排开发,团队可能先做出可运行的页面,之后又因结构变更返工。把依赖画清楚,才能让开工条件变得可见。

3. 时间条没有表达出的信息,需要用字段和约定补齐

甘特图的横条很适合展示持续时间,但它本身不一定能呈现任务验收标准、阻塞原因、估算假设和风险。项目负责人应根据团队需要补充字段,或将详细信息放在任务卡、风险清单和会议纪要中,并保持相互关联。

  • 任务负责人:明确谁负责推进和反馈,不等同于所有参与者名单。
  • 交付物或完成标准:让“完成”可核验,例如设计稿通过指定评审,而不只是“设计完成”。
  • 前置任务:记录真实的先后约束,不为了让图看起来复杂而给每项任务添加依赖。
  • 估算假设:注明工期建立在什么条件上,例如审批在约定时间内完成。
  • 当前预测与状态:区分未开始、进行中、已完成、受阻等状态,并约定各自含义。

甘特图最佳实践:项目负责人甘特图入门指南,常见问题

三、常见误区:图看起来完整,不等于计划可以执行

1. 先填日期,再想任务为什么要做

项目负责人有时会先从一个期望上线日倒推,把日期逐项填进图里,再要求团队“按计划完成”。如果任务范围和交付标准还不清楚,这种倒排常常只是把不确定性隐藏起来。日期填得越精确,反而越容易让人误把估算当承诺。

更合理的顺序是先明确交付结果,再拆成可执行任务,识别依赖和约束,最后讨论工期与排期。如果目标日期固定,也要明确可调整的范围:是缩减首期功能、增加资源、降低非关键交付优先级,还是接受上线时间变化。不能同时假定范围、资源和时间都不可改变。

2. 任务拆得过粗或过细

“完成网站改版”无法分配给单一责任人,也无法判断目前处于什么进度;但如果把每个小操作都拆成独立任务,更新成本会快速增加。任务颗粒度没有一个适用于所有项目的固定工时门槛,更实用的判断是:这项工作能否被估算、分配、跟踪并验收。

对于周期较长的任务,可以按可验收的阶段拆分。例如,把“开发网站”拆为关键模板开发、接口联调、内容管理功能、版本验收,而不是把每个开发动作都单列。拆分后要确认每个子任务仍有清晰产出,且不会造成大量无意义的状态维护。

3. 把所有工作都排成串行

为了避免遗漏,有些计划会把所有任务设成“前一项完成后才能开始下一项”。这会人为拉长项目周期,也会掩盖真正的依赖关系。内容盘点可能与部分设计并行,测试用例准备也可能在开发期间开始;但如果并行工作依赖尚未稳定的信息,就需要标注风险和返工可能。

并行不是越多越好。项目负责人应判断并行是否会增加协调成本、重复劳动或返工风险。真正合理的并行,是在不破坏关键输入条件的前提下提前开展准备工作,而不是为了压缩日历周期把所有团队同时推入不确定状态。

4. 用完成百分比代替实际进展

“完成了80%”看似直观,却经常缺少统一口径。一个复杂任务的百分比可能只是负责人主观估计,无法说明剩余工作是否包含最难的部分。对于以交付物为主的任务,更值得关注的是阶段成果是否通过验收、关键依赖是否解除、剩余工作是否有明确负责人。

如果团队仍然使用完成百分比,应要求说明计算依据,例如按可验收子任务加权,而不是凭感觉填数。项目负责人还要留意一种情况:任务完成比例长期停留在高位,交付物却迟迟未能验收。这通常意味着任务定义、验收口径或风险暴露不充分。

5. 更新日期,却不保留基准计划

项目计划需要根据现实变化而调整,但不断覆盖原日期会让管理者看不到偏差是何时产生、由什么因素造成。至少应保留一个经过确认的基准版本,并记录重要变更的日期、原因、影响和批准人。

这不是为了追责,而是为了区分不同类型的问题:估算偏差、范围变更、资源冲突、外部等待和质量返工需要不同的应对方式。如果所有变化最后只剩一条新日期,团队就无法判断应该改进估算、流程还是决策机制。

甘特图最佳实践:项目负责人甘特图入门指南,常见问题

四、专业判断逻辑:怎样从任务清单形成可信排期

1. 先从交付物拆任务,而不是从部门名单拆任务

按部门列出“设计做什么、开发做什么、运营做什么”,有助于明确参与方,却不一定能形成完整项目计划。跨部门交接处最容易出现空白:设计交付了文件,但没有人确认开发所需规格;开发完成了功能,却没有人准备上线内容和验收标准。

我更建议先从最终交付物倒推阶段成果,再为每项成果明确责任角色。以官网改版为例,最终交付物不只是“新网站”,还包括经过确认的信息架构、可验收的页面、经过校对的内容、测试结论和上线检查结果。每一个成果都应能回答“谁确认它达标”。

2. 用“任务可执行性”检查拆分质量

拆分完成后,可以对每项任务做一次简短检查:有没有动词清晰的动作,有没有明确产出,有没有负责人,有没有估算依据,完成后是否能被别人确认。若任务名称是“跟进”“协调”“优化”或“推进”,通常需要补充对象和结果,否则状态更新很容易变成主观描述。

检查维度 较弱的写法 更可执行的写法
任务动作 处理页面 完成首页首屏与导航布局设计
完成标准 设计完成 关键页面设计稿通过业务评审
负责人 设计团队 明确一名推进负责人及评审参与者
依赖条件 按计划开始 页面清单和核心内容结构确认后启动
估算依据 预计几天 参考工作量、评审轮次和人员可用情况估算

3. 估算时把工作量、日历时间和等待时间分开

团队说“这项工作需要三天”,可能指三天连续投入,也可能指三天的日历周期,或者只是理想情况下的纯工作量。三者混为一谈会导致计划偏紧。项目负责人应问清楚估算的含义,并确认负责人是否同时承担其他优先任务。

例如,某项页面开发需要约三个人日的实际工作,但开发人员每周只能投入一部分时间,且接口确认还需要等待,那么项目历时就可能明显长于三天。估算不是单纯乘以任务数量,而要考虑资源可用性、审批窗口和真实依赖。

4. 识别关键链路,但不要把“最长任务”简单等同于关键路径

关键路径分析关注的是决定项目最早完成时间的依赖链及其可用浮动时间。仅仅看哪项任务持续时间最长,不足以判断它是不是关键路径。不同任务之间的依赖、可并行工作和时间浮动都会影响整体判断。

如果使用的工具能够计算关键路径,项目负责人仍要检查输入是否完整、任务关系是否准确、日历和资源约束是否设置合理。自动计算结果建立在模型输入质量之上;输入遗漏了审批等待或资源冲突,输出看起来精确,也可能并不可信。

5. 将风险缓冲放在不确定性高的环节,而非机械平均分配

缓冲的作用是吸收不确定性,并不意味着每项任务都额外增加相同天数。对外部审批、技术验证、跨团队交接等高不确定环节,应识别风险来源和响应方案。若某项任务重复返工风险高,单纯多留时间并不能代替提前验证。

缓冲安排还要与目标沟通方式一致。对团队内部,可以展示风险和预测;对外部承诺,则应清楚区分目标日期、当前预测和已确认节点。把风险藏进不透明的日期里,短期看似稳定,长期会损害信任。

甘特图最佳实践:项目负责人甘特图入门指南,常见问题

五、执行期间如何维护:把状态更新变成稳定节奏

1. 明确谁提供状态、谁校验计划、谁批准变更

甘特图最容易失效的时刻,不是项目启动时,而是进入执行后无人维护。责任人提供任务状态,项目负责人校验依赖和整体影响,决策人批准范围、资源或日期变化。三类责任最好明确区分,避免所有人都以为“别人会更新”。

更新频率没有统一答案。短周期、高变化的项目可能需要更频繁的同步;节奏稳定的项目可以按周更新。原则是:更新频率要早于团队做出重要决策的时间,不能等到里程碑已经错过才首次暴露风险。

2. 统一状态定义,避免颜色变成情绪表达

如果“进行中”既代表刚启动,也代表接近完成,管理者就无法据此判断风险。可以为状态设定简明规则,例如“未开始”表示前置条件未满足或尚未启动,“进行中”表示已经开展且仍有可执行工作,“受阻”表示当前存在需要外部处理的障碍,“已完成”表示交付物达到约定的验收标准。

状态颜色可以帮助快速浏览,但颜色不能代替说明。任务受阻时,应同时写明受阻原因、需要谁提供什么帮助、预计何时恢复。否则,图面上的红色只是提醒,不能推动问题解决。

3. 每次更新时重点问三个问题

  • 与上次相比,发生了什么变化?关注实际完成、预测日期变化和新增依赖,而非只重复当前状态。
  • 变化会影响谁、影响哪个节点?区分局部延误和会传递到关键交付的延误。
  • 现在需要做什么决定?明确调整顺序、补充资源、缩减范围或接受日期变化的责任人和时限。

这三个问题能把状态会议从逐条念任务,转为处理变化和障碍。如果某项任务连续多个更新周期都没有变化,却始终显示“进行中”,就应重新确认任务拆分、负责人投入和完成定义,而不是继续等待下一次例会。

4. 保留基准、实际和预测三类信息

基准计划记录团队曾经确认的计划,实际记录已经发生的日期和交付,当前预测反映基于最新信息对后续节点的判断。三者用途不同。若工具无法直接呈现三类信息,可以通过版本、字段或变更记录实现,关键是不要让预测日期取代历史事实。

项目负责人还应限制不必要的精确度。对尚未明确的远期任务,按周展示可能比精确到某一天更诚实;临近执行、输入条件已经明确的工作,再细化到日。展示精度应与信息可信度相匹配。

甘特图最佳实践:项目负责人甘特图入门指南,常见问题

六、不同情况下的行动建议与取舍

1. 小项目:先追求低维护成本

如果项目只有少量参与者、依赖简单、周期较短,不必为了“专业”引入复杂系统。用轻量表格列出任务、负责人、日期、前置条件和状态,约定更新节奏,通常已经够用。

取舍重点是简洁。少设字段、少建视图,但保留验收标准和变化记录。若维护图表所花的时间已经超过它帮助团队减少的沟通成本,就应该精简,而不是继续增加管理层级。

2. 多团队项目:先解决依赖和责任边界

跨部门项目需要特别关注任务交接、审批时限和资源冲突。项目负责人应先定义团队间的输入输出,例如一个团队交付什么、由谁验收、未按时完成如何升级,再将这些关系展示到甘特图或关联清单中。

多团队项目常见的取舍是“集中查看”与“分层维护”。把所有细节放在一张图里,可能导致图面过于拥挤;拆成多个视图又可能让整体依赖消失。较稳妥的做法是保留项目级里程碑和关键依赖总览,再由各团队维护自己的执行层任务。

3. 需求变化频繁:保留短期承诺,降低远期假精度

如果需求仍在探索,远期日期通常不值得精确到每天。可以把近阶段排得更细,把远期展示为阶段目标或时间区间,并明确哪些内容尚待确认。待需求、技术路线或外部审批稳定后,再滚动细化。

此时甘特图可以和看板配合:甘特图说明阶段顺序、关键节点和依赖,看板帮助团队管理持续流入的具体工作。两者不是必须二选一,关键是避免两边维护出互相矛盾的状态。

4. 多项目共享资源:不要只看项目日期,要看关键人员负荷

多个项目各自看起来都能按期,放在一起却可能依赖同一位设计师、架构师或审批人。项目负责人应检查资源冲突,尤其是同一关键角色在多个项目的高优先级任务是否重叠。若无法做精确的资源负荷建模,也至少要建立共享资源日历或定期冲突评审。

多项目总览的取舍是信息密度和可读性。管理层通常需要项目里程碑、风险和资源冲突,不一定需要看到每个执行细节;执行团队则需要足够细的任务和依赖信息。不同受众使用不同层级的视图,通常比强行塞进一张超长图更有效。

5. 选工具时:先用真实项目验证维护链路

若组织准备从表格迁移到项目管理平台,应拿真实但可控的项目做试点,检查任务导入、依赖维护、权限设置、状态更新、跨项目汇总和历史数据处理。中大型组织还需评估部署、安全、审计、集成和迁移要求,并让实际使用者参与验证。

例如,可以把 PingCode 纳入候选平台评估,但不应预设任何工具天然适配所有团队。涉及私有化部署或从既有系统平滑迁移时,应通过供应方文档、技术验证和迁移演练确认具体版本、数据范围、权限映射及历史记录处理方式。决策依据应是试点结果和组织约束,而不是一句“功能齐全”或“迁移简单”。

项目情形 优先关注 建议取舍
小团队、短周期 维护成本、任务清晰度 使用轻量图表,不追求复杂依赖和高级报表
跨部门协作 交接、审批、责任边界 保留项目级总览,同时允许团队维护执行细节
需求持续变化 近程可执行性、远期不确定性 近细远粗,配合看板管理流动任务
多项目共享资源 人员冲突、优先级和里程碑 先解决关键资源冲突,再追求全量汇总
大型组织平台选型 权限、部署、集成、迁移和审计 用真实场景试点,不以功能宣传替代验证

甘特图最佳实践:项目负责人甘特图入门指南,常见问题

七、常见问题 FAQ:项目负责人经常需要做的判断

1. 甘特图和项目计划表有什么区别?

两者可能共享任务、负责人和日期等信息。项目计划表可以包含预算、风险、范围等更广内容;甘特图通常更突出任务的时间安排、持续周期和依赖关系。实际能力取决于表格或工具的设计,不必把名称差异理解为固定的功能边界。

2. 甘特图一定要精确到每天吗?

不一定。粒度应与项目周期、工作节奏、风险和决策需要匹配。短周期执行任务可能需要日级安排;跨度较长且远期条件不确定的计划,按周或阶段展示更稳妥。没有必要为了看起来精确而填入缺乏依据的日期。

3. 任务拆到多细才合适?

判断任务是否能被合理估算、分配、跟踪和验收。如果任务过大,负责人无法说明具体进展;如果过小,维护成本会超过管理收益。拆分的目标是帮助团队协作和判断,而不是追求任务数量。

4. 甘特图能自动判断项目会不会延期吗?

工具可以依据任务日期和依赖关系辅助展示变化,但预测质量取决于输入数据是否准确,还受到资源、范围、审批和估算假设影响。自动计算不等于自动预知。项目负责人仍需要核查真实障碍并作出判断。

5. 延期后应该直接把后续任务整体往后移吗?

先判断延期原因和传播范围,再区分哪些任务确实依赖延期事项,哪些仍可并行。之后评估调整顺序、补充资源、缩减首期范围或变更交付日期的影响。机械平移所有任务可能不必要地延长项目,也可能掩盖新的资源冲突。

6. 小项目是否需要甘特图?

如果项目存在多个负责人、明确里程碑或任务依赖,简化甘特图可能有帮助。若工作少、顺序简单、团队随时沟通就能掌握状态,用任务清单可能更省事。工具应服务于协作,不应成为额外的形式工作。

7. 多个项目能不能放在一张甘特图里?

可以做项目级总览,但不建议把所有项目的每条执行任务都堆在一个视图中。先确认项目边界、共用资源、跨项目依赖和管理受众,再决定总览展示里程碑还是详细任务。细节可由各项目分别维护。

8. 甘特图能否和看板同时使用?

可以。甘特图适合观察时间安排、里程碑和依赖,看板更适合观察工作项流转和当前处理状态。若两者并用,应明确哪个系统或视图是任务状态的权威来源,并避免重复录入造成信息不一致。

七、常见问题 FAQ:项目负责人经常需要做的判断

八、发布前检查清单:用十分钟查出计划中的明显漏洞

1. 开始排期前检查输入

  • 项目范围、交付物和验收标准是否清楚?
  • 每项任务是否有明确动作、负责人和完成条件?
  • 任务拆分是否足以估算,又没有细到难以维护?
  • 审批、外部反馈、环境准备和交接等待是否纳入考虑?

2. 确认计划逻辑

  • 前置关系是否真实存在,是否把可并行工作错误地排成串行?
  • 工期估算是否说明工作量、资源可用性和等待时间?
  • 关键里程碑是否对应可验收结果,而不只是日历日期?
  • 团队是否识别了共享人员、外部依赖和高不确定环节?

3. 建立执行维护规则

  • 谁更新状态,谁校验整体计划,谁批准重大变更?
  • 未开始、进行中、受阻和已完成是否有统一定义?
  • 更新节奏是否早于关键决策所需的时间?
  • 是否保留基准计划、实际结果和当前预测?
  • 发生偏差时,是否记录原因、影响、行动和责任人?

甘特图最佳实践的核心,不是把每条横线排得更整齐,而是让团队更早看见依赖、等待和选择。项目负责人下一步可以先挑一个真实项目,补齐交付物、责任人、前置条件和状态规则,再用一次项目评审检验计划是否能指导决策。若团队在看图后仍不知道谁该做什么、何时需要升级问题,那么需要改进的不是配色,而是计划本身。

八、发布前检查清单:用十分钟查出计划中的明显漏洞

常见问题解答(FAQ)

1. 甘特图中的任务拆分到多细才合适?

我第一次负责项目排期时,不确定任务拆得越细是不是越好。任务太粗时很难判断进度,拆得太细又会让团队花很多时间维护。

用三个标准判断任务粒度:能否估算工期、能否明确负责人、能否验收完成。若一项任务无法独立分配或判断状态,就继续拆分;若拆分后只增加记录负担、却不影响排期和决策,就可以合并。

2. 甘特图的时间单位应该按天、周还是月设置?

我在排一个周期较长的项目时,发现按天展示会挤满细节,按月展示又看不出近期安排。不同阶段的任务节奏不一样,我不确定该怎样选择时间刻度。

让时间刻度匹配项目周期和管理决策:短周期、需要频繁协调的执行计划可按天或周查看;跨季度或更长周期的路线安排可按月查看。可以保留一张总览图展示里程碑,再用局部视图管理近期任务,避免用单一刻度兼顾所有层级。

3. 项目执行中任务延期,应该怎样更新甘特图?

我负责的项目有任务延期时,团队常常只是把后续日期整体往后挪,但没有说明延期会影响什么。等到汇报时,我也很难判断这是普通偏差还是会推迟关键交付。

先记录实际进度和当前预测日期,再核对延期任务的后续依赖、资源安排及里程碑影响。确认影响后,比较调整顺序、增加可用资源、缩减范围或变更交付日期等方案,并记录原因和决策;不要直接覆盖原计划,以便追踪偏差和复盘。

4. 甘特图能不能自动判断项目是否会延期?

我用甘特图跟踪进度时,看到一些任务标成按期,但关键交付还是可能受阻。项目成员也会问,图上的进度百分比能不能直接代表项目最终会不会延期。

甘特图可以展示计划、实际进度、任务依赖和预测变化,但不能仅凭完成百分比可靠地判断是否延期。应定期核对交付物是否验收、前置任务是否完成、剩余工作量和资源是否可用,并观察关键里程碑的预测日期;预测结论要说明依据和假设。

核心关键词

读者评论

王
王梓萱

文章把基准计划和当前预测分开讲很实用,尤其是保留变更原因和决策记录,能避免延期后只剩一串新日期。

吴
吴静怡

官网改版示例说明了评审、内容准备和开发之间的依赖关系。实际项目还需要结合人员可用时间和审批周期重新估算,不能直接套用八周排期。

苏
苏天佑

任务颗粒度的判断标准比较清晰:能估算、分配、跟踪和验收即可。相比单纯填完成百分比,明确交付物和验收条件更便于识别真实进展。

文章包含AI辅助创作:甘特图最佳实践:项目负责人甘特图入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477460

赞 (0)
飞飞飞飞
基线对比实操方法:项目负责人提升甘特图效率的入门指南方法与模板
上一篇 2小时前
甘特图如何做好时间轴?项目负责人入门指南与操作步骤
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
