里程碑怎么做?项目负责人入门指南:甘特图从0到1

项目计划里最容易制造“按时完成”错觉的,不是任务没排满,而是甘特图上写着“开发完成”“测试完成”,团队却说不清到底交付了什么、谁来确认、没通过会影响什么。里程碑怎么做,关键不在图上加几个菱形,而在于把阶段结果、验收条件、责任人和前后依赖连起来,再用甘特图展示它们之间的时间关系。下面我会用一个明确标注为情景模拟的功能上线项目,说明项目负责人如何从零搭出一份能执行、能检查、能调整的里程碑计划。

一、先记住核心结论:里程碑是“阶段判定点”,不是装饰性日期

1. 先问结果,再问日期

我判断一个节点是不是里程碑,通常先不看它排在几月几日,而是问:到这一天,团队要确认什么结果?如果答案只有“开会”“继续推进”“开发一段时间”,它大概率还是普通任务。若答案是“需求范围经业务负责人确认”“关键测试场景通过”“上线审批完成”,才有可能成为有效的阶段判定点。

任务说明要做什么,交付物说明留下什么,里程碑说明满足什么条件后可以进入下一阶段。三者经常出现在同一份项目计划里,但不能互相替代。把任务标题直接标成里程碑,最常见的后果是状态看起来很多,真正需要管理层判断的事情却没有被突出出来。

2. 里程碑不是越多越好,也不是越少越专业

节点太多,团队会把计划更新变成逐项打勾,决策者反而看不出哪些变化会影响项目目标;节点太少,风险又可能要到临近交付才浮现。适合的数量取决于阶段边界、外部承诺、依赖切换和风险暴露速度,不存在适用于所有项目的统一数量标准。

对一个周期较短、团队较小、依赖关系简单的项目,阶段确认点可能不多;对跨部门、涉及合规审批或外部供应商的项目,关键确认点往往需要更细。判断节点数量时,与其追求某个数字,不如检查每个节点是否能改变决策、揭示风险或确认阶段成果。

3. 甘特图负责展示时间关系,不负责替你定义管理规则

甘特图可以呈现任务的开始和结束时间、前置依赖、当前进度以及关键节点,但它不会自动告诉团队“什么叫验收通过”。如果验收条件没有先写清楚,再精美的甘特图也只是把模糊计划画得更整齐。

因此,我建议按这个顺序工作:先明确项目目标和范围,再拆阶段与交付物,接着定义里程碑的验收条件,然后补任务、估工期和依赖,最后才把计划放到甘特图里。不要从画图开始倒推项目逻辑。

里程碑怎么做?项目负责人入门指南:甘特图从0到1

二、为什么项目计划经常失真:从“看起来有安排”到“真的可执行”

1. 负责人接到的往往是目标,不是完整计划

实际工作里,项目负责人常接到一句话:“下个季度上线”“月底前完成交付”或“尽快支持某项业务”。这些表达给出了期望时间,却没有自然包含范围、质量标准、人员投入和审批路径。负责人如果直接把目标日期填进甘特图,计划表面上很快成形,实际上只是把不确定性藏进了日期里。

我会先把目标拆成几类问题:谁会使用成果?什么内容必须交付?哪些事情明确不做?谁有权确认范围?是否依赖其他团队或外部机构?这些问题不是额外的文书工作,而是决定计划能不能排出的必要输入。

2. 跨部门项目的问题通常不在“没人做事”,而在“交接点没人确认”

例如,产品团队认为需求已经说明,研发团队认为关键规则尚未确认;测试团队已经开始准备用例,业务方却还在讨论验收口径。每个团队都在推进任务,但前后交接的前提不一致。若甘特图只列出各部门任务,却没有把确认范围、方案评审、测试准入等交接点设为里程碑,冲突往往要等到工期被压缩后才暴露。

这也是为什么里程碑不应只代表“某个部门做完了”,还要说明下一阶段是否获得了开始条件。阶段完成与阶段准入是两件事:交付物提交,不代表它已被接受;会议召开,也不代表决策已经形成。

3. 进度百分比容易制造虚假的确定感

“项目完成了80%”听起来直观,但如果没有统一计算方法,这个数字可能只是各负责人凭感觉汇报。某项任务做到一半,不代表对关键路径的贡献也完成一半;一份方案写了80%的页面,也不意味着最难的决策已经解决。相比单独追问百分比,我更关注下一项可验证成果、阻塞原因和依赖状态。

团队可以继续使用进度百分比,但要写清计算口径。例如,是按工作量估算、按子任务完成数量,还是按可验收成果判断。对于重要里程碑,最好同时查看交付物状态和验收结论,而不是只看汇总进度。

4. “按时”需要先说清楚按哪一版计划

项目发生变化后,日期可能调整。若团队只保留最新计划,原始承诺就会消失,事后也难判断偏差是合理变更、估算问题还是执行延误。反过来,如果完全禁止调整日期,计划又会与现实脱节,最终变成没人相信的旧文件。

更可行的做法,是保留基线日期与当前预测日期。基线用于回答“相对最初承诺变化了什么”,当前预测用于回答“按现在掌握的信息,预计何时完成”。它们服务于不同问题,不应该用一个字段覆盖另一个字段。

二、为什么项目计划经常失真:从“看起来有安排”到“真的可执行”

三、从零拆里程碑:先定义边界,再拆阶段结果

1. 用一句话写出项目成功条件

项目目标最好能让团队在收尾时判断是否达成,而不是只描述“推动某事”“优化体验”这类方向性表达。一个可执行的目标句通常包含对象、结果和边界。例如:“在现有客户工作台中上线一项申请审批功能,使指定角色能够提交、审核并查询申请记录;本次不包含历史数据批量迁移。”

这个写法不要求每个项目都设量化业务指标。如果尚无可靠基线,不要为了显得严谨而编造提升比例。可以先写清可验证的交付结果与验收范围,后续再补充经业务方确认的效果指标。

2. 把目标拆成阶段,不要直接把所有任务塞进列表

阶段是项目推进过程中具有不同决策或交付特征的部分。一个功能上线项目可能分为需求确认、方案评审、实现与联调、测试验收、发布准备、上线观察等阶段。营销活动、设备采购或制度建设项目的阶段会不同,但拆解思路相同:先找出结果发生变化的边界,再在阶段内部展开具体工作。

如果阶段名称过于笼统,例如“前期”“中期”“后期”,它对安排协作帮助有限。更好的命名能说明这一阶段的主要成果,比如“需求范围确认”“端到端测试通过”。阶段名不必很长,但需要让没参加项目会议的人也能理解。

3. 找出真正会改变计划的关键点

我会沿着阶段边界检查四类节点:是否需要关键决策、是否有跨团队交接、是否承诺给客户或管理层、是否存在高影响不确定性。满足其中一项不代表必须设里程碑,但值得进一步判断。如果某项确认失败会改变范围、资源或后续排期,它通常比普通执行任务更值得单独呈现。

例如,项目方案评审可能决定采用哪种技术路径;供应商确认可能决定设备何时到位;业务验收可能决定是否允许发布。这些节点不只是“重要任务”,而是项目能否继续按当前路径推进的判断点。

4. 不确定性很高时,先设验证节点,不要假装排期精确

有些项目的难点不是工作量较大,而是关键假设尚未验证。此时把所有日期精确到某一天,会让计划显得确定,却无法反映真正风险。我会考虑把“技术可行性验证”“外部数据样本确认”作为早期里程碑,先安排有限时间和资源验证前提,再根据结果细化后续计划。

这不是把风险转嫁给团队,而是把不确定性摆到计划里。验证节点应有明确问题、所需证据和决策人;如果结果不符合预期,也要预先说明可能的备选路径或需要重新评估的内容。

里程碑怎么做?项目负责人入门指南:甘特图从0到1

四、把里程碑写成可验收的句子:让“完成”有证据

1. 一个完整里程碑至少要有四类信息

在我建议的入门模板里,每个里程碑至少填写:节点名称、交付物、验收条件、责任人。若项目涉及跨团队依赖,再补充确认方、前置条件、计划日期和风险说明。字段可以按组织流程调整,但“有什么结果、如何判定、谁负责确认”不能只靠口头默契。

信息项 要回答的问题 示例写法 常见缺陷
节点名称 这一刻要确认什么? 申请审批需求范围确认 写成“推进需求”
交付物 确认时要看到什么? 已评审的需求说明与流程图 只写“材料已准备”
验收条件 达到什么标准才通过? 业务负责人确认必需流程、角色及异常规则 写成“相关方无异议”但不说明范围
责任人与确认方 谁推动,谁作最终确认? 产品负责人推进,业务负责人确认 多个部门共同负责,无最终决策人
日期与依赖 何时完成,前置条件是什么? 方案评审通过后进入开发排期 日期存在,但与前置工作无关联

2. 节点名称应描述结果,避免只描述活动

“召开需求评审会”是活动,不一定是里程碑。会议可能开完了,但争议仍未解决,需求也未获确认。将它改写为“需求范围经业务负责人确认”,才把关注点从会议是否发生转向结果是否形成。

同理,“完成测试”也可能含义不清。是测试用例执行完毕、缺陷全部修复,还是达到约定的发布准入标准?应根据项目风险和交付要求,选择能被检查的表述。不要为了追求听起来完整,把验收条件写成“所有问题解决”;要明确什么问题必须关闭、什么问题可以接受并记录。

3. 验收条件需要可观察,也要避免写得过度复杂

可观察的条件可以是签字确认、评审结论、测试记录、审批状态、可运行版本或现场检查结果。不是每个条件都要量化,但必须让相关方能够根据证据作出一致判断。如果必须依赖主观体验,可以约定评审角色、评审材料和异议处理方式,而不是假装它是一个精确的数字。

条件写得过宽,会导致“我以为通过了”;写得过细,则可能把里程碑变成几十项微任务的集合,维护成本大幅上升。我的判断原则是:把会改变阶段决策的条件写进里程碑,其余执行细节留在任务或验收清单里。

4. 区分推进责任、确认责任和执行责任

项目负责人不一定亲自完成里程碑交付,但必须确认推动路径和风险。执行人负责产出工作成果,推进责任人负责协调依赖并让节点按计划发生,确认人则对验收结果作判断。小团队里同一人可以承担多个角色;跨部门项目里,最好不要把“团队共同负责”当成责任分配的最终答案。

若确认人尚未明确,节点的计划日期就可能只是团队内部的期望日期。可以将“确认人确认时间”作为前置约束,提前向相关方预约评审,而不是等交付物完成后才发现决策者没有时间。

四、把里程碑写成可验收的句子:让“完成”有证据

五、把计划放进甘特图:先依赖,后日期,再看路径

1. 先列任务与前置关系,避免单纯倒排日期

外部期限已确定时,倒排可以帮助团队检查是否存在时间缺口,但不能替代工作量估算和依赖分析。我的做法是先确定关键交付所需的主要活动,标出哪些工作可以并行、哪些必须等待前置结果,再讨论每项工作的合理持续时间。日期应由工作逻辑支撑,而不是由空白日历决定。

尤其要留意“表面并行、实际互相等待”的工作。例如,测试团队可以提前设计部分测试用例,但端到端执行可能要等接口稳定;发布文档可以先起草,但最终步骤要等部署方案确认。甘特图中应体现这类部分依赖,而不是把任务简单画成完全串行或完全并行。

2. 里程碑通常是时间点,任务才通常有持续时间

在许多甘特图里,里程碑会以菱形或其他标记呈现,表示某个时点需要确认阶段结果。不同工具的显示方式可能不同,图形符号不是定义本身。只要计划能够区分“有持续时间的工作”和“需要确认的节点”,团队就能理解它们的不同作用。

有些团队会给里程碑安排一天的日历时间,便于组织评审或留出确认窗口。这不意味着里程碑本身是一项一天的生产任务。可以把“准备评审材料”“召开评审会”“修订文档”设为任务,把“方案确认通过”设为里程碑,避免把准备过程和最终判定混在一起。

3. 识别关键路径,不要只看最显眼的长任务

关键路径是影响项目最早完成时间的一组相互依赖活动。一个看上去只需两天的审批,如果它没有可并行的替代路径,也可能比一项持续两周但可并行的开发任务更影响整体日期。项目负责人应重点检查前置关系紧密、缓冲较少、延期会传导到多个节点的工作。

不需要在每个小项目里做复杂的网络分析,但至少要能回答:哪个任务一延期,最终节点会跟着延期?哪些工作可以通过调资源或拆范围缓解?哪些依赖只能等待外部确认?这类问题比单看任务数量更有决策价值。

4. 甘特图字段保持够用,不要把它做成信息仓库

计划表字段太少,难以管理;字段太多,维护者会把大量时间花在更新表格上。入门阶段可以从下面这组字段开始,再根据风险和治理需要增减。

字段 建议记录内容 管理用途
工作项名称与类型 任务或里程碑 区分执行工作和阶段判定点
负责人 主要推进人或执行人 让状态更新和问题协调找到对应角色
计划开始与完成日期 当前批准的排期或基线 作为计划对照依据
前置依赖 必须先完成的任务或确认 发现等待关系和关键路径风险
交付物与验收条件 成果证据和通过标准 统一“完成”的判断方式
当前预测与实际完成日期 最新预估和已发生日期 区分计划、预测与实际表现
状态、风险与变更说明 阻塞、影响及决策记录 支持必要的升级和计划调整

里程碑怎么做?项目负责人入门指南:甘特图从0到1

六、用一个案例走完:新功能上线的里程碑如何从模糊变清楚

1. 先说明案例边界,避免把示例日期误当行业标准

以下是为说明拆解方法构造的情景模拟:一个团队要在现有客户工作台中上线申请审批功能,涉及产品、设计、研发、测试和业务验收人员。项目暂定周期约10周,不包含历史申请数据迁移,也不把具体日期视为行业标准。真实项目必须根据团队产能、技术复杂度、审批周期和风险重新估算。

假设项目的核心交付是:指定角色能够提交申请、审核申请并查询处理记录;流程和异常规则由业务方确认;发布前通过约定测试;上线后有明确的运维接手人。这个范围足以展示计划方法,但不代表任何组织应照搬相同阶段或工期。

2. 把模糊节点改成有证据的节点

初稿里,团队把三个节点写成“需求完成”“开发完成”“测试完成”。这些标题都无法独立回答是否达成。修订时,我会要求项目组补上交付物和通过标准,而不只是换一个更专业的名字。

初稿表述 改写后的里程碑 交付证据 通过判断
需求完成 申请审批需求范围确认 流程图、角色清单、规则说明 业务确认必需流程、异常情况和本期不做范围
开发完成 核心流程端到端联调通过 可运行版本、联调记录 提交、审核、查询主流程按约定规则完成联调
测试完成 发布准入条件满足 测试结果与未关闭问题清单 约定的关键场景通过,遗留问题经授权角色评估接受

改写的价值不是让名称更长,而是把“做过什么”转换成“项目现在是否具备下一步条件”。如果测试结果符合发布要求,但存在不影响核心流程的已知问题,项目也许可以进入发布;如果严重缺陷仍未处理,就不应仅因测试周期结束而把节点标为通过。

3. 为每个节点安排依赖和责任

需求范围确认的前置工作是收集流程和角色信息,确认人是业务代表,推进人通常是产品负责人。方案评审要等待需求边界稳定,并需要研发、测试或安全等相关角色参与。核心功能联调依赖设计方案和接口约定;发布准入则要等测试证据、发布方案和必要审批完成。

这条依赖链也揭示了一个容易忽略的问题:测试并非开发结束后才开始。测试人员可以在需求阶段参与验收条件设计,在方案阶段检查可测试性,在开发期间准备测试数据。甘特图应表达工作重叠的真实条件,而不是用“研发结束后测试开始”的简单串行方式掩盖协作机会。

4. 用情景数据比较两种排期,不要把紧凑误认为高效

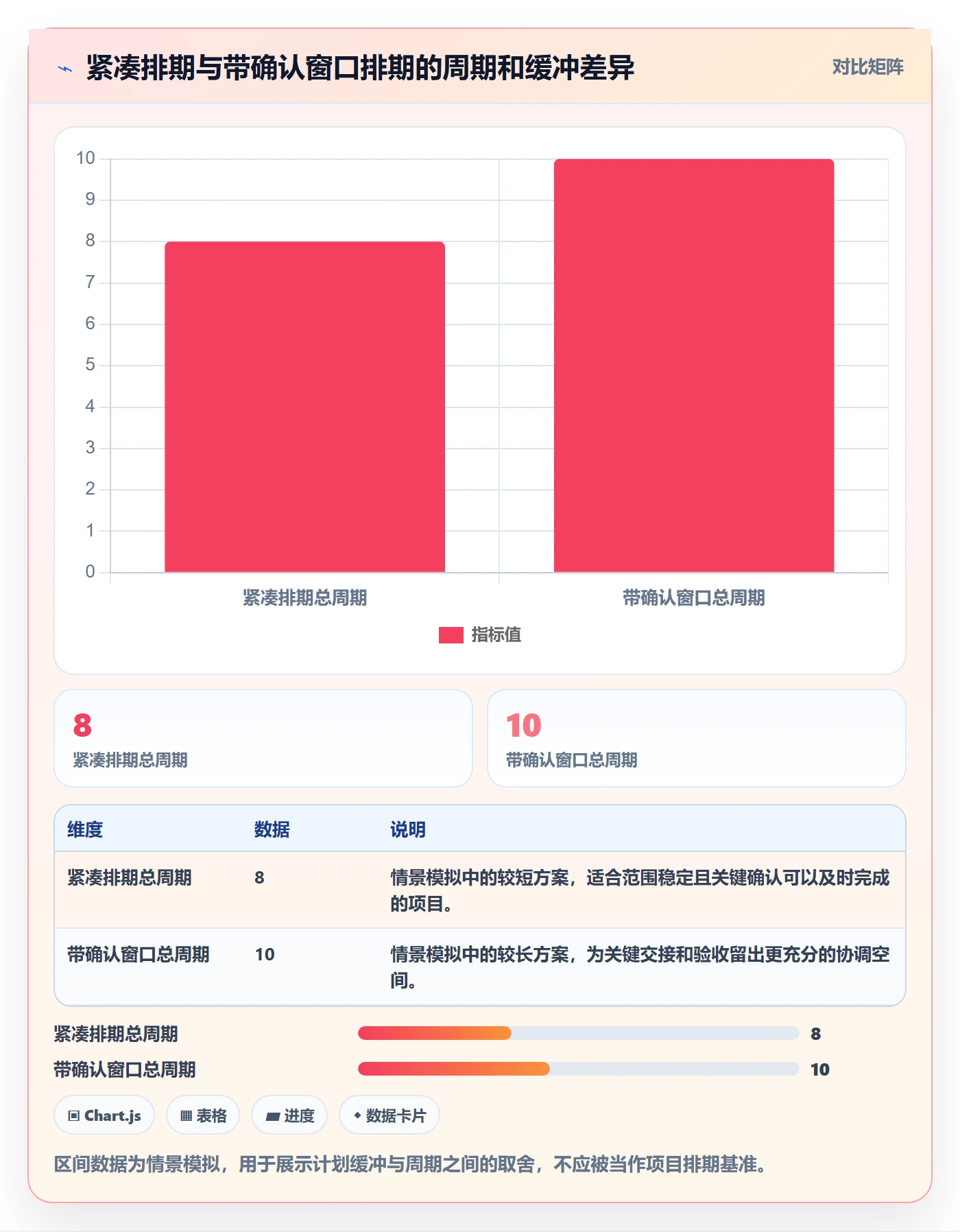

为了观察计划缓冲的影响,下面比较两个假设方案。方案A把评审确认、关键联调和发布准备都安排在紧凑时间窗内;方案B在几个高影响交接点前后预留确认时间。表内数字属于情景模拟,不代表真实团队统计或推荐工期。

对照项 方案A:紧凑排期 方案B:带确认窗口 解读
总计划周期 8周 10周 方案B以更长周期换取关键交接的确认空间,是否值得取决于外部期限。
里程碑前平均确认窗口 0,1个工作日 2,3个工作日 确认人日程紧张时,方案A更容易让等待被误认为执行延迟。
关键依赖未满足时的可调整空间 较少 可在阶段内重新安排部分工作 方案B对不确定依赖更有余地,但会增加计划周期和资源占用。
适用条件 范围稳定、决策快、延期代价高 跨团队多、审批复杂、依赖存在不确定性 没有一种排期对所有项目都占优,应结合风险与承诺选择。

这个对比不证明“多留两周一定更好”。如果外部发布日期不可变,团队可能选择缩小首发范围、增加并行资源或预设回退方案,而不是简单延长周期。关键在于让取舍显性化:团队知道是减少范围、承担更高延期风险,还是争取更多确认时间。

里程碑怎么做?项目负责人入门指南:甘特图从0到1

七、执行期间怎么跟踪:保留基线,管理预测,记录决策

1. 至少区分三种日期:基线、当前预测、实际完成

基线日期是某个阶段批准的计划参照;当前预测日期是结合已知进展后,团队预计完成的时间;实际完成日期是节点真正通过或交付发生的时间。三者可以相同,也可能不同。分别记录它们,才能回答“原计划哪里变化”“现在预计何时完成”和“最终实际何时达成”。

小项目不一定需要复杂的进度控制系统,一张维护得当的表格也可以记录这些信息。关键是不能每次改期都覆盖旧日期,否则历史偏差无法追溯;也不应把预测日期伪装成承诺日期,避免团队对风险产生错误判断。

2. 节点延期时,先判断原因,再讨论补救动作

延期不等于某个人没有努力。可能原因包括:前置输入未确认、实际工作量高于估算、范围新增、外部依赖等待、资源被其他紧急任务占用,或验收条件直到后期才明确。原因不同,解决方案也不同。仅仅要求“加快进度”,常常无法处理真正的约束。

我会先问三个问题:延迟发生在哪个前置环节?受影响的是当前节点还是后续关键路径?是否可以通过调整范围、顺序、资源或决策方式降低影响?回答后再决定是否调整日期、升级风险或重排计划。

3. 变更需要记录影响,不是只改一个日期

变更记录不必写成长篇报告,但至少要包括变更事项、原因、对范围与后续节点的影响、决策人和生效日期。若只是局部调整且没有改变承诺,可能由项目负责人按团队约定更新;若涉及交付范围、预算或对外发布日期,则应由具有相应决策权的人确认。

不要把“所有变更都走复杂审批”当成成熟管理,也不要把“项目很灵活”当成不留记录的理由。流程要与变更影响相称:小调整轻量记录,大范围变化明确审批,既避免过度行政化,也保留必要的决策依据。

4. 里程碑通过后,要同步后续行动和未关闭事项

节点通过不是把状态改成绿色就结束。需要确认交付物存放位置、遗留问题负责人、后续阶段输入和相关方知情情况。对暂时接受的风险,也要标明接受人、影响范围及后续处理时间,避免问题在下一阶段失去所有者。

如果节点没有通过,也要写清差距和重新确认条件。比如“发布准入未通过,原因是关键测试场景未完成;补测记录提交后由业务确认人复核”。这种状态比单纯标红更有用,因为它告诉团队下一步怎样恢复计划。

5. 用偏差数据寻找系统性问题,不要把单次偏差当普遍规律

项目结束后,可以回看计划日期与实际日期的差异、延期原因分布、验收返工次数、外部等待时间等。单个项目的数据适合帮助团队提出问题,不足以直接建立普遍基准。例如,某次审批等待四天,并不能证明所有项目的审批都需要四天;但多次相似记录可能提示应把确认时间纳入估算。

统计口径要保持稳定。比较节点延期时,应先明确使用自然日还是工作日,是否排除范围变更造成的日期调整,里程碑通过日期以交付提交还是最终验收为准。口径变了,表面趋势就可能只是记录方式变化。

里程碑怎么做?项目负责人入门指南:甘特图从0到1

八、不同项目条件下的行动建议与取舍

1. 小团队、短周期、低依赖:优先轻量,不必复制大项目流程

如果项目参与者少、交付范围稳定、负责人可以直接沟通,建议先用一张简洁计划表:列阶段、里程碑、验收条件、负责人、计划与实际日期、前置依赖。每周检查一次阻塞和下一节点即可,不必为了看起来专业而引入复杂审批层级。

需要注意的是,轻量不等于省略验收条件。小团队更容易依赖口头共识,也更容易在成员变化后失去上下文。把关键判断写成一两句话,成本很低,却能避免后续重复讨论。

2. 跨部门或外部依赖多:把确认人和等待关系摆到台面上

如果项目涉及多个部门、外部供应商或管理层审批,排期时要明确确认人、预计反馈窗口和升级路径。确认时间往往不是执行任务的工期,却可能成为项目等待时间的重要来源。把评审安排放进计划,并在评审前准备材料,可以减少“成果做好了,但没人确认”的空档。

此类项目的取舍重点通常不是要不要多设节点,而是哪些交接值得独立管理。不要把每一次内部沟通都升级为里程碑;优先标出会影响合同承诺、资源投入、范围决定、质量准入或下一阶段开工的交接。

3. 技术或业务不确定性高:先验证关键假设,再细化远期日期

如果方案能否实现、数据是否可用、用户是否接受都存在未知,建议先安排一个小范围验证节点,明确验证目标、时间上限和决策方式。验证通过后再提高远期计划的精度;验证不通过时,及时决定调整方案、缩小范围或停止投入。

这类项目不适合把远期甘特图画得过细。可以对近期工作做详细排期,对远期阶段保留区间或条件说明,待关键假设验证后再滚动更新。计划透明度比表面上的精确度更重要。

4. 有固定发布日期或合同承诺:把范围、缓冲和回退方案一起讨论

若日期不能轻易移动,负责人不能只压缩每个任务的估算时间。需要同时检查首发范围是否可分阶段、关键审批能否提前预约、测试策略是否覆盖高风险路径、上线失败时如何回退。发布日期锁定后,真正可以调整的可能是功能范围、资源配置或风险承受程度。

如果管理层选择固定日期并接受更高风险,应把这个决策明确记录,而不是让执行团队默默承担不可能同时满足的时间、范围和质量要求。取舍的责任需要回到拥有决策权的人,而不是藏在甘特图的最后几行里。

5. 中大型组织:从单项目模板扩展到协作规则,不要一上来统一所有细节

在参与团队多、项目并行多的组织里,里程碑字段的一致性有助于组合层面的汇总,但项目类型仍然有差异。可以统一最小字段集,例如负责人、基线日期、当前预测、验收条件、依赖和变更原因;具体阶段名称、审批方式和项目节奏则由团队结合业务特征配置。

如果团队使用项目管理平台,工具选择应服从工作流需要,而不是先选界面再迁就管理方式。对中大型组织而言,权限、跨团队可见性、历史记录、数据迁移、部署方式和系统集成通常需要一起评估。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,并提供从Jira平滑迁移的能力;是否适合某个团队,仍应通过字段映射、权限模型、数据完整性、集成需求和试点结果逐项验证。任何工具能力介绍都不能替代本组织的迁移与安全评估。

如果组织正评估国产替代,不妨先选一个边界清晰、依赖相对可控的项目做试点:核对任务与里程碑字段能否映射,检查历史附件和评论是否完整,验证权限隔离与通知规则,再观察负责人是否愿意持续更新。迁移工具的核心风险不是“数据能不能导入”,而是计划语义、责任关系和历史决策是否被保留下来。

里程碑怎么做?项目负责人入门指南:甘特图从0到1

九、新手最容易踩的坑:用一张自查表替代“看起来很完整”

1. 把所有重要任务都标为里程碑

当每个任务都被强调为关键节点时,管理视线会失焦。解决方式不是机械减少节点,而是逐项问:它是否代表阶段成果、关键决策或承诺状态?它是否有清晰验收证据?如果它延期,是否会影响后续计划?答不上来时,先保留为任务,不急着升级。

2. 只给日期,不写通过条件

日期可以安排提醒,却不能证明结果已经达成。对于重要节点,至少补充交付物和确认人;对于高风险节点,再说明未通过时的处置方式。条件暂时无法精确定义时,也应明确由谁在什么时间共同确认,而不是等到节点当天再争论。

3. 只记录计划,不记录实际和预测

计划是承诺或参照,预测是当前判断,实际是已经发生的结果。三个概念混用,会让报告失去解释力。简单的项目也可以用三个日期字段区分它们;如果计划改变,记录变化原因,而不是覆盖旧信息。

4. 只在延期时更新计划

如果项目负责人只在出现红灯时才打开甘特图,早期风险很难被看见。可以按风险设置检查节奏:低风险项目每周一次,高依赖项目在关键交接前后增加检查。检查不必逐项追问所有任务,只需聚焦近期里程碑、关键依赖和需要决策的问题。

5. 用工具功能替代责任分工

自动提醒、颜色状态和仪表盘能减少信息传递成本,但不能替团队判断交付物是否达标。工具里“已完成”的状态,必须对应约定的证据和确认动作。否则,自动化只是更快地传播一个不准确的状态。

6. 最终自查清单

  • 项目目标是否说明要交付什么,以及本次明确不做什么?
  • 每个里程碑是否对应阶段成果、关键决策、外部承诺或阶段准入条件?
  • 节点是否有可检查的交付物与验收条件?
  • 推进人、执行人和确认人是否已经明确?
  • 甘特图是否展示真实依赖,而不是只排列日期?
  • 基线日期、当前预测日期和实际完成日期是否分开记录?
  • 发生延期或范围变化时,是否记录原因、影响和决策人?
  • 节点通过后,交付物、遗留风险和后续责任是否完成交接?

十、总结:先让节点可判定,再让甘特图可阅读

1. 里程碑质量,取决于它能否帮助团队作出下一步判断

里程碑不是用来证明项目经理做了多少计划,而是帮助团队判断:当前阶段是否完成,下一阶段能否开始,风险是否改变了原来的承诺。节点越能提供清楚的证据,项目负责人越容易在问题变大之前提出调整方案。

甘特图也不该被当作项目计划的全部。它展示时间与依赖关系,却无法代替范围确认、验收规则、责任分工和变更决策。把这些信息连接起来,图表才从“日期墙”变成协作工具。

2. 读完后,先做一个小而真实的版本

下一步不必先寻找复杂模板。选一个正在进行或即将启动的项目,用一页表格写下目标、阶段、交付物、验收条件、负责人、前置依赖和日期。先挑出三到五个真正影响阶段判断的里程碑,再把任务和依赖补进甘特图,最后请执行人和确认人一起检查日期是否现实。

如果团队暂时说不清某个节点如何验收,先把这个问题记录为计划风险,而不是用一个日期把它盖住。一份好的里程碑计划,不是承诺永不变化,而是让变化发生时,团队知道改变了什么、为什么改变、谁作出决定,以及接下来要做什么。

常见问题解答(FAQ)

1. 项目里程碑和普通任务有什么区别?

我刚开始负责项目时,发现甘特图里每项工作都能标成重要任务,不确定哪些应该单独设为里程碑。尤其跨部门协作时,大家对“完成”的理解可能不一样。

普通任务描述要做的工作,通常有持续时间;里程碑代表一个阶段结果、关键决策或承诺已达成,通常对应一个时间点。判断时可问:它是否有明确交付物或验收条件?是否会影响后续工作或重要承诺?如果答案都是否,就更适合作为普通任务跟踪。

2. 一个项目应该设置多少个里程碑?

我在排项目计划时,担心节点太少会看不出风险,也担心节点太多让团队疲于汇报。项目周期和复杂度不同,我不知道有没有通用数量标准。

没有适用于所有项目的固定数量。先识别阶段交付、关键决策、外部承诺和重要依赖,再把确实需要确认或会影响后续安排的节点设为里程碑;普通执行步骤留在任务层级。完成初稿后,检查每个节点是否有明确验收条件,若只是为了填满时间表而设置,就可以合并或删除。

3. 怎样把里程碑排进甘特图?

我已经列出几个关键节点,但不确定应该先定日期,还是先拆任务。实际排期时,前置工作一变,后面的日期也可能跟着变化。

先明确项目目标和范围,再拆出阶段、任务及前后依赖,估算任务持续时间后排计划日期,最后标出对应里程碑。甘特图至少记录名称、类型、计划开始与完成日期、前置依赖、负责人、交付物或验收条件;里程碑一般表示一个时间点,具体图形符号取决于所用工具。排完后检查依赖顺序、资源冲突和日期是否可行。

4. 里程碑延期时应该怎么处理?

我负责的项目有时会因为前置工作未完成或需求变化导致节点延期。若直接改日期,团队可能看不出计划何时发生偏差;若不改,甘特图又无法反映现状。

保留原计划日期,同时记录实际日期或最新预测日期,不要用新日期覆盖原始基线。先判断延期原因及其对后续依赖、交付范围和对外承诺的影响,再由相应负责人确认调整方案;记录变更原因、影响、决策人和新日期,并同步相关方。节点标记完成前,还要确认交付物已提交且验收条件已满足。

核心关键词

读者评论

丁
丁可欣

把里程碑写成“交付物、验收条件、确认人”比单标完成日期更有用,尤其能减少跨部门对完成状态的分歧。

付
付欣然

基线日期和当前预测日期分开记录这个建议比较实用,既能看出最初承诺的变化,也不至于让计划停留在过时日期上。

肖
肖文博

文章提醒先梳理依赖再排日期很关键。不过实际项目里,工期估算仍需要结合团队产能和资源冲突,不能只靠甘特图呈现。

史
史景行

用验证节点处理高不确定性,比一开始排出看似精确的日期更诚实;前提是明确要验证的假设,以及失败后的决策路径。

文章包含AI辅助创作:里程碑怎么做?项目负责人入门指南:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477421

赞 (0)
飞飞飞飞
甘特图实际时间全流程:项目负责人入门指南与一文讲清
上一篇 3小时前
甘特图任务条教程:跨部门团队最佳实践,避坑指南
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
