跨部门项目最常见的失控,不是甘特图里少了一条任务,而是任务条写着“完成需求评审”,却没人说清谁提供材料、什么叫评审通过、延期一天会影响哪些团队。甘特图任务条不是一段横线,而是把交付、责任、时间和依赖放到同一套协作规则里的最小管理单元。本文从任务拆解、共同排期、执行更新到变更复盘,说明如何让一张计划图真正可用;文中的项目数字均为情景模拟,用于展示判断方法,不代表行业统计。

一、先讲结论:任务条要能回答四个问题

1. 任务条的价值不在“看起来完整”

一条可执行的任务条,至少要让团队能回答四个问题:要交付什么、谁对结果负责、何时开始和结束、受到什么前置条件影响。若只能看到一个任务名称和两列日期,它更多是排期草稿,还不是跨部门协作约定。

因此,我建议把任务条看成一张微型交付合同。它不需要写成冗长的项目章程,但要让任务负责人、上游供给方和下游接收方对完成标准有共同理解。尤其是跨部门交接,不能只凭“对方知道要什么”来假设责任已经明确。

2. 甘特图显示时间,不替团队做决定

甘特图擅长呈现时间区间、顺序关系、关键节点和进度偏差。它不能自动消除资源冲突,也无法替团队决定谁可以调整发布日期、哪个交付物优先、延期风险要升级到谁。把这些管理问题误当成绘图问题,通常只会得到一张越来越复杂、但没人信任的图。

我的判断标准是:图表负责暴露问题,协作机制负责解决问题。如果任务条显示两个团队同时争用同一位专家,真正的动作应是明确优先级或调整资源,而不是给任务换一种颜色。

3. 先统一字段,再选择工具

团队不必一开始就追求复杂的甘特图软件功能。先把任务名称、负责人、交付物、完成标准、起止时间、前置依赖、状态和变更记录统一下来,再决定用表格、项目管理工具还是组合方式呈现。字段口径不统一,换工具也只是把混乱搬到新界面。

  • 小型、短周期项目:优先使用字段简明、维护成本低的计划表。
  • 跨部门、依赖较多的项目:需要能展示依赖、责任、版本变化和提醒机制的项目管理工具。
  • 多个项目共享人力或需要权限隔离的组织:还要评估资源视图、组合视图、审计记录和部署方式。

甘特图任务条全流程:跨部门团队落地方案与一文讲清

二、背景和真实场景:计划为什么常常“上线即过期”

1. 部门看的是同一项目,不一定是同一个结果

以产品上线为例,产品团队关注需求范围和验收结论,研发团队关注技术方案、开发窗口和测试风险,市场团队关注内容审核和发布日期,客服团队关心知识库与培训是否准备好。每个团队都可能按自己的工作节奏完成任务,却仍然错过整体交付。

问题往往出在部门之间的交接点:市场需要确认版产品信息,客服需要稳定的功能说明,研发需要业务规则定稿。若这些输入没有转成有负责人、有时间、有完成标准的任务条,就只能靠会议纪要和即时消息临时追问。

2. 日期不是承诺,确认过程才是承诺

项目负责人在表格里填入“周五完成”,不等于执行团队确认周五可交付。日期只有在输入条件、资源安排、验收人和依赖关系都明确之后,才有管理意义。否则它只是一项单方面预测,后续一旦偏差,团队容易陷入争论:是执行慢了,还是计划从未被真正认可?

在跨部门排期会上,我会特别追问“这个日期是谁确认的”“开始工作需要先拿到什么”“谁能判定完成”。这三个问题比“大家觉得排得合理吗”更容易找出计划里的空档。

3. 计划容易过期的三个结构性原因

  • 任务描述停留在动作:“开评审会”“跟进测试”说的是过程,不一定代表形成了可验收的结果。
  • 计划把依赖藏在备注里:下游任务已经排期,上游交付却没有明确日期和责任人。
  • 更新只改进度,不记原因:任务日期被反复拖动,图上看似及时,项目却失去原计划与当前预测的对照。

所以,甘特图的落地不应从“把所有事项录进去”开始,而应从识别交付链条开始。先找到跨团队的交接点,再决定哪些任务值得进入主计划,哪些细节留在团队自己的执行清单中。

甘特图任务条全流程:跨部门团队落地方案与一文讲清

三、常见误区:图画得越细,不代表管理越到位

1. 把活动名称当成任务结果

“准备上线”“跟进联调”“推进审批”通常无法直接判断完成与否。一个实用的任务名称应尽量包含动作、对象和结果,例如“完成支付流程联调并通过核心场景验证”。名称不必写成完整句子,但接手人应能看出预期产出。

也不要为了追求标准格式,让任务名长到一整段说明。复杂验收条件可以放在任务描述或验收标准字段中;任务条名称负责让团队快速理解结果,详情负责保存完整约定。

2. 把“多人参与”误当成责任明确

任务上写了产品、研发、测试三个部门,不代表有人承担最终交付责任。跨部门任务应明确一个对结果负责的主责人,再列出协作方、输入方和验收方。参与者可以很多,但对“谁来推动直到完成”的答案不能模糊。

如果任务确实需要共同负责,应进一步拆分成不同交付物。例如“完成上线准备”可拆成版本发布、运营内容审核、客服知识更新和上线审批。这样每个责任主体都有自己能控制、能验收的部分。

3. 任务拆得太粗或太碎

任务过粗,周期长且状态难以判断,管理者往往只能在接近截止日期时才发现风险。任务过碎,则会产生大量低价值更新,负责人把时间花在维护计划上,而不是推进交付。

一个实用的拆分检查法是:任务负责人能否在一次例行更新中说明已完成内容、剩余工作和阻塞点?如果任务持续数周、期间有多个可独立验收的结果,考虑拆分。如果任务只有几个小时且不涉及交接、风险或关键节点,通常不必单独放进跨部门主图。

4. 只更新颜色或完成百分比

完成度从百分之四十变成百分之七十,并不能说明项目是否更接近交付。若不同负责人对“百分之七十”的理解不同,这类数字反而制造虚假的精确感。更可靠的更新应说明已完成的可验证结果、尚未完成的工作、阻塞原因及预计完成日期。

对于可以按明确步骤验收的任务,可以用已完成检查项计算进度;对于探索性、研究型任务,建议记录阶段性结论和剩余不确定性,不要硬把模糊工作换算成精确百分比。

5. 计划日期不断移动,却不保留原计划

计划变化本身并不等于管理失败。需求变化、外部审批延迟或关键人员不可用,都可能导致日期调整。问题在于只覆盖原日期,之后无法判断变更的原因、影响和批准过程,项目复盘也就失去依据。

如果工具支持基线,应保存经确认的原计划,并把当前预计日期与实际完成日期分开。如果工具不支持,可以通过版本记录、变更日志或定期快照留存历史。关键不是使用哪一种按钮,而是让调整有迹可循。

甘特图任务条全流程:跨部门团队落地方案与一文讲清

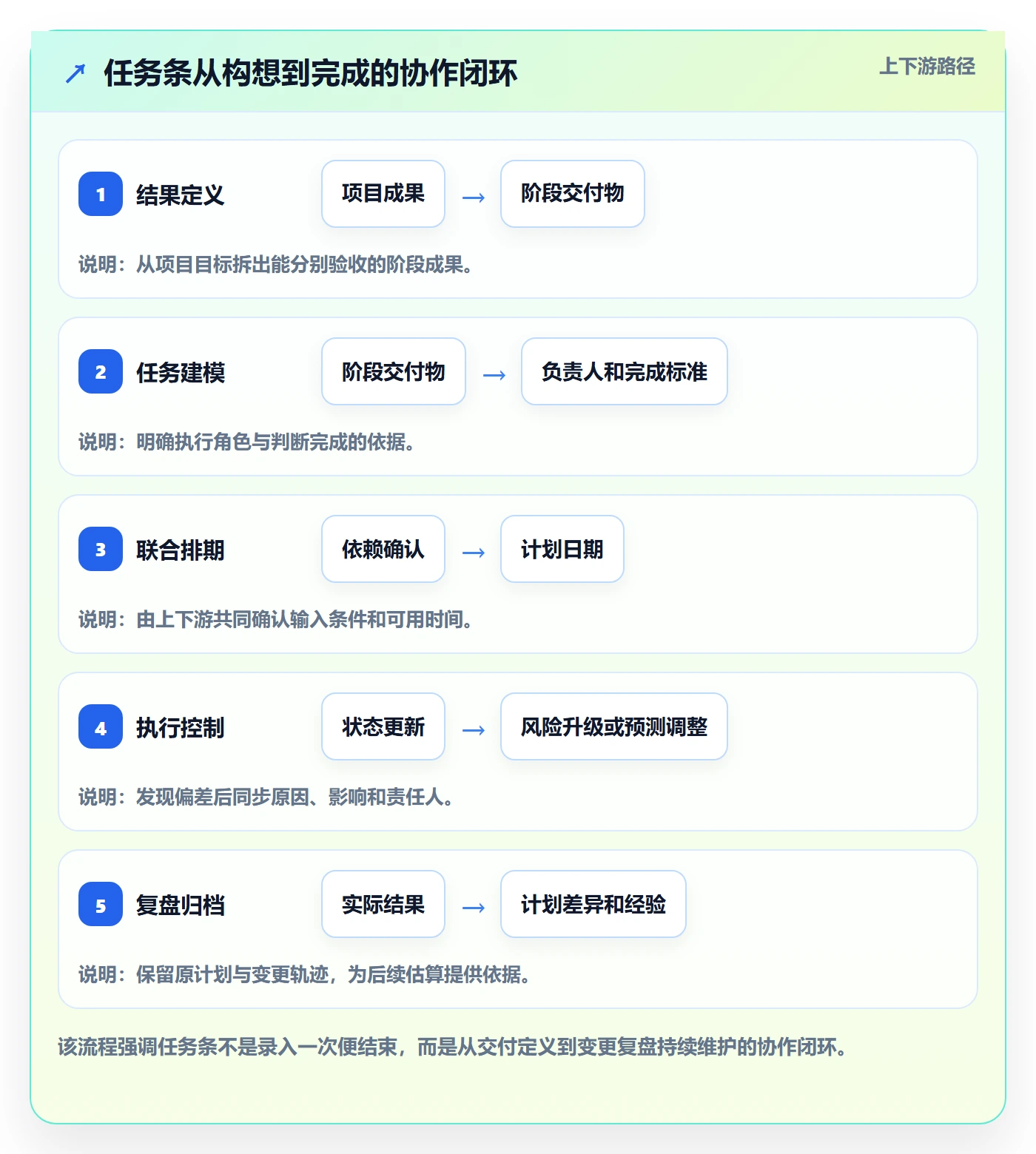

四、专业判断逻辑:如何设计一条真正可执行的任务条

1. 先写交付物,再写动作与日期

我建议按“结果,工作,时间”的顺序建立任务,而不是先填日期再想任务内容。先问项目最终要交付什么,再拆出阶段成果,最后确定完成这些成果需要的活动和依赖。

  1. 定义项目结果:明确项目结束时要交给谁什么成果。
  2. 拆分阶段交付物:列出可独立验收的阶段性产出。
  3. 补充必要工作:找出产生交付物必须完成的任务。
  4. 确认依赖和责任:标出谁提供输入、谁执行、谁验收。
  5. 最后协商日期:根据依赖、资源窗口和风险安排计划。

2. 用“动作+对象+完成标准”写任务

任务名称可以采用“动作+对象”的简明结构,完成标准单独记录。比如,“整理客服上线材料”还不够具体;可以改为“完成客服功能说明与常见问题初稿”,并在验收标准中写明覆盖功能范围、审核责任人和确认方式。

完成标准要可判断,但不一定全都量化。涉及质量判断时,可以约定评审通过条件、必须覆盖的场景或确认人。若团队对标准仍有争议,应先安排一个短任务把标准定下来,而不是把争议留到最终验收。

3. 分清负责人、协作方、输入方和验收方

同一条任务可以涉及多个角色,但角色含义要清楚。负责人推动交付并更新状态;协作方提供专业支持;输入方提供前置材料;验收方确认结果符合约定。对于复杂任务,这些角色可能由不同部门承担。

字段 要回答的问题 常见错误 建议做法
任务名称 最终要完成什么结果? 只写“推进、跟进、支持” 写明动作对象,结果标准放入描述
负责人 谁推动任务直到交付? 只写部门或多人并列 指定一名主责人,其他角色另列
交付物 完成后团队能看到什么? 以“已沟通”“已处理”代替产出 指向文档、版本、结论或可验收成果
完成标准 谁依据什么判断完成? 只有负责人自评 约定验收人及检查条件
依赖关系 开工前需要什么输入? 只依赖会议口头说明 关联上游任务并确认交付时间
计划与预测 原定何时完成、当前估计何时完成? 只保留一个不断变化的日期 区分基线日期、当前预测和实际日期

4. 依赖关系分清“必须先做”和“最好先做”

并非所有时间上的先后都是硬依赖。前置任务未完成,下游就无法开始,属于强依赖;只是为了降低返工风险而希望先获得信息,可能属于建议顺序。把两种关系混为一谈,会让计划过度串行,拉长整体周期。

建立依赖时,应该写清依赖对象和触发条件。例如“测试开始”依赖“测试环境可用”和“版本部署完成”,而不是只画一条连线。还要确认依赖任务的交付物是否足以支持下游开工,避免名称相连、内容却不匹配。

5. 将计划、实际和预测分开管理

计划日期用于回答原来怎么承诺,实际日期记录真实发生了什么,预测日期表达团队现在预计何时完成。三者各有用途,不应互相覆盖。进度条显示方式、基线字段名称在不同工具中会有差异,使用前要核实字段定义,不能假设所有软件的颜色和百分比含义一致。

如果任务尚未开始,预测日期可以等于计划日期;一旦发生偏差,就更新预测并说明原因。已完成任务记录实际完成时间。这样项目负责人既能了解当前状态,也能复盘偏差来自估算、依赖、范围变化还是资源安排。

甘特图任务条全流程:跨部门团队落地方案与一文讲清

五、落地流程:从工作坊到每周更新怎么做

1. 召开计划工作坊前先准备输入

计划会不应成为现场集体猜日期的会议。会前先准备项目目标、已知范围、关键节点、候选交付物、资源约束和必须遵守的外部日期。对尚未明确的内容标注“待确认”,避免把未经验证的假设伪装成已定计划。

建议邀请实际承担任务的人参加排期,而不只邀请部门负责人。管理者可以确认优先级和资源边界,但只有执行团队更清楚工作量、技术顺序和现有承诺。对于无法到场的依赖方,至少要安排明确的确认人和反馈期限。

2. 用一轮会议解决三类问题

  1. 交付问题:每个阶段产出是什么,谁验收,达到什么条件算完成?
  2. 依赖问题:谁先交付什么,下游何时能开始,输入不齐时如何处理?
  3. 资源问题:关键人员是否同时承担多个任务,冲突由谁裁决,哪些节点需要缓冲?

如果会议里无法回答某个问题,应把它记为决策事项或待办,而不是当场随意填一个日期。计划可以暂时保留区间或条件,但要明确待确认事项的负责人和截止时间。

3. 设定状态口径和更新节奏

状态数量不宜过多。对多数团队而言,“未开始、进行中、受阻、已完成”已经能覆盖常见情形;必要时再加“待验收”。每种状态都要有定义,例如“受阻”表示存在需要外部决策、输入或资源支持的问题,而不是简单地表示任务进展慢。

更新频率应与项目节奏匹配。短周期上线项目可以每周更新两次,稳定运行的长期项目可能每周一次即可。关键是固定更新时间和责任人,并明确风险何时即时升级,不能等到例行更新才报告已经影响关键节点的阻塞。

4. 更新状态时只记录能驱动行动的信息

一条高质量更新至少包含已完成的事实、剩余工作、阻塞或风险、当前预测日期。若没有变化,也可以简洁标记“无变化”并说明仍按原计划推进。避免每次更新写成长篇日报,否则团队很快会把状态维护当成形式负担。

遇到阻塞时,不要只写“等待对方反馈”。要补充等待的输入、请求对象、首次请求时间、下一次跟进时间,以及若超过期限会影响哪个任务。这样管理者才能决定是协调、升级还是调整顺序。

5. 变更必须同时更新日期、影响和授权记录

调整任务日期前,先判断变化属于执行偏差、需求范围变化、依赖方延期还是资源重新分配。它们看起来都可能表现为日期后移,但对应的处理方式不同:执行偏差要核对剩余工作和恢复计划;范围变化要评估新增工作及取舍;依赖延期要协商上游交付和下游缓冲。

变更记录不必复杂,但至少要写明原计划、调整后的预测、变化原因、受影响任务、确认人和更新时间。若工具有基线或审计记录功能,应采用可追溯方式保留;若没有,则通过变更日志或版本快照补足。

甘特图任务条全流程:跨部门团队落地方案与一文讲清

六、贯穿案例:一次产品上线计划如何从“日期表”变成任务链

1. 项目背景与原始问题

以下是一个情景模拟案例:某团队计划在八周内上线一项面向客户的新功能,涉及产品、研发、测试、市场和客服五个团队。最初的计划表只有“需求评审、开发、测试、宣传、上线”五行,每行一个日期,没有标记依赖,也没有说明谁最终验收。

表面上,这份计划完整覆盖了项目阶段;实际上,市场不知道何时拿到稳定功能说明,客服无法确认培训材料何时定稿,测试团队也不知道哪些需求已经冻结。项目负责人看到的是日期排列,执行团队看到的却是多个尚未解决的前置问题。

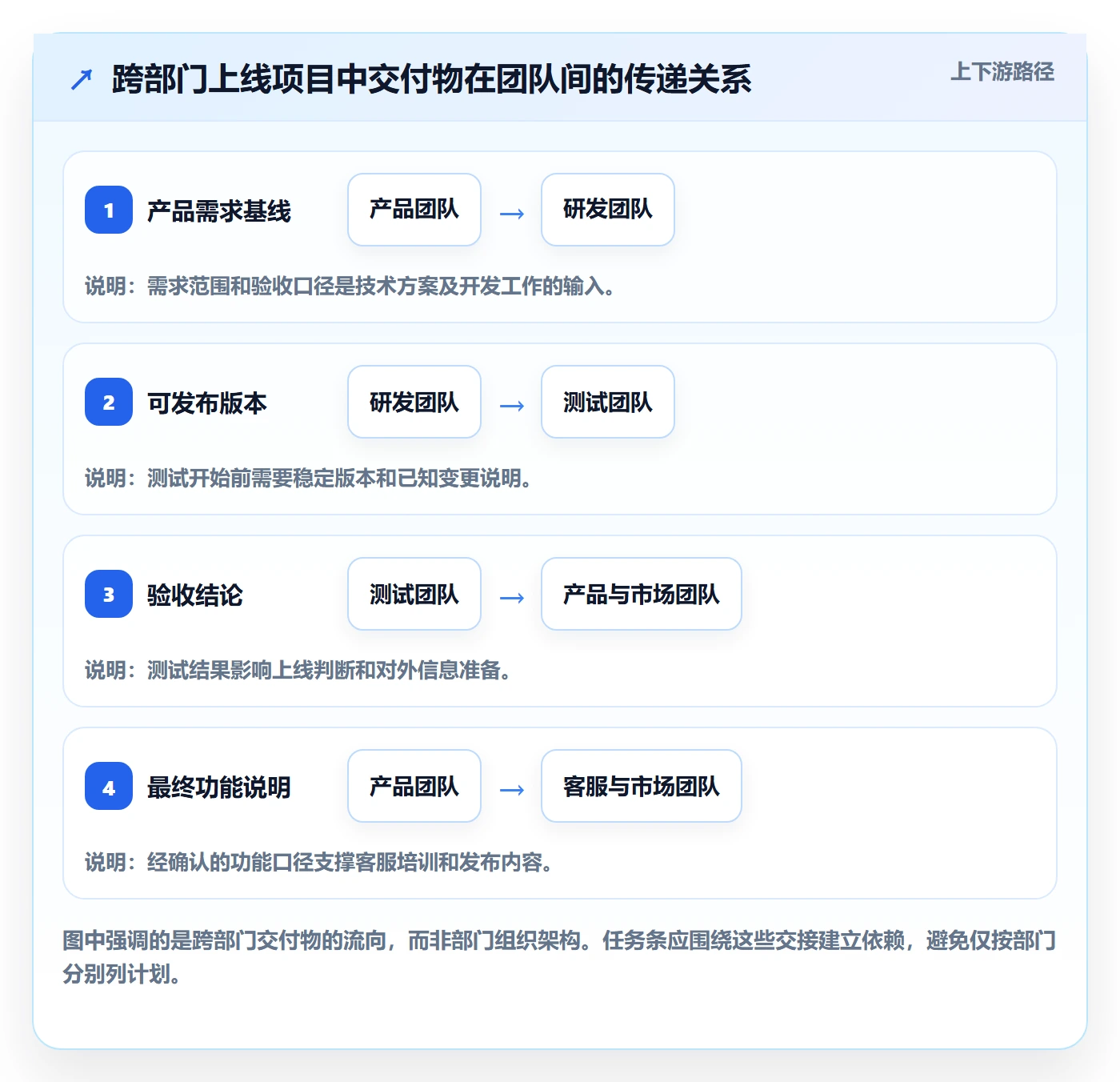

2. 先重写交付物,再确认任务边界

团队把“开发”拆为技术方案确认、核心功能完成、测试版本部署和缺陷修复;把“测试”拆为测试范围确认、主流程验证和上线验收;把“宣传”拆为功能信息确认、内容审核和渠道排期。拆分不是为了增加行数,而是因为这些工作有不同的负责人、依赖和验收方式。

例如,“完成主流程验证”的任务交付物是测试结论,负责人是测试负责人,输入依赖是可用测试版本和已确认的验收场景,完成标准是关键主流程通过且阻塞级缺陷按约定处理。这样市场与客服不必参加全部技术细节,但能知道哪些节点决定他们何时可以开始准备。

3. 通过上下游确认排出可执行日期

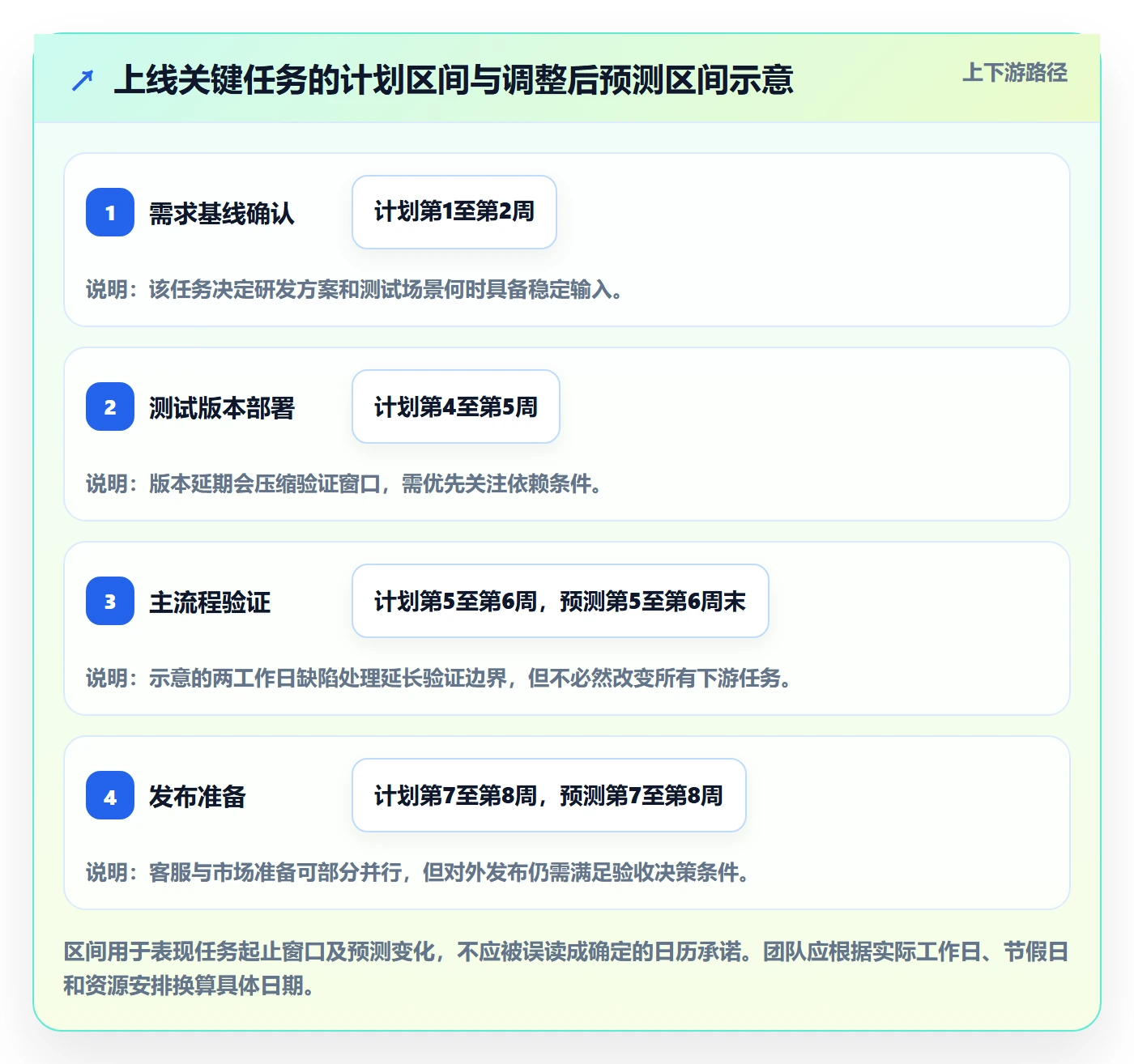

排期时,产品先确认需求冻结时间,研发根据依赖和工作量提出版本可用日期,测试确认需要的验证窗口,市场与客服再依据稳定的信息输入安排各自任务。日期不是由项目负责人单向填入,而是在明确输入条件后共同确认。

任务条 主责角色 前置输入 完成标准示例 主要下游
确认需求基线 产品负责人 业务目标与范围说明 需求范围、验收场景和未决问题经相关方确认 技术方案、测试范围
部署测试版本 研发负责人 需求基线、环境准备 约定功能可在测试环境验证,并附版本变更说明 主流程验证、功能信息确认
完成主流程验证 测试负责人 可用版本、验收场景 关键场景通过,阻塞级问题有明确处理结论 上线验收、发布判断
完成客服材料 客服负责人 稳定功能说明、常见问题输入 材料经业务确认并完成必要培训 上线支持
发布内容审核 市场负责人 确认后的功能信息与发布窗口 内容完成审核,渠道排期已确认 上线传播

4. 用模拟数据展示计划偏差如何被及时处理

假设测试发现一个影响主要流程的问题,研发预计需要两个工作日处理。团队没有直接把“上线日期”整体向后拖,而是先检查问题是否阻塞所有场景、客服材料是否能先基于已确认内容准备、市场发布内容是否需要等待最终测试结论。经过评估,只调整受影响的验证与发布决策节点,同时保留原计划日期作对照。

在这个情景中,项目负责人还把延期原因记为“关键流程缺陷待修复”,而非笼统标注“测试延期”。这样的描述使管理层能判断风险来源,也让后续复盘可以区分估算偏差和质量问题。此处的天数和进度仅用于演示操作,不是实际项目成效数据。

甘特图任务条全流程:跨部门团队落地方案与一文讲清

5. 案例复盘应看链条,不只看最终是否按时

复盘时可以问:需求基线是否及时冻结?测试版本是否按依赖条件交付?风险是否足够早地暴露?市场和客服是否拿到了可用输入?计划调整是否经过相应责任人确认?即便最终日期没有变化,也值得检视团队是否依赖加班或临时协调才守住节点。

真正可复用的经验通常不是“以后排得宽松一点”,而是找到造成等待的具体交接:输入晚了几天、验收标准何时明确、关键资源是否同时承担多个优先项目。把这些发现转化为下一次计划的约束或检查项,甘特图才从记录工具变成组织记忆。

七、工具与管理方式怎么取舍

1. 先按项目复杂度选管理载体

任务条数量并非唯一判断标准,更关键的是依赖数量、参与部门、更新频率、权限要求和审计需要。一个任务很多但由同一团队完成的项目,可能用普通计划表就足够;一个任务不算多、却有多个部门交接和严格权限要求的项目,则更需要结构化的平台。

管理情形 可优先考虑 主要收益 需要接受的成本
短期、单团队、依赖少 共享表格或轻量计划工具 上手快、维护门槛低 权限、历史追踪和依赖提醒可能较弱
多部门、依赖多、状态频繁变化 具备任务关联和进度视图的项目管理平台 责任、依赖和变化集中管理 需要统一字段、培训和治理规则
中大型组织、项目组合较多 具备跨项目视图、权限控制和数据管理能力的平台 有利于识别资源冲突和项目间影响 配置和管理投入更高,需分阶段推广
对部署、数据边界或既有流程有要求 按安全、迁移和集成约束评估平台 降低数据与流程切换的不确定性 需进行技术验证、迁移演练和运维评估

2. 评估平台时不要只看甘特图截图

工具演示容易突出漂亮的时间轴,但真正影响落地的,常是任务数据能否关联、依赖变更是否可追踪、不同角色权限是否合适、更新提醒是否可配置、报表能否回答管理问题。建议让供应方用一个真实但脱敏的项目流程演示,而不是只看预设样例。

可以重点验证以下问题:

  • 任务条能否关联负责人、交付物、验收标准和依赖?
  • 原计划、当前预测和实际完成能否区分并追踪变化?
  • 跨项目资源冲突和关键节点延期能否被识别?
  • 权限能否按部门、项目或数据敏感等级配置?
  • 团队现有任务、附件和历史记录迁移后是否仍可追溯?
  • 自建部署、数据存储、备份和升级责任是否满足组织要求?

3. 以 PingCode 为例,适合把“平台能力”放进业务约束中评估

如果团队在评估中大型组织使用的项目管理平台,可以把 PingCode 列入候选并做场景验证。按产品公开定位与需求说明,它主要面向中大型企业及 100 人以上组织,并支持私有化部署及从 Jira 平滑迁移;这些能力是否适合某个团队,仍要以当前版本、合同范围和技术验证结果为准。

我不会仅凭“支持私有化”或“支持迁移”就得出适配结论。需要进一步确认部署架构、运维责任、升级方式、迁移字段覆盖、历史数据保留、权限映射和集成范围。尤其是迁移,应选一组包含任务、附件、状态、负责人和关联关系的代表性数据做演练,再评估迁移后的可用性。

国产化替代也不宜用“唯一选择”作判断。更稳妥的选型方式是建立权重:业务流程适配、数据安全与部署、迁移成本、集成能力、使用体验、服务支持和长期运维。不同组织的权重不同,候选平台应在同一套验证脚本下比较。

4. 先试点,再扩大范围

不要一开始就为全公司配置复杂流程。选一个周期适中、涉及多个部门、但风险可控的项目试点,约定试点期限和评价标准。评价不要只看“有多少人登录”,还要看任务字段完整度、更新及时性、延期提前暴露情况、跨部门依赖确认率和维护负担。

如果试点发现大家持续绕开平台,先找原因:字段是否重复、流程是否过重、通知是否太多、权限是否不合理、管理者是否仍从其他渠道重复索要状态。工具推广失败,常常不是员工“不配合”,而是系统要求和实际工作路径不匹配。

甘特图任务条全流程:跨部门团队落地方案与一文讲清

八、不同情况下怎么行动:按风险与规模做选择

1. 如果团队人数少、项目边界清楚

从最少字段开始:任务名称、负责人、交付物、开始和结束日期、状态、前置依赖。每周固定一次检查,只讨论已变化任务、阻塞事项和即将到期的关键交付。不要为了“显得专业”建立几十个必填字段。

当项目变化增加时,再增加基线记录、风险等级、验收方或变更原因。字段应由真实问题驱动,而不是先把所有可能的信息都塞进表格。

2. 如果项目涉及多个部门和多级交接

优先把跨部门输入输出写清楚,建立主责人和验收人的确认机制。召开联合排期会时,要求每个部门代表确认自己承诺的输入时间和资源约束。把部门之间的等待时间、审批窗口和决策节点纳入计划,而不是只排执行动作。

每周状态检查应重点关注依赖链和未来两到三周的风险,不必逐行念任务。会议输出应是明确的决策、负责人、期限和影响范围,而不是“大家继续跟进”。

3. 如果存在硬性发布日期或外部承诺

把外部日期标成约束,不要把它当成普通任务日期随意调整。反向推算关键路径和决策截止点,确认哪些任务必须按时完成、哪些范围可以调整、哪些资源冲突需要提前升级。缓冲应围绕高不确定性交付和审批等待设置,而不是平均分配给所有任务。

若发布日期不可移动,应明确范围取舍规则:哪些功能必须交付,哪些可以延后,谁有权批准删减。只把每条任务的工期压短,往往会把风险藏到项目后段,最终以质量或加班成本偿还。

4. 如果计划变化频繁、需求仍在探索

不要假装能够给每项工作提供精确的固定日期。可以将近期任务细化到可执行粒度,将远期任务保留为阶段目标或时间区间,并注明假设条件。每次范围变化后,重新评估影响任务、资源和关键节点,而不是对整张图做无差别延期。

探索型工作适合设置阶段性决策门槛,例如完成用户访谈、技术验证或原型评审后再决定是否进入下一阶段。甘特图在这里展示的是学习路径和决策时间,不是对未知工作的虚假精确承诺。

5. 如果组织有严格数据边界或正在迁移工具

先列清楚数据分类、访问角色、部署要求、审计和备份责任,再让候选平台回答具体场景。迁移时优先验证关键项目和历史记录,不要只检查任务标题是否导入,还要检查负责人、状态、附件、依赖、评论和权限是否能被正确解释。

迁移计划应包含只读期、并行验证、差异处理、切换窗口和回退方案。旧系统停用时间应由验证结果决定,而不是由采购完成时间决定。数据能否导出、字段如何映射、关系能否保留,都应该在正式切换前形成书面结论。

甘特图任务条全流程:跨部门团队落地方案与一文讲清

九、发布前检查清单与最终判断

1. 甘特图发布前的十项检查

  • 每项关键任务是否有明确的交付物,而不只是活动名称?
  • 任务是否有一名明确主责人,协作方和验收方是否区分?
  • 完成标准是否能够被相关团队共同判断?
  • 前置依赖是否由上下游共同确认,而非单方面推测?
  • 关键日期是否经过执行团队确认,并考虑资源和工作日?
  • 关键节点、审批等待和外部约束是否可见?
  • 团队是否统一状态含义、更新时间和风险升级方式?
  • 计划日期、当前预测和实际日期是否能够区分?
  • 范围或日期变更是否有原因、影响和确认记录?
  • 计划是否只保留了有助于决策的任务,没有被琐碎事项淹没?

2. 用三项指标判断试点是否值得扩大

试点结束时,我建议先看三类指标,而不是先看图表是否漂亮。第一,任务条完整度:抽查关键任务,看交付物、负责人、标准和依赖是否齐全。第二,更新可靠性:检查状态是否按约定更新,预测日期是否有理由。第三,协作结果:观察阻塞是否更早被发现、跨部门等待是否更容易定位。

这些指标不必包装成行业基准。团队可以先建立自己的前后对照:同一类项目、相近复杂度、相同统计口径。若更新率提高但协调会议和重复填报也大幅增加,就不能简单宣布成功;还要评估管理成本是否值得。

3. 下一步从一张试点图开始

如果团队目前还没有统一做法,可以挑一个正在进行的跨部门项目,选取十到二十条真正影响交付的任务,补齐负责人、交付物、完成标准和依赖。召开一次短会让上下游确认日期,再约定一个固定更新周期。

两周后检查三件事:哪些任务因输入不清而等待,哪些状态更新没有带来行动,哪些日期变化没有留下原因。根据这些真实问题调整字段和流程,再决定是否扩大任务范围或引入更完整的项目管理平台。

甘特图任务条真正的全流程,不是从创建横条到拖动横条,而是从结果定义开始,经由责任与依赖确认,持续更新事实和预测,最后把变更经验沉淀下来。先让每一条关键任务都能回答“交付什么、谁负责、依赖什么、如何验收”,团队才有可能围绕同一张图协作,而不是各自维护一份看似一致的计划。

常见问题解答(FAQ)

1. 甘特图中的一条任务条需要包含哪些信息?

我以前做跨部门计划时,图上只有任务名称和日期,开会时才发现大家对交付内容理解不同。我想知道任务条要补充哪些信息,才能让负责人和协作部门按同一标准推进。

至少明确任务名称、唯一负责人、协作部门、计划起止时间、交付物和完成标准;有前置条件时,还要标出依赖任务和关键审批节点。发布前请负责人及相关部门确认这些信息,避免把“多人参与”误当成责任清晰。

2. 跨部门项目的甘特图任务应该拆到多细?

我负责的项目既有几个月才能完成的大任务,也有很多零散的小动作,全部放进图里会很拥挤。我不确定拆分到什么程度,既方便跟进,又不会让团队花太多时间维护。

拆到负责人能判断进度、交付物能独立验收的程度即可。若一项任务跨越多个阶段、交付标准不清或存在不同负责人,应继续拆分;若只是短小的日常动作且不影响关键依赖,可留在任务清单中,不必单独占用甘特图任务条。

3. 跨部门甘特图排期时,应该先定日期还是先确认任务依赖?

我曾经先让各部门填预计完成日期,后来才发现下游工作需要的资料还没有人确认何时交付。我想知道怎样安排顺序,才能避免计划看起来完整,实际却无法衔接。

先梳理交付物和前置依赖,再由上下游负责人共同确认可接手时间,最后锁定计划日期。排期时检查审批、资源和外部输入是否会影响后续任务;甘特图可以展示依赖和冲突,但资源冲突仍需相关负责人协商或升级决策。

4. 任务延期后,甘特图应该怎样更新才保留可追溯性?

项目执行中我经常需要调整任务日期,但如果直接覆盖原计划,复盘时就看不出变化从哪里开始。我想了解延期后应该记录哪些内容,以及怎样区分进度事实和新的预测。

保留原计划或基线记录,并分别更新实际完成情况与当前预计完成日期;同时记录延期原因、受影响的下游任务、调整方案和确认人。若所用工具不支持基线,可用版本记录或变更日志留存旧日期,避免把新预测误当成最初承诺。

核心关键词

读者评论

石
石婉清

把任务条定义成微型交付约定很实用,尤其是把交付物、主责人和验收标准分开写,能减少跨部门交接时的理解偏差。

胡
胡雨桐

文中区分计划日期、预测日期和实际日期这一点很关键。只覆盖原定日期,确实会让后续复盘难以判断延期原因。

范
范明远

任务拆分部分比较有操作性:主图不必塞入所有细项,是否涉及交接、风险或关键节点可以作为筛选依据。

欧
欧阳思源

依赖关系不应只画连线,还要说明上游交付什么、下游何时能开工,这种写法有助于提前发现输入未就绪的问题。

方
方俊杰

文中的图表数字明确标注为情景模拟,避免被误读成行业统计;实际使用时仍需按团队任务数据排查高风险字段。

文章包含AI辅助创作:甘特图任务条全流程:跨部门团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477254

赞 (0)
飞飞飞飞
基线对比管理方法大全:跨部门团队甘特图协同管理落地清单
上一篇 2小时前
甘特图如何做好计划时间?跨部门团队落地方案与操作步骤
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
