基线对比实操方法:跨部门团队提升甘特图效率的数据分析方法与模板
跨部门项目延期时,甘特图上一个红色任务通常解释不了真正的问题:它可能是执行慢了,也可能是上游交付晚了、需求变更了,甚至只是状态更新不及时。基线对比的价值,不是把计划日期和实际日期相减,而是把“原先承诺了什么、现在发生了什么、偏差会影响谁、下一步由谁处理”连成一条可核查的证据链。本文用一组明确标注为情景模拟的数据,拆解如何把甘特图从进度展示图变成跨部门决策工具。
一、先讲核心结论:基线是参照,不是装饰
1. 基线对比真正要回答四个问题
我判断一套基线对比是否有用,先看它能不能回答四件事:项目最初承诺的关键日期是什么;当前实际或预测状态与承诺相差多少;偏差是否沿依赖关系传导到里程碑;团队准备采取什么动作、何时复查。
如果甘特图只有计划条和完成百分比,却没有冻结版本、实际日期、依赖关系和责任人,它只能展示计划,不能支撑复盘。反过来,即使暂时没有复杂仪表盘,只要这些基本信息齐全,团队也能先做出有效的偏差判断。
我的核心判断是:基线对比的效率,首先取决于数据口径和行动闭环,其次才取决于图表或软件功能。工具可以减少汇总和展示的工作,但不能替团队决定“什么算完成”“什么变更需要审批”或“延期影响谁”。
2. 先把三种日期分开
- 基线日期:项目计划经相关负责人确认后留存的对照版本,例如基线开始日和基线结束日。
- 实际日期:工作真实开始或完成的日期。尚未完成的任务没有实际完成日期,不能用预测日期冒充。
- 当前预测日期:根据剩余工作、依赖和可用资源,对未来完成时间做出的最新估计。
这三类日期不能混在一个“结束时间”字段里。已经发生的事实、尚未发生的预测和历史承诺承担不同的管理作用。把当前预测覆盖到基线字段里,会让团队失去判断偏差从何时开始、计划为何改变的依据。
3. 把数据口径放在图表之前
开始比较前,我会先约定任务粒度、工作日口径、完成率定义、更新频率和变更审批规则。例如,日期差统一按工作日计算,完成率依据可验收的交付物,而不是由负责人主观填报。具体口径可以因组织而异,但必须在同一个项目里保持一致。
本文后续的示例均为情景模拟数据,用于解释计算和决策方式,不代表行业平均水平,也不是任何组织的实测结果。项目团队应使用自己的排期、状态记录和变更日志替换示例数值。

二、为什么跨部门团队容易在甘特图上“各说各话”
1. 同一个状态词,可能代表不同事实
一个部门说“完成 80%”,可能表示已完成八成工作量;另一个部门可能是已经做完主要工作,但剩余验收尚未通过;还有团队把“已经开始”误当成“进度正常”。如果没有统一定义,汇总后的百分比看似精确,实际上不可比较。
我会优先问一个问题:这个百分比能不能由可验收的交付物或明确的工作量计算出来?如果不能,就把它标注为负责人估计,并要求同时填报已完成成果、剩余工作和预测完成日。比起追求表面统一,先让数据含义透明更重要。
2. 任务名称相同,不代表任务是同一件事
跨部门计划常见“完成评审”“提交材料”“上线准备”等相似任务名称。若仅按名称匹配基线和当前数据,名称改动、拆分或合并都可能造成错配。建议每个任务使用稳定的唯一 ID;任务拆分时保留父子关系,并说明新任务如何承接旧任务的范围。
这一步容易被忽略,因为任务名称在人眼看来足够清楚。但自动汇总、版本比较和历史追踪需要稳定标识。名称可以修改,ID 和变更记录应能把前后关系解释清楚。
3. 任务延期不一定等于项目延期
一个非关键任务晚了几天,可能被后续缓冲吸收;一个只晚一天的关键依赖,却可能推迟多个部门的工作和最终里程碑。因此不能只数“红色任务”,还要查看前置关系、剩余浮动时间和受影响的下游任务。
反过来,甘特图显示里程碑暂时没有变化,也不代表风险已经消失。如果团队靠压缩测试、并行开展未经确认的工作或临时增加资源来维持日期,计划可能只是把风险转移到质量、成本或后续维护阶段。
4. 计划更新和实际记录经常被混为一谈
发生延期后,团队有时会直接把任务结束日期向后拖,再把新版排期当作原计划。这样做可以表达当前安排,却不能说明原先承诺与当前预测之间的差异。正确做法是保留原始基线,另行记录批准后的变更计划和当前预测。
若项目确实发生了范围或资源重大变化,可以建立新的批准基线,但必须保留旧版本和变更理由。这样既承认现实已经改变,也保留了判断计划质量和变更影响所需的历史证据。

三、基线对比常见误区:看上去有数据,不等于分析有效
1. 误区:把当前排期直接当成基线
当前排期反映的是团队今天认为应该怎样做,基线反映的是经过确认并留存的参照计划。两者可以不同,但不能彼此取代。如果原计划日期被覆盖,团队就无法区分“计划正式变更”与“执行偏差”,复盘会退化成对最新表格的描述。
处理方式是至少保留三个版本概念:批准基线、当前批准计划、最新预测。项目规模较小,也可以通过版本号、快照或只读归档实现,不必先引入复杂的配置流程。
2. 误区:用完成百分比代替交付验证
完成率适合辅助观察进展,不应单独作为交付事实。任务标记 90%,可能还差最后一项关键验收;标记 50%,也可能已经完成最重要的风险消除工作。对里程碑和关键交付物,应记录验收条件、验收人和通过日期。
如果工作难以按数量拆分,可以采用可验证的阶段状态,例如“未开始、进行中、待验收、已验收”,并附上证据链接或交付物名称。这样做未必让进度看起来更平滑,却更利于判断真实状态。
3. 误区:所有延期都归咎于最后执行的部门
任务的实际完成部门不一定是延误原因所在。一个研发任务可能晚于计划,但前置需求确认、接口资料或审批结果也可能迟到。归因时要沿依赖链回看,至少区分执行延误、前置交付延迟、范围变化、资源冲突、估算偏差和记录滞后。
我建议把“观察到的偏差”和“确认的原因”分成两个字段。偏差可以从日期计算得出;原因则需要任务负责人和相关依赖方核实。未经核验的推测应保留为待确认事项,而不是直接写成结论。
4. 误区:用颜色代替原因和动作
红黄绿可以帮助读者快速扫视,但颜色本身不说明下一步。一个红色任务至少要补充:偏差天数、对后续任务的影响、当前原因假设、责任人、缓解动作和复查日期。否则,颜色越鲜明,会议越容易围绕“为什么是红色”争论。
5. 误区:追求更多指标,却忽略数据是否可信
同时展示几十个进度指标,不一定提升控制力。如果任务更新已经过期、实际日期缺失,复杂的准时率和趋势线只会把不确定性包装成精确数字。建议先把数据完整性和更新及时性当作质量门槛,确认可用后再做绩效解释。

四、专业判断逻辑:先检查数据,再判断偏差,再决定动作
1. 第一步:确认比较的是同一范围和同一版本
在计算日期差之前,我会先核对基线版本、统计截止日、任务范围和日历口径。若当前任务已拆分、合并或删除,必须先建立前后对应关系;若项目范围发生批准变更,应标明变更生效时间。
范围不同却直接比较总工期,会把变更影响误算成执行偏差。遇到任务范围无法映射的情况,宁可标记为“不可直接比较”,也不要用未经说明的汇总数字制造趋势结论。
2. 第二步:按任务状态选择不同的比较方式
| 任务状态 | 优先比较内容 | 判断重点 |
|---|---|---|
| 尚未开始 | 基线开始日与当前预测开始日 | 是否被前置任务、资源安排或审批卡住 |
| 进行中 | 基线结束日与当前预测结束日,并查看实际开始日 | 预测是否更新、剩余工作是否可信、偏差是否扩大 |
| 已完成 | 基线结束日与实际完成日 | 偏差是执行、依赖、变更还是记录口径造成 |
| 已取消或范围转移 | 变更批准记录与任务映射关系 | 是否应从当前范围剔除,以及历史基线如何保留 |
不要把未完成任务的预测结束日写进实际完成字段,也不要用空白值默认代表“按期”。空值应有明确含义:尚未开始、未更新、不适用或数据缺失,最好通过状态字段区分。
3. 第三步:计算偏差,但不把公式当结论
对已完成任务,可以按“实际完成日减基线结束日”计算完成日期偏差;对未完成任务,则按“当前预测结束日减基线结束日”计算预测偏差。若统一采用工作日,所有任务都应使用同一工作日历。
正数表示晚于基线,负数表示早于基线。日期偏差只是筛查信号,不是原因说明,也不是项目最终延期天数。若团队使用不同日历、非工作日规则或时区,应先统一算法再汇总。
已完成任务偏差 = 实际完成日期 – 基线结束日期
未完成任务预测偏差 = 当前预测结束日期 – 基线结束日期
里程碑准时率 = 截止统计日按基线日期完成的里程碑数 ÷ 截止统计日应完成的里程碑数
状态及时率 = 在约定更新时间内完成更新的任务数 ÷ 应更新任务数
4. 第四步:把偏差放回依赖网络里
先识别有偏差的任务,再检查它的前置任务、后续任务和里程碑。重点关注三种情况:前置交付尚未验收;下游任务已经开始但依赖条件不完整;关键里程碑没有可用缓冲。若项目使用关键路径分析,还需确认当前依赖和工期是否已更新。
如果一个偏差没有影响后续日期,记录它仍有价值,但不必和影响核心交付的偏差同级升级。分级响应能减少团队把注意力平均分配给所有红色任务的情况。
5. 第五步:从指标映射到管理动作
一个可执行的分析结果,至少应包含任务、偏差、证据、影响、责任人、动作、完成时间和复查点。若原因尚未确认,动作可以是“在某日期前核实依赖方交付记录”,而不是直接要求某部门加班赶工。
先核事实,再定原因;先评估影响,再决定升级。这条顺序能减少误判,也让项目复盘从“谁的任务变红了”转向“如何降低对整体交付的影响”。

五、情景模拟:从一张跨部门计划表找到真正的风险点
1. 案例边界与任务数据
以下模拟一个包含市场、研发、法务和运营的发布项目。项目团队约 120 人,涉及多个职能小组。所有日期差均按工作日计算,数据只用于展示方法,不代表真实企业项目或行业基准。

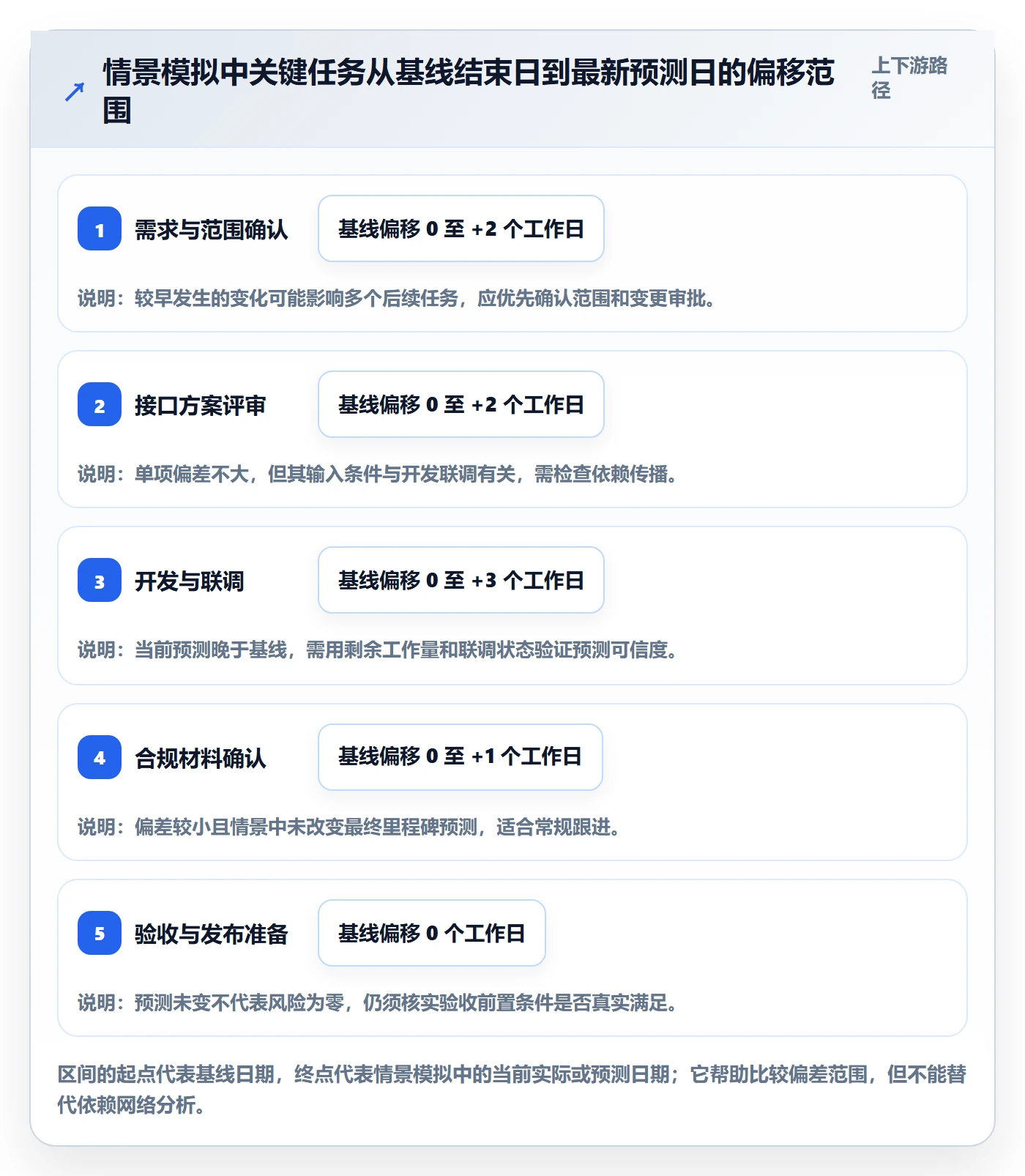

| 任务 | 负责部门 | 基线结束 | 实际或预测结束 | 偏差 | 情景说明 |
|---|---|---|---|---|---|
| 需求与范围确认 | 市场、产品 | 第 5 周周五 | 第 6 周周二 | 晚 2 个工作日 | 一项需求在评审后新增,范围确认时间顺延 |
| 接口方案评审 | 研发、业务 | 第 7 周周三 | 第 7 周周五 | 晚 2 个工作日 | 输入资料晚交,评审会改期 |
| 开发与联调 | 研发 | 第 10 周周五 | 第 11 周周三 | 晚 3 个工作日 | 联调开始时间受接口确认影响 |
| 合规材料确认 | 法务、业务 | 第 10 周周三 | 第 10 周周四 | 晚 1 个工作日 | 材料补充后完成确认,未改变最终里程碑预测 |
| 验收与发布准备 | 运营、研发 | 第 12 周周三 | 第 12 周周三 | 0 个工作日 | 当前预测未变,但仍需核实测试覆盖与验收条件 |
2. 表面现象与关键判断
单看任务表,开发与联调晚了 3 个工作日,可能会被归因于研发执行速度。但沿依赖关系回看,范围确认晚了 2 个工作日,接口评审又晚了 2 个工作日,开发任务的开始条件受到前置交付影响。
此时不能简单把两段日期差相加并宣布最终里程碑必然晚 4 天。任务之间可能存在并行工作、缓冲或日期重叠;准确判断应查看实际依赖、剩余工作、关键路径和当前可用资源。这里的结论应是“存在传导风险,需要核验”,而不是仅凭表格直接推定最终延期。
合规材料晚了 1 个工作日,但情景中的最终预测没有改变。这说明它需要记录和复盘,却未必与联调延期同级处理。团队可以保持跟进,同时把项目级升级资源优先放在可能影响发布准备的依赖链上。
3. 把偏差转成可复查的行动
- 范围确认:由需求负责人在两个工作日内锁定新增需求的边界,并标记是否需要正式变更审批。
- 接口评审:由业务和研发共同确认资料清单、交付责任人及最晚提交时间;资料未齐时提前发出风险提示。
- 开发与联调:由研发更新剩余工作量和预测日期,并说明当前估算是否包含补充接口调整。
- 验收与发布:由运营确认测试范围、验收条件和可用缓冲;若预测变化,及时更新风险等级和相关部门安排。
每个行动都需要明确“完成”的证据。例如,接口评审不能只写“已沟通”,应记录评审结论、未决问题和责任人。复查日期也要在甘特图或项目台账中体现,否则行动项很容易从会议纪要中消失。

4. 哪些结论目前还不能下
这组模拟数据没有提供关键路径计算、资源负荷、任务剩余工时、需求变更审批结果和历史预测准确度。因此不能据此断言项目一定延期,也不能判断具体部门绩效。它足以展示“先定位、再核验、后行动”的分析过程,不足以作为绩效排名或行业对标材料。
真正的项目复盘应补齐这些证据,并注明数据截点。例如“截至周三 17:00 的预测”比“最新状态”更清晰,因为后者可能因各部门更新时间不同而无法复现。

六、可复制的基线对比模板与更新规则
1. 任务级模板:让每一行都能追溯
下表可复制到电子表格、项目台账或某项目管理工具中。任务 ID 应保持稳定;日期字段需要区分基线、实际和预测;“原因”在核实前可标注待确认,避免把推测写成事实。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 任务 ID | 稳定且唯一,任务改名时尽量不变 | DEV-024 |
| 任务名称 | 描述可交付工作,避免只写“跟进”“处理” | 完成接口联调与异常场景验证 |
| 负责部门与责任人 | 明确执行负责人及需要协作的部门 | 研发;任务负责人甲 |
| 前置任务 | 填写影响本任务开始或完成的依赖 | 接口方案评审通过 |
| 基线开始与结束 | 来自已批准并留档的计划版本 | 第 8 周周一至第 10 周周五 |
| 实际开始与实际结束 | 只填写已经发生的日期;未完成时结束日期留空 | 实际开始:第 8 周周二 |
| 当前预测结束 | 未完成任务的最新估计,并注明更新时间 | 第 11 周周三;周三 17:00 更新 |
| 完成状态与验收证据 | 说明进度口径、验收条件或交付物 | 待验收;联调报告链接 |
| 偏差与原因分类 | 偏差按统一日历计算;原因需核实 | 预测晚 3 个工作日;待核实依赖影响 |
| 影响任务与行动项 | 记录下游影响、责任人、截止时间和复查点 | 影响发布验收;负责人乙;周五复查 |
2. 每周更新:按固定顺序完成四项检查
- 刷新事实:负责人补充实际开始、实际完成、剩余工作和当前预测,标明数据更新时间。
- 检查异常:筛选已晚于基线、预测将晚于基线、状态过期、依赖未满足的任务。
- 核实影响:检查偏差是否影响关键任务、里程碑、其他部门承诺或验收条件。
- 关闭行动:记录责任人、完成时限、复查日期;上次未完成的行动要说明原因和新计划。
如果团队规模较大,可以按部门先核验,再由项目经理或 PMO 汇总。汇总人不应代替各部门猜测进度,而应负责检查字段完整性、依赖冲突和口径一致性。
3. 变更留痕:保留原承诺,也承认新现实
计划变更时,建议记录变更编号、提出时间、提出人、原因、影响任务、审批人、生效日期和新版本号。变更批准后,当前计划可以更新;原基线仍应可查。这样既能按新安排继续执行,也能复盘变更给成本、时间或范围带来的影响。
不需要每次微调都走同样重量的审批。团队可以预先区分普通预测更新和正式基线变更:前者反映当前估计,不改变原参照;后者涉及承诺范围或重要里程碑,需要明确批准和版本留存。

七、不同项目情境下的行动建议与取舍
1. 项目范围稳定、依赖较少:优先轻量执行
如果项目由少数团队完成、范围变更少、依赖关系简单,不必一开始就搭建复杂的指标体系。保留一版批准基线,按周更新实际和预测日期,跟踪重要里程碑及延期任务即可。
这种做法的优势是上手快、维护成本低;取舍是对复杂资源冲突和多层依赖的解释能力有限。项目变复杂时,再补充唯一任务 ID、依赖关系和变更审批记录。
2. 多部门、多依赖、里程碑密集:提升依赖可见性
如果多个部门围绕同一里程碑交接,优先建立明确的输入条件、交付物、验收人和最晚交付时间。甘特图中的依赖线应对应真实工作关系,不能为了图面整齐而把所有任务都串成一条链。
这类项目更需要按影响等级管理异常,而非平均追踪所有任务。关键里程碑、低缓冲任务和跨部门交接可以设置更高更新频率;一般任务继续采用周更,避免团队把大量时间花在重复填报上。
3. 需求变化频繁:拆分“当前预测”和“正式基线变更”
变化频繁的项目里,团队需要快速更新预测,但不宜因此频繁覆盖基线。把变更记录、当前预测和批准基线分开,才能看到变化的来源和累积影响。对暂时未批准的需求,可使用情景预测展示风险,但不要把它当成已承诺计划。
这种做法提高了透明度,但需要团队接受“预测会变化”这一事实。若管理者只接受单一确定日期,团队可能更倾向于隐瞒风险或延迟更新,反而削弱计划的可信度。
4. 数据成熟度较低:先补质量,再做绩效分析
若实际日期大量缺失、状态更新滞后、任务拆分粒度不一致,第一阶段目标应是提高字段完整率和更新及时率。此时直接用延期率评价部门,容易把数据管理问题误当成执行能力问题。
可先选一个跨部门项目试运行两到三个更新周期,检查字段是否填得动、口径是否一致、会议能否形成行动项。周期长度应结合项目节奏确定;关键不是某个固定周数,而是有足够记录来暴露流程问题。
5. 组织规模较大:选择自动化,但保留治理责任
当项目数量多、任务依赖复杂、跨部门协作频繁时,自动化汇总和历史版本管理会更有价值。企业可根据部署、安全、权限、迁移和报表需求评估某项目管理平台,但不应只看能否画甘特图,还要核验数据导出、权限边界、变更追踪和现有流程适配。
工具可以减少手工汇总,却不能替代项目治理。使用哪种工具,最终仍要明确谁维护基线、谁确认实际状态、谁批准变更、谁处理跨部门冲突。对于规模较大的组织,先用真实项目验证工作流和数据权限,再决定扩大范围,通常比仅凭功能演示做判断更稳妥。
| 项目情境 | 优先做法 | 主要收益 | 需要接受的取舍 |
|---|---|---|---|
| 范围稳定、团队较小 | 保留基线,周更关键日期和里程碑 | 实施轻、反馈快 | 复杂依赖和资源冲突分析有限 |
| 多部门依赖密集 | 维护依赖关系、交接条件和影响等级 | 更早识别传导风险 | 需要投入时间维护任务关系 |
| 范围持续变化 | 分开保存批准基线、当前计划和预测 | 能解释变化来源与累积影响 | 版本与变更记录管理更复杂 |
| 数据质量较弱 | 先治理字段、口径和更新责任 | 减少基于错误数据的判断 | 短期内未必能得到漂亮的指标看板 |
| 项目数量多、规模较大 | 评估自动汇总、权限、版本和集成能力 | 减少重复整理,支持跨项目观察 | 需承担配置、迁移和流程适配成本 |

八、让甘特图真正提升效率:从一次复盘开始
1. 先选一个项目,不要一开始追求全组织统一
挑选一个确实有跨部门依赖、但规模仍可控的项目,先明确基线版本、任务字段、日期口径和更新责任。试运行期间记录哪些字段无人填写、哪些状态词产生分歧、哪些偏差无法映射到行动项。
试点不是为了证明工具有效,而是为了找出组织真实的协作断点。若大家连“验收完成”都没有共同定义,先解决定义问题;若数据散落在多个表格,先明确唯一维护入口。
2. 每次复盘只回答三个决策问题
- 哪些偏差已经影响或可能影响关键里程碑?
- 哪些风险可以通过调整顺序、资源或交付条件缓解?
- 哪些事项需要变更审批、管理层决策或跨部门升级?
会议不必逐行朗读甘特图。让参会者聚焦需要决策的异常,其他状态通过异步更新完成。这样既减少低价值汇报,也让甘特图成为会议输入,而不是会议本身。
3. 用过程指标验证改进,而不是先承诺效率提升
可以观察状态及时率、关键日期完整率、偏差原因核实率、行动项按期关闭率和预测日期调整频次。它们能帮助团队判断流程是否更可靠,但不能单独证明整体生产效率提高,也不能替代交付质量和业务结果。
如果要比较调整前后,需保持统计范围、任务定义、周期长度和口径一致,并记录同时发生的范围变化、资源变化及项目难度差异。没有对照条件时,最好称为团队的过程观察,不要包装成普遍适用的效率提升比例。
4. 下一步就做这五件事
- 选定一个跨部门项目,确定统计截止日和工作日口径。
- 保存当前经确认的计划版本,并标注基线批准人和生效日期。
- 为任务补齐唯一 ID、责任部门、基线日期、实际或预测日期、依赖关系和更新时间。
- 筛选偏差任务,先核实数据,再检查依赖影响,区分事实与原因假设。
- 把风险转成责任人、行动期限和复查日期,在下一个更新周期验证结果。
基线对比最有价值的地方,不是证明谁偏离了原计划,而是让团队更早发现承诺与现实之间的距离,并在影响扩大前做出可追溯的调整。下一步不必先换工具或搭大屏,先把一条基线留住、一次状态更新做准、一个偏差追到行动闭环,再根据项目复杂度逐步扩展。

常见问题解答(FAQ)
1. 甘特图中的基线应该什么时候设定,后续能不能修改?
我在项目刚启动时经常需要先排一版计划,但需求、资源和部门依赖还可能变化,所以不确定什么时候保存基线最合适。项目进行中遇到延期时,我也担心直接调整日期会让后续对比失去意义。
在关键范围、任务负责人、依赖关系和主要日期经相关成员确认后,保存一版基线,并记录版本号、确认时间和批准人。之后可以调整当前计划,但不要覆盖原基线;只有正式批准范围或计划变更时,才另存新基线,并保留变更原因、影响任务和审批记录。
2. 跨部门甘特图基线对比应该跟踪哪些指标?
我会看到各部门用不同方式汇报进度,有的按完成比例,有的只报预计完成日期,因此不确定哪些数字值得放进复盘。指标太多又容易变成填表负担,难以定位真正影响项目的偏差。
先选能支持行动的少量指标,并统一口径:开始日期偏差等于实际开始日期减基线开始日期;完成日期偏差等于实际或预测完成日期减基线结束日期;延期任务占比等于超过基线结束日期且未完成的任务数除以纳入统计的任务数。另可统计里程碑按期率和数据及时率;日期差以工作日还是自然日计算、任务范围如何纳入,都要事先约定。
3. 怎样保证不同部门提交的甘特图数据可以直接比较?
我在跨部门项目里遇到过同一个状态在各部门含义不同的情况,也有人用自然日排期、有人用工作日排期。数据汇总后看起来有偏差,但我无法判断是执行问题还是口径不一致。
建立统一字段和填写规则,至少包含唯一任务 ID、部门、责任人、基线起止日期、实际起止日期或预测结束日期、进度、前置任务和更新时间。明确工作日或自然日、完成比例算法、状态定义及更新截止时间,并指定各部门的数据负责人;汇总前先检查缺失值、重复任务和过期更新。
4. 发现任务偏离基线后,怎样判断它是否会拖延整个项目?
我看到某项任务晚于原计划时,常会担心整个项目都要延期,但有些任务其实有缓冲时间,或者并不影响最终交付。复盘时我想区分局部偏差和真正需要升级处理的风险。
先核实实际状态和偏差日期,再检查该任务是否位于关键依赖链、是否影响里程碑,以及后续任务有没有可用缓冲。若关键后续任务或项目里程碑的预测日期因此晚于基线,就将其列为项目级风险;同时记录原因类别、受影响任务、责任人、纠偏动作和复查日期,不能仅凭单项任务延期就判定项目整体延期。
核心关键词
文章包含AI辅助创作:基线对比实操方法:跨部门团队提升甘特图效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/477144
读者评论
把基线、实际日期和当前预测分开记录很关键,否则延期后直接改计划日期,确实会丢失原始承诺的参照。
文章提醒用稳定任务 ID 追踪拆分和合并后的任务,这对跨部门汇总很实用,单靠任务名称容易匹配错。
完成率不能替代验收状态这一点说得比较到位,尤其是临近交付时,剩余的验收环节可能决定里程碑是否真正完成。
延期归因不能只看最后执行任务的部门,还要沿依赖链核对前置交付、变更和资源情况,这样更不容易把推测当成责任结论。
示例数据明确标注为情景模拟,并强调先核验数据再计算指标,避免把看似精确的数字误当作行业结论。
