基线对比管理方法大全:跨部门团队甘特图制度设计落地清单
跨部门项目最容易出现的一种“进度正常”,是每个部门都按自己的口径报正常,直到关键交付日才发现上下游日期对不上。解决办法不是把甘特图画得更细,而是先固定一份共同认可、能够追溯的计划基准,再把实际状态、最新预测和正式变更分开管理。基线不是不许计划变化,而是让每次变化都能解释、评估并留下记录。
一、先讲核心结论:甘特图是视图,基线制度才是管理机制
1. 基线对比要回答三个不同的问题
我设计基线对比规则时,会先把三个问题分开:项目最初批准的计划是什么?目前实际做到哪里?按现在掌握的信息,预计什么时候完成?这三者分别对应基线、实际进展和最新预测,不能用一个不断修改的“当前日期”同时回答。
如果团队只维护一份会被持续覆盖的甘特图,延期后把原计划日期改成新日期,图上看起来仍然“按计划推进”,但管理者失去了判断偏差和复盘原因的参照。反过来,如果把所有预测变化都当成正式变更,审批又会变得过重,团队可能干脆不更新计划。
我的判断是:基线负责提供比较坐标,预测负责提示未来风险,实际进展负责说明已经发生的事实。甘特图负责把它们呈现出来,制度负责规定谁更新、谁确认、何时升级,以及什么情况下可以改基线。
2. 一套最小可行规则,至少要有五项
- 一个正式基线版本:有版本号、批准日期、适用范围和审批记录。
- 三类日期:基线日期、实际日期、当前预测日期,不互相覆盖。
- 明确的责任人:每项任务有一个对结果负责的负责人,协作方作为参与角色记录。
- 可闭环的偏差记录:偏差有原因、影响、行动项、负责人和复查日期。
- 可追溯的变更流程:区分普通预测更新与正式基线变更,保留旧版本。
如果团队目前只能先改一件事,我建议先停止覆盖原始批准日期。保留基线之后,哪怕一开始只有简单表格,也能逐步建立偏差解释、跨部门交接和变更审批。没有共同参照,再先进的图表也只是在展示一份会变动的计划。

二、背景和真实场景:部门都在推进,项目仍可能整体延期
1. 延误经常发生在部门交界处,而不是任务清单里
以一个产品改版项目为例:产品部门提交需求,设计部门交付交互稿,研发部门完成开发,测试部门安排验收,合规部门审核对外内容。每个部门都能列出自己的工作任务,但项目能否按期,不只取决于任务是否完成,还取决于交付物是否满足接收条件、下游是否及时接手,以及相关审批是否在计划窗口内完成。
设计部门说“稿子已经交了”,研发部门说“关键页面还没确认”;研发说“功能已开发”,测试说“测试环境和数据尚未就绪”。这时争论“谁的进度不准”往往没有帮助。更有效的做法,是回到任务定义:交付物是什么、谁接收、何时验收、未满足条件时如何处理。
因此,甘特图中的跨部门任务不能只写“设计完成”或“测试开始”。我会要求任务同时说明可验收的交付物、前置条件、接收人和交接日期。否则,计划上虽然有一条连接线,实际协作却没有明确的交接契约。

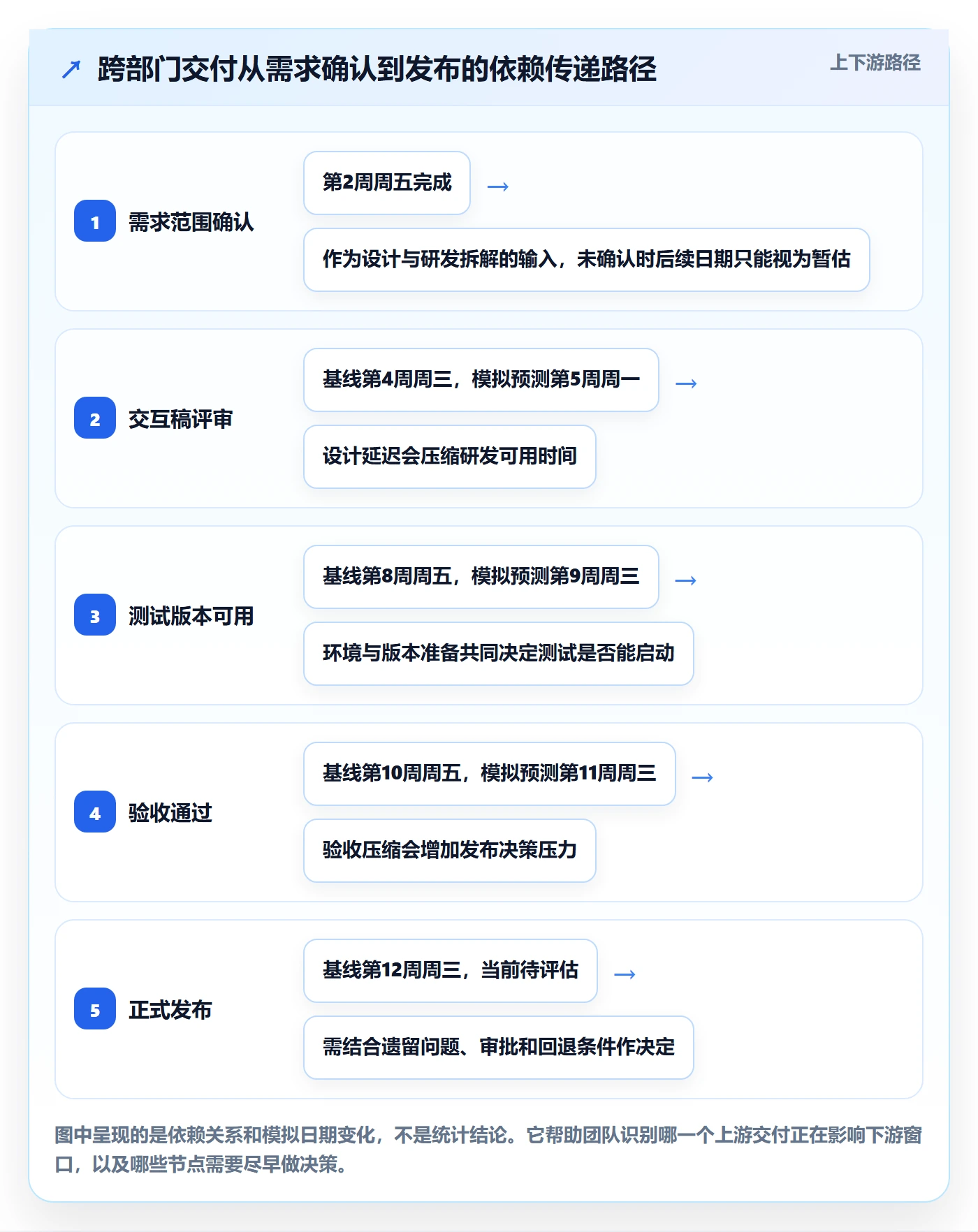

2. 示例项目:先把“状态争议”变成可核对的日期和证据
下面以一个为期十二周的示意项目说明。项目涉及产品、研发、测试和合规四个团队,计划在第十周完成验收,第十二周发布。表中的安排是情景模拟,用于演示管理方法,不代表行业平均值或真实项目统计。
| 交付节点 | 基线日期 | 当前预测 | 责任方 | 需要核对的交付证据 |
|---|---|---|---|---|
| 需求范围确认 | 第2周周五 | 第2周周五 | 产品负责人 | 已签字的范围清单、未纳入项列表 |
| 交互稿评审通过 | 第4周周三 | 第5周周一 | 设计负责人 | 评审结论、待解决问题及关闭记录 |
| 测试版本可用 | 第8周周五 | 第9周周三 | 研发负责人 | 可部署版本、环境清单、已知缺陷说明 |
| 验收通过 | 第10周周五 | 第11周周三 | 测试负责人 | 验收记录、遗留问题的处置决定 |
| 正式发布 | 第12周周三 | 待风险评估 | 项目负责人 | 发布审批、回退方案、相关部门确认 |
这张表最重要的不是日期看起来多精确,而是能看见预测变化传导到了哪里。交互稿晚了三个工作日,测试版本可能因此推迟,验收窗口也可能被压缩。项目经理据此可以提前讨论资源、范围或发布窗口,而不是等最后一周再发现整体日期已经失守。

3. 进度状态必须配合定义,不然百分比没有可比性
“完成80%”听起来精确,但如果一个部门按投入工时估算,另一个部门按子任务数量估算,两个百分比不能直接比较。对交付型任务,我更倾向于用可验证的状态:未开始、进行中、待验收、已完成、受阻;需要量化时,再明确百分比的计算依据。
例如,“开发80%”不能只由负责人主观填写。团队可以事先约定按已完成并通过检查的功能点估算,或将任务拆成具有明确验收条件的子任务。具体做法取决于项目特点,但原则相同:状态变化必须能对应到交付证据,而不是只对应到会议上的口头判断。
三、常见误区:把图表变漂亮,不等于把计划管住
1. 误区一:把基线当成不能变化的“承诺书”
基线是经过确认、用于比较的计划版本,不是要求项目无论发生什么都不得调整。需求变化、外部审批、资源冲突和技术风险,都可能使原计划不再合理。真正的问题不是计划发生变化,而是团队悄悄改掉原日期,却没有说明变化原因、影响范围和批准依据。
如果团队害怕调整基线,可能会出现一种反效果:计划表上的日期始终没变,实际工作却早已按另一套日期运行。此时基线失去管理意义,团队也无法区分“执行偏差”与“经批准的计划调整”。合理的制度应允许变化,同时让变化可见、可解释、可追溯。
2. 误区二:把最新预测直接当作新基线
预测是基于当前信息对未来完成时间的判断,通常应随风险变化而更新;基线则是正式批准的比较参照。两者的审批要求不应相同。若每次预测变化都要走正式审批,团队会降低更新意愿;若每次预测变化都自动成为新基线,团队就失去衡量偏差的稳定参照。
我的做法是允许项目负责人按约定更新预测,但只有当变更影响获批目标、关键里程碑、范围、资源承诺或治理层要求的日期时,才进入基线变更流程。哪些事项属于正式变更,应由组织在项目启动时定义,而不是延期后临时讨论。
3. 误区三:甘特图有负责人字段,就等于责任清晰
字段里填了一个名字,并不意味着这个人拥有所需的决策权、资源或交付条件。跨部门任务尤其如此:任务负责人可能负责推动,却无法决定上游部门何时交付,也无法批准下游验收。
因此,我会把“负责执行的人”和“需要提供输入或作出决定的人”分开记录。负责人对任务状态和行动项负责,协作部门对约定输入负责,审批人对需要决策的事项负责。若一个任务需要多人共同承担结果,应进一步指定唯一的最终协调责任人,避免出现“所有人参与、没人负责”。
4. 误区四:只比较开始和结束日期,不看依赖与验收
一项任务提前两天开始,不一定代表项目进展更好;一项任务按期结束,也不一定意味着下游可以接手。比如交付物缺少接口说明、数据权限或验收记录,任务虽然在甘特图上标成完成,下游仍可能无法启动。
对跨部门项目,我会检查三类连接:任务之间的时间依赖、交付物的验收依赖、决策或资源的依赖。甘特图可以展示前两类中的一部分,但资源审批、外部确认和环境准备常常需要额外的风险记录或决策台账,不能仅靠一条连线表达。
5. 误区五:把所有偏差都变成追责问题
偏差记录的首要用途是发现项目影响并推动纠偏,不是先寻找个人过失。若团队一看到红色延期标记就开始追责,负责人可能倾向于延迟报风险、弱化状态或把预测日期填得过于乐观,最后反而降低信息质量。
我更看重偏差是否尽早暴露、原因是否可核对、行动是否有人承担。对重复出现的系统性问题,例如审批等待、接口责任不清、资源争用,应调整协作机制;对具体任务的执行问题,再分析其可控程度和责任边界。偏差是管理信号,不能只把它当作个人评分。

四、专业判断逻辑:怎样建立一份真正可比较的基线
1. 先界定比较对象,而不是先画任务条
基线是否有用,取决于团队在比较什么。只比较日期,可能漏掉范围变化;只比较交付物数量,可能忽略验收质量;只比较部门完成率,可能看不出关键依赖是否满足。启动时应先确定项目要控制的对象,通常包括范围、关键里程碑、主要任务日期、依赖关系和责任人。是否纳入成本、资源或质量指标,则按治理要求和项目风险决定。
在跨部门项目中,我建议先把主要交付物和验收条件写清,再分解成可安排的任务。任务粒度不必追求越细越好:太粗无法识别风险,太细则维护成本高、状态更新容易变成填表。实用的判断标准是,任务负责人能否独立说明任务结果、预计时长、前置条件和完成证据。
2. 冻结前做一次“计划可执行性审查”
基线审批不应只是负责人确认日期。正式批准前,至少要检查范围是否明确、重要任务是否漏项、部门接口是否有人承接、依赖日期是否得到相关团队确认、关键资源是否存在冲突,以及风险假设是否被记录。
若计划高度依赖尚未确认的条件,例如外部供应商交付、监管审批或关键岗位资源,不能把这些不确定性藏在一条看似确定的日期后面。可以记录为计划假设、风险项或条件性里程碑,并说明由谁跟踪、何时复核。这样做不会消除不确定性,但能让管理层知道计划建立在什么条件上。
3. 给每项跨部门任务定义交接契约
我通常会要求跨部门任务至少具备五类信息:交付方、接收方、交付物、验收条件和约定日期。对高风险交接,还要记录未满足条件时的处理方式,比如退回修改、带风险进入下一阶段,或提交项目决策人判断。
以下是可以直接改造为团队模板的字段。小项目可以保留核心字段,大型项目再增加审批、证据链接和风险分类。
| 字段 | 填写要求 | 管理价值 |
|---|---|---|
| 任务名称与交付物 | 用结果描述任务,避免只写“跟进”“支持”等动作词 | 让相关方知道完成后应得到什么 |
| 基线开始与完成日期 | 记录经批准版本中的日期,不随预测更新而覆盖 | 提供统一的偏差比较参照 |
| 实际开始与实际完成日期 | 按实际发生情况记录,未完成时保持为空或标记未完成 | 便于复盘实际执行和等待时间 |
| 当前预测日期 | 依据最新风险和工作进展更新,并标明更新时间 | 支持提前评估后续影响 |
| 负责人、协作方与接收方 | 区分执行责任、输入责任和验收责任 | 减少跨部门任务的责任空档 |
| 依赖、验收条件与证据 | 列明前置条件、通过标准及记录位置 | 让“完成”能够被核对 |
| 偏差原因与行动项 | 记录原因类别、影响、措施、负责人和复查日期 | 把状态报告转化为纠偏闭环 |
| 基线版本与变更编号 | 关联原版本和批准后的变更记录 | 支持追溯计划为何、何时发生调整 |
4. 用“原基线,当前预测,实际结果”组织比较
推荐的比较顺序不是只问“今天延期几天”,而是先看原基线与当前预测的差异,再看实际结果和差异原因。一个尚未完成的任务没有实际完成日期,不能伪装成已完成;一个已经完成的任务,应保留实际日期,而不是把预测日期改成实际日期后抹去预测曾经发生过的变化。
例如,基线计划第八周周五交付测试版本,项目在第七周评估后预测要到第九周周三。此时应更新预测并分析影响,但不必立刻重写基线。若之后审批通过,将验收里程碑和发布窗口整体调整,再新建基线版本并记录生效日期。

5. 设定偏差阈值时,要结合影响,不要只看天数
偏差升级阈值没有适用于所有组织的统一答案。一个工作日的变化,可能影响发布窗口或合同承诺;五个工作日的变化,也可能只影响一项可并行处理的内部工作。判断是否升级时,我会同时看偏差幅度、下游依赖、关键里程碑、外部承诺、资源冲突和风险可逆性。
组织可以先设一个便于试运行的示意规则,例如:影响关键里程碑、突破既定容忍区间、需要其他部门调整资源,或可能改变范围、成本和交付承诺时,必须升级。具体天数或比例应由企业根据项目类型校准,并明确为内部规则,而不是对外宣称的行业标准。
五、具体案例与数据观察:用一次延期演练看出制度有没有用
1. 情景模拟:一次设计延迟如何影响后续安排
继续使用前面的十二周项目。交互稿原计划第4周周三完成评审,因需求边界尚未确认,团队在第4周初预测会延至第5周周一。此时,设计负责人更新预测,产品负责人确认待定需求清单,研发负责人评估并行开发的范围,测试负责人检查原测试窗口是否需要移动。
这一步的重点不是立即决定发布日期,而是把影响拆成可回答的问题:哪些设计页面是研发启动的硬前置?哪些模块可以按已确认方案先做?测试环境是否必须等全部功能开发完成?如果采取并行方案,新增返工风险由谁接受?这些问题比单独把一条甘特图横条向右拖动更能帮助团队决策。
2. 把预测变化转成行动,而不是停留在“风险已知”
情景模拟中,团队决定将已确认的页面交付给研发先行拆分,未确认的两项需求进入变更评估,不允许以口头要求直接插入开发。项目负责人把风险记录为“范围确认延迟可能影响验收窗口”,指定产品负责人在约定日期关闭需求争议,研发负责人说明并行开发的边界,测试负责人提前确认环境准备条件。
这样的处理并不保证项目一定按原日期交付,但至少让管理者知道:风险在哪里、谁在行动、何时复查,以及哪些日期仍然只是预测。若到复查点问题没有关闭,团队就能基于新信息调整预测或发起正式变更,而不是在项目末期才把“早就知道的风险”包装成突发事件。
3. 示例偏差台账:一行记录应能推动下一步
| 偏差事项 | 对计划的影响 | 当前处理动作 | 责任人与复查点 | 升级判断 |
|---|---|---|---|---|
| 两项需求边界未确认 | 交互稿预测延后,可能压缩研发拆分时间 | 已确认范围先交付;争议项单独评估 | 产品负责人;下次计划复核时检查 | 若影响验收里程碑或扩大范围,提交变更评估 |
| 测试环境准备依赖权限审批 | 测试启动日期可能晚于版本交付日期 | 提前提交权限申请并确认环境责任人 | 测试负责人;环境验证前复查 | 若阻塞关键路径,按项目规则升级 |
| 新增需求提出 | 可能增加开发、测试与验收工作量 | 先评估范围、日期、资源和质量影响 | 提出方与项目负责人;审批前不纳入承诺 | 获批后进入正式基线变更流程 |
台账的作用不是让项目多一张表,而是避免会议纪要里堆满“持续跟进”。每一项偏差都应有下一个可核对的动作。若行动项没有责任人、期限或复查条件,它就不是闭环,只是被记录下来的担忧。

4. 如何看待示意数据,避免把案例误当成效果承诺
以上案例中的日期和台账数量都是为说明流程而设置的模拟数据,不能推导出“采用某种制度就能减少多少延期”或“某个团队通常需要几周完成交付”。实际项目应以自己的基线版本、状态更新时间、偏差记录和变更审批记录为依据,逐期观察流程是否改善。
对管理者来说,比单看准时率更值得追问的是:风险是否更早被发现?偏差原因是否能够分类?升级后是否有人作出决策?已批准变更是否通知了受影响部门?这类过程证据能够解释结果,也能帮助团队找到下一次可改进的具体环节。
六、基线变更和执行节奏:让计划可以调整,但不失去历史
1. 明确什么属于预测更新,什么属于正式变更
预测更新通常是根据当前信息调整未来判断,例如某项任务预计晚三天,但项目目标、批准范围和关键承诺尚未正式改变。预测更新应及时、低摩擦,并留下更新时间和原因。
正式基线变更则是重新批准比较参照,常见情形包括范围增减、关键里程碑改变、交付承诺调整、主要资源重新配置,或治理机制要求重新审批。是否需要重设基线,应由组织事先规定权限和条件,避免每个项目临时采用不同口径。
2. 建议采用六步变更流程
- 提出变更:记录提出人、原因、期望生效时间和涉及任务。
- 评估影响:分析范围、时间、资源、质量、成本、依赖和风险;只评估相关维度,不要求每次填写与项目无关的内容。
- 提出备选方案:例如维持范围调整日期、维持日期削减范围、增加资源,或分阶段交付。
- 按权限审批:由项目章程或组织制度指定决策人,不把所有事项都推给项目经理。
- 发布新版本:更新获批基线,记录版本号、生效日期、审批依据和受影响事项。
- 通知并核对:确认责任部门、下游接收方和相关决策人已收到变更,并同步任务依赖与行动项。
拒绝的变更也要保留记录,并说明决定依据。否则同一项要求可能在不同会议反复提出,团队不知道它已被评估,也无法说明为什么没有纳入项目范围。
3. 设置节奏时,按风险和变化速度决定频率
周更、双周更或每日更新都不是天然正确的答案。项目周期长、变化慢、任务独立度高时,过于频繁的更新会产生维护负担;发布临近、依赖密集或外部条件快速变化时,低频更新又会让风险滞后暴露。
我建议将“任务状态更新”和“项目决策复核”分开安排。任务负责人按约定节奏更新事实与预测,项目例会集中处理偏差、依赖和需要决策的事项。会议不必逐条朗读甘特图,而应优先讨论关键路径、即将到期的交接、超出容忍区间的偏差和未关闭的决策事项。

4. 甘特图上的信息要足够决策,不必塞入所有细节
甘特图的主视图应保留项目负责人快速判断所需的信息:任务名称、责任人、关键日期、依赖关系、里程碑、状态和偏差提示。详细原因、证据链接、审批记录和行动项可以放在关联记录中,避免主图过度拥挤。
计划条与实际条、基线标记、里程碑状态等呈现方式会因工具能力和配置不同而异。工具不支持保存基线时,也可以用受控版本快照或独立字段实现;使用工具内置功能时,应先确认它保存的是历史版本、比较视图,还是仅仅当前计划。不能因为界面上有“基线”字样,就默认组织已经具备完整的变更治理。
七、不同情况下的行动建议与方案取舍
1. 小型项目:优先轻量留痕,避免制度成本超过风险
如果项目团队人数少、部门接口简单、周期短、变更影响范围有限,通常不需要为每项日期变化设计多层审批。可以保留一份批准版计划、一个偏差与行动清单,以及一条由项目负责人确认关键变更的规则。
轻量方案的优点是启动快、维护负担低;缺点是当项目突然扩展、依赖增加或外部承诺变多时,原有记录可能不足以支持追溯。可以预先设定升级条件:出现关键交付延期、涉及多个部门资源重排或范围发生实质变化时,再切换到更严格的流程。
2. 中大型跨部门项目:把接口和审批责任写成制度
当项目涉及多个部门、多个交付阶段和多层决策时,光靠项目经理记忆和会议纪要难以维持一致口径。此时应建立任务责任矩阵、交接验收规则、基线版本管理、偏差升级机制和统一的状态定义,并确保每个部门知道自己需要提供什么信息。
这类项目使用某项目管理工具或某项目管理平台时,选型重点不应只是甘特图是否美观,还应检查版本留存、权限、审计记录、依赖展示、状态字段和数据导出能力是否匹配制度。若工具不能支持某项治理要求,应明确补充流程,而不是假设工具会自动替团队完成管理。
3. 需求仍在探索的项目:分阶段设基线,不要假装远期计划很精确
探索型项目在前期存在较多未知因素,强行冻结全部远期任务日期,容易制造虚假确定性。更稳妥的方式是对近期阶段建立较明确的基线,对远期工作采用阶段目标、范围假设和滚动预测;到关键决策点再评估是否进入下一阶段。
这种取舍牺牲了远期日期的表面精度,换来更诚实的风险表达。团队仍然需要一个可管理的近期承诺,但不应把未经验证的假设包装成确定计划。每次阶段评审时,应核对新信息是否改变范围、交付路径或资源需求。
4. 固定交付日期的项目:日期不能轻易动,但范围和风险必须可见
如果项目受合同、活动窗口或外部发布时间约束,关键日期可能难以调整。此时基线制度的重点应转向范围优先级、分阶段交付、资源决策和风险预案。团队需要提前说明,在固定日期下哪些内容是必须交付、哪些可以后置,以及哪些质量条件不能为了赶日期而降低。
这种模式并非简单地“所有任务都加速”。若没有明确的取舍规则,压力通常会被转嫁给研发、测试或审批环节,形成质量风险和未记录的加班。管理层应在变更评估时明确接受哪些风险、由谁批准,以及发布前必须满足的底线条件。
5. 多项目共享资源:先看资源冲突,再谈单个项目的偏差
单个项目的甘特图可能显示任务都排得进去,但团队同时承担多个项目时,关键人员、环境、审批人或测试资源可能被重复占用。此时项目延期未必是任务负责人执行不力,也可能是组织层面的资源承诺互相冲突。
我会把共享资源冲突单独列出,并要求资源负责人确认可用窗口。需要时可以调整项目优先级、里程碑顺序或交付范围。若只在每个项目内部催进度,却不解决跨项目冲突,基线会一次次失真,团队也会逐渐不再相信排期。
| 项目情况 | 建议采用的控制方式 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 小型、低依赖项目 | 批准版计划加简化偏差清单 | 启动快、维护成本低 | 复杂变更的历史追溯能力有限 |
| 多部门、关键里程碑项目 | 任务接口、升级规则和版本审批并行管理 | 责任和决策路径较清楚 | 需要更多协调与数据维护 |
| 探索型项目 | 近期设基线,远期滚动预测,按阶段评审 | 减少对未知事项的虚假精确 | 远期日期稳定性较低 |
| 固定窗口交付项目 | 固定关键日期,管理范围优先级和风险预案 | 外部承诺更可控 | 需要明确接受的范围与质量取舍 |
| 多项目共享资源 | 增加组织级资源冲突审查 | 能识别单项目视图之外的瓶颈 | 需要更高层级的优先级决策 |

八、制度落地清单:从启动到复盘逐项核对
1. 项目启动前:建立共同参照
- 项目范围、主要交付物和不包含事项已说明。
- 关键里程碑、任务负责人和部门接口已确认。
- 重要任务具备明确的完成定义和验收证据。
- 前置依赖、资源假设和外部条件已记录。
- 基线版本、批准人、批准日期和存放位置已确定。
- 状态口径、更新频率、风险升级路径已对相关团队说明。
2. 项目执行中:确保事实、预测和行动不断链
- 任务负责人按约定更新实际状态和最新预测。
- 原始基线日期没有被新预测覆盖。
- 跨部门交付有明确的交付方、接收方和验收条件。
- 偏差记录包含原因、影响、措施、责任人和复查日期。
- 关键依赖和外部阻塞有升级对象,不能只标记为“等待”。
- 项目会议优先讨论需决策事项,而不是逐项复述图表。
3. 发生变化时:保证调整经过评估并可追溯
- 先判断是预测更新,还是正式基线变更。
- 评估变更对范围、日期、资源、质量和依赖的影响。
- 涉及关键承诺时,按照预先定义的权限完成审批。
- 获批后建立新版本,不删除或覆盖旧基线。
- 通知受影响的执行方、接收方和审批角色。
- 拒绝或延期处理的变更也保留决定依据和后续复查条件。
4. 项目复盘时:区分计划问题、执行问题与治理问题
复盘不能只比较“原计划日期”和“最终日期”。我会同时检查:原始基线是否建立在合理假设上;计划中的依赖是否得到确认;预测是否足够及时;正式变更是否导致版本切换;偏差行动项是否关闭;资源和审批等待是否反复成为瓶颈。
若某项任务多次延期,不能只给它增加缓冲,还应检查任务拆分、输入质量、责任权限和资源冲突。若项目数据完整,但审批迟迟没有结论,问题可能在决策机制而不是甘特图。复盘的价值在于找到能改变下一个项目的管理动作,而不是把所有差异都归结为“执行不到位”。

九、结语:让计划可比较,让变化可解释
1. 用最小闭环开始,不要等工具和流程完美
基线管理的核心不是一张格式复杂的甘特图,而是团队始终能回答:原来批准的计划是什么、现在实际到了哪里、最新预测如何变化、偏差由谁处理、哪些调整经过正式批准。只要这几个问题能被稳定回答,团队就已经有了建立更成熟制度的基础。
下一步可以从一个近期跨部门项目开始:保存批准版计划;为关键任务补齐交付物、接收方和验收条件;把基线、实际与预测分开记录;选取一条真实偏差走完原因分析、影响评估、行动分派和复查;再根据执行负担调整更新频率和审批范围。
我的独特判断是,甘特图制度是否落地,不看图表颜色有多齐,而看团队能不能在延期发生之前说清楚风险、在计划变化之后还原决策过程。基线让比较有依据,跨部门交接让责任可执行,偏差闭环和变更记录则让计划变化不再成为无法解释的黑箱。
常见问题解答(FAQ)
1. 项目管理中的基线、当前计划和预测有什么区别?
我在跨部门项目里经常看到团队把计划日期改来改去,过一段时间就说不清最初承诺是什么。我想知道这几个说法到底怎么区分,才能避免复盘时各方口径不一致。
基线是经过确认并保留版本的计划参照,用来比较原定安排与实际结果;当前计划是团队此刻执行的安排;预测是根据当前进展对未来完成时间的判断。建议分别记录基线日期、当前计划日期和预测日期,预测变化不要直接覆盖已批准的基线。
2. 跨部门项目应该怎样建立一份可执行的甘特图基线?
我负责协调多个部门时,常遇到任务只有部门名称,没有明确到具体负责人,交接时也说不清交付标准。我想知道正式确认基线前,哪些内容必须补齐。
先确认项目范围、交付物和验收条件,再将工作拆成有负责人、起止日期、前置依赖和交付结果的任务。对跨部门任务,还要写明交付方、接收方、输入输出及验收条件;评审关键里程碑和主要假设后,记录基线版本、批准人和批准日期。
3. 甘特图中如何对比基线与实际进度?
我用甘特图汇报时,团队成员有的报完成百分比,有的只说正在推进,计划日期和最新预测也容易混在一起。我想找到一套能让不同部门直接比较的记录口径。
为每项任务保留基线开始和结束日期,并分别更新实际开始日期、实际完成日期或当前预测日期,同时记录负责人、状态、依赖和偏差原因。统一状态定义,例如明确“完成”是否必须满足交付物验收;偏差记录至少包含原计划、当前预测、影响、行动负责人和复查时间。
4. 项目进度变化时,什么时候需要正式调整基线?
我在项目执行中经常需要更新预计完成时间,但不确定每次日期变化是否都要重新审批。如果把所有变化都当成正式变更,流程会很重;如果直接覆盖计划,又会失去追溯依据。
如果只是根据执行情况更新未来预测,应保留原基线并记录预测变化;如果范围、里程碑或已批准承诺需要重新设定,则按组织规定发起正式基线变更。变更申请应说明原因、受影响任务、时间和资源影响、备选方案及审批人;具体升级阈值由项目或组织设定,不宜把某个天数当作通用标准。
核心关键词
文章包含AI辅助创作:基线对比管理方法大全:跨部门团队甘特图制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476847
读者评论
把基线、实际进展和最新预测分开记录很实用,尤其能避免延期后直接改掉原日期,导致偏差无法复盘。
跨部门任务增加接收方、验收条件和交付证据,能减少“已经交付”和“还不能接手”之间的状态争议。
文中强调预测更新不等于基线变更,这个区分有助于团队及时暴露风险,也避免每次日期调整都走繁重审批。
任务负责人和审批人分开记录的做法值得借鉴;仅填一个责任人,确实未必代表其拥有协调资源或作出决定的权限。
文章说明了示例日期是情景模拟,并提醒百分比需有统一计算依据,避免把示意安排或主观进度误当成实际统计。
