甘特图上明明已经画了依赖线,项目却仍可能在联调、验收或上线前卡住。原因通常不是线画得不够多,而是这条线没有对应到双方确认的交付物、验收条件、责任人和变更规则。做好跨部门依赖,关键不是把甘特图画得更复杂,而是让每条重要连线都变成一项可确认、可追踪、可调整的交接约定。
一、先讲结论:依赖线不是承诺,约定才是
1. 甘特图负责展示关系,不负责自动达成共识
甘特图可以显示任务的先后顺序、计划日期和部分排期关系,却无法证明上下游团队对“交付什么”“什么时候交”“怎样才算可用”已经理解一致。图上连接了两个任务,只能说明计划者认为它们存在关系;它不能代替双方确认,也不能自动处理资源冲突、范围变化或交付质量争议。
我判断一条依赖是否真正建立,不看图上有没有线,而看双方能否独立回答四个问题:上游交什么、下游凭什么接收、谁负责确认、发生变化后由谁更新计划。只要其中一个答案模糊,这条依赖就仍然是待确认的风险,而不是可靠的计划输入。
一个实用原则是:甘特图呈现计划,依赖台账承载约定,例会或工作流推动确认。团队可以把三者放在同一项目平台中,也可以用甘特图加轻量台账完成。关键是信息之间能互相追溯,不是所有内容必须挤在同一张图上。

2. 管理目标是降低交接不确定性,而不是追求连线数量
依赖关系越多,不等于管理越成熟。把所有沟通事项都画成任务关系,可能让图表变成无法阅读的网状结构,反而掩盖真正影响里程碑的少数关键交接。依赖管理的目标,是尽早识别会影响交付顺序、下游开工、验收或关键日期的事项,并确保它们有明确的责任和处理方式。
因此,依赖识别要有筛选标准。某项协作如果不会影响任何任务的开始或完成、不会改变里程碑、也不需要跨团队承诺,通常不必成为甘特图上的关键依赖;它可以保留在日常任务清单或会议记录里。相反,哪怕只有一个交接点,只要它卡住多个团队或关键路径,就值得单独登记和跟踪。
3. 先把计划表达和管理承诺分开
计划日期是当前预测,不等于对方已经承诺;任务标记为完成,也不等于下游已经验收。把预测、承诺和实际状态混为一谈,是很多项目看起来“计划一直更新”,但团队仍然无法判断风险的原因。
我建议至少区分三种信息:计划日期用于排程,确认日期记录双方认可的目标,实际日期记录真实交付或接收时间。若项目变化频繁,还应保留变更原因和影响范围。这样复盘时才能分辨问题来自估算偏差、确认不足,还是执行中的资源变化。
二、跨部门依赖为什么容易失真:从真实场景看问题
1. 同一个“完成”,在不同团队眼里可能不是一回事
设想一个常见的产品交付场景:研发团队把接口代码合并后标记为“完成”,测试团队却认为还需要稳定的测试环境、接口说明和可复现的数据样例,才具备联调条件。双方都没有故意拖延,但“完成”的定义不同,甘特图上的同一个日期就产生了两种解释。
这类错位在跨部门项目中并不罕见。产品团队可能把“需求评审通过”理解为范围冻结,研发团队却认为边界条件仍待确认;供应链团队可能把“样件到货”当作完成,质量团队却还需要检测记录和批次信息。若计划只写一个简短任务名,真正决定下游能否开工的条件就被隐藏了。
为避免把假设写成事实,下面的例子是用于说明流程的情景模拟,不代表某个真实项目的统计结果。它的价值不在延期数字,而在于展示:依赖纠纷往往出现在任务名称看似一致、验收条件却不一致的地方。

2. 延误常常不是“突然发生”,而是更早的信号没有进入计划
项目团队经常在临近联调或验收时才发现依赖缺口,但缺口可能早已存在:上游任务没有负责人、日期没有确认、外部审批没有预留时间,或者接收方不知道交付范围发生了变化。问题到了后期才变得明显,不代表风险是后期才产生的。
判断依赖是否需要升级,不应只问“今天有没有延期”,还要问“若此事项晚两天,哪些下游任务会受到影响”“下游是否有替代工作可做”“当前日期是估算还是双方承诺”。这比单纯追问完成百分比更有管理价值,因为它能把注意力从状态汇报转向行动选择。
3. 跨部门合作缺少天然的优先级统一机制
同一位上游负责人可能同时服务多个项目,下游团队却只关心本项目能否按计划推进。没有共同的优先级决策机制时,依赖事项即使被记录,也可能被其他工作挤占。此时问题并非单纯由个人执行不力造成,而是项目目标、资源安排和部门优先级没有对齐。
因此,制度不能只要求“及时沟通”。它还要说明:谁有权调整资源优先级,无法在团队层面解决时向谁升级,升级时必须带上哪些影响信息。没有决策路径的提醒,往往只是把焦虑从一个部门传递到另一个部门。
三、先纠正常见误区:有连线,不等于有管理
1. 误区一:把依赖数量当作管理成熟度
依赖图过于密集,通常不是团队协作特别精细的证据,而可能是任务拆分过细、所有沟通都被当成依赖,或任务边界设计不清。连线越多,维护成本越高,真正会影响里程碑的关系越容易被淹没。
我建议先筛出三类关系:影响关键里程碑的关系、会阻塞下游开工的关系、需要跨部门交付与验收的关系。其余事项可以在任务详情、协作清单或例会中跟踪,不必一概放进甘特图主视图。
2. 误区二:只约定日期,不约定交付标准
一个日期如果没有交付物定义,最多只是提醒,不是完整的交接约定。“周五交付”需要进一步说明交付的是文件、接口、样件、审批结果,还是可运行版本;还要说明接收方检查什么,以及发现不符合时如何反馈。
日期应该与可检查的结果绑定。例如,“周五完成接口交付”可以改为“周五前提供接口说明、可访问测试环境和两组有效样例;测试负责人在下一个工作日内完成接收检查”。后者仍可能需要按项目实际调整,但至少让双方知道什么算交付。
3. 误区三:把“已完成”当成“已交接”
执行方完成自己的工作,与接收方能够继续工作,是两个不同状态。若系统只有“未开始、进行中、已完成”三个状态,交接中的任务容易被误标为完成,导致下游阻塞没有被看见。
可以按团队复杂度增加“待接收”或“待验收”状态。轻量项目不一定需要增加复杂工作流,但至少要记录交付时间和接收确认。关键是让“完成”表示什么在全团队范围内一致,而不是每个部门各自解释。
4. 误区四:上游延期后只移动日期,不评估下游影响
如果上游日期推迟,直接把甘特图上的后续日期一起向后拖,可能掩盖了原本可并行的工作、可替代的资源或可调整的范围。反过来,只改上游日期而不通知下游,则会让下游继续按失效计划投入资源。
合理做法是先评估影响,再决定是否改期:哪些任务必须顺延,哪些可以并行,是否有临时交付或范围拆分的可能,哪些里程碑必须重新确认。更新图表只是最后一步,不能替代影响判断。
5. 误区五:把催办当作依赖制度
催办可以提醒任务状态,却无法解决职责不清、标准不一致、资源冲突或决策等待。若每次例会都在重复问“什么时候能好”,团队实际上没有把计划风险转化为可执行的处理方案。
更有效的问题是:“当前剩下的交付条件是什么”“哪一项需要其他团队决策”“延期会影响哪些任务”“谁需要在什么时间前作出判断”。这些问题能把沟通从追责式状态汇报,转为推进问题解决。

四、专业判断逻辑:一条依赖要经过哪些检查
1. 第一步:判断它是不是真正的计划依赖
先问:若上游任务未完成,下游是否不能开始、不能完成,或无法通过验收?如果答案是否定的,这可能只是一般协作事项,而不是需要在甘特图中强约束的依赖。若答案是肯定的,再判断它影响的是任务开始、任务完成,还是仅影响某个阶段性检查点。
这一步能减少无效连线。比如两个团队需要共享同一份信息,但可以并行工作,通常不应简单设置成“前者完成后后者才能开始”;否则甘特图会人为制造等待。相反,如果下游必须拿到已批准的接口规范才能开发,就应明确前置关系及批准条件。
2. 第二步:区分计划关系与外部约束
任务之间的先后关系是计划逻辑,审批窗口、供应商交期、环境开放时间则可能是外部约束。两者都可能影响排期,但处理方式不同:内部任务依赖可以通过资源和顺序调整,外部约束通常需要更早申请、设置缓冲或准备替代方案。
在登记时,可以增加“约束来源”字段,例如内部团队、客户审批、供应商、法规检查或环境资源。这样项目负责人遇到延误时,不会把所有问题都归结为某个任务执行慢,也更容易找到真正有决策权的人。
3. 第三步:判断依赖风险,不只看任务日期
我通常用四个维度快速判断风险:对里程碑的影响程度、交付条件的清晰度、承诺可靠性、替代方案可用性。每个维度可以用低、中、高进行团队内评估,不必一开始就建立复杂评分模型。
如果某个依赖卡住关键里程碑、验收条件尚未确定、上游日期未确认,而且没有替代路径,就应列为高风险事项并指定处理负责人。若日期已确认、交付标准清楚、下游有并行工作可做,则跟踪频率可以更低。风险等级应该决定管理动作,而不是只增加一个颜色标签。

4. 第四步:明确适用的依赖类型,但不要让术语替代判断
常见排程关系包括“前一项完成后后一项才能开始”“前一项开始后后一项才能开始”“两项任务需要同时完成”以及“后一项需要在前一项完成前启动”等。不同项目工具对依赖类型的名称和设置方式可能略有差异,团队应以所用工具的说明为准。
类型选择必须反映真实工作方式。若下一项确实要等前一项验收后才能开始,就不要为了让排期更紧凑而设置并行;如果两项任务可以部分重叠,也不要用完全串行的关系制造虚假等待。每一条关系都应该能用一句业务语言解释,而不是只有计划人员看得懂的符号。
5. 第五步:判断缓冲时间是否有依据
缓冲不是随意多留几天,也不是把所有不确定性都藏在任务工期里。它可以对应明确的等待因素,例如审批周期、物流时间、测试环境准备或外部反馈。若没有原因说明,缓冲容易被压缩或误认为可用空档;若缓冲过多,又会掩盖估算质量和流程效率问题。
建议把工作时长与等待时长分开记录。比如任务执行预计需要三天,外部审核通常需要两天,就不要简单写成“总工期五天”而不说明构成。这样才能在审核时间变化时识别真正受到影响的部分。
五、制度怎么设计:让依赖线对应一份最小交接约定
1. 为每条关键依赖建立最小字段集
制度设计不必一开始就追求大而全。对于跨部门关键依赖,建议至少记录以下信息。项目复杂度不同,可以在此基础上增加字段,但不要删掉影响责任和验收的核心内容。
| 字段 | 记录什么 | 常见错误 |
|---|---|---|
| 依赖编号 | 可追溯的唯一标识,便于关联会议记录和变更 | 同一事项在不同表格中使用不同名称 |
| 上游任务与下游任务 | 谁先做、谁接着做,以及两者的关系 | 只写部门名,不写具体任务 |
| 交付物 | 文件、接口、样件、数据、审批结果或其他产物 | 只写“完成”“支持联调”等模糊词 |
| 验收或接收条件 | 下游据什么判断可以接手 | 只由上游自行宣布完成 |
| 负责人和确认人 | 执行人、上游确认人、下游接收人及必要的升级负责人 | 把整个部门当作责任主体 |
| 计划日期与确认状态 | 当前预测、双方确认情况及最后更新时间 | 把单方估算当作共同承诺 |
| 风险与替代路径 | 可能的阻塞、影响范围和可采取的备选措施 | 风险发生后才临时寻找方案 |
| 变更记录 | 何时、因何调整,影响了哪些下游事项 | 只覆盖旧日期,无法还原决策过程 |
表格不是为了增加填报负担,而是为了避免同一条依赖在会议、甘特图和邮件中出现互相矛盾的版本。团队应规定一个可信的更新位置,并在例会或工作流中引用它;若同一事项维护多份台账,应明确哪一份是最终依据。
2. 把责任拆成执行、确认和决策三种角色
跨部门依赖中,“负责人”经常被写成一个名字,但一个人未必同时负责执行、验收和资源决策。更清晰的做法是区分三种角色:上游执行负责人负责完成交付,下游接收人负责检查是否满足开工或验收条件,项目或部门决策人负责处理优先级冲突和无法在执行层解决的问题。
小团队可以由同一人兼任多个角色,但职责仍要写清。真正的风险不是一个人承担多种角色,而是团队不知道遇到交付争议时由谁作出最终判断。
3. 定义状态,避免“完成”成为争论起点
状态名称应该服务于协作,不必完全照搬工具的默认配置。一个轻量流程可以包括“待确认、已确认、执行中、待交付、待接收、已接收、已变更、已解除”。如果团队任务较少,也可以合并状态,但至少要分清是否确认、是否交付、是否被接收。
状态变化要有触发条件。例如“待接收”意味着上游已提交约定的交付物,“已接收”意味着下游检查通过或确认可以继续工作。若检查未通过,应记录缺项和重交日期,而不是把状态退回“进行中”后丢失交接轨迹。
4. 设立变更和升级规则
依赖发生变化时,先判断变化来源,再评估影响。规则至少要回答三个问题:谁负责通知相关方、多久内完成影响评估、什么情况下必须升级。通知并不等于解决问题,但能避免下游继续按照已经失效的日期安排工作。
升级门槛可以按团队实际设定,例如影响关键里程碑、可能造成其他团队停工、需要跨部门重新分配资源,或争议在约定时间内无法解决时升级。具体时限不宜照抄通用模板,最好依据项目节奏、决策链长度和任务紧迫度制定。

六、操作步骤:从识别到复盘,怎样把制度落到项目里
1. 项目启动时,先梳理交接点,不要先画满整张图
启动阶段可以让各团队先列出交付边界:本团队要产出什么,哪些工作需要别人提供输入,哪些输出会被其他团队使用。随后筛选出影响里程碑、关键路径或下游开工的事项,作为第一批关键依赖。
这种顺序比先让每个部门独立拆完所有任务再拼接更有效,因为任务拆分完成后再发现边界不一致,修改成本更高。对范围尚未稳定的项目,应先标记待确认事项和确认责任人,不要为了让图表看起来完整而填入虚假的确定日期。
2. 排期时,由上下游共同确认依赖关系
上游负责人提出可交付内容、预计时间和前置条件;下游负责人说明接收条件、最晚需要时间以及是否存在可并行工作。项目负责人再检查这些计划是否冲突,尤其要确认同一个上游团队是否被多个项目同时占用。
如果双方暂时无法确认日期,应保留预测日期并标明“待确认”,同时约定下一次确认的时间和责任人。与其把不确定性藏进一个看似精确的日期,不如显式记录假设,避免后续把计划误解为承诺。
3. 计划评审时,用检查清单找依赖链上的空白
评审不应只看开始和结束日期是否合理,还要逐条核对:是否有明确的上下游任务,交付物是否可识别,接收条件是否可检查,双方是否确认日期,风险是否有应对方案,变更由谁处理。
- 没有负责人或确认人的关键依赖,先补齐责任再纳入执行基线。
- 交付物描述只有“完成”“支持”“处理好”等词语时,要求补充具体产出。
- 日期只有计划者录入、上下游未确认时,标为预测,不作为可靠承诺。
- 外部审批、采购、环境准备等等待条件未计入时,重新核对任务工期。
- 影响里程碑但没有替代路径的事项,指定风险负责人和升级时点。
4. 执行期间,按风险分层跟踪,而不是所有任务同频汇报
临近交付、位于关键路径、存在外部约束或没有替代方案的依赖,应提高跟踪频率。风险较低、日期稳定且有并行工作可做的事项,可以按常规节奏更新。跟踪周期应由项目节奏决定,周迭代项目可能需要更短周期,长期工程则可能按里程碑检查。
例会中不要逐条朗读所有任务状态。优先讨论状态变化、承诺偏差、交付条件缺失和需要决策的阻塞,并把处理结果同步回依赖记录。这样会议时间用于改变项目状态,而不是复述系统里已经可见的信息。
5. 发生变化时,按“通知,评估,决策,更新”闭环处理
- 通知:上游发现日期、范围、资源或前置条件变化时,尽快通知下游接收人和项目负责人。
- 评估:列出受影响的任务、里程碑、资源安排和已做出的下游承诺。
- 决策:判断采用顺延、拆分交付、并行处理、替代方案或调整范围。
- 更新:修改甘特图中的关系与日期,记录原因、确认人和更新时间。
- 复核:确认所有受影响团队已收到变化,并明确下一次检查节点。
如果变化只影响一个任务,可能只需要项目负责人和相关团队确认;如果牵涉关键里程碑或多部门资源,则应进入项目级决策。无论规模大小,都不要只在聊天中通知而不更新计划依据,否则团队很快会出现“旧计划仍被引用”的情况。
6. 阶段结束后,用偏差原因改进制度
复盘时可以统计计划日期与实际交付日期的偏差、首次提交到接收确认的耗时、未确认依赖数量、变更通知滞后情况以及因交接条件不清导致的返工次数。指标的目的不是排名部门,而是帮助团队找到流程中最常失效的环节。
例如,若交付日期大体准确,但接收确认经常拖延,改进重点可能是验收责任和检查时间;若日期频繁变化但外部审批时间稳定,问题可能在于审批未纳入计划;若上下游都按时完成但仍不能衔接,优先检查交付物定义和工作边界。

七、具体示例:把模糊依赖改写成可执行约定
1. 先看模糊写法为什么无法执行

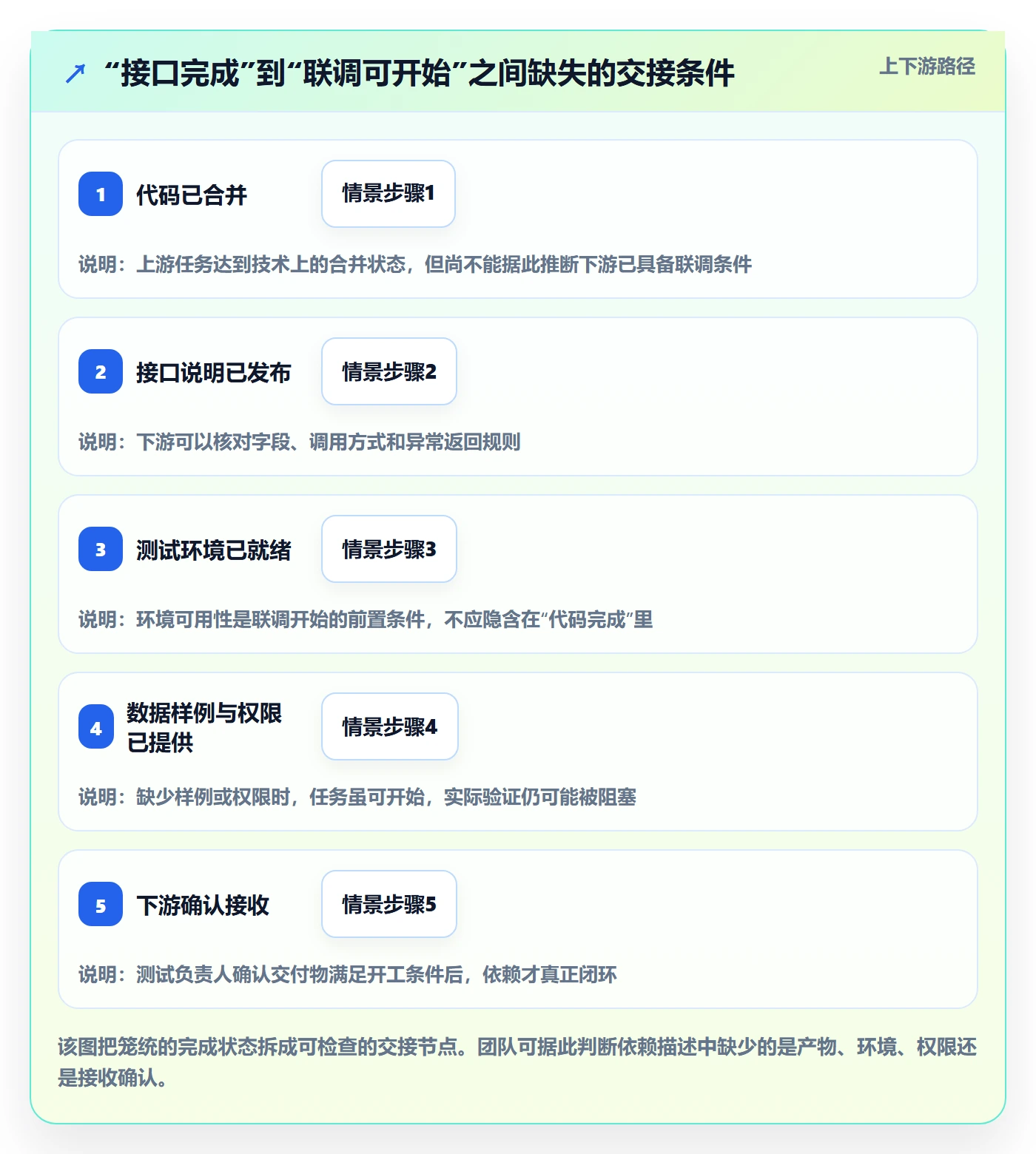

假设甘特图上的描述是:“接口完成后开始联调。”这句话至少隐藏了五个问题:接口具体包括哪些内容,什么状态算完成,联调环境谁准备,测试团队何时确认接收,若条件不满足由谁处理。上游可能认为代码合并就算完成,下游却还在等待接口文档和账号权限。
如果项目负责人只查看任务完成比例,很可能看到上游显示百分之百,而下游没有开始。此时单纯要求下游加快进度没有意义,因为阻塞点并不在下游执行速度,而在交接定义不充分。
2. 再把依赖写成双方都能检查的约定
一种更可执行的表述是:“研发团队在约定日期前提交接口说明、可访问的测试环境、两组有效测试样例和异常返回说明;测试负责人在约定检查时限内核对必需项,并确认可以开始联调。若环境或交付材料未满足条件,由双方负责人在当天明确补交内容和新日期。”
这不是适用于所有项目的固定模板。具体交付物和检查时限要按系统、团队节奏和风险等级调整。重要的是让双方在排期时确认:交付内容是否足够、接收标准是否可验证、谁负责作出接收判断。
3. 在甘特图与依赖台账中分别呈现不同信息
甘特图可以展示研发交付和联调任务之间的计划关系,并标出目标日期和里程碑。依赖台账或任务详情则保存交付清单、负责人、接收状态和变更记录。这样可以保持甘特图易读,同时不牺牲交接信息的完整性。
若团队使用支持依赖关系、状态流转和权限管理的项目管理平台,可以把甘特视图与任务详情关联起来,减少重复录入。PingCode可作为中大型企业和百人以上团队评估项目协作流程时的一个工具选项;其具体部署、迁移能力、权限配置及团队适配情况,应以当前产品文档、方案说明和实际验证为准。选工具时要先用真实依赖场景做试点,而不是仅凭功能清单下结论。
| 呈现位置 | 适合承载的信息 | 不宜承担的任务 |
|---|---|---|
| 甘特图 | 任务顺序、计划日期、关键路径、里程碑、重要依赖线 | 承载冗长验收标准和完整讨论记录 |
| 依赖台账或任务详情 | 交付物、验收条件、负责人、确认状态、变更记录 | 替代项目整体排期与里程碑视图 |
| 评审会议或决策记录 | 资源冲突、优先级选择、范围调整、升级决策 | 作为唯一信息源而不回写项目计划 |
| 通知与协作渠道 | 提醒变化、告知待办、快速澄清问题 | 长期保存唯一的承诺日期和正式变更依据 |

八、不同情况下的行动建议与方案取舍
1. 团队规模小、依赖数量少:先用轻流程验证
小团队可以从关键依赖清单开始,不必立即设计复杂审批。只要为每条关键事项记录上下游任务、交付物、接收条件、负责人和日期,并在短周期例会上检查变化,就能覆盖多数交接风险。
这类团队的优点是沟通路径短,适合先试运行两到四周,再根据真实问题补充字段。取舍是流程依赖个人自觉,若人员变动、并行项目增加或交付记录分散,轻台账可能很快失去一致性。
2. 多部门、多项目并行:建立统一字段与升级路径
当同一个部门同时支持多个项目时,单项目甘特图看不到完整资源冲突。此时应统一依赖字段、状态含义和升级规则,并明确跨项目优先级由谁协调。否则每个项目都会认为自己的上游任务“应该优先”,最后靠临时沟通争抢资源。
统一机制会增加初期协调成本,也可能降低个别项目的灵活度,但它能让资源和承诺更可见。适合项目组合较多、跨部门依赖重复出现、管理层需要判断资源取舍的组织。
3. 交付受外部审批或供应链约束:管理等待条件和替代方案
若项目受客户审批、采购周期、供应商交付或外部测试窗口影响,单靠内部任务关系不够。要把外部条件作为计划约束登记,记录申请时间、预计反馈时间、跟进责任人和备选方案,并检查是否存在可提前准备的并行工作。
这类场景的核心取舍是缓冲与成本。预留过少可能导致关键节点被外部等待卡住;预留过多则会拉长周期或占用资源。团队应参考自身历史周期和具体供应条件设定缓冲,不宜使用没有来源的统一天数。
4. 项目高度不确定:用滚动计划而非一次性锁死所有日期
探索型研发、需求尚未收敛的项目,过早把远期任务日期设得很精确,容易制造虚假的确定性。可以将近期开工范围排得更细,对远期依赖记录假设、待确认条件和下一次评估节点,随着信息增加再逐步细化。
滚动计划不是放弃承诺,而是区分当前可靠的承诺和仍待验证的预测。它更适合不确定性高、需求变化频繁的工作;对监管节点明确、供应周期固定或合同交付严格的项目,则需要更强的基线管理和变更审批。

5. 选择工具时,先比较治理成本,而不只比较图表功能
工具评估应围绕真实工作流程:能否表达所需依赖类型,能否让负责人及时更新状态,能否保留变更记录,能否按权限查看跨部门信息,能否把甘特图与任务详情关联起来。还要测试团队是否愿意持续维护这些数据,避免功能很多但更新责任无人承担。
对于已经有成熟项目流程、需要私有化部署或考虑从既有项目管理工具迁移的组织,应把数据映射、权限继承、历史记录保留、集成方式和迁移验证纳入试点范围。迁移不应只检查任务是否导入成功,还要确认依赖关系、附件、状态、责任人和历史变更是否能被正确理解。国产替代或平台切换是否适合某个组织,最终要由安全要求、业务复杂度、集成成本和团队验证结果共同决定,不宜用一句口号代替评估。
6. 什么时候该加流程,什么时候该删流程
如果相同类型的交接问题反复出现,或者延期总是在同一个确认节点暴露,就应增加针对性的规则,例如明确接收条件、提前设置评审节点或规定升级时限。若字段无人维护、例会只是重复抄读状态、审批并未改变风险处理,则应删减流程或调整信息入口。
制度不是越厚越好。判断一项规则是否值得保留,可以看它是否减少重复沟通、缩短风险发现时间、降低返工,或让决策更快。如果它只增加填表,却没有改善以上任何一项,就需要重新设计。
九、结语:把甘特图变成协作约定的可视化入口
1. 从关键的三到五条依赖开始
建立依赖机制,不必先改造整个组织的所有项目。可以先挑选一个正在进行的项目,找出三到五条会影响里程碑或下游开工的跨部门依赖,逐条补齐交付物、验收条件、负责人、日期确认和变更路径。运行一段时间后,再依据实际偏差决定哪些规则需要扩展。
观察时重点记录四件事:双方确认耗时、交付后首次接收通过情况、依赖变更提前通知情况、由交接不清造成的等待或返工。若没有可靠历史数据,先建立统一口径并记录基线,不要为了显得专业而虚构改善百分比。
2. 最重要的判断:一条依赖必须能被双方复述
真正有效的甘特图依赖,不是项目经理一个人看得懂,而是上游和下游都能说清交付内容、接收标准、承诺日期以及变化后的处理方式。图表上的连线只是入口;可追溯的约定、及时的影响评估和清晰的决策路径,才让这条线具有管理价值。
下一步可以从正在使用的甘特图中挑出一条最容易造成等待的依赖,检查是否具备明确的交付物、验收条件、双方负责人、确认状态和变更记录。缺什么,就先补什么。跨部门协作不是靠把线画得更密来解决,而是靠让每一次交接都足够明确、足够可验证,也足够容易在变化发生时重新对齐。
常见问题解答(FAQ)
1. 甘特图中的跨部门依赖关系需要明确哪些信息?
我以前在项目计划里只标了上游任务和下游任务,开会时大家都说清楚了,执行中却发现双方对交付内容理解不一样。我想知道,一条依赖关系要写到什么程度,才方便团队确认和跟进?
每条关键依赖至少记录上游任务、下游任务、交付物、交付标准、计划日期、双方负责人和确认状态。交付标准应说明下游团队何时可以接手,例如文件格式、必需内容、接口条件或验收要求;如果涉及外部审批、采购等不确定事项,也应标注风险和责任人。
2. 跨部门团队如何确认甘特图上的依赖承诺?
我在跨部门项目里经常遇到计划日期已经填好,但上游团队并没有明确答应按时交付的情况。尤其是下游团队要据此安排测试或上线时,我不确定应该由谁确认,以及怎样留下可追溯的记录。
由上游负责人说明交付物、目标日期和完成条件,再由下游负责人确认这些内容是否满足开工或验收需要;项目负责人负责记录双方确认结果。可在计划评审时逐条检查关键依赖,并保留确认人、确认时间和变更记录,未确认的日期应标为待确认,而不是当作已承诺排期。
3. 哪些任务依赖应该放进甘特图?
我管理的项目有很多沟通、评审和资料交接事项,如果全部画成依赖线,甘特图很快就难以阅读。但遗漏重要约束又可能导致里程碑延期,所以我想知道该如何筛选。
优先纳入会影响里程碑、关键路径、下游开工条件或跨团队交付承诺的依赖。纯信息同步、不会改变任务顺序或排期的事项,可以放在会议记录或任务备注中;筛选时可问:如果上游未完成,下游是否必须等待或调整计划?如果答案是否定的,通常不必作为甘特图中的关键依赖。
4. 上游任务延期或交付条件变化后,应该如何更新依赖关系?
我遇到过上游交付日期变了,甘特图里虽然改了日期,下游团队却没有及时收到通知,原来的测试和发布安排也因此失效。我想建立一个明确的处理步骤,避免只改计划、不处理影响。
发现变化后,先由上游负责人说明原因、新日期和交付范围,再由项目负责人评估对下游任务、里程碑和关键路径的影响,并让相关负责人确认调整方案。随后同步更新甘特图和依赖记录,注明变更原因、确认人及更新时间;若影响里程碑、资源安排或团队优先级,应按预先约定的升级路径提交决策。
核心关键词
文章包含AI辅助创作:甘特图如何做好依赖关系?跨部门团队制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476814
读者评论
文中把计划日期、双方确认日期和实际日期分开记录,这一点很实用,复盘时能更清楚地区分估算偏差和交接问题。
已完成”不等于“已交接”的分析比较到位。研发交代码、测试确认具备联调条件,确实是两个不同节点。
依赖不宜一味增加连线,先判断是否影响开工、验收或里程碑,可以减少图表复杂度,也避免把可并行工作排成等待。
文章提供的比例和风险评分明确标注为情景示意,避免了把示例误当行业统计;实际落地时仍需用团队自己的项目记录校准。
