甘特图如何做好时间轴?跨部门团队流程优化与操作步骤

甘特图如何做好时间轴?跨部门团队流程优化与操作步骤

一张甘特图上,任务名称、开始日期和结束日期都填齐了,项目仍可能卡在“等需求确认”“等样品到货”“等测试通过”。这通常不是时间轴画得不够漂亮,而是计划没有把任务依赖、交付责任和等待条件一起表达出来。做好跨部门甘特图,关键不是把日期排满,而是让每个日期都有来源、每项交接都有接收人,计划变动时也知道该重排哪里。

一、先讲结论:时间轴不是任务日历,而是协作关系的可视化

1. 一条可执行的时间轴,至少要回答五个问题

我判断一张甘特图是否能用于管理,不先看颜色和条形是否整齐,而是逐项检查五件事:要交付什么、谁负责完成、谁接收结果、前置条件是什么、延迟后会影响哪些工作。缺少其中任何一项,日期看起来明确,执行时仍会反复确认。

因此,时间轴不仅要呈现任务持续多久,还要反映任务之间的先后关系、并行关系和交接关系。对跨部门项目来说,“需求评审通过”可能是研发排期的输入,“样品验收合格”可能是测试启动的条件,“发布审批完成”则可能是上线窗口的前提。把这些条件留在会议纪要里、不放进计划,图表就无法提前暴露等待风险。

我的核心判断是:先把协作逻辑讲清楚,再把任务放到日历上。如果团队不能解释一项任务为什么从某天开始,或者某个节点完成后谁可以继续工作,就不应该急着确认基准排期。

2. 任务、里程碑和决策节点不能混为一谈

任务通常有工作量和持续时间,例如“完成接口开发”;里程碑用于确认阶段结果,例如“接口联调通过”;决策节点则代表需要某个角色作出选择或批准,例如“确认采用方案A”。三者在时间轴上的用途不同,混在一起会造成计划粒度失衡。

如果把每一个小动作都画成任务,图表会变得难以维护;如果只留下“研发阶段”“上线准备”等大块内容,又无法识别具体责任和依赖。比较实用的做法是:执行层任务写到负责人能够估算工期、交付结果能够被验收的程度;阶段节点只保留少量真正影响后续工作的结果检查点。

3. 先定义计划边界,再讨论日期

排期前应写清计划覆盖什么、不覆盖什么。例如,一张“产品发布计划”是否包括供应商打样、法务审查、渠道物料、客服培训和上线后监测?边界不清,团队很容易在项目中途把遗漏工作当成临时插单,导致原有时间轴持续被覆盖。

我建议在计划首页或项目说明中记录目标交付物、目标日期、涉及部门、关键约束和暂不纳入的事项。它不需要变成冗长的项目章程,但要让所有参与方对“这张图管理什么”形成一致理解。

甘特图如何做好时间轴?跨部门团队流程优化与操作步骤

二、跨部门时间轴为什么容易失效:问题通常发生在交接处

1. 各部门的局部计划可能正确,整体顺序却不成立

跨部门项目中,每个团队往往都能给出自己的工作周期:研发需要两周,测试需要一周,市场需要五天。问题在于这些周期未必能直接首尾相接。测试可能要等需求冻结和测试环境准备,市场物料可能要等产品卖点确认,发布审批还可能依赖安全检查结果。

如果只把各部门给出的时长相加,得到的是一个“工作量总和”,不一定是项目真实日历时长。真实排期还要考虑等待、资源冲突、交付验收和决策窗口。项目计划的风险,常常不是某项工作本身太久,而是输入晚到一天,下游一串任务都只能等待。

2. 交付方完成,不等于接收方可以开工

“文档已发”“样品已寄”“代码已提交”都只是动作完成的信号,不代表接收条件已经满足。接收方可能还要检查完整性、质量、版本或合规性。如果计划把发送日期当成后续任务的开始日期,却没有留出验收时间,时间轴就会系统性地低估周期。

因此,涉及部门交接的任务至少要写清三项信息:交付物是什么、验收条件是什么、谁确认接收。必要时把交付和验收拆成两个任务。这样做会让甘特图看起来更长一些,却能减少执行中“我以为已经交付”的争议。

3. 负责人只写部门名称,责任仍然悬空

“市场部负责”“研发组跟进”看似明确,实际上可能没有具体到能推动事情的人。部门可以承担资源和结果责任,但任务还需要一名实际负责人来更新状态、协调输入和暴露阻塞。对于关键节点,最好同时标出执行负责人和验收人,而不是让同一个模糊的部门标签承担所有角色。

责任明确并不意味着所有任务都要由一个人独立完成。它的作用是找到唯一的协调入口:遇到阻塞时,团队知道先找谁确认现状,谁负责组织下一步行动。

4. 频繁改日期,可能是计划机制缺失,而不只是估算不准

日期变动本身并不代表计划失败。需求变化、供应商交期变化或审批意见变化,都可能要求重排。真正的问题是每次改期都直接覆盖原日期,团队既看不到偏差,也说不清变化来自范围调整、资源冲突、估算误差还是依赖延迟。

建议保留基准计划和当前预测两种视图,同时记录变更原因、提出人和影响范围。这样复盘时可以区分“计划一开始不现实”和“项目中途发生了外部变化”,避免把所有偏差归结为执行团队拖延。

甘特图如何做好时间轴?跨部门团队流程优化与操作步骤

三、先纠正四个常见误区:日期填满不等于计划完整

1. 误区一:每个任务都有开始和结束日期,就算排好了

日期只能说明团队希望何时开始、何时结束,不能证明工作可以按时启动。假设“测试执行”安排在周一开始,但测试环境、测试数据和需求版本都未确认,这个日期只是愿望,不是经过验证的计划。

我的检查方法是反向提问:任务开始的当天,负责人手里是否有足够输入?上游交付如果没有完成,任务是否还能推进?如果不能推进,计划中有没有把前置条件和验收时间显示出来?只要其中一个问题没有答案,就需要重新检查日期依据。

2. 误区二:把进度百分比当成任务完成度

“完成80%”容易造成一种精确感,但不同任务的百分比口径可能完全不同。有人按投入时间估,有人按子任务数量算,也有人凭主观感受填报。对于需要验收的交付物,百分比无法替代验收结论。

更稳妥的做法是把状态拆成可判断的阶段,例如“未开始、进行中、待验收、已完成、受阻”,并为“已完成”规定条件。对于测试任务,完成标准可以是测试范围执行完毕、阻塞缺陷处置完成、测试结论获得指定角色确认,而不是单纯报告某个比例。

3. 误区三:关键路径等同于所有重要任务

关键路径指的是影响项目最早完成日期的任务链。某项工作对业务很重要,不一定就在关键路径上;一项看起来普通的审批或供应商交付,反而可能因为没有可并行的替代路线而成为关键约束。

团队不必为每个任务都打上“关键”标签。更有效的方式是识别:哪些任务一旦延迟就会直接推迟最终交付,哪些任务还有可用浮动时间,哪些节点虽然不在最长任务链上,却有高影响风险。这样才能把管理注意力投向真正需要提前处理的地方。

4. 误区四:加入缓冲就是排期保守

缓冲不是随意给每项任务多加几天,也不是把不确定性藏进宽松日期。它应当对应可说明的风险,例如供应商交付波动、审批周期不稳定、关键资源被多个项目共享。没有风险依据的统一加时,会让计划失去辨识度,也难以判断风险是否真的发生。

可以把缓冲集中放在高不确定的交接节点或关键路径附近,并在计划中注明原因和触发条件。比如,若外部样品交期延误超过两个工作日,就立即评估测试窗口;这种规则比笼统地“预留一周”更容易执行。

常见写法 问题 更可执行的写法
完成测试 没有说明范围、结果和验收人 完成约定测试范围,阻塞缺陷清零或形成处置结论,由测试负责人确认报告
准备上线 把多个部门的工作塞进一个大任务 拆分发布审批、内容核对、环境检查、窗口确认,并标注各自责任人
市场部支持 支持内容和交付时间不清楚 市场负责人在指定日期前提交经产品确认的发布文案和渠道物料
进度80% 比例口径不统一,不能说明是否可交接 标注已完成子项、未完成项、风险和预计交付日期
三、先纠正四个常见误区:日期填满不等于计划完整

四、我的排期判断逻辑:从任务清单走到可协作的时间轴

1. 先把项目结果拆成可验收的交付物

从项目目标开始,不要先凭部门职能列任务。先问最终要交付什么,再往回拆出实现结果所需的中间产物。例如,产品发布的最终结果可能包括可用版本、通过验收的测试结论、获批的发布材料、确认的发布时间窗和支持团队准备情况。

每个交付物都应有可判断的完成标准。标准不一定要写成复杂指标,但要能让不同部门对“完成”给出相同答案。像“用户培训完成”可以进一步说明培训对象、材料版本、培训场次和签到或记录要求。

2. 再按交接关系建立依赖,而不是按部门顺序排队

部门组织结构不等于项目执行顺序。研发、市场、法务可能同时有工作,不应机械地把一个部门整体排在另一个部门后面。真正需要识别的是具体任务之间的输入关系:谁的结果是另一项工作的启动条件,哪些工作可以在信息尚未完全冻结时先做准备。

依赖关系应尽量描述为业务条件,而不只是画一条连接线。例如,“需求评审通过后开始正式开发”比“需求任务连到开发任务”更清楚,因为前者说明了连接成立的判断条件。

3. 估算日历周期时,把工作时间和等待时间分开

工期估算经常低估审批、排队、资源切换和接收验收。一个任务可能实际只需三天专注工作,却要等共享专家有空、等外部供应商答复或等会议评审窗口。时间轴应记录的是日历上何时能完成,而不仅是理想状态下投入多少人天。

我通常会要求负责人分别回答两个问题:实际工作需要多少时间?任务从具备输入到得到验收,可能经历多长日历周期?两者不必合并成一个数字。分开讨论,团队才能判断延误来自执行效率,还是来自等待机制。

4. 标出并行工作,但检查共享资源冲突

并行排期可以缩短总周期,但它成立的前提是资源、信息和决策条件允许。如果同一名设计师同时支持三个关键任务,或者多个部门都依赖一位审批人,图上看似并行,实际会在资源层面排队。

所以在压缩工期前,至少核对关键资源的可用性、并行任务是否会互相改变输入,以及提前启动会不会造成返工。对于需求尚未冻结的工作,可以先安排可复用的准备任务,但不要把高度依赖最终方案的交付物假设成已经可以定稿。

5. 用里程碑检查结果,用任务状态管理过程

里程碑应当代表一个能影响后续工作的阶段性结果,例如“需求基线确认”“样品验收通过”“发布评审通过”。它不是装饰性的日期标记,也不应把每个周会都设为里程碑。

在时间轴上,任务负责表达过程,里程碑负责表达检查点。若里程碑没有交付物或明确验收条件,团队就很难判断是否可以进入下一阶段。相反,验收条件清楚的节点可以成为决策依据:继续推进、补充工作,或启动变更评估。

6. 维护基准计划、当前预测和实际完成时间

基准计划记录批准后的原始承诺;当前预测反映团队根据最新信息判断的完成日期;实际日期记录任务真实发生的时间。三者保留在同一套管理机制中,能让项目团队看到变化轨迹,而不是只看到不断更新后的“最新版本”。

如果工具只能显示一个日期字段,也可以通过版本记录、变更日志或定期快照保留原计划。对重要项目而言,记录“为什么改”与改了几天同样重要,因为它决定复盘能否转化为下一次更准确的估算。

甘特图如何做好时间轴?跨部门团队流程优化与操作步骤

五、具体操作步骤:用一个模拟发布项目走完排期流程

1. 场景说明:新功能发布涉及多个团队

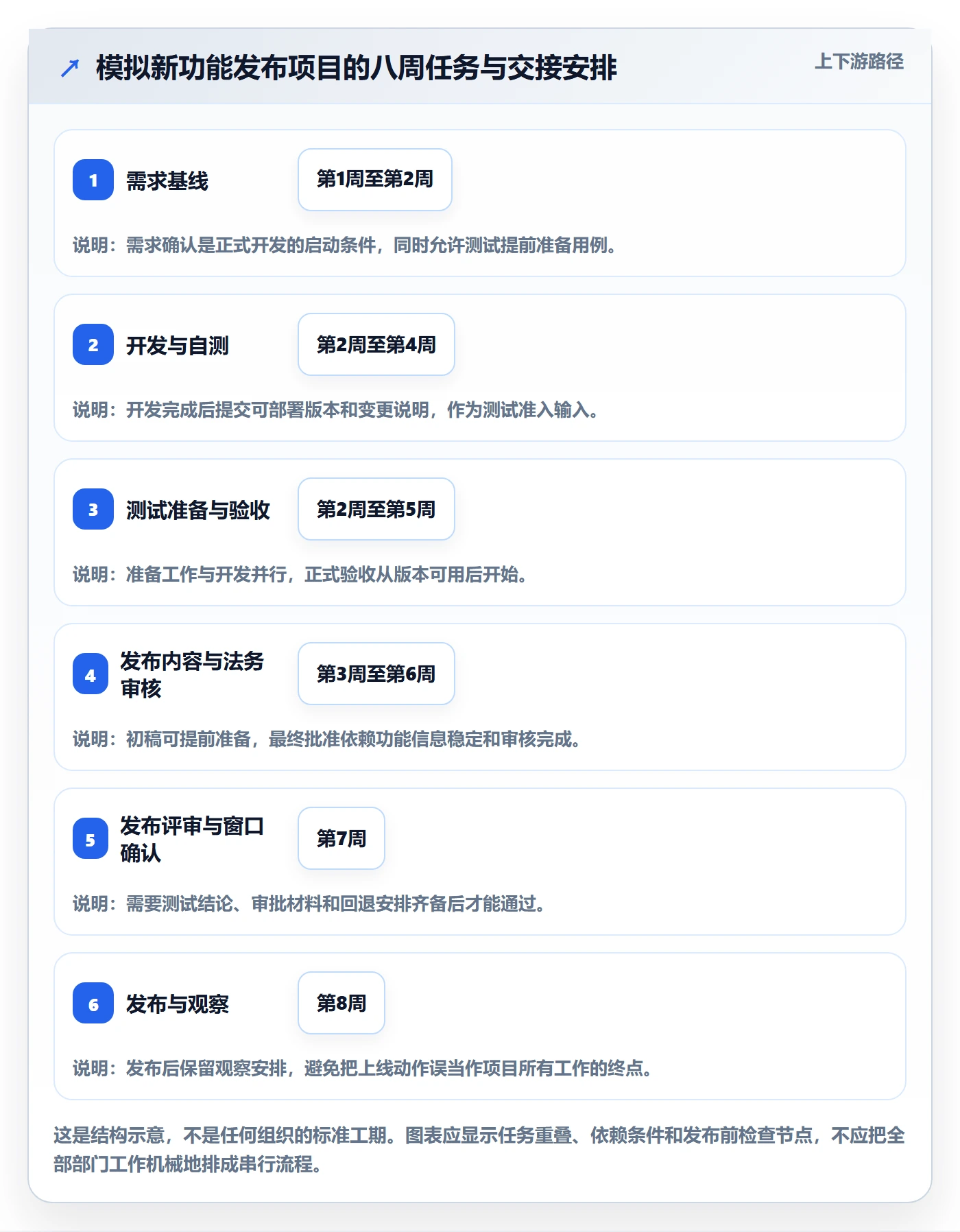

下面用一个模拟项目说明如何制作时间轴。项目计划在八周后发布一项新功能,参与方包括产品、研发、测试、市场、法务和客户支持。这里的周数、工期和任务数量都属于情景示例,不是行业基准,也不代表任何企业的真实复盘。

项目目标不是“八周内把大家的工作做完”,而是“在目标发布窗口前,完成可验收版本、必要审批和面向用户的准备”。先明确这个结果,才能判断哪些工作必须纳入计划,哪些属于发布后的持续优化。

2. 第一步:建立任务卡片,而不是马上画条形

我会先用表格收集任务名称、交付物、负责人、验收人、预计工作时间、等待时间、前置条件和风险。此时不急着填日期,避免团队为了让图看起来完整而先承诺一个没有依据的日历位置。

任务 主要交付物 执行负责人 验收或接收角色 关键前置条件
确认需求范围 已确认的需求基线与变更边界 产品负责人 研发、测试负责人 业务目标与优先级得到确认
完成开发与自测 可部署版本、变更说明 研发负责人 测试负责人 需求基线确认、环境可用
完成测试验收 测试结论、缺陷处置记录 测试负责人 产品与发布负责人 版本部署完成、测试资料齐备
审核发布内容 发布文案与渠道物料 市场负责人 产品、法务 功能卖点与限制说明已确认
确认发布窗口 批准的上线时间与回退安排 发布负责人 技术、支持团队 测试验收和必要审批通过

3. 第二步:确认依赖,把“交付”与“接收”分开

产品需求基线确认后,研发正式进入开发;测试团队可以提前准备用例和环境,但正式验收要等版本部署;市场团队可以先做结构和渠道准备,但最终发布文案要等产品信息稳定,并通过法务审核。

这一步的关键不是把所有工作强行排成一条直线,而是识别哪些工作可以先行、哪些必须等待。例如,测试准备与开发可以部分并行,但正式测试依赖可用版本;发布内容初稿可以提前启动,但最终批准依赖准确的功能说明。

4. 第三步:估算日历周期,加入真实的等待环节

假设研发工作预计需要十个工作日,测试执行需要六个工作日,发布材料准备需要四个工作日。团队还要确认需求评审窗口、测试环境准备、法务审批和发布评审的日历周期。若忽略这些等待,八周的计划可能在图上成立,却在会议排期和资源安排中失败。

日期建议由任务负责人给出工作量判断,再由上下游共同核实等待时间。项目经理负责检查冲突和整体顺序,不宜代替专业负责人拍脑袋估算所有工作。对于存在较大不确定性的任务,应写出假设条件,并约定何时重新估算。

5. 第四步:建立基准时间轴并进行跨部门评审

初版甘特图完成后,不要只让项目经理或部门负责人单独确认。需要让任务执行者、上游交付方和下游接收方一起检查关键链路,重点讨论输入是否能按期到位、资源是否冲突、验收时间是否预留、节点延期会影响什么。

评审时可将问题分成三类:日期冲突、依赖缺口和承诺风险。日期冲突指同一资源被重复安排;依赖缺口指后续任务的启动条件没有对应上游交付;承诺风险则指负责人无法解释日期依据。这样比逐行问“这个日期行不行”更容易找出计划中的结构性问题。

6. 第五步:执行中看偏差、改预测,不覆盖历史

项目开始后,团队按约定频率更新实际状态。关键任务可每周检查一次,变化快或临近发布的项目可提高频率。更新不仅写进度状态,还要写当前阻塞、预计完成日期、需要谁协助,以及变化会不会影响下游。

如果“测试准入”推迟两天,项目经理应沿依赖链检查测试结束、发布审批和发布窗口是否受影响。不要只移动当前任务的条形,而把后续任务留在原位;否则时间轴会出现“下游日期没变,但前置工作还没完成”的逻辑矛盾。

甘特图如何做好时间轴?跨部门团队流程优化与操作步骤

六、计划执行期的维护规则:让时间轴持续可信

1. 约定状态口径,减少“绿灯进度”

如果不同团队对“进行中”“已完成”的理解不同,状态颜色就无法支持决策。建议把状态定义成行动信号:未开始表示尚未满足启动条件或尚未开始;进行中表示已有实际工作;待验收表示交付已提交但接收方尚未确认;受阻表示存在需要外部协助的障碍;已完成表示满足验收标准。

状态定义应与任务类型相匹配。对于纯内部准备工作,负责人确认可能足够;对于质量、合规或客户可见的交付,往往需要指定角色验收。重要的是让状态反映事实,而不是让所有任务长期保持“进行中”以避免暴露风险。

2. 设定更新频率,也设定异常升级条件

更新太少,项目风险可能在下次例会前已经扩大;更新太频繁,则会增加填报负担。可以根据项目节奏设定:普通执行任务每周更新,临近关键节点的任务按需提高频率,关键路径任务一旦预计偏差超过团队约定阈值就主动升级。

升级规则不必复杂。例如,关键前置交付预计晚于基准日期两个工作日,负责人必须同步项目经理和下游负责人;是否重排由相关责任人共同评估。阈值应基于项目容忍度和依赖后果设定,而不是照抄某个统一数字。

3. 区分变更类型,避免所有改期都用同一种处理方式

任务改期的原因可能是估算变化、范围变化、资源变化、外部依赖变化或执行偏差。它们对应的决策不同:范围变化需要评估是否调整交付边界;资源变化需要重新安排优先级;外部依赖变化需要同步上下游;估算偏差则需要修正后续判断。

变更记录至少包含原日期、最新预测、变更原因、影响任务和批准或确认角色。对小型项目可以用共享表格记录,对复杂项目则可用某项目管理平台保留关联任务和变更历史。工具形态可以不同,信息链条不能缺失。

4. 复盘时看偏差来源,不只比较计划与实际

项目结束后,单纯比较“计划八周、实际九周”并不能形成改进。更有用的是按任务和依赖链复盘:哪些估算偏差最大,等待时间来自哪里,哪些交付条件没有提前说清,哪些变更本可以更早发现。

例如,若任务本身按期完成,但下游仍延误,应检查验收是否滞后、资源是否排队或交付标准是否在接收时才被提出。复盘的目标不是让未来计划不断加宽,而是找到可以提前确认、并行处理或设置触发机制的环节。

甘特图如何做好时间轴?跨部门团队流程优化与操作步骤

七、工具、团队规模与使用方式:先看协作复杂度,再选载体

1. 共享表格适合简单、稳定、责任清楚的计划

如果项目任务数量有限、参与部门较少、依赖关系简单、更新频率不高,共享表格通常够用。它的优势是上手快、格式灵活、团队容易理解,缺点是并行编辑、依赖追踪、通知和版本回溯容易依赖人工约定。

当表格开始出现多个副本、同一任务在不同文件里日期不一致、会议后还要手动通知所有下游团队时,问题未必是表格本身不够高级,而是协作信息已经超过人工同步的可靠范围。此时可以评估更适合的项目管理工具或平台。

2. 多部门、多项目并行时,工具重点应放在信息闭环

工具选型不要只比较甘特图能不能画,还要检查依赖关系是否可追踪、负责人是否能更新状态、变更历史是否保留、任务阻塞能否通知相关方、不同项目的资源冲突是否可见。若项目涉及审批或受控交付,也要确认权限、审计和部署方式满足组织要求。

以 PingCode 为例,团队在评估这类面向中大型企业及百人以上组织的项目管理方案时,可以把跨团队依赖、权限管理、过程追踪和规模化协作作为重点验证项。其方案涉及私有化部署及 Jira 平滑迁移等能力时,也应要求供应方通过实际迁移演练、权限核对和数据校验来证明适配性;“适合国产化替代”不应只凭一句宣传语作结论。

对于私有化部署,需评估升级维护、备份恢复、身份认证和运维责任;对于从旧系统迁移,则要抽样验证历史任务、附件、评论、权限和关联关系是否完整。工具能够降低信息同步成本,但不能替代任务拆解、责任约定和变更决策。

3. 先做小范围验证,再决定是否迁移或全面推广

如果团队正考虑从共享表格迁移到平台,不建议一开始就把所有项目一次性搬过去。先挑一个有真实跨部门依赖、但影响范围可控的项目,跑完任务建立、排期评审、进度更新、变更记录和复盘,再比较实际效果。

验证时关注可观察结果,而不是功能清单。例如,负责人更新一次状态需要多少时间;发现一个阻塞后需要通知多少人;项目经理能否在几分钟内找到受影响的下游任务;历史基准计划能否还原。只有当这些操作变得更可靠,迁移成本才有合理回报。

甘特图如何做好时间轴?跨部门团队流程优化与操作步骤

八、不同项目条件下的行动建议与取舍

1. 小团队、短周期项目:优先保证清晰,不必过度建模

如果项目只有少数任务、参与角色有限、依赖关系简单,先用共享表格把任务、负责人、验收条件和基准日期写清楚。避免为了追求“专业甘特图”而给每个小动作都设里程碑,维护成本可能超过管理收益。

这类项目的重点是减少口头遗漏:让所有人知道谁交什么、何时交、谁确认。若项目在执行中出现多份计划、依赖不清或频繁改期,再逐步增加版本管理和变更机制。

2. 多部门、多个外部方参与:把交接验收放在排期中心

项目跨部门或涉及供应商时,优先梳理外部输入、交付接收和验收时间。不要只追踪各部门的工作开始和结束,还要把“等待谁确认”“接收后能否直接开工”纳入讨论。必要时将交付任务与验收任务分开,并给关键接口指定唯一协调人。

这种项目可能需要更强的依赖追踪和通知能力,但前提仍是流程定义清楚。若团队对交付标准没有共识,工具里的依赖线只会把模糊关系画得更漂亮。

3. 需求变化频繁:保留基准计划,同时建立滚动预测

产品探索、活动策划或新业务试点可能经常调整范围。此时不宜假装初始时间轴能够精确预测所有工作。可以保留一段较稳定的近期计划,同时对远期任务做区间估算,并在需求决策后滚动细化。

取舍在于计划稳定性与适应性之间。过早锁定远期日期,团队容易不断制造“延期”;完全不设计划,又无法安排资源和对外承诺。比较实际的做法是:近期任务承诺明确,远期任务标注假设和不确定性,重大范围变化走显式决策。

4. 固定发布日期:先确定不可移动约束,再讨论范围与资源

如果发布日期由合同、法规窗口、市场活动或供应链节点决定,日期可能确实不能移动。此时不能把所有任务都压缩到不现实的区间,应当反向检查关键路径、资源可用性和可调整范围,明确哪些功能或交付可以分阶段提供。

团队要在时间、范围、资源和风险之间作出明确取舍。若期限不能动,通常就需要讨论范围分级、增加资源是否有效、哪些风险必须由决策层接受。把压力简单传给执行者,并不会让依赖和等待消失。

5. 组织规模较大:先统一最小规则,再追求统一模板

中大型组织容易出现多套项目管理习惯。统一所有团队的任务字段和审批流程,可能提高报表一致性,却也可能让差异明显的项目背上不必要的流程成本。更稳妥的方式是统一少数必要规则,例如任务必须有负责人、关键交付必须有验收条件、基准计划变更要留痕,再允许团队按项目类型扩展。

工具平台的权限、部署、迁移和维护能力应纳入长期成本评估。除了软件费用,还要计算流程配置、培训、数据治理、系统集成和日常运维投入。选择标准应是“能否让目标协作流程稳定运转”,而不是功能数量最多。

甘特图如何做好时间轴?跨部门团队流程优化与操作步骤

九、发布前检查清单:这张时间轴能否指导下一步行动

1. 排期完整性检查

  • 每项关键任务是否写明可交付结果,而不是只有阶段名称?
  • 执行负责人是否具体到能更新状态和协调输入的人?
  • 跨部门交接是否明确交付方、接收方和验收条件?
  • 后续任务的启动条件是否与真实业务顺序一致?
  • 里程碑是否代表可验证的结果,而不是普通日期标记?
  • 关键资源、审批窗口、外部供应商和等待时间是否考虑在内?
  • 基准计划、最新预测和实际完成日期是否可以区分?
  • 出现变更时,是否知道谁评估影响、谁确认调整、谁通知下游?

2. 用一条关键依赖链做快速抽查

不必每次都从头审查整张甘特图。可以挑一条最可能影响最终日期的依赖链,从最终交付倒推:发布需要什么批准?批准依赖哪些验收结果?验收需要什么版本和资料?这些输入分别由谁提供,交付后还需要多久确认?

如果任何一个环节只能回答“到时候再看”,说明时间轴还有未显性的决策或等待风险。先把这一条链补完整,通常比给所有任务统一加缓冲更有效。

十、结语:先让依赖关系可讨论,再让日期可承诺

甘特图时间轴最有价值的地方,不是把项目未来画成一排整齐的条形,而是让团队在执行之前看见谁依赖谁、哪里可能等待、什么条件满足后才能继续。它既是排期工具,也是跨部门交接的共同语言。

如果你现在手里已经有一张计划表,下一步不必急着换模板或换工具。先抽查一条关键任务链,确认交付物、负责人、接收人、验收条件和启动依赖,再检查基准日期是否包含真实等待时间。当每个关键日期都能解释“为什么是这一天”,时间轴才从排期图变成可执行的协作计划。

常见问题解答(FAQ)

1. 跨部门甘特图的任务应该拆到多细?

我做计划时经常拿不准,拆得太粗看不出谁在等谁,拆得太细又很难维护。尤其是研发、测试和市场一起推进时,我想知道怎样判断一项任务是否拆分到位。

每项任务至少要能明确负责人、交付物和完成条件,并且可以估算工期、独立更新状态。例如,把“准备上线”拆成内容确认、测试验收、审批和发布窗口确认。如果一项任务涉及多个部门、多个交付结果,或完成标准不清楚,就应继续拆分;若只是细化到每天的零散动作,通常不必放进总甘特图。

2. 甘特图中如何表示跨部门任务的依赖关系?

我遇到过各部门都说自己的工作按时完成了,项目却还是卡住的情况。后来发现,上游交付物没人确认,下游团队也不知道什么时候可以开始,所以我想知道依赖关系要怎么标清楚。

先列出每项任务的前置条件和后续接收方,再用依赖关系连接必须按顺序完成的任务;可以并行的工作则分别排期,不要人为串联。跨部门交接还应注明交付内容、提供方、接收方和验收条件。排期评审时逐条确认:前置任务未完成时,下游是否真的不能开始,以及等待时间是否已纳入计划。

3. 甘特图里的工期和缓冲时间应该怎么估算?

我排计划时容易直接按目标日期倒推,结果一遇到审批、外部供应商交付或资源冲突,整条时间轴就要重排。我想知道工期和缓冲应该依据什么来定,才不只是凭感觉留时间。

工期应以工作量、实际可用资源、审批或交接等待时间为依据,并请任务负责人确认估算假设;不要把理想情况下的纯执行时间当作完整工期。对关键依赖和外部交付单独评估风险,把有依据的缓冲放在可能产生延误的位置。判断排期是否可信,可以检查关键任务的资源是否落实、前置条件是否明确,以及延期后会影响哪些后续节点。

4. 甘特图开始执行后,计划和进度应该怎么更新?

我发现团队有时只把原计划日期不断改成最新日期,过一段时间就看不出项目到底偏差了多少。遇到需求变更或关键任务延期时,我希望既能及时调整安排,也能保留复盘依据。

先保留一份基准计划,另行记录实际开始、实际完成和当前预测日期,并约定固定更新频率及统一状态定义。发生延期或范围变化时,记录原因、影响的下游任务、调整方案和确认人,再同步更新预测计划;不要覆盖基准日期。复盘时对比基准与实际进度,区分估算偏差、等待、资源冲突和需求变更,才能判断改进重点。

核心关键词

读者评论

黄
黄知夏

文中把交付和验收分开处理很实用,尤其是样品、文档这类跨部门交接,只记录发送日期确实容易让下游误以为可以开工。

任
任静怡

基准计划、当前预测和实际日期分别记录,能让改期原因更清楚。不过团队还需要约定由谁更新变更记录,否则信息可能很快过时。

孟
孟星宇

关于工作时间与等待时间分开估算的建议有参考价值,审批和资源排队经常被漏算。共享资源冲突也应在排期时一并核对。

文章包含AI辅助创作:甘特图如何做好时间轴?跨部门团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476717

赞 (0)
飞飞飞飞
甘特图最佳实践:跨部门团队甘特图流程优化,常见问题
上一篇 1小时前
任务条流程与规范:跨部门团队甘特图流程优化关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
