基线对比实操方法:跨部门团队提升甘特图效率的流程优化方法与模板

跨部门甘特图最常见的失控,不是任务画得不够细,而是原计划、最新预测和实际进度被不断覆盖:项目经理看到日期变了,却无法判断是需求变更、前置交付延误,还是负责人只是更新了自己的估算。基线对比的价值,正是保留一把稳定的“尺子”,让团队能在同一口径下识别偏差、追溯原因并决定行动。本文给出一套从基线确认、进度采集到偏差处置的实操流程,并附可复用字段模板。

一、先讲结论:基线不是一张旧甘特图

1. 用三个版本回答三个不同问题

我在评审跨部门计划时,会先确认团队是否把三种数据混在了一起。基线回答“当初批准的计划是什么”,最新预测回答“按现在掌握的信息,预计会怎样”,实际进度回答“已经发生了什么”。它们可以同时存在,但不能相互覆盖。

如果团队每次调整日期都直接改原计划,图表看起来会一直“准时”,但项目失去了复盘参照。相反,保留基线、更新预测、记录实际,才能识别计划何时偏离、偏离由什么引起,以及是否影响下游交付。

数据版本 回答的问题 更新规则 不应做的事
基线 经确认的原始计划是什么 确认后保留版本号、确认时间和审批记录 遇到延期就直接覆盖
最新预测 按当前情况预计何时完成 随风险、资源和进展更新 把预测值冒充为原计划
实际进度 任务真实开始或完成了吗 按统一口径记录实际日期、状态和剩余工作 用主观百分比代替可核实事实

2. 效率来自减少反复确认,而非增加图表颜色

基线对比不保证项目自动变快。它能改善的是信息链路:谁该更新、什么时候更新、出现什么偏差需要讨论、讨论后由谁采取行动。团队如果仍靠项目经理逐个私聊追问,即使甘特图做得很精致,维护成本也不会自然下降。

因此,我更愿意用三个过程指标观察流程是否变得有效:更新按时率、偏差发现提前量和行动项按期关闭率。它们不等同于项目最终成功率,却能帮助团队判断数据是否及时、风险是否提前暴露、会议是否形成了后续行动。

基线对比实操方法:跨部门团队提升甘特图效率的流程优化方法与模板

3. 对照对象要先固定

一张甘特图通常同时包含任务、里程碑、依赖关系和日期。对比前应先确定本次检查的范围:是全项目、某个阶段,还是某条跨部门交付链路。范围不清,团队容易把局部任务的日期波动误判为整个项目延期。

我建议先把“任务是否可比”作为第一道检查。基线中的“完成需求评审”和当前计划中的“需求评审完成”是否指同一交付物?负责人、验收条件和前置依赖是否一致?如果任务定义已变,日期差值本身就可能失去解释力。

二、为什么跨部门项目特别容易把基线做成摆设

1. 部门计划各自合理,拼在一起却不一定成立

产品团队可能以需求确认日为起点,研发团队以技术方案评审通过为起点,市场团队则以素材定稿为起点。每个部门内部的排期看上去都完整,但如果前置交付和验收边界没有对齐,整体计划就会隐藏等待时间。

跨部门甘特图因此不仅要列“谁做什么”,还要写清“什么交付给谁、接收方如何确认、何时算完成”。“负责部门:研发”不足以构成可执行计划;“研发提交可验收接口文档,产品在两个工作日内确认”才更容易支撑协作。

2. 任务完成百分比经常制造虚假的精确感

“完成 80%”听起来很具体,但如果不同团队对百分比的定义不同,它无法用于可靠比较。有的人按已投入工时计算,有的人按主观感觉填写,还有的人把“主要功能开发完成”直接记为 90%。数字精确,不代表口径一致。

对可验收交付物,我倾向于优先记录状态、实际日期和剩余工作,再把百分比作为辅助信息。例如,一个任务可以使用“未开始、进行中、待验收、已完成”四态,并要求进入“已完成”前满足明确的验收条件。

3. 日期偏差不等于项目延期

单项任务比基线晚三天,并不必然导致最终里程碑晚三天。若它有浮动空间、后续任务可以并行,项目最终日期可能不变。反过来,一个只晚一天的关键前置任务,也可能卡住多个部门,影响远大于表面上的一天。

判断影响时,至少要同时看任务偏差、依赖关系、缓冲空间和里程碑日期。只统计“逾期任务数”,容易把低影响的小任务和关键交付混为一谈。

4. 需求变更和执行偏差常被塞进同一个理由

“计划有调整”不是足够的偏差原因。它可能意味着需求范围改变、资源暂时不可用、审批等待、估算误差,也可能是任务拆分不充分。原因不具体,纠偏措施就容易变成泛泛的“加强沟通”。

变更也不应一律被视为错误。真正需要治理的是:变更由谁提出、影响了哪些任务、是否重新估算、谁批准,以及历史版本是否保留。没有这些信息,团队既无法判断变更是否合理,也无法解释原计划为何失效。

基线对比实操方法:跨部门团队提升甘特图效率的流程优化方法与模板

三、建立基线前,先做四项专业判断

1. 判断任务是否可验收

任务名称应尽量写成可观察的交付,而不是模糊动作。“优化页面”可以拆成“提交交互稿”“完成前端实现”“通过兼容性验收”等阶段。拆分并非越细越好,关键是每个节点都能由相关方判断是否完成。

如果任务持续时间很长、期间会出现多个可交付结果,适合拆成阶段节点。如果任务短、依赖少且负责人明确,过度拆分反而会增加维护成本。拆分的判断依据是能否更早暴露风险,而不是追求任务数量。

2. 判断依赖关系是否真实

依赖需要描述实际约束,而不只是为了让图表显得完整而连线。比如,技术联调是否必须等接口文档确认?市场素材是否必须等产品命名冻结?如果两个任务可以部分并行,应记录真正的阻塞点,不要默认前一项全部完成后后一项才开始。

依赖关系最好带上交付方、接收方和验收动作。这样当日期变化时,团队可以追问“交付是否提交、接收是否确认、退回原因是什么”,而不是只看到一条延长的横线。

3. 判断日期是否使用同一日历

自然日、工作日、节假日安排和团队工作日历都会影响日期比较。一个部门按自然日估算,另一个部门按工作日估算,直接相减可能得出错误结论。跨时区团队还要约定日期的时区口径。

模板中应明确“偏差天数”的定义。例如按工作日计算时,可以将基线完成日和当前预测完成日按同一工作日历计算,再得出差值。工具中的计算方式也应实际核对,不能只看字段名称就假定公式符合团队口径。

4. 判断基线变更是否有足够理由

基线通常在计划得到相关责任方确认后保存。之后如果范围、法规、资源或关键假设发生实质变化,团队可以申请调整基线,但应留下旧版本和变更理由。频繁重设基线会削弱比较价值;拒绝任何基线调整也可能让计划脱离现实。

实际判断时,我会问四个问题:变化是否超出原计划假设?是否影响已确认的交付范围或里程碑?是否完成影响分析?是否由有权限的人确认?答不清时,先更新预测并记录变更,不急着改写对照版本。

基线对比实操方法:跨部门团队提升甘特图效率的流程优化方法与模板

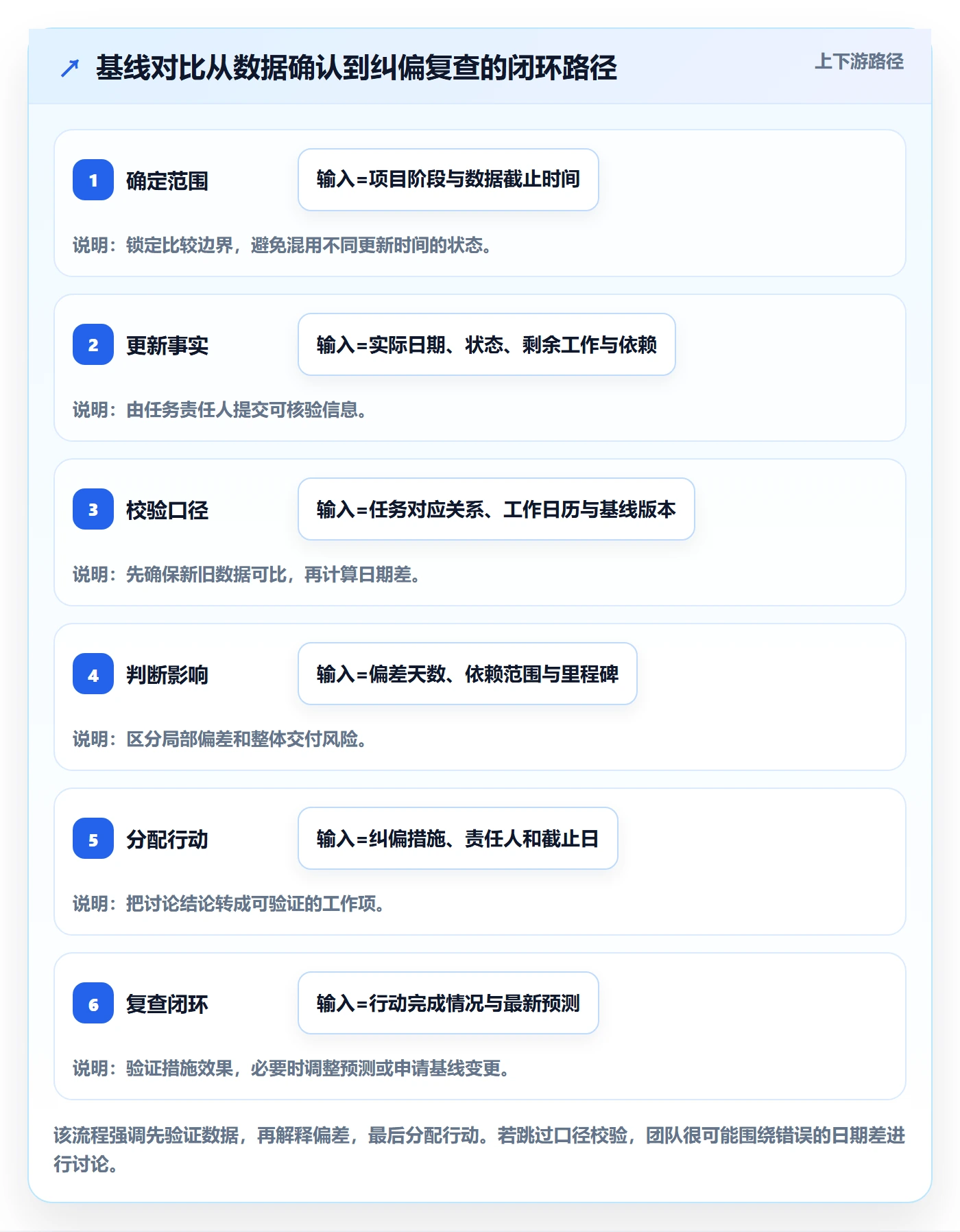

四、六步完成一次基线对比

1. 锁定比较范围和数据截止时间

先写清这次对比覆盖什么、数据截至哪一天、哪些团队必须提供更新。比如“本周三 17:00 截止,检查产品发布前的需求确认、开发、验收与市场准备链路”。如果没有截止时间,部分人按今天更新,部分人按上周会议状态填,结果看似在同一张表里,实际不是同一时点的数据。

2. 收集任务事实,而不是只收集结论

负责人更新实际开始日、实际完成日、当前状态、剩余工作和预测完成日。任务未开始时,不要填造一个实际开始日期;尚未完成时,不要将预测完成日误填为实际完成日。

对于出现延期的任务,应补充阻塞原因和依赖方。原因暂时不清楚时,可标记“待确认”并指定调查责任人,不要为了填满字段而臆造原因。

3. 检查数据能否比较

在计算偏差前,检查任务编号、名称、交付物、负责人和日历口径。任务如果被合并、拆分或重新命名,应先确认新旧任务的对应关系。没有对应关系的任务,不应直接按名称做差。

  • 基线开始日和完成日是否存在,且属于当前有效版本?
  • 实际日期和预测日期是否用了不同的字段或颜色标识?
  • 依赖方和接收方是否明确,验收节点是否可追踪?
  • 任务是否存在重复项、失效项或长期未更新状态?
  • 日期是否遵循统一工作日历和项目时区?

4. 计算偏差并标注影响层级

最基础的预测完成偏差可以定义为:预测完成偏差=当前预测完成日期-基线完成日期。正值代表预测晚于基线,负值代表预测早于基线。计算应采用一致的日期口径,并区分自然日和工作日。

这个公式只回答日期差,不回答原因和最终影响。建议同时记录偏差等级、是否影响里程碑、受影响的下游任务数量,以及是否需要负责人介入。阈值应由项目团队结合交付周期设置,不宜把某个固定天数当成所有项目的统一规则。

5. 把偏差转成行动项

每个需要处理的偏差至少要有责任人、下一步动作、完成期限和复核时间。行动要具体到能验证的结果,例如“接口负责人在周四前与接收团队完成字段确认”,而不是“加强沟通”。

有些偏差不需要立即纠偏,只要继续观察即可。关键是明确何时升级:例如影响里程碑、阻塞多个部门、预测日期连续两次后移,或风险超过团队约定阈值。阈值应写入项目规则,而不是每次会议临时解释。

6. 保留决策记录并在下一周期复查

会议结论应记录决策人、选择的方案、风险接受理由和后续检查时间。下次更新不只是重新看一次图,还要检查上次行动是否完成、预测是否收敛、偏差原因是否改变。

这样一轮对比才形成闭环:基线提供参照,更新提供事实,偏差分析提供解释,行动项推动处理,复查则验证判断是否有效。

基线对比实操方法:跨部门团队提升甘特图效率的流程优化方法与模板

五、模板字段与填写示例

1. 可复用字段模板

模板不是一张只有列名的表。要真正降低沟通成本,每个字段都应有负责人和填写口径。下面的字段适合多数跨部门项目作为起点,团队可删减,但不建议删掉基线版本、当前预测、偏差原因和行动责任等追溯信息。

字段 填写说明 建议维护方
任务编号与任务名称 编号保持稳定,名称指向明确交付物 项目经理或计划负责人
验收条件 写清何种结果可判定为完成 任务负责人及接收方
责任部门与负责人 明确执行人,避免只写部门不写责任人 部门负责人确认
前置任务与依赖方 标明提供方、接收方和交付确认方式 相关任务负责人共同确认
基线开始日与基线完成日 保存确认版本中的日期,不随普通预测更新 计划负责人维护版本
实际开始日与实际完成日 只记录已发生事实,未发生时保持未填写 任务负责人
当前状态与剩余工作 采用团队统一状态定义,说明尚未完成的工作 任务负责人
当前预测完成日 表达最新估计,不覆盖基线日期 任务负责人更新,项目经理核查
预测完成偏差 按统一日历计算,标明工作日或自然日 工具计算或计划负责人复核
偏差原因与影响范围 写具体事件及受影响的下游任务或里程碑 任务负责人和项目经理共同确认
纠偏行动、责任人、截止日 描述可验证的动作和复核时间 行动项责任人
基线版本与变更记录 记录版本号、确认时间、申请人、审批人和理由 项目经理或治理角色

2. 示例公式与数据口径

如果团队使用表格工具,可按统一工作日历计算日期偏差。以下仅展示逻辑,实际函数名称和参数要按所用软件核对。

预测完成偏差(工作日) = 工作日差值(基线完成日, 当前预测完成日)
如果 当前预测完成日 为空:

偏差状态 = "待更新"

否则如果 预测完成偏差 > 团队预警阈值:

偏差状态 = "需要评估"

否则:

偏差状态 = "常规跟踪"

不要把“空值”自动当成零天偏差。任务未更新与任务没有偏差是两种完全不同的情况。建议在报表中单独展示未更新数量,否则团队可能误以为计划稳定,实际只是信息缺失。

3. 示例数据的解读方式

假设某项接口交付的基线完成日是 6 月 12 日,负责人在 6 月 9 日更新当前预测完成日为 6 月 16 日,且实际尚未完成,那么预测偏差为 4 个工作日或自然日,取决于项目约定的日历口径。此处不能写成“实际晚了四天”,因为交付尚未发生。

如果该接口是两个验收任务的前置条件,项目经理还需检查验收任务是否有缓冲、是否能并行准备,以及是否影响发布里程碑。真正的管理结论不是“延期四天”,而是“预测晚四天,可能影响两项验收;接口字段确认尚未完成,需由双方在某日之前确认”。

基线对比实操方法:跨部门团队提升甘特图效率的流程优化方法与模板

六、跨部门团队的运行机制:把更新、会议和升级分开设计

1. 按责任边界更新,不要让项目经理代填全表

任务负责人最接近执行事实,应更新状态、剩余工作和预测日期;部门协调人负责核实部门间交付;项目经理负责检查依赖、风险和整体里程碑;有权限的决策人负责批准范围或基线变化。角色可以因组织而异,但信息来源要明确。

如果所有字段都由项目经理代填,短期看起来整齐,长期容易出现“项目经理说任务已更新,负责人却不知道预测日期变了”的问题。更稳妥的做法是让负责人提交事实,由项目经理校验口径和影响,而不是代替负责人判断执行情况。

2. 更新节奏应随项目风险调整

稳定、低依赖的项目可以使用较低频率的更新;临近发布、依赖密集或风险变化快的阶段,则可能需要更频繁的检查。不要把每日更新规定机械地套到所有任务上:如果任务本身没有变化,频繁填报会制造维护负担。

团队可以按风险设定节奏:关键路径任务每个工作日检查,普通任务按周更新,出现偏差或阻塞时立即更新。这里是可讨论的机制示例,不是普遍标准。真正的判断依据是信息变化速度和延迟发现的代价。

3. 会议看例外,不逐行朗读甘特图

进度会议可以先处理未更新任务、预测日期后移、依赖未确认、里程碑可能受影响和行动项逾期等例外。没有偏差的任务只保留状态,不必逐条口头复述。

讨论一项偏差时,按“事实,影响,选项,决策,责任人”推进。先确认日期和交付事实,再看下游影响,然后讨论调整资源、缩小范围、拆分交付或接受风险等选项,最后明确谁在何时完成什么。

4. 升级条件要提前约定

升级不等于追责,而是让需要跨部门决策的问题尽早到达有权限的人。可以设定触发条件,例如影响重要里程碑、阻塞多个团队、预测连续两次后移,或超出项目约定的工作日阈值。

不同项目的阈值应不同。短周期活动可能一天就很重要,长周期基础建设则可能要结合阶段缓冲判断。把“发生什么就升级”写清楚,比每次争论“是不是严重”更能节省协作时间。

基线对比实操方法:跨部门团队提升甘特图效率的流程优化方法与模板

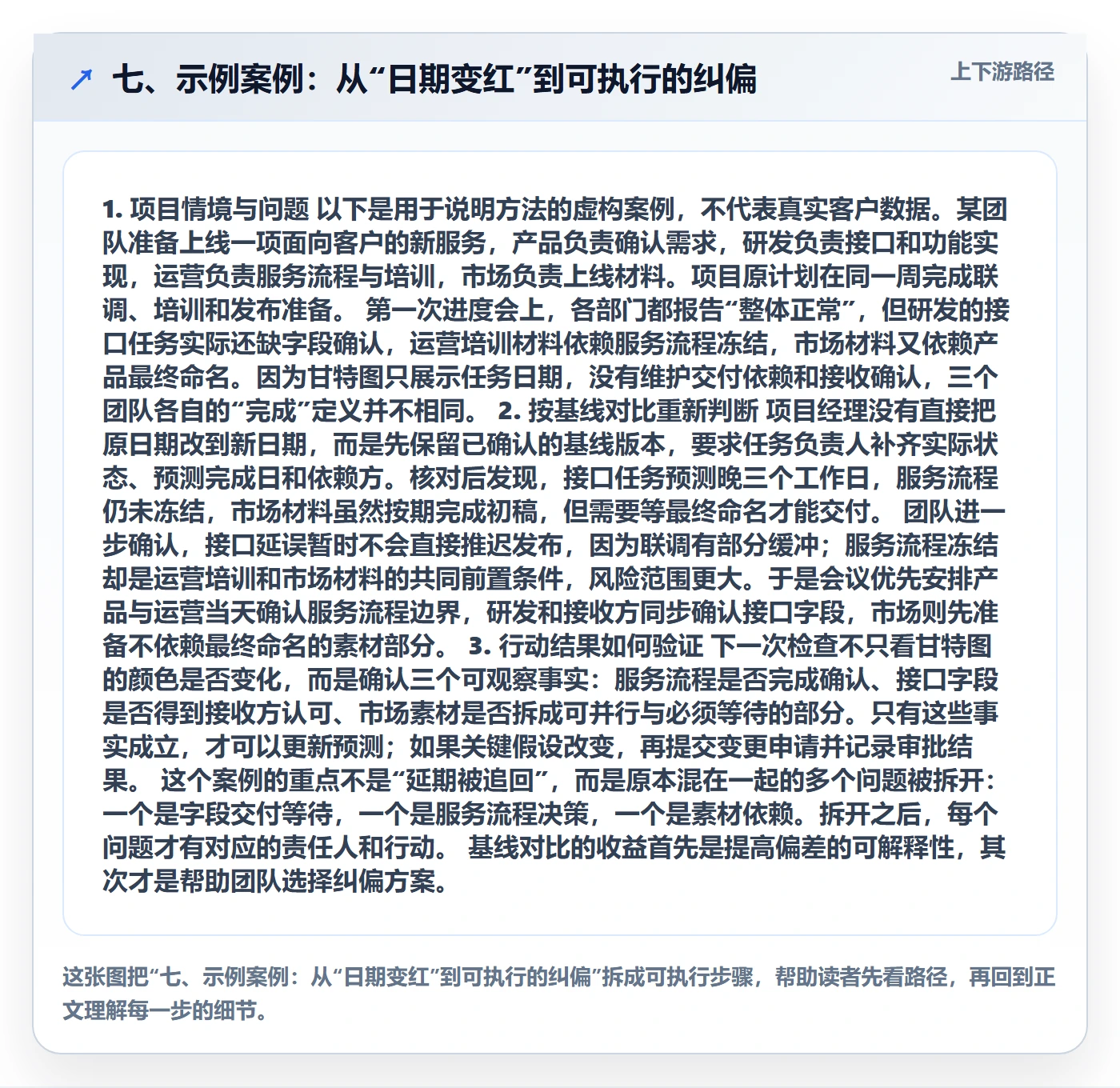

七、示例案例:从“日期变红”到可执行的纠偏

1. 项目情境与问题

以下是用于说明方法的虚构案例,不代表真实客户数据。某团队准备上线一项面向客户的新服务,产品负责确认需求,研发负责接口和功能实现,运营负责服务流程与培训,市场负责上线材料。项目原计划在同一周完成联调、培训和发布准备。

第一次进度会上,各部门都报告“整体正常”,但研发的接口任务实际还缺字段确认,运营培训材料依赖服务流程冻结,市场材料又依赖产品最终命名。因为甘特图只展示任务日期,没有维护交付依赖和接收确认,三个团队各自的“完成”定义并不相同。

2. 按基线对比重新判断

项目经理没有直接把原日期改到新日期,而是先保留已确认的基线版本,要求任务负责人补齐实际状态、预测完成日和依赖方。核对后发现,接口任务预测晚三个工作日,服务流程仍未冻结,市场材料虽然按期完成初稿,但需要等最终命名才能交付。

团队进一步确认,接口延误暂时不会直接推迟发布,因为联调有部分缓冲;服务流程冻结却是运营培训和市场材料的共同前置条件,风险范围更大。于是会议优先安排产品与运营当天确认服务流程边界,研发和接收方同步确认接口字段,市场则先准备不依赖最终命名的素材部分。

3. 行动结果如何验证

下一次检查不只看甘特图的颜色是否变化,而是确认三个可观察事实:服务流程是否完成确认、接口字段是否得到接收方认可、市场素材是否拆成可并行与必须等待的部分。只有这些事实成立,才可以更新预测;如果关键假设改变,再提交变更申请并记录审批结果。

这个案例的重点不是“延期被追回”,而是原本混在一起的多个问题被拆开:一个是字段交付等待,一个是服务流程决策,一个是素材依赖。拆开之后,每个问题才有对应的责任人和行动。基线对比的收益首先是提高偏差的可解释性,其次才是帮助团队选择纠偏方案。

七、示例案例:从“日期变红”到可执行的纠偏

八、不同组织情况下的行动建议与取舍

1. 团队少于二十人、依赖关系较少

可以从轻量表格开始,不必一开始就建设复杂的流程。保留任务编号、交付物、负责人、基线日期、预测日期、实际状态、依赖和行动项即可。每周一次集中检查通常足以作为试运行起点,但应在风险增加时及时提高频率。

这类团队要避免把治理做得比项目本身更重。若负责人都能在同一份计划中直接更新,手工表格可能已经满足需要;当版本冲突、提醒遗漏或历史追溯频繁出现,再评估是否需要更系统的工具。

2. 百人以上、多项目并行的组织

组织规模扩大后,单项目计划之外还会出现跨项目资源冲突、统一权限、审计追溯和管理报表需求。此时要关注工具是否支持组织级权限、项目模板、历史版本、依赖关系和数据导出,并确认不同部门对状态和进度字段能否采用统一口径。

如果评估 PingCode,可将其作为面向中大型企业及 100 人以上组织的项目管理平台候选之一,重点核验当前版本的基线管理、权限配置、报表和流程能力。其私有化部署及 Jira 平滑迁移能力也可以纳入评估,但应通过实际迁移演练确认字段映射、附件、历史记录、权限和自动化规则的覆盖情况;“支持迁移”不等于所有数据都能无损自动转换。对于国产替代场景,也应以安全要求、部署模式、集成范围、运维成本和真实试点结果作决策,而不是只依据单一功能描述。

这类组织的取舍重点是治理一致性与团队灵活性。统一字段有助于跨项目比较,但不必把每个部门的工作方式完全做成同一种流程。可先统一基线版本、状态定义、关键里程碑和升级规则,保留各部门在具体任务拆分上的空间。

3. 有合规、数据隔离或内网部署要求

先明确数据分级、访问边界、备份策略、日志留存和运维责任,再比较部署方案。私有化部署可以让组织对部署环境和数据边界有更多控制,但同时需要承担容量规划、升级、监控、备份恢复和安全维护等责任。

评估时建议要求供应方提供部署架构、升级方式、灾备方案和权限模型,并用试点项目验证真实操作流程。不能只因部署在自有环境,就推断所有安全风险已被解决;配置错误、账号治理不当和备份失效仍可能带来风险。

4. 正在从旧系统迁移的团队

不要把迁移目标限定为“把任务导入新工具”。先盘点当前字段、状态、历史版本、附件、依赖和报表,再决定哪些需要迁、哪些需要归档、哪些应清理。旧系统中的无效字段如果原样迁移,可能把旧口径和旧问题一起带过去。

建议先选一个跨部门项目做小规模迁移,检查任务映射、责任人、时间字段、附件权限和历史记录。若组织正在考虑从 Jira 迁移,应把迁移验证作为正式验收项,核实数据完整度、权限映射和流程差异,并保留回退方案。工具名称相近或都支持项目管理,并不意味着配置可以直接一比一复制。

5. 项目变化快、需求持续调整

需求频繁变化时,不代表基线没有价值。相反,保留基线可以帮助团队区分“原计划失效”与“按新信息重新预测”。但基线更新需要有节制:如果每个小调整都重设基线,团队会失去历史比较能力;如果重大范围变化仍拒绝更新,计划也会越来越不可信。

可以把小幅预测变化留在预测版本,把达到约定条件的范围或里程碑变化进入变更审批。条件应由组织自行约定,例如影响交付范围、关键日期或预算边界时触发,而不是用统一的天数机械决定。

基线对比实操方法:跨部门团队提升甘特图效率的流程优化方法与模板

九、常见决策取舍:什么应该统一,什么不必统一

1. 统一关键口径,不必统一所有工作习惯

全组织最好统一基线版本的含义、实际日期填写规则、状态定义、工作日历和关键里程碑口径。否则跨项目报表难以比较,也无法形成稳定的复盘基础。

至于每个部门如何拆分日常任务、用何种内部评审步骤,可以保留差异。只要交付边界、负责人、依赖关系和验收条件能被其他团队理解,就不必为了表面一致强行使用同一套细颗粒度模板。

2. 追踪所有任务,还是只追踪关键路径

如果项目规模小、任务数量有限,逐项维护可能可行。任务数量较多时,可以把管理注意力集中到里程碑、跨部门依赖和高风险工作上,普通任务仍保留基本状态,但降低会议讨论频率。

只看关键路径的风险是遗漏非关键任务积累成瓶颈;所有任务都同等高频追踪的风险则是维护成本过高。更合适的做法是分层:关键任务高频更新,普通任务定期更新,出现异常时自动或人工升级。

3. 追求精确日期,还是承认估算区间

当任务不确定性较高时,单一完成日期容易造成虚假确定感。团队可以保留最可能日期,同时记录乐观、基准和保守估计,或标记置信度与假设。是否需要区间估算,取决于决策风险和估算成本。

对外部承诺节点,往往需要明确日期;对早期探索任务,区间和假设可能更诚实。重要的是让读者知道这个日期的确定程度,而不是把每个预测都展示成同等可靠。

4. 追求自动化,还是先把流程说清楚

自动提醒、依赖更新和数据汇总可以减少重复操作,但自动化无法修复模糊定义。若任务状态没有统一口径,自动报表只会更快地产生不一致的数据;若基线变更没有审批规则,自动保存也可能让历史版本更加混乱。

建议先用一到两个项目跑通流程,确认字段含义、责任边界和升级条件,再决定哪些步骤值得自动化。自动化的目标是减少重复劳动和遗漏,不是把尚未想清楚的管理规则藏进系统配置里。

十、上线前自查清单与下一步

1. 基线设置检查

  • 是否明确了本次项目计划的确认人、确认时间和版本号?
  • 是否把基线、最新预测和实际进度分开记录?
  • 是否明确自然日或工作日,以及所使用的项目日历?
  • 任务名称是否对应可验收的交付物?
  • 跨部门依赖是否标明交付方、接收方和验收动作?

2. 运行流程检查

  • 每个关键字段是否有明确维护责任人?
  • 是否规定数据截止时间、更新频率和逾期提醒方式?
  • 偏差是否同时记录原因、影响范围和后续行动?
  • 哪些情况需要升级,哪些情况只需常规跟踪?
  • 下一次检查时,是否会验证上次行动项的结果?

3. 工具与迁移检查

  • 工具是否支持团队需要的版本留存、权限控制和数据导出?
  • 自动计算的日期偏差是否符合团队的工作日历口径?
  • 历史数据迁移是否检查了字段、附件、权限和状态映射?
  • 私有化部署是否已核实升级、备份、监控和运维责任?
  • 是否通过一个真实但范围可控的项目试点验证流程?

建议下一步不要先重做整张甘特图,而是挑选一个跨部门依赖明显的项目,用一周时间完成试运行:冻结一份可追溯的基线,要求负责人按统一口径更新事实,选出少量关键偏差做闭环复查。试运行后复盘三件事:哪些字段没人维护、哪些规则仍有歧义、哪些会议讨论没有转成行动。

甘特图的效率,不取决于图上有多少条任务,而取决于团队能否在计划变化时保留事实、解释影响并作出可追溯的决定。先把基线、预测和实际分开,再把依赖与责任写清楚;当这套规则稳定运行后,模板和工具才真正成为协作加速器,而不是另一份需要追着填的表。

常见问题解答(FAQ)

1. 甘特图中的基线、最新预测和实际进度有什么区别?

我以前会把项目计划表里的日期直接当作基线,计划一变就覆盖原来的日期。到了复盘时,我才发现很难判断项目究竟偏离了多少。

基线是团队确认后用于比较的计划版本,确认后应保留不覆盖;最新预测是根据当前情况对未来日期的判断;实际进度则记录已经发生的事实。甘特图中应分别保留基线开始日、基线完成日、实际开始日、实际完成日和当前预测完成日,避免把三种数据混为一谈。

2. 跨部门项目应该怎样建立一份可比较的甘特图基线?

我在多个部门共同交付项目时,常遇到任务名称相似、日期口径不同的问题。即使大家都更新了进度,放在一起也无法准确比较。

先把任务拆分到可验收的交付物,并为每项任务明确责任人、责任部门和前置依赖;再统一工作日或自然日、进度状态等填写口径。团队确认计划后,记录基线版本、确认日期和确认人,并保留原始版本,后续调整通过变更记录说明原因和审批情况。

3. 甘特图基线对比中的日期偏差应该怎么计算?

我看到任务延期时,通常会想知道具体晚了几天,但不同部门有时按工作日计算,有时按自然日计算。这样的数字放在同一张图里,很容易造成误判。

可以用“当前预测完成日期-基线完成日期”计算预计完成日期偏差,并在模板中明确按工作日还是自然日计算。已完成任务可用实际完成日期与基线完成日期比较;同时检查延期是否影响后续依赖或项目里程碑,不要把单个任务延期直接等同于整体项目延期。

4. 跨部门团队怎样用基线对比减少甘特图更新和协调成本?

我负责汇总多个部门的进度时,经常要逐个追问状态,会议上还会花很多时间核对谁的日期才是最新的。想知道怎样让更新更有秩序,而不是单纯增加填表工作。

为每项任务指定更新责任人和固定更新时间,并要求负责人同时填写当前状态、预测完成日、偏差原因及下一步行动。汇总时优先检查逾期未更新、影响依赖或里程碑、以及需要跨部门处理的任务;每项问题都明确行动负责人和截止日期,下次更新时核查是否解决。

核心关键词

读者评论

宋
宋妍

把基线、最新预测和实际进度分开记录很实用,尤其适合避免延期后直接改掉原计划、导致无法复盘的情况。

魏
魏然

文中强调先核对任务对应关系和工作日历再算偏差,这一步容易被忽略;跨部门协作时,不同团队的日期口径确实可能不一致。

徐
徐若宁

偏差不只看天数,还要结合下游依赖和里程碑判断优先级,这比单纯统计逾期任务更有参考价值。

文章包含AI辅助创作:基线对比实操方法:跨部门团队提升甘特图效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476704

赞 (0)
飞飞飞飞
甘特图实际时间全流程:跨部门团队流程优化与一文讲清
上一篇 49分钟前
甘特图最佳实践:跨部门团队甘特图流程优化,常见问题
下一篇 48分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
