跨部门项目的甘特图画得很完整,项目却仍可能卡在“等设计确认”“等接口文档”“等审批通过”,问题往往不是任务少了一条,而是任务之间的输入条件、交付责任和最晚需要时间没有说清。依赖关系管理的重点,不是把甘特图上的连线画得更多,而是让每条关键连线都能回答:谁交付什么、交付到什么程度、何时需要、变化后影响谁。
一、先讲结论:把依赖关系当作“可验收的承诺”来管理
1. 甘特图呈现顺序,依赖管理确认条件
甘特图适合呈现任务、日期、里程碑和先后关系,但它不会自动替团队确认输入是否合格、责任人是否接受日期,也不会替项目经理判断一项变化会影响哪些部门。图上的连线只有在双方理解一致时才有管理价值。
我建议把一条可执行的依赖关系写成一句完整的话:某负责人在某日期前交付某项内容,达到约定的验收条件,供某项后续任务使用;如果日期或内容变化,通知指定角色并评估受影响的计划。缺少其中任意一项,这条依赖就可能只是“画在图上的愿望”。
2. 先管关键依赖,不要试图把所有协作都画成连线
一个项目里会有大量沟通、评审和协作,但并非每次沟通都是任务依赖。真正需要优先管理的,是前置条件不满足时,后续任务无法开始、无法完成,或无法通过验收的关系。过度标注会让图变成线团,反而看不出关键路径和风险。
我的实际判断顺序是:先看项目里程碑,再倒推必须满足的交付条件;然后确认这些条件由谁负责、何时需要、如何验收;最后才把关系映射到甘特图。这样比先把所有任务塞进工具,再试图从图上猜依赖,更容易形成可执行计划。
3. 一条依赖至少要有五项信息
- 前置交付:后续任务真正需要的输入,而不是笼统的“配合事项”。
- 提供责任人:谁对交付负责,避免只写部门、不写具体角色。
- 需要日期:后续任务最晚何时需要输入,而非前置任务“预计完成日”。
- 验收条件:如何判断输入可用,避免“交了文件”却不能开工。
- 受影响对象:若交付变化,谁需要更新任务、日期或决策。
如果团队只能先做一件事,我会先挑出影响最近一个里程碑的三至五条依赖,把上面五项补齐。与其一次性建立庞大而无人维护的台账,不如先让少数关键关系真正可追踪。

二、为什么跨部门项目容易卡在“等输入”
1. 任务清单完整,不等于交接条件完整
跨部门计划经常写着“设计完成”“开发完成”“审批完成”,但这些描述对接收方未必足够。设计团队可能认为视觉稿已交付,研发团队却仍缺少组件状态和交互规则;业务方可能认为审批已经提交,执行团队需要的却是正式批准结果。
这类问题看起来像进度落后,实际经常是交付边界没有定义。任务状态显示“完成”,后续任务却不能开始,说明双方对“完成”的理解并不一致。依赖管理要记录的不只是前置任务名称,也包括后续团队实际需要的输入。
2. 部门计划各自合理,拼在一起却不一定可行
每个部门按自己的资源和节奏排期,单看本部门计划可能没有明显问题。但研发需要的设计稿日期、设计团队的评审周期、法务审批时长和市场物料制作周期,往往使用不同的估算口径。若没有共同确认依赖日期,项目总计划就可能建立在互相冲突的假设上。
尤其要分清“前置任务计划完成日”和“后续任务最晚需要日”。前者是提供方的计划,后者是接收方的约束。两者之间的缓冲并非自动存在,需要项目团队明确是否预留、预留多少,以及缓冲被消耗时如何处理。
3. 一个示例:上线项目里的三个“完成”
以下是用于说明方法的情景模拟,不是某家企业的真实项目数据。假设一个产品上线计划包含设计、研发、测试和市场准备。设计团队在甘特图上标记“页面设计完成”,研发团队开始开发后发现移动端状态和异常提示没有定义;研发随后晚交两天,测试环境又晚准备一天,市场最终只能压缩上线前检查。
如果只看任务条,这可能被归因于研发延期;如果看交付条件,就会发现第一处断点发生在设计交付验收,后续延误只是沿依赖链传导。解决办法不是简单催促研发,而是把“设计完成”拆成可验收的交付:页面稿、关键交互状态、文案占位规则和待确认问题,并明确哪些内容缺失时研发不能开始。

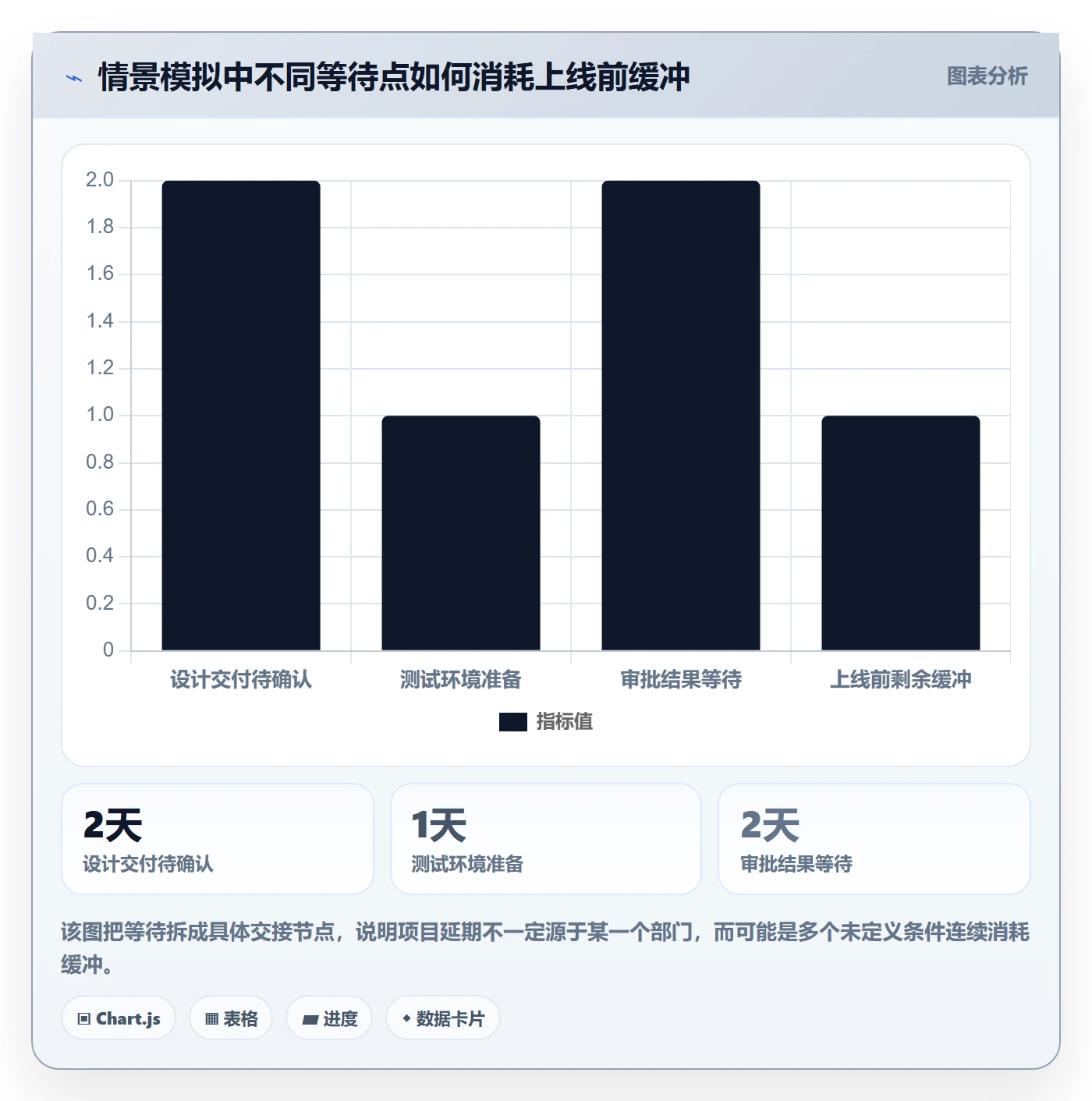

为便于理解,下图使用情景模拟数据,展示不同等待点如何消耗项目缓冲。它不是行业基准,也不能用于推算普遍延期率。

4. 项目经理要追问“输入可用吗”,而不只问“任务完成了吗”
跨部门项目的进度会议如果只收集百分比,容易出现每个团队都报“基本完成”,但后续团队仍然无法接手的情况。我会把状态追问改成三个问题:交付物在哪里?接收方是否确认可用?若不可用,缺什么、由谁在何时补齐?这三个问题比“还要多久”更能识别真实阻塞。
三、常见误区:看似在管理进度,实际没有管理依赖
1. 误区一:任务之间连线越多,计划就越严谨
连线数量不是计划质量。若把“需要沟通”“最好先开会”“同一个负责人做的工作”都画成依赖,图上会出现大量关系,却无法判断哪些关系真正影响交付。依赖线应表达明确的先后或条件,不应代替备注、责任分配和资源安排。
我通常会做一次“删除测试”:假设移除这条连线,后续任务是否仍能按现有条件启动或完成?如果答案是可以,双方也不存在必须先后关系,那么它可能只是协作关系,不必设置成硬依赖。若移除后后续任务缺少必要输入,再保留并补充条件。
2. 误区二:把“前置任务完成”当成“后续任务可以开始”
前置任务完成只是一个状态,交付可用才是后续任务的启动条件。例如,接口文档已上传,但字段含义未确认;测试账号已创建,但权限不完整;审批已提交,但尚未获得正式结论。图上若只关联任务状态,往往会把“形式完成”误认为“条件满足”。
应将模糊任务拆成可验证的节点,例如“审批材料提交”和“审批通过”,或“测试环境申请”和“环境可访问并完成连通性验证”。拆分的原则不是越细越好,而是把会改变后续排期的状态分开。
3. 误区三:只登记前置任务,不确认接收方需求
依赖不是提供方单方面承诺“我会交付”,还要有接收方确认“这就是我需要的输入”。如果需求在中途才澄清,提供方可能按自己的理解完成任务,接收方却拒绝接收,双方都觉得自己按计划做完了。
因此,登记依赖时要让前置方与后续方共同确认交付物、验收条件和需要日期。若验收规则尚未确定,应把“确认验收规则”本身列为一个任务,并指定决策人,而不是把不确定性藏在备注里。
4. 误区四:把资源冲突、风险和依赖混为一谈
同一个工程师同时负责两项任务,可能造成资源冲突,但两项任务未必存在逻辑依赖。供应商可能有交付风险,也不代表后续工作一定要等其完成;团队之间需要同步信息,也不一定构成甘特图上的前置条件。
| 关系类型 | 关键判断 | 建议管理方式 |
|---|---|---|
| 任务依赖 | 缺少前置输入,后续任务无法开始、完成或验收 | 记录前置任务、交付物、需要日期和验收条件 |
| 资源冲突 | 任务可能都能做,但共享人员或设备无法同时投入 | 做资源分配、优先级排序或调整排期 |
| 风险事项 | 某个不确定事件可能影响计划,但尚未构成必然前置关系 | 记录概率、影响、应对措施和触发条件 |
| 一般协作 | 需要沟通或参与,但不一定改变任务先后顺序 | 安排评审、通知或例会,不必强行建立依赖 |
这个区分很重要:把资源冲突当依赖,可能导致不必要的顺序约束;把真实依赖当一般协作,则容易在排期时漏掉等待时间。项目经理应先识别问题属于哪一类,再选对应的管理动作。
5. 误区五:基线排完就不再更新
甘特图不是立项时的一张静态承诺。需求变化、交付质量、审批周期和资源安排都可能改变依赖关系。若实际变化已经发生,计划却长期不更新,团队看到的只是过期日期,风险也会被隐藏到最后阶段。
更新计划不等于随意改日期。每次影响关键依赖的变更,都应记录变更内容、原因、受影响任务、决策人以及通知对象。否则团队可能在不同版本的计划上协作,出现“有人按旧日期准备,有人已按新日期排期”的二次混乱。

四、专业判断逻辑:先识别关系,再决定怎么排
1. 用四个问题判定是否构成任务依赖
- 后续任务具体需要什么?写出文件、决策、环境、权限、数据或其他可识别输入。
- 没有这项输入,后续任务会怎样?是完全不能开始、可以先做部分工作,还是只影响最终验收?
- 谁有权确认输入可用?提供方提交不代表接收方认可,验收责任要明确。
- 最晚何时需要,晚了影响什么?把需要日期连接到里程碑和后续任务,而不是只记录提供方预计完成日。
如果第一问说不清,依赖通常还没有被定义;如果第二问的答案是“可以并行做其他部分”,应考虑把后续任务拆分,而非让整个任务等待;如果第三问没人负责,交付争议很可能在临近节点时出现;如果第四问没有影响范围,项目团队就难以决定是否升级。
2. 常见关系类型要按业务语义使用
项目排程中常见的关系表达包括“完成到开始”“开始到开始”“完成到完成”和“开始到完成”。不同排程工具的名称和界面表达可能不同,使用时应以工具说明为准。对多数跨部门团队而言,完成到开始最直观:前一任务完成后,后一任务才开始;其他关系应在确有并行或同步要求时使用,不要为了显得专业而增加复杂度。
| 关系表达 | 业务含义 | 适用示例 | 需要注意 |
|---|---|---|---|
| 完成到开始 | 前置任务完成后,后续任务才能开始 | 接口方案确认后,按该方案开发 | 确认“完成”是否包含接收方验收 |
| 开始到开始 | 前一任务开始后,后一任务可开始 | 数据迁移开始后,培训材料可同步整理 | 明确允许并行的条件和信息同步方式 |
| 完成到完成 | 后一任务完成时间受前一任务完成约束 | 汇总报告需等全部分项检查完成后定稿 | 不要误用为“两个任务都要做完”这种普通描述 |
| 开始到完成 | 较少见,后一任务完成受前一任务开始条件约束 | 交接机制启动后,旧流程才能正式关闭 | 先确认确有此逻辑,再录入工具 |
3. 用“硬依赖、软依赖、外部依赖”决定管理强度
硬依赖是没有该输入就无法继续的关系,例如生产环境权限未开通,部署任务不能执行。它需要清楚的责任人、到期日、验收条件和升级路径。
软依赖表示后续可以先做部分工作,但完整交付仍受前置条件影响。例如页面文案尚未最终确认,设计团队可以先完成布局框架,但不能锁定最终稿。此时最好拆分任务或标明可并行范围,避免整个任务被设成等待状态。
外部依赖来自供应商、平台方、监管审批或其他不受项目团队直接控制的对象。管理重点不只是设置日期,还要设置提前确认、替代方案和升级时点。外部依赖的不确定性通常更高,不能把对方的口头预计当作已确认承诺。
4. 用关键路径和缓冲判断依赖优先级
依赖重要性不能只看它的紧急程度,也要看它对里程碑的影响。如果某项任务延期一天,后续任务有充足浮动空间,项目可能仍能按期完成;另一项任务看似规模不大,却位于关键路径上,延期一天可能直接推迟最终日期。优先跟踪后者通常更有价值。
但“关键路径”不是给所有任务贴上高风险标签。团队要先明确计划假设、任务时长和关系,再识别总时差较少的链路。对估算不确定的环节,可以通过情景推演观察影响,而不是用单一日期制造虚假的精确感。

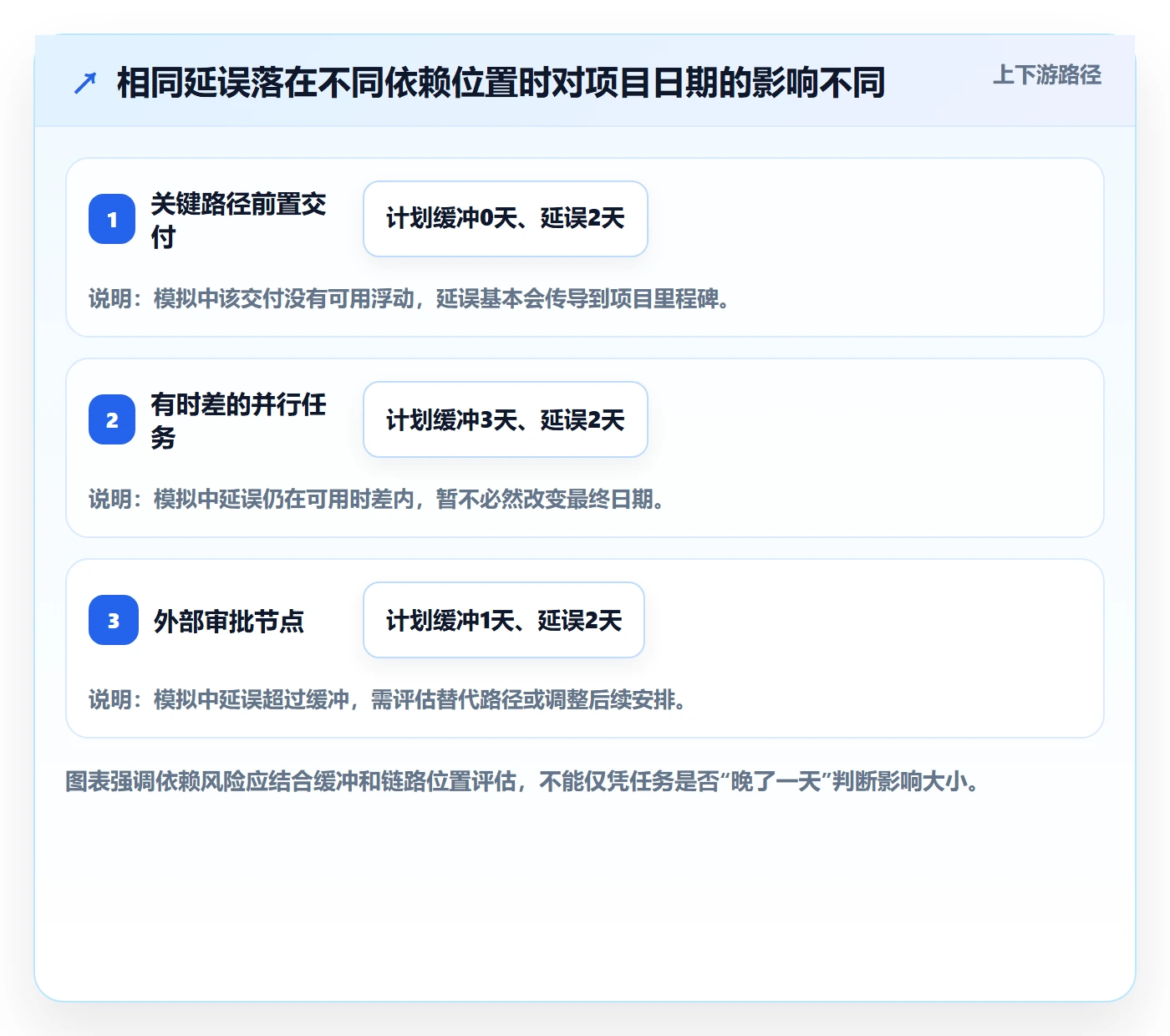

下图是一个情景模拟,比较同样发生两天延误时,延误落在不同位置可能带来的后果。数值只用于展示判断逻辑,不代表行业平均情况。

五、把依赖关系落到甘特图:从台账到可维护计划
1. 先从里程碑倒推,不要从任务清单正向堆满日历
确定上线、交付、验收或发布等关键里程碑后,我会先问:这个节点成立的必要条件是什么?再倒推这些条件分别由谁提供、需要经过哪些任务、哪些审批或验证。这样能优先找出真正影响结果的路径,避免团队把大量精力花在与里程碑关系不大的细枝末节上。
倒推完成后,再补充可并行任务和资源约束。比如市场预热内容可以与部分开发并行,但正式上线公告可能必须等待最终日期确认。将工作拆成不同成熟度的交付,比让所有市场任务都等待研发全部结束更合理。
2. 先建依赖登记表,再建立甘特图关系
对跨部门团队,我建议用一张轻量登记表做关系的“事实来源”,甘特图负责展示时间和顺序。复杂项目只靠甘特图备注容易丢失验收标准、通知对象和变更记录;只靠表格又不容易看到日期冲突。两者应分工,而不是互相替代。
| 字段 | 填写示例 | 检查重点 |
|---|---|---|
| 后续任务 | 完成支付流程联调 | 描述结果,避免只写“跟进支付” |
| 前置输入 | 已确认的接口字段及测试账号 | 写清后续任务真正需要的内容 |
| 提供方及负责人 | 平台团队,指定交付负责人 | 部门负责不等于个人责任明确 |
| 接收方确认人 | 支付研发负责人 | 确保有人判断输入是否可用 |
| 验收条件 | 字段说明齐全,测试账号可完成指定流程 | 用可检查的结果代替“符合要求” |
| 最晚需要日期 | 联调开始前两个工作日 | 说明日期依据,留意非工作日和审批周期 |
| 影响与升级路径 | 影响联调里程碑;到期未确认时通知项目负责人 | 写明谁决策、何时升级、需要什么决策 |
| 状态与变更记录 | 待确认;记录日期、变化和通知对象 | 避免多人维护不同版本 |
3. 甘特图中的任务名称要能被接收方验收
“协调接口”“跟进设计”“推动审批”这类任务难以判断完成与否,也容易把过程动作误当作交付结果。可以改成“接口字段及异常码完成评审”“页面关键状态稿由产品确认”“审批通过并取得正式结果”。如果任务较大,就进一步拆成提交、评审、修改和验收等会影响后续计划的节点。
任务名称不必写成长句,详细验收标准放在任务说明或依赖表中即可。关键是让团队看到图时能区分“工作正在进行”“交付已经提交”和“交付已被接收”,不要只用一个“完成”状态覆盖这几个阶段。
4. 用连线表达关系,用字段补齐管理信息
甘特图连线表示任务之间的时间逻辑,不应该承担所有业务说明。交付物、负责人、接收方、验收标准、风险和升级方式,应保存在任务字段、依赖台账或项目说明中。工具不支持依赖连线时,可用关联任务编号或结构化字段表达,但要保证团队能从后续任务找到对应前置条件。
如果一项前置交付影响多个后续任务,不要复制出多份互不关联的交付任务。尽量建立一个唯一的交付节点,再关联多个接收任务;这样一旦日期变化,团队更容易识别所有受影响对象。
5. 计划日期要明确口径,缓冲不要藏在任务时长里
排期日期要区分工作日、自然日、跨时区、节假日和审批周期。若提供方说“周五完成”,接收方需要的是周五开始工作前还是下班前?若审批通常需要多个工作日,日期是提交日还是结果日?这些口径不清,容易在临近里程碑时才发现双方对日期的理解不同。
缓冲应作为计划假设明确记录,而不是把任务时长随意拉长,导致团队看不出哪里存在不确定性。对关键外部交付,可以单独标记预留时间和触发规则;若缓冲被消耗,就评估是否影响里程碑、是否需要调整资源或启动替代方案。

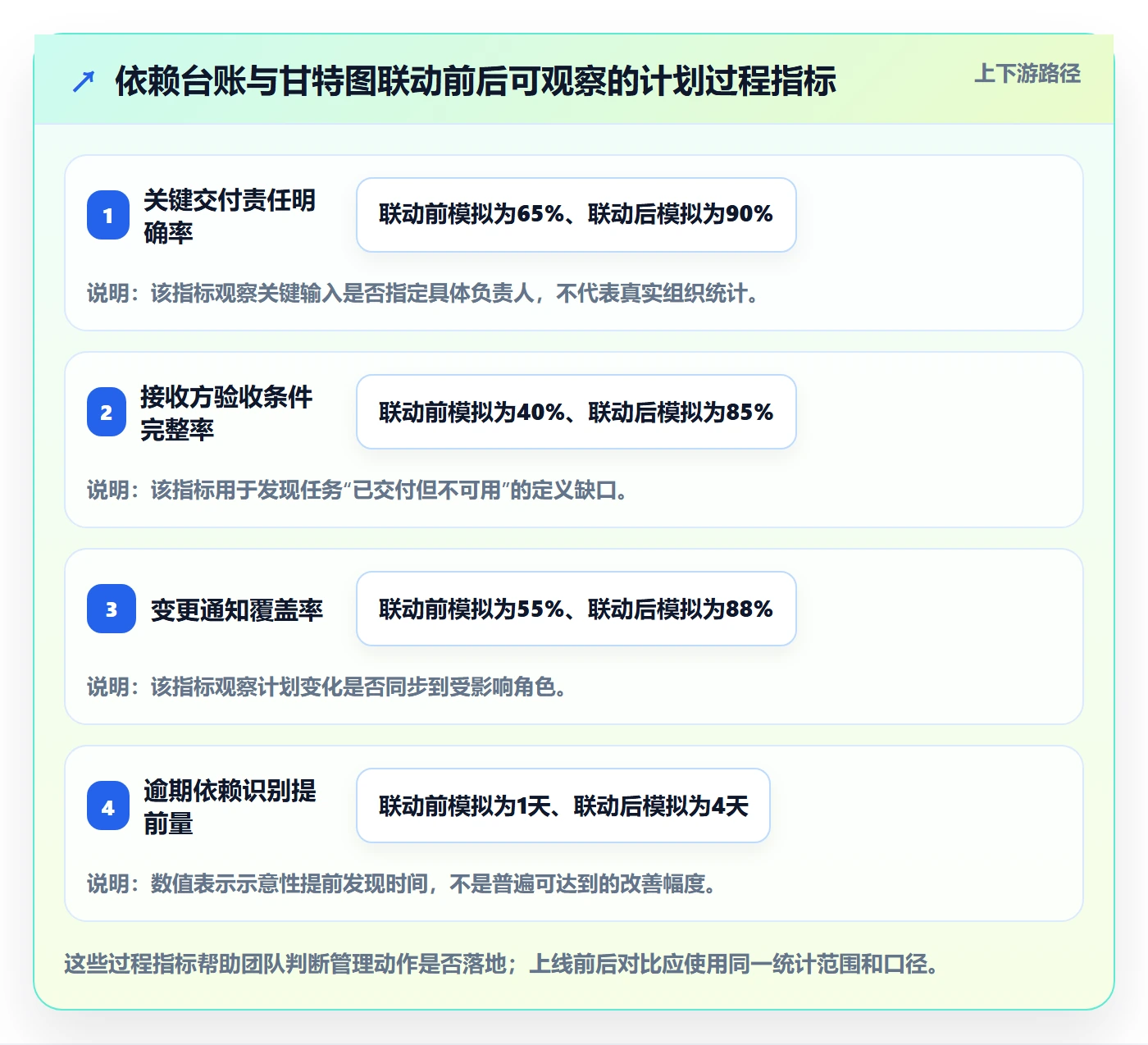

下图为便于团队做计划演练的示意基准,展示依赖建立前后可以观察哪些过程指标。数据是方法演示,不是实测成效,也不应作为所有项目的目标值。

六、案例演练:一个跨部门上线项目如何拆解依赖
1. 先明确里程碑和阶段结果
以下仍是情景模拟。假设团队计划上线一项新功能,涉及产品、设计、研发、测试、市场和审批角色。关键里程碑是“上线准备完成”,其前置条件包括功能验收通过、发布审批完成、客服和市场材料就绪。
项目团队先把大任务拆成有明确结果的阶段:需求范围确认、设计方案确认、研发交付、测试验收、上线审批、发布材料确认。拆分不是为了把甘特图变成无限细的清单,而是为了识别哪些交接状态会阻断下一步。
2. 区分必须等待的关系与可以并行的工作
| 前置条件 | 后续工作 | 关系判断 | 落地处理 |
|---|---|---|---|
| 需求范围及关键验收规则确认 | 设计方案定稿 | 通常属于硬依赖 | 先确认范围和验收口径,再锁定设计版本 |
| 核心页面结构确认 | 研发启动基础框架工作 | 可能存在部分并行 | 拆出不依赖最终文案的工作,标明并行边界 |
| 可测试版本和测试数据准备 | 完整测试验收 | 属于硬依赖 | 分别确认版本可用和测试数据就绪,不用单一状态概括 |
| 最终上线日期确认 | 发布公告最终排期 | 通常属于日期依赖 | 市场可先准备草稿,最终排期等待日期确认 |
| 上线审批通过 | 正式发布 | 属于硬依赖 | 把审批提交和审批通过拆成不同节点 |
3. 为关键交付定义“可用”标准
设计团队交付页面稿,不应只以“文件已上传”为完成标准。接收方可以确认关键页面、错误状态、空状态、交互规则和待决问题是否齐全。研发交付也不应只以“代码已提交”为标准,而要确认部署环境、依赖配置和可测试范围。
标准不必一次覆盖所有细节,可以按风险分层:影响架构、审批、数据正确性和上线安全的内容要明确;低风险、可在执行中补充的信息可以保留弹性。关键是不要把重大未决事项伪装成已完成任务。
4. 设定检查节奏和升级规则
团队可以在固定项目例会上检查关键依赖,而不是逐条重复汇报所有任务。每条未满足依赖只回答:状态是否变化、最晚需要日期是否受威胁、是否需要决策或资源支持、谁在何时采取下一步动作。对于不会影响近期里程碑的事项,保留在台账中即可,不必每次都占用会议时间。
升级规则也应具体。例如,依赖到期前若验收条件仍未满足,责任人先与接收方确认补交计划;若已触及里程碑缓冲,则由项目负责人召集相关负责人评估拆分、并行、范围调整或日期变更。升级不是“把问题往上推”,而是把需要决策的选项和影响一并带上。
5. 用延误情景检验计划,而不是只看单一日期
可以对关键交付做一次简短的情景推演:设计确认晚两天,哪些研发工作仍可继续?审批晚三天,发布活动是否能调整?测试数据未准备好时,有没有替代数据或分阶段验收方案?推演的价值不是准确预测未来,而是提前暴露“只要一处延误就没有选择”的脆弱计划。
下图同样是情景模拟,展示不同应对动作可能影响的计划空间。团队应结合实际项目数据重新估算,不应直接把这些天数作为承诺。

七、依赖变化时怎么处理:更新计划,也更新协作承诺
1. 变化发生后先判断影响范围
当日期、交付内容或验收标准发生变化时,先找出直接关联的后续任务,再沿依赖关系检查里程碑、资源安排和通知对象。不要只修改前置任务日期,因为下游团队可能已经基于旧日期安排了人力、测试窗口或对外沟通。
若变更只影响局部任务且仍处于时差范围内,可以更新台账和图表,不必扩大为项目级升级。若影响关键路径、外部承诺或正式上线窗口,就需要让有决策权的人确认方案,而不是由项目经理默默挪动日期。
2. 用统一记录格式保留决策依据
变更记录建议包含变更时间、原计划、调整后计划、原因、受影响任务、风险、备选方案、决策人和通知对象。记录重点不是追责,而是让团队知道当前计划为什么改变、哪些假设已经失效,以及下次复盘时应该改进什么。
如果协作工具支持版本历史、任务关联和变更通知,可用这些能力减少重复维护;若不支持,也可通过统一台账和会议纪要做到可追溯。工具形式可以不同,但计划的事实版本必须只有一个,不能靠每个人手里的本地表格拼接。
3. 依赖失约时,先区分原因再选择动作
- 需求不清:补齐交付边界和验收标准,必要时拆分需求决策任务。
- 资源不足:调整资源、优先级或任务顺序,不要把资源问题误判为执行态度问题。
- 外部等待:联系对方确认新的可交付时间,同时评估替代方案和缓冲。
- 质量不达标:确认返工范围、验收责任和重新提交时间,避免将不合格交付计入完成。
- 计划估算偏差:更新后续任务估算,并检查是否存在系统性低估,而不是只移动单一任务日期。
4. 会议节奏按风险设置,不必所有项目一刀切
高风险、时间窗口紧、参与部门多的项目,可以每周多次短检查关键依赖;相对稳定的小项目,固定周会或里程碑检查可能已足够。判断标准不是会议次数,而是风险能否在影响里程碑前被发现,负责人能否及时作出决定。
会上要避免把依赖台账逐行朗读。先筛选逾期、临近到期、验收被拒、外部未确认和影响关键路径的事项;状态正常的关系异步更新即可。这样能把会议时间留给需要协商或决策的问题。

八、不同项目情况的行动建议与取舍
1. 小团队、任务少:轻量表格优先
如果项目参与部门少、依赖数量有限、计划变化不频繁,可以用简单表格配合甘特图。优先保证负责人、接收方、需要日期和验收条件明确,不必为了“流程完整”引入复杂字段或层级审批。
轻量方式的优势是易启动、沟通成本低;短板是依赖数量一多,变更传播和版本管理会变难。出现多人重复维护、同一交付关联多个后续任务或历史变化难追溯时,再考虑升级协作方式。
2. 中大型组织、跨多个业务线:强化统一口径和关联能力
当项目涉及多个团队、多个产品或多个交付系统时,单纯依靠个人维护表格可能难以保持信息一致。此时需要关注任务关联、权限控制、状态流转、版本记录、报表口径和跨项目视图等能力。重点不是工具功能越多越好,而是它能否让不同角色围绕同一条依赖看到一致的责任、日期和状态。
若组织有安全、合规或数据边界要求,还应把部署方式、权限模型、数据迁移、审计要求和运维能力纳入评估。更换工具不是独立的采购动作,而是协作机制迁移;若只迁移任务名称和日期,没有同步关系、历史记录与责任规则,旧问题可能只是换了界面继续存在。
3. 外部依赖多:保留备选方案,比追求精确日期更重要
依赖供应商、审批机构或外部平台的项目,日期往往不是团队完全可控的变量。除了记录对方承诺时间,还要约定确认频率、提前预警节点、可替代交付和影响范围。对于无法确认的日期,应以区间或情景说明风险,不要把未经确认的单一日期包装成确定计划。
取舍上,过多缓冲会降低计划利用率,缓冲太少则容易让外部变化直接冲击里程碑。可以按影响大小分层:关键路径上的外部依赖留出更明确的响应空间;非关键依赖通过并行工作或分阶段交付降低等待成本。
4. 变化频繁的项目:管理滚动计划,不执着于一次排到底
探索性强、需求经常调整的项目,不适合把远期每项任务都排到看似精确的日期。可以把近期任务排细、远期任务按阶段或里程碑规划;随着信息增加,再滚动更新后续依赖。这样做不是放弃计划,而是承认远期不确定性更高,并把精力用在当前可验证的条件上。
取舍时要区分“计划不确定”和“责任不清”。前者可以通过滚动规划处理,后者仍需明确负责人、决策人和下一步动作。不能以“需求会变”为理由,让关键交付无人负责或不设确认节点。
5. 选择软件时:先测试一条真实依赖链
如果团队评估项目管理平台,我建议不要只看看板、甘特图或自动提醒的演示,而是拿一条真实跨部门依赖做试跑:建立前置交付、设置接收人和验收条件、关联后续任务、模拟日期变更,再检查系统能否让受影响的人看到变化。
以 PingCode 为例,若组织正在评估面向中大型团队的项目协作能力,可以把其公开产品信息中提到的私有化部署及 Jira 平滑迁移能力列入验证清单;这类能力是否符合实际需求,应按当前版本、部署方案、迁移范围和合同约定逐项核对。对于 100 人以上组织,重点还包括权限治理、跨团队视图、数据迁移后的关系完整性和长期维护成本。将其作为国产替代候选,需要通过真实场景验证,而不是仅凭“支持迁移”就推断所有流程都能无损转换。
试跑时建议至少检查四件事:任务依赖是否能清楚呈现;变更后能否找到受影响对象;权限是否支持跨部门协作同时保护敏感信息;历史数据迁移是否保留必要关联。若涉及私有化部署,还要核对升级、备份、监控、故障恢复和运维责任。软件可以降低信息分散带来的管理成本,但无法替团队决定交付标准或消除组织内的责任争议。

九、落地检查清单:用一轮检查建立闭环
1. 排期前检查
- 是否先确定项目里程碑,再倒推关键前置条件?
- 每条关键依赖是否有明确的前置输入和后续任务?
- 提供方、接收方和验收责任人是否明确?
- 交付标准能否被检查,而不是只写“完成”“支持”“配合”?
- 需要日期是否由前后团队共同确认?
- 任务关系是否区分了真实依赖、一般协作、资源冲突和风险?
2. 执行中检查
- 关键依赖的状态是否及时更新,且与实际交付一致?
- 接收方是否确认输入可用,而不是只确认文件已提交?
- 是否识别逾期、临近到期和可能影响关键路径的依赖?
- 变化是否同步到所有受影响任务和责任人?
- 外部依赖是否有确认节奏、缓冲或替代方案?
- 风险升级是否附带影响分析和可选动作?
3. 项目结束后复盘
复盘时不必只问“哪些任务晚了”,还要追问依赖链在哪个节点断开:是否识别太晚、验收条件是否含糊、日期是否没有前后确认、变化是否没有同步、是否有可行的并行方案。把复盘结论转成下一项目的模板或检查规则,才会让管理能力积累下来。
还可以记录少量稳定的过程指标,例如关键依赖责任明确率、交付一次验收通过率、依赖变化通知及时率和关键等待时长。指标必须先统一定义和统计范围,再做项目间比较;不要把不同项目、不同复杂度的数据直接拼成一个“组织平均值”。
4. 下一步怎么做
打开正在进行的项目计划,找出最接近的一个里程碑,挑选三条最可能阻断它的依赖。为每条依赖补齐提供方、接收方、验收条件、最晚需要日期和变化通知对象,再把关系映射到甘特图中。接着与相关负责人用十分钟确认:这项输入是否真实必要、日期是否可接受、未按期交付时有什么动作。
依赖关系管理的独特价值,不是让计划看起来更复杂,而是让“等什么、等谁、何时需要、何种状态才可用、变化后怎么办”变得公开且可行动。甘特图负责显示时间关系,团队负责确认交付承诺,项目机制负责在承诺变化时及时调整。先把少数关键依赖管清楚,再逐步扩展到更多任务,通常比一开始追求一张完美的大图更容易落地。
常见问题解答(FAQ)
1. 跨部门项目中,怎样判断两项任务之间是否存在依赖关系?
我做跨部门排期时,经常看到任务之间需要沟通,但不确定是否应该在甘特图里连依赖线。如果把所有协作都标成依赖,图会很乱;如果漏掉真正的前置条件,后续任务又可能空等。
判断关键是:后续任务能否在前置任务的交付物或确认结果尚未完成时开始或完成。逐项询问“需要什么输入、由谁提供、怎样算合格、最晚何时需要”;若缺少该输入会阻断任务或影响里程碑,就登记为依赖。仅需沟通、但不影响任务先后或完成条件的事项,可作为协作安排单独跟踪。
2. 甘特图里应该怎样呈现跨部门任务依赖?
我已经把任务和日期排进甘特图,但团队开会时仍会问“这项工作在等谁”以及“交付到什么程度才能接手”。我想知道,除了画连线,还需要补充哪些信息,才能让图真正用于协作?
先把任务拆成可验收的交付结果,再标明前置任务与后续任务的关系,并为每项关键依赖补充提供部门、负责人、需要日期和验收条件。若所用工具支持依赖连线,就在图中建立关联;若不支持,可在任务备注或依赖登记表中记录任务编号和关系。排期前让提供方与接收方共同确认日期及交付标准。
3. 跨部门依赖关系登记表应该记录哪些字段?
我负责协调多个部门,常遇到任务显示已完成,接收方却说交付内容还不能用的情况。想做一张简单的登记表,但又担心字段太多,团队维护不动。
可从八个字段起步:受影响的后续任务、前置任务或交付物、提供部门与负责人、接收或确认人、验收条件、最晚需要日期、当前状态、风险及变更记录。项目较小时可合并负责人和确认人等字段;但“交付物、责任人、验收条件、需要日期”应尽量保留。状态按未开始、处理中、待确认、已满足等统一口径记录,并由依赖双方确认更新。
4. 前置任务延期后,怎样判断并处理对甘特图的影响?
我遇到过前置工作晚了几天,团队却直到后续节点临近才发现排期需要调整。我不确定每次延期是否都要整体顺延,也不知道应该通知哪些人。
先确认延期是否影响后续任务的实际开始条件,再检查受影响任务、关键里程碑及可用缓冲时间;不要仅凭前置任务晚了就自动顺延全部计划。记录变更原因、新日期和受影响范围,由相关负责人确认调整方案,并同步更新甘特图、责任人和通知对象。若风险触及约定的里程碑或超过团队设定的缓冲阈值,按项目约定升级给决策人。
核心关键词
文章包含AI辅助创作:依赖关系管理方法大全:跨部门团队甘特图实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476662
读者评论
把依赖写成“交付物、负责人、需要日期、验收条件、受影响对象”很实用,尤其能减少前置任务显示完成、接收方却无法开工的情况。
文中区分任务依赖、资源冲突和风险事项这一点很重要,避免把所有协作都画成甘特图连线,导致计划难以阅读。
关键路径和缓冲的示例说明了延误影响要看所在链路;不过实际落地还需要团队定期确认交付状态并同步变更,不能只依赖初始排期。
