时间轴管理方法大全:跨部门团队甘特图入门指南落地清单
一张跨部门甘特图上有几十条任务、每条都填了日期,项目仍可能在最后一周才发现:设计交付晚了,研发等不到接口,测试环境尚未准备,市场却已经排好了发布节奏。时间轴失效,通常不是因为团队不会画图,而是因为图里缺少责任边界、任务依赖和变更规则。我的核心判断是:甘特图不是进度管理本身,而是把协作约定、交付顺序和风险暴露出来的一种视图。本文从是否适用、如何拆任务、怎样维护到延期处理,给出一套跨部门团队能照着执行的落地方法。
一、先给结论:甘特图管理的是协作关系,不只是日期
1. 一张可执行的甘特图至少要回答五个问题
我在评审项目时间轴时,不会先看颜色是否整齐,也不会先问用了哪款软件,而是先确认五件事:项目最终交付什么、每项关键任务由谁负责、任务之间有什么依赖、怎样判断任务完成、计划变化后由谁更新并通知相关人。只要这五个问题里有几个没有答案,图上的日期再精确,也更像愿望清单。
这五个问题对应五类最小信息:交付物、责任人、依赖项、验收条件和维护规则。对于跨部门任务,还应明确提供方与接收方。比如“设计完成”不是充分的交付描述;更可执行的写法是“设计负责人提交已评审的移动端页面稿,研发负责人确认组件标注齐全”。后者能形成明确的交接点。
2. 把时间轴当作团队之间的工作协议
同一项任务,在部门内部可能只是一个待办,在跨部门项目中却可能是多个团队的交接承诺。产品团队交付需求基线,设计团队交付可评审方案,研发团队交付可测试版本,测试团队交付验收结论。甘特图的价值,是让这些交付顺序和责任关系被共同看见,而不是让项目负责人独自维护一张表。
计划不是承诺“所有日期永不变化”,而是承诺及时暴露变化、说明影响并完成重新决策。因此,计划质量不能只用“是否按原日期完成”评价,还要看风险是否提前暴露、关键依赖是否有人确认、变更是否留下记录。
3. 先确定管理范围,再追求图表完整
项目时间轴不必收录所有人的每个动作。它优先呈现跨团队交付物、关键依赖、里程碑和决策节点;团队内部的细碎待办可以留在各自的工作列表中。我的经验判断是,项目负责人如果必须逐条维护数百个低层级任务,通常意味着计划颗粒度已经超出管理视图所需,维护成本会反过来挤占协调时间。
| 管理层级 | 适合放在甘特图里的内容 | 通常不必放入项目总图的内容 |
|---|---|---|
| 项目级 | 阶段、里程碑、跨部门交付物、关键依赖、决策节点 | 每个人的日常零碎操作 |
| 团队级 | 团队承诺的工作包、负责人、验收条件、风险状态 | 不影响其他团队的内部步骤 |
| 个人级 | 仅在对项目节点有直接影响时纳入 | 重复、临时且无跨团队依赖的个人待办 |

二、为什么跨部门时间轴容易失效:常见误区拆解
1. 误区一:把甘特图当作按日期排列的任务清单
日期清单只说明“什么时候做”,没有说明“为什么必须先做”。如果接口联调依赖接口定义、接口定义又等待需求确认,三项工作就存在明确的前后关系。若图中只填了三段日期,却没有标出依赖,需求确认延期时,后续任务就不会自动进入风险视野,直到研发负责人主动追问才被发现。
改法不是给每项任务都画一条复杂连线,而是优先标出会影响里程碑的关键依赖、跨部门交接和外部约束。依赖需要表达的是“前项未满足,后项不能按原计划开始或完成”,而不是单纯表示两件事有关联。
2. 误区二:所有任务都写成“某部门负责”
“研发负责”“市场配合”“产品跟进”往往会制造责任模糊。部门可以承担资源和能力建设责任,但具体任务仍需要一个明确的推进责任人。参与者可以有多个,最终负责推动任务完成的人最好只有一个;审批人、交付接收方和协作方也应分别标记。
跨部门任务尤其要明确接收标准。比如“完成培训材料”可以拆成材料初稿、业务审核、版本确认和发布。若只写一个笼统任务,材料在哪个环节卡住、谁需要给反馈、反馈是否构成阻塞,都不容易判断。
3. 误区三:日期越精确,计划越可靠
把一个尚未澄清的需求直接排到某个具体日期,并不会因此变得确定。准确日期依赖于范围清楚、工作量有依据、可用资源真实、前置任务可信等条件。条件不足时,日期的小数点式精确只是视觉上的确定感。对于高不确定任务,我倾向于给出估算区间、明确假设,并约定何时重新估算,而不是用一个看似精确的单点日期掩盖风险。
例如,计划可以记录“目标完成日期”和“估算置信度”或风险等级。这样做并不是鼓励延期,而是区分“团队有依据的承诺”和“目前仍待验证的推测”。
4. 误区四:图表发布后就算完成管理
计划发布之后,现实会持续变化:需求范围调整、关键人员不可用、外部审核晚于预期、上游交付质量不满足验收。若没有维护责任人、更新节奏和变更记录,时间轴会迅速与实际工作脱节。团队随后会形成两套事实:图上是一套,会议里是另一套。
每项任务的负责人应对任务状态负责,项目计划维护人负责汇总影响并更新整体视图。两种责任可以由不同的人承担,不能因为有了项目协调人,就默认所有执行者不再更新自己的任务。
5. 误区五:把工具上线等同于管理落地
工具可以降低共享、提醒和变更留痕的成本,却无法替团队决定什么算完成、谁有权调整承诺、谁负责处理跨部门冲突。先把责任规则谈清楚,再决定用表格、白板还是项目管理平台;否则只是把含糊的流程搬到一个新界面上。
如果团队刚开始管理一个范围清楚的小项目,共享表格可能已经够用。若组织需要权限分层、私有化部署、跨项目视图、历史追溯或从既有系统迁移,就需要把部署、治理和迁移成本一并纳入评估。

三、先判断是否适用:甘特图有边界,也有替代方案
1. 适合使用甘特图的项目特征
我通常会看四个条件:是否存在可识别的阶段或交付物,是否有多个团队需要交接,是否有明确的先后依赖,是否需要对外承诺关键节点。产品上线、系统切换、展会筹备、跨团队流程改造等工作,往往满足其中多个条件,因此用时间轴展示阶段、依赖和里程碑会比较直观。
甘特图也适合需要反复评估“一个节点变化会影响哪些后续工作”的项目。它能让关键路径、并行工作和交接关系更容易被讨论,但前提是任务关系和估算假设是真实的。
2. 需求高度探索时,先管理假设再排死日期
如果团队还不知道用户需求是否成立、技术路线是否可行、审批是否能通过,长周期的精确排期就可能迅速失效。此时可以把计划分成两层:近期已知工作安排到任务级,远期工作只保留阶段目标和决策节点。等探索结论明确后,再滚动细化后续时间轴。
这不意味着探索型项目不能用甘特图,而是应避免把未知事项包装成确定任务。把“技术可行性验证”作为一个有时间边界、有负责人、有决策标准的工作包,通常比提前编造一串确定日期更诚实、更有管理价值。
3. 简单工作流不必套用完整项目排期
重复性强、持续流入、任务之间依赖较少的工作,例如日常内容发布或常规工单处理,可能更适合用看板、队列和服务时限管理。若每周都有新任务进入,强行把每条工作都纳入固定甘特图,维护会变成主要工作,团队反而看不清当前阻塞。
| 工作特征 | 优先考虑的视图 | 判断依据 |
|---|---|---|
| 阶段明确、节点固定、依赖较多 | 甘特图或里程碑时间轴 | 需要查看先后关系与节点影响 |
| 任务持续流入、优先级频繁变化 | 看板或队列视图 | 重点在工作流与在制任务,而非固定日期 |
| 需求仍在验证、路线可能调整 | 阶段计划加滚动排期 | 近期具体、远期保留假设和决策点 |
| 审批、交接较多但周期不长 | 流程图加关键日期表 | 瓶颈可能在责任和等待,不一定在任务工期 |

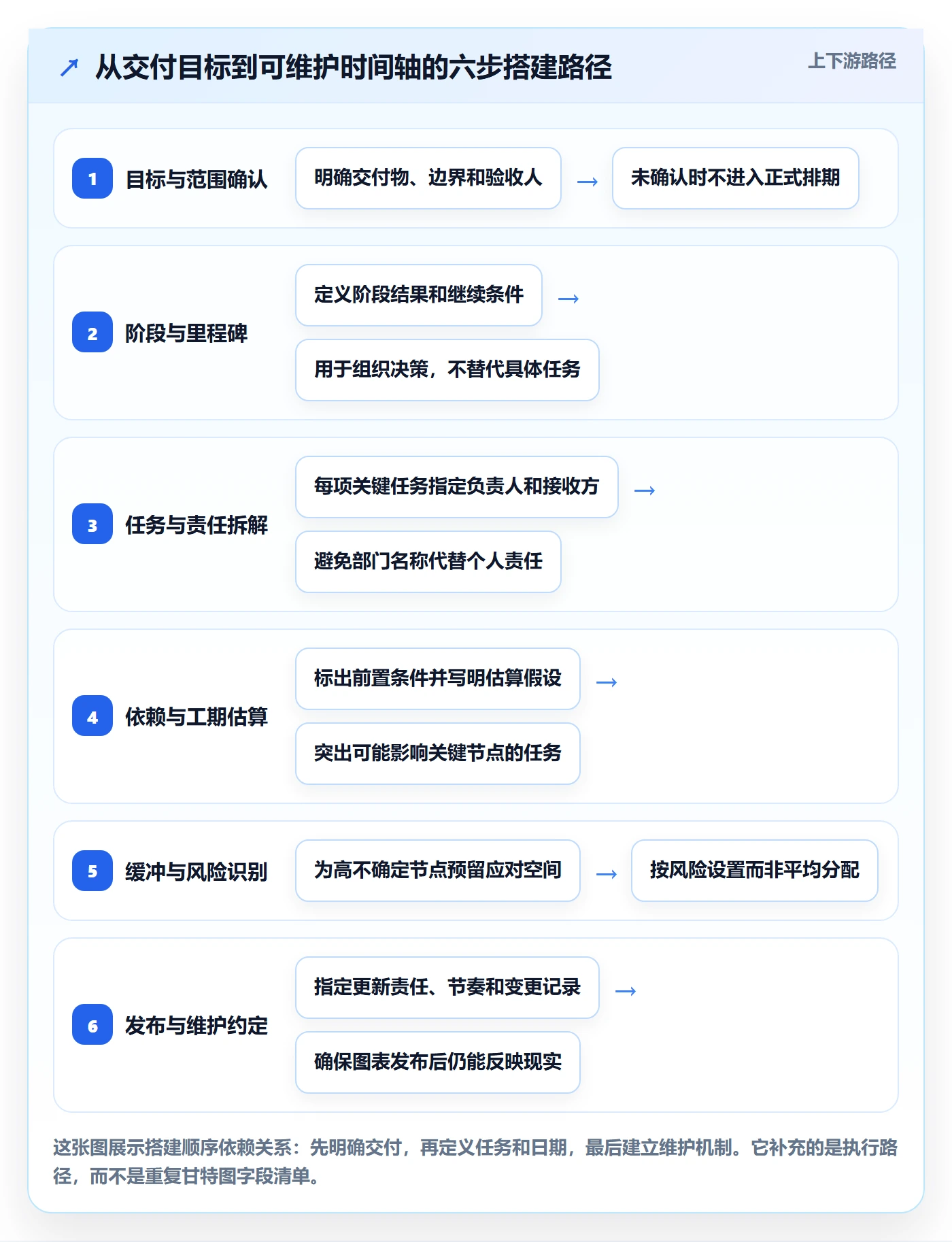

四、从目标到日期:跨部门甘特图的搭建方法
1. 先定义结果、范围和完成标准
排期前先写清楚项目目标和边界。目标描述要能判断是否达成,范围要说明包括什么、不包括什么,完成标准要能被验收。比如“完成新版本上线”仍然过于宽泛;可以进一步写明需要交付的产品范围、验证环节、发布审批和上线后观察要求。
如果范围尚未获得关键干系人确认,应将“确认范围”作为计划中的前置任务,而不是默默假定已经达成共识。很多排期冲突表面上是工期估算不准,实质上是各部门对项目成果的理解不同。
2. 用里程碑切分阶段,不要把每个任务都叫里程碑
里程碑是用于判断阶段性结果或决策是否完成的节点,不是普通任务的装饰性标签。一个有效里程碑应能回答“到这个节点,我们确认了什么,后续是否可以继续”。例如需求基线确认、设计评审通过、测试准入、发布决策等,都可能成为阶段关口。
阶段之间不必机械地串成单一路径。部分设计准备、环境搭建和风险评估可以并行,但并行的前提条件要明确。项目负责人应区分“可以同时做”和“彼此完全无关”,因为前者仍可能共享人员、预算或关键资源。
3. 任务拆解到可估算、可交付、可验收
好的任务名称以动词和交付物为中心,例如“提交完成评审的接口清单”,而非“接口工作”。任务过大时,负责人难以判断进展;任务过碎时,更新成本上升。可采用一个实际判断:这项任务是否需要不同责任人、不同验收条件或不同依赖关系?若是,拆分通常有价值;若只是把同一人连续的微小操作拆成很多行,未必有必要。
我会优先检查三个字段:任务完成后留下什么、由谁确认完成、没有完成会卡住谁。若这些问题回答不出来,先补充任务定义,不要急着填日期。
4. 标记依赖关系与交接条件
依赖关系至少需要说明前置任务、后续任务以及开始条件。例如“测试开始”依赖“测试版本部署完成”和“验收用例确认”;不能只写测试团队的计划日期。交接任务还应写明交付方、接收方、验收条件和出现争议时的升级路径。
对于关键路径上的任务,负责人应特别关注缓冲和风险。关键路径不是“最重要任务”的同义词,而是决定项目最早完成时间的一串相互依赖活动。某个任务即使很重要,如果有充分并行空间,也未必决定最终节点。
5. 估算工期时写明依据和假设
工期应依据任务范围、团队可用容量、历史类似工作和已知约束来估算。不要把“历时”与“投入”混为一谈:某项工作需要两天有效操作,不代表日历上两天后一定完成;等待审核、资源切换和跨时区协作都可能拉长历时。
如果团队没有历史数据,可以先记录估算值与实际值,不必一开始就追求复杂预测。持续积累本团队的任务类型、周期和变更原因,通常比套用外部团队的平均工期更有用。示例日期只是演练用的情景,不应当作行业基准。
6. 设置关键节点的缓冲,而不是给每条任务随意加天数
缓冲应放在不确定性较高、外部依赖较多或失败后返工成本较高的位置。若每条任务都随意增加相同时间,缓冲可能被消耗在低风险工作上,而真正容易影响发布日期的节点仍然没有余量。项目负责人应解释缓冲保护的是什么:审核等待、集成验证、资源冲突,还是外部审批。
缓冲不是隐瞒真实工期,也不是让团队忽略风险。需要明确缓冲使用的触发条件和决策人,否则团队容易把计划余量当成可随意挪用的空闲时间。

五、维护机制决定时间轴能不能继续使用
1. 分开“任务进度责任”和“整体计划维护责任”
任务负责人最了解实际完成情况,应负责更新任务状态、剩余工作和阻塞原因;计划维护人负责汇总影响、检查依赖、更新里程碑并推动跨部门决策。项目经理可以承担维护角色,但不意味着其能替所有执行者判断任务是否完成。
如遇到多人共同交付,仍应指定一个对任务推进负责的人,同时列出协作方和验收方。出现争议时,验收方需要依据事先约定的标准判断是否接收,而不是等到截止日期才临时讨论“完成”的定义。
2. 约定更新节奏,但不要把某个频率当成通用答案
更新频率要与项目速度和任务变化速度相匹配。短周期、高风险项目可能需要更频繁地检查关键阻塞;阶段稳定、变化较少的项目可以降低例行更新次数。更重要的是,任务发生阻塞、日期变化或依赖条件改变时,应触发即时更新,而不是等到下次例会。
会议也不应逐项朗读图表。建议聚焦四类事项:已经偏离计划的任务、即将到期但尚未具备条件的任务、跨部门待决策事项,以及可能影响关键节点的风险。没有变化、没有风险的任务可以通过状态视图快速浏览。
3. 变更要记录原因、影响和决策,不只改日期
当任务日期变化时,我建议至少记录变更原因、受影响任务、调整后的里程碑、决策人和通知对象。否则团队只看见日期被挪动,却不知道是范围变化、上游延期、资源冲突,还是估算错误。没有原因记录,项目复盘也无法分辨是偶发事件还是反复出现的系统性问题。
变更不一定都需要高层审批,但必须有明确授权边界。比如任务负责人可以调整不影响外部承诺的小范围内部日期;若变更影响发布节点、预算或其他部门承诺,则应升级到项目决策人共同确认。
4. 用状态说明下一步动作,而不只表达颜色
“绿色、黄色、红色”容易被快速理解,但颜色本身并不说明应该做什么。团队需要为状态定义统一口径,例如“正常”表示当前预测仍满足承诺,“有风险”表示存在具体障碍但仍有恢复方案,“阻塞”表示需要外部决策或资源才能继续。每个风险状态还应写明负责人、应对动作和复查时间。
不要将“完成百分比”当成唯一进度指标。任务完成了百分之八十,却可能剩下最难的集成验证;反过来,前期准备大量完成,最终交付也可能只差一次审批。对跨部门任务,交付物是否可验收、前置条件是否满足,往往比主观进度百分比更有判断价值。
5. 计划失真时及时重基线,不要偷偷覆盖历史
如果项目范围或关键节点已发生重大变化,继续拿原计划和当前预测比较,可能只会产生噪声。经正式决策后可以建立新的基线,但旧基线、变更原因和批准记录应保留。这样既能让团队按现实计划工作,也能在复盘时看清原始承诺与变化过程。
重基线不该成为掩盖持续延期的手段。若每次临近节点都重新设定日期,却没有分析原因,团队会失去对计划的信任。项目负责人需要同时观察预测准确性和变更原因,判断问题来自估算、范围治理、资源安排还是外部依赖。

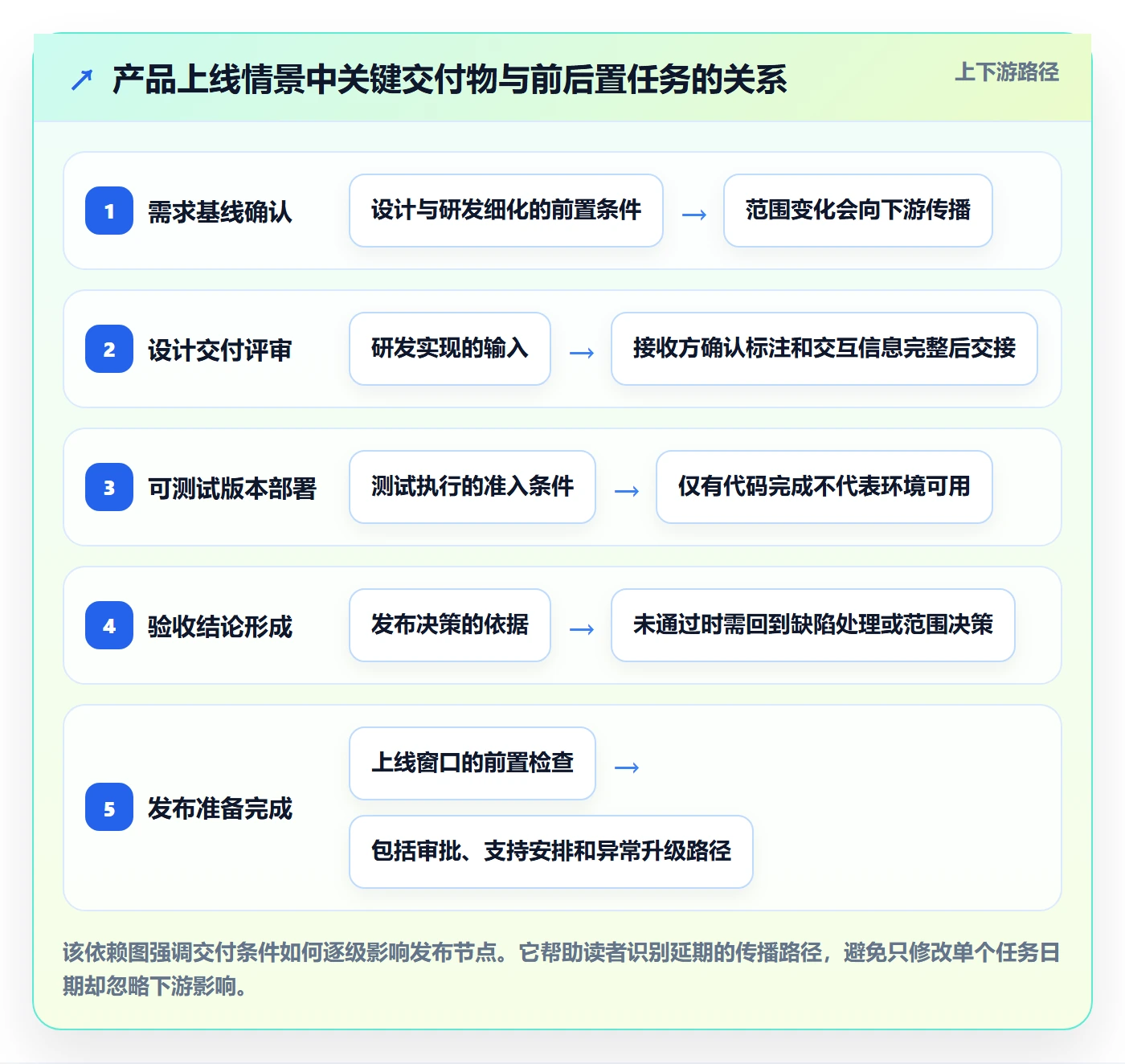

六、场景示例:一个产品上线项目怎样排出可执行时间轴
1. 先说明示例边界,不把模拟日期当作行业标准
以下是用于演示结构的情景模拟:一个团队计划在某个目标窗口上线一项新功能,涉及产品、设计、研发、测试和市场。示例中的周次、任务和依赖是为了说明排期逻辑,不代表任何行业的标准工期,也不构成真实项目的效率统计。
2. 以交付阶段组织任务,而不是按部门堆任务
| 阶段 | 示例任务 | 主要责任 | 前置条件与验收点 |
|---|---|---|---|
| 范围确认 | 确认需求基线与不做清单 | 产品负责人 | 相关决策人确认范围、优先级和验收口径 |
| 方案准备 | 提交设计稿并完成评审 | 设计负责人 | 依赖需求基线;研发代表确认交付信息完整 |
| 技术交付 | 完成开发、代码评审和集成 | 研发负责人 | 依赖设计交付与接口约定;输出可测试版本 |
| 验证验收 | 完成测试、缺陷处理与业务验收 | 测试负责人 | 依赖版本部署和测试准入条件;形成验收结论 |
| 发布准备 | 完成发布审批、文档和支持准备 | 发布协调人 | 依赖验收结果;由决策人确认是否发布 |
| 上线观察 | 监控核心表现并处理异常 | 业务与技术负责人 | 定义观察窗口、异常升级人和结束条件 |
表格的重点不是给每个阶段填一个漂亮日期,而是让任务之间的交接条件清楚。例如,测试工作开始前需要的不只是“研发结束”,还包括可用版本、部署环境、测试范围和准入确认。若这些条件没有达成,测试开始日期即使到了,也不能算真正具备开工条件。

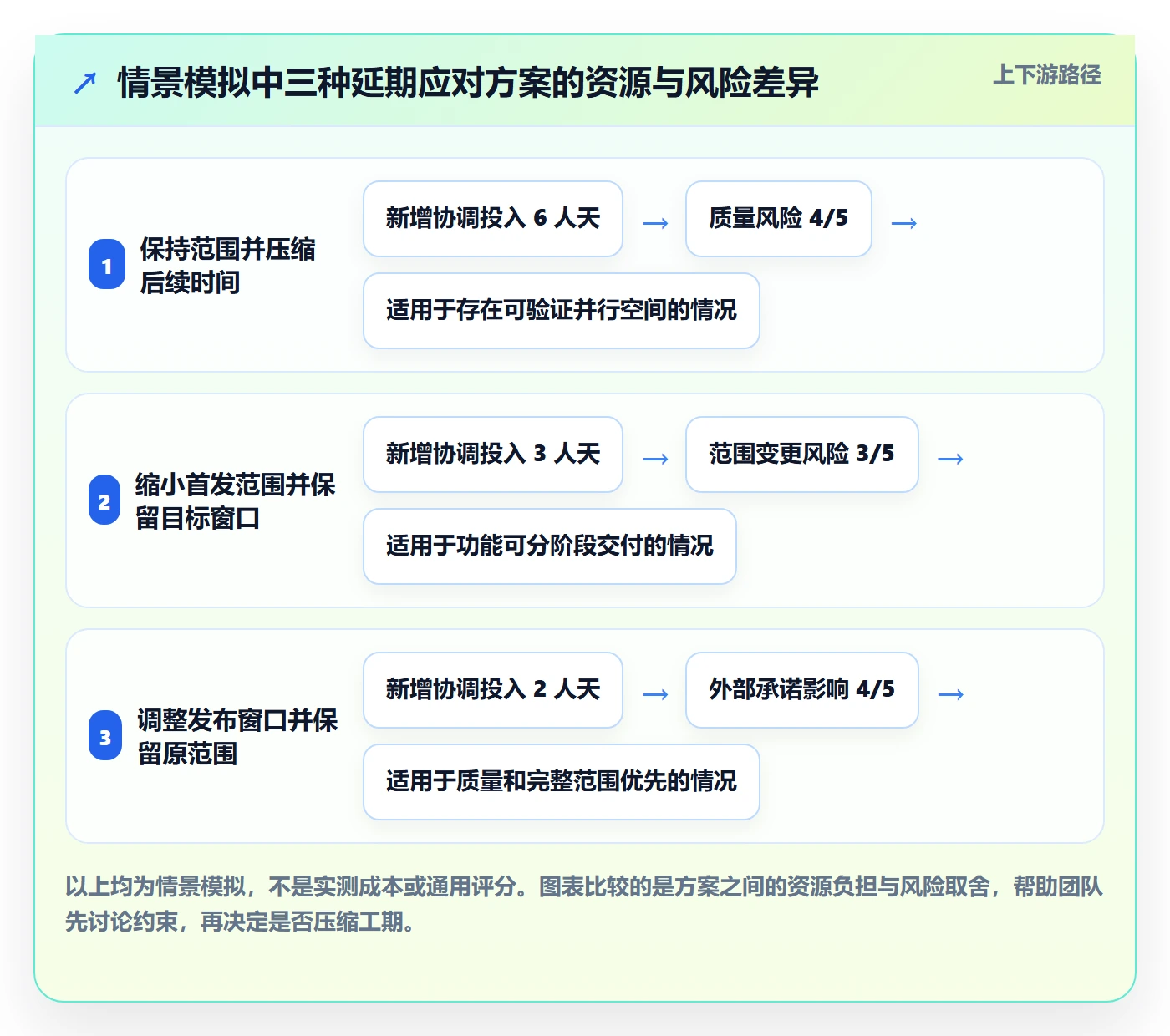

3. 出现延期时,先判断影响链再讨论补救
假设需求范围评审晚于原计划,项目负责人不应只把研发日期向后拖。应沿依赖链检查:设计评审是否受影响,研发是否存在不依赖该需求的并行准备,测试资源是否已经预约,市场材料是否已进入不可逆的制作阶段。随后再比较不同恢复方案,例如缩小首发范围、调整资源、分阶段发布或重新确定目标窗口。
在这个情景中,管理重点是明确决策,而不是要求各部门“加快一点”。如果范围不变且关键任务确实无法并行,压缩后续时间可能增加返工风险;如果部分功能可以延后,拆分首发范围可能比盲目加班更可控。每个方案都要说明对质量、资源和外部承诺的影响。
4. 用少量核心指标检查计划是否仍可用
项目时间轴不需要堆满绩效数字。用于管理的指标应能触发行动,例如关键里程碑预测偏差、逾期任务数、未解除阻塞时长、跨部门交接一次通过情况。指标口径要稳定:统计周期、任务范围、完成定义和排除项都应说清楚,否则数字变化可能只是录入规则变化。
下表及配套图表是情景模拟,用于展示如何做项目观察,不是实测结论。实际团队应先记录自己的基线,再选择少量能促成决策的指标。
| 观察指标 | 情景定义 | 适合触发的管理动作 |
|---|---|---|
| 关键里程碑预测偏差 | 预测完成日与当前基线日期的工作日差 | 检查关键依赖、范围变化和恢复方案 |
| 逾期任务占比 | 统计周期内已到期但未验收任务数占比 | 区分估算偏差、阻塞和责任未明确 |
| 未解除阻塞时长 | 从阻塞登记到解除的日历时间 | 识别等待决策、外部审批或资源瓶颈 |
| 交接一次通过率 | 首次提交即满足接收标准的交付比例 | 改进交付定义、验收标准和沟通方式 |


5. 复盘要看系统原因,不只追问谁晚了
复盘时,我会把偏差拆成几类:范围变动、估算依据不足、依赖未确认、等待决策、资源冲突、交付不满足验收。每类原因对应的改进动作不同。比如,若延期主要来自交接材料不完整,下一轮应改进验收标准;若主要来自决策等待,就要缩短决策链或提前设置决策节点。
仅记录“任务延期三天”没有太多复用价值。更有用的记录是:哪个假设不成立、何时首次出现信号、哪个节点本可以更早发现、下一次计划要增加什么检查。这样,时间轴才会成为团队学习的载体,而不是追责用的历史截图。
七、按团队成熟度选择工具和管理方式
1. 小团队或短项目:先用轻量方案跑通规则
当参与团队少、权限要求简单、项目周期短时,共享表格或轻量看板可能足够。先建立任务、负责人、依赖、计划日期、状态、交付物和变更原因等字段,观察团队是否真的更新。不要因为工具功能多,就提前引入复杂审批、层级和报表。
轻量方案的取舍是维护成本低、启动快,但跨项目汇总、权限管理、历史追踪和自动提醒可能有限。出现多人重复维护、版本不一致、重要变更无法追溯时,再考虑升级管理载体。
2. 多部门、多项目的中大型组织:把治理和权限一起评估
当项目超过单一团队范围,且涉及多个项目组合、敏感数据、角色权限、跨部门报表或部署要求时,工具选择就不只是界面偏好。需要评估组织结构、权限模型、数据安全、集成能力、迁移成本、管理员投入和培训成本。工具能否支持项目集视角、变更追溯以及不同角色的工作方式,往往比单个甘特图功能更重要。
对于需要私有化部署、希望从既有系统迁移的组织,可以把 PingCode 纳入评估。按产品资料,PingCode面向中大型企业及100人以上组织,支持私有化部署,并提供 Jira 迁移支持;这类能力是否满足具体环境,仍应以当前版本说明、迁移演练和安全评审为准。迁移是否平滑,不应只看“支持迁移”四个字,而要验证字段映射、历史数据、附件、权限、工作流和报表是否按预期保留。
若组织正在评估国产化替代,建议把 PingCode 作为候选方案之一,而非仅凭“替代”标签直接定案。应先选一个低风险项目进行迁移演练,核对用户权限、数据完整性、关键工作流和团队上手成本,再决定扩大范围。
3. 工具评估先做场景清单,再做演示和试点
工具演示很容易被漂亮界面带偏。建议先写出真实使用场景:谁创建项目、谁更新任务、谁批准范围变更、哪些人只能查看、哪些数据不能离开内网、是否要与现有身份系统或代码平台集成。再用同一组场景让候选工具演示,避免每家供应商展示的都是不同“最佳案例”。
试点要设定验收标准,而不是只问参与者喜不喜欢。可观察任务更新及时性、跨部门状态一致性、权限配置是否符合要求、关键数据迁移是否完整,以及管理员维护成本。试点中出现的差异,既是产品能力问题,也可能暴露现有流程定义不清。
4. 不要把迁移计划和项目计划分开管理
从旧工具切换到新平台本身也是一个跨部门项目,需要纳入时间轴。至少包含数据盘点、字段映射、权限确认、迁移演练、用户验收、培训、正式切换和回退预案。若仅安排一个“系统迁移”任务,数据核验、用户沟通和失败恢复都容易被漏掉。
迁移取舍应考虑一次性切换与分批切换。一次性切换能减少双系统并行时间,但对数据验证和培训准备要求更高;分批迁移降低单次变更风险,却增加一段时间内的双重维护成本。选哪种方式,要看业务连续性要求、数据复杂度和团队的切换承受能力。

八、不同情况下的行动建议与取舍
1. 项目目标清楚、依赖密集:优先补依赖和责任
如果团队知道要交付什么,却经常出现“等别人”“我以为对方会做”,先不要忙着换工具。把跨部门任务的交付方、接收方、验收标准和前置条件逐项补齐,再检查关键路径与里程碑。这个场景的主要风险是交接遗漏,最直接的改进是明确责任和依赖。
取舍是,前期梳理会占用沟通时间,但通常能减少后续反复确认。如果时间极紧,可以先聚焦影响发布节点的关键交接,而不是试图一次性完善所有低风险任务。
2. 计划经常变化:用滚动计划,不要假装远期确定
若范围和优先级持续调整,把近期工作排到任务级,把远期工作保留为阶段目标、假设和决策点。每次范围变化时,记录它影响了什么、由谁决定、哪些承诺需要重新确认。滚动计划的重点是让近期执行更可信,同时保留远期调整空间。
取舍是,滚动计划会降低远期日期的确定感,也要求负责人持续维护。它适合变化真实存在的环境,不适合被用来逃避承诺或无限推迟决策。
3. 团队缺少历史数据:先记录偏差,再追求预测精度
没有可靠的历史数据时,不必立刻采用复杂的估算模型。先记录计划工期、实际历时、等待时间、返工原因和资源中断,再按任务类型积累本团队样本。观察几轮后,团队可以逐渐判断哪些工作估算偏乐观、哪些审核环节等待时间较长。
取舍是,初期数据不能立刻给出精确预测,但比引用不适用于本组织的外部平均值更可靠。记录口径必须稳定,例如“完成”是否以交付提交为准,还是以接收方验收为准。
4. 部门之间对优先级有冲突:把冲突升格为决策事项
如果两个部门争抢同一批关键人员,甘特图只能显示冲突,不能替管理层完成取舍。项目负责人应把冲突写成可决策的问题:受影响的里程碑是什么、各方案需要多少资源、风险分别是什么、最迟何时需要决定。没有明确决策人的事项,不应长期隐藏在备注栏里。
取舍是,升级决策会增加管理层参与,但可避免执行团队在目标互相冲突时反复等待。升级机制要设定阈值和期限,不必把普通任务波动都推到高层。
5. 多项目并行且资源共享:同时看项目节点和资源占用
单个项目的排期看起来合理,多个项目叠加后仍可能争用同一位专家、同一测试环境或同一个审批窗口。此时需要在项目时间轴之外增加资源视图,识别过度承诺与并行冲突。不要只通过缩短每个任务的计划时间解决资源不足,先确认实际容量和优先级。
取舍是,组合视图需要更高的计划治理成本,但在多项目组织中能减少局部最优造成的整体延期。对于资源共享程度很低的团队,保持简单的项目级视图可能更合适。

九、发布前落地清单:用一轮检查找出最容易漏掉的点
1. 目标与范围检查
- 项目目标是否描述了可验证的结果?
- 范围、排除项和重要假设是否已获得相关决策人的确认?
- 每个里程碑是否对应明确的阶段结果或决策?
2. 任务与责任检查
- 关键任务是否有明确负责人,而不是只写部门名称?
- 跨部门任务是否区分交付方、接收方、协作方和审批方?
- 任务完成后留下什么交付物,谁按什么标准验收?
3. 依赖与时间检查
- 关键前置任务、外部审批和资源约束是否已标出?
- 任务日期是否有范围、产能或历史经验作为估算依据?
- 高不确定节点是否写明假设、风险和缓冲使用条件?
4. 维护与变更检查
- 谁维护整体时间轴,谁更新单项任务,是否分别明确?
- 团队是否约定例行更新节奏和阻塞时的即时更新规则?
- 日期变化是否记录原因、影响范围、决策人和通知对象?
- 重大变更后是否保留原基线和审批记录?
5. 工具与组织检查
- 当前工具是否满足权限、部署、集成和追溯要求?
- 更换工具的迁移、培训、并行维护和回退成本是否已纳入计划?
- 团队是否真的需要完整甘特图,还是看板与里程碑表已经足够?
检查清单不应变成新的形式主义。若某个项目很小,可以只检查关键项;若是大型、多部门、高风险项目,则应把责任、依赖、变更和权限逐项确认。重点不是每个字段都填满,而是关键问题有明确答案、异常能够被及时处理。
十、结语:让时间轴成为可更新的共同承诺
1. 先解决协作确定性,再追求图表精细度
甘特图不是越复杂越专业,任务越多也不代表管理越细。真正有用的时间轴,能让团队快速判断下一步做什么、谁来推进、卡在哪里、变化影响谁,以及需要谁做决定。它应当把不确定性暴露出来,而不是用精确日期把不确定性藏起来。
2. 下一步先做一个小范围试跑
你可以从正在进行的一个跨部门项目开始:先列出交付物和里程碑,再补齐关键任务的责任人、接收条件与依赖;接着确定更新和变更规则,运行一个计划周期后复盘偏差。若团队在共享、权限、迁移或多项目治理上遇到瓶颈,再评估是否需要更完整的平台支持。
时间轴管理的成熟,不是从“图画出来了”开始,而是从团队愿意共同维护事实、及时暴露风险并为变化作出明确决策开始。
常见问题解答(FAQ)
1. 跨部门项目什么时候适合用甘特图?
我正在协调多个部门的项目,任务和日期越来越多,不确定是不是该改用甘特图。我担心需求还没定下来就排期,最后整张图反复重做。
当项目有明确交付物、阶段节点、跨团队依赖和可估算的任务时,甘特图通常有助于看清整体顺序与关键交接。若目标和范围仍频繁变化,先澄清需求、记录待决事项,不要把暂定日期当成承诺;可先用里程碑和近期任务管理,稳定后再细化时间轴。
2. 跨部门甘特图里的任务要拆到多细?
我第一次负责跨部门项目,既怕任务拆得太粗、出了问题找不到责任人,也怕拆得太细,让团队花很多时间维护表格。我该用什么标准判断颗粒度是否合适?
把任务拆到能明确负责人、交付物、验收条件和前置依赖的程度即可。若一项任务需要多个部门交接,或完成状态无法被清楚判断,就继续拆分;如果拆分后的子任务没有独立交付价值、也不会改变协调方式,则通常不必再细分。
3. 甘特图发布后,延期和计划变更应该怎么管理?
我遇到过计划发布后,大家各自改日期,却没有同步延期原因和受影响任务的情况。我想知道如何让时间轴保持可信,而不是开项目会时才发现它已经过期。
先指定一名整体计划维护人,并由各任务负责人更新自己的进度;团队再按项目节奏约定统一检查频率。每次变更都记录原因、影响的后续任务、决策人和新的行动项;发现延期时,先确认实际阻塞与依赖影响,再调整日期并通知相关负责人,不要只覆盖原计划。
4. 跨部门甘特图至少需要哪些字段?
我准备把分散在聊天和表格里的排期放到一张时间轴上,但不确定应该保留哪些信息。我担心字段太少无法追责,字段太多又让团队不愿更新。
建议先保留任务名称、阶段、唯一负责人、协作部门、开始日期、计划完成日期、当前状态、依赖项、交付物或验收条件、更新时间和风险备注。审批人、优先级、变更记录等字段可按项目需要增加;上线前检查每项关键任务是否有人负责、能验收、能识别依赖,并明确由谁维护计划。
核心关键词
文章包含AI辅助创作:时间轴管理方法大全:跨部门团队甘特图入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476608
读者评论
把甘特图定位为协作约定而非单纯排日期,这个角度比较实用;责任人、交接标准和依赖缺一项,计划都可能失真。
文中区分项目级和个人级任务很有必要。总图如果塞进太多日常待办,更新负担可能超过它带来的协调价值。
对探索性项目采用近期细排、远期保留决策节点,比提前填满精确日期更符合实际,也能减少虚假的确定感。
任务进度由执行负责人更新、整体计划由维护人汇总,这种职责拆分能避免项目协调者独自承担所有信息维护。
文章提醒缓冲应针对高风险依赖设置,而不是每项任务统一加天数。实际落地时,还需要明确缓冲的使用条件和审批责任。
