项目里程碑最容易犯的错,是把“6月30日上线”当成计划本身。日期写进甘特图,成员仍不知道上线前要交什么、谁验收、前置工作卡住时找谁。我的判断是:里程碑不是一颗标在时间轴上的菱形,而是一项可以被确认的阶段结果;甘特图也不是排期截图,而是把结果、任务、责任、依赖和变更放到同一张执行地图上。
一、先给结论:里程碑要从“结果”倒推到“成员行动”
1. 一条合格的里程碑至少回答五个问题
我在设计项目计划时,会先检查每个里程碑能不能回答五件事:要达成什么结果、要交付什么、由谁负责、依赖哪些工作、按什么标准确认完成。缺少其中任何一项,节点都可能只是一个日期标签,无法指导成员行动。
例如,“需求评审完成”看起来像节点,但仍然有歧义:是开完会议就算完成,还是需求清单已形成、争议项有人跟进、相关负责人确认范围后才算完成?改写成“需求清单经产品、研发和业务代表确认,未决问题有负责人及处理日期”,团队才有共同的完成口径。
我把里程碑理解为一个“可验证的承诺”,而不是一个“计划中的日期”。日期负责回答何时,交付物和验收条件负责回答是否真的完成。只有把两者放在一起,项目成员才有可能据此安排工作。
2. 甘特图的用途是暴露关系,不是装饰进度
甘特图最有价值的地方,不是让任务条看起来整齐,而是让团队看见任务之间的时间关系和依赖关系。一个节点延期时,成员和负责人能据此判断哪些工作受影响、哪些工作可以并行、是否需要调整交付范围。
因此,我通常先在表格中明确任务、交付物、责任人、依赖和验收条件,再把这些信息转成甘特图。若一开始就直接在工具里拖动色块,很容易先得到“有日期的图”,却没有真正形成计划。
3. 从目标到甘特图,建议按六步走
- 写清项目目标:说明项目要解决什么问题、面向谁、最终要交付什么。
- 倒推阶段结果:找出实现最终交付前必须完成的阶段性成果或决策点。
- 定义里程碑:为每个关键结果写出交付物、验收人和确认条件。
- 拆成任务:把结果拆成可分配、可跟踪的行动,并标注责任人。
- 连接依赖与时间:明确前置工作、并行工作、估算区间和关键交接。
- 约定维护方式:确定谁更新状态、如何记录变更、何时升级风险。
这六步的顺序有意从结果开始,而不是从排日期开始。若最终交付和验收条件还说不清,日期通常只是猜测;如果任务间依赖未识别,甘特图上的并行安排也可能是虚假的。

二、为什么甘特图完整,成员仍然不知道怎么做
1. 场景:一项内部知识库上线计划
以下案例是用于说明方法的假设项目,不代表真实客户数据或行业平均工期。团队计划在八周内上线一个内部知识库,成员包括业务代表、内容负责人、研发、测试和运营。项目负责人最初列出“调研、开发、测试、上线”四条任务,并为每条任务填了开始和结束日期。
表面上看,这张图覆盖了整个周期;真正执行时,业务代表不知道要提交哪些内容,研发不清楚哪些内容已经定稿,测试人员没有可执行的验收范围,运营也不知道上线前要准备哪些说明。排期并非没有日期,而是计划没有告诉各角色如何协作。
我会把它改成一串可交接的结果:内容范围经确认;分类和权限规则完成评审;首批内容录入并抽样检查;核心流程通过验收;试运行问题完成分级处理;正式发布条件得到确认。这里的关键不是节点数量,而是每个节点都能成为团队交接的依据。
2. 里程碑、任务、交付物不是同一层信息
“完成权限规则评审”是里程碑;“整理不同角色的访问需求”是任务;“权限矩阵及确认记录”是交付物。三者混写时,负责人容易把一次会议当作任务完成,也可能把交付文件存在共享盘当作项目已通过验收。
| 信息层 | 回答的问题 | 示例 | 常见遗漏 |
|---|---|---|---|
| 里程碑 | 哪个关键结果已经达成? | 权限规则获得相关负责人确认 | 只写日期,没有结果口径 |
| 任务 | 谁要采取什么行动? | 收集角色访问需求并整理冲突项 | 动词太泛,无法分配或追踪 |
| 交付物 | 完成后留下什么可检查的产出? | 权限矩阵、未决问题清单 | 没有存放位置或版本信息 |
| 验收条件 | 谁依据什么确认通过? | 业务代表确认角色范围,未决项均有责任人 | 把“已提交”误当成“已通过” |
3. 成员视角和负责人视角需要同时成立
项目负责人需要看整体阶段、关键路径和资源冲突;成员需要看自己的任务、交付日期、前置输入和协作对象。如果甘特图只适合汇报,成员还要另外去聊天记录里找任务说明,它就没有完成执行工具的职责。
我会在评审时做一个简单测试:随机挑一名成员,让他只看计划回答“我下一步交付什么、交给谁、依赖什么、什么状态算完成”。如果这些问题答不出来,问题通常不在成员不够主动,而在计划信息没有落到任务层。

三、拆里程碑时最常见的四个误区
1. 把日期当成成果
“6月30日完成测试”说明的是计划日期,不说明测试范围、缺陷标准或验收结论。日期到来时,即使仍有关键问题未关闭,图上也容易被标成完成。更稳妥的写法是同时记录计划日期和完成条件,例如“核心流程测试通过;阻断级问题关闭;遗留问题有负责人及确认结论”。
这里不需要把验收条件写得像合同条款一样冗长,但必须让相关成员对“完成”有相同解释。项目越跨部门、越涉及外部交接,这一步越不能省略。
2. 把所有任务都叫里程碑
如果任务清单里每一项都标成里程碑,重要节点反而会被淹没。里程碑应当用于显示阶段成果、关键决策、交付边界或重要交接;日常执行动作仍应作为普通任务呈现。
我判断某件事是否值得成为里程碑时,会问:它是否改变了项目的状态?是否需要相关方作出确认?它是否影响后续工作能否启动?如果三项都是否,通常只需保留为任务,不必提升为里程碑。
3. 用“负责部门”代替具体责任人
“市场部负责”“研发负责”看起来像明确分工,实际容易造成任务无人主动推进。每项关键任务最好指定一位直接责任人;需要协作时,再列出参与者、审核者或输入提供者。负责人离岗、人员调整或任务转交时,应同步更新计划,而不是依赖口头默认。
这不意味着每个任务只能有一个参与者。更准确的做法是区分“对结果负责的人”和“共同完成工作的人”。前者负责推动闭环,后者提供必要的专业输入。
4. 只画任务条,不表达依赖
两项任务日期有重叠,不代表它们真的能并行。若研发必须等权限规则确认后才能配置权限,图上就应表达前置关系;若只需要先确认一部分内容,则可把任务拆成可并行的子任务,并标明未确认部分带来的风险。
没有依赖线的甘特图容易给人一种“所有人都能同时开工”的错觉。依赖不清,延期发生时才会发现某个上游交付一直没有负责人,或者下游任务早已按不成立的前提排期。

四、我的判断逻辑:先定结果,再定颗粒度和时间
1. 先从最终交付倒推关键节点
我通常先把项目最终交付写成一句能被验证的话,再向前倒推:要交付它,必须先完成哪些结果?哪些结果需要其他角色确认?哪些工作如果未完成,会阻塞后续任务?这样做比从一张空白甘特图开始填日期,更容易识别真正的阶段边界。
倒推时不必把所有工作一次拆到底。先找出影响交付的主要结果,再对近期任务细化。距离当前较远、依赖条件尚不明确的工作,可以先标出假设和待确认事项,避免把不确定的计划包装成精确排期。
2. 用“动词、对象、结果”检查任务是否可执行
“跟进需求”不是足够清楚的任务,因为它没有说跟进什么、产出什么。可以改成“汇总业务代表提出的权限需求,形成角色访问矩阵,并提交负责人确认”。这样成员能判断工作边界,负责人也更容易检查是否完成。
我会用一个简化句式检查任务:谁在什么条件下,对什么对象采取什么行动,最后留下什么结果。不是每项工作都要写成格式化长句,但任务至少要有明确动作和可识别产出。
3. 估算时间时,把工作时长和等待时间分开
“整理内容需要两天”可能指两天专注工作,也可能包含等待业务部门提供材料的时间。两种时间性质不同:前者主要受工作量和能力影响,后者受交接、审批和资源响应影响。只估工作时长,不估等待时间,计划就会显得乐观。
对跨部门任务,我会把等待条件写出来,例如“材料提交后由业务代表确认”。若确认时间不可控,就将其记录为风险或设置明确的跟进责任,而不是默默把缓冲全部藏在任务工期里。
4. 里程碑数量要服务管理,不追求越多越细
里程碑过少,负责人难以判断项目处于什么阶段;过多,则团队会花很多时间维护节点,关键结果失去辨识度。我的做法是先标出阶段结果和重要决策点,再把日常动作留在任务层。一个里程碑下有多个任务是正常的,不需要让每项任务都升级。
项目周期、风险和交付复杂度不同,合理的里程碑数量也不同。比起套用固定比例,更值得检查的是:每个节点是否能帮助团队作出决定、完成交接或确认阶段结果。
5. 区分计划日期、预测日期和实际日期
如果工具支持,我会分别保留基线计划、当前预测和实际完成日期。基线回答“最初承诺了什么”,预测回答“按现状可能何时完成”,实际日期则用于复盘。只覆盖原日期,会失去计划变化的轨迹,也很难判断问题是估算偏差还是中途发生了变更。
预测日期并非承诺失败的标签,而是管理风险的信号。越早发现预测偏移,越有机会调整范围、资源或顺序;如果团队为了让图看起来稳定而不断改写基线,负责人就失去了判断偏差的依据。

五、案例拆解:把知识库上线计划变成成员能执行的甘特图
1. 先设定假设项目边界
为演示拆解过程,我把案例边界设为:建设一个供内部员工使用的知识库,首批内容由三个业务小组提供,项目目标是让员工能够按分类检索并访问经确认的内容。这里不预设真实团队人数、软件功能或行业周期,表内周期仅用于展示任务关系。
在这个范围下,项目至少要回答三个问题:首批内容由谁确认,角色权限如何确定,发布前如何证明检索和访问流程可用。若这些问题没有答案,直接把“开发完成”设为主要里程碑,仍不足以支撑正式上线决策。

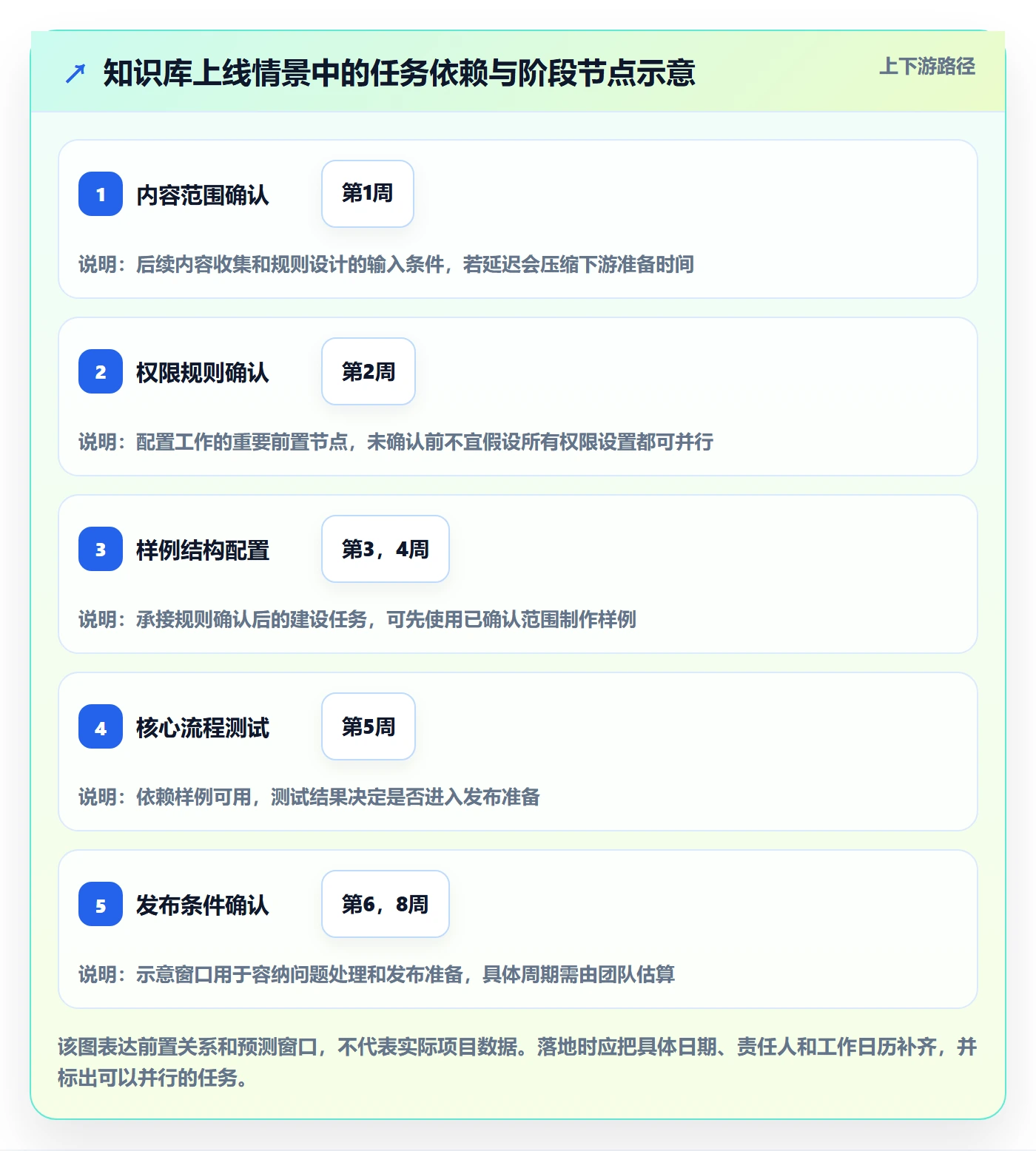

2. 从阶段结果组织节点
| 阶段 | 里程碑 | 交付物 | 验收条件 | 直接责任人 |
|---|---|---|---|---|
| 范围确认 | 首批内容范围确认 | 内容目录、来源清单 | 三个业务小组确认内容边界,缺失项有负责人 | 内容负责人 |
| 规则设计 | 分类和权限规则确认 | 分类规则、角色访问矩阵 | 业务代表确认角色范围,未决问题有处理安排 | 业务代表 |
| 建设验证 | 核心流程验收通过 | 测试记录、问题清单 | 约定的检索、查看和权限流程通过检查 | 测试负责人 |
| 发布准备 | 正式发布条件确认 | 发布清单、用户说明、遗留问题记录 | 发布责任人确认准备项,风险项有明确处置结论 | 项目负责人 |
这张表的作用不是替代甘特图,而是先把节点背后的管理含义说清楚。任务排期时,团队可以继续拆细;但无论任务如何变化,阶段结果及其验收口径都应保持可追溯。
3. 再把节点拆成任务与前置关系
| 任务 | 负责人 | 交付物 | 前置条件 | 预计窗口 | 状态判断 |
|---|---|---|---|---|---|
| 收集三个业务小组的首批内容 | 内容负责人 | 内容目录与来源清单 | 项目范围已确认 | 第1周 | 材料齐备或缺失项有责任人 |
| 梳理角色与访问需求 | 业务代表 | 角色访问需求表 | 首批内容范围初步形成 | 第1至第2周 | 角色与访问场景均有说明 |
| 确认分类和权限规则 | 业务代表 | 分类规则、访问矩阵 | 需求表完成初审 | 第2周 | 相关负责人确认,未决项已登记 |
| 配置内容结构并导入样例 | 研发负责人 | 可检查的样例结构 | 分类规则通过评审 | 第3至第4周 | 样例内容可按约定方式访问 |
| 执行核心流程测试 | 测试负责人 | 测试记录和问题清单 | 样例结构可用 | 第5周 | 问题已分级,关键流程有结论 |
| 准备发布说明与用户引导 | 运营负责人 | 公告、使用说明 | 发布范围和主要流程已确认 | 第5至第6周 | 目标用户能获得入口及基本指引 |
表中的任务窗口是示例安排,不是建议每个团队照抄的固定工期。真正排期前,还要与任务负责人确认工作量、可用时间、依赖输入和并行条件;如果某项任务需要外部审批,也要把审批等待纳入预测。
4. 甘特图里应呈现的最小信息
如果使用表格或某项目管理工具制作甘特图,我建议至少包含:任务或里程碑名称、责任人、开始日期、计划结束日期、当前预测日期、前置任务、交付物链接、状态和风险说明。工具界面可以简化,但这些信息不能因为图表美观而全部丢失。
对成员而言,最重要的是自己的下一步、依赖对象和交付口径;对项目负责人而言,最重要的是里程碑预测、阻塞任务和变更影响。可以使用同一份计划的不同视图满足两类需求,没必要让所有成员都面对一张塞满细节的总览图。

5. 一个节点如何从“完成”走到“验收”
以“核心流程验收通过”为例,测试负责人完成测试记录只是执行完成,不一定意味着里程碑已达成。项目负责人还应检查约定范围是否覆盖、问题是否分类、阻塞项是否关闭或获得处置决定,以及相关业务代表是否接受结果。
我会将状态拆为“未开始、进行中、待验收、已完成、受阻”几种,避免只有“完成”和“未完成”两种模糊状态。若工具不支持自定义状态,也可以通过备注和字段表达“已提交,待谁确认”,不要把等待验收的任务直接关闭。
六、项目开始后,如何维护计划而不让它变成负担
1. 选择团队真正能坚持的更新节奏
更新频率没有适用于所有项目的统一答案。任务变化快、依赖多的项目,可能需要更频繁地同步;工作稳定、交付周期长的项目,可以用较疏的节奏检查。关键是让状态更新早于重要决策,而不是为了满足固定会议频率填表。
我更看重更新是否回答三个问题:实际完成了什么,下一步被什么条件限制,预测日期是否发生变化。只报“进度80%”而没有交付物、剩余工作和风险说明,很难帮助负责人作出行动决策。
2. 延期时先追影响,不先改日期
当任务延期,第一步不是立即把甘特图上的结束日期往后拖,而是判断延期的原因、受影响的后续任务、关联里程碑和可用替代方案。若延期任务不在关键依赖链上,项目最终交付可能不受影响;若它是多个任务的共同前置条件,则应尽快启动升级和方案讨论。
调整时可考虑四类动作:重新排序、增加或调整资源、缩减非关键范围、修改交付承诺。每种方案都有代价,不能只把日期改得更乐观,却不说明资源和范围为何发生变化。
3. 变更要记录原因、影响和确认人
范围改变、资源变化、审批延迟都会让原计划失效。变更记录不需要写成冗长报告,但应说明发生了什么、影响哪些任务和里程碑、采取了什么措施、由谁确认。这样复盘时才能区分估算不准、外部条件变化和执行偏差。
如果计划文件存在多个副本,版本控制也要纳入维护规则。团队应约定唯一的当前计划位置,避免成员依据旧截图执行,负责人却以为所有人都看到了最新日期。
4. 用预测偏差识别计划质量,而不是责备个人
若多个项目持续出现相似延期,原因可能是估算口径、等待时间、任务粒度或跨团队交接存在系统性问题。项目复盘应查看哪些假设反复不成立,而不是只统计谁的任务晚了几天。
例如,若计划经常低估评审等待,可以把等待时间从工作时间中分开记录;若任务完成后长期待验收,可以明确验收人和响应安排;若任务经常因需求变动返工,则需要在范围确认阶段暴露变更入口。复盘的目标是改进下一轮计划,而不是让团队填写更多字段。

七、不同项目情境下的行动建议与取舍
1. 小型项目:轻量管理,别把流程做成项目
成员少、依赖简单、交付范围稳定的小型项目,可以用一张精简任务表代替复杂的多层计划。保留里程碑、责任人、交付物、截止日期和阻塞说明,通常比强行配置大量流程字段更实用。
取舍在于:轻量计划维护成本低,但对跨团队依赖和变更追踪的表达能力较弱。只要项目出现多个交接方、关键验收或外部审批,就应及时补充依赖、验收人和风险记录。
2. 跨部门项目:宁可少设节点,也要把交接说清楚
跨部门项目最常见的问题不是任务没人做,而是输入格式、交付时间和确认责任没有约定。每个交接点都应写清提供方、接收方、交付物和确认方式;对方什么时候回复、未回复如何升级,也应形成团队共识。
取舍在于:交接条件写得更细,会增加计划准备时间;但如果不写,代价通常会在执行中以等待、返工和责任争议的形式出现。对于关键路径上的跨部门任务,我倾向于提前明确交付边界。
3. 需求变化较快的项目:保留里程碑,滚动细化任务
探索型项目、产品迭代或需求仍在验证的工作,不适合一开始就把整个周期的每项任务写成确定承诺。可以固定阶段目标和决策节点,对近期工作细化排期,对远期工作保留估算区间和假设条件。
取舍在于:滚动计划接受远期不确定性,但团队必须维持清晰的决策节奏。若阶段目标和范围边界也一直变化,所谓滚动计划可能退化成频繁改日期;因此每次调整都要记录决策依据和影响。
4. 强合规或高风险项目:验收证据优先于图表简洁
涉及安全、财务、隐私或外部监管要求的项目,里程碑不仅要表达“做完”,还要表达证据是否齐备、审批是否完成、例外情况是否得到处理。交付记录、审批结论和版本信息可能比一张简洁的进度图更重要。
取舍在于:记录更完整会增加维护负担,但有助于追溯关键决定。可以把执行视图保持简洁,把证据链接和审批记录放在关联字段或文档中,避免为了追求清爽而删掉必要依据。
5. 团队规模较大:统一口径,比统一软件更重要
成员较多、项目组合复杂的组织,常需要统一任务状态、里程碑口径和报告周期。工具可以集中展示计划,但如果不同团队对“完成”“阻塞”“预测日期”的定义各不相同,汇总数据依然无法比较。
取舍在于:统一字段和状态有助于跨项目查看,但统一过度也会让特殊项目被迫填写无用信息。较稳妥的方式是规定少量必填字段,再允许团队为具体工作增加本地字段或视图。

八、发布前检查清单:把计划从“看起来完整”变成“可以执行”
1. 检查目标与里程碑
- 项目最终交付是否能用一句话说明?
- 每个里程碑是否代表关键结果、决策或交接,而不只是日期?
- 每个节点是否有交付物、验收人和完成条件?
- 是否存在太多节点,导致关键结果不再突出?
2. 检查任务与责任
- 关键任务是否使用清楚的行动描述?
- 是否为每项关键任务指定直接责任人?
- 需要协作的对象是否明确,交付输入是否有来源?
- 成员能否从计划中找到自己的下一步,而不依赖聊天记录补全?
3. 检查时间与依赖
- 任务日期是否基于负责人确认的工作量和可用时间?
- 工作时长与等待、审批时间是否分开考虑?
- 前置关系是否明确,哪些任务可并行是否经过确认?
- 计划日期、当前预测和实际日期是否能被区分?
4. 检查维护与变更
- 团队是否约定状态更新责任和适合自己的更新节奏?
- 延期时是否先评估对下游任务和交付承诺的影响?
- 范围或日期改变时,是否记录原因、影响和确认人?
- 是否有唯一的当前计划版本,避免成员依据旧图执行?
如果以上问题中有多项答不上来,不建议急着美化甘特图。先与任务负责人确认交付物、依赖和验收口径,再决定图表如何呈现。图表可以帮助团队看见问题,但不能替团队替代判断。

九、最后的判断:里程碑不是计划装饰,而是协作边界
1. 用节点推动确认,用任务推动行动
我认为,里程碑和任务各有职责:里程碑让团队确认阶段结果,任务让成员知道下一步怎么做。把两者混成一层,项目要么只有宏大节点、没有可执行动作,要么充满琐碎事项、看不见关键交付。
2. 甘特图的质量取决于它能否支持决策
一张甘特图是否有用,不应只看是否整齐、是否覆盖全部日期,而应看团队能否借它回答三个问题:当前最重要的结果是什么,哪个依赖正在限制进度,发生变化后应该由谁作出什么决定。若能回答,图表就在支持协作;若不能,再多颜色和节点也只是排版。
3. 下一步从一个真实节点开始试做
不必一开始重做整个项目管理体系。挑出当前项目中最重要的一个里程碑,补齐交付物、验收条件、直接责任人、前置任务和预测日期,再请相关成员分别说明自己的下一步。若大家理解一致,再把方法推广到其他节点。
最值得记住的一句话是:先定义什么算完成,再讨论什么时候完成;先把责任和依赖说清楚,再把它们画进甘特图。这一步做扎实,甘特图才会从展示计划的图片,变成项目成员每天都能使用的行动地图。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:里程碑怎么做?项目成员落地方案:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476358
读者评论
把里程碑写成可验收的阶段结果,比单独标注日期更能指导成员行动,尤其适合跨部门协作。
文中区分了任务、交付物和验收条件,这一点很实用,能避免把开会或提交文件误判为结果完成。
成员视角的检查方法值得借鉴:只看计划能否说清下一步、交给谁以及完成标准,可以快速发现信息缺口。
计划日期、预测日期和实际日期分开记录,有助于保留变更轨迹;不过团队还需要明确谁负责更新,才能持续有效。
案例中的周期和图表数据明确标为情景模拟,避免被误当成行业标准;实际排期仍应根据范围、资源和依赖调整。
