甘特图最常见的失败,不是画得不够漂亮,而是计划里写着“研发完成”“测试完成”,却没人说得清交付物是什么、谁来确认、前置条件何时具备。项目成员做好甘特图,核心不是把任务填进时间轴,而是把任务、责任、依赖、估算和更新方式连成一套能执行的约定。本文从实际项目协作场景出发,拆解如何从任务清单走到可维护的进度计划,并说明不同规模、不同不确定性下该怎样取舍。
一、先讲结论:甘特图不是排满日历,而是把协作约定可视化
1. 一张能落地的甘特图,至少要回答五个问题
我判断一张甘特图有没有用,不先看颜色、样式或软件功能,而是看团队能不能从图上回答五个问题:要交付什么、谁负责、什么时候开始和完成、受什么前置条件影响、进度变化后谁来更新。
如果图表只能回答“这个任务计划哪天开始”,却回答不了“完成标准是什么”,它只是日历视图。如果任务有日期、有负责人,却没有依赖关系,团队依然可能在关键节点前才发现审批、数据、设计稿或外部供应没有准备好。
我的核心判断是:甘特图的价值不在于预测未来毫无偏差,而在于让假设、责任和偏差尽早可见。一个可持续更新的初版计划,通常比看起来精确、但没人敢修改的“完美计划”更有管理价值。
2. 把计划拆成三层,避免把一张图当成全部管理
项目计划至少有三层。第一层是目标与范围,明确项目要交付什么、哪些内容不在本次范围内;第二层是任务与依赖,把交付目标拆成可执行、可确认的工作;第三层是时间与反馈,安排日期、检查点、风险和更新机制。
甘特图主要承载后两层,并不能代替需求确认、资源协调和决策。若范围还在反复变化,直接把所有任务日期锁死,只会让不确定性藏进图表里。此时更合适的做法,是把已确认事项排到具体日期,把未确认事项标为待决策或区间估算。
3. 先做可维护的初版,再用执行反馈修正
项目刚启动时,成员通常掌握的信息并不对称。负责实施的人知道工作量,业务接口人知道验收要求,管理者可能掌握外部期限。要求某一个人独自一次性预测所有细节,既不现实,也容易产生虚假精确。
我更建议把首版甘特图当作一份共同校准的工作假设:先标出确认过的任务、关键依赖和日期,再把需要核实的估算明确标记出来。执行中依据真实进展调整预测,同时保留原始基线,团队才能区分“计划变了”和“原计划偏差扩大了”。

二、先还原真实场景:为什么任务都排了,项目还是会延期
1. 任务名称听起来明确,不代表工作已经澄清
设想一个为期八周的内部业务系统改造项目。清单上有“完成权限模块”“完成数据迁移”“完成测试”三项,看起来有负责人、有日期,也像是完整计划。但“权限模块完成”可能指代码合并,也可能指权限规则经业务确认、测试通过并上线;“数据迁移完成”也可能只是脚本跑通,而不是核对数量和抽样结果都符合要求。
如果团队没有写清楚产出和验收方式,成员就会按各自理解推进。计划上的任务条按时结束,并不代表下游可以开始。偏差往往不是某个人“执行慢”,而是任务完成的定义、交接条件和验证动作没有进入计划。
2. 依赖关系往往比单项工期更容易被忽略
在同一个示例中,权限开发可能需要先确认角色规则;测试需要稳定的测试环境;数据迁移需要源数据字段冻结。若成员只按工作清单依次填日期,却没有把这些前置条件画出来,图上就会出现“测试已开始”,现实里却在等环境的冲突。
我会把“依赖”拆成两类记录:一类是硬依赖,没有前项就不能开始,例如必须先拿到接口定义;另一类是软依赖,可以先做部分准备,但完成质量或返工风险会受影响。两者都值得沟通,但不应在图上假装成同一种关系。
3. 估算日期时,容易把工作时间误当成日历时间
某项任务如果只需要两天实际操作,不一定两天后就能交付。中间可能要等评审、业务答复、测试环境或外部供应商。如果只写“工作量两天”,而没有说明等待条件,计划会系统性低估交付周期。
因此,任务估算至少要区分实际工作量和日历持续时间。例如,开发需要两个人日,评审通常要等待两个工作日,修订还需要半个人日,那么计划周期就不应被写成“两个工作日完成”。这不是给每项任务机械加缓冲,而是把真实等待拆出来让相关方看见。
4. 情景模拟:延误通常是由多个小缺口串起来的

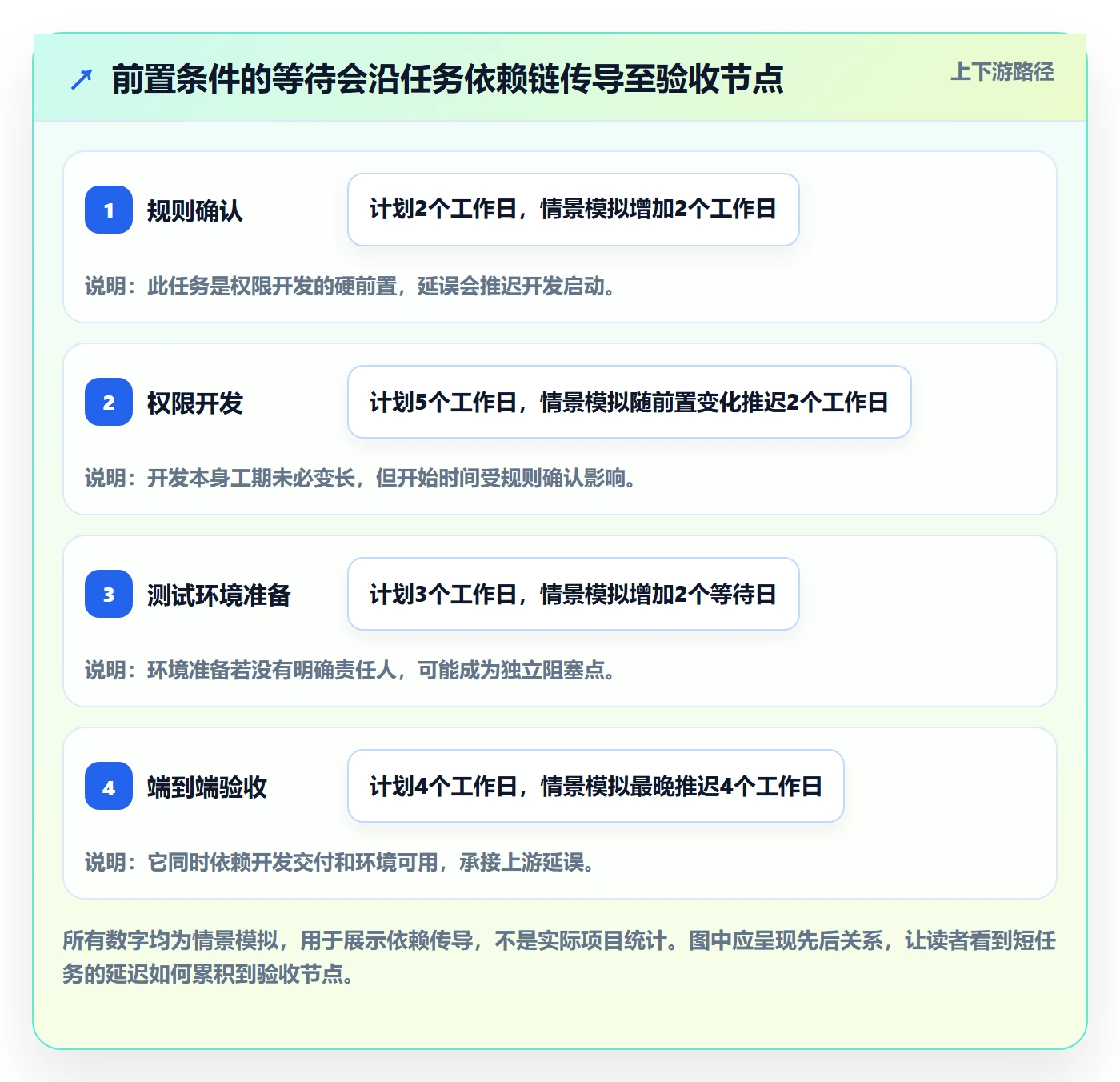

下面的案例是用于说明排期逻辑的情景模拟,不是来自某家企业的真实项目统计。假设项目有四项关键工作:确认权限规则、开发权限模块、准备测试环境、完成端到端验证。若规则确认晚两天,开发开始日期随之推迟;环境准备若没有独立负责人,测试阶段也可能再等两天。
单看每个任务,延迟似乎都只有一两天;但若它们处在同一条关键依赖链上,项目里程碑可能累积推迟。甘特图的作用不是保证不会延迟,而是帮助团队识别哪些变化会传导到最终交付,优先处理真正影响关键节点的事项。

三、常见误区:看起来像计划,实际无法指导行动
1. 把项目阶段当成可跟踪任务
“需求阶段”“研发阶段”“测试阶段”适合作为阶段标题,但往往太宽,不能直接用来判断进度。若某阶段持续三周,期间没有明确的交付物或检查点,团队很难知道当前是按计划推进,还是仅仅“看起来还在阶段内”。
解决方法不是无限细分,而是为长任务增加可以验证的中间产出。例如,把“完成数据迁移”拆成字段映射确认、迁移脚本验证、小批量试迁移、差异核对和正式迁移。每一项仍需保持可管理,不必细到每个操作步骤。
2. 把任务名称写成“负责人的工作清单”
如果任务名写成“张某跟进”“研发处理一下”,它描述的是某个人要做什么,却没有说项目需要得到什么结果。人员调整后,计划也会失去意义;跨团队成员更无法判断任务完成是否可交接。
我建议用“动作+对象+结果”的方式命名,例如“确认权限角色清单并取得业务负责人确认”,比“确认权限”更容易验收。负责人可以变化,产出和完成条件则应保持清楚。
3. 把所有事情排成连续满格,没有检查点也没有余地
日历上没有空隙,不代表效率高。它可能意味着估算没有包含评审、返工、决策和跨团队等待,也可能说明计划无法吸收任何范围变化。反过来,缓冲也不等于随意多给时间:没有明确风险和用途的空白日期,很难帮助团队采取行动。
更可用的方式是把缓冲放在高不确定或高影响的位置,并说明它对应的风险。例如,外部审批时间不确定,就标记审批依赖和最晚决策点;技术验证存在未知,就先排短周期验证任务,再决定是否进入完整实施。让缓冲与风险相连,才能知道什么时候该升级处理。
4. 每次延期只改日期,不记录影响和决定
如果成员每次汇报偏差,都只是把结束日期往后拖,甘特图会逐渐变成一张“新日期清单”。团队看不出偏差是因为范围变化、估算不足、资源冲突还是等待决策,也无法判断后续任务是否要重新排期。
每次调整至少应记录四件事:实际发生了什么、原因是什么、影响了哪些任务或里程碑、谁确认了新的处理方案。这样既能指导当前项目,也能在复盘时积累估算依据。
5. 把工具功能当成项目管理能力
甘特图软件可以提供依赖连线、进度条、提醒和权限控制,但它不能自动替成员澄清交付标准,也不能替负责人决定延期后是调整范围、补充资源还是接受新日期。工具降低的是记录和协作成本,不会替代判断。
先定义团队怎么维护计划,再选工具;不要先买工具,再期待流程自动长出来。对人数较少、任务变化不频繁的团队,结构清楚的共享表格可能已经够用。跨部门协作多、权限和审计要求高的组织,才更值得评估专业平台的协作与治理能力。

四、专业判断逻辑:从任务清单推导出可靠排期

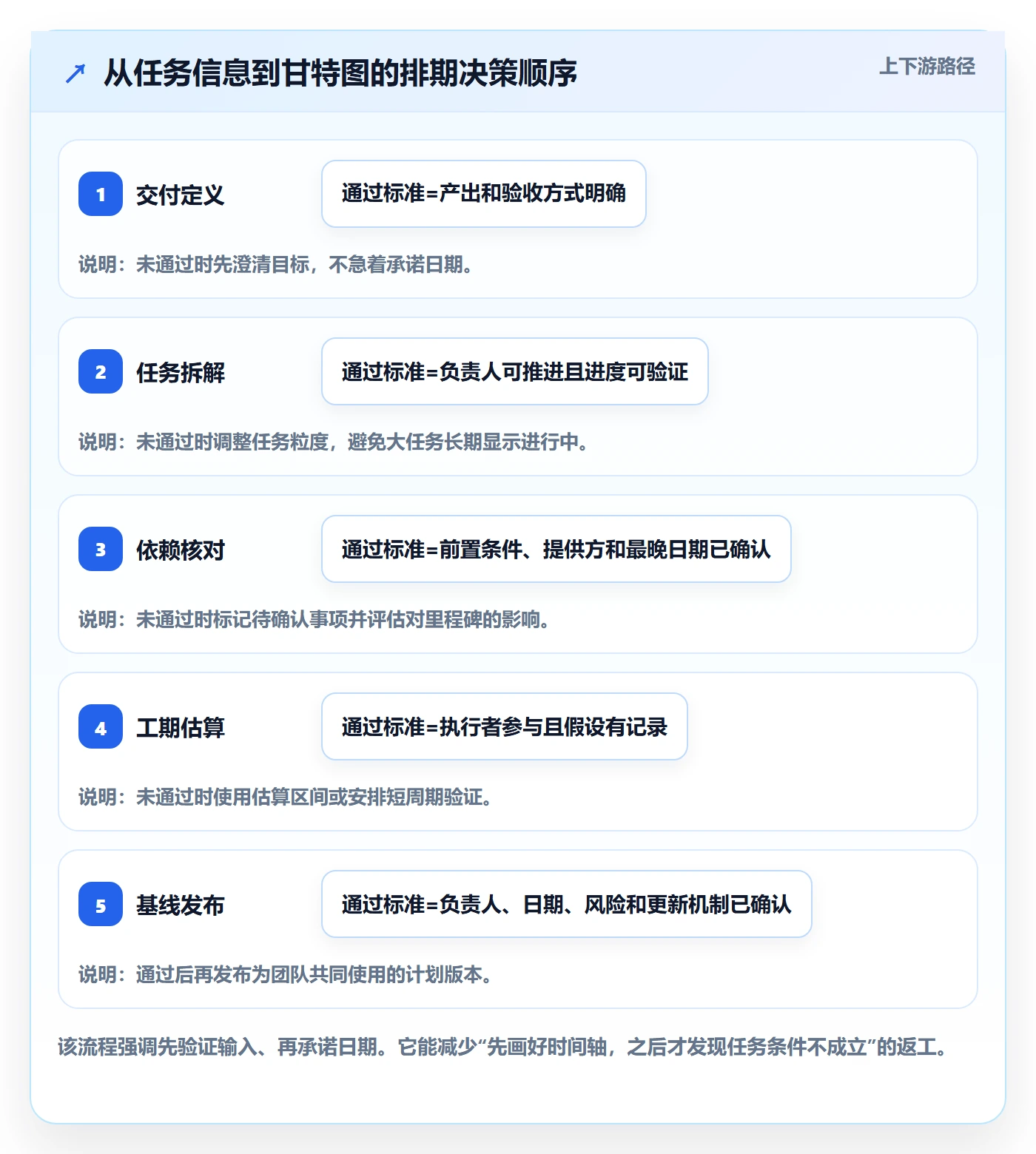

1. 先定义交付物,再确认任务边界
我会先问:“这项工作完成后,其他人能拿到什么?”答案可以是经过确认的需求清单、可运行的功能、测试报告、已核对的数据或审批决定。若回答只是“做完这件事”,就说明交付物还没有说清。
随后检查任务是否有明确的开始条件和结束条件。开始条件说明什么情况下可以启动;结束条件说明如何判断产出已经可交接。对跨团队任务,这两个条件尤其重要,因为“我认为做完了”和“下游可以使用”经常不是同一件事。
2. 按可交接的成果拆任务,不按工种或会议拆
任务拆解的目标不是让图表上出现更多行,而是让进度可以被可信地观察。好的拆分通常具备三个特征:一个主要负责人、一个可核验产出、一个可识别的状态变化。若任务无法单独验收,也无法说明完成比例,就要考虑进一步拆解。
但拆得过细会增加维护负担。例如,把每一次沟通、每封邮件都放进甘特图,图表很快失去重点。我的经验性判断是:如果一个任务需要多次状态更新才能看出进展,或持续跨越多个关键检查点,就应考虑拆分;如果工作可以在短周期内完成并一次验收,合并展示往往更清晰。
3. 估算时明确区分三种时间
工作量是实际投入,例如某项分析需要一人日;持续时间是从开始到完成经过的日历时间,例如跨越三个工作日;等待时间是任务因评审、审批、外部反馈等条件暂停的时间。三者混在一个“工期”里,最容易产生计划偏差。

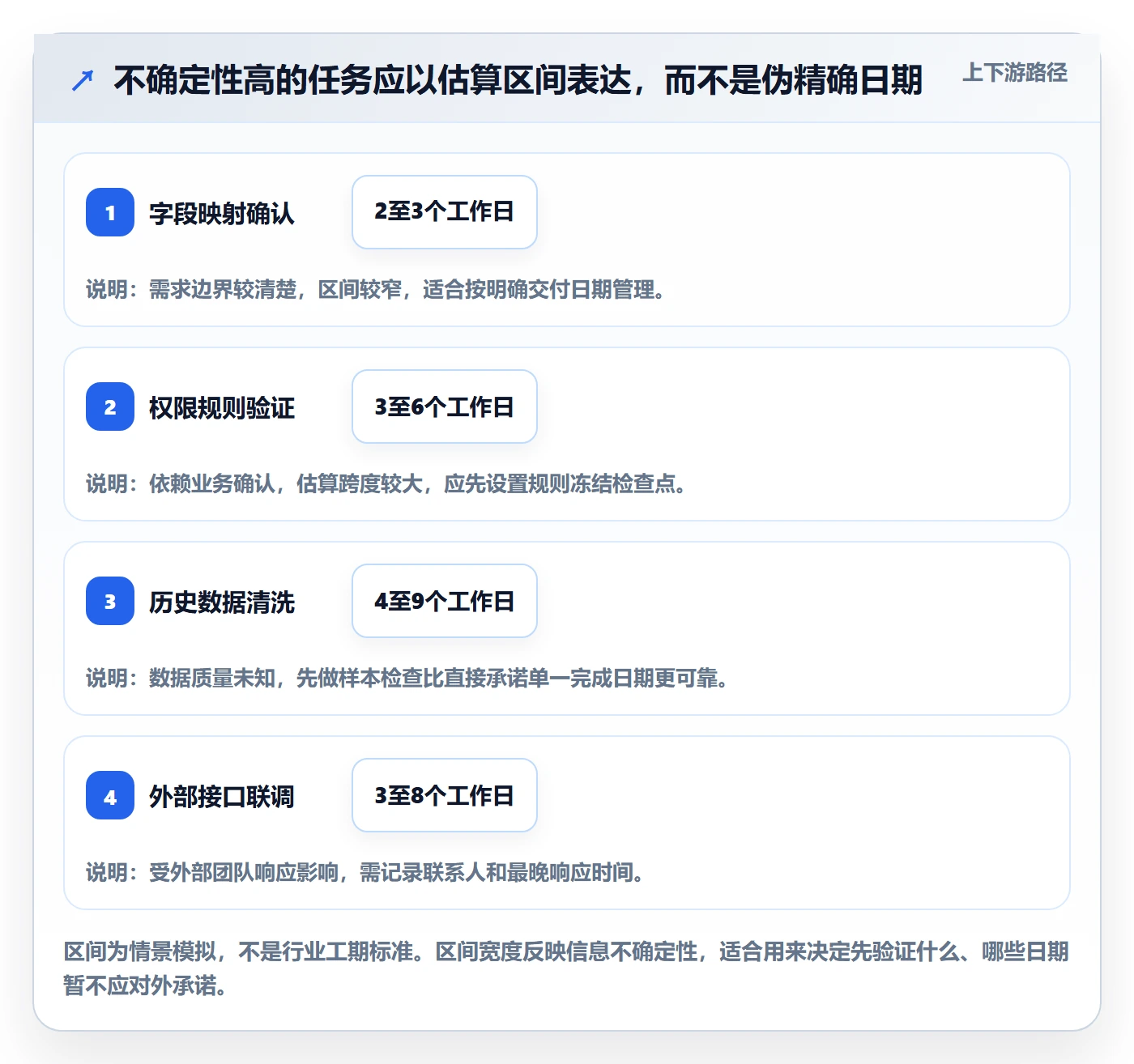

估算应由实际执行者参与,参考类似任务的历史记录,并把关键假设写在备注中。如果没有历史数据,就把第一次估算标为初估,在短周期验证后更新。不要用小数点后的精确数字掩盖信息不足;区间估算往往比伪精确的单一日期更诚实。

4. 先画依赖网络,再安排时间轴
把任务放上日历之前,先问哪些任务必须等待前项完成,哪些任务可以并行,哪些只需要在特定检查点同步。若不先确认依赖,图表上的日期可能只是按清单顺序排出来的,并不反映真实工作逻辑。
对于每条关键依赖,建议记录提供方、接收方、需要的输入、最晚需要日期和异常升级方式。举例来说,“测试环境准备”不能只写成一个任务名称,还应说明由谁提供、包含什么配置、谁确认可用、若逾期由谁协调。
5. 检查关键链路与可调整空间
项目成员不必独自计算复杂的排程算法,也应能识别一条最容易影响最终交付的链路:哪些任务一旦延迟,会直接推迟验收或上线?哪些工作有替代方案?哪些任务可以并行但受共享资源限制?
对于关键链路上的任务,要优先确认负责人是否有可用时间、前置条件是否已经落实、成果能否分阶段交付。对于非关键任务,日期可以有一定调整空间,但仍需核实资源冲突和后续接口,不能只凭图表上“有空档”就自行挪动。
6. 选合适的时间粒度和基线
如果一项任务通常只持续一两天,按周展示可能看不出重要变化;如果项目跨越数月,按小时安排反而造成阅读和维护负担。时间轴应服务于决策:管理层需要看里程碑和风险,执行成员需要看近期任务和交接。
计划基线是团队认可的初始版本,当前预测则随着实际进展更新。两者的用途不同:基线用于回顾偏差和范围变化,当前预测用于决定接下来怎么做。保留两套视图或记录版本,不意味着不能调整,而是避免调整后失去判断依据。

五、具体案例:从任务清单做出一张可执行的甘特图
1. 示例背景与边界
下面继续使用情景模拟:一个跨业务、研发和测试团队的系统改造项目,计划周期为八周,目标是上线一组经过验收的权限和数据功能。项目负责人确定最终里程碑,成员各自负责任务信息,业务接口人负责确认规则和验收结果。
这个示例不用于证明任何行业平均工期,也不代表特定组织的真实绩效。它的作用是展示字段如何串联、依赖如何表达,以及偏差发生时项目成员该汇报什么。
2. 先把“工作名称”改成可交付任务
原始清单里只有“做权限”“做数据迁移”“测试上线”。我会先补全产出和验收,再安排日期。若项目需求、技术方案或外部接口还未确认,也要在任务中明确标注,而不是默默假设它们会按时到位。
| 任务 | 负责人 | 可验收产出 | 前置条件 | 计划持续时间 | 主要风险 |
|---|---|---|---|---|---|
| 确认角色权限清单 | 业务接口人 | 经业务负责人确认的角色与权限矩阵 | 项目范围和用户角色范围已确认 | 3个工作日 | 业务规则仍有分歧 |
| 完成权限模块实现 | 研发负责人 | 代码合并且通过约定的单元测试 | 权限矩阵已冻结 | 5个工作日 | 规则变更导致返工 |
| 完成数据样本核对 | 数据负责人 | 样本差异清单及处理结论 | 字段映射和测试数据可用 | 4个工作日 | 源数据缺失或格式不一致 |
| 准备并验证测试环境 | 环境负责人 | 环境可访问、配置完成并通过冒烟验证 | 部署参数和依赖服务已提供 | 3个工作日 | 资源申请或外部服务延迟 |
| 完成端到端验收 | 测试负责人 | 测试结果、未解决问题清单和验收结论 | 功能版本可用且测试环境通过验证 | 4个工作日 | 缺陷修复和业务验收时间不确定 |
3. 将依赖映射到时间轴,而不是只按表格排序
在这个示例里,权限实现依赖角色权限清单确认;端到端验收依赖权限模块交付、数据样本核对和测试环境就绪。数据核对和权限实现可以部分并行,但如果两者共用同一位业务确认人,就必须把资源冲突也纳入讨论。
因此,甘特图应同时表达任务日期、负责人、依赖和里程碑。若工具无法清楚显示所有关系,可以用字段或备注补充,不必为了视觉效果把每条连线都画得复杂。图表应让成员看到“我完成后谁可以接手”,而不仅是“我的任务条在哪里”。
4. 每周更新时,汇报状态不等于只填百分比
成员更新“完成80%”通常不够,因为不同人对80%的理解不同。更有用的更新包括:已完成的产出、剩余工作、阻塞事项、下一步、预计完成日期是否变化,以及变化对下游任务的影响。
例如,权限模块完成了编码,但业务规则还有两项待确认。此时将任务设为“完成”会误导测试成员;更准确的状态是“实现完成,待规则确认后验收”。状态名称应服务于协作,避免把“我做完了手头工作”和“交付可被下游使用”混为一谈。
5. 评估管理平台时,先做迁移和流程验证
当项目扩大到多个团队,表格在权限、版本留痕、提醒、依赖视图和汇总上可能出现维护压力。此时可以把 PingCode 等面向中大型团队的项目管理平台纳入候选评估,但应以真实流程做验证,而不是仅根据功能列表或营销表述决定。
例如,团队若关注私有化部署或从既有 Jira 环境迁移,应在概念验证中检查数据字段、附件、用户权限、工作流、历史记录和报表是否按预期迁移。“支持迁移”不等于“所有历史配置无需调整即可无损迁移”,更不应仅凭产品标签作出唯一选择。对于中大型组织,部署方式、数据治理、权限模型、运维责任和长期总成本都要由相关团队共同确认。

六、执行维护:怎样让甘特图在项目中保持可信
1. 明确谁更新什么,避免所有责任落在一个人身上
成员最了解自己任务的实际进度,因此应由任务负责人更新状态、剩余工作和阻塞;项目协调人维护整体依赖、里程碑和版本;需要决策的事项由对应负责人给出结论。若所有人都等一个协调人代填,信息通常会滞后,任务负责人也失去对计划的参与感。
更新机制不必复杂,但要形成约定:每个人何时更新、哪些变化需要即时通知、谁负责确认计划基线、出现跨团队阻塞时向谁升级。具体节奏要根据项目速度和风险决定,不存在对所有项目都适用的固定更新频率。
2. 更新当前预测,同时保留原始基线
项目执行中,开始日期和结束日期可能变化。若每次都直接覆盖原计划,过一段时间后就无法知道偏差从何时开始、哪些假设发生变化。保留初始基线,并维护当前预测,能帮助团队分别回答“原计划怎样”和“现在预计怎样”。
如果工具不支持基线功能,也可以通过版本记录、定期快照或变更日志保存关键节点。重要的不是采用哪一种技术方式,而是确保计划调整有原因、有时间、有责任人,并能复盘。
3. 发现偏差后,先判断影响,再讨论补救方案
当任务延期时,不要立刻要求成员“加快进度”。先确认是实际工作量超出估算、前置条件未满足、资源冲突、范围改变,还是等待决策。原因不同,解决方案也不同:资源冲突可能要重新安排人力,范围变化需要重新确认优先级,外部等待则要明确升级路径。
处理顺序可以是:确认事实和预计完成时间;核对对后续任务及里程碑的影响;提出可选方案及其代价;由有决策权的人确认;更新当前预测并通知受影响成员。这样可以避免局部任务通过压缩质量或跳过验收“按时完成”,却把风险留给下游。
4. 把完成状态与验收状态分开
一项开发工作可能已经完成编码,但尚未通过测试;测试可能已经结束,但业务尚未确认;交付物可能已提交,但还存在未解决的高优先级问题。建议团队明确状态定义,例如“进行中”“待评审”“待验收”“已验收”,并约定谁能将状态推进到最后一步。
状态越多不一定越好。小团队可以使用少量状态并配合备注,大团队则可能需要更精确的流转规则。判断标准是:状态是否帮助成员识别下一步和责任人,而不是仅仅增加填报成本。
5. 用计划数据改善下一轮估算,而不把偏差变成责备
项目结束后,可以比较基线与实际:哪些任务持续时间偏差最大、等待主要发生在哪里、哪些任务反复返工、哪些依赖没有提前确认。复盘的目标是修正估算假设和流程设计,不是把每次偏差都归咎于个体。
如果团队没有可靠历史记录,先积累少量可比任务的数据即可,例如原估算、实际完成日期、等待原因和范围变化。数据要保留任务类型和条件,否则把不同复杂度的工作混在一起求平均值,容易给下一次排期造成错误信心。

七、不同项目情况下的行动建议与取舍
1. 小团队、任务少、变化有限:优先降低维护成本
如果团队人数少、依赖关系简单、计划周期较短,可以先用共享表格或轻量看板。表格至少包含任务、负责人、开始与结束日期、交付物、前置条件、状态和风险。不要因为专业工具功能丰富,就把简单项目变成需要专人维护的流程。
这类项目的关键取舍是:宁可字段少一些,也要让成员持续更新。若每周维护一次计划都需要额外开会、复制多份数据或处理复杂权限,工具和流程都可能过重。
2. 多部门、多项目并行:优先保证责任、权限和依赖可见
当多个部门共享资源、项目彼此依赖或管理层需要组合视图时,单张表格容易出现版本分叉和信息重复。此时应评估项目管理平台能否支持团队权限、任务依赖、汇总视图、变更记录和数据导出,并由实际使用者参与试用。
产品评估建议用一段真实但可控的流程做概念验证:导入代表性项目,模拟任务延期、负责人变更、权限调整和里程碑汇总,再由执行成员、项目负责人和管理者分别检验是否满足需要。对 PingCode 这类面向中大型团队的候选平台,也应核实部署模式、迁移能力、支持边界和运维责任;尤其是既有 Jira 数据迁移,不要只验任务标题,还要抽查字段映射、附件、权限、历史记录和报表。
3. 需求不确定、探索性强:先滚动计划,不要过早锁死远期日期
研发探索、新业务试点和方案尚未验证的项目,远期任务往往只是方向假设。此时可以把近端任务排得更细,把远端任务按阶段、范围或时间区间展示,并设置决策节点。先验证关键假设,再逐步细化后续计划,比一开始给每项工作都承诺精确日期更可信。
这种做法的代价是,远期预测的确定性较低,管理者可能不习惯区间计划。因此要明确区分“已承诺日期”和“当前预测”,并说明何时基于新信息重估,避免把区间误读为失控。
4. 有严格交付日期或外部审批:把门槛、等待和升级路径写进计划
对于必须遵守的发布窗口、合同节点或审批周期,不能只将最终日期标成里程碑。还要反向检查准备工作、内部评审、外部确认和验收的最晚时间,并为每个关键门槛指定责任人和决策人。
如果关键日期无法移动,应尽早讨论范围取舍、分批交付或资源优先级。把所有任务工期压短、把缓冲删掉,并不会消除风险,只会让风险更晚暴露。此时优先保护的是关键交付路径和质量底线,而非让所有任务条都保持绿色。

5. 工具选择应从约束出发,而不是从品牌口号出发
选型时,我建议先写清楚三类条件:必须满足的约束、值得拥有的能力、暂时不需要的功能。必须约束可能包括部署要求、数据权限、身份认证或迁移边界;值得拥有的能力可能是跨项目视图、依赖跟踪和提醒;暂时不需要的功能则不必成为采购的理由。
| 评估维度 | 需要核实的问题 | 常见取舍 |
|---|---|---|
| 使用规模 | 是否存在多个团队、多个项目或共享资源冲突? | 规模小可优先轻量协作,规模扩大后再评估集中治理。 |
| 部署与数据 | 组织是否要求私有化部署、特定权限控制或审计留痕? | 治理要求越高,部署和运维成本通常越需要提前核算。 |
| 既有数据迁移 | 任务字段、工作流、附件、权限和历史记录是否可核对? | 迁移便利性不能只看导入成功率,还要看关键语义是否保留。 |
| 成员使用负担 | 执行成员能否快速更新状态和阻塞事项? | 功能越多不必然越好,复杂填报可能降低持续更新意愿。 |
| 退出与导出 | 项目数据能否按需导出,后续调整是否有可行路径? | 迁移和退出成本应在采购前了解,而不是使用多年后才处理。 |
八、发布前检查清单:用十分钟找出计划中的关键缺口
1. 检查任务是否可执行、可验收
- 每个关键任务是否描述了具体产出,而不只是阶段名称或工作动作?
- 任务是否有明确主责人,协作方和验收方是否需要单独标记?
- 开始条件、完成条件和交接对象是否清楚?
- 任务粒度是否足以观察进展,又没有细到造成大量无效维护?
2. 检查日期是否建立在可靠输入上
- 工期是否由实际执行者参与估算?
- 工作量、日历持续时间和等待时间是否区分?
- 审批、外部依赖、假期、资源占用和环境准备是否纳入计划?
- 对未知较多的任务,是否标出估算区间、假设或验证节点?
3. 检查依赖和关键节点是否有人负责
- 每项硬依赖是否写明提供方、接收方和所需日期?
- 哪些任务延迟会影响最终里程碑,团队是否已经识别?
- 关键审批和验收是否有负责人与最晚决策日期?
- 资源冲突是否被看见,而不是默认所有人可以同时承担所有任务?
4. 检查图表发布后如何维护
- 谁更新任务状态、谁维护总计划、谁确认重大日期调整?
- 团队使用什么节奏更新计划,紧急变化如何即时同步?
- 原始计划基线是否留存,当前预测是否能与基线区分?
- 偏差发生后,是否有记录原因、影响范围、处理决定和后续责任人的机制?
如果以上问题有多项答不上来,不要急着把甘特图发布为承诺版本。先把缺失信息标为待确认,指定负责人和确认日期。这样做看似让计划“不够完整”,实际是在防止不确定性被包装成确定日期。

九、总结:计划的可信度,来自可验证的承诺与及时修正
1. 甘特图不需要预言准确,但必须让偏差有迹可循
项目成员做好甘特图,关键不是一次性算出绝对正确的未来,而是让团队共同看见交付物、责任、依赖和时间假设。计划会变,可信的计划也会变;区别在于变化是否有原因、有影响判断、有责任人,并同步给需要行动的人。
最值得坚持的三个原则是:先说清交付物,再安排日期;先确认依赖,再判断能否并行;发现偏差时先看影响,再决定调整范围、资源或时间。它们比图表配色和功能数量更直接地决定计划能否落地。
2. 下一步:拿一个真实任务做小范围试排
读者可以今天就选一个正在推进的项目,不必一次重做全部计划。先挑出五到十项关键任务,补齐负责人、交付物、完成标准和前置条件;再让实际执行者共同估算,标注不确定项;最后约定更新责任和偏差处理方式。
先用一张成员愿意更新的甘特图跑通协作,再决定是否需要更复杂的工具。如果团队能依据它提前发现阻塞、及时调整依赖,并在复盘时解释计划与实际的差异,这张图就已经发挥了价值。
常见问题解答(FAQ)
1. 甘特图中的任务应该拆分到什么粒度?
我接到项目后,常常不知道该把工作拆成几个任务才合适。任务太大时很难判断进度,拆得太细又会让计划难以维护。
以能明确负责人、交付结果和预计完成时间为拆分标准。若一项任务需要多人分别交付、包含多个可独立验收的阶段,或执行中难以判断完成比例,就应继续拆分;若拆分后只是增加记录、却不影响跟进和决策,则可以合并。
2. 项目任务的工期应该怎么估算?
我需要给手上的任务排时间,但实际工作量和日历上的持续时间经常对不上。尤其遇到评审、审批或等待他人反馈时,我不确定该把这些时间算不算进工期。
先分别估算实际工作量和日历持续时间,再把评审、审批、外部反馈等等待时间纳入预计起止日期。优先参考相似任务的历史记录,并请实际执行者确认估算依据;没有历史数据时,将日期标为初估,同时记录假设和待确认事项,后续根据实际进展修正。
3. 制作甘特图时,如何判断任务之间的依赖关系?
我把任务按顺序放进时间表后,图看起来很完整,但项目中途常发现有些工作必须等其他人交付或审批。想知道怎样提前识别这些会影响排期的关系。
逐项确认每个任务的开始条件:如果没有某项交付、决定或审批就无法开工,就把它标为前置依赖;如果只是团队习惯上先做,不代表必须等待。再检查前置任务延迟会影响哪些后续任务和里程碑,并优先跟进这些关键衔接点。
4. 甘特图做好后应该多久更新一次?
我以前做过项目计划表,启动时大家都认可,过一段时间却没人维护,表里的日期和实际情况逐渐脱节。我想知道更新频率怎么定,以及延期时应该改哪些信息。
按项目节奏约定更新频率,例如每周例会前集中更新,变化频繁的项目则可以更频繁;同时明确每位成员更新自己任务的责任。延期时记录实际进展、原因、最新预计日期及受影响的后续任务,并保留原计划基线,便于比较偏差,而不是只覆盖旧日期。
核心关键词
文章包含AI辅助创作:计划时间管理指南:项目成员如何做好甘特图,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476323
