项目成员甘特图最容易制造一种错觉:任务条看起来已经完成大半,项目却仍可能延期。原因往往不是图画得不够清楚,而是计划日期被不断覆盖、实际开始时间没有记录、未完成任务也没有更新预计剩余工期。要分析项目成员的实际时间,关键不是多加几种颜色,而是把基线、实际记录、预测和偏差原因放在同一套口径里,并让每个指标都对应一个管理动作。
一、核心结论:甘特图应同时呈现计划、实际与预测
1. 任务条不是时间数据的全部
我判断一张甘特图是否能用于管理,首先看它能否回答三个问题:原计划是什么、实际发生了什么、按当前情况预计会怎样。只有计划开始与计划结束,图表只能说明团队曾经打算怎么做;只有实际日期,又无法判断偏差来自哪里;只有完成百分比,则很难推断项目最终能否按期交付。
因此,最小可用数据集至少应包含:任务负责人、计划开始与结束日期、基线版本、实际开始日期、实际结束日期或预计结束日期、剩余工期、前置依赖,以及偏差原因。任务进度百分比可以保留,但不能代替上述字段。
2. 先看口径,再看异常
实际时间分析的首要工作不是套公式,而是确认大家说的是同一种时间。计划工期和实际工期是否按工作日计算?跨团队等待是否计入任务工期?“实际开始”是第一次投入工作,还是正式进入执行状态?如果口径没有先统一,同一张图上的数字看似精确,实则无法比较。
我通常把日期信息分成三类:基线计划用于评价原始排期;当前计划用于表达已批准的调整;实际记录用于还原已发生事实。三者不要互相覆盖。项目可以改计划,但应留下原基线和变更记录,否则延期会在一次次改期中消失,复盘也就失去参照。
3. 指标必须落到决策
开工偏差适合检查前置条件,完工偏差适合识别交付结果,剩余工期偏差适合判断未完成任务的未来风险,等待时间适合定位流程瓶颈。它们回答的问题不同,不应合并成一个笼统的“进度分”。
如果某项指标不能触发下一步行动,它大概率只是报表装饰。例如,看到任务晚开工,不应立刻归咎于负责人;先核查前置交付、资源到位、审批和范围变更,才可能判断问题发生在哪个环节。

二、背景与真实场景:为什么进度条正常,交付仍会晚
1. 日期不断后移,会把延期藏进“新计划”
一个常见场景是:任务原定周三完成,周三下午负责人发现还差测试,项目负责人把结束日期改到周五;周五又因为评审未完成改到下周一。当前甘特图只显示下周一,视觉上没有“延期”标记,团队也可能误以为计划仍然合理。
这种做法短期方便排期,却让“原定交付”和“最新预测”混成一个字段。此后再问延期几天、排期偏差是否反复发生、哪个依赖造成等待,都缺少可靠答案。日期可以更新,基线不能被悄悄改写。
2. 成员时间与任务时间不是一回事
项目成员每天投入的时间,不能简单等同于任务持续时间。一个任务可能历时十天,但负责人只在其中投入两天,其余时间用于等待评审或处理其他工作;也可能任务只持续三天,却由多人并行投入。若把日历跨度、实际工时和工作日工期混用,负载判断就会失真。
我会把“任务历时”“实际投入工时”和“等待时长”分开记录。任务历时描述从开始到结束经过了多久,投入工时描述实际劳动量,等待时长描述任务因条件未满足而停滞多久。管理者想知道团队是否过载,应看可用工时与分配工时;想知道流程是否堵塞,则应关注等待时间。
3. 规模越大,口径治理越重要
小团队可以通过日常沟通补足部分信息,但随着团队、项目和依赖关系增加,口头同步很难保持一致。一个部门按自然日维护日期,另一个部门按工作日估工期;一个团队把评审算进任务周期,另一个团队把它记作独立等待任务,汇总后就可能出现看似精确、实际不可比的指标。
因此,组织扩大后,时间字段的定义、更新责任、审批边界和基线保存方式,必须成为流程规范的一部分。采用电子表格或项目管理平台都可以,关键是能否保留历史变更、责任人和依赖关系,而不只是能否画出任务条。

三、常见误区:看起来量化,不代表结论可靠
1. 把计划日期改成实际日期
这是最破坏复盘能力的做法。计划日期一旦被实际日期覆盖,表格中就只剩“现在的安排”,原定承诺和变化过程都丢失。随后计算出来的按期率可能异常漂亮,因为分母和截止日期已经被改过。
建议至少保留基线计划、当前批准计划和实际记录三个字段。若工具只能展示一套日期,也应通过版本快照、变更日志或独立基线表保留原始值。更新计划时同步记录变更原因、影响任务、确认人和生效时间。
2. 用完成百分比代表项目整体进度
“完成了八成”并不自动意味着项目整体完成八成。若剩余两成包含上线、验收或关键路径任务,项目仍可能面临较大交付风险;若百分比由负责人主观填写,不同成员对“做到一半”的理解也未必相同。
任务进度更适合与可验证交付物绑定。例如,设计任务可以按已确认页面或交付项计算,测试任务可以按已执行且通过的用例计算。项目整体进度则应明确按任务权重、估算工时、交付物权重或里程碑计算,并在同一项目内保持一致。
3. 把延期直接归因于成员执行
晚开工或晚完工是观察结果,不是责任结论。任务可能因为前置成果未交付、审批排队、环境故障、资源被临时调走或范围新增而偏离计划。只看负责人字段,会把系统性等待误判为个人效率问题。
在复盘中,我会先问“任务在什么条件下无法继续”,再问“成员能够控制什么”。只有在依赖和资源条件明确、范围稳定且记录完整后,才适合进一步讨论估算质量或执行方式。
4. 用工时投入推断产出质量
加班工时增加可能意味着任务复杂、需求反复或返工,不等于产出更多;记录工时较少,也不必然说明任务简单或成员效率高。投入时间是资源数据,交付质量和完成效果是结果数据,两者要结合看。
若团队使用工时指标,建议把它用于容量规划、成本估算和异常排查,不要单独作为成员绩效排名。任务类型、工作方式和记录精度不同,都会影响工时的可比性。
5. 混用自然日、工作日和工时
某项任务从周一持续到周五,可以是五个工作日,也可以是五个自然日;若中间有节假日,差别会更大。把工作日工期与自然日偏差直接相除,得到的偏差率看似有小数点,实际没有稳定含义。
每个项目应明确工作日历、节假日处理方式、非工作时间是否计入,以及跨时区项目的日期边界。任何无法说明统计口径的指标,都不宜拿来做项目间横向比较。

四、专业判断逻辑:关键指标、计算口径与解释边界
1. 开工偏差:发现启动条件是否就绪
开工偏差=实际开始日期-基线计划开始日期。实际日期晚于基线时记为正偏差,早于基线时记为负偏差;团队也可以采用相反符号,但必须在全项目统一。这个指标适合发现任务启动是否延迟,不能独立判断成员是否按时执行。
分析开工偏差时,我会补看前置任务结束时间、审批完成时间、资源到位时间和环境准备时间。若多个下游任务都晚于计划开工,且共同等待同一个前置交付,问题更可能在依赖链或流程瓶颈,而非多个成员同时失职。
2. 完工偏差:区分已完成结果与未完成预测
完工偏差=实际结束日期-基线计划结束日期。该指标用于已完成任务。尚未结束的任务不能把预计结束日期伪装成实际结束日期,应单独记录“当前预计完工偏差”,并标明预测更新时间。
实际完工日期也应有明确的验收标准。若团队把“提交评审”当作完成,而另一团队把“评审通过”当作完成,跨团队的完工偏差没有可比性。建议在任务定义中写明交付物和完成条件,避免通过提前关闭任务来美化按期率。
3. 工期偏差与偏差率:识别估算或范围变化
工期偏差=实际工期-基线计划工期。
工期偏差率=工期偏差÷基线计划工期×100%。若计划工期为零或极短,偏差率容易被放大,不适合与较长任务直接比较;这类任务更适合看绝对偏差和具体原因。
工期偏差并不等同于日期偏差。任务可能因为提前开工而整体按时结束,但实际工期仍然拉长;也可能任务工期未变,却因排队等待到较晚才开始。把“历时”和“工期”定义清楚,才能避免用单一日期指标解释所有问题。
4. 按期完成率:先确定统计对象和分母
按期完成率=按基线截止日期完成的任务数÷统计范围内到期任务数×100%。统计范围应明确截止时点、任务状态、取消任务处理方式,以及按任务数量还是权重计算。若有十个小任务和一个决定上线的关键任务,只按任务数量计算可能掩盖关键交付的风险。
对于未完成任务,不能因为它还没关闭就从统计中消失。可以分别报告“已到期任务按期完成率”和“未完成到期任务数”,并将预测风险单列。实际管理中,后者往往比一个整体百分比更能提醒团队采取行动。
5. 剩余工期偏差:关注未来,而非只复盘过去
剩余工期偏差=当前预计剩余工期-基线对应时点的剩余工期。它适用于仍在执行的任务。由于项目进行中可能发生范围变化,基线对应时点的剩余工期需要来自明确的初始估算或阶段性计划,不能事后凭感觉补填。
成员每次更新未完成任务时,至少应回答两件事:还需要多少有效工作时间,当前预测结束日期是什么。两者不同:剩余工作量相同,若排队等待、人员不可用或前置条件未齐,预计结束日期仍可能不同。
6. 等待时间、依赖滞后与成员负载:用于追查原因
等待时间应尽可能标出等待对象或原因,例如前置任务、评审、外部审批、环境或资源。依赖滞后可观察前置任务结束后,下游任务多久才实际启动。它们能帮助区分“工作本身做得慢”和“工作没有条件开始”。
成员负载可以用已分配工时与可用工时的比例辅助检查,但要处理会议、休假、支持任务和多项目切换等情况。超过容量不自动证明成员效率低,反而可能说明排期已经超配。资源比例适合触发容量讨论,不适合单独作为绩效结论。
| 指标 | 建议口径 | 适合回答的问题 | 不能单独证明什么 |
|---|---|---|---|
| 开工偏差 | 实际开始日期-基线开始日期 | 任务是否按计划启动 | 不能证明延迟责任归属 |
| 完工偏差 | 实际结束日期-基线结束日期 | 任务交付是否晚于原计划 | 不能区分执行、等待和范围变化 |
| 工期偏差率 | 工期偏差÷基线工期 | 实际耗时相对估算的变化 | 短任务的比例不宜直接横向比较 |
| 按期完成率 | 按期完成数÷到期任务数 | 到期任务整体履约情况 | 不能替代关键路径和交付权重分析 |
| 剩余工期偏差 | 当前剩余工期-基线对应剩余工期 | 未完成任务是否正在扩大风险 | 不能忽略范围变更和工作日历 |

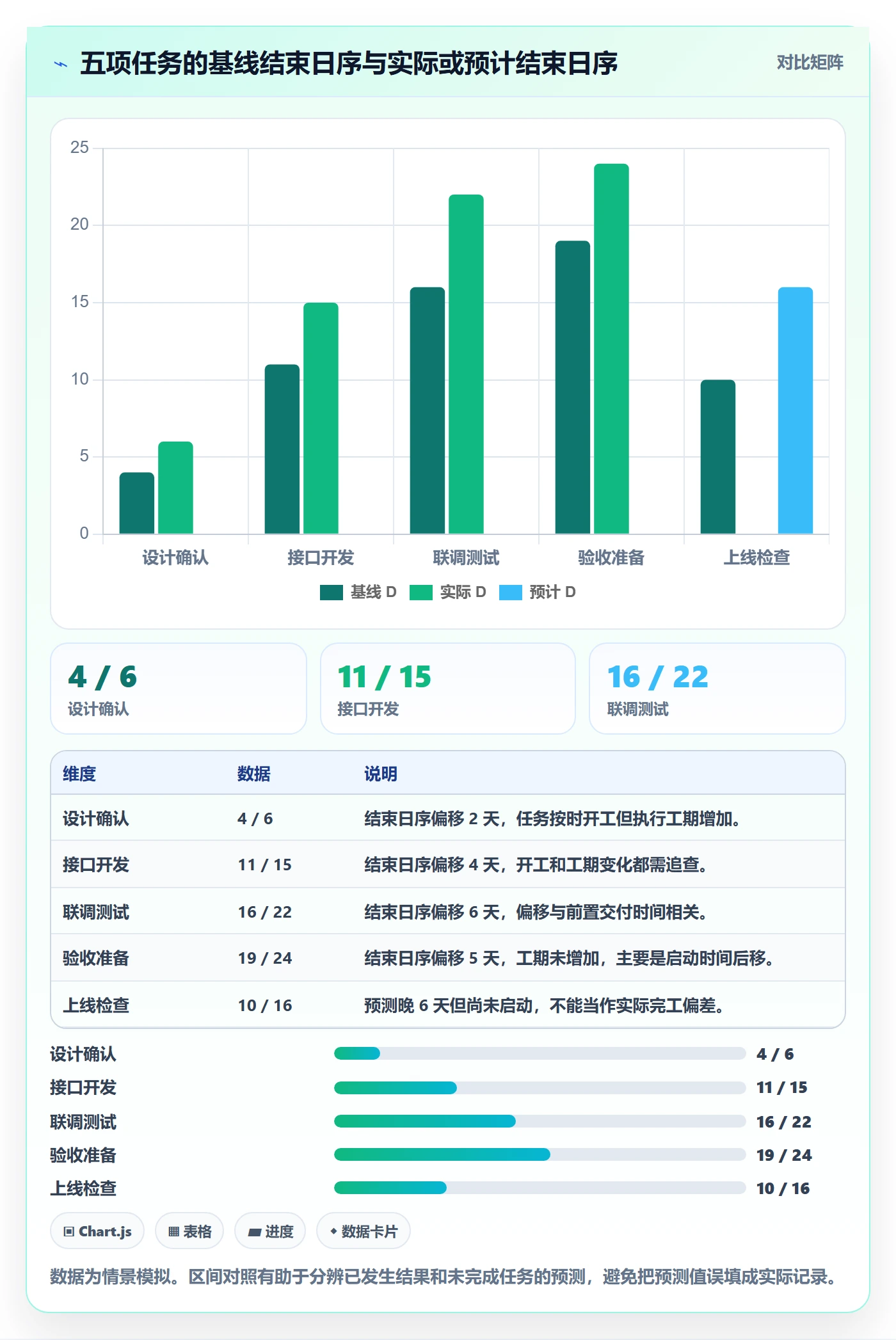

五、示例:从一组项目成员数据读出延期来源
1. 案例口径:相对日序表示排期,工期另按工作日记录
下面用一组情景模拟数据展示分析方法,不代表行业平均值或真实组织统计。为避免把日历时间和工作时间混算,表中的D0、D4等表示相对计划日序;计划工期和实际工期则按工作日记录。日期偏差按日序相减,工期偏差按工作日相减,两者分别解释。
| 任务 | 负责人 | 基线开始,结束 | 实际开始,结束或预测 | 计划工期 | 实际或预计工期 | 主要观察 |
|---|---|---|---|---|---|---|
| 设计确认 | 成员甲 | D0,D4 | D0,D6 | 5 个工作日 | 7 个工作日 | 按时开工,完工日序晚 2 天,工期多 2 个工作日 |
| 接口开发 | 成员乙 | D5,D11 | D7,D15 | 7 个工作日 | 9 个工作日 | 开工晚 2 天,完工晚 4 天,工期多 2 个工作日 |
| 联调测试 | 成员丙 | D12,D16 | D16,D22 | 5 个工作日 | 7 个工作日 | 开工晚 4 天,完工晚 6 天,受前置交付影响 |
| 验收准备 | 成员丁 | D17,D19 | D22,D24 | 3 个工作日 | 3 个工作日 | 工期未拉长,但因晚启动,结束日序晚 5 天 |
| 上线检查 | 成员戊 | D8,D10 | 截至 D12 尚未开始,预计 D16 完成 | 3 个工作日 | 预计 3 个工作日 | 尚无实际工期,当前主要风险是启动条件和预计日期 |
2. 第一层判断:偏差沿依赖链传递
设计确认任务按时开工,但完工晚了两个日序;接口开发又晚开工两天,并在结束时晚了四天;联调测试的开工偏差扩大到四天。这个顺序提示我先检查设计确认是否为接口开发的前置条件,以及接口是否影响联调,而不是把每个下游任务当成独立事件。
如果联调等待的是接口稳定版本,那么下游任务晚开工可能是依赖传播,不应再把同一段等待重复记作多个成员的执行延期。追踪根因时,应为每段等待设置起止时间和原因,并标注关联的前置任务。
3. 第二层判断:工期不变,日期仍可能偏移
验收准备的计划工期和实际工期都是三个工作日,却晚于基线结束。这说明任务执行速度没有明显变慢,风险主要来自启动时间后移。若只看工期偏差,这项任务会被判定为正常;若只看完工日期,又容易误以为负责人做得慢。两个指标放在一起,才能得到更接近事实的判断。
4. 第三层判断:未开始任务要看预测与条件
上线检查截至D12仍未开始,表中没有实际开始日期,也没有实际工期。此时不该把预计结束日填进“实际结束”字段,更不能把任务标成已完成。项目负责人应确认它依赖什么交付、预计何时具备启动条件,以及D16的预测是否已包含排队和评审时间。
若D16只是按照三天执行时间推算,而没有加入资源等待和上线审批,那么预测就偏乐观。对尚未开始的任务,预计剩余工期和预计结束日期需要分开确认,并记录预测依据。

六、更新流程与规范:让数据能够复盘,而不只用于汇报
1. 项目开始前:建立基线与完成定义
排期确认时,为任务设定负责人、起止日期、计划工期、依赖关系和可验收的完成条件,并保存基线版本。对跨团队任务,双方应确认交付物何时可用、由谁验收,以及等待评审是否计入任务工期。
基线不等于永远不能改。范围、资源或优先级变化时,可以批准新计划,但需要保留原始基线和变更版本。这样既能按当前计划执行,也能在复盘时区分原计划偏差与批准后的范围调整。
2. 执行期间:成员更新事实,负责人核对风险
成员应及时更新实际开始、实际结束、当前状态和预计剩余工期。已经开工但暂时停滞的任务,最好同时记录停滞开始时间和原因;尚未开始的任务,则记录启动条件、前置依赖和预计可开工时间。
项目负责人不必逐条代填成员数据,但应复核关键路径任务、已到期未完成任务、预计结束日期变化较大的任务,以及多项任务共同等待的依赖节点。分工明确可以减少“系统里有日期、实际没人维护”的情况。
3. 变更发生时:日期变化必须带上原因和影响
每次调整计划,至少记录变更前后日期、变更原因、受影响任务、批准人和确认时间。原因字段不宜只允许填写“延期”或“资源问题”,可提供可选分类,再补充简短说明,例如“等待外部接口文档,影响联调起始时间”。
若范围变化导致工期增加,应把范围变更与执行偏差分开记录。否则同一种“晚交”会混合需求新增、估算不足、返工和等待,后续就无法判断应该改计划方法、交付流程还是资源配置。
4. 周期复核:更新预测,不只是涂改进度
更新频率应随项目节奏决定。短周期迭代或上线窗口紧张的项目,可能需要更频繁地检查关键任务;稳定、长周期项目可以围绕周会或里程碑更新。频率不是越高越好,过密的填报会增加负担,也可能诱发为了“看起来有更新”而写入低质量数据。
每次复核至少检查:已到期任务是否完成、未完成任务的剩余工期是否更新、预测结束日期是否变化、关键依赖是否就绪、是否出现新增范围。更新结束后应留下时间戳,让团队知道看到的是哪个时点的预测。
5. 项目结束后:复盘偏差模式,不排名贴标签
复盘时可以按任务类型、依赖关系、估算区间和偏差原因汇总,而不是只按成员排序。若多个任务都因评审排队延误,应调整评审容量或前置机制;若某类任务长期低估,应重新整理估算假设;若变更频繁,则要检查需求确认和变更批准流程。
数据积累后,团队可以建立自己的历史参考区间。例如,同类任务过去常见的等待时长、工期波动和返工次数。参考区间必须注明样本范围、项目类型和统计周期,不应包装成适用于所有组织的通用标准。

七、不同情况下的行动建议与取舍
1. 小团队或短项目:优先保证记录可维护
如果项目任务少、依赖简单、周期短,不必一开始就设计复杂的指标体系。保留计划开始和结束、实际开始和结束、负责人、剩余工期、偏差原因这几项核心字段,通常已足以支持排期和复盘。
取舍重点是降低填报成本。可以减少不影响决策的细粒度工时记录,但不要省掉基线和实际日期。小团队最容易依赖口头记忆,而短项目一旦结束,偏差原因也会很快被遗忘。
2. 多团队、强依赖项目:优先追踪等待和交接
如果任务跨越多个部门、外部供应方或审批环节,单看成员实际工期会遗漏大部分风险。此类项目应明确依赖关系、交付就绪条件、等待起止时间和交接责任,并重点观察关键路径上的下游任务何时具备启动条件。
取舍是增加记录维度,但不必把每一个沟通动作都变成任务。只记录会影响排期、交付或责任交接的等待事件,避免信息过载。管理关注点应从“谁晚了”转向“哪一类交接反复成为瓶颈”。
3. 未完成任务较多:优先校准预测
当看板上有较多进行中任务时,历史按期率的解释力有限,因为很多风险尚未变成实际完工结果。此时应定期更新剩余工期、预计结束日期和阻塞原因,并将预测日期变化与已确认的基线偏差分开呈现。
取舍是接受预测会变化,而不是为了稳定汇报强行维持旧日期。较好的预测不是永远不变,而是每次变化都有依据,并能较早暴露风险。若预测频繁变化却没有原因记录,问题往往在估算或信息同步方式。
4. 资源紧张或多人多项目并行:优先做容量判断
当同一成员同时承担多个项目任务,应看各项目任务的时间重叠、优先级和可用工时,而不是简单把每项任务排进日历。计划表上没有冲突,不表示真实执行时没有上下文切换、紧急支持和会议占用。
取舍是减少并行任务数量,还是保留并行但增加缓冲,需要结合交付紧急程度和任务切换成本判断。若所有任务都被标为最高优先级,甘特图就不能帮助团队作出资源选择;必须明确哪些工作可以延期、哪些资源不可替代。
5. 数据稀疏或口径不稳定:先修记录,不急着做排名
如果实际开始日期经常漏填、完成条件含糊、计划日期被覆盖,先不要发布成员延期榜或团队效率排名。样本越不完整,复杂指标越容易给人一种“精确但错误”的印象。
更稳妥的做法是先选一个项目或一类任务,试运行字段定义和更新时间,再抽查数据是否能被负责人复核。达到基本一致后,才逐步增加偏差率、等待时间或成员容量分析。
6. 选择管理工具:重视数据留痕,不只看图表效果
电子表格适合字段少、成员少、更新节奏较低的场景,优点是灵活、上手快;当依赖关系、版本记录和跨团队协作增加时,维护成本也会随之上升。项目管理平台适合集中维护任务、责任人和进度,但上线前仍要确认字段定义、权限、历史记录和报表口径是否符合团队流程。
我的判断标准不是哪种工具“功能最多”,而是能否稳定回答以下问题:原基线是否可追溯,变更是否留痕,实际日期由谁更新,依赖是否可见,未完成任务能否维护预计剩余工期,导出的指标是否能解释清楚。工具不能替代流程判断,但合适的工具能减少重复录入和信息丢失。
| 场景 | 优先关注 | 建议动作 | 需要避免 |
|---|---|---|---|
| 小团队短周期项目 | 基线、实际日期、剩余工期 | 用轻量字段保持记录完整 | 为追求精细而增加无用填报 |
| 多团队依赖项目 | 等待时间、交接、关键路径 | 记录前置条件与阻塞起止时间 | 把依赖等待全部算作个人执行时间 |
| 进行中任务较多 | 剩余工期、预测结束日期 | 按节奏更新预测并说明变化依据 | 只汇报已完成任务的按期率 |
| 并行项目资源冲突 | 成员容量、任务重叠、优先级 | 明确延期取舍与资源分配 | 将超负荷简单解释为成员效率低 |
| 数据质量不足 | 字段完整度、口径一致性 | 先试运行、抽查、校准定义 | 依据稀疏数据发布个人排名 |

八、落地检查清单:让每个偏差都有下一步
1. 项目启动时核对
- 是否保存了可追溯的基线计划?
- 计划工期使用自然日、工作日还是工时,是否已统一?
- 关键任务的完成条件和交付物是否明确?
- 任务依赖、负责人和资源条件是否能在图中或关联记录中查到?
- 计划变更由谁批准,如何保留变更前后的日期?
2. 项目执行中核对
- 实际开始和结束是否记录真实发生日期,而非事后回填计划日期?
- 未完成任务是否同时更新预计剩余工期和预测结束日期?
- 等待、返工、范围变化是否与正常执行时间区分?
- 出现偏差时,是否先检查前置条件、资源和审批,再讨论责任?
- 关键路径任务或共同阻塞多个任务的节点,是否有明确跟进人?
3. 项目复盘时核对
- 按期率的分母、截止时点和任务范围是否清楚?
- 已完成任务的实际结果与未完成任务的预测是否分开统计?
- 同类任务是否使用相同工作日历和完成标准?
- 偏差是否按估算、依赖、资源、范围、审批等原因分类?
- 复盘结论是否转化为后续排期或流程调整,而非只形成排名?
4. 下一步从一张表开始
如果团队目前只有一张简单甘特图,不必立刻重建所有流程。先挑选一个正在执行的项目,为每项关键任务补上基线日期、实际开始、实际结束或预计结束、剩余工期、前置依赖和偏差原因。连续更新一个排期周期后,再检查哪些字段真正帮助团队提前发现风险。
真正有用的项目成员甘特图,不是把每个人的时间标得更满,而是能分清计划、事实和预测;能解释任务为何偏移;也能让团队知道下一步该移除什么阻塞、重新估算什么工作、批准什么变更。时间数据的价值不在于证明谁晚了几天,而在于让延期在成为交付事故之前变得可见、可解释、可处理。

常见问题解答(FAQ)
1. 甘特图中的计划时间、实际时间和预计剩余时间有什么区别?
我维护项目甘特图时,经常看到计划日期、实际日期和预计完成日期混在一起,复盘时很难判断到底偏在哪里。尤其是任务延期后,如果只改结束日期,原来的排期就像消失了一样。
计划开始和计划结束用于记录基准排期;实际开始和实际结束记录任务真实启动及达到约定交付标准的日期;预计剩余时间则用于估算未完成任务还需要多久。保留原始基线,调整计划时另记新日期、变更原因和确认人;同时统一使用自然日或工作日口径,避免混算。
2. 分析项目成员甘特图时,哪些指标最值得优先关注?
我想用甘特图发现项目风险,但只看任务进度条和完成百分比,常常不知道下一步该查什么。团队做周报或里程碑复盘时,我也需要一组口径清楚、能对应管理动作的指标。
可优先跟踪开工偏差、完工偏差、工期偏差率、按期完成率、预计剩余工期偏差和依赖等待时间。开工偏差可按实际开始日期减计划开始日期计算,完工偏差可按实际结束日期减计划结束日期计算;正值表示晚于计划。指标应与前置任务、资源、审批和范围变更等原因一起分析,不宜单独据此判断成员表现。
3. 项目任务的按期完成率应该怎么计算?
我在整理项目数据时发现,有人按任务数量算完成率,有人按工时或任务权重算,结果同一个项目会出现不同数字。项目还没结束时,未到期任务算不算进分母,也会影响结论。
先明确统计截止时间、任务范围和计量方式,再使用统一口径。按任务数量计算时,可将截止时间前已按计划完成的任务数除以截止时间前应完成的任务数;未到期任务不纳入分母,已到期但未完成的任务计为未按期完成。若按工时或权重计算,应单独标注口径,不能与任务数量口径混在一起比较。
4. 项目成员应多久更新一次甘特图实际时间数据?
我遇到过成员很久才补填进度,导致项目负责人看到的甘特图已经过时;也遇到过每天频繁更新,却没有人处理偏差的情况。想设定一个既及时又能落实到行动的更新节奏。
按任务风险和项目节奏设定频率:高风险或临近关键节点的任务可每日更新,常规任务可按周或里程碑更新。成员负责及时记录实际开始、当前进展和预计剩余时间,项目负责人定期核对关键路径及异常;日期变更时同步记录原因、受影响任务和后续措施,而不是只修改图表日期。
