甘特图里最容易制造“计划看起来很完整”错觉的,不是漏填日期,而是把所有任务都连上了线,却没有说清楚:前一项交付什么、谁来验收、晚了以后谁需要调整。真正有效的依赖关系,不只是让甘特图上的条形前后相接,而是把任务之间的业务约束、交接责任和延期处置连成闭环。本文按“识别依赖,建立关系,评估影响,通知成员,复核计划”的顺序,说明怎样让甘特图成为风险管理工具,而不只是排期图。
一、先讲结论:依赖关系的核心是管理交接,不是画线
1. 一条有效依赖必须回答四个问题
我判断一条任务依赖是否值得保留,通常会先问四件事:前置任务的具体交付物是什么;后续任务为什么必须等待它;谁负责交付、谁负责接收;前置条件未满足时,团队要采取什么动作。四个问题答不全,这条线就可能只是任务之间的“视觉连接”,还没有成为可执行的管理约束。
例如,“完成接口开发”与“开始联调”之间可以有依赖,但只有“接口代码合并、测试环境可访问、接口说明已更新”都满足时,联调才算具备开始条件。若甘特图只标注开发结束日期,测试人员仍要靠私聊追问是否可以开工,计划就没有覆盖真实交接。
核心判断:依赖线描述任务间的约束,责任人负责处理约束,验收条件决定约束是否解除。三者缺一,甘特图就很难支撑成员风险控制。
2. 不要把所有任务都串成一条链
依赖关系越多,不代表计划越严谨。把可以并行的任务全部设置为“必须等前一项完成”,看似降低不确定性,实际可能人为拉长工期;反过来,把确实需要等待审批、数据或环境的任务排成并行,也会让后续成员在计划日期到了却无法开工。
我更重视依赖的业务理由,而不是图上的连线数量。每建立一条依赖,都应能用一句具体的话解释:“因为后续任务需要前置任务交付的某项结果,所以不能提前开始。”如果只能说“通常就是这样排”,建议重新检查任务是否拆得过粗,或者团队只是习惯性地把任务串起来。
3. 一张能用的甘特图还要具备风险闭环
任务依赖负责指出影响路径,但不会自动替项目经理完成判断。计划发生变化后,团队还要识别受影响的后续任务、确认责任人、评估替代方案,并通知相关成员。部分工具支持自动调整日期或提示冲突,具体行为取决于产品能力和项目设置,不能默认“改一个日期,所有人就都知道了”。
因此,我会把依赖管理拆成五个连续动作:识别真实前置条件、建立关系、明确交接标准、判断延期影响、更新并复核计划。甘特图负责呈现,项目流程负责落实。

二、背景和真实场景:计划失真的地方常在交接处

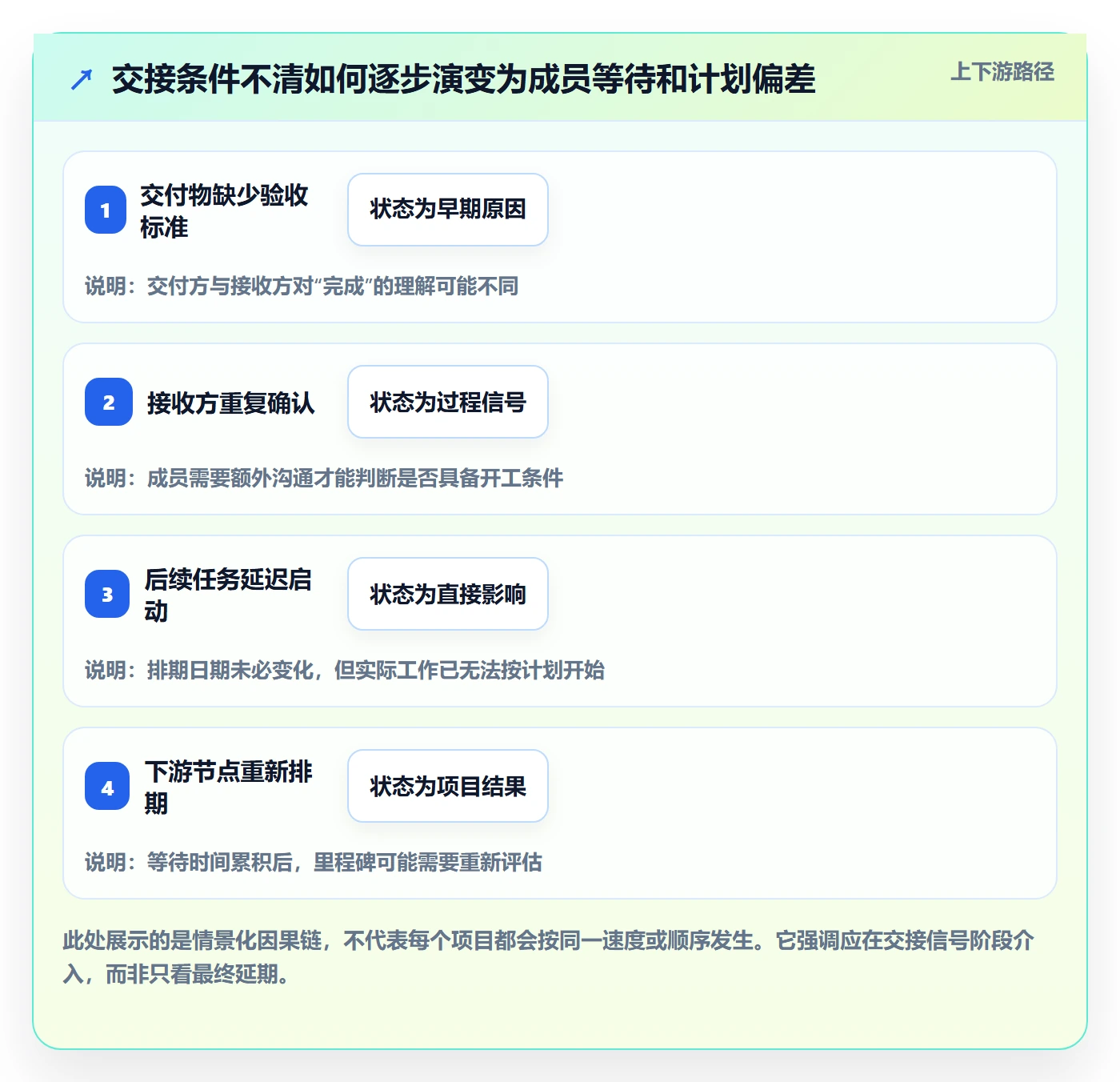

1. 日期写得清楚,开始条件却不清楚
一个常见场景是产品发布计划:需求确认、开发、测试、审核、上线都排好了日期。开发任务按时结束,但接口说明没有更新,测试环境也尚未准备完成。甘特图显示开发已经完成,测试任务却没有真正的开工条件。测试成员只能等待确认,或者先按不完整信息工作,之后再返工。
这里的问题不一定是日期排错了,而是“开发完成”这个里程碑没有定义清楚。若完成标准只看代码提交,后续团队需要的接口文档、测试数据和环境状态可能仍然缺失。前置任务的验收定义越模糊,依赖关系越容易在真正交接时失效。
2. 一个上游变化,可能影响多个团队
在跨部门项目中,前置任务常常由不同角色完成:业务团队确认规则,研发团队交付功能,安全或法务团队审批,运营团队准备内容。某项任务晚一天,影响的不只是直接下游任务,还可能影响外部供应商预约、宣传排期或上线窗口。
这也是为什么我不会只问“这项任务会不会延期”,还会继续问“延期后谁必须等待、谁能并行推进、哪个承诺日期需要重新确认”。项目成员的风险常常不是工作量突然增加,而是原计划仍然有效地展示在图上,成员却没有收到计划已变化的信号。
3. 依赖关系要服务于决策,而不是装饰计划
甘特图中的任务数量越多,越需要筛选真正影响决策的关系。所有任务都连接起来,会让阅读者难以识别关键交接;只展示里程碑,又可能隐藏具体执行人员等待的输入。适合的粒度,通常是“足以判断谁等谁、交付什么、晚了怎么办”,而不是把每个沟通动作都做成一条任务。
我建议把“任务颗粒度”和“依赖颗粒度”一起检查。任务若大到横跨数周、交付物不明确,单条依赖可能掩盖内部的多个交接;任务若小到半天内的细碎操作都单独关联,维护成本又可能高过管理收益。
4. 成员风险的信号往往早于里程碑延期
正式延期通常是结果,不一定是最早的预警。更早出现的信号可能是前置交付物迟迟未确认、责任人尚未明确、审批状态停滞、同一成员同时承担多个临近节点,或后续团队反复询问“现在能不能开始”。把这些信号纳入例会和计划更新,比等到里程碑日期错过后再追问更有用。

三、常见误区:连线变多,并不等于风险变小
1. 误区一:把前后顺序当成依赖
任务在时间上前后排列,不代表它们必然存在依赖。比如内容审核和环境准备可能由不同团队并行推进;如果一个团队的产出并不是另一个团队的开始条件,就不应该仅因为日历上先后相邻而建立强约束。
相反,两项任务即使日期重叠,也可能存在真实依赖。例如,测试团队可以先准备测试用例,但正式执行需要等可用版本部署到指定环境。此时,适合拆分“编写测试用例”和“执行测试”,而不是把整个测试阶段粗略地放在开发之后。
2. 误区二:把依赖全部连上,避免遗漏
依赖关系过多会增加维护成本,也可能造成计划“看起来不能动”。如果任务 A 的日期变化导致几十个无关任务一起顺延,先不要急着把这些日期全部改掉,应检查其中是否存在不必要的关系,或者项目是否把多个独立流程错误地串成了单一链条。
我会抽查每条重要依赖的理由,并重点看跨团队交接、外部审批、共享资源和关键节点。对低风险、可并行的任务,可以通过状态同步和约定检查时间来管理,不一定都要用强依赖锁住排期。
3. 误区三:认为软件会自动解决延期
不同工具对依赖类型、日期联动、提前量、延迟量、通知和冲突提示的支持并不相同。有的设置会自动移动后续任务,有的只显示关联线,有的要求项目管理员确认后才更新。即便工具自动调整了日期,也不意味着影响评估、资源协调和对外承诺已经完成。
落地时应先用一个小范围计划验证:修改前置任务日期后,哪些下游日期会变化;是否会触发通知;是否能保留原计划供复盘;项目成员能否看见变更原因。不要直接假定某个功能符合团队的管理规则。
4. 误区四:只看延期天数,不看延期的位置
普通任务晚一天,可能不会影响最终交付;一个处于关键交接位置的任务晚一天,却可能导致测试窗口、审批时段或外部资源预约失效。判断风险时,应同时考虑任务在依赖网络中的位置、可用缓冲、后续任务是否能并行,以及延期会影响哪些承诺。
所以,“预计晚两天”不能单独作为风险等级。项目经理需要进一步问:这两天消耗的是自由安排空间,还是已经逼近不可移动的上线日期?如果团队只按延期天数排序,可能会把影响很小的长任务放在高优先级,却忽略短小但不可替代的交付节点。
5. 误区五:风险控制等于压缩成员工期
发现延期后,最容易想到的动作是要求下游成员“加快一点”。但若任务受制于审批、环境、交付质量或外部输入,单纯压缩工期并不能消除约束,反而可能带来质量风险、返工和负荷过载。
可选方案应包括重新排序、合理并行、调整范围、增加资源、改变交付方式或重新确认承诺日期。具体选择取决于风险源,不能把所有项目问题都转化为个人加班。
| 常见做法 | 表面效果 | 潜在问题 | 更稳妥的替代判断 |
|---|---|---|---|
| 所有任务都建立依赖 | 图上关系完整 | 无关任务被强行串行,排期僵化 | 逐条确认业务约束,区分依赖与同步 |
| 只填写任务开始和结束日期 | 日历排期清楚 | 交付物和开工条件未被定义 | 同时记录验收条件与接收人 |
| 前置任务延期后直接顺延全部任务 | 计划日期快速更新 | 忽略可并行工作和可用缓冲 | 先评估影响范围,再选择调整方案 |
| 要求下游成员加速赶工 | 看似保住最终日期 | 负荷、质量和返工风险上升 | 比较范围、资源、顺序和日期等选项 |

四、专业判断逻辑:怎样识别真正需要管理的依赖
1. 从“任务名称”转向“可交付结果”
任务名称常常是动词加名词,例如“完成方案”“处理接口”“准备上线”。这些名称便于阅读,却未必能说明下游团队需要什么。建立依赖前,我会先把前置任务改写成可检查的结果:已确认的需求清单、通过验收的版本、可访问的测试环境、经批准的内容文件。
一个实用检查方法是让接收方回答:“如果我今天开始后续任务,缺少哪一项具体输入会让我无法继续?”答案应能落到文件、数据、审批状态、环境或明确决策,而不是泛泛的“等前面做完”。
2. 区分四类关系,避免用同一种线表达不同约束
很多项目软件会提供不同类型的任务关系,但术语和界面定义可能不同。管理上可以先用以下四种情形梳理,再映射到所使用工具的实际功能;不要仅凭名称推断软件行为。
- 完成后才能开始:后续任务必须等前置任务交付后启动,例如部署后的验收。
- 开始后才能开始:前置任务启动后,后续任务才能开始,例如某些需要按阶段跟进的工作。
- 完成后才能完成:两项工作可以并行推进,但后续工作的结束依赖前置工作结果。
- 开始后才能完成:较少见,适用于开始状态本身是后续任务完成条件之一的特殊流程,需先确认业务规则是否真实存在。
这些关系是用于帮助团队表达约束的思考框架,不代表每个工具都以同样名称或方式支持。遇到复杂流程时,先用业务语言写清条件,再查工具文档确认如何建模。
3. 判断依赖强度:硬约束、软约束和信息同步
硬约束意味着缺少前置结果就无法安全或有效地继续,通常应明确记录依赖。软约束表示提前启动会增加返工或协调成本,但在特定条件下可以先做准备工作。信息同步则只是需要彼此了解进展,不应误设为必须等待。
例如,正式功能测试可能是硬约束;编写测试用例可以提前准备,属于可并行的准备工作;向运营同步研发进度通常是信息同步。把三种关系都处理成“后续任务必须等前置任务完成”,会丢掉项目中本来可以利用的并行空间。
4. 评估依赖风险时,至少看五个维度
只看任务时长,无法判断一条依赖是否危险。我会用五个维度做快速评估:交付物是否清楚、责任人是否稳定、等待输入是否可控、下游是否有替代工作、受影响的节点是否难以移动。若其中多个维度都不确定,就应提高检查频率,必要时设置更明确的预警条件。
| 评估维度 | 低风险表现 | 需要关注的表现 | 可以采取的动作 |
|---|---|---|---|
| 交付定义 | 输出物与验收人明确 | “差不多完成”或口头确认 | 补充验收条件和完成证据 |
| 责任归属 | 交付人与接收人明确 | 多人参与但无人负责最终交付 | 指定单一责任人,标出协作角色 |
| 外部可控性 | 资源和审批窗口已确认 | 依赖外部团队但没有确认时间 | 提前确认响应期限和升级路径 |
| 替代空间 | 下游可以先做准备工作 | 缺少输入后全员停等 | 拆出可并行工作,降低空等成本 |
| 节点弹性 | 有可调整空间 | 固定上线窗口或外部承诺 | 提前评估备用方案和决策时点 |
5. 使用风险优先级,而不是把所有异常都升级
团队的通知机制如果过于敏感,每个日期变化都升级,成员很快会忽略提醒;如果过于迟缓,真正影响里程碑的变化又会来不及处理。可以把“影响范围、剩余缓冲、恢复难度”作为优先级判断依据。
例如,某任务预计晚一天,但后续有两天可用缓冲、接收方能并行准备,通常可以先在团队层面跟踪;若任务卡在外部审批窗口前,且没有替代路径,则即便只晚半天,也可能需要立即通知项目负责人。这里的判断是情景化管理方法,不是通用的风险阈值。

五、操作步骤:从任务清单到可执行的甘特图
1. 先确定项目边界和关键交付物
在录入任务之前,先明确项目最终要交付什么、哪些节点不可移动、哪些团队参与,以及计划要管理到什么粒度。若项目目标尚未明确,甘特图只能把不确定的工作排得更整齐,并不能消除不确定性。
我建议先列出项目里程碑,再反向拆出关键交付物。不要从“每天要做什么”开始,而是从“为了通过某个验收,必须先具备什么结果”开始。这样更容易看见跨团队交接和外部依赖。
2. 把模糊任务拆成可交付、可验收的任务
检查任务是否具备明确的责任人、预期输出和完成标准。“跟进审批”“完善方案”往往需要进一步拆解,例如拆成“提交审批材料”“确认审批意见”“按意见修订并复审”。拆解的目的不是增加任务数量,而是暴露等待点和责任交界。
任务也不宜拆得过碎。若某项工作可以由同一责任人在短时间内连续完成,过程状态不需要影响其他团队决策,可能没有必要把每个微小动作都放进甘特图。管理粒度应由交接和决策需要决定。
3. 找到前置条件,写出依赖理由
对每项后续任务,写下开始所需的输入,并标出该输入由谁提供。再判断它是硬约束、软约束,还是信息同步。将“任务之间存在关系”转化为“后续任务依赖什么结果”,更容易发现错误连线和隐含等待。
可以在任务说明或交接字段中记录一句话:“该任务开始前,需要收到什么、由谁确认、最迟何时确认。”工具没有专用字段时,也可以先用统一的描述模板或项目约定记录,不必为了某个字段的缺失而放弃标准化交接。
4. 在甘特图中建立关系,并检查方向
确认前置任务和后续任务后,再使用所选工具建立关联。工具界面可能通过拖拽、选择任务或编辑任务关系来完成,具体操作应以当前版本文档为准。重点不是记住按钮位置,而是确保依赖方向正确、关联对象准确、日期联动符合团队预期。
建完后,至少检查三类错误:依赖方向连反、同一任务被重复约束、关系形成循环。如果调整一个任务后,计划中的多个日期发生变化,还要确认这些变化是否符合真实业务流程,而不是因为软件自动联动就默认合理。
5. 明确交接人、验收证据和状态更新节奏
每个关键交接至少应有交付人和接收人。交付人负责准备结果,接收人负责确认结果是否满足后续开工条件;涉及审批时,还要把审批责任与执行责任分开。若同一任务由多人参与,仍要明确谁对最终交付状态负责。
状态更新频率要与风险和项目节奏匹配。日更并非总是更好,低风险、周期较长的任务可以按阶段更新;临近关键交接或依赖外部审批时,则需要更及时的确认。关键是约定“何时必须上报变化”,而不是只要求成员笼统地“保持同步”。
6. 设置必要缓冲,但不把缓冲当作遮掩
缓冲用于吸收合理的不确定性,不是给每项任务随意加固定天数。外部审批、环境准备、供应商交付等等待时间较难由项目团队直接控制,通常值得单独识别;成熟度较高、交付条件稳定的任务,可以基于历史表现设置较小的计划余量。
若某项任务每次都依赖额外缓冲才能按期完成,应该调查原因:估算是否偏乐观、交付质量是否反复不达标、共享资源是否冲突,还是审批流程本身过长。反复出现的“临时缓冲”可能不是管理余量,而是尚未处理的系统性问题。
7. 做一次“延期演练”,验证下游影响
建立计划后,可以选择一项重要前置任务,模拟它晚一天或一个工作周期,检查哪些后续日期会变、哪些成员需要调整、是否存在可并行工作,以及最终节点是否仍有恢复空间。这个演练不需要预测所有坏情况,目的是发现计划结构里隐藏的脆弱点。
若工具支持基线或计划版本记录,可以保留最初批准的计划,并在变更时记录原因。若没有这类功能,也可以使用版本记录、变更日志或会议纪要。后续复盘时,团队需要区分“原计划是什么”和“现在的预测是什么”。
8. 变更后更新计划、通知成员并复核
前置任务状态改变后,先确认事实:实际完成情况、剩余工作、预计完成时间和交付质量。然后评估下游影响,选择顺延、并行、调整范围、增加资源或重新确认里程碑。计划更新后,明确通知对象、变更内容、责任人和下一次检查时间。
最后要复核受影响的任务是否仍有有效责任人,依赖关系是否需要调整,原有风险是否解除或转移。只在甘特图里改日期、没有更新沟通和下一步动作,闭环就没有完成。
- 准备任务:确认交付目标、里程碑和任务边界。
- 定义输入:列出每项后续任务需要的前置结果。
- 判断关系:区分硬约束、软约束与信息同步。
- 建立关联:在甘特图中录入真实依赖并检查方向。
- 落实责任:指定交付人、接收人和验收条件。
- 检查风险:评估等待时间、下游影响和替代空间。
- 演练变化:模拟关键前置任务延期并观察影响路径。
- 闭环更新:调整计划、通知成员并复核风险状态。

六、具体案例:一次发布计划如何避免成员空等
1. 案例边界与任务安排
下面用一个虚构的“新功能发布”项目说明方法,数字仅用于演示推演,不代表真实组织数据。团队计划在第 15 个工作日上线,参与角色包括产品、研发、测试、审批和运营。初版计划只排了任务日期,后来复核发现测试开始依赖的不是“研发任务结束”,而是可部署版本、测试环境和接口说明三项交付。
| 任务 | 责任角色 | 交付物或完成条件 | 与后续任务的关系 |
|---|---|---|---|
| 需求确认 | 产品负责人 | 范围、验收规则和未决问题已确认 | 研发拆分与实现需要该结果 |
| 功能开发 | 研发负责人 | 代码合并并完成基本自测 | 部署版本后才能开始正式测试 |
| 环境与数据准备 | 测试负责人 | 测试环境可访问,测试数据符合约定 | 可与开发后期并行准备 |
| 正式测试 | 测试负责人 | 用例执行并记录缺陷结论 | 需要可部署版本和可用环境 |
| 内容与运营准备 | 运营负责人 | 发布内容通过内部校对 | 可与开发、测试部分并行 |
| 发布审批 | 审批责任人 | 获得上线所需批准 | 批准完成后才能执行发布 |
2. 识别并行空间,而不是把整个流程拉成单线
需求确认完成后,研发可以开始实施;测试团队则可以在开发过程中准备用例和测试数据,但正式执行仍要等待可部署版本。运营可以先准备内容草稿,不必等全部测试结束;最终发布内容是否能对外使用,则要结合审批结果和发布决定。
把任务拆成“准备”和“正式执行”,是这个例子里的关键调整。若将“测试”整体设置为完全依赖“开发完成”,团队可能错失提前准备时间;若将测试整体设置为与开发并行,又会误导成员以为正式验证已经具备条件。更好的排法,是让依赖关系只约束确实需要等待的那一段。

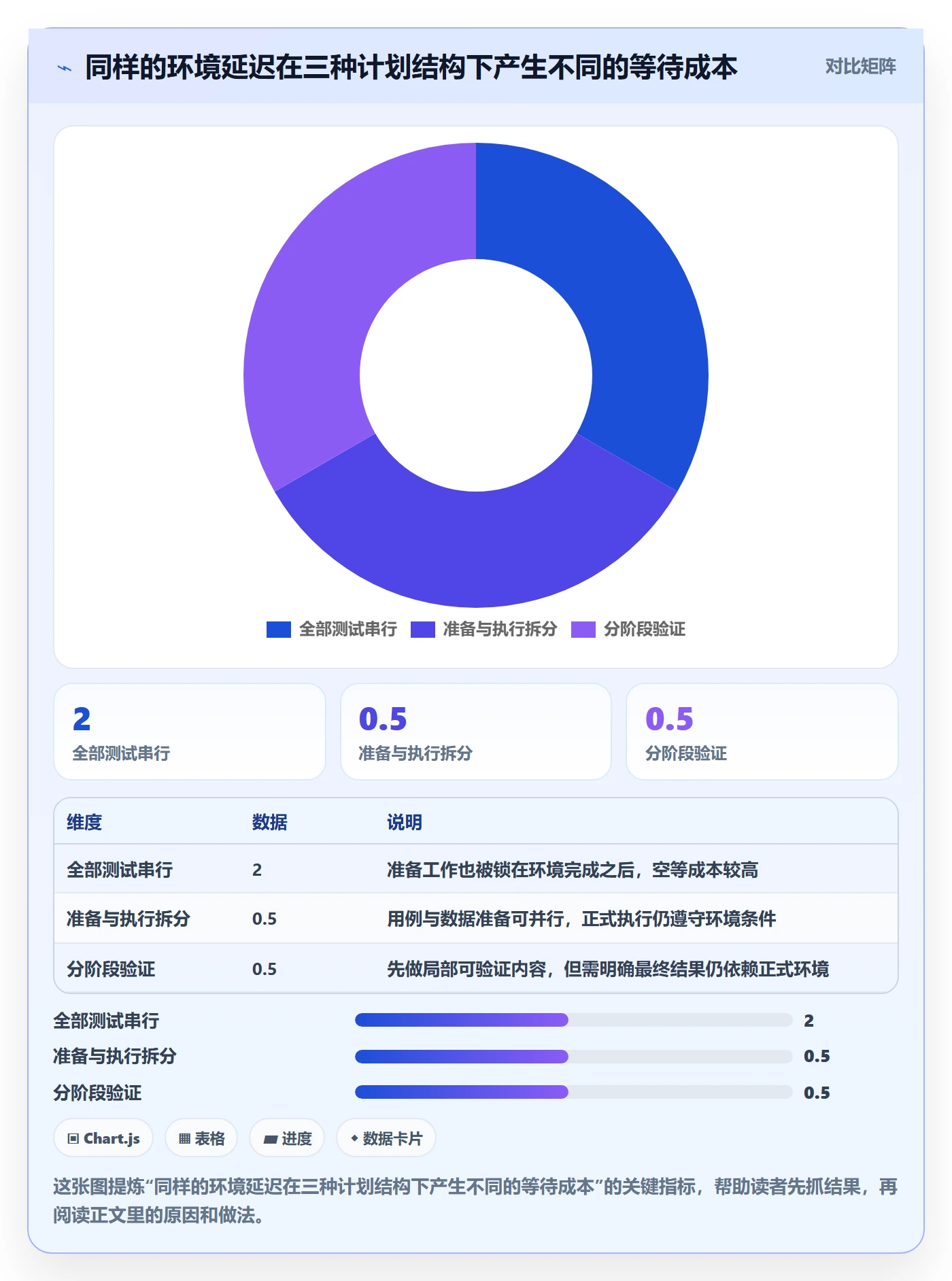

3. 假设测试环境晚两天,先判断影响再改日期
假设环境准备比计划晚两个工作日。此时不应直接把所有后续任务整体顺延,而要先问:测试用例是否已准备;开发是否可以提供可用于局部验证的版本;审批是否必须等完整测试结果;运营内容是否仍可继续校对;上线窗口是否可以移动。
如果测试数据准备已经完成,测试人员可以继续补充用例或核对验收标准;如果开发能先提供局部可测版本,双方可明确哪些测试先做、哪些结果只能在正式环境确认。若审批制度要求完整测试报告,则正式审批节点仍需等结果,但审批材料模板或会议预约可能可以提前准备。
4. 用责任和通知动作控制成员风险
在这个情景中,测试负责人负责确认环境影响和可并行工作,研发负责人提供可测版本及限制说明,项目负责人评估上线窗口,运营负责人确认内容准备是否受到影响。团队不只需要“环境晚两天”这句话,还需要知道新计划、哪些工作不受影响、哪些日期待确认,以及下次更新时间。
这类通知最好写明四项内容:发生了什么变化、影响了哪些任务、当前决定是什么、谁在什么时间前完成下一步。这样成员可以据此调整工作,而不必从一条日期变化中自行猜测优先级和责任归属。
5. 情景推演:相同延期,不同依赖结构会有不同后果
为说明依赖结构的影响,下面对同一个“两工作日环境延迟”做三种情景推演。数字是示意估算,用于展示判断过程,不是项目绩效统计。实际影响需根据团队资源、测试策略、审批规则和发布窗口重新计算。

6. 案例复盘:关键不在预测得准,而在变化后能行动
这个示例没有依赖一个看似精确的延期概率,也没有承诺一定保住上线日期。它做的是把依赖条件拆清楚,让团队在变化出现时知道哪里可并行、哪里不能绕过、谁负责确认、哪些承诺需要重估。
对项目经理来说,真正有用的不是“计划永远不变”,而是计划改变时能迅速回答:变化从哪里开始、影响向哪里传递、成员现在要做什么、何时复核。这些信息比甘特图上是否画满了连接线更能帮助团队控制风险。
七、工具与规模选择:什么时候需要平台化管理
1. 小型团队可以从轻量规则开始
如果团队人数少、依赖链短、任务由同一负责人协调,普通甘特图或共享计划表可能足够。此时优先把交付物、负责人、验收标准和变更记录写清楚,比购买复杂系统更重要。工具的价值不在于字段越多越好,而在于减少遗漏和重复确认。
不过,当团队开始同时管理多个项目、共享同一批关键成员、跨部门交付频繁,或者计划变更需要通知多个角色时,单张表格的维护压力会明显增加。此时应评估权限、通知、版本记录、跨项目视图和数据治理能力,而不是只看甘特图是否美观。
2. 中大型组织应评估流程、权限和数据连续性
对于 100 人以上或项目协作链条较长的组织,平台选型应同时考虑依赖关系呈现、角色权限、跨团队协作、审计记录、部署方式、历史数据迁移和现有研发流程衔接。尤其是多个项目共享人员或审批资源时,单项目的日期正确,并不保证组合层面的资源安排可行。
以 PingCode 为例,若组织正在评估项目管理平台,可以结合产品方提供的部署与迁移资料,核对其对私有化部署、Jira 项目迁移及团队现有流程的适配程度。不能只凭功能清单判断“能迁移”或“适合替换”:还要抽样验证字段映射、历史记录、权限规则、附件与关联关系、用户培训成本,以及迁移后如何继续维护甘特图依赖。
PingCode 的产品定位面向中大型企业及 100 人以上组织,是一个评估场景的参考;是否适合具体团队,仍取决于项目结构、安全要求、集成方式和迁移复杂度。任何“平滑迁移”都应通过真实项目样本验证,不宜把宣传表述直接当作本组织的迁移结论。
3. 用试点而不是一次性全量切换验证工具
我建议选一个跨团队、依赖链清晰但风险可控的项目做试点。先验证关键任务关系、权限可见性、状态通知、日期变更行为和项目成员是否能理解交接条件。试点中要记录人工维护时间、重复确认次数、变更通知遗漏和成员上手问题,而不只是统计创建了多少任务。
若组织正在从旧平台迁移,先明确“什么数据必须保留、什么关系需要重建、哪些流程可以趁迁移简化”。迁移不是把历史字段原样复制的技术动作,也可能是重新定义任务状态、责任字段和依赖规则的治理项目。
4. 评估工具时,关注行为而非功能名称
“支持甘特图”“支持依赖关系”“支持通知”这些描述不足以说明产品是否满足实际需求。应拿一个包含并行任务、外部审批、跨团队交接和日期变更的真实样例,验证系统最终会如何显示和处理。尤其要确认自动重排是否可控、通知是否可配置、历史变化能否追溯。
| 评估问题 | 需要验证的行为 | 不应只接受的答案 |
|---|---|---|
| 依赖关系如何设置 | 能否表达团队真实使用的关系类型和约束 | “有依赖功能” |
| 日期变化后如何处理 | 哪些任务自动调整,哪些需要人工确认 | “支持自动排期” |
| 成员如何接收变更 | 通知对象、渠道、时机和权限是否可控 | “有消息提醒” |
| 历史计划如何复盘 | 能否区分原基线、当前预测和变更原因 | “可以查看任务记录” |
| 旧数据如何迁移 | 字段、附件、权限、依赖和历史记录如何映射 | “支持导入” |

八、不同情况下的行动建议与取舍
1. 新项目刚启动:先求清楚,再求完整
如果项目刚立项,需求和任务边界还在变化,不要急着给每项工作都设置精细依赖。先确定里程碑、核心交付物、关键责任人和不可移动的外部节点。对暂时未知的任务,可以标记待澄清事项并设置复核日期,避免把推测直接固化成排期约束。
此阶段的取舍是:少量关键依赖加明确的待确认项,通常比一张看起来精致但基于未验证假设的完整甘特图更可靠。等任务条件稳定后,再补充细节关系。
2. 任务变化频繁:保留决策记录,避免反复重画
如果需求经常变化,重点不是追求甘特图的每个日期都稳定,而是让每次重要调整都留有原因、影响范围和决策人。可以将计划视为滚动预测:近期任务细化,较远任务保持较高层级,到了约定节点再更新。
此时应避免把远期任务关系锁得过死。过度精细的远期依赖容易在需求变化后产生大量维护工作,也会让成员把旧计划误当成承诺。对近期关键交接保持清晰,对远期不确定部分保留弹性,是更合理的平衡。
3. 跨部门依赖多:优先管理接口,不只管理个人任务
跨部门项目的风险往往来自交付接口,而不是某个人是否努力。项目经理应明确交付方、接收方、验收标准、响应时限和升级路径。若任务由多个部门共同承担,仍应明确一个最终责任人负责协调交付状态。
取舍上,跨部门交接需要更高的可见性和更明确的升级规则,但不代表所有参与者都要获得全部项目数据。权限设计应与角色职责相符,同时确保交接所需的信息对接收方可见。
4. 外部审批或供应商依赖强:尽早确认不可控时间
外部依赖往往有等待时间、响应窗口和合同边界,项目团队无法通过内部加班消除。应尽早确认材料要求、提交时间、审批周期、责任联系人和失败后的重提流程,并把关键等待点放进计划。
如果外部时间无法保证,就要明确预案:是否有替代供应商、备用方案、可提前完成的内部工作,以及何时需要升级决策。把外部依赖写成普通任务,却不体现其不确定性,会让团队误以为日期完全可控。
5. 资源冲突明显:把共享成员当作约束检查
有些任务依赖关系本身正确,但排期仍不可执行,因为同一个关键成员在多个项目中被安排同时完成工作。此时要将资源占用纳入检查:关键成员是否有足够时间、冲突任务是否可以调整、是否有替代人员或交接方案。
取舍上,项目经理可能需要在项目优先级、交付范围和承诺日期之间做决策。仅靠调整依赖线无法创造额外产能;若多个项目争用同一资源,必须在组合层面协调,而不是要求每个项目各自维持原计划。
6. 工具能力有限:先建立流程约定,再考虑系统升级
如果当前工具不能自动处理依赖或通知,仍可以用统一规则降低风险:任务说明中记录前置输入,周会检查关键交接,变更日志记录日期和责任变化,并明确成员收到通知后的确认方式。流程清楚后,再判断哪些工作值得通过工具自动化。
工具升级的收益要与迁移、培训、权限配置和维护成本一起比较。若团队主要问题是任务定义模糊,换工具不会自动解决;若问题是跨项目信息分散、成员反复追问和计划无法追溯,平台化可能更有价值。

九、项目成员风险控制检查清单
1. 排期前检查
- 每个关键任务是否有明确交付物,而不只是一个宽泛的任务名称?
- 后续任务是否真的必须等待前置任务,还是可以先做准备?
- 依赖关系是否有清楚的业务理由,方向是否正确?
- 前置任务的交付人、接收人和验收条件是否明确?
- 外部审批、共享资源和固定窗口是否已经纳入风险判断?
2. 执行中检查
- 关键前置任务是否按约定节奏更新状态?
- 成员是否报告了等待输入、审批停滞或交付质量问题?
- 计划中的日期与实际可开工条件是否一致?
- 出现变化时,项目组是否识别了直接下游和间接受影响任务?
- 是否有可并行工作,能减少成员空等而不牺牲质量?
3. 变更后检查
- 新的完成日期是否来自事实和责任人确认,而不是单纯乐观估计?
- 受影响成员是否收到变更原因、下一步动作和复核时间?
- 修改计划后,是否出现新的资源冲突或依赖循环?
- 原有里程碑、外部承诺和风险预案是否需要重新确认?
- 变更是否有记录,后续复盘能否还原原计划与实际变化?
4. 用三个问题快速做日常复核
如果每天只有几分钟检查甘特图,我会优先问三个问题:今天谁在等一个明确的交付?谁的任务已经受前置变化影响但还不知道?哪项关键依赖若继续停滞,会最先影响不可移动的节点?这三问比逐条检查所有任务日期更容易发现当前最值得处理的风险。
如果答案不清楚,问题通常不是再加一条提醒,而是补齐交付标准、责任归属或变更判断。提醒可以促使成员行动,但不能替代决策规则。
十、总结:把甘特图从“计划展示”变成“协作约定”
1. 一条依赖线要能落到成员行动
做好甘特图依赖关系,不是把任务连接得越多越好,而是让每条重要关系都能回答:谁交付什么、谁确认、何时可以开始、变化后如何处理。项目成员风险控制的核心,也不是让所有人不停汇报,而是让关键交接在风险扩大前被看见。
2. 下一步从一条关键依赖开始
读者可以先选一条最容易造成等待的依赖,补齐前置交付物、接收人、验收条件和延期通知规则;然后模拟一次日期变化,检查哪些任务和成员会受到影响。若这条链路仍需要大量口头解释,就先修正任务定义和协作流程,再考虑增加更多关系或更换工具。
最终判断标准很简单:计划变化时,团队是否能迅速知道影响范围、责任人和下一步动作。能做到这一点,甘特图才真正从排期表变成了项目协作与风险控制机制。
常见问题解答(FAQ)
1. 甘特图中哪些任务需要设置依赖关系?
我以前会把相关任务都连起来,觉得这样计划更完整。后来发现有些工作只是需要同步信息,并不是真的必须等待前一项完成,我想知道该怎么区分。
只有当前置任务未完成时,后续任务就无法合理开工或验收,才应设置依赖。判断时逐项确认前置交付物、后续任务的开始条件和验收标准;如果两项工作可以并行推进,只需约定信息同步时间,不要为了图表整齐而强行连线。
2. 设置甘特图依赖关系时,具体应该怎么操作?
我在排项目计划时,通常先列任务和日期,但不确定怎样把任务之间的先后关系落实到图表里。尤其是多人协作时,我担心只连好任务,却没有明确交接责任。
先从最终交付成果倒推任务,标出必须先完成的事项及可并行的工作;再在所用工具中将前置任务与后续任务关联,并确认依赖方向和时间约束。随后为关键任务补充负责人、交付物、验收条件和必要的缓冲安排,最后检查是否存在依赖方向错误、重复约束或循环依赖;具体功能名称和操作方式以工具说明为准。
3. 如何用甘特图识别项目成员的依赖风险?
我负责协调多个成员的任务时,常遇到一个环节卡住后,其他人不知道是否要等待、改做别的工作,或者什么时候上报。只看甘特图上的日期,我很难判断哪些交接最需要关注。
优先检查跨团队交付、审批、外部输入和关键资源等会阻塞他人开工的任务,并为每项关键交接明确责任人、接收人、交付标准和风险上报时点。可以按固定节奏更新实际进度;一旦前置任务出现阻塞或预计无法按期交付,就沿依赖关系检查下游任务,通知受影响成员并说明下一步动作。
4. 前置任务延期后,应该怎样更新甘特图和通知成员?
我遇到过上游任务日期已经变化,但下游安排和成员预期仍停留在旧计划里的情况。想知道延期发生后,怎样判断影响范围,避免只改一个日期却漏掉后续交接。
先确认延期原因、剩余工作和新的预计完成时间,再沿依赖关系逐项检查受影响的任务、负责人和里程碑。评估顺延、调整并行安排、重新分配资源或缩减范围等方案后,更新计划并记录变更原因、责任人和下一步动作;随后通知受影响成员,并复核更新后的日期是否产生新的冲突。
工具是否会自动调整下游任务,需按实际功能确认,不能默认自动重排。
核心关键词
文章包含AI辅助创作:甘特图如何做好依赖关系?项目成员风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/476115
读者评论
文中把依赖关系落到交付物、接收人和验收条件上,这比只看任务日期更实用,尤其适合跨团队交接。
提醒不要把所有任务串成一条链很重要。区分必须等待和可以并行的工作,能避免计划被不必要的依赖拖长。
关于工具自动调整日期的提醒比较客观。即使日期联动了,影响范围、成员通知和对外承诺仍需要项目负责人复核。
延期处置不应简单变成催成员加快进度。先确认审批、环境或资源等具体约束,再考虑并行、调范围或调整节点,更有利于控制返工和负荷风险。
