甘特图里程碑全流程:企业管理者最佳实践与一文讲清

甘特图上有十几个菱形节点,不代表项目就被管住了:如果团队说不清每个节点交付什么、谁来验收、延期会影响什么,这些标记只是把不确定性画在了时间轴上。管理者真正需要的不是“多设几个里程碑”,而是一套从目标定义、成果验收、进度跟踪到延期处置的闭环。本文按这个闭环拆解甘特图里程碑的设置方法,并用明确标注的情景模拟演示如何把模糊节点变成可管理的结果。

一、先给结论:里程碑不是日期标记,而是管理承诺

1. 一个有效里程碑必须回答四个问题

我判断一个节点是否值得进入甘特图的里程碑层,通常先看四件事:它代表什么成果,完成依据是什么,谁负责推动和验收,未按期完成会影响什么。四个问题中有一个答不清,这个节点就还没有准备好成为管理承诺。

例如,“完成设计”很难直接验收:是设计稿提交、内部评审通过,还是相关部门确认可以进入开发?“设计方案经产品、研发和业务负责人评审通过,范围变更项已记录”就更接近一个可核验的结果。后者不一定适用于每个项目,但它把结果和证据说得更清楚。

2. 里程碑的价值在于暴露决策点

任务计划回答“接下来做什么”,里程碑回答“到什么状态时,团队有足够依据进入下一步”。因此,里程碑最好放在阶段成果、关键审批、外部依赖或重要交付的交界处,而不是平均分布在日历上。

它也不是项目按期完成的保证。即使所有里程碑都有负责人和日期,如果任务依赖没有梳理、资源不足没有暴露、需求不断变化却不走变更流程,项目依然可能延期。里程碑提供的是观察和决策界面,不是替代项目管理的捷径。

3. 日期只是计划的一部分,验收口径才决定可信度

一条里程碑记录至少应能关联计划日期、责任角色、完成证据、前置条件和当前状态。对于需要审批的成果,还要写明验收人或决策人;对于需要多个部门配合的成果,则要说明谁负责提供输入。

日期可以因为新信息而调整,但调整不应抹掉原计划。保留原计划日期、最新预测日期和实际完成日期,团队才能分辨这是原定工作未完成,还是项目经过批准后改变了计划。

记录项 需要回答的问题 常见缺口
里程碑名称 完成后,团队具体得到什么结果? 写成“推进中”“进入阶段二”等过程描述
完成标准 用什么证据判断完成? 只写“负责人确认”但没有可核验交付物
责任与验收 谁推动、谁提供输入、谁作出验收判断? 把“项目组”当作唯一责任人
依赖与影响 依赖什么前置条件,延期会波及哪些工作? 只记录日期,不记录关联任务和影响
状态与变更 现在是计划中、存在风险、已完成还是已批准变更? 只移动日期,不记录原因和决策

下图是一个情景模拟的节点筛选示例,用于说明管理者可以如何判断节点是否值得提升为里程碑,不代表行业统计或固定配额。筛选时,影响后续工作和需要跨部门决策的节点通常更值得优先讨论。

甘特图里程碑全流程:企业管理者最佳实践与一文讲清

二、为什么甘特图里程碑经常“看上去完整,实际管不动”

1. 计划写给汇报看,执行信息却没有沉淀

不少项目启动时能快速画出一张完整甘特图,到了执行阶段,更新却依赖项目负责人逐个询问。任务负责人报告“差不多完成”,项目负责人再把状态改成绿色;几天后才发现成果还没有验收,或者所依赖的接口、数据、审批并未到位。

这不是甘特图本身的问题,而是计划记录没有连接工作证据。里程碑状态最好来自能被查验的交付物、审批记录、测试结果或正式确认,而不是只来自口头进度。并非所有成果都需要复杂证明,但状态判断要有可复述的依据。

2. 跨部门项目的问题常发生在“交接缝”里

一个部门完成了自己的任务,不等于下游部门已经具备开始条件。比如业务部门认为需求已提交,研发团队却仍在等待边界条件;供应商认为设备已到货,现场团队还没有完成安装条件确认。这类问题常藏在任务交接、输入确认和验收之间。

因此,跨部门项目的里程碑不能只写“部门A完成工作”,还要确认接收方是否拿到了可用成果。对于关键交接,可以把交付方提交、接收方确认拆成两个明确动作,避免责任停留在“我已经发出去了”。

3. 里程碑太多,会把注意力稀释在维护工作里

把每项任务都标成里程碑,看起来能提升可见性,实际往往让关键节点和普通进度混在一起。管理层看到十几项“重要节点”,却不知道哪一项一旦偏移就会改变交付承诺。团队也可能花更多时间维护图表,而不是解决依赖和风险。

相反,节点过少也有代价:如果项目跨越多个阶段、团队众多,只有“启动”和“上线”两个点,中间的验收、决策与交接就容易失去观察窗口。合适的粒度取决于项目风险、交付边界和决策频率,不存在适用于所有项目的固定数量。

4. 只改日期,会制造“计划一直正常”的错觉

当节点延期,最容易执行的动作是把日期往后拖。这样做能让图表暂时与最新预测一致,却会掩盖原计划已经偏离的事实。如果每次更新都覆盖旧日期,项目结束时就难以判断延期从何时开始、经历过哪些决策、原承诺被调整了几次。

我建议至少区分基准日期、当前预测日期和实际完成日期。基准日期用于回看原承诺,预测日期用于当下协同,实际日期用于复盘;批准的范围或资源变更,也应留下时间和决策依据。

表现 表面解释 更值得检查的原因
状态长期为“进行中” 工作还在推进 完成标准是否模糊,是否缺少中间验收证据
节点日期频繁后移 估算不够准确 范围变化、依赖等待、决策延迟是否没有单独记录
前序任务完成,下游仍未启动 团队衔接慢 交付物是否可用,接收方是否确认,权限或环境是否就绪
图表全绿,业务仍担心 团队过度谨慎 状态是否以实际证据更新,风险是否被状态颜色掩盖
二、为什么甘特图里程碑经常“看上去完整,实际管不动”

三、用六步法把目标转成可验收的里程碑

1. 先写最终结果,不从软件图标开始

在打开甘特图之前,先用一句话描述项目结束时要交付什么,以及谁会使用或验收它。目标越接近可观察的业务结果,越容易反推阶段成果;如果目标本身还是“提升效率”“完成数字化”,就需要先拆清范围和判断条件。

例如,“完成内部流程平台建设”仍不够具体。更有操作性的目标可以是:约定范围内的流程完成配置、关键用户完成验收、上线准备条件通过检查。具体指标要根据组织自己的业务口径确定,不能为了显得量化而随意设置。

2. 从最终交付反推阶段成果

把最终结果拆成能够单独检查的阶段产物,例如需求范围确认、方案评审通过、关键流程验证、上线准备完成、交接运营完成。拆分的目的不是给时间轴添节点,而是找到项目中真正需要确认“是否可以继续”的位置。

在跨部门项目中,阶段成果往往包含决策结果或输入确认,不一定都是看得见的产品。例如预算获批、数据责任人确认、合同条款通过,也可能是后续执行必须满足的条件。

3. 给每个候选节点写出验收证据

把“完成设计”“进入测试”“具备上线条件”改写为可以核对的事实。证据可以是通过评审的版本、签收记录、测试报告、审批结果、培训签到或检查清单。证据形式要与成果相匹配,不要把“有文档”误当作“已具备使用条件”。

有些节点确实依赖专业判断,不能只用一个百分比代表完成程度。此时应记录判断标准和判断人,例如关键场景验证通过、未解决问题达到约定门槛,或相关责任人已正式确认风险接受。

4. 识别依赖,不把前后顺序当成依赖关系

甘特图上的任务先后排列,不一定说明它们存在真实的业务依赖。管理者应问:前一项未完成,后一项是否绝对不能开始?是否有条件并行?是否有替代方案?把依赖讲清楚,可以避免把所有工作都串成一条长链,也能发现某些任务虽然日期靠后,却并不构成关键限制。

对于外部审批、采购、系统访问权限、数据提供等依赖,最好明确责任方、最晚需要日期和升级路径。写出“等待外部输入”还不够,要说明由谁跟进、何时判断是否升级,以及等待会影响哪些后续活动。

5. 明确推进人、验收人和决策人

一个节点可以由多人参与,但不能让责任停留在“各方共同负责”。推进人负责组织工作和暴露风险,验收人负责判断结果是否达标,决策人负责处理范围、资源或时间上的取舍。三种角色可以由同一人承担,也可以分开,但必须能被团队识别。

当验收人不在日常执行团队中,项目计划应考虑验收时间和反馈周期。否则任务虽然按计划完成,项目仍会因为审批窗口、管理层会议或外部签字而停在节点上。

6. 在甘特图中关联任务,并约定更新规则

里程碑应与支撑它的任务、交付物和依赖关系关联,而不是成为一条悬空的日期记录。团队还需要约定谁更新、多久检查一次、什么情况必须立即升级。对于高风险节点,可以按周或按关键事件更新;低风险、周期较长的节点则不必为了频繁更新而制造噪声。

任务和里程碑的展示粒度要分层:执行团队需要看到足够细的工作项,管理层视图则应聚焦关键成果、风险和决策。一个图表不必同时承担所有人的信息需求。

  1. 定义结果:先明确项目最终交付和验收对象。
  2. 拆阶段成果:找出需要确认、交接或决策的关键位置。
  3. 写验收证据:把“做完了”翻译成可核查的事实。
  4. 梳理依赖:记录前置条件、责任方和受影响的后续工作。
  5. 分配角色:区分推进、验收和决策责任。
  6. 约定维护:保留基准、预测和实际状态,并规定更新与升级方式。

下面是方法示意,展示模糊节点如何改成可判断的管理记录。示例中的项目、角色和日期均为情景模拟,不是企业实测案例。

原始写法 改写后的里程碑 完成证据 需要提前确认的依赖
需求完成 本期范围及未纳入事项经业务与交付负责人确认 已确认的范围清单及变更记录 业务代表可参与评审,争议项有决策人
开发完成 约定范围内功能完成集成验证并交付测试 构建版本、验证结果和已知问题清单 接口、测试环境、外部数据按计划可用
准备上线 上线检查项通过,未关闭风险有明确接受人 检查清单、回退安排及审批记录 运维窗口、业务确认和支持人员已落实

甘特图里程碑全流程:企业管理者最佳实践与一文讲清

四、执行期怎么跟:从更新状态转向检查证据

1. 用“计划、预测、实际”三种时间看进度

计划日期回答原先承诺什么,预测日期回答基于当前信息预计何时完成,实际日期回答最终何时完成。三者分开记录,团队才能及时协调未来,也能在项目结束后复盘估算、依赖和变更。

如果工具只展示一个日期,管理者至少应通过基线、变更记录或版本记录保留原计划。不同项目管理工具的实现方式不一样,关键不是按钮叫什么,而是历史计划不会被无声覆盖。

2. 例会不要只问“还剩多少工作”

里程碑检查会应围绕证据、依赖和决策来提问,而不是把每个负责人轮流报一遍进度。进度百分比可以用于辅助沟通,但在工作内容差异很大时,百分比往往不能直接说明剩余风险。

  • 当前阶段交付物是什么?是否已有可检查版本?
  • 完成标准的哪些条件已经满足,哪些仍未满足?
  • 后续工作依赖谁提供什么输入,最晚何时需要?
  • 预测日期相对计划变化的原因是什么?影响哪些节点?
  • 现在需要谁作出什么决策,若未决会在哪个时间点升级?

例会的结果应是动作和责任,而不是一段新的状态描述。若风险暂时不能消除,也应明确风险接受人、再次检查时间和触发升级的条件。

3. 状态标签只表示信号,不等于原因分析

“正常、关注、延期”或红黄绿标识可以帮助管理层快速定位注意力,但颜色本身不能解释问题。相同的“黄色”可能分别意味着依赖未确认、验收排期不足、缺陷待修复或资源被调走,处置动作完全不同。

团队可为状态定义统一含义,例如“关注”代表风险已经出现但当前预测仍可满足承诺,“延期”代表预测日期晚于基准且需要正式评估影响。阈值应由项目团队结合自身计划精度和治理方式约定,不应假称存在通用标准。

4. 变化要留下来龙去脉

任何重要调整至少记下调整前后的日期、变更原因、影响范围、批准人和后续动作。这样既能帮助执行团队按新计划工作,也能防止管理层把所有偏差都归因于“团队估算不准”。

当需求范围改变时,不要只把所有日期向后移动。应先判断变更是否必须纳入当前交付,再评估资源、范围、顺序和风险的组合。项目计划的目的不是维持一条漂亮的时间线,而是让新的承诺建立在透明判断上。

甘特图里程碑全流程:企业管理者最佳实践与一文讲清

五、里程碑延期后,先诊断再纠偏

1. 第一步是确认“没完成”具体指什么

延期讨论常常从“为什么没按时完成”开始,但更有效的起点是核对验收标准:是交付物尚未产出,还是已经产出但没有通过;是接收方未确认,还是完成证据尚未整理;是工作本身晚了,还是审批窗口错过了。

把这些情形混在一起,会导致错误处置。若成果已经具备,只是验收人未安排评审,单纯增加执行人手未必有用;如果关键质量问题仍未解决,强行把状态改成完成则会把风险转移给下游。

2. 再沿着依赖链找到偏差源头

延期原因可以从六个方向排查:前置任务未交付、外部输入未到、资源发生冲突、需求或范围改变、质量问题引发返工、决策或验收等待。它们可能同时存在,不能简单把某一类视为唯一根因。

我建议把原因写成可验证的事实,而不是责任评价。例如,“测试开始晚了”是现象;“测试环境权限未在约定日期开通,导致集成验证无法启动”更接近可处理的原因。前者容易引发争论,后者能指向具体行动和责任方。

3. 评估影响时看后续承诺,不只看延迟天数

同样延期一周,对项目的影响可能截然不同:有的工作可以并行补回时间,有的节点直接阻塞外部交付;有的变化只影响内部节奏,有的会牵动合同窗口、合规审查或业务切换。需要沿任务依赖、资源安排和业务承诺检查影响,而不是只报告“晚了几天”。

如果项目使用关键路径或其他进度分析方法,需按团队所用方法的定义计算和解释,不要仅凭甘特图上的线条长短推断关键性。工具中的依赖配置、日历和资源设置如果不准确,计算结果也可能误导判断。

4. 纠偏方案应当是选择题,不是自动加班

确认原因和影响后,再讨论可以调整什么:重新安排顺序、增加或转移资源、缩小当前范围、分阶段交付、调整外部承诺,或接受风险并设置监控点。每种方案都有成本和边界,不能把“加人”或“压缩工期”写成默认答案。

应对方式 可能收益 主要代价或限制 更适合的情况
调整任务顺序 利用可并行工作减少等待 可能增加返工或协调成本 依赖关系允许部分工作先行
补充或转移资源 缓解明确的能力或产能瓶颈 新成员熟悉工作需要时间,原团队也可能受影响 瓶颈任务清晰,新增资源能实际承担工作
缩小本期范围 保留核心交付,降低短期工作量 需要明确延期内容和后续承诺 范围中存在可独立延后且业务认可的部分
分阶段交付 先释放一部分可用成果 可能带来重复发布、运维和沟通成本 功能或区域可以安全分割,验收边界清楚
调整承诺日期 让计划重新匹配真实约束 影响业务安排、合同窗口或相关团队计划 其他选项不可行或代价更高,且相关方接受

下图为延期处置的情景模拟评分,分数只用于展示取舍,不是实测结果。具体项目应让相关负责人根据交付质量、业务影响、成本和风险重新评分。

甘特图里程碑全流程:企业管理者最佳实践与一文讲清

5. 最后更新计划并告知受影响的人

确定方案后,要同步新的责任人、日期、验收方式、依赖和风险。若日期变化影响其他部门或客户承诺,需按项目治理规则取得批准,而不是由任务负责人私下改图。

每次纠偏也应设置一个复查点。否则计划调整只是把问题推迟到下一次例会。复查时重点看导致延期的条件是否真的改变,以及新安排是否制造了质量、合规或运营方面的新风险。

甘特图里程碑全流程:企业管理者最佳实践与一文讲清

六、示例:把一个跨部门项目的节点从模糊改成可管理

1. 情景说明:新系统上线计划卡在“测试完成”

以下是一个用于演示的假设项目:一家企业准备上线内部业务系统,涉及业务、产品、研发、测试、运维和数据团队。计划表上有“需求完成”“开发完成”“测试完成”“正式上线”四个里程碑。项目看起来简洁,但“测试完成”连续两次调整,团队对是否可以上线也没有一致判断。

这类问题不一定意味着测试团队效率低。先检查节点定义,发现“测试完成”没有说明覆盖哪些关键场景、哪些问题可以暂时接受,也没有明确谁批准上线风险。日期虽然写得很清楚,完成条件却没有形成共同口径。

2. 把单一节点拆成有顺序的交付证据

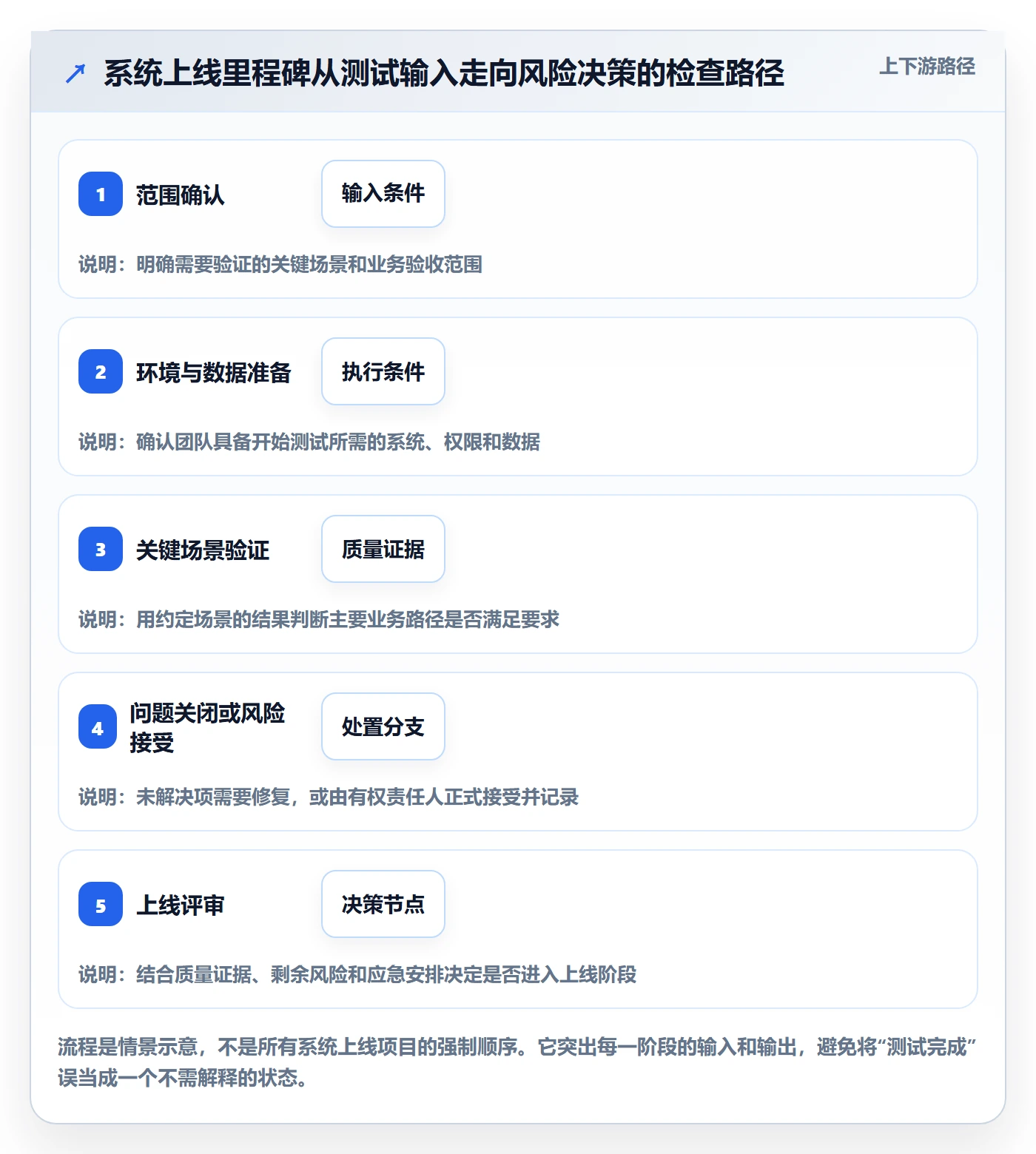

团队将原先的“测试完成”拆成测试范围确认、环境与数据准备、关键场景验证、阻断问题关闭、上线风险评审几个检查点。它们不是五个必须都设为管理层里程碑的固定模板,而是帮助团队找出原先被压在同一个标签下的不同责任和依赖。

其中,范围确认属于测试活动的输入条件;环境与数据准备是执行前提;关键场景验证和阻断问题处理提供质量证据;风险评审则是由相应责任人决定是否接受剩余风险。通过拆分,团队可以更早看到卡点究竟在准备、执行、修复还是决策。

检查点 责任角色示例 完成证据示例 不满足时的处理
测试范围确认 业务代表与测试负责人 已确认的关键场景与验收范围 未确认前不把测试覆盖率当作完成结论
环境与数据准备 研发、测试及数据责任人 环境可用记录与必要数据检查结果 升级未解决依赖,重新评估执行日期
关键场景验证 测试负责人及业务验收人 场景结果、问题记录和验证版本 按影响分类,不以执行次数代替质量判断
上线风险评审 业务决策人与技术责任人 已接受风险、责任人及应急安排 未形成接受决定前,不把风险视作自然消失

3. 管理层视图和执行视图保留不同颗粒度

执行团队可以查看具体测试任务、问题单和修复状态;管理层只需要看到关键成果是否达成、主要风险是否有负责人、上线决策是否具备依据。若把所有细项同时堆进汇报图,管理者很难快速发现真正需要决策的部分。

在实际工具选型时,可以用某项目管理平台承载跨团队计划和状态,也可以由现有系统配合文档、会议和审批流程完成。关键是确认任务、交付物、依赖、变更记录和权限是否能按团队治理方式衔接,不能因为图表功能多就假定管理闭环已经建立。

4. 什么时候需要考虑企业级项目管理工具

当参与团队增加、项目并行数量上升、权限隔离和审计要求变强,单靠个人维护的表格可能难以保证信息同步。此时需要评估工具是否支持组织需要的计划视图、依赖管理、权限控制、历史记录、数据导入导出和系统集成,而不是只比较甘特图能否显示菱形标记。

如果组织正在评估 PingCode,可将其作为企业级项目管理平台候选之一。其产品定位面向中大型企业及 100 人以上组织,并提供私有化部署与 Jira 迁移相关能力的产品介绍;这些是选型起点,不等于所有迁移场景都能无损完成,也不能替代对当前版本能力的核验。

在评估私有化部署时,应确认部署架构、升级责任、备份恢复、身份认证、权限审计、数据保留和运维成本。在评估 Jira 迁移时,应抽样核对项目、字段、工作流、附件、权限、历史记录及自动化规则的迁移范围,并先用代表性项目做验证。所谓“平滑迁移”,必须落实到数据映射、差异清单、回滚方案和业务验收,不宜只看产品宣传中的一句概括。

对于尚未形成稳定流程的小团队,先用统一模板和例会规范验证管理方式,可能比立刻引入复杂平台更合适。工具的价值在于降低信息维护成本、提升协作可见性;如果验收标准和责任机制仍然含糊,换工具通常只会把模糊状态搬到另一个界面。

甘特图里程碑全流程:企业管理者最佳实践与一文讲清

七、不同项目情况下,里程碑应该怎么取舍

1. 小型、短周期项目:少设节点,但不要省掉验收

如果项目周期短、参与人少、交付范围集中,可以只保留几个真正影响继续执行的节点,例如范围确认、关键成果验收和交付完成。普通任务继续留在任务层,不必每个工作项都升级为管理里程碑。

短项目最容易犯的错误,是因为“大家都知道在做什么”而不留书面标准。一旦人员临时调整或交付对象改变,口头共识很快失效。简化记录不等于放弃验收。

2. 多团队、长周期项目:提高依赖和变更的可见性

项目跨越多个部门、供应商或业务区域时,重点不一定是增加更多节点,而是把交接、审批、外部输入和阶段决策显式标记。尤其要识别那些团队无法独立控制的依赖,并说明联系人、需要时间和升级方式。

长期项目还应区分稳定基线和滚动预测。范围、技术方案或外部条件变化时,按治理规则调整未来计划,但保留历史决策,避免几年后的复盘只剩下一串被修改过的日期。

3. 高不确定性项目:用短周期验证替代过早锁死日期

探索性研发、业务试点和创新项目在早期通常无法准确预测所有工作。此时可以把里程碑设计成学习和决策结果,例如关键假设是否得到验证、是否具备扩大试点的证据,而不是伪装成精确的远期交付承诺。

这类项目并非不需要计划,而是要把计划重点放在近期可控工作、验证窗口、资源上限和继续投资条件上。随着不确定性下降,再把阶段结果转成更具体的交付里程碑。

4. 合规、财务或外部承诺严格的项目:保留审批和证据链

涉及合规评审、合同节点、付款条件、数据权限或正式验收的项目,里程碑应明确批准角色、所需证据和记录存放位置。完成一项工作与取得正式批准可能是两件事,不能用内部口头确认替代正式流程。

这类项目的计划还要为审查、签字、复核和整改留出合理时间。只计算执行时长、不考虑审批周期,往往会使所谓“按计划完成”在最后阶段失去现实基础。

项目情形 里程碑设计重点 优先避免的做法
小型短周期 少量关键成果与明确验收 每项日常任务都升级为管理节点
多团队长周期 跨团队交接、外部依赖、变更留痕 只维护最终日期,不维护依赖和预测变化
高不确定性 假设验证、阶段决策、近期可控工作 过早把远期预测包装成确定承诺
强合规或外部承诺 审批角色、证据链、正式验收窗口 把内部完成等同于正式批准或对外交付
七、不同项目情况下,里程碑应该怎么取舍

八、管理者可直接带进项目会的检查清单

1. 立项或计划评审时检查

  • 每个里程碑是否对应明确成果,而不是笼统阶段名称?
  • 是否有可检查的完成标准或验收证据?
  • 推进人、验收人和决策人是否明确?
  • 是否识别了会阻塞后续工作的前置依赖?
  • 节点延期会影响哪些交付、业务安排或外部承诺?
  • 计划日期、预测日期和实际日期能否区分?

2. 例会或状态更新时检查

  • 状态是否有证据支撑,而不只是口头判断?
  • 预测日期发生变化时,原因和影响是否已记录?
  • 需要其他团队提供的输入是否有责任人和最晚时间?
  • 当前风险是否已有应对动作、责任人和复查时间?
  • 是否存在需要管理层及时作出的范围、资源或优先级决策?

3. 计划变更或延期时检查

  • 变化是因为工作未完成、验收等待,还是外部条件改变?
  • 调整日期是否会影响其他团队或外部承诺?
  • 是否比较过范围、顺序、资源和分阶段交付等选项?
  • 新计划是否保留原基准和变更理由?
  • 调整后是否增加质量、合规、运维或交付风险?

这份清单不是流程审批表,而是帮助管理者把讨论从“现在什么颜色”拉回到“有什么证据、缺什么条件、需要谁决策”。如果会议时间有限,优先讨论预测将变化、依赖尚未确认和需要决策的节点,而不是平均分配时间给所有任务。

八、管理者可直接带进项目会的检查清单

九、让甘特图从展示工具变成管理闭环

1. 里程碑数量不是成熟度指标

图上节点多,不等于管理成熟;节点少,也不必然意味着控制不足。真正值得关注的是,每个关键节点是否有清晰结果、可核查证据、明确责任和可执行的偏差处理方式。

2. 一张图不需要替所有人回答所有问题

执行团队需要任务级信息,项目负责人需要依赖和风险,管理层需要阶段结果与决策事项。把这些需求全部塞进同一张甘特图,常会让图表变得拥挤。更有效的做法是让不同视图共享同一组真实数据,但呈现不同层级的信息。

3. 下一步从一个真实节点开始改

如果你的甘特图已经有一批里程碑,不必推翻重做。先选一个近期节点,补齐四项内容:完成证据、责任角色、关键依赖和延期影响;再用一次项目例会验证这些信息能不能支持实际决策。若团队仍然无法判断节点是否完成,就先修订定义,而不是再添一个状态颜色。

甘特图里程碑的最佳实践,不是把未来画得毫无偏差,而是让团队在偏差出现时看得见、讲得清、能决策。把每个重要节点从日期改造成有证据、有责任、有后果的管理承诺,甘特图才会从汇报图变成真正可用的项目工具。

常见问题解答(FAQ)

1. 甘特图中的哪些节点适合设为里程碑?

我在做项目计划时,常常不确定阶段任务、交付物和里程碑该怎么区分。有些节点看起来很重要,但如果没有明确的验收标准,我也不知道是否应该放进甘特图。

优先选择代表阶段成果、关键决策或重要前置条件的节点。为每个里程碑写清交付结果和完成证据,例如“方案评审通过”应明确由谁审批、以什么记录为准;日常任务或无法判断是否完成的笼统事项,不宜单独设为里程碑。

2. 一个项目应该设置多少个里程碑?

我担心里程碑设得太少,项目进展会不透明;设得太多,又会让团队忙着更新计划表。尤其在跨部门项目里,我不知道怎样把握合适的粒度。

没有适用于所有项目的固定数量。可以从关键交付、阶段转换、重要决策和外部承诺出发筛选:如果一个节点会影响后续安排或需要管理者决策,就值得评估是否设为里程碑;如果只是普通任务完成,通常保留在任务层级即可。设置后检查每个节点是否有明确负责人、验收依据和管理用途。

3. 如何判断甘特图里的里程碑是否真正完成?

我参加项目例会时,经常听到“差不多完成了”或“正在收尾”,但这些说法很难支撑后续排期。我想知道怎样避免只凭口头汇报更新里程碑状态。

在计划阶段先定义完成标准和可核验证据,并指定负责人与验收人。跟踪时对照证据判断状态,例如审批记录、签收文件、测试结果或已确认的交付物;只有达到预先约定的标准,才标记为完成,未满足时记录剩余事项和预计完成时间。

4. 甘特图里程碑延期后,管理者应该怎么处理?

我遇到过里程碑延期后,团队先把日期往后改,却没有说明原因,也没有评估对其他任务的影响。我想知道怎样处理才能让计划调整真正帮助项目回到可控状态。

先查明延期原因,如前置任务未完成、资源不足、需求变化、返工或等待决策;再检查它对后续任务、交付承诺和资源安排的影响。根据原因决定调整顺序、协调资源、调整范围或重新排期,并记录变更原因、责任人、新日期和受影响节点;不要只改日期而不同步相关方。

核心关键词

读者评论

冯
冯舒然

把里程碑定义为可验收的成果,而不只是日期标记,这个区分很实用,尤其适合跨部门交接。

戴
戴俊杰

保留基准日期、预测日期和实际日期,有助于看清计划何时偏离;文中也说明了日期调整不能替代原因记录。

王
王子涵

里程碑并非越多越好,按风险和决策需要筛选节点,比把每项任务都标成里程碑更利于管理层关注重点。

顾
顾清

情景示例把“完成设计”等模糊表述补上证据和责任角色,拆解思路清楚;实际使用时仍需结合项目自身的验收口径。

文章包含AI辅助创作:甘特图里程碑全流程:企业管理者最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475590

赞 (0)
