甘特图任务条全流程:企业管理者落地方案与一文讲清

甘特图上每条任务都填了起止日期,不代表项目已经可控。管理者真正需要确认的是:任务有没有明确交付物,负责人是否认可排期,前后依赖是否成立,进度变化能不能转化成行动。任务条不是一段画在时间轴上的颜色,而是团队对工作范围、时间承诺和协作关系的共同记录。这篇文章不只讲怎么创建任务条,也会拆解如何排期、更新、识别偏差,以及在项目变化时决定要不要重排计划。

一、先讲结论:任务条的价值在于管理变化

1. 一条可管理的任务条,至少要说清四件事

我判断一条任务条能不能用于管理,不先看颜色、样式或图表是否整齐,而是检查四个问题:要交付什么、谁负责、计划何时完成、完成与否如何判断。若其中任何一项说不清,任务条通常只是日历上的占位符,难以支撑协调和决策。

实际使用时,可以把任务条理解成一份小型工作约定:它表达任务的计划时间区间,也应关联负责人、交付标准和必要的前置条件。不同工具展示字段的方式不同,但这些管理信息应当有一致的记录位置。

  • 交付物:任务结束时应产生什么可检查的结果。
  • 责任人:谁对任务推进负责,谁提供协作或审批。
  • 计划区间:预计何时开始、何时结束,日期依据是什么。
  • 完成标准:满足什么条件后,团队才将任务标记为完成。

2. 甘特图应回答管理问题,而不是只展示日期

一张能用于项目沟通的甘特图,应能帮助管理者回答:近期有哪些任务即将开始或结束?哪个节点依赖外部输入?某项工作延期会影响谁?计划调整后,原定交付日期是否仍然成立?如果图上只有任务名称和日期,管理者仍需逐个询问这些信息,说明图表还没有成为有效的协作界面。

我更建议把甘特图看作“计划与变化的可视化索引”,而不是项目状态的唯一事实来源。图表能暴露时间关系,但不能替代负责人对实际工作的说明,也不能自动判断延期是否会影响最终交付。

3. 先让计划可信,再追求图表完整

企业常见的反向做法,是先要求团队把所有任务填进系统,再讨论工作是否拆得合理。结果是表格很满,计划却不可信。更稳妥的顺序是:先确认交付范围和任务边界,再识别依赖与资源约束,随后排时间,最后决定用什么粒度展示。

管理者不应把“任务条数量多”当作项目管理成熟度。任务过粗,会掩盖交付风险;任务过细,则会让更新成本超过管理收益。好的任务条不是最多,而是足以支持当前层级的判断。

甘特图任务条全流程:企业管理者落地方案与一文讲清

二、背景和真实场景:为什么计划表看起来完整,项目还是会偏

1. 任务条容易在跨部门交接处失真

设想一个常见的企业项目:业务团队确认需求,产品团队整理方案,研发团队开发,测试团队验证,运营团队准备上线。项目启动时,每个部门都能提供一个预计日期,但这些日期未必来自同一套工作假设。研发可能假设需求已经冻结,测试可能假设环境按时就绪,运营则可能假设上线内容不会再改。

如果甘特图只记录各部门报出的日期,它呈现的是多个局部承诺的拼接,而不是一个经过验证的项目计划。前置任务的交付标准没有对齐,后续任务的开始日期就只是建立在未经确认的假设上。

2. 管理者更应关注交接条件,而不只是任务起止日

我在设计任务拆解规则时,会要求团队明确“交接条件”:前一项任务要交出什么,后一项工作才可以真正开始。比如,“需求评审完成”不能只表示会议结束,更应明确评审结论、待办项和责任归属已经记录;“测试完成”也不能只等于测试人员执行过用例,而应说明缺陷如何分级、哪些问题允许带入上线。

交接条件写清楚,甘特图中的依赖才有实际意义。否则即使画出依赖线,团队也可能在前置工作尚未达到可交接状态时,就把后续任务标记为进行中。

3. 任务延期不等于项目必然延期

一项任务晚了两天,影响大小取决于它是否处在关键路径上、后续是否有可用缓冲、相关资源能否调整,以及是否存在可以并行的工作。相反,一项看起来只延误半天的任务,如果卡在外部审批或唯一发布窗口,也可能影响整个交付计划。

因此,管理者不能只按任务条颜色判断风险,也不应把“延期”直接解释成某个成员执行不力。要先判断偏差来自范围变化、工作量估算、资源冲突、等待外部输入,还是任务之间的依赖设计不完整。

4. 一个用于讨论的项目情景

下面用一个情景模拟说明:某团队要在六周内完成一项内部业务系统升级。计划包含需求确认、方案设计、开发、测试和发布准备五个阶段。该例用于演示分析方法,并非某家企业的真实经营数据或行业基准。

初版计划把开发和测试安排成连续任务,但没有记录测试环境交付条件。推进到第二周时,测试团队发现环境准备还依赖另一支团队的配置工作。问题不是“测试任务条画晚了”,而是计划遗漏了一个真实前置任务。此时管理者要做的不是简单压缩测试日期,而是确认环境交付时间、评估可并行的测试准备工作,并重新判断发布节点是否受影响。

计划信息 初版表达 需要补充的管理问题
测试任务 第三周开始,第四周结束 测试环境何时可用?谁确认环境达到可测状态?
开发任务 第二周开始,第五周结束 需求变更如何进入计划?哪些功能必须先交付给测试?
发布准备 第六周完成 审批、培训、数据准备是否有独立责任人和前置条件?

甘特图任务条全流程:企业管理者落地方案与一文讲清

三、常见误区:任务条为什么越维护越没人信

1. 把任务名称写成目标或口号

“完成系统建设”“推进客户上线”“做好市场准备”这类表述往往范围过大,无法直接判断工作由谁完成、完成后留下什么结果。它们可以作为阶段目标或汇总任务,但通常不适合作为单个可执行任务。

更好的写法是采用“动作加对象加结果”的结构,例如“完成核心流程原型并通过业务评审”。这并不意味着每条任务名称都要写成完整句子,而是要让读者能识别实际产出。

2. 把百分比当成精确进度

“完成了百分之七十”听起来清楚,却可能有完全不同的含义:有人按已完成的子任务数估算,有人按工时消耗估算,也有人凭感觉填写。如果团队没有统一口径,这个数字只是在制造一致外观,并不提供可比较的信息。

当工作很难可靠量化时,我更倾向于记录已经完成的交付、剩余工作、当前阻塞和下一步动作。只有当任务能拆成有明确权重的工作包,百分比才更适合用于趋势判断。

3. 把计划日期等同于事实日期

计划开始和结束日期表示预期安排,不等于实际开始、实际完成,也不等于当前预测完成日。如果团队直接覆盖原计划日期,原来的承诺就会消失,复盘时也无法解释项目为何改变。

至少要保留三个概念:基线计划、实际进展、当前预测。工具不能分别记录时,也要有明确的变更记录方式,例如在备注中记录调整时间、原因、影响范围和批准人。

4. 依赖只连线,不定义交付关系

依赖线表示任务之间存在先后关系,但它本身不能说明前置任务交付什么、后续任务从什么条件开始。把“方案设计”和“开发”连起来,却没有说明开发需要冻结哪些接口和规则,仍然可能出现边设计边开发、边开发边改方案的反复。

我会要求对影响关键节点的依赖写出简短说明。对一般协作关系,可以用责任人和备注管理;对会改变后续排期的依赖,则应明确输入、接收方和验收条件。

5. 把颜色当作风险管理

红色、黄色、绿色能帮助快速扫视,但颜色不等于诊断。若团队没有约定颜色代表“已延期”“存在风险”还是“需要关注”,不同成员看到同一种颜色可能做出不同理解。

颜色应是筛选信号,而不是处理动作。真正需要跟踪的是偏差原因、受影响节点、负责人和下一次复核时间。没有后续动作的红色标记,只会让图表越来越醒目,却不会让项目更可控。

6. 任务拆得越细,管理就越精确

任务拆分有收益,也有成本。拆得过粗,管理者看不到关键阻塞;拆得过细,负责人要花大量时间更新微小事项,项目会议也会被状态汇报占满。适合的颗粒度取决于任务不确定性、协作频率和管理层需要做出的决策。

一个实用检查是问:这项工作是否需要单独协调资源、是否有独立交付结果、是否可能单独造成重要偏差?若三个答案都是否,通常可以考虑合并;若其中任何一项是肯定的,则值得单独跟踪。

甘特图任务条全流程:企业管理者落地方案与一文讲清

四、专业判断逻辑:从任务定义到偏差处置的全流程

1. 先从交付结果反推任务

拆任务时,我建议从项目最终交付物向前倒推,而不是从部门名称或组织架构出发。先写清项目最终要交付什么,再列出形成该结果所需的阶段成果,最后把阶段成果拆成可分配、可验收的工作。

例如,“上线业务系统”可以拆成需求确认、方案设计、功能开发、验证、上线准备等阶段;每个阶段还要按真实交付边界继续拆分。是否继续拆,取决于它能否单独分配、独立验收或触发不同的风险判断。

2. 给任务条设置最少但有效的信息

并非每个项目都要配置几十个字段。管理者应先定义团队最常需要回答的问题,再决定字段。对于多数跨团队计划,下面这组信息通常足以建立基本管理能力。

字段 管理用途 填写建议
任务名称 让成员快速理解工作内容 写清动作与交付对象,避免只写“跟进”“处理”等模糊词。
负责人 确定推进与更新的责任主体 可以有协作者,但应明确谁负责推动任务闭环。
计划开始与结束 支持排期、资源协调和偏差观察 根据依赖、可用资源和工作量估算,不要仅按目标日期倒推。
完成标准 减少“做完了”但验收不一致 描述可观察结果,例如评审通过、文档归档或测试条件满足。
依赖关系 判断开始条件与延期影响 只对会影响排期或交付条件的关键依赖做明确记录。
状态与更新时间 判断信息是否仍可用于决策 约定状态词含义,并保留最近更新时间。

3. 用依赖关系排出可执行顺序

先判断哪些工作可以并行,哪些必须等待前置结果,再填写日期。依赖既可能是技术上的先后,也可能是评审、采购、合规审批或外部供应商交付。管理者应特别留意那些“没有它就不能开始”但长期不在计划中的输入工作。

安排并行工作时,也要确认共享资源是否真的可用。两项任务在时间上重叠,不代表同一位专家、测试环境或审批人员能同时满足它们。甘特图能够显示重叠,资源是否冲突仍需结合团队实际工作量判断。

4. 明确进度更新的口径与责任

更新制度不必复杂,但至少要回答三个问题:谁更新、什么时候更新、更新哪些信息。较常见的做法是由任务负责人提供实际进展和阻塞信息,由项目负责人维护跨任务依赖与整体预测。更新频率应随项目变化速度和决策需要确定,不存在适用于所有团队的固定最佳频率。

对状态词也要达成共识。例如,“进行中”表示已经开始实际工作;“受阻”表示当前存在需要外部协助或管理决策才能解除的问题;“已完成”则表示交付物达到约定标准,而非仅仅停止投入。

5. 将延期转化为具体的管理动作

发现日期偏差时,我会按以下顺序判断,避免第一反应就是要求团队“加快进度”。

  1. 核实事实:计划日期、实际完成情况和当前预测是否分别记录,偏差是否已经发生。
  2. 识别原因:区分范围变更、工作量估算不足、资源冲突、等待输入、返工和外部事件。
  3. 检查影响:找出受影响的后续任务、里程碑、外部承诺和共享资源。
  4. 提出选项:评估调整范围、增加资源、改变顺序、使用缓冲或接受日期变化的可行性。
  5. 落实决定:记录负责人、行动期限、重新评估时间以及是否需要同步变更基线。

其中最重要的一步是检查影响范围。单个任务延期,不一定要求全项目重排;但如果它会阻塞多条下游工作,或者涉及不可移动的发布窗口,就应尽早升级处理。

6. 区分基线计划与当前预测

基线计划用来说明团队最初依据哪些范围、资源和假设作出承诺;当前预测用来表达按现有信息预计会发生什么。两者不一致并不必然意味着管理失败,关键是变化是否有原因、是否被及时发现、是否采取了适当的应对措施。

如果计划一变化就覆盖原日期,管理者会失去复盘依据;如果坚持基线日期不动,却不更新当前预测,团队又会失去决策所需的现实信息。两者应同时存在,并在发生重大变更时留下说明。

甘特图任务条全流程:企业管理者落地方案与一文讲清

五、案例与数据观察:用一份模拟计划看出隐藏问题

1. 六周系统升级项目的初版计划

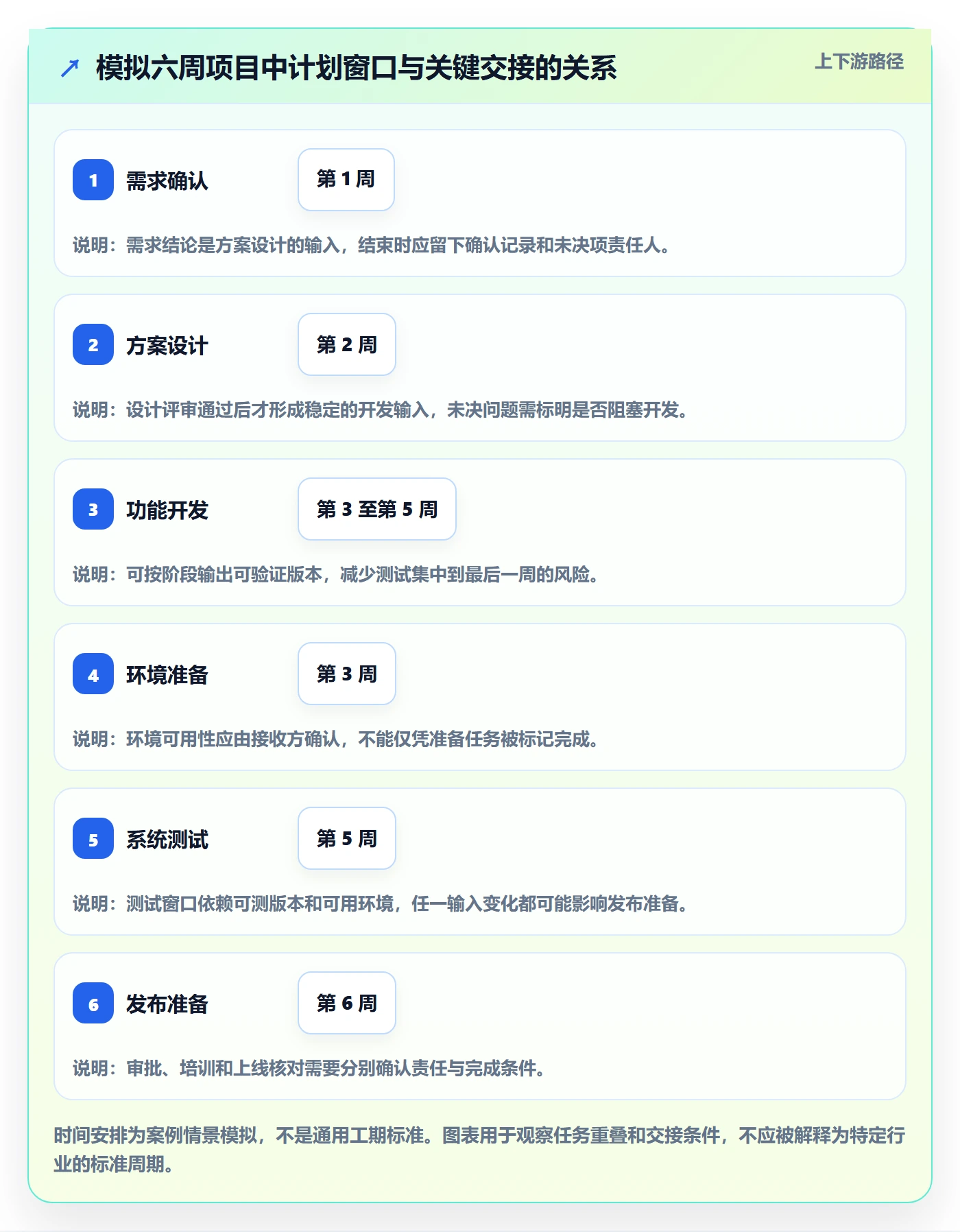

以下案例是情景模拟,目的是展示任务条如何从静态排期变成管理工具。项目包括需求确认、方案设计、开发、测试环境准备、测试和发布准备。项目目标是在第六周末完成业务上线准备,团队需要跨产品、研发、测试和运营协作。

任务 初版计划 负责人 主要依赖
需求确认 第 1 周 业务负责人 业务流程和范围确认
方案设计 第 2 周 产品负责人 需求结论确认
功能开发 第 3 至第 5 周 研发负责人 核心方案评审通过
测试环境准备 第 3 周 环境责任人 资源配置和访问权限
系统测试 第 5 周 测试负责人 可测版本和环境交付
发布准备 第 6 周 运营负责人 测试结论和上线审批

2. 计划检查发现的三个问题

问题一:开发与测试的交接点不明确。“第 5 周测试”没有说明测试对象是完整版本还是可提前验证的阶段版本,也没有定义哪些高优先级缺陷必须在进入发布准备前关闭。

问题二:环境准备虽然有任务,却没有交付条件。任务条写了“第 3 周准备完成”,但没有明确由谁确认环境可用、权限是否配置完成、测试数据是否准备妥当。任务按时结束,仍可能无法支持测试。

问题三:发布准备被压缩成一个大任务。培训材料、上线审批、数据核对和通知安排可能分别由不同角色负责。若它们对上线时间有独立影响,就应在管理层视图中有足够的可见性,不必把每个细节都拆成一条任务,但不能把关键工作完全藏起来。

3. 把任务条调整成可以验证的计划

调整后,团队会把系统测试的开始条件写为“指定版本已部署至验收环境,核心测试数据可用,阻断级缺陷处理路径已确认”。环境准备任务则要由接收方确认交付,而不是仅由执行方自行标记完成。

开发工作可以在不改变总工期的前提下设置阶段性交付点,让测试团队尽早验证高风险流程。发布准备则把审批和业务培训等可能影响窗口的工作单独标出责任人。这些变化未必让甘特图更简单,却会让关键交接更早暴露。

甘特图任务条全流程:企业管理者落地方案与一文讲清

4. 用模拟偏差演示管理决策,而不是追责

假设测试环境比计划晚两天交付。管理者先确认开发是否仍可提供阶段版本,以及测试团队能否先做不依赖环境的用例准备;随后评估测试窗口是否有缓冲、发布审批是否能够并行准备。只有当这些选择都无法维持原定节点时,才需要讨论调整上线日期或范围。

这类判断体现了任务条的真正价值:把“环境晚了两天”从单点状态转化为对下游工作的影响分析。若只在图上把测试条整体往后拖,管理者仍不知道是否影响发布;若直接命令测试压缩周期,也可能把风险转移到质量环节。

甘特图任务条全流程:企业管理者落地方案与一文讲清

六、企业落地:建立轻量、可持续的维护机制

1. 先选一张管理层视图,不要一开始追求全量细节

企业项目往往同时存在执行层计划和管理层计划。执行层需要看具体工作、责任人和交接条件;管理层需要看关键里程碑、跨部门依赖、风险和决策事项。把所有细节都放进一张图,会让不同角色都难以阅读。

可以先建立两层视图:任务负责人维护可执行的工作计划,项目负责人汇总关键节点和风险。两层之间通过任务或阶段成果关联,避免管理层视图变成另一份无人维护的计划。

2. 把更新规则写成团队约定

更新规则的目标不是增加行政负担,而是让信息在需要决策时可信。团队可以在项目启动时明确:哪些事件触发更新、谁负责填写、什么情况需要主动升级。对于依赖变化、范围调整、关键日期预测改变等情况,不应只等例会再补录。

  • 任务负责人维护实际进展、剩余工作和阻塞信息。
  • 项目负责人核对依赖、关键节点和跨团队影响。
  • 决策人确认影响范围较大的范围或日期变更。
  • 会议结束后记录决定、责任人和复核时间。

3. 选择适合自己的更新频率

更新频率应服务于决策,而不是为了看起来管理严格。短周期、高不确定性的任务,可能需要更频繁地同步;稳定且持续时间较长的工作,则可以按团队节奏更新。管理者可以观察一个简单信号:当信息过期时,是否已经导致资源冲突、错误承诺或风险错过?如果经常发生,才需要调整更新机制。

对于跨团队项目,可以把“重大变化即时更新”和“常规状态按约定节奏更新”结合起来。这样既避免每个人每天重复填表,也避免关键风险只能在例会上被动发现。

4. 用试运行而不是一次性立规矩

我建议先选一个范围可控、但确实有跨团队协作的项目试运行。用两到三个关键问题检验这套规则:负责人是否愿意更新?管理者能否据此识别依赖?更新一次是否花费过多时间?如果团队填了很多字段,却没有任何决策因此改变,就应删减字段或重新设计视图。

试运行结束后,复盘的不只是项目是否按期,还要复盘信息质量:计划变更是否有记录,任务完成标准是否产生争议,风险是否提前暴露,会议时间是否减少了重复追问。没有这些观察,组织容易把系统上线误当成管理机制落地。

5. 选择工具时看协同机制,不只看图表样式

选型时,管理者可以从数据结构、权限、依赖处理、变更记录、报表和团队使用成本等方面评估。中大型组织还需要关注跨部门协作、数据治理、部署与安全要求,以及从原有工作方式迁移时的连续性。若组织要求私有化部署或需要迁移既有项目数据,应在决策前用真实样本验证字段映射、历史记录保留和权限规则。

某项目管理工具或某项目管理平台是否合适,应由组织的实际流程和技术约束决定。不要把某项功能是否存在当作唯一标准,也不要把“支持甘特图”直接等同于“支持企业级项目管理”。

六、企业落地:建立轻量、可持续的维护机制

七、不同情况下的行动建议与取舍

1. 任务边界清晰、依赖较少:先保持简洁

如果工作范围稳定、主要由一个团队完成、外部依赖较少,管理者可以使用较粗的任务粒度,重点记录责任人、计划区间和完成标准。此时没有必要为每个小动作创建任务条,否则维护成本可能高于管理收益。

取舍重点是可读性。图上只保留能影响阶段交付和资源安排的信息,其余执行细节由团队在适合的工作清单中管理。

2. 多团队协作、交接频繁:优先补齐依赖信息

如果项目跨部门、跨供应商或需要多轮评审,任务条应突出输入输出、接收人、审批条件和依赖关系。管理者需要更关注交接时点,而不是单纯增加颜色或状态分类。

取舍重点是协作透明度。依赖信息会增加维护工作,但如果缺少它,团队很难判断延期究竟影响谁,也更容易把等待时间误认为执行效率低。

3. 需求变化频繁:保留基线,同时更新预测

探索性项目、客户定制项目或新业务试点,经常需要边做边验证。此时若把所有日期都包装成确定承诺,计划很快会失去可信度。管理者应区分已确认范围和待验证假设,把当前预测与基线计划分开记录。

取舍重点是确定性与适应性。过度追求一张长期不变的计划,会压制合理调整;频繁重排却没有变更说明,又会让团队无法判断承诺变化的原因。解决方式不是避免变化,而是记录变化依据和影响。

4. 项目周期短、风险集中:缩小管理视图,保留关键节点

短周期项目的主要风险可能集中在少数交付点、外部审批或上线窗口。管理者应先识别不可移动的日期和关键输入,再决定是否需要把内部任务拆细。不要因为项目周期短,就忽略测试、审批、数据准备等看起来不显眼但可能卡住上线的工作。

取舍重点是速度与可见性。可以减少低风险任务的细节,但不能把不可逆的关键节点隐藏在一个笼统的“项目收尾”任务里。

5. 团队刚开始使用甘特图:先训练口径,不急着自动化

如果成员对任务负责人、完成标准和状态含义尚未形成共识,过早追求自动排期或复杂报表,可能只是把模糊规则更快地传播出去。先用少量字段和一两个真实项目建立共同语言,再判断哪些流程值得自动化。

取舍重点是标准化的力度。规则太少,数据无法比较;规则太多,团队会把时间花在填表上。管理者应优先标准化会影响协作和决策的定义,而不是统一所有团队的工作细节。

项目特点 任务条重点 需要谨慎的做法
单团队、低依赖 任务结果、负责人、起止时间 过度拆分日常动作
跨部门、交接频繁 输入输出、依赖、接收条件 只画依赖线、不写交付条件
需求变化频繁 基线、当前预测、变更原因 覆盖原日期或固守失效计划
短周期、节点集中 不可移动节点、审批与准备工作 把关键活动合并成模糊收尾任务
团队刚开始采用 统一任务和状态口径 先上复杂流程再补管理共识
七、不同情况下的行动建议与取舍

八、管理者自查清单:这张甘特图能不能支撑决策

1. 检查任务是否可执行

  • 每项关键任务是否有明确负责人?
  • 交付物和完成标准是否能被其他人核验?
  • 任务是否拆到能独立分配和跟踪的程度?
  • 是否存在只有名称、没有明确工作内容的任务?

2. 检查排期是否有依据

  • 计划日期是否考虑资源可用性和外部输入?
  • 关键依赖是否经过前后团队共同确认?
  • 并行任务是否会竞争同一位关键人员或共享资源?
  • 重要节点是否留有经过说明的缓冲安排?

3. 检查进度与变更是否可信

  • 团队是否区分计划日期、实际进展和当前预测?
  • 状态词和进度比例是否有一致定义?
  • 日期调整后是否保留原计划和变更原因?
  • 信息过期时,是否有明确的更新责任人?

4. 检查风险是否转成行动

  • 延期是否评估了对下游任务和关键节点的影响?
  • 受阻事项是否有负责人、协作方和复核时间?
  • 管理者是否比较过调整范围、资源、顺序和日期等选项?
  • 项目会议结束后,决定是否回写到计划中?

如果一张图能回答这些问题,它就不只是项目展示材料,而是团队共同维护的工作模型。反过来,如果任务条很多,却无法解释关键日期为什么成立,优先要修正的通常不是图表样式,而是任务定义、依赖确认和更新规则。

八、管理者自查清单:这张甘特图能不能支撑决策

九、结语:把任务条变成有依据的承诺

1. 从一个真实项目开始,先做三件事

甘特图任务条的全流程可以归纳为三件事:把工作定义清楚,把时间安排建立在可验证的依赖和资源上,把变化转成具体行动。任务条不负责替管理者做决定,但能让计划假设、协作关系和风险变化更容易被看见。

下一步,不必先搭建一套复杂模板。选一个正在推进的项目,找出最关键的十几项任务,逐条补齐负责人、交付标准和依赖条件;然后区分初始计划与当前预测,约定谁在什么情况下更新。运行一段时间后,再根据团队真正使用的信息调整字段和视图。

我认为,企业判断甘特图是否落地,不该只看图有没有按时更新,而要看它是否让团队更早发现依赖问题、减少反复追问,并让延期后的决策更有依据。一条任务条真正的完成,不是颜色变绿,而是交付被确认、影响被说明、下一步责任有人接住。

常见问题解答(FAQ)

1. 甘特图中的任务应该拆分到什么粒度?

我做项目计划时,经常纠结一项工作要不要继续拆小,拆得太粗看不出进度,拆得太细又很难维护。尤其是跨部门协作时,我想知道怎样判断任务条是否已经细化到可以执行。

判断标准不是固定的天数,而是这项任务是否有明确负责人、可交付结果和可判断的完成条件。如果一项任务包含多个负责人、不同交付物或明显不同的前后步骤,就应继续拆分;如果拆分后只是增加记录负担、却没有提升跟进和协作的清晰度,就可以保持当前粒度。

2. 甘特图任务条的开始和结束时间应该怎么安排?

我以前排期时会先给每项工作填上起止日期,但项目执行后才发现,有些工作必须等其他任务完成,有些则可以并行推进。我想知道怎样避免日期只是平均分配出来的,看起来完整却无法落地。

先确认任务之间的先后依赖和可并行关系,再结合工作量、负责人可用时间、外部交付条件与团队经验安排日期。对每个关键日期,最好能说明估算依据;如果前置任务变化,应重新检查受影响的后续任务,而不是只修改单条任务的结束时间。

3. 甘特图中的任务进度应该如何更新?

我在项目会上常看到任务条显示一个进度百分比,但不同负责人对百分比的理解并不一样,有人按投入时间估算,有人按完成事项估算。我想知道怎样更新,才能让管理者看到的信息可信且可比较。

先由团队约定统一的进度口径;若按交付物计算,可用已验收的工作量除以计划总工作量,并明确各交付物的权重。若无法可靠量化,不要为了填百分比而制造精确感,应记录已完成事项、剩余工作、当前阻塞和更新时间,同时区分计划日期、实际日期与最新预测日期。

4. 任务条显示延期后,管理者应该怎么处理?

我遇到过任务条一变红,会议就只追问谁拖了进度,但后续任务是否受影响、需要谁协助却没有说清。我想知道管理者看到延期时,应该先判断什么,怎样把异常转成具体行动。

先确认延期原因及其影响:核对是工作量变化、需求调整、资源不足还是前置任务未完成,再检查受影响的下游任务和关键交付节点。随后明确处理负责人、所需协作、重新评估时间,以及是否需要调整范围或计划;任何日期调整都应保留原计划与变更原因,便于团队追踪。

核心关键词

读者评论

胡
胡婉清

文中把任务条和交付物、负责人、完成标准联系起来,这比单纯填起止日期更实用,尤其适合跨部门项目。

莫
莫舒然

关于保留基线计划、实际进展和当前预测的建议很关键,直接改日期确实会让后续复盘缺少依据。

钱
钱宇轩

依赖关系不能只画线,还要写清前置交付条件,这一点很有操作性;否则后续任务看似按时开始,实际可能并不具备开工条件。

章
章悦

文章没有把延期简单归因于个人,而是提醒排查资源、外部输入和范围变化,判断更全面。不过具体排查流程还可以配一个示例。

陆
陆雅楠

任务颗粒度要结合协调和决策需要来定,这个观点比较实际。若拆得过细,状态维护本身也会成为团队负担。

文章包含AI辅助创作:甘特图任务条全流程:企业管理者落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475420
