甘特图如何做好计划时间?企业管理者落地方案与操作步骤

甘特图上的日期填得越满,项目就越容易按时交付吗?实际恰恰相反:如果任务没拆清、等待时间没算进来、关键人员被多个任务重复占用,图表只会把不可靠的承诺画得更整齐。企业管理者要用甘特图做好计划时间,重点不是先画任务条,而是先把交付范围、任务依赖、工期依据和更新规则变成团队共同遵守的计划。

我更愿意把甘特图看作一套“计划,执行,偏差处理”的管理机制,而不是一张静态排期图。下面以一个明确标注为模拟的企业系统上线项目,拆解如何从目标开始排期、怎样发现计划中的薄弱点,以及延期时如何做取舍。文中的项目数据仅用于演示计算与判断方法,不代表行业统计或真实客户结果。

一、先给结论:甘特图能呈现计划,不能替团队完成计划

1. 可靠排期要先满足四个条件

一份可执行的甘特图,至少要回答四个问题:项目最终交付什么;每项工作由谁负责、如何验收;任务之间有哪些前置依赖;计划偏离时由谁判断、怎样调整。缺少其中任何一项,图表都可能看起来完整,却无法指导管理决策。

我在排期评审中会先看任务和依赖,再看日期。日期是前面判断的结果,不是计划的起点。若任务尚未拆到可估时、前置关系未确认,就先填入开始和结束日期,等于把未知问题藏进日历里。

2. 甘特图真正要管的是时间承诺

项目计划不是“希望哪天完成”的愿望清单,而是团队在已知范围、资源和风险下,对交付时间作出的可检查承诺。承诺可以调整,但调整必须有原因、影响范围和决策记录;否则每次改日期都像是在维护图表,而不是管理项目。

管理者的核心任务不是让甘特图看起来没有红色,而是让红色尽早出现、尽早解释,并尽早触发行动。进度偏差被及时发现,团队仍有选择;等到里程碑已经失守,通常只能在加资源、减范围、延时间和承担质量风险之间被动取舍。

3. 计划完整度比图表复杂度更重要

小型任务用简单表格也能管理;跨部门项目即使使用专业项目管理平台,若没有明确负责人、前置任务和更新口径,也不会自动变得可控。工具负责呈现和协作,项目治理负责判断和决策,两者不能互相替代。

甘特图如何做好计划时间?企业管理者落地方案与操作步骤

二、先看真实工作场景:为什么日期都填了,项目还是会延期

1. 表面上的延期,常常从计划阶段就开始了

设想一个企业系统上线项目:业务部门提出上线日期,项目负责人把“需求确认、开发、测试、培训、上线”五个阶段放进甘特图。初看计划简洁清楚,执行两周后却发现,测试环境尚未准备、关键接口需要外部团队确认,培训材料又必须等流程定稿才能制作。

此时项目并不是单纯“执行慢了”。真正的问题是计划把阶段名称当成了可执行任务,却没有把环境准备、接口确认、材料审核等前置工作纳入范围。后续所有日期都建立在不完整的任务清单上,哪怕团队加班,也未必能追回关键依赖造成的等待。

2. 工作时间和日历时间不是一回事

“开发需要五天”通常只描述了投入工作量或理想作业时长,不一定代表五个日历日后就能交付。任务可能要排队等待环境、评审、客户反馈或其他团队的资源;负责人也可能同时承担日常工作。排期时要把实际作业、等待和资源占用分开记录。

例如一项接口联调需要两天实际操作,但要等测试环境开放,并预约另一团队的工程师。若团队只把两天写入图表,计划就漏掉了外部条件。更好的做法是把“环境准备”“资源确认”“联调执行”拆开,并标明责任人与依赖对象。

3. 计划越细不一定越可控

把一项工作拆成几十个几小时的子任务,可能让图表显得精确,却增加维护成本。若负责人每天都要更新大量微任务,进度数据容易变成填表负担。相反,只写“完成系统建设”又过于粗略,无法发现延期究竟发生在哪个环节。

我通常会以“能否明确负责人、交付物、完成标准和主要依赖”作为任务拆分的判断线。若一项任务无法回答这些问题,通常还需要拆解;若拆得更细也不会改变排期、协作或风险判断,则未必值得单独管理。

甘特图如何做好计划时间?企业管理者落地方案与操作步骤

三、排期前先拆掉五个常见误区

1. 误区一:把任务名称写成阶段口号

“推进上线”“做好测试”“完成推广”都不是足够清晰的任务描述。执行者无法据此判断交付物是什么,管理者也难以确认完成状态。应把阶段口号改成能验收的产出,例如“完成核心流程测试并关闭阻断级缺陷”或“提交经业务负责人确认的培训材料”。

2. 误区二:把工作量直接当作工期

两天工作量不等于两天后交付。负责人若只有一半时间可投入,任务的实际历时可能更长;如果任务还要等待审批或数据输入,就需要把等待条件单独纳入计划。不要把估算写得像精确测量,计划应同时记录假设和不确定性。

3. 误区三:默认所有任务都能并行

并行可以缩短日历工期,但前提是任务之间没有必须满足的依赖,而且资源确实可用。若同一名业务专家同时负责需求确认、验收和培训,图表上三项任务并行不代表现实中能并行完成。

管理者要区分两类约束:一类是工作逻辑约束,例如测试必须等功能构建完成;另一类是资源约束,例如多个任务争用同一个人或设备。前者决定任务先后关系,后者决定实际排队和可用性。

4. 误区四:把计划基线当成不能修改的承诺

计划基线的价值是保留初始承诺,用于比较计划与实际,而不是要求项目永远不变。范围变更、外部条件变化或风险真正发生时,计划可以重排;但要保留旧版本、变更原因、影响评估和批准记录,避免用不断覆盖日期的方式抹掉偏差。

5. 误区五:只更新进度,不更新判断

把任务状态从“进行中”改成“延期”,只是记录现象。管理者还需要确认延期原因、影响哪些后续工作、是否触及里程碑、有哪些应对选项,以及谁负责推动。没有这些信息,甘特图只会越来越红,却不会告诉团队下一步做什么。

甘特图如何做好计划时间?企业管理者落地方案与操作步骤

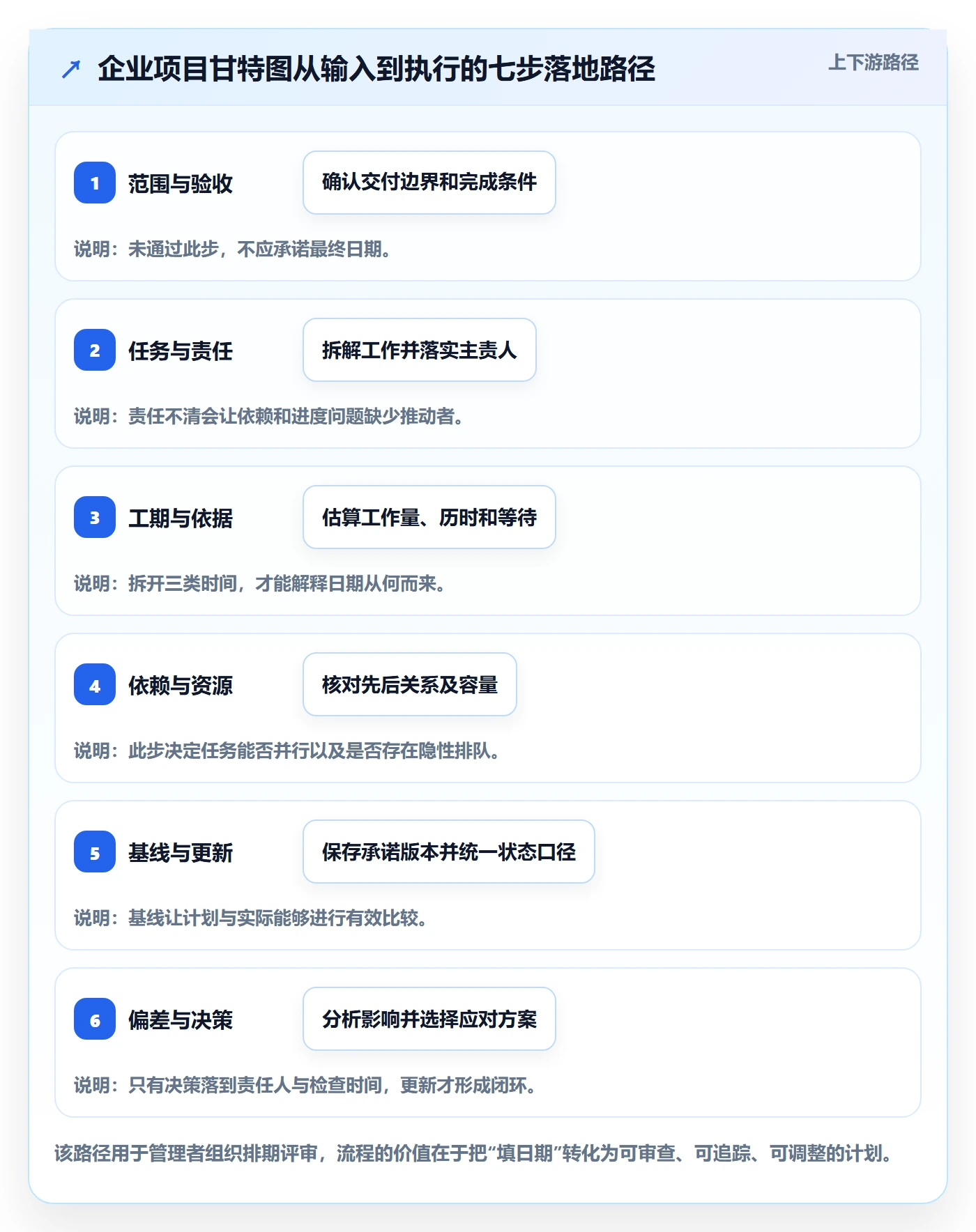

四、企业管理者落地排期的七步法

1. 明确交付范围与完成标准

先写清项目要交付什么、由谁验收、达到什么条件才算完成,以及本轮不包含哪些内容。范围描述不必复杂,但应能阻止团队把“做完”理解成不同结果。对于跨部门项目,还要确认业务负责人、技术负责人和最终决策人的职责边界。

例如“完成新流程上线”还不够具体,可以进一步约定覆盖哪些业务场景、哪些用户参与试运行、哪些关键问题必须关闭。完成标准越明确,任务拆解和工期估算越有依据。

2. 按交付物拆出可管理任务

可以从成果或阶段开始拆解,再逐项写成能执行的工作。每项任务至少要有明确的责任人、交付物和完成判定。协作方可以有多个,但最好只有一个对结果负责的主责人,避免出现“大家都参与、没人负责”。

  • 交付物:这项工作结束时留下什么成果?
  • 责任人:谁对完成结果负责?
  • 验收标准:依据什么判断完成?
  • 依赖条件:开始之前必须满足什么?
  • 风险提示:哪些外部因素可能影响日期?

3. 估算工期并写明估算依据

优先参考相似任务的历史记录,再由实际执行者评估本次差异。若没有历史数据,可以先给出一个有依据的估算范围,并注明关键假设,例如“测试数据在某日之前准备完成”“评审人在指定时间内反馈”。不确定性越高,越不应把单点日期包装成确定承诺。

估算时把三件事分开:实际工作量、日历历时、等待时间。还要考虑负责人的可用时间,不能默认所有成员都全天投入项目。这样做不是为了把计划故意拉长,而是避免把不存在的产能写进排期。

4. 画出前置依赖,而不是只排一串日期

逐项确认任务能否同时开始,还是必须等某项交付完成。常见依赖包括业务确认、数据准备、审批、环境开放、供应商交付和跨团队接口。对每个关键依赖,最好写明提供方、最迟需要时间和未按时提供时的升级路径。

关键路径可以帮助识别哪些任务的延误会直接推迟整体完工,但它不是所有项目风险的完整答案。资源冲突、质量返工、范围变化和外部审批都可能改变实际关键路径,因此需要在项目推进中重新检查。

5. 核对资源容量与并行假设

把关键人员、设备和共享团队的投入放到同一时间轴上检查。若某位专家同时被安排在三个必须同日完成的任务中,就要重新安排顺序、寻找替代资源或调整承诺日期。不要为了压缩总工期而默认资源可以无限复制。

资源检查不一定要做到精确到每小时。对于企业管理者,更重要的是识别关键角色是否过载、外部团队是否确认投入、同一团队是否同时承诺多个高优先级项目。

6. 建立基线、里程碑和更新口径

计划经过项目负责人和关键干系人确认后,保存一个基线版本。设置少量真正影响决策的里程碑,例如范围确认、方案评审、测试通过和上线决策。里程碑不是把每项普通任务都标成重要节点,而是帮助管理层快速判断项目是否进入下一阶段。

同时约定状态口径。比如“已完成”必须有可验收产出,“进行中”要有剩余工作判断,“受阻”要注明阻塞原因与责任方。更新频率按项目节奏定:变化快的项目可以更频繁检查,稳定项目不必为了形式每天更新。

7. 设置偏差升级和变更流程

事先约定什么情况需要升级处理,例如关键里程碑可能失守、外部依赖超过约定时间、关键资源连续冲突,或范围变更会影响交付日期。升级时提交的不是一句“项目有风险”,而是偏差、原因、影响、可选方案和建议决策。

任何正式改期都要同步相关负责人,并记录旧计划、新计划、变化原因、决策人和下一次检查时间。这样既允许计划适应现实,也避免团队各自维护不同版本。

甘特图如何做好计划时间?企业管理者落地方案与操作步骤

五、模拟案例:把“上线日期”拆成可追踪的计划

1. 项目背景与初版任务

以下是一个虚构的企业内部系统上线项目,用来演示排期逻辑。项目组由业务、技术、测试和培训角色组成,计划目标是在评估后确定上线窗口。初版计划只有五项:需求确认、系统开发、测试、培训、上线准备;项目负责人把它们按顺序放入图表,但没有写出交付物、依赖和资源条件。

评审时,团队发现“需求确认”包含业务流程梳理与审批,“测试”依赖测试环境和脱敏数据,“培训”依赖最终流程确认。于是将阶段拆成更具体的任务,并把外部准备事项纳入计划。这样做后,原先看似连续的五个阶段,变成可分工、可检查的任务网络。

2. 示例排期表

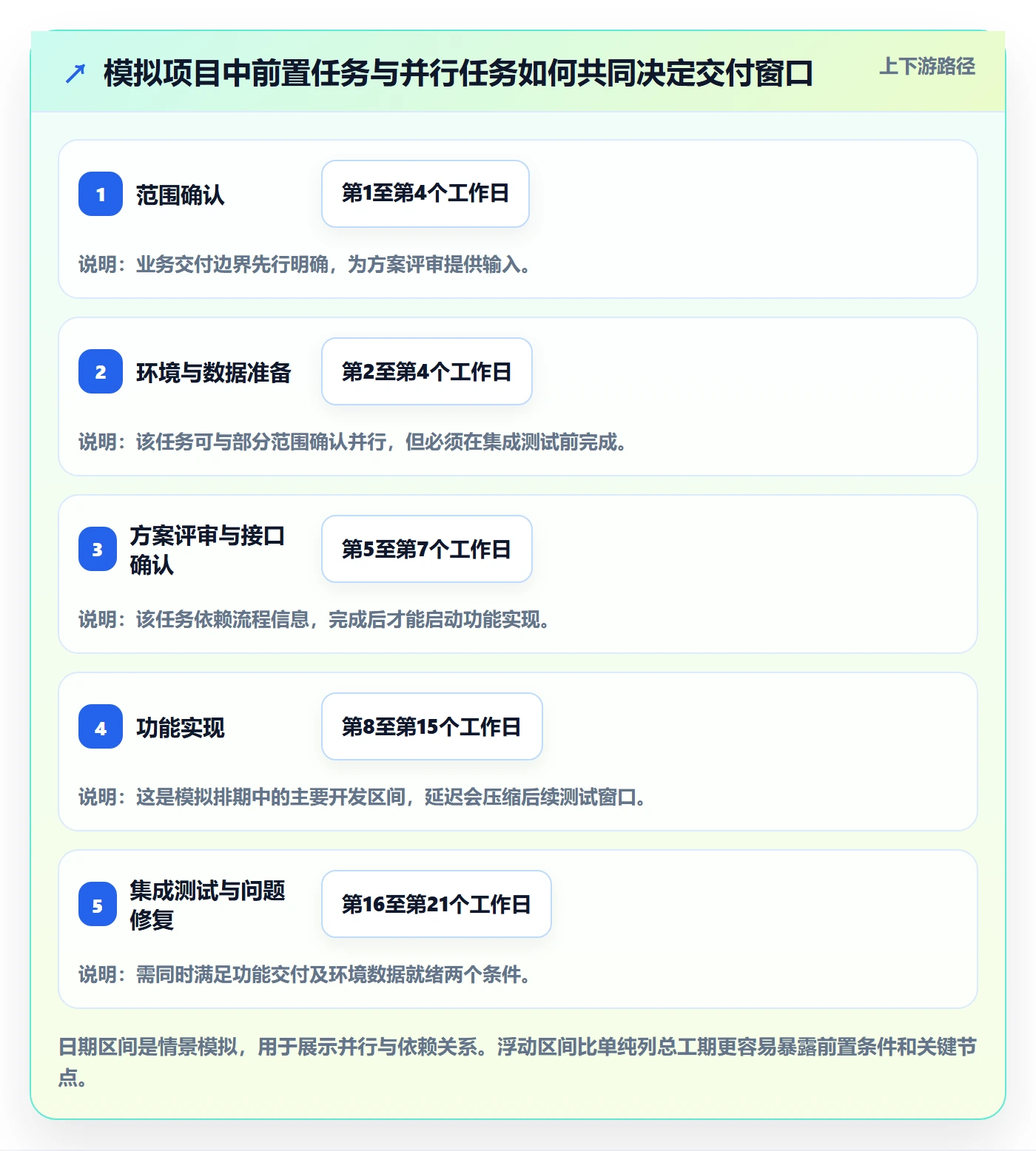

下表中的日期和工期均为模拟数据,目的是展示字段结构。企业实际使用时,应根据工作日历、团队容量、历史记录和交付约束重新评估。

任务 负责人 前置条件 模拟工期 完成判定
业务流程与范围确认 业务负责人 项目目标已确认 4个工作日 范围及验收标准经相关负责人确认
测试环境与数据准备 技术支持负责人 环境资源已申请 3个工作日 环境可用,测试数据通过检查
方案评审与接口确认 技术负责人 业务流程初步确认 3个工作日 接口责任方及关键方案完成确认
功能实现 开发负责人 方案评审通过 8个工作日 约定功能完成并提交测试
集成测试与问题修复 测试负责人 功能实现、环境及数据准备完成 6个工作日 约定测试范围完成,阻断问题已处理
培训材料与用户培训 业务培训负责人 关键流程定稿 4个工作日 材料确认,目标用户完成培训安排
上线评审与执行准备 项目负责人 测试和培训准备达到门槛 2个工作日 上线条件、回退方案和责任人确认

3. 计划评审中要追问的不是“能不能更快”

评审时,我会优先问三类问题。第一,哪些任务的完成是后续工作的真实前提?第二,关键负责人是否同时承担其他项目,资源是否已确认?第三,如果环境或外部接口晚到几天,哪些工作能先做,哪些节点会受到影响?这些问题比直接要求每项任务缩短一天更有价值。

例如,培训材料的初稿可能可以在流程定稿前准备,但最终版本仍需业务确认。若把“初稿”和“最终确认”拆成两项,就可以让部分工作提前开始,同时保留真实依赖,避免把整项培训虚假地设为完全并行。

4. 偏差发生后的处理示例

假设测试环境比模拟计划晚两天开放,管理者不应立即把所有后续任务统一后移。先判断测试数据是否能提前准备、哪些功能可以在隔离环境中验证、环境延误是否影响集成测试的关键路径,再评估对上线评审的影响。

如果影响可以通过调整测试顺序消化,就记录新的执行安排和检查点;如果无法消化,则准备清晰的方案供决策:维持范围并调整日期、压缩非关键范围、增加资源,或接受经评估的质量风险。每个选项都要讲明代价,不能只说“想办法赶上”。

甘特图如何做好计划时间?企业管理者落地方案与操作步骤

甘特图如何做好计划时间?企业管理者落地方案与操作步骤

六、不同项目条件下,行动方式要有所区别

1. 范围较稳定、依赖清晰的项目

这类项目适合用相对完整的甘特图管理任务顺序、责任人和里程碑。管理者可以重点检查关键路径、资源容量和验收条件,更新节奏按项目变化频率安排。计划不必过度拆细,但关键交付和外部依赖必须可见。

2. 需求持续变化、探索性较强的项目

对于需求仍在验证的工作,不宜把远期每项任务都写成确定日期。可以把近期任务排得更细,把远期工作保持在阶段或范围层级,并设置定期重新估算的节点。甘特图仍可用于展示阶段目标和依赖,但需要与需求变更、迭代计划和风险评审结合。

3. 多团队共享资源的项目组合

当多个项目同时争用同一批专家、测试环境或供应商时,单个项目的甘特图不足以揭示全局冲突。管理者要先看资源组合:哪些承诺有明确优先级,哪些项目的关键人员已超载,哪些工作可以错峰。此时,跨项目资源视图往往比继续细化单项目任务更有决策价值。

4. 外部审批或供应商依赖较多的项目

把外部事项写成正式任务,而不是留在备注里。明确谁负责跟进、需要对方提供什么、最迟何时到位、逾期后由谁升级。若外部时间无法控制,可设置情景计划:按时到位、轻度延迟和显著延迟分别会影响哪些工作与承诺。

5. 选择工具时看管理机制,而非只看图表样式

如果团队使用项目管理平台,应评估它是否支持任务依赖、负责人和权限、基线或版本管理、进度更新、变更记录及跨项目资源视图。对于中大型组织,还要考虑私有化部署、数据权限、历史系统迁移和多团队协作方式;这些条件应在选型中逐项验证,不能仅凭功能宣传判断。

如果现有工具已经能稳定呈现任务与依赖,先把排期规则跑通通常比立即更换工具更重要。若团队受制于权限分散、数据无法统一、迁移成本不可控等问题,再通过小范围试点验证新平台是否解决实际瓶颈。工具选择是管理方案的一部分,不是工期准确性的替代品。

甘特图如何做好计划时间?企业管理者落地方案与操作步骤

七、延期时如何取舍:别把所有目标都当成不可变

1. 先确认延期属于哪一种问题

延期可能来自估算偏差、范围新增、外部等待、资源冲突、质量返工或决策迟缓。原因不同,应对方式也不同。若原因是范围持续增加,单纯催促执行通常无效;若是资源冲突,重新排优先级可能比要求个人加班更有效。

管理者可以把每次偏差归入一个主因,并同时记录次要影响。这样做不是为了追责,而是为了判断下一步该改变任务、资源、范围还是承诺日期。

2. 用影响与代价比较可选方案

常见选择包括调整交付时间、缩小范围、增加资源、改变顺序和分阶段交付。每项选择都有成本:延长时间可能影响市场窗口;压缩范围可能减少首期能力;增加资源需要考虑沟通与接手成本;改变顺序则可能带来返工或质量风险。

选择 更适合的情况 主要代价 评估重点
调整交付日期 范围不能删减,质量门槛不可降低 外部承诺或后续安排可能受影响 重新核实依赖和可实现日期
缩小首期范围 核心价值可独立交付,部分功能可延期 部分用户需求延后满足 确认范围拆分不破坏端到端流程
增加或调整资源 任务可拆分,新增人员能及时承担工作 协调和交接可能增加成本 核实资源到位时间与技能匹配度
调整任务顺序 存在可并行工作,且不会引入高风险返工 可能增加接口协调复杂度 确认前置条件与质量验证没有被跳过
接受风险并加快交付 业务有明确紧急性且风险可监控 缺陷、返工或服务中断风险上升 设置回退方案、责任人和停止条件

3. 让决策建立在选项上,而不是口号上

“必须按原日期上线”不是完整的决策,因为它没有说明范围、资源和风险如何处理。有效的项目汇报至少应包含:当前偏差、主要原因、受影响的任务和里程碑、可选方案、各方案代价、建议方案及需要谁拍板。

如果管理层选择维持日期,就需要明确同步改变什么条件,例如压缩非核心范围或增加已确认的资源。若范围、资源、质量标准和日期都不允许变化,团队就没有真实的调度空间,甘特图也无法创造额外产能。

甘特图如何做好计划时间?企业管理者落地方案与操作步骤

八、从一张图到管理闭环:更新、复盘与检查清单

1. 进度更新至少要同步三类信息

第一是计划与实际:原计划是什么,当前实际完成到哪里;第二是差异原因:为什么提前、按期或落后;第三是行动安排:谁负责处理,何时检查结果。只有状态、没有原因和行动的更新,无法支持项目决策。

更新方式应与项目风险相匹配。变化快、依赖多的项目需要较密集的检查;稳定项目可以采用较低频率。重点不是统一规定每周几更新,而是确保风险在影响关键节点之前被看见。

2. 复盘估算偏差,为下一轮计划留下依据

项目结束后,比较计划工期与实际历时,检查偏差是否集中在某类任务,例如审批等待、测试准备或跨团队交接。不要只得出“估算不准”的结论,还要找出估算时漏掉了什么信息,以及哪一项管理机制可以提前识别问题。

团队可以逐渐积累自己的历史基准:相似任务通常需要多少工作日、等待环节在哪里、返工主要由什么触发。样本有限时要谨慎使用,不要把少数项目的结果包装成普遍规律;但即使是小规模内部记录,也比完全凭感觉填日期更有参考价值。

3. 管理者排期检查清单

  • 项目范围、交付物和验收标准是否经过相关负责人确认?
  • 任务是否拆到有负责人、有产出、可判断完成的程度?
  • 工期是否区分工作量、日历历时和等待时间?
  • 任务前置关系、外部依赖和共享资源是否已经核对?
  • 关键里程碑、计划基线和状态口径是否明确?
  • 延期时是否有原因分析、影响评估、决策人和变更记录?
  • 项目结束后是否把计划偏差和实际经验沉淀为下一次估算依据?

4. 下一步怎么做

如果你手上已有一张甘特图,不必先换模板或重画全部任务。先选一个近期关键里程碑,逐项检查它的前置条件、责任人、估算依据和资源冲突;再挑一个可能延期的任务,写出原因、影响与备选方案。完成这两项检查,通常就能发现图表最需要补的管理信息。

甘特图做好计划时间的关键,不是把未来画得更确定,而是让不确定性更早被看见、让每个日期都能解释、让每次变更都能推动决策。先把范围和依赖说清,再排任务与资源;先保存基线,再跟踪实际;发生偏差时,先分析影响,再决定改日期、改范围还是改资源。图表只有进入这套闭环,才真正成为企业管理者的计划工具。

八、从一张图到管理闭环:更新、复盘与检查清单

常见问题解答(FAQ)

1. 用甘特图制定项目计划时,应该先做什么?

我以前做计划时,常常先把任务和日期填进表里,结果执行中才发现交付范围没说清,任务也拆得不够细。企业项目里,应该从哪里开始,才能避免计划一开始就失真?

先明确项目交付物、完成标准和计划范围,再按阶段或交付物拆分任务。每项任务尽量有明确产出、负责人和完成条件;如果一项任务无法估算工期或明确责任,通常还需要继续拆解。

2. 甘特图里的任务工期应该怎么估算?

我排期时经常把预计投入的工作时间直接当成日历工期,最后被审批、等待反馈或人员排队拖慢。有什么方法能让计划时间更接近实际?

把工作量、任务持续时间和等待时间分开估算。先参考类似工作的历史记录,再与实际执行人确认所需时间,并单独识别审批、外部反馈、资源排队等等待环节;不确定性较高的任务应标注估算依据和风险,不要把估算写成确定承诺。

3. 甘特图中的任务依赖和资源冲突怎么处理?

我曾经为了缩短项目周期,把几项工作安排成同时开始,后来发现它们都依赖同一份交付物,还抢同一位关键人员。排甘特图时,怎样判断哪些任务可以并行?

逐项确认任务的前置条件,例如审批完成、资料到位或上游交付验收后才能启动的工作应设置依赖;只有条件允许且资源可用时,任务才适合并行。排期时还要核对关键人员、设备和外部资源是否被重复安排,并检查依赖链上可能影响最终交付日期的任务。

4. 项目延期后,应该如何更新甘特图?

项目执行中出现延期时,我以前只是把任务结束日期往后挪,但没检查后续节点和对外承诺是否受影响。管理者应该按什么步骤处理,才能让团队使用同一份计划?

先记录实际进度并确认延期原因,再检查受影响的后续任务、里程碑和资源安排。根据影响决定是否调整资源、任务顺序、交付范围或完成日期;保留原计划与变更记录,明确变更责任人、决策和下一次检查时间,并及时同步相关人员。

核心关键词

读者评论

曾
曾云舟

文章把实际作业时间和等待时间分开讲很实用,外部环境和人员排期确实常被漏算。

严
严沐阳

任务拆分是否合适,用负责人、交付物和验收标准来判断,比单纯追求细到小时更可操作。

唐
唐可欣

基线不是不能调整,而是改期要记录原因、影响和决策人,这有助于避免不同团队各自维护一套日期。

曾
曾雨桐

资源冲突的例子说明了纸面并行不等于实际并行,排期评审时应核对关键人员的可用时间。

郭
郭宁

文中明确说明案例数据是模拟值,这点很重要;实际估算仍应结合团队历史记录和项目条件。

文章包含AI辅助创作:甘特图如何做好计划时间?企业管理者落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475402

赞 (0)
飞飞飞飞
甘特图怎么做?企业管理者落地方案:甘特图从0到1
上一篇 38分钟前
里程碑最佳实践:企业管理者甘特图落地方案,常见问题
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
