甘特图里已经画出任务箭头,项目仍可能晚六个工作日:原因往往不是“没有排计划”,而是计划只记录了任务先后,却没有把交付责任、实际等待、承诺日期和延误传导放在同一条数据链上。企业管理者要分析依赖关系,不能只看哪根线连着哪根线,而要判断:前置任务是否按承诺交付、后续任务实际等了多久、延误是否消耗了缓冲,以及下一步该由谁采取什么动作。本文用一组明确标注为情景模拟的数据,拆解如何从甘特图发现依赖风险,并把判断转成可执行的管理决策。

一、先讲结论:甘特图要从“排期图”变成“决策界面”

1. 依赖关系落地的核心不是画线,而是形成闭环

我分析项目甘特图时,首先会检查图上的依赖关系能不能回答五个问题:谁交付前置成果、谁接收、承诺时间是什么、实际何时具备开工条件、发生偏差后谁来处理。若图上只有任务名称、起止日期和连线,管理者看到的只是计划结构,并没有看到承诺是否兑现。

一条可管理的依赖,至少要把任务关系与责任、时间、状态和阻塞原因关联起来。关系线说明“先做什么、后做什么”;责任信息说明“由谁交付、谁验收”;实际日期和阻塞记录说明“偏差发生在哪里”;升级规则则决定“超过什么条件后采取行动”。这些信息缺一项,依赖就可能仍停留在计划层面。

我的判断是:甘特图最有价值的地方,不是让管理者看见所有任务,而是让管理者提前看见哪些承诺正在变成下游风险。因此,分析重点应从任务完成率转向依赖链的可交付性、等待时间和缓冲消耗。

2. 管理者需要关注三类结果

  • 当前状态:前置任务是否按计划完成,后续任务是否具备开工条件,关键交付物是否已经验收。
  • 传导影响:某项偏差会不会推迟关键里程碑,是否有可用缓冲,是否存在替代路径。
  • 管理动作:需要补资源、明确交付口径、调整顺序、缩小范围,还是升级到跨部门负责人协调。

只报“完成了百分之多少”,往往无法回答这些问题。一个项目即使整体完成率很高,只要一个高风险前置交付没有兑现,后续测试、验收或上线就可能全部受影响。反过来,少数非关键任务延期,也未必需要管理层介入。

依赖关系落地方案:企业管理者开展甘特图的数据分析案例解析

二、背景与场景:一条六天偏差是怎样出现的

1. 先说明案例边界,避免把模拟数据写成行业事实

下面用一个跨部门系统交付项目作情景模拟。项目包含数据权限与字段映射、接口开发、联调验证、验收测试四项串行任务,最后连接上线里程碑。案例中的工作日、任务时长和偏差均为便于演示而设置的模拟值,不是某家企业的实测结果,也不代表行业平均水平。

案例的目的不是证明某种管理方式必然能把延期减少多少,而是演示一套可复核的分析过程:先固定计划基线,再对比实际日期,然后拆分前置任务偏差、等待时间和执行时长变化,最后判断哪些偏差真正影响里程碑。

2. 计划与实际进度对照

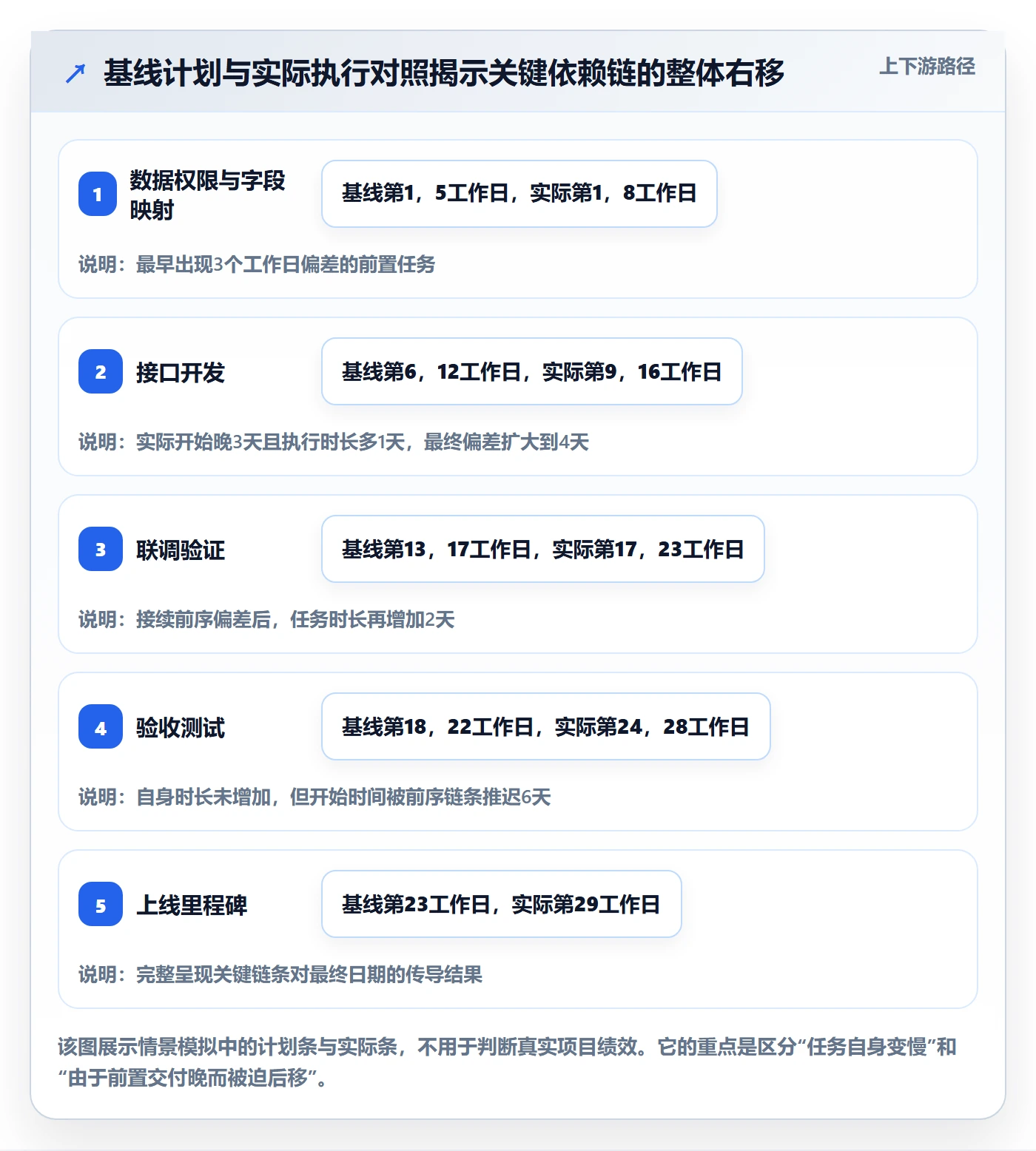

任务 基线计划 实际完成 偏差 直接依赖对象
数据权限与字段映射 第1,5个工作日 第1,8个工作日 晚3个工作日 接口开发
接口开发 第6,12个工作日 第9,16个工作日 晚4个工作日 联调验证
联调验证 第13,17个工作日 第17,23个工作日 晚6个工作日 验收测试
验收测试 第18,22个工作日 第24,28个工作日 晚6个工作日 上线里程碑
上线里程碑 第23个工作日 第29个工作日 晚6个工作日 项目结束节点

表面上看,项目从第23个工作日移到了第29个工作日,延期原因似乎是“前面任务都晚了”。但管理者真正需要知道的是:最初的3天偏差如何传到后续任务?接口开发自身是否也变慢?联调多出的时间是等待环境,还是测试返工?只有拆开这些问题,才知道该调整流程、资源还是计划假设。

依赖关系落地方案:企业管理者开展甘特图的数据分析案例解析

3. 先观察数据,再决定是否归因

在这个模拟中,接口开发开始时间比基线晚3天,执行时长又多1天,因此其结束偏差为4天。联调验证接着晚4天开始,且比原计划多2天,最终结束偏差扩大到6天。验收测试自身时长没有增加,但因为联调完成晚,开工也晚了6天。

这个拆分支持一个有限结论:上线晚6天,与前序依赖链的日期变化相吻合。但仅凭日期吻合,不能断言全部延期都由依赖关系造成。真实项目还要核查范围变化、人员缺席、返工、环境故障、审批延迟和工作日历等因素,防止把相关变化误写成单一因果。

三、常见误区:看起来在跟进,实际没有管住依赖

1. 把甘特图上有箭头,当成双方已达成承诺

连线只能表达计划上的逻辑关系,不能自动证明供给方接受了交付日期,也不能证明接收方确认了验收条件。跨部门项目中,计划负责人可能把某团队的任务排入甘特图,但对方负责人并未确认工作量、交付范围或优先级。

我会把“被排入计划”和“已确认承诺”作为两个不同状态管理。前者表示计划人员提出了安排;后者至少要求责任人、交付物、目标日期和验收口径得到确认。没有这个区分,图上的确定日期很容易被误读为组织共识。

2. 只盯任务完成率,不看实际等待

任务的执行时长和等待时长不是一回事。团队可能只需要两天完成配置,却因账号审批、环境申请或数据确认等了五天。如果系统只记录开始和完成日期,管理者会看到“任务花了七天”,却无法判断其中多少是实际工作、多少是阻塞等待。

等待时间也不能不加区分地全部归为依赖问题。审批排队、资源冲突、外部供应方未交付和需求返工,处理方式不同。至少要为阻塞事件记录开始时间、解除时间、原因分类、责任方和影响任务,避免用一个笼统的“卡住”掩盖真正原因。

3. 把关键路径当成项目启动时算好就不再变化的答案

关键路径依赖任务关系、工期估算、日历和约束条件。项目实际推进后,工期变化、任务拆分、资源安排或依赖关系调整,都可能改变关键路径。管理者若长期沿用启动阶段的关键路径,容易把关注点放在已经不再决定完工日期的任务上。

关键路径也不是对未来的保证,而是基于当前计划数据的计算结果。它适合用来识别当前最可能影响完工时间的链条,不能替代风险判断、承诺确认和持续更新。

4. 用一个延期总数代替原因分析

“项目晚了六天”是结果,不是诊断。相同的六天,可能来自一个关键前置交付延迟,也可能来自多个非关键任务并行偏差;可能由等待造成,也可能是任务估算偏短。若原因没有拆分,管理层常见的反应就是统一加人或催办,既可能浪费资源,也可能把真正的流程问题留到下一个项目。

分析时应保留基线版本和实际变更记录。若每次修改计划都覆盖原始日期,项目最终看上去可能“始终按计划完成”,但组织会失去评估估算质量和依赖兑现情况的依据。

5. 把关联关系直接写成因果结论

前置任务延期与里程碑延期同时出现,不代表前者必然是唯一原因。尤其是多团队、多供应商或复杂系统项目,范围调整、资源挪用和决策等待可能同时发生。专业分析要先描述观察到的事实,再提出可验证的解释,并列出还需核对的因素。

观察到的现象 可以先做的判断 仍需核实的因素
前置任务晚完成,后续任务也晚开始 存在时间上的传导关系 后续任务是否有缓冲、是否能提前并行
任务总时长变长 执行或等待环节可能发生变化 工作量、返工、人员投入和阻塞时段
多个任务集中依赖一个团队 可能存在资源或交付单点风险 该团队是否确认容量、优先级和替代交付人
三、常见误区:看起来在跟进,实际没有管住依赖

四、专业判断逻辑:把依赖数据变成可核查的风险信号

1. 先统一依赖记录的最小字段

我建议先建立足以支撑分析的最小记录,而不是一开始就追求复杂的项目数据模型。关键在于每条依赖都能识别供给方、接收方、计划交付时间、实际交付时间和状态变化。

  • 关系字段:前置任务、后续任务、依赖类型及其必要性。
  • 责任字段:交付负责人、接收负责人、协同团队或外部单位。
  • 时间字段:基线开始与完成时间、最新预测时间、实际开始与完成时间。
  • 交付字段:交付物说明、验收条件、确认人和确认时间。
  • 事件字段:阻塞开始与解除时间、原因分类、处理动作及升级记录。

不同组织可以按流程调整字段,但不要把“计划日期”和“最新预测日期”混为一列。基线用于复盘原始承诺,预测日期用于当前管理,两者同时保留才能看见计划如何变化。

2. 识别五类值得管理者追问的信号

第一类是关键依赖未确认。任务已经进入基线计划,但供给方没有确认交付范围或日期。此时风险未必已经转成延期,却意味着计划的确定性不足。

第二类是前置任务偏差持续扩大。如果预计完成日期一再后移,且后续任务没有可用缓冲,管理者应检查是否需要调整资源、交付拆分或整体预测。

第三类是等待时间反复出现。一次等待可能是偶发;同类依赖在多个迭代或项目中反复因审批、环境或数据准备阻塞,则更像流程性瓶颈。

第四类是依赖集中在单一责任方。多个关键节点同时依赖一个团队、供应商、审批人或系统接口,会形成容量和决策上的单点风险。

第五类是缓冲被提前消耗。当前任务虽然仍显示“未逾期”,但后续可用缓冲已经明显缩小。只看任务是否红灯,往往会错过风险尚未变成实际延期的窗口。

依赖关系落地方案:企业管理者开展甘特图的数据分析案例解析

3. 用一组互补指标,而不是一个红黄绿状态

建议把状态判断拆成“偏差、等待、影响、集中度”四个维度。偏差看计划与预测日期之差;等待看具备工作条件却不能推进的时长;影响看该依赖对里程碑和下游任务的传导;集中度看关键交付是否过度依赖某个责任方。

这些指标不应机械地汇总成一个总分后就自动决定行动。一个依赖即使偏差只有一天,如果它位于没有缓冲的关键链条,风险也可能高于一个偏差三天但有充足浮动时间的非关键任务。

分析维度 建议观察量 管理者要追问的问题
日期偏差 实际或预测完成日期减去基线完成日期 偏差是一次变化,还是连续滚动扩大?
等待情况 阻塞时长、发生次数、原因分类 团队是在执行任务,还是在等待条件具备?
里程碑影响 剩余缓冲、受影响下游任务数、关键路径变化 偏差是否正在压缩项目可恢复空间?
责任集中度 关键依赖数量及其责任方分布 是否存在一个不可替代的交付单点?

4. 设阈值要看项目特征,不要照抄统一天数

管理者常问“延期几天就该升级”。我不建议不分项目周期地规定统一阈值。一个计划周期只有两周的迭代,延误两天可能已经很严重;一个持续数月的项目,某个非关键任务偏差两天可能仍在缓冲范围内。

更可操作的做法是结合项目周期、里程碑缓冲、任务关键程度和组织响应时间设定触发条件。例如,关键交付预测晚于基线且剩余缓冲不足以覆盖一次常见阻塞时,触发负责人复核;跨部门依赖到期仍未确认时,触发项目负责人协调。这里的条件应由组织用历史项目校准,而不是伪装成通用标准。

依赖关系落地方案:企业管理者开展甘特图的数据分析案例解析

五、案例拆解:从六天里程碑偏差追到具体管理动作

1. 拆分延期构成,而不是停在“前面没做好”

回到模拟案例,数据权限与字段映射晚了3个工作日,构成最早的偏差。接口开发由于开工条件未齐,开始时间后移3天;其自身执行又比原计划多1天,因此结束时累计晚4天。联调验证接续晚4天开始,自身时长再增加2天,最终累计晚6天。验收测试没有增加执行时长,但因为上游完成较晚,开始和结束都后移6天。

用瀑布式拆分看,里程碑偏差由“前置交付晚3天、接口执行多1天、联调执行多2天”构成,合计6天。这个拆分只是案例模型中的日期核对结果;如果真实项目中存在并行任务、浮动时间或范围变更,还要重新计算净影响,不能直接把各项天数相加当成普遍规则。

依赖关系落地方案:企业管理者开展甘特图的数据分析案例解析

2. 分析等待原因,找到能被管理动作改变的环节

假设项目问题记录显示,接口开发等待数据权限确认2个工作日,联调验证等待测试环境准备3个工作日,验收测试等待完整样例数据1个工作日。这里需要谨慎:等待时长与任务延期不是天然一一对应关系。若等待与任务执行重叠、被其他工作吸收,或者本来存在缓冲,实际里程碑影响可能小于等待时长。

因此,我会把每次阻塞映射回甘特图,核对发生时间、影响任务、可否并行以及剩余缓冲。若环境准备可以与接口开发并行,环境晚三天未必造成三天净延期;若环境是联调启动的硬性前提,且没有替代环境,那么相同的三天就更可能传导到后续节点。

3. 把诊断转换为责任清晰的动作

对数据权限确认问题,动作不应只是“提醒业务部门尽快处理”。更具体的做法是明确谁提供字段映射、谁确认权限范围、谁验收结果,以及最晚确认时间;如果确认人缺席,指定替代负责人。这样处理的是交付接口,而非仅仅催促个人。

对测试环境准备问题,应检查环境申请是否能提前进入项目计划、是否有环境就绪检查项、是否存在可复用环境,以及环境配置责任是否明确。若每个项目都在联调前临时申请,问题更可能是流程设计,而不是某次执行偶然失误。

对样例数据等待问题,应在验收计划中明确数据准备责任、格式、数量和验收条件。若业务方无法提前交付完整数据,可以评估脱敏样例、分批提供或先行验证数据结构,但要清楚记录替代方案的边界,避免把临时绕行误当作正式交付。

4. 比较备选方案,不把“加人”当默认答案

方案 可能收益 成本与风险 适用条件
补充关键任务资源 对可拆分、可并行的工作可能缩短执行时间 需要交接成本;复杂任务增加人员不一定线性提速 瓶颈确实来自容量不足,且任务可分解
调整任务顺序并行推进 可能让环境准备、数据核对与部分开发并行 接口未稳定时并行可能造成返工 任务存在可独立交付的子集,且风险可隔离
缩小首期交付范围 有机会保住核心里程碑 需要业务确认取舍,后续补齐范围会产生新成本 核心价值可与次要功能分开验收
调整上线日期 减少不合理压缩带来的质量与返工风险 可能影响客户承诺、运营安排或外部窗口 不可压缩的前置条件尚未满足,且替代路径不可行

如果项目采用项目管理平台或任务系统,甘特图中的基线、预测、责任人、阻塞事件和审批记录最好能够相互关联。对于中大型企业及100人以上组织,工具评估还应检查跨团队权限、项目组合视图、数据导出、审计能力、部署方式和迁移成本。PingCode可作为候选工具之一:其产品信息提到支持私有化部署和Jira平滑迁移,面向中大型企业及100人以上组织。对有国产替代需求的团队,这些能力值得纳入评估;

但是否适配,仍应通过实际迁移验证、权限模型核对、数据完整性测试和试点项目结果判断,不能仅凭“支持迁移”就认定任何团队都能零成本切换。

六、不同情况下的行动建议:按风险性质安排下一步

1. 依赖未确认,但计划尚未开始

这时优先做承诺核对,而不是等到任务逾期后再催。请供给方确认交付内容、负责人、日期和验收条件;接收方确认输入是否足够。若关键依赖仍未确认,甘特图应显示为“待确认”或类似状态,不要用看似确定的日期制造虚假确定性。

2. 前置任务已经偏差,后续还有缓冲

先重算剩余缓冲和预测完成日期,再决定是否升级。如果缓冲仍足以覆盖当前偏差及合理风险,可保持观察,但应设定下次复核时间和触发条件。不要因为“还没影响里程碑”就不记录,也不要因为任务变红就立即调动所有资源。

3. 关键依赖已经压缩缓冲或威胁里程碑

需要把问题带到能调配资源、改变范围或确认优先级的人面前。升级材料应简洁说明:原计划、当前预测、影响链、可选方案、各方案代价和需要的决策时间。只提交“某任务晚了几天”,管理者很难判断该批准什么。

4. 阻塞重复发生,且跨多个项目出现

重复阻塞应从单项目问题上升为流程改进议题。若多个项目都在权限审批、测试环境、外部数据确认等环节等待,PMO或流程负责人可以分析事件频率、持续时长和受影响项目,检查是否能建立统一服务时限、标准交付清单或预先准备机制。

5. 工期数据不稳定或样本很少

先建立记录习惯,不要急着用少量样本制定精确阈值。按任务类型、团队、工作日历和复杂度分组,逐步积累实际时长与等待原因。样本不足时,管理者可以用区间和情景分析表达不确定性,例如“预计五至七个工作日”,而不是给出缺少依据的单点承诺。

依赖关系落地方案:企业管理者开展甘特图的数据分析案例解析

七、不同情况下的取舍:速度、确定性与管理成本如何平衡

1. 项目复杂度低、依赖少:避免把流程做得比项目更重

小型项目、单团队交付或依赖关系简单时,不需要为每条普通任务建立复杂审批链。可以只对影响关键里程碑的依赖维护责任、日期和状态,其余任务沿用团队常规看板。管理动作要与风险相称,否则记录成本会挤占执行时间。

2. 跨部门依赖多:优先统一交付接口

当项目涉及研发、业务、数据、运维、采购或外部供应商时,复杂度通常不只来自任务数量,而来自责任边界和承诺口径不一致。这类项目应优先把交付物、接收标准、责任人和升级路径说清楚。甘特图可以呈现关系,但不能替代跨部门约定。

3. 关键路径紧、时间窗口固定:在速度与返工风险之间权衡

如果上线窗口、监管节点或客户承诺不可移动,可以评估并行作业、预先准备和分阶段验收,但每种提速方法都要注明新增风险。并行开发可能缩短等待,却可能增加接口变化后的返工;压缩测试时间可能保住日期,却可能扩大上线质量风险。管理层应看到的是取舍,不是只有“按期”这一种目标。

4. 组织尚未形成稳定数据口径:先保留可复盘数据,再追求自动化

工具能够帮助展示计划、依赖和状态,但如果不同团队对“开始”“完成”“阻塞”“验收通过”的定义不同,自动化只会更快地产生不可比的数据。先统一最小口径,再逐步配置提醒、预测和报表,通常比一开始追求复杂仪表盘更稳妥。

管理目标 优先投入 需要接受的代价
快速启动项目 只确认关键依赖和里程碑责任 早期预测精度有限,需要更频繁校准
提高计划可信度 保留基线、实际日期、等待原因与承诺确认 项目成员需要承担持续更新记录的成本
降低跨团队单点风险 识别集中依赖,准备替代交付人与并行路径 可能需要额外预留资源或提前投入准备
保住固定上线窗口 评估范围切分、并行推进和优先级调整 需接受范围变化、返工风险或后续补齐成本
七、不同情况下的取舍:速度、确定性与管理成本如何平衡

八、落地步骤与检查清单:让每次项目复盘都改善下一次排期

1. 按八步建立可执行的依赖分析流程

  1. 定义分析对象:先选一个有明确里程碑、跨团队依赖或延期风险的项目,不要一开始试图覆盖全部项目。
  2. 冻结计划基线:记录初始日期、任务关系、日历和关键假设,后续变更保留版本与原因。
  3. 确认关键承诺:让交付方和接收方确认责任人、交付物、日期及验收条件。
  4. 持续记录实际:记录真实开始、真实完成、最新预测以及阻塞发生和解除时间。
  5. 分类解释偏差:区分执行时长增加、等待、返工、范围变化、资源冲突和外部条件变化。
  6. 回算里程碑影响:检查依赖链、缓冲、并行任务和关键路径变化,不把局部延期直接等同于项目延期。
  7. 明确决策和责任:给出可选动作、成本、影响和决策期限,记录由谁批准、谁执行。
  8. 复盘并校准:项目结束后比较估算与实际,调整任务类型的工期假设、依赖模板和风险检查点。

2. 评审甘特图时使用六个问题

  • 关键任务的前置依赖是否已经得到责任双方确认?
  • 基线日期、最新预测日期和实际日期是否分别保存?
  • 阻塞记录能否区分等待、返工、审批和资源不足?
  • 哪些任务正在消耗缓冲,哪些任务只是局部偏差?
  • 多个关键交付是否集中依赖同一责任方或外部条件?
  • 本次分析最终触发了什么管理动作,结果如何验证?

如果这些问题没有答案,优先补数据口径与责任确认,不要先追求更多图表。若答案已经清晰,再考虑自动提醒、风险视图和项目组合分析,让工具减少重复整理,而不是把不完整的数据包装成精确预测。

依赖关系落地方案:企业管理者开展甘特图的数据分析案例解析

3. 下一步怎么做

如果你正在管理一个延期风险项目,可以先抽取一条影响里程碑的依赖链,保留原始基线,补齐责任人、承诺日期、实际日期和阻塞原因。再用一次项目评审核对偏差究竟来自前置交付、任务执行、等待还是计划假设,并把分析结果转换成一个明确动作:由谁在何时完成什么交付,或者由谁决定资源、范围和日期取舍。

依赖关系分析的价值,不在于把甘特图画得更复杂,而在于让风险更早变得可见、可解释、可处置。当每次偏差都能回到具体任务、责任接口和决策记录,甘特图才不只是计划展示工具,而会成为企业持续改善交付能力的管理依据。

常见问题解答(FAQ)

1. 甘特图中的依赖关系怎样才算真正落地?

我在项目计划里已经给任务连了依赖线,但开会时还是经常发现前置任务没人跟进、后续任务也不知道何时能开始。想确认甘特图上的关系要补充哪些信息,才能用于日常管理。

依赖线只是计划关系的呈现。要让依赖可管理,至少为每条关键关系记录前置任务、后续任务、双方责任人、计划交付日期、当前状态和阻塞原因,并持续更新实际开始与完成时间。检查时重点看责任是否明确、承诺日期是否可追踪,以及状态变化是否会触发提醒或升级处理。

2. 分析甘特图依赖关系时,应该采集哪些数据?

我想用甘特图判断项目为什么延期,却发现不同团队对“已完成”“等待中”的理解并不一致。有时计划日期齐全,但事后说不清任务究竟等了多久、卡在什么环节。

把数据分为三类记录:计划数据包括基线开始和完成日期、工期及工作日历;执行数据包括实际开始和完成日期、当前进度;事件数据包括阻塞开始与解除时间、原因、责任方和处理动作。统一状态定义和日期口径,并将依赖等待与审批、资源不足、返工等原因分开,才能比较偏差并定位问题。

3. 如何判断延期是由依赖关系造成的?

我看到某个任务比计划晚了几天,后续里程碑也有偏移,但不确定这是前置任务拖延造成的,还是资源不足、审批或返工导致的。仅凭甘特图上的箭头,能不能直接归因?

不要仅凭依赖线归因。先核对前置任务的计划与实际完成时间,再确认后续任务何时具备开工条件、实际何时开始,并记录期间的等待时长及原因;同时检查资源、审批和返工等其他影响因素。只有时间顺序和事件记录都支持依赖传导,且排除了主要替代原因,才可判断依赖是延期的重要因素,并说明仍可能存在的其他影响。

4. 发现甘特图上的关键依赖有风险后,管理者应该采取什么行动?

我在进度会上发现几个任务都依赖同一个团队交付,但只把风险标红似乎没有改变进度。作为管理者,我希望知道如何把分析结果转成具体动作,也不想随意设一个不适用的延期阈值。

先确认受影响的后续任务和里程碑,核实依赖责任人、承诺日期及当前阻塞原因;再根据项目缓冲、剩余工期和风险容忍度决定是否调整顺序、协调资源或升级处理。明确动作负责人和复查日期,并在甘特图中更新预测日期;项目结束后比较基线与实际日期、等待时长及阻塞原因,用于校准后续估算和风险阈值。

核心关键词

读者评论

段
段思源

把基线日期和最新预测日期分开记录很实用,覆盖原计划会让延期复盘失去依据。

刘
刘宁

案例明确是情景模拟,也提醒读者不能只凭日期先后认定因果,这点比较严谨。

秦
秦欣然

文章将执行时长与阻塞等待拆开分析,有助于区分资源、审批和交付口径等不同问题。

文章包含AI辅助创作:依赖关系落地方案:企业管理者开展甘特图的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475339

赞 (0)
飞飞飞飞
甘特图如何做好依赖关系?企业管理者协同管理与操作步骤
上一篇 40分钟前
里程碑流程与规范:企业管理者甘特图协同管理关键指标
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
