甘特图最容易失败的方式,是把它画得很完整,却没人更新。企业项目真正需要的不是一张漂亮的时间轴,而是一套能回答“谁负责、前置条件是什么、现在偏差在哪里、接下来由谁采取行动”的协同机制。本文从适用判断、任务拆分、依赖管理、更新规则到工具取舍,讲清甘特图怎样从排期表变成可维护的项目计划。
一、先讲结论:甘特图管的是计划协同,不是替团队做决定
1. 一张图必须能支持具体管理动作
甘特图把任务放到时间轴上,让团队看见各项工作的开始时间、持续时间和先后关系。企业管理者使用它,目的不应止于“看起来进度清楚”,而应是更快地识别延期、依赖冲突、资源冲突和需要决策的事项。
我判断一张甘特图有没有管理价值,通常会问四个问题:任务是否足够具体、每项任务是否有明确负责人、前后置关系是否可信、状态更新后是否会触发下一步行动。如果只填了任务名称和日期,图表只是排期的可视化;只有责任、依赖、状态和处理机制都能运转,它才是协同工具。
2. 先明确图表的边界
甘特图擅长表达“计划如何随时间展开”,不擅长代替团队讨论“该做什么”和“为什么延期”。它不能自动解决目标不清、优先级冲突、负责人缺位或决策拖延。把这些问题交给图表,结果往往是字段越来越多,真正需要解决的事情仍然无人处理。
我的核心判断是:图表负责暴露问题,管理机制负责解决问题。如果团队每周只更新颜色和完成百分比,却不处理阻塞、变更和决策请求,那么甘特图只是更整齐的汇报材料。
3. 用四个问题验收一张甘特图
- 看计划:能否在一分钟内看出主要阶段、关键里程碑和当前所处位置?
- 看责任:每项关键任务是否有唯一的直接负责人,协作方是否清楚?
- 看依赖:关键任务之间的前后置条件是否标明,是否能发现等待和冲突?
- 看行动:任务延期或受阻后,是否有升级、协调或重新排期的处理规则?
这四项里有两项答不上来,就不应急着美化图表。先补齐管理信息,再决定用表格、看板还是甘特图呈现。图表复杂度应由项目管理需要决定,而不是由工具能提供多少字段决定。

二、什么时候用甘特图:先看项目复杂度,再选管理视图
1. 适合用甘特图的项目特征
如果项目有明确的开始与结束窗口,工作需要按阶段交付,任务之间存在前后依赖,且多位负责人需要围绕共同节点协作,甘特图通常有价值。新品发布、系统上线、工程交付、跨部门营销活动等项目,往往同时具备这些特征。
尤其当管理者需要回答“某个里程碑是否受影响”“哪些任务正在等待前置工作”“不同团队的时间安排是否冲突”时,时间轴比单纯的任务清单更直观。项目参与者越多、交付链条越长,越需要把计划关系显性化。
2. 不必强行使用甘特图的情况
任务很少、周期很短、工作之间几乎没有依赖时,用待办清单通常更轻便。需求持续变化、无法合理估算完成时间的工作,也未必适合一开始就排出细到每日的甘特图。过早确定日期,会把不确定性伪装成精确计划。
对于持续迭代、优先级经常变化的团队,可以用看板管理流动中的任务,再用里程碑计划呈现较稳定的交付目标。甘特图与看板不是非此即彼:前者回答“计划和依赖如何安排”,后者更适合回答“工作当前流转到哪一步”。
3. 先选视图,后选软件
选择前应先写下管理者最想看见的三件事。如果核心诉求是关键节点和跨团队依赖,就需要时间轴和依赖关系;如果关注的是每日工作流转,状态看板可能更合适;如果要检查资源冲突,还需要资源占用或负责人负载视图。
| 项目情况 | 优先考虑的视图 | 主要管理问题 | 需要警惕 |
|---|---|---|---|
| 短周期、少量任务 | 任务清单 | 谁在什么时候完成什么 | 不要为了形式引入过多维护字段 |
| 存在阶段和前后依赖 | 甘特图 | 节点是否受前置工作影响 | 依赖和日期要由执行团队确认 |
| 任务持续流入、优先级频繁变化 | 看板或迭代视图 | 工作如何流转、哪里积压 | 避免把长期预测当成固定承诺 |
| 多项目共用关键人员 | 组合计划加资源视图 | 资源是否过载、项目优先级如何协调 | 不能只看单个项目的局部排期 |
工具选择也应从管理视图反推。先用一两个真实项目验证团队能否持续维护,再决定是否需要更复杂的平台功能。不要为了“上系统”而把原有流程一次性迁移成一套没人理解的字段体系。

三、制作甘特图的完整流程:从交付物拆到可执行任务
1. 先说清目标、范围和验收结果
项目目标应描述最终要交付什么,以及怎样判断完成。比如“上线一个新系统”仍然太宽泛,可以拆成完成需求确认、通过用户验收、完成数据迁移、正式切换等可验证结果。边界同样重要:明确哪些工作不属于本次项目,能减少执行中途不断追加任务造成的计划失真。
我建议先写出交付物和验收标准,再安排日期。若验收人、交付形式和完成定义尚未明确,团队讨论工期时容易把“开工”“提交”和“验收通过”混为一谈。
2. 按交付结果拆任务,不要只拆成会议和动作
任务颗粒度既不能太粗,也不宜细到每个操作都成为一条任务。一个实用的判断方式是:任务是否能被某位负责人接手,是否有可识别的完成条件,是否能在约定的检查周期内发现偏差。如果一个条目持续很久、跨越多个责任人或包含多个验收结果,就可能需要继续拆分。
反过来,如果某项任务只需要几分钟、没有独立验收价值、也不影响进度判断,把它单列出来会增加更新负担。任务拆分的目标不是追求条目数量,而是让责任、进度和风险能够被真实观察。
3. 补上负责人、日期、里程碑和依赖
一个可执行的任务至少要有任务名称、直接负责人、计划开始时间、计划结束时间和完成定义。复杂项目还应记录前置任务、参与团队、风险或阻塞状态。是否加入预算、工时、优先级等字段,取决于管理问题,不必一次全部启用。
负责人要尽量明确到实际承担交付的人。一个任务如果写着“产品、研发、运营共同负责”,往往等于没有唯一责任人。可以有协作者,但应指定一位直接负责人负责推进、同步和确认结果。
4. 识别依赖关系,区分硬依赖与管理上的先后
“先做A再做B”不一定都是真正的依赖。硬依赖指没有A的结果,B在逻辑上无法开始;管理顺序则可能只是团队习惯或偏好。把两者混为一谈,会让排期被不必要地锁死,也会让团队误以为所有任务都必须串行完成。
例如,系统上线前可能必须完成数据迁移演练,但培训材料初稿可以与部分测试并行准备。明确哪些任务可以并行,能减少排期中的人为等待。不过并行也不是越多越好:如果共享同一位关键人员,表面上的并行计划仍可能在执行时形成资源冲突。
5. 建立基准计划,并把不确定性写出来
完成任务拆分和依赖确认后,再讨论持续时间和日期。对已有经验、范围清楚的工作,可以给出较稳定的估算;对未知因素较多的工作,则应记录估算假设、待确认事项或风险区间,不要只填一个看似精确的日期。
基准计划用于识别偏差,不是对未来的保证。范围、资源、外部审批或技术条件变化时,应说明调整原因、影响到的节点以及由谁批准,而不是悄悄改掉原日期,让计划失去比较价值。
- 确认项目目标、交付物和不在范围内的事项。
- 拆分阶段和任务,给每项关键任务设定完成条件。
- 指定直接负责人,并确认协作团队及验收人。
- 标记关键里程碑、前置依赖和可并行工作。
- 估算持续时间,说明假设和不确定因素。
- 与执行人员一起确认计划,再建立基准版本。

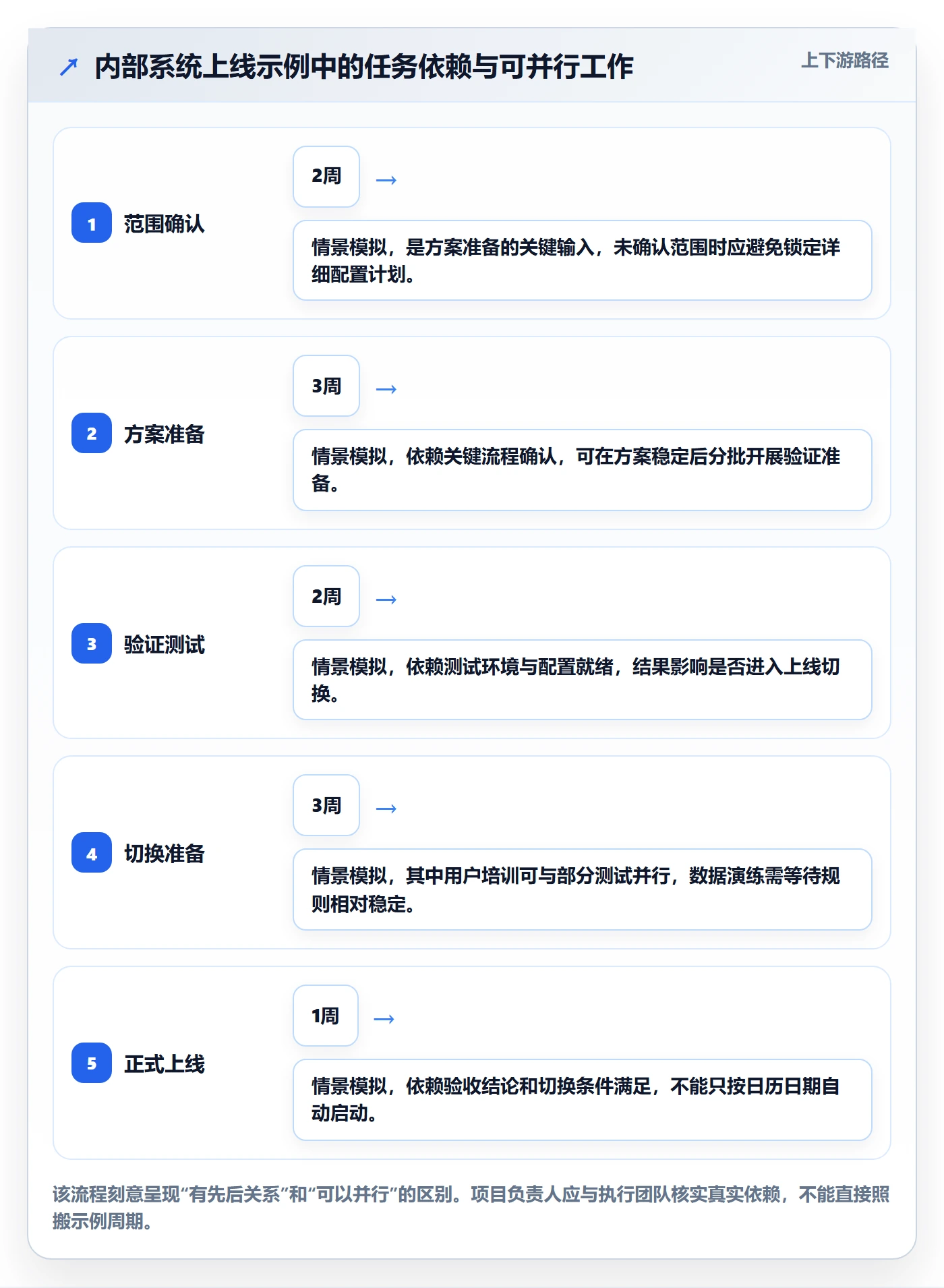

下面的示例数据用于说明字段与逻辑,不代表某家企业的真实项目。项目假设为一次内部系统上线,管理重点是把上线前的准备、验证和切换关系表达清楚。
| 阶段 | 示例任务 | 直接负责人 | 计划周期 | 前置条件 | 完成定义 |
|---|---|---|---|---|---|
| 范围确认 | 确认关键流程与上线范围 | 业务负责人 | 第1,2周 | 项目启动 | 范围清单由业务与交付方确认 |
| 方案准备 | 完成配置方案与数据字段映射 | 实施负责人 | 第2,4周 | 关键流程确认 | 映射规则通过业务抽样检查 |
| 验证测试 | 执行核心流程验收 | 测试负责人 | 第4,6周 | 测试环境和配置就绪 | 高优先级问题有明确处置结论 |
| 切换准备 | 完成数据演练与用户培训 | 上线负责人 | 第5,7周 | 方案稳定,可与部分测试并行 | 演练记录与培训完成情况可追溯 |
| 正式上线 | 执行切换并进行上线观察 | 项目负责人 | 第8周 | 验收通过、切换条件满足 | 上线检查项完成,遗留事项有责任人 |

四、让计划持续有效:定义更新节奏、状态口径和变更规则
1. 更新频率由项目变化速度决定
每个项目都用每日更新,容易变成机械填报;所有项目都按月更新,又可能发现风险太晚。更新频率应匹配项目节奏:临近切换或测试密集期,可以更频繁地检查关键任务;稳定阶段则可按周维护。真正重要的是让更新发生在决策还来得及的时间点。
更新责任也要明确。任务负责人更新自己的任务状态,项目负责人汇总关键偏差并推动决策,管理者处理跨部门优先级和资源问题。若所有更新都由项目助理代填,信息容易滞后,也会削弱执行者对计划的责任感。
2. 状态要能导向行动,而不只是颜色
状态名称应少而清楚,例如未开始、进行中、受阻、已完成。团队需要统一状态含义:任务“进行中”是否必须已经实际开始?“已完成”是负责人自评完成,还是已经通过验收?口径不一致时,管理者看到的状态无法横向比较。
进度百分比也要谨慎使用。对于可以分阶段验收的任务,可以按完成的里程碑判断;对于难以量化的研究、设计或问题排查,填“80%”未必比文字说明更准确。相比精细百分比,我更关心是否有可验证的交付物、未完成原因和明确的下一步。
3. 把延期拆成原因、影响和动作
任务延期不是一个完整的风险描述。至少要补充延期原因、对后续任务的影响、需要谁协助,以及新的判断时间。如果任务只是晚了一天且有缓冲,处理方式可能是观察;如果它卡住多个下游团队,就需要立即升级或重新安排资源。
每次项目检查可以聚焦四件事:偏差发生在哪里、影响哪些里程碑、当前需要什么决策、行动负责人和截止时间是什么。这样讨论就不会变成逐条念任务,而能把会议时间用于解决问题。
4. 变更必须留有依据
计划调整并不意味着项目失败。范围变更、外部审批延迟、资源临时调配都可能导致计划重排。关键是保留变更前后的节点、调整原因、影响范围和确认人,使团队知道当前执行的是哪个版本,也便于复盘估算假设是否合理。
如果日期不断被修改,却没有记录原因,管理者就失去了区分“合理调整”和“计划失控”的依据。可以为重大节点保留基准日期,同时展示当前预测日期;小型团队也可以通过版本记录或简明变更日志实现,不一定需要复杂系统。

五、常见误区:为什么图越细,管理不一定越好
1. 把任务拆得过粗,状态只能靠猜
“完成系统建设”“做好市场推广”这样的任务范围过大,无法判断具体进展,也很难定位延误原因。管理者看到它停留在“进行中”时,不知道卡在方案、执行还是验收。应继续拆到能够分配、检查并确认完成的工作单元。
但拆分也有边界。每个小动作都建成任务,会产生大量更新和维护成本。判断标准不是任务越短越好,而是任务的进展是否影响项目判断、是否需要独立负责人或验收。
2. 计划排得过满,把预测写成承诺
日期精确到某一天,不代表估算足够准确。对新技术、外部审批、跨团队等待等不确定工作,过密排期会让计划看起来确定,却在执行时不断改动。对不确定性高的任务,应说明假设、给出合理缓冲或设置检查点,而不是用虚假的精确日期制造信心。
3. 把所有任务画成串行,忽略真实并行关系
有些团队为了图表好读,把所有任务排成一条直线,导致本来可以并行的准备工作被推迟;另一些团队则把所有任务都设为并行,却忽略了共享人员和设备造成的资源冲突。真正的计划需要同时判断逻辑依赖和资源约束。
如果多个项目争用同一位专家,单个项目的甘特图可能都显示按时,但放到组织层面却无法同时执行。项目管理者应在关键岗位和共享资源层面做一次横向检查,必要时调整项目优先级或交付顺序。
4. 只报完成率,不说明完成依据
“完成80%”如果没有统一计算方式,管理者无法判断不同任务之间能否比较。完成度最好对应可检查的成果,例如已完成多少项验收、剩余哪些关键条件、哪一个问题仍未解决。对于无法可靠量化的工作,用事实说明比给出一个精确百分数更诚实。
5. 计划更新了,却没有行动闭环
任务延期后只是把日期向后拖,并不能消除风险。管理者要确认是否需要缩小范围、增加资源、调整优先级或改变交付方式。若没有处理动作,图表只是记录了问题的存在,却没有帮助项目向前推进。

六、企业案例与工具取舍:从小团队试运行到跨部门协同
1. 用一个上线项目检验协同机制
仍以内部系统上线为例。启动阶段,业务负责人确定范围,交付团队拆分配置、数据准备、测试和切换任务;进入执行阶段,任务负责人按约定更新状态;项目负责人每周检查关键依赖和偏差;管理者只介入跨部门资源、范围变更和关键决策。
这套安排的核心不是开更多会议,而是把不同层级需要的信息分开。执行者需要清楚自己的任务和前置条件;项目负责人要看依赖、偏差和风险;管理者更关心里程碑、跨团队冲突和待决策事项。所有人都看同一张图,却不必在每次会议上逐项重复。
2. 用少量指标观察是否值得继续投入
如果团队正在从表格迁移到系统,建议先用一个项目做试运行,并记录管理成本。观察周期可以设为若干周,重点比较更新耗时、延期提前发现情况、责任信息完整度和会议中用于处理问题的时间。项目不同,结果会有差异,因此不应把单个试点的结果直接宣传成普遍收益。
下面的示例是假设性测量框架,不是已验证的企业实测数据。它展示的是如何设计观察指标:开始前先定义统计口径,试运行后按相同口径复盘,判断新机制到底减少了信息摩擦,还是只增加了录入工作。

3. 什么时候需要项目管理平台
小型团队若只有一个项目、任务量有限、协作关系简单,用共享表格也可能足够。项目增多、权限角色变复杂、跨部门依赖频繁,或者管理者需要统一查看多个项目时,继续靠手工复制和汇总就可能产生版本不一致、漏更新和信息权限混乱等问题。
选择项目管理平台时,我会先核对几个实际条件:团队当前的任务管理方式能否被承接,依赖与里程碑视图是否满足需要,成员能否及时更新,历史数据是否可追溯,权限是否符合组织要求。对于中大型企业和100人以上组织,还要评估多团队协作、项目组合管理、部署方式、数据治理和运维责任。
4. 将具体产品作为候选时,先做需求验证
以PingCode为候选示例时,企业可以核对其是否符合当前的项目规模、角色权限和协同流程需求。对于中大型组织或100人以上团队,评估重点不只是有没有甘特图,而是能否支持跨团队计划维护、权限管理、历史追踪和管理视图。
如果组织有私有化部署要求,或计划从Jira迁移,应把部署架构、数据迁移范围、字段映射、历史记录、权限关系、插件替代和切换回退方案逐项纳入验证。即使供应商支持相关方案,企业也应通过测试环境和真实样本确认适配程度;“支持迁移”不等于所有定制字段和工作流都能无损复制。
不要把“国产替代”当成唯一选型理由。更稳妥的做法是对照实际需求做概念验证:选一条完整业务流程,导入代表性数据,让执行者和管理者分别完成任务更新、依赖调整、延期处理和统计汇总,再评估使用门槛、迁移成本和长期维护责任。

七、按项目情况行动:开始、调整或停止使用的判断
1. 第一次建立甘特图:从一个关键里程碑倒推
第一次使用时,不要先把全年工作全部铺满。选一个明确的交付节点,倒推出必须完成的工作,再确认负责人、验收标准和依赖。先把关键路径和风险表达清楚,之后再补充普通任务。这样可以快速验证图表是否能帮助团队决策,而不是一开始就制造庞大的维护任务。
2. 项目正在延期:先查原因,再改日期
发现节点偏差时,先分清是范围变化、任务估算偏差、依赖等待、资源冲突还是决策延迟。不同原因对应不同处理方式:范围变化需要确认取舍,资源冲突需要调整优先级,依赖等待需要责任人协调,估算偏差则要重新判断剩余工作量。
如果新日期只是把压力向后传递,团队需要同时检查下游节点和项目目标是否受影响。可以讨论缩小范围、分阶段交付、并行验证或调整资源,但每种方案都应写清风险和代价,避免用“赶工”掩盖决策。
3. 需求变化频繁:降低计划颗粒度
当外部需求持续变化时,近期工作可以排得具体一些,远期只保留阶段目标、关键依赖和假设。把长期计划细化到每一天,会产生大量无效维护;但完全不做中长期安排,又可能错过关键资源和交付窗口。细化程度应随着信息确定性逐步增加。
4. 多项目争用资源:从单项目视图升级到组合视图
如果几个项目都依赖同一位专家或同一批设备,逐个看甘特图容易得到错误结论:每个项目似乎都可按期完成,整体却不可能同时执行。此时需要把关键资源、项目优先级和重要节点放在同一层面检查,再决定调整顺序、增加能力还是降低范围。
5. 团队维护成本太高:做减法或更换视图
如果成员花大量时间更新字段,却很少有人根据图表采取行动,应减少低价值信息,保留最能影响决策的字段。若工作本身高度动态、日期预测价值有限,则可让看板负责日常流转、甘特图只保留阶段节点。管理视图应服务于工作,而不是让工作围着视图运转。
6. 试点前后的检查清单
- 项目目标、范围和验收标准是否已确认?
- 关键任务是否有直接负责人和前置条件?
- 计划日期背后的估算假设是否清楚?
- 状态口径、更新频率和阻塞升级方式是否约定?
- 计划变更是否保留原因、影响范围和确认记录?
- 团队能否用试点数据判断维护成本和协同收益?
最终的取舍可以归结为一句话:当时间关系、任务依赖和跨团队协作是项目的主要管理难题时,甘特图值得投入;当维护成本大于它提供的决策价值时,就应简化字段、缩小使用范围或更换视图。下一步不必先买工具,也不必先画全量计划,先选一个正在进行的项目,用一页计划明确交付物、负责人、依赖和更新规则,再观察团队是否据此采取了行动。

常见问题解答(FAQ)
1. 哪些项目适合用甘特图管理?
我负责的项目有时任务不多,但跨部门依赖很多;有时任务很多,却每天都在变化。我不确定什么时候用甘特图才不会增加维护负担。
当项目包含多个阶段、明确时间节点、多人协作或前后依赖时,甘特图通常更有用;若任务少、周期短、变化频繁且无需排期,简单任务清单或看板可能更合适。可以先确认团队是否需要共同查看时间安排、依赖关系或里程碑,再决定是否使用。
2. 制作甘特图时,任务应该拆分到什么程度?
我以前做计划时,常把任务写成“完成产品上线”这样的整块事项,执行中却很难判断进度。项目排期时,我想知道怎样拆分才能既方便跟踪,又不至于细到难以维护。
把任务拆到有明确负责人、预计起止时间和可验收结果的程度。若一项任务无法估时、分配责任人或判断是否完成,就继续拆分;若拆分后只增加记录工作、不会改变跟进或决策,则可合并。每项任务建议至少记录名称、负责人、开始与结束时间、状态及必要的前置依赖。
3. 企业团队怎样持续更新甘特图,避免它变成一次性计划?
我在跨部门项目中见过计划表刚建好时很完整,过几周就和实际进展脱节。团队成员各自忙碌时,我也不清楚应该由谁更新、多久更新一次。
先约定更新责任人与固定节奏:任务负责人更新本人任务,项目负责人定期检查依赖、延期和待决策事项。更新时统一状态定义,并记录延期原因、影响范围、下一步行动和所需协助;项目节奏较快时可每日异步更新,其他项目可按周更新,关键里程碑或计划变更发生时及时调整。
4. 甘特图能解决项目延期和协同问题吗?
我希望通过一张图让管理者和执行团队及时发现风险,但也担心大家只盯着进度条,遇到阻塞却没有人处理。项目出现延期时,我应该依据哪些信息判断下一步?
甘特图能帮助呈现计划、进度和任务依赖,但不能代替责任分工、沟通和决策。发现延期后,先核对任务实际状态与基准计划,再检查受影响的后续任务、里程碑和资源;明确风险负责人、解决措施及复查时间。复盘时按计划完成率、延期任务数、关键节点偏差等统一口径比较,不要在没有可靠记录时承诺固定的效率提升比例。
核心关键词
文章包含AI辅助创作:甘特图甘特图全流程:企业管理者协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475284
读者评论
文章把甘特图的价值落在责任、依赖和行动上,而不只是时间轴展示,这个判断比较实用。
