甘特图已经贴进周报,项目却仍在最后两周才发现关键审批没有完成,这类问题通常不是时间轴画得不够漂亮,而是计划没有连接到风险识别、责任确认和管理决策。我的核心判断是:甘特图只能让时间关系可见,不能自动让项目可控;真正的落地方案,要让每一次偏差都能回答“影响什么、谁来判断、何时决策、如何留痕”。
一、先讲结论:甘特图不是风险控制本身
1. 时间条展示的是计划,不是交付保证
一张甘特图能呈现任务起止时间、前后依赖和里程碑,却不能证明任务估时合理、资源已经落实,或外部审批一定按期完成。图上写着“测试开始”,不代表测试环境、数据、人员和验收标准都已具备。
因此,我不会用“有没有甘特图”判断项目管理成熟度,而会看三件事:任务能否验收,偏差能否提前暴露,暴露后是否有人拥有明确的处置责任。三者缺一,时间轴容易沦为装饰性周报。
2. 管理闭环比图表功能更重要
一套可执行的进度风险闭环,至少包含四个动作:发现偏差、评估影响、作出决策、更新预测。项目负责人还要保留原始基线和变更原因,否则团队只看到最新日期,却不知道承诺何时改变、为什么改变。
我的判断原则是:先设计管理动作,再决定工具字段;先定义什么算偏差,再讨论颜色怎么标。工具可以承载规则,但规则不能由工具替代。
3. 让风险从“红色标记”变成可执行的问题
“任务延期”只是现象。管理者需要进一步追问:延期是否影响关键交付?是否有可替代路径?需要谁释放资源或作出范围取舍?如果这些问题没有答案,把任务标红并不会改变结果。
下面的风险来源分布是用于说明识别思路的情景模拟,不是行业统计。它提示管理者,排期风险往往不只来自执行速度,也来自依赖条件和决策等待。

二、背景和真实场景:时间轴最容易失效的地方
1. 典型场景是跨部门交付,而不是单一团队排任务
以一个约 120 人参与、周期约 12 周的企业内部系统上线项目为例:业务团队负责流程确认,研发团队负责配置与接口,信息安全团队负责评审,运营团队负责培训和上线准备。每个团队都可能按时完成自己的任务,但整体仍可能因某个前置条件迟迟未完成而错过上线窗口。
这里的“真实场景”指常见的企业项目协作结构,不代表某家企业的实测案例。后文的周期、人数、日期和效果数据均为情景模拟,目的是展示管理推理过程,不能当作行业基准或真实客户结果。
2. 计划表上最容易被漏掉的是“等待时间”
任务清单通常记录谁要做什么,却容易漏记谁要提供输入、谁来审核,以及对方需要多久响应。例如“完成安全评审”看似是一项任务,实际可能依赖架构材料提交、问题补充、复核排期和整改确认。只排评审当天,不排前置等待,计划就会系统性乐观。
我会把“工作时间”和“等待时间”分开看。前者属于团队执行,后者可能由审批队列、外部供应商、业务确认或决策权限决定。两者混在一个任务条里,管理者很难定位延期根因。
3. 项目人数越多,越需要统一状态口径
百人以上的组织里,“完成”可能代表开发已提交,也可能代表测试通过、业务验收或正式上线。若不同团队使用不同口径,汇总视图会产生虚假的绿色状态。管理者看到的不是项目事实,而是各团队对状态的不同解释。
建议每个状态都配一个可核验定义。例如“已完成”意味着交付物已提交、验收条件已满足,并由约定的确认人记录;“进行中”则需要有剩余工作和预计完成日期,而不是仅凭任务已经开始就长期维持。
4. 时间轴的维护成本必须进入方案设计
计划细到每个半天,看上去很精确,但更新成本可能迅速超过管理收益。相反,如果一项任务跨度数周、没有中间成果,偏差往往要到临近结束才显现。合适的颗粒度,不是越细越好,而是要让团队能够在例会周期内发现可采取行动的变化。
下图是维护成本与风险可见性的示意比较。它不是调查结果,只用于说明任务粒度存在权衡:颗粒度过粗会隐藏偏差,颗粒度过细会增加填报和校验负担。

三、常见误区:为什么“图上有计划,现场仍失控”
1. 把甘特图当作任务清单的横向排版
如果图表只有任务名称和日期,没有负责人、依赖关系、交付物及完成条件,它本质上只是带时间条的清单。出现偏差时,管理者无法判断任务是等待输入、资源不足、范围变化,还是估时不准。
我的做法是先检查每一项关键任务能否回答四个问题:谁负责、交付什么、依赖谁、什么条件算完成。无法回答的任务先补定义,再进入时间轴;否则排期只是把模糊工作放到了日历上。
2. 只改未来日期,不保留原始承诺
项目中途改期并不必然错误。问题在于每次改期都覆盖原计划,导致团队无法区分最初承诺、批准后的调整和当前预测。这样既无法复盘计划偏差,也容易把反复推迟包装成“计划一直是这样”。
基线用于回答“原来承诺什么”,当前预测用于回答“按现状预计何时完成”。变更时应记录提出原因、影响范围、批准人和生效日期,不要为了让报表恢复绿色而直接改写历史。
3. 把所有延期都当成同等级风险
任务晚一天,不一定比关键依赖晚半天更严重。判断风险至少要看影响范围、可替代性、剩余缓冲和决策时限。孤立任务的偏差可以由负责人内部消化;影响外部承诺或关键里程碑的偏差,应尽早升级。
简单的“红黄绿”只有在阈值明确时才有意义。没有统一定义时,红色可能只是个人感受,绿色也可能掩盖关键依赖尚未确认的事实。
4. 把“按周更新”误认为数据可靠
固定更新频率有帮助,但频率不等于质量。若负责人只在例会前集中补填状态,预测日期可能已经过时;若更新后没有人核验,系统里的完成率也不一定对应可验收成果。
更可靠的规则是明确数据源和证据。例如开发任务以代码评审或测试结果为依据,审批任务以正式意见或流程状态为依据,培训任务以材料完成和目标人员覆盖情况为依据。项目类型不同,证据也应不同。
5. 以为加人就能追回所有延期
当工作受顺序依赖、审批等待、环境准备或专业资源限制时,增加人手不一定缩短周期,反而可能增加沟通和交接成本。管理者需要先判断瓶颈是容量不足还是路径受阻,再选择加人、换序、拆分交付或调整范围。
如果问题是决策迟迟未作出,增加执行人员无法替代决策;如果问题是测试环境尚未准备好,增加测试人员也不会让环境提前可用。风险处置要对准原因,而不是对准最容易看见的任务条。

四、专业判断逻辑:从排期转向风险闭环
1. 先把目标拆成能验收的工作包
工作包需要包含可识别的交付物和完成标准。“推进上线准备”太宽泛;“完成 3 类用户权限配置并通过业务负责人确认”更容易判断进度。拆分不要求把所有工作细化到个人每天,而是要让管理者能够在风险发生前看见未完成的中间成果。
对关键工作包,我通常会补齐以下信息:交付物、责任人、输入方、确认方、计划完成时间、验收条件和依赖关系。对于低风险、可并行且容易替换的工作,可以保持较粗粒度,避免为了形式制造维护工作。
2. 把外部条件作为计划的一部分
审批、采购、数据准备、客户确认、供应商交付和环境开通,都可能成为关键路径上的前置条件。它们不应只写在会议纪要里,而应进入计划视图,并注明责任方和最晚需要日期。
若外部条件的完成时间不可控,可以用“承诺日期加不确定性说明”来表达,而不是写成毫无保留的确定日期。管理者需要知道计划依赖什么,以及依赖失效后有哪些备选路径。
3. 同时管理基线、实际进度和完工预测
一张计划视图至少要让人分辨三类信息:最初或已批准的基线、已发生的实际进展、按当前情况推算的未来日期。这样才能区分“已经偏差多少”和“现在预计何时完成”。
若管理工具只能展示当前排期,也要通过版本记录、变更日志或定期快照保留历史。工具能力可以不同,管理需要不能因此消失。
4. 用影响链而不是孤立任务判断优先级
发生偏差后,先顺着依赖关系检查后续任务,再判断是否影响里程碑、上线窗口、合同承诺、成本或质量。关键不在于任务颜色,而在于它是否改变项目结果或缩短了可处置时间。
我会把风险判断整理成一条短链:偏差事实是什么,影响哪些后续交付,最迟何时必须决策,当前有哪些可选动作。若链条中缺少事实,应先补信息,不要过早把猜测写成项目结论。
5. 预警阈值要按项目特性制定
可以先用以下规则作为试点讨论的起点,而不是当作跨行业标准:关键里程碑预测变化时立即复核;关键前置任务在约定最晚日期仍未完成时升级;非关键任务连续两个更新周期没有可验证进展时复查估时和阻碍。
阈值需要结合任务周期、团队更新频率和管理响应速度校准。对于周期很短的项目,等一周才发现异常可能太晚;对于长周期建设项目,按小时监控则可能造成噪音。
6. 把发现、判断、决策和留痕连成一条路径
- 发现:明确偏差事实,例如输入未到、完成条件未满足或预测日期发生变化。
- 判断:确认影响范围、受影响的后续任务、可用缓冲和最晚决策时间。
- 决策:由有权限的人选择资源调整、任务换序、阶段性交付、范围取舍或升级处理。
- 留痕:记录决策人、理由、生效日期和受影响的承诺,并同步更新当前预测。
- 复核:在下一次约定检查点验证处置是否有效,必要时启用备用方案。

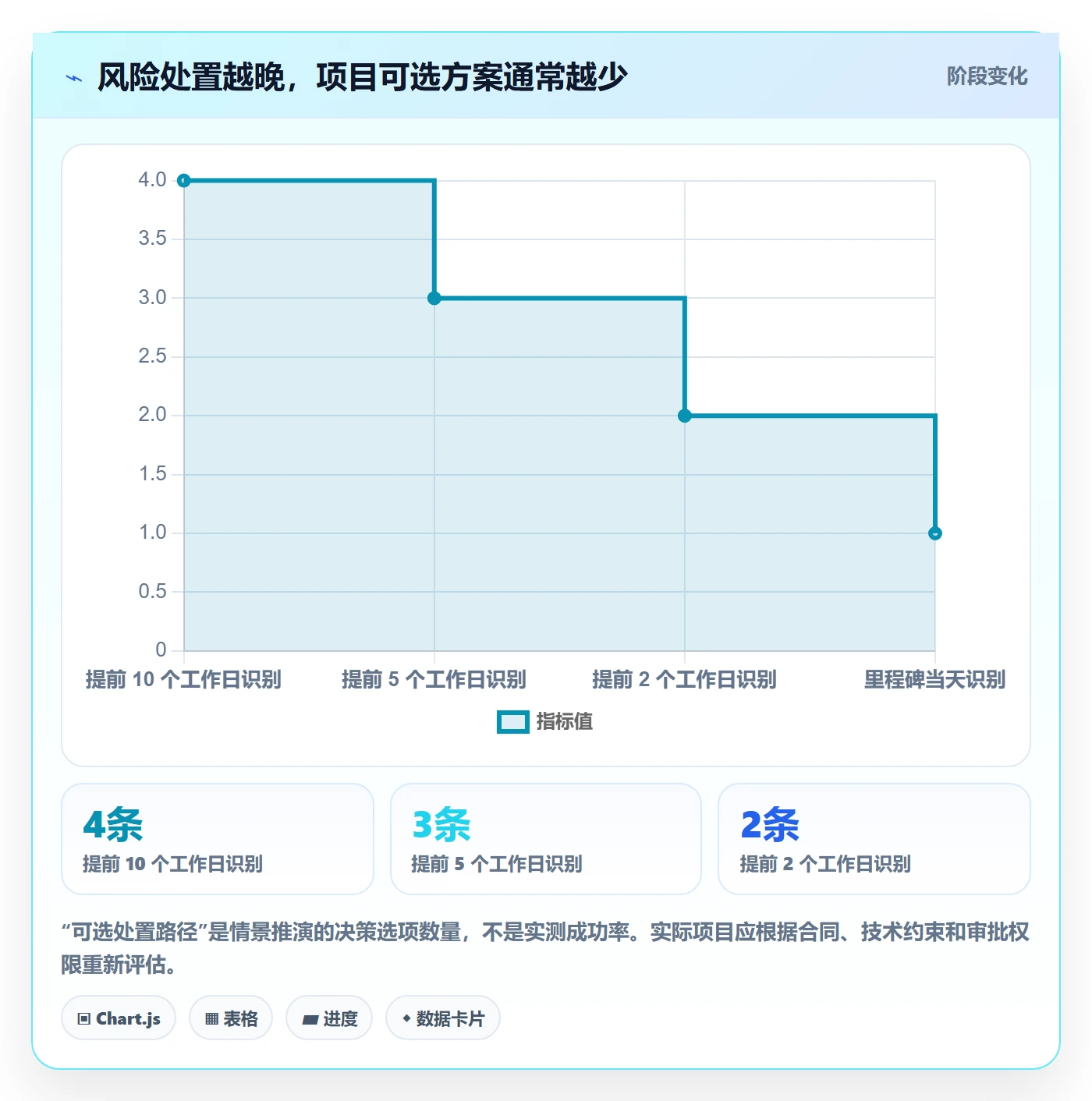

下图用情景模拟展示偏差到决策的时间窗口。数值不是行业数据,重点是说明:如果管理动作拖到里程碑当天,选择空间通常会明显变小。

五、案例解析:跨部门系统上线如何处理一项前置风险
1. 案例设定:计划按时,前置条件却开始漂移
以下案例为匿名化的示例场景和模拟数据,不指向特定企业,也不代表真实项目结果。假设一个企业内部流程系统计划在第 12 周上线,团队约 120 人,涉及业务、研发、信息安全、测试和运营等多个协作方。
项目计划将安全评审安排在第 6 周,系统测试安排在第 7 至第 9 周,用户验收安排在第 10 周。第 5 周例会时,评审材料仍缺少数据流说明;如果照原排期不处理,测试环境准备和验收窗口都可能被压缩。
2. 先确认信号是不是事实,而不是先改日期
项目负责人没有立即把测试整体后移,而是先核对评审材料缺项、补齐责任人和预计提交时间,并确认安全团队可提供反馈的时间窗。这个步骤的价值在于区分“审批排队”与“材料不完整”:两种原因需要不同的处置动作。
与此同时,团队沿依赖关系核查安全评审是否阻断所有测试。结果发现,部分不涉及敏感数据的功能可以先做接口和功能验证,但涉及正式数据链路的测试必须等待评审结论。把任务拆开后,项目拥有了不依赖单一路径的安排空间。
3. 评估影响时,把里程碑和可并行工作一起看
项目组将测试任务分为两类:可以先行验证的功能测试,以及必须等待评审结论的数据链路测试。第一类按原计划启动;第二类保留等待条件,并设置决策检查点。这样做不是把风险隐藏起来,而是明确哪些工作可继续、哪些工作仍受前置条件约束。
在该模拟案例中,原计划基线保持不变,当前预测则记录评审材料提交日期和分阶段测试安排。管理层收到的不是一个笼统的“项目有风险”,而是风险原因、影响范围、已采取动作和仍需确认的决策。
4. 决策记录让后续更新有据可查
项目负责人将决定、责任人和复核时间写入变更记录:业务方负责补齐数据流材料,安全团队确认评审窗口,测试负责人准备可并行的用例,项目发起人负责在指定节点判断是否需要调整上线范围。
这一安排的重点不在于“用工具自动解决风险”,而在于让不同团队对同一事实形成一致理解。若评审继续延迟,项目组可依据剩余缓冲及时选择缩小首批上线范围、调整窗口或升级审批,而不是等到最后一刻才被迫接受单一结果。

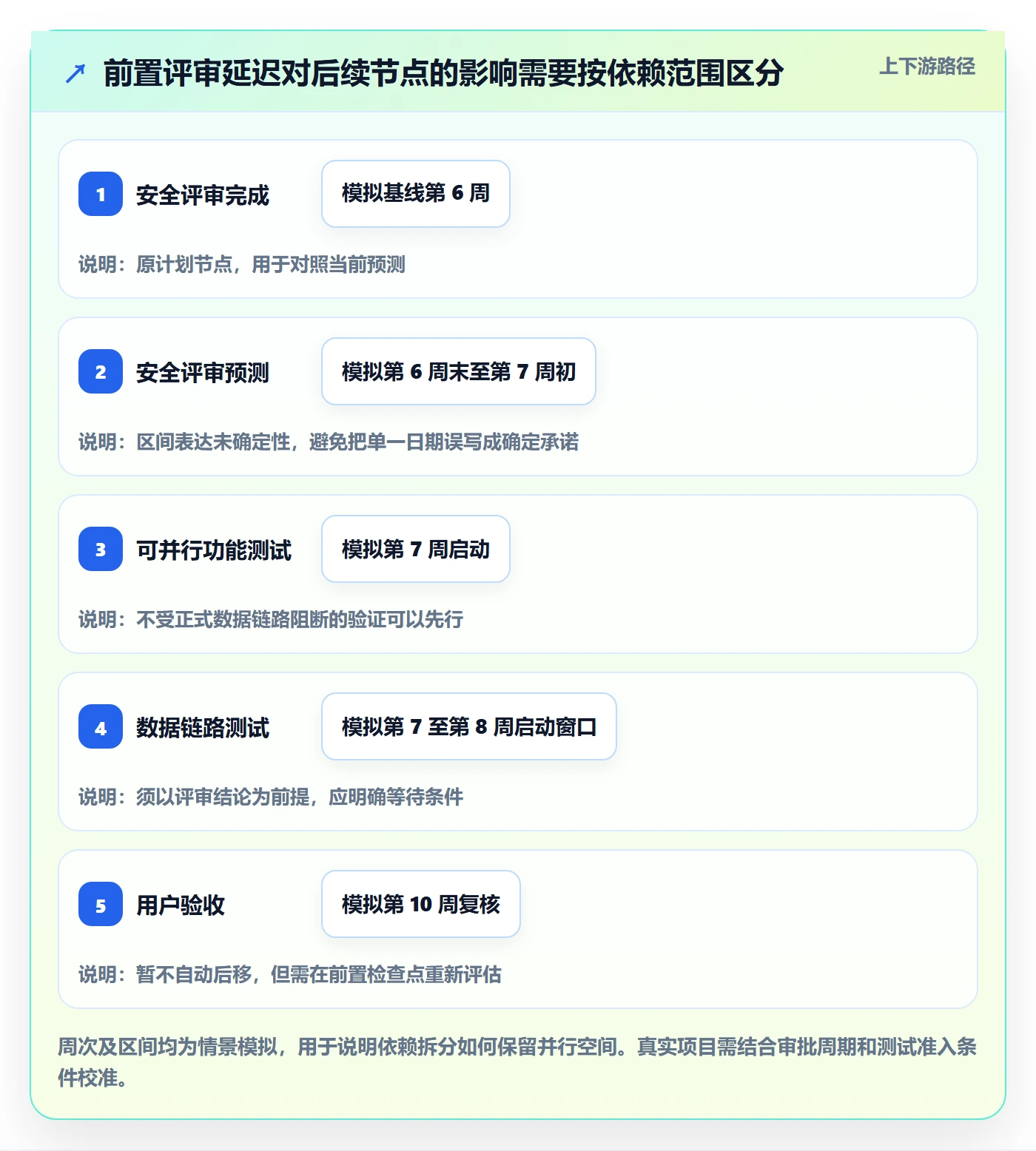

5. 用模拟数据展示基线与预测的区别
下表中的周次均为演示数据。它展示的不是某个项目的真实成绩,而是基线、当前预测和处置动作如何同时呈现。真实项目应以自身工作记录、审批流程和验收证据为准。
| 交付节点 | 原始基线 | 风险出现时的预测 | 处置后的管理动作 | 记录要点 |
|---|---|---|---|---|
| 安全评审材料齐备 | 第 5 周末 | 第 6 周初,存在缺项 | 明确业务材料责任人和复核日期 | 保留原计划,记录变更原因 |
| 安全评审完成 | 第 6 周 | 可能进入第 7 周 | 确认评审窗口,按风险拆分测试任务 | 记录依赖条件和决策责任人 |
| 功能测试启动 | 第 7 周 | 第 7 周,部分工作可并行 | 先启动不依赖正式数据链路的验证 | 明确测试范围与限制条件 |
| 用户验收 | 第 10 周 | 暂维持第 10 周,需复核 | 设立前置检查点,保留范围调整选项 | 不将预测写成已确认承诺 |
| 正式上线 | 第 12 周 | 风险待评估 | 由发起人依据评审结果决定是否分阶段上线 | 记录批准人和影响范围 |
6. 案例的关键不是“最后按期”,而是决策提前发生
这个模拟案例没有声称项目一定按期,也没有把结果归功于某一款软件。它展示的是更可复用的控制动作:将等待条件显性化,把可以并行的工作与受阻工作分开,保留原始基线,并把升级决策的责任交给有权限的人。
如果团队只在时间轴上把第 6 周改成第 7 周,风险依然没有被治理;如果团队能说明改变了什么、为什么改变、影响什么、何时复核,管理者才拥有真实的选择空间。

六、不同情况下的行动建议:让时间轴适配项目风险
1. 项目周期短、任务重复度高
如果项目周期短、交付模式重复,例如周期性活动或标准化部署,建议使用轻量时间轴,只突出关键任务、负责人、依赖和检查点。重复工作可参考历史实际耗时,但要标出本次与历史不同的条件,例如资源变化、假期或审批规则调整。
不要把每个例行动作拆成大量微任务。更实用的做法是设置阶段性检查点,并把异常任务单独拉出来管理。这样既减少维护负担,也不会让关键风险淹没在大量日常信息中。
2. 项目跨部门多、外部依赖多
对于跨部门项目,时间轴要明确“谁提供输入、谁接收、最迟何时交付、未交付如何升级”。外部审批或供应商交付应作为显式依赖,而不是备注在任务说明里。
建议单独查看里程碑和依赖任务,不要只按部门筛选。部门视图适合责任跟进,端到端视图适合发现交接断点,两种视角解决的问题不同,管理会议中最好都能快速切换。
3. 项目需求变化快、探索性强
探索性项目的远期计划不适合伪装成精确承诺。可把近期工作拆细,把远期工作按阶段或目标表达,并在每个阶段设置决策门:依据已获得的信息,决定继续投入、调整方向或停止某条路径。
此类项目仍然需要时间轴,但更应突出假设、验证活动和决策日期。若只画确定的任务日期,团队可能为了维护计划表而不断制造虚假确定性。
4. 项目受法规、质量或审计要求约束
高合规项目不能只记录“已完成”,还要能找到对应的审批、测试、签署或验收证据。时间轴中的关键节点应关联到可核验记录,并明确谁有权批准进入下一阶段。
如果项目工具不便保存证据,可通过流程系统、文档库或正式记录补足;关键是关联路径清楚、版本可追溯。不要为了让图表简洁而丢掉审计所需的信息。
5. 组织规模较大,需要统一项目治理
当多个团队和项目都使用时间轴时,优先统一最小规则,而不是强迫所有项目共用同一套细节模板。可以统一状态定义、基线管理、里程碑口径、升级责任和变更记录方式,同时允许不同业务保留适合自身的任务粒度。
评估项目管理平台时,重点检查权限、历史版本、依赖呈现、数据导出、部署方式和迁移成本。比如评估 PingCode 这类面向中大型团队的项目管理平台时,企业应结合实际版本与合同核实私有化部署、现有项目数据迁移及协作流程适配能力,不应仅凭功能宣传推定迁移可以无缝完成。

七、不同情况下的取舍:精确、轻量与可追溯不能总是兼得
1. 任务拆得更细,换来更早发现,也带来更多维护
细颗粒度适合高风险、强依赖、需要短周期复核的工作;粗颗粒度适合稳定、重复、内部依赖少的任务。若所有任务都细化到每日,负责人会把大量时间花在维护计划上;若所有任务都按阶段汇总,管理者又可能错过阶段内的失控信号。
我建议按风险分配精度:关键路径、外部依赖和高影响任务拆细,低风险且可替代的任务保持适度汇总。颗粒度应该跟着决策需要走,而不是跟着图表能容纳多少行走。
2. 计划稳定性与快速适应之间需要划边界
频繁改计划能让预测更贴近现状,却可能削弱承诺的可信度;过度维护基线又会让计划落后于现实。解决方式不是二选一,而是保留基线、维护当前预测,并要求重要变更有原因、有批准、有影响分析。
对于探索阶段,可以接受较频繁的预测更新,但要清晰标记其不确定性;对于已对客户或管理层作出承诺的里程碑,变更则需要更严格的审批和沟通。
3. 统一模板与团队自主之间要有最小共识
统一模板有助于跨项目比较,但过度统一会把不同类型的工作硬塞进同一流程。可以将规则分为“必须统一”和“允许自定义”:状态定义、基线记录、关键依赖和升级路径通常应统一;任务命名、阶段划分和具体字段可依据业务调整。
判断标准不是模板是否整齐,而是管理者能否在不误读数据的前提下比较项目,并且执行团队不会因为额外填报而绕开正式计划。
4. 自动预警与人工判断各有边界
自动提醒适合发现日期变化、逾期、依赖未完成和长期无更新等明确事件;影响范围、范围取舍、客户承诺和资源调整通常仍需要人判断。预警越多不代表管理越好,过多无效通知会训练团队忽略真正重要的信息。
上线自动预警前,先抽查一段时间内的告警记录:哪些引发了有效处置,哪些只是重复通知,哪些风险根本没有被规则覆盖。规则应基于处置结果调整,而不是仅以告警数量衡量成效。
5. 选择工具时,管理流程应先于品牌偏好
如果现有工具已能保留基线、表达依赖、记录责任和支持复盘,团队可能先补齐规则就足够;如果信息分散、权限难控、项目状态无法追溯,再评估平台升级或迁移。迁移本身也有数据映射、用户培训、流程重建和历史记录校验成本。
对外宣称的私有化部署、旧系统迁移或功能覆盖,都应按企业自身的数据安全要求、版本条件和业务流程做验证。所谓“平滑迁移”不是一个抽象标签,而是要用样本项目证明字段、关联关系、历史记录和权限能否正确承接。

八、落地路线:先试点,再把有效规则扩展出去
1. 选择一个能检验依赖关系的试点项目
试点不宜只选最简单、几乎没有协作的任务,也不宜一开始就选高风险战略项目。可以选择协作范围适中、交付物明确、存在跨团队输入的项目,用来检验状态定义、更新节奏和升级机制是否可执行。
试点启动前,记录项目当前的管理方式:计划由谁维护、状态多久更新、偏差如何升级、历史变更是否留存。这些基线信息能帮助团队分辨新规则解决了什么问题,而不是只比较图表是否更完整。
2. 先定字段和责任,再做第一次排期
最小可用字段可包括任务名称、负责人、交付物、计划起止、实际进度、前置依赖、完成条件、风险说明和决策责任人。不是每个项目都要填满全部字段,但关键任务至少要能追踪责任和验收证据。
项目负责人负责维护整体依赖和里程碑;任务负责人更新执行事实;管理者处理需要跨团队协调或改变承诺的事项。职责不清时,计划表很容易变成“每个人都能改,但没人对结果负责”。
3. 例会从逐项报数转为管理例外
项目例会不应逐条朗读所有绿色任务。更有效的议程是先看新增偏差和预测变化,再看关键依赖、待决事项、资源冲突和本周需要作出的选择。状态稳定的任务异步更新即可,把会议时间留给需要协作或决策的问题。
每个风险讨论结束时,都应留下行动责任人、完成时间和复核节点。没有责任人和复核时间的“已讨论”,通常不等于问题已经解决。
4. 用管理结果评估试点,不只看计划完成率
试点复盘可观察信息是否按时更新、偏差是否提前暴露、关键决策是否在需要的时间内完成、变更是否保留原因,以及预测日期与实际交付之间的差距。指标定义要结合企业已有记录,避免为了展示效果临时制造口径。
计划完成率本身容易被任务拆分方式影响:把任务拆得越细,分母和统计结果可能变化。因此,评价时应同时看交付质量、里程碑预测稳定性、风险处置时间和计划维护负担,而不是只看一个百分比。
5. 再决定推广、调整或停止
如果试点确实让依赖更清楚、决策更及时,且维护成本可以接受,再把有效规则推广到相近项目。若团队需要大量重复填报,或告警没有带来行动,应先简化字段和会议规则,不要急着扩大部署。
推广的目标不是让所有项目看起来一样,而是让管理层能理解不同项目的风险信号,同时让项目团队保留与工作性质相符的执行方式。

九、结语:下一步先检查一条关键依赖
1. 从一个项目的真实风险开始
时间轴真正的价值,不是让计划显得透明,而是让风险在仍有选择的时候被看见。它不能替代管理者作出资源、范围和承诺判断,但能为这些判断提供共同事实:任务在哪里、依赖什么、偏差影响谁、决策还有多少时间。
2. 现在就做的三项检查
- 选出一个正在执行的项目,检查关键任务是否都有负责人、交付物、完成条件和输入方。
- 找出最可能影响里程碑的外部依赖,补上最晚需要时间、确认人和未满足时的升级路径。
- 确认当前排期是否保留原始基线与变更原因,并为下一次风险复核指定责任人和日期。
我的最终判断是:甘特图落地的成熟度,不看时间条有多整齐,而看团队能否把偏差转成明确决策。先把一条关键依赖管起来,再扩展到更多任务和项目,比一次性铺开复杂模板更容易形成真正的管理闭环。
常见问题解答(FAQ)
1. 企业项目中,甘特图的任务应该拆分到什么粒度?
我负责项目排期时,经常拿不准任务是拆得太粗还是太细。任务太粗看不出延期原因,太细又会让团队花很多时间维护时间轴。
以能明确负责人、交付物和完成条件为拆分依据。若一项任务跨越多个管理周期,或包含不同责任人、不同验收结果,通常应进一步拆分;若拆分后无法独立验收,且增加了大量更新负担,则可合并。试运行后检查管理者能否据此判断偏差来源,再调整粒度。
2. 甘特图中的计划基线和实际进度应该如何管理?
我遇到过项目日期多次调整后,大家只看到最新排期,却说不清最初承诺是什么。到了复盘阶段,我也很难判断是执行偏差、需求变化,还是估算本身不准确。
保留经确认的原始计划作为基线,另外维护实际开始与完成日期、当前预计日期及变更原因。发生变更时,不要覆盖原始基线;记录提出人、审批人、原因和影响范围。复盘时分别比较基线与实际结果、当前预测与最新实际进展,避免把计划修改误当成项目按期。
3. 甘特图出现延期信号后,管理者应该如何判断是否升级处理?
我在项目会上看到某项任务延期时,常常不知道该马上升级,还是先让负责人自行处理。尤其是任务之间存在依赖时,单项延误可能暂时没有影响,也可能很快传导到交付节点。
先核实延期事实和预计完成日期,再检查该任务是否是后续任务的前置条件、是否影响关键里程碑,以及是否引发资源、成本、质量或客户承诺变化。若会影响已确认的交付节点、需要跨部门调配资源或超出项目负责人权限,就按事先约定的升级路径提交决策;若影响可在团队内部消化,则记录措施和复查时间。
4. 企业如何用案例验证甘特图是否真正帮助控制了风险?
我不想只在总结里写“用了甘特图,项目顺利完成”,因为这种说法很难证明图表发挥了什么作用。遇到跨部门项目时,我更想知道风险是何时被发现、谁做了决定,以及处理后是否改变了后续计划。
按“问题,信号,判断,决策,复盘”记录案例:说明前置条件或任务依赖、时间轴上出现的变化、受影响的里程碑、决策责任人及采取的措施,并保留变更记录。评估时检查预警是否早于实际影响、责任和处置是否明确、更新是否及时;没有可核实数据时,应标明是示例场景,不编造延期率或效率提升数字。
核心关键词
文章包含AI辅助创作:时间轴落地方案:企业管理者开展甘特图的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475185
