里程碑怎么做,关键不是在项目日历上多插几个日期,而是让管理者能在某一天回答三个问题:阶段成果是否真正交付、后续计划是否因此改变、现在需要谁做什么。甘特图负责呈现任务、依赖和时间,里程碑负责定义值得检查的结果;如果两者没有共同的验收口径,图表再完整,也只能让延期看起来更整齐。
我更愿意把甘特图看成一张“项目决策地图”,而不是一张排期装饰图。本文从里程碑的定义开始,拆解如何从目标倒推任务、把依赖放进时间轴,并用计划与实际的差异识别风险。文中的企业项目数字均为情景模拟,用于展示分析方法,不代表行业平均水平或真实客户数据。
一、先讲结论:里程碑要能验收,甘特图要能触发行动
1. 里程碑不是日期,而是一个可判断的结果
“6月30日完成系统上线”看起来像里程碑,但如果没有说明上线范围、验收人、成功条件和未通过时的处理方式,它只是一个日期。日期可以提醒团队开会,却不能帮助管理者判断项目是否真正进入下一阶段。
我建议用一句话检验每个里程碑:到了这个节点,团队能否根据一组事先约定的证据,判定通过、未通过或有条件通过?如果答案是否定的,就先别把它当成有效里程碑。
2. 甘特图不能代替管理判断
甘特图适合展示任务的计划起止时间、前后依赖、负责人和当前进展。它并不自动说明任务重要性,也无法仅凭一条进度条判断交付质量。进度条显示“100%”,可能代表工作已经提交,也可能代表成果已经验收,两者对项目状态的含义完全不同。
因此,管理者至少要把三层信息连起来:目标和验收标准、任务与依赖、计划和实际偏差。图表呈现这三层信息,管理会议才有可能从“大家报进度”转向“我们要做什么决定”。
3. 先建立最小可用的进度管理闭环
从0到1不需要先购买复杂系统,也不需要把所有工作拆成小时级任务。先让团队稳定回答四件事:计划交付什么、当前完成到哪里、偏差影响什么、下一步由谁处理。只有当这些信息能持续更新,甘特图才会从一次性计划变成管理工具。
| 管理对象 | 要回答的问题 | 最小必要信息 |
|---|---|---|
| 里程碑 | 什么结果代表阶段完成? | 成果、验收标准、验收人、计划日期 |
| 任务 | 谁在什么时候完成哪项工作? | 负责人、起止时间、交付物、状态 |
| 依赖 | 哪些工作必须等待前项? | 前置任务、依赖类型、等待条件 |
| 偏差 | 偏差会造成什么影响? | 原计划、最新预测、影响节点、应对动作 |
下面的示意数据说明,项目管理的有效性不该只看“图上有多少字段”,还要看责任、验收和实际更新是否形成闭环。数值为情景模拟,用来说明不同成熟度之间的管理差异。

二、为什么项目看起来在推进,关键交付仍然会延期
1. 团队常常报告“做了什么”,而不是“交付了什么”
很多项目周会上,最容易听到的是“需求梳理完成了”“接口联调已经开始”“文档正在补”。这些说法描述的是活动,不一定代表成果已经达到可用状态。管理者若没有追问产物、验收人和后续依赖,就可能把“工作在发生”误读成“项目在按计划前进”。
一个典型情形是:需求文档已经提交,但关键业务规则仍未确认;开发团队看起来已经开工,实际却基于不同假设并行实现。问题直到联调或验收阶段才暴露,甘特图上此前的一串绿色任务并不能补救返工。
2. 任务之间的依赖关系,往往比单项工期更容易被低估
任务A延迟两天,并不必然导致项目延期两天。如果后续工作可以并行,影响可能被吸收;如果它是关键交付的唯一前置条件,延迟就可能逐级传递。管理者真正需要关注的不是“哪个任务红了”,而是它会卡住哪些任务、影响哪一个承诺节点,以及有没有可行的替代路径。
甘特图的价值在这里体现得最明显:它让团队把隐性的等待关系画出来。不过,依赖关系应表达真实业务约束,而不是为了让图看起来专业,把所有任务串成一条链。
3. 状态口径不一致,会制造虚假的完成感
如果一个团队把“代码已提交”算完成,另一个团队把“测试通过”算完成,管理层汇总出来的总体完成率就没有可比性。项目越大、参与部门越多,状态口径越需要提前约定。
实操中,我会把状态至少区分为“未开始、进行中、待验收、已验收、阻塞”。“待验收”不应被悄悄并入“已完成”,阻塞也不应只写成备注而不指定处理人。状态字段看似简单,实质上是在统一组织对项目事实的描述。
4. 任务越细,不一定越可控
把所有任务拆成半天甚至一小时,并不会自然提高预测准确性。细到无法及时维护,团队就会把更新当成额外负担,最后出现大量过期信息。相反,任务太粗也会隐藏风险,例如把需求、开发、联调和验收合并成一个月度任务,管理者很难知道卡点在哪。
拆分粒度应由管理决策需要决定:如果一个任务跨越多个责任人、阶段或验收条件,就值得进一步拆分;如果拆分后既没有改变负责人,也没有增加可验证的信息,就可能只是制造维护成本。

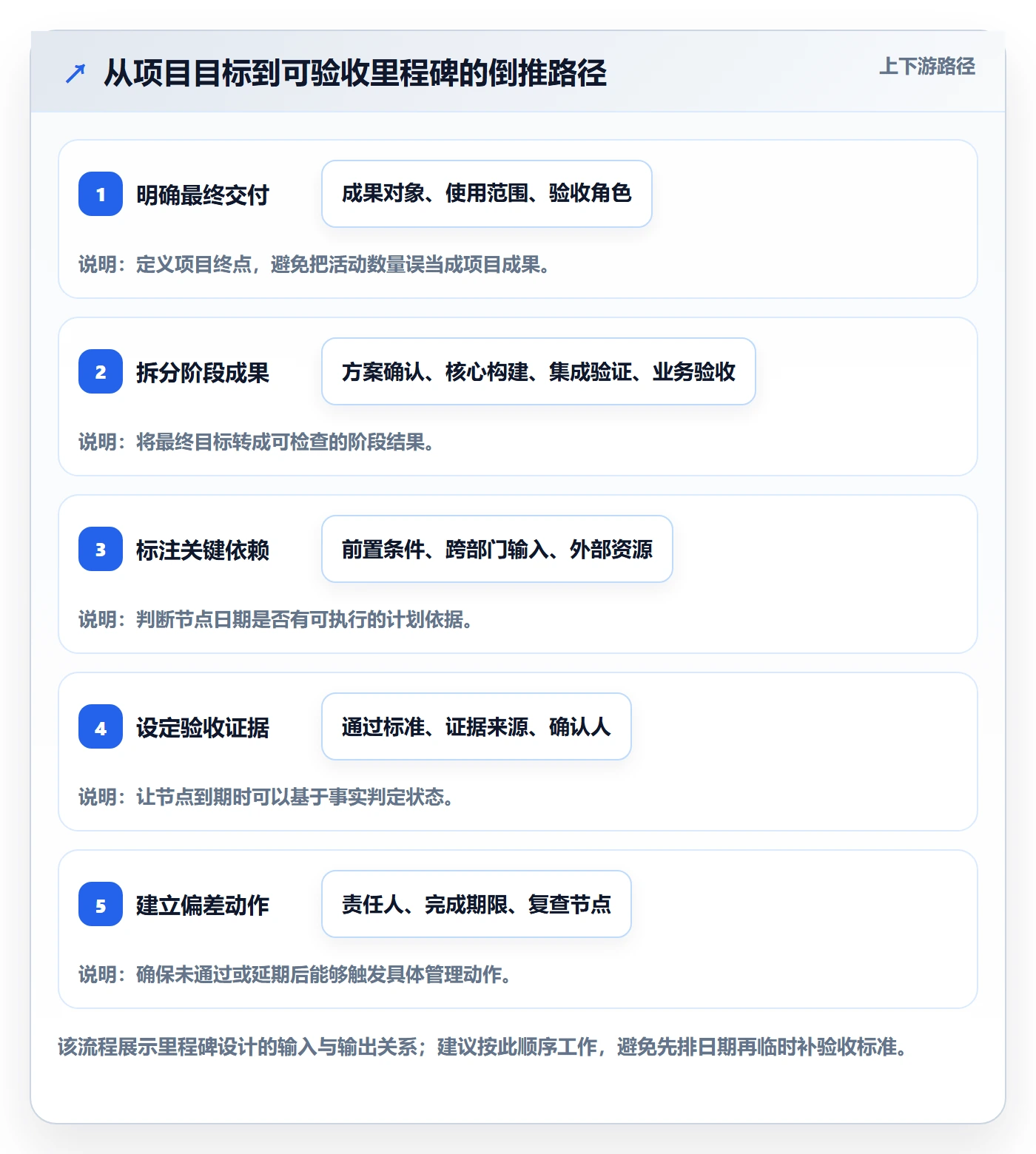

三、里程碑怎么做:从最终交付倒推阶段检查点
1. 先写清最终交付,而不是先列会议日期
第一步不是打开制图工具,而是回答项目最终要交付什么。一个完整的目标描述至少包括成果对象、使用范围、验收角色和通过条件。例如,“完成数据平台建设”过于宽泛;“完成销售、库存两个主题的数据接入,并由业务负责人确认核心报表口径”就更容易进一步拆解。
目标不需要在项目启动时把所有细节锁死,但必须区分已确认范围和待决策事项。没有这一步,后续里程碑容易变成一串管理层希望看到的日期,团队却不知道哪些内容可以据此验收。
2. 按交付逻辑拆阶段,不要按部门组织图切阶段
阶段应围绕成果的形成顺序来划分,而不是机械地按“业务部、研发部、测试部”切成几个大块。企业项目通常跨部门协作,同一阶段可能同时包含业务确认、技术准备和合规评审。阶段划分的目的,是帮助团队看清交付路径,而不是给每个部门各自画一条进度线。
常见的拆分思路是:定义范围、确认方案、完成核心构建、完成集成验证、业务验收、上线与观察。具体项目可以减少或增加阶段,但每个阶段都应该对应一个明确的管理问题:是否可以进入下一段投入?是否还存在会改变范围或成本的未知项?
3. 为每个里程碑补齐四个必要信息
我建议每个重要节点至少写清成果、验收标准、责任人和计划日期。对高风险项目,还应记录关键前置条件、证据链接和未通过后的处置方式。这样做不是追求字段齐全,而是避免节点到期时,团队才开始争论“到底算不算完成”。
- 成果:节点结束时具体交付什么文件、功能、决策或可运行能力。
- 验收标准:什么条件满足后可以判定通过,哪些事项仍属于遗留问题。
- 责任人:谁负责组织交付,谁有权确认通过;两者可以不是同一个人。
- 计划日期:预计完成时间,以及日期背后的关键依赖和假设。
- 失败处理:未通过时是补充工作、调整范围、延期,还是升级决策。
4. 检查里程碑是否过多、过虚或不可控
里程碑过多会让团队陷入持续打卡,过少则会让项目长时间没有可验证的反馈。不存在适用于所有项目的固定数量。更实用的判断方式是:一个节点是否能让管理者作出继续投入、调整资源、控制范围或升级风险的决定?如果不能,它可能只是普通任务,而不是管理里程碑。
还有一种常见问题,是把“完成培训”“完成评审”写成节点,却没有说明培训对象是否覆盖关键岗位、评审结论是否通过。活动完成不等于结果达成。把验收证据写清楚,往往比增加里程碑数量更有价值。

四、甘特图从0到1:把任务、依赖和实际进度放进一张图
1. 先建立任务清单,再决定使用什么工具
甘特图的起点是任务清单。每条任务需要有可识别的交付物、负责人、预计开始和结束时间。若任务由多个不同团队完成,或者存在不同验收标准,通常应进一步拆分。反过来,纯粹为了填满甘特图而拆出的碎片任务,往往会带来更多更新工作,却没有增加管理价值。
第一版计划不求精确到每天,而要先形成可讨论的假设:哪些任务可以并行、哪些任务必须等待、哪些日期受外部条件影响。排期是一份可修正的预测,不是对未来的保证。
2. 显示依赖关系,并区分承诺日期与预测日期
常见的依赖是“前一项完成,后一项才能开始”,但也可能存在部分重叠、外部审批等待或资源共享等情况。图上只画任务条、不画依赖,管理者很容易把每条任务误认为彼此独立。关键依赖应当有明确来源,例如业务规则确认、接口开通、采购到货或安全评审。
我也建议把原始承诺计划和当前预测区分开。若每次延期都直接覆盖原日期,项目复盘时就看不到偏差何时产生、何种假设失效。保留基线不是为了追责,而是为了让组织积累更可靠的估算经验。
3. 统一进度口径,慎用“完成百分比”
对于边界明确的任务,按交付物或验收状态记录,通常比凭主观感觉填“完成80%”更容易复核。对于长周期、连续性工作,可以采用事先约定的阶段权重,但团队需要知道权重如何确定,不能由负责人随意报一个看起来平滑的比例。
如果管理层需要总体完成率,可以采用加权口径:高风险、关键路径任务的重要性高于普通任务。但这种数字仍然只能作为信号,不能替代对关键里程碑和阻塞项的检查。
4. 让图表服务于不同层级的决策
执行团队需要看到自己负责的任务、前置条件和近期截止时间;项目负责人需要看到跨团队依赖、关键路径和偏差;高层管理者通常只需要阶段成果、重大风险、资源需求和需要拍板的事项。把所有细节塞进一张图,会让每个人都很难找到自己要的信息。
因此,我通常会把信息分层:一张总览图看关键里程碑,一份执行视图看任务和依赖,一份风险清单记录影响和动作。底层数据应尽量同源,避免各部门维护多份互相矛盾的表格。
5. 企业工具选型应从治理边界出发
几十人规模、单一团队、依赖关系简单的项目,表格或轻量工具可能足够;跨多个部门、需要权限隔离、审计留痕、私有化部署或统一汇总的组织,则应评估平台的协作和治理能力。工具功能越多,不代表越合适,真正需要比较的是维护成本、数据可迁移性、权限模型、报表口径和组织采用难度。
例如,若组织评估PingCode,可以把它作为面向中大型企业及100人以上组织的项目管理平台候选之一。其产品定位包含私有化部署和Jira平滑迁移等能力;实际评估时,我仍会要求团队核对具体版本、迁移范围、字段映射、历史数据保留、权限转换和实施责任,不能只凭“支持迁移”四个字就假设切换没有成本。
对企业而言,工具选型不是“谁的甘特图更漂亮”,而是项目数据能否进入统一治理流程。若团队当前还没有统一里程碑定义,即使换平台,旧问题也会被原样搬过去。

五、用计划与实际的差异判断进度,而不是盯一条百分比
1. 管理者先问“偏差影响什么”,再问“为什么晚了”
发现任务延期后,第一步不是立刻追问个人责任,而是判断偏差的影响范围:它是否位于关键路径?后续任务是否有可用浮动时间?是否存在替代资源或并行方案?如果不影响关键节点,可能只需记录并观察;如果将传递到承诺日期,就需要及时作出管理决策。
其次才是分析原因。延期可能来自估算误差、需求变化、等待审批、资源冲突、质量返工或外部供应。原因分类应当能够导向不同动作:范围变化需要变更决策,资源冲突需要优先级调整,质量问题则需要修复并重新评估后续计划。
2. 建立简单的偏差指标,但先统一计算口径
初期可以从三个指标开始:关键里程碑按期率、计划与预测日期偏差、阻塞任务数量。项目多、数据质量稳定后,再考虑更细的进度分析。指标不宜为了“数据化”而堆满看板;每个指标都应该对应一个问题和一项可能的管理动作。
如果团队使用挣值管理等方法,应先确认项目适合这种口径、工作量估算可靠且团队理解相关定义。不能把一个算法名词贴到不稳定的数据上,就以为得到了更准确的判断。
计划偏差(天) = 当前预测完成日期 – 原计划完成日期
关键里程碑按期率 = 按期通过的关键里程碑数 ÷ 已到期关键里程碑数 × 100%
阻塞任务占比 = 当前阻塞任务数 ÷ 当前未完成任务数 × 100%
这些公式本身并不复杂,难点在于定义“按期”“通过”“阻塞”和“未完成”。建议在项目启动时写清口径,例如里程碑只有在验收人确认后才算通过,等待外部反馈是否算阻塞,以及取消任务是否进入分母。
3. 用一个情景模拟看进度如何转成决策
假设一家120人的企业推进一个内部业务系统项目,计划周期为12周。项目包含需求确认、核心功能开发、数据迁移、集成测试、业务验收和上线观察六个阶段。这里的规模与时间只用于模拟推演,不代表某个真实企业的实施结果。
项目执行到第6周时,核心功能完成了大部分开发,但业务规则仍有两项待确认。表面上看,开发任务完成率达到80%;然而数据迁移依赖字段口径冻结,集成测试依赖迁移样本,验收又依赖完整测试结果。项目负责人不能仅凭“80%”宣布进展良好。
进一步检查后发现,原计划第5周结束的需求确认已经延后4个工作日,数据迁移测试只剩3周窗口。负责人此时有三种选择:第一,安排业务负责人在两天内冻结口径;第二,缩小首期范围,先迁移关键数据;第三,保持范围不变并接受上线日期后移。每种方案都需要明确代价和决策人,而不是把新日期悄悄写进图里。
| 观察项 | 原计划 | 第6周预测 | 管理含义 |
|---|---|---|---|
| 需求口径冻结 | 第5周 | 第6周中 | 后续数据迁移和测试受到挤压 |
| 迁移样本验证 | 第7周 | 第8周 | 需确认能否分批验证或提供临时样本 |
| 集成测试 | 第9至10周 | 第10至11周 | 应重新确认测试范围和缺陷修复窗口 |
| 业务验收 | 第11周 | 可能延至第12周 | 需尽早预约验收人并准备范围取舍方案 |
这个例子里,真正的管理信号不是“开发完成率80%”,而是一个前置决策延迟后,多个后续任务的时间窗口同时变窄。项目管理者要把偏差翻译成可选择的方案:保范围、保日期、保质量,三者是否都能维持?若不能,哪一个由谁决定让步?

4. 通过固定复盘节奏,避免管理者只在延期后才看图
进度更新频率应当匹配项目节奏和风险,而非机械地规定所有项目都每天或每周更新。对短周期、高风险、依赖密集的项目,关键任务可能需要更频繁检查;对长期、低风险的项目,阶段性更新可能更合理。无论频率如何,都要明确谁更新、更新什么、数据截止时间是什么。
一次有效的进度复盘,建议按“变化,影响,选项,决定,责任人,复查时间”记录。会议不必逐条朗读甘特图,而应聚焦变化最大的任务、即将到期的里程碑、未关闭的阻塞和需要管理层拍板的事项。

六、按组织阶段和项目状态选择行动方式
1. 小团队、单项目:先把责任和验收写清楚
如果团队规模不大、项目只有一两个、协作关系简单,先用共享表格或轻量甘特图即可。关键是每项任务有负责人,每个重要节点有验收人,延期时有人更新预测日期并说明影响。过早引入复杂流程,可能让团队把精力花在维护字段,而不是解决项目问题。
当项目开始出现重复录入、状态冲突或跨团队等待,再逐步增加依赖管理、权限和自动提醒。工具升级应由实际摩擦驱动,而不是因为别的团队使用了更多功能。
2. 多部门、多项目:建立统一口径和组合视图
当多个部门并行承担项目,管理者需要先统一项目、任务、里程碑和状态的定义。否则汇总表上的“完成率”只是不同团队口径混在一起的平均数。再建立组合层视图,识别关键资源是否被多个项目同时占用、哪些项目的承诺时间互相冲突。
这一阶段要避免“一张总表解决所有问题”。高层看总览,项目团队看执行细节,职能负责人看资源冲突;视图可以不同,但底层事实和指标口径应一致。
3. 高不确定性项目:管理范围和决策节点,不要假装日期精确
探索性研发、需求尚未稳定或受外部政策影响的项目,早期很难准确估算所有任务工期。此时可以采用滚动式规划:近期任务细化,远期阶段保留区间或决策条件。里程碑重点关注验证结果、继续投入的依据和停止条件,而不是承诺一个看似精确的最终日期。
这类项目的甘特图不是用来证明未来一定按计划发生,而是展示当前假设,以及假设变化时哪些安排需要重新审视。对于管理者来说,假设透明往往比日期精确更重要。
4. 工具迁移或私有化需求:先验证治理边界和迁移范围
如果组织正在评估项目管理平台,尤其是需要私有化部署、历史数据迁移或替换既有系统,建议先挑选一个具有代表性的项目做验证。测试任务层级、负责人映射、状态转换、权限继承、附件和历史记录是否符合要求,并确认迁移失败时如何回滚。
针对PingCode这类面向中大型企业及100人以上组织的平台候选,若私有化部署或Jira平滑迁移是筛选条件,建议把“支持能力”拆成可验收的问题:哪些数据可以迁移、哪些字段需要转换、权限如何重建、插件或自动化规则如何处理、上线后由谁负责运维。产品能力需要结合合同范围、版本和实施方案逐项确认。
5. 项目已经延期:先做影响评估,再谈补救方案
如果项目已明显偏离计划,不要先要求所有团队“加快进度”。先判断剩余任务、关键依赖、质量风险和必要验收时间,再让决策者比较至少两种方案。例如缩小首期范围、追加资源、调整上线日期或分批交付。每种选择都要写明影响对象和风险承担方。
赶工不是免费的。增加并行开发可能带来集成成本,压缩测试可能增加上线风险,减少范围则可能影响业务价值。管理者要看的不是“哪种方案最快”,而是“在当前约束下,哪种代价最符合组织优先级”。

七、上线前检查:让图表保持可信,而不是越来越漂亮
1. 检查里程碑定义
- 每个关键节点是否对应一个可以描述的交付成果?
- 是否明确验收标准、验收人和证据来源?
- 节点延期后,是否知道会影响哪些后续工作?
- 是否把会议、培训等活动误当成最终成果?
2. 检查任务和依赖
- 重要任务是否有唯一明确的责任人?
- 任务是否拆到能判断进展、但不会造成过度维护的粒度?
- 关键依赖是否有明确的前置条件和责任方?
- 计划日期是否说明了关键假设,而不只是管理期望?
3. 检查数据口径和更新机制
- “完成”是否代表交付已验收,而不只是工作已提交?
- 原计划、当前预测和实际完成日期是否能够区分?
- 更新责任人、更新时间和阻塞定义是否清楚?
- 每次偏差是否记录影响、应对动作、负责人和复查时间?
如果一张图只能回答“任务什么时候开始和结束”,它已经可以帮助排期;如果还能回答“交付是否通过、偏差影响什么、需要谁作决定”,它才真正进入项目管理。上线前检查的目标不是把字段填满,而是找出那些会导致不同人得出不同结论的空白。

八、最后的判断:先把事实统一,再让工具放大能力
里程碑的质量,取决于它是否代表可验收的阶段成果;甘特图的质量,取决于任务、依赖和实际状态是否可信。两者结合后,管理者才能看到计划与事实之间的差异,并把差异转换成范围、资源、日期或风险方面的决策。
我建议企业下一步先选一个真实项目,不必从全公司铺开:用一页纸写清最终交付,挑出少量真正影响决策的里程碑,为关键任务指定负责人和依赖,再连续维护几轮计划与实际差异。复盘时问的不是“图够不够漂亮”,而是“我们是否更早发现了风险,是否更快作出了取舍”。
真正有用的甘特图,不是预测永不变化的未来,而是让变化尽早显现、影响可以解释、行动有人负责。从这个标准开始,里程碑才不只是日期,进度分析也才不只是汇报。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:里程碑怎么做?企业管理者数据分析:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475153
读者评论
把里程碑定义为可验收结果,而不只是日期,这一点很实用。尤其是明确验收人和未通过后的处理方式,能减少节点到期时的口径争议。
文章对计划基线和最新预测的区分讲得清楚。保留原计划不只是为了复盘延期,也有助于看出哪些依赖或估算假设需要调整。
不建议盲目把任务拆得很细,这个提醒比较务实。实际管理中,拆分应当能增加责任或验收信息,否则只会提高维护成本。
