依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板

项目计划里最容易制造“假效率”的,不是任务太少,而是甘特图上每项工作都有日期,前后却没有真实的逻辑关系:前序任务延期了,后续任务仍显示按时开始;负责人只能靠群聊和经验手动改期。依赖关系的价值不在于把任务连成一串,而在于准确表达哪些工作必须等待、哪些可以并行,以及变更会影响到哪里。本文用一套可复用的判断流程、项目案例和检查模板,说明企业管理者怎样让甘特图更接近真实执行。

一、先给结论:依赖关系不是画连线,而是写清项目逻辑

1. 依赖关系解决的是“前提是否成立”

我判断两项任务是否需要建立依赖关系,通常先问一个问题:如果前一项任务没有完成,后一项任务是否仍能合理地开始或交付?如果答案是“不能”,两项任务之间大概率存在业务上的先后约束;如果只是习惯上先做一项、日历上恰好相邻,就不一定需要连线。

例如,采购订单必须在预算审批通过后才能提交,审批就是采购的前置条件。相反,市场材料撰写和内部培训材料准备可能都在同一周进行,也由同一个部门负责,但这并不自动意味着两者存在依赖。把没有逻辑约束的任务连起来,会人为压缩并行空间。

我的核心判断是:先确认业务条件,再选择关系类型,最后才把关系录入工具。如果顺序倒过来,先在甘特图里连线、再找理由解释,最后得到的往往是外观完整、执行时处处需要人工修正的计划。

2. 依赖关系不能代替资源、风险与管理决策

一条依赖关系只能表达任务之间的逻辑约束,不能自动解决人员不够、审批迟迟没有结论、供应商延期或需求反复变化。管理者如果把所有延期都归因于“甘特图没设置好”,就容易用更多连线掩盖真正的管理问题。

例如,两个任务理论上可以并行,但实际上都需要同一名工程师。它们之间的先后不是业务逻辑决定的,而是资源冲突造成的。此时,团队要做的是资源排程或优先级取舍;如果直接建立任务依赖,虽然图上不再冲突,却可能把一个尚未确认的资源问题伪装成固定流程。

  • 任务依赖:描述业务或交付逻辑上的前后条件。
  • 资源约束:描述人员、设备、预算等可用能力的限制。
  • 外部约束:描述合同日期、监管窗口、客户评审日等不能轻易移动的节点。
  • 风险与缓冲:描述不确定性及团队准备如何应对,不能用一条连线代替风险管理。

这几类信息可以同时存在,但应分开记录。把它们混成“前置任务”,会让项目负责人无法判断:计划延误究竟是逻辑链断了、资源不足,还是外部日期不可移动。

依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板

二、为什么任务和日期齐全,项目计划仍然会失真

1. 静态日历看起来完整,动态影响却没有被记录

不少团队最初用表格排期时,会为每项工作填上开始日期、结束日期和负责人。这样做适合快速形成时间表,却不一定能回答一个更重要的问题:前一项工作推迟三天,哪些后续任务需要调整?如果计划里没有明确依赖,项目经理往往只能逐行询问负责人,再凭经验判断影响范围。

在复盘中,我会把这种计划称为“日期清单”,而不是完整的逻辑计划。日期清单告诉团队“目前打算什么时候做”,依赖关系则补充“为什么这个时间成立”。两者缺一不可:只有逻辑没有日期,无法管理节奏;只有日期没有逻辑,计划一有变化就很难维护。

2. 跨部门交接最容易暴露隐藏前置条件

很多延期并不是任务本身耗时超出估计,而是交付条件没有说清楚。设计团队认为方案已交付,测试团队却发现缺少接口说明;采购认为审批已经完成,财务却还在等待补充材料。这些问题表面上像沟通失误,本质上常是任务完成标准和交接条件没有进入计划。

因此,依赖关系不应只记录“任务 A 指向任务 B”,还应能追溯为什么 B 必须等待 A、A 的完成标准是什么、谁确认交接完成。对于关键交接点,最好在任务名称之外补充交付物或验收条件,否则连线虽然存在,团队仍可能对“前置任务到底算不算完成”各执一词。

3. 计划维护成本来自错误关系,而不只是任务数量

我在评估项目计划时,不会只看任务总数,也会看关系是否必要、是否可解释、是否能支持变更判断。一张有 200 个任务的计划,如果关键路径清楚、关系有依据,可能比一张只有 40 个任务却到处互相牵连的图更容易维护。

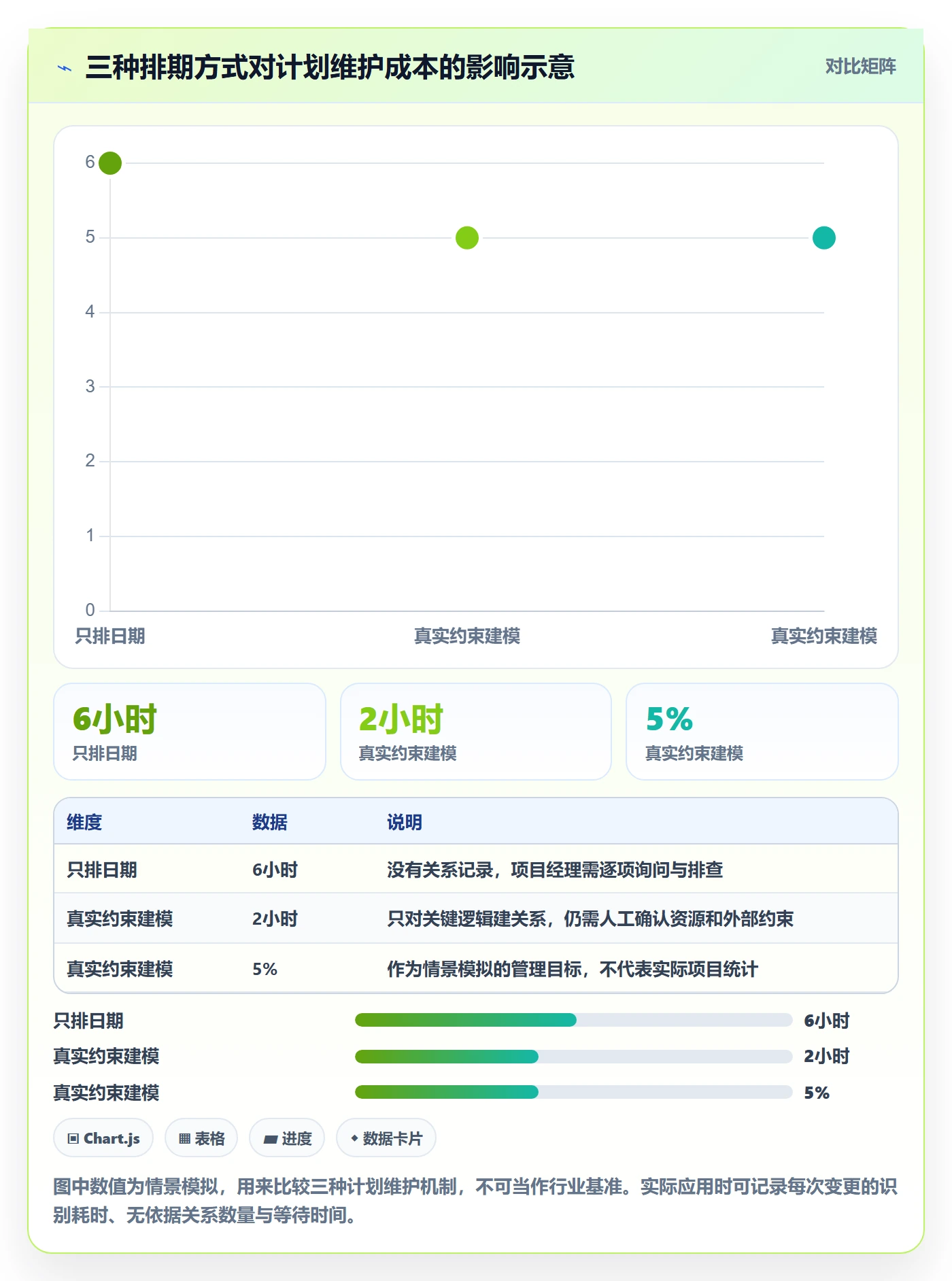

为了说明差异,下面使用一个情景模拟:同一项目分别采用“只排日期”“所有任务串行”和“只记录真实约束”三种方式。数字不是行业统计,而是用于展示计划维护机制的示意数据;实际团队应以自己的项目记录测量。

依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板

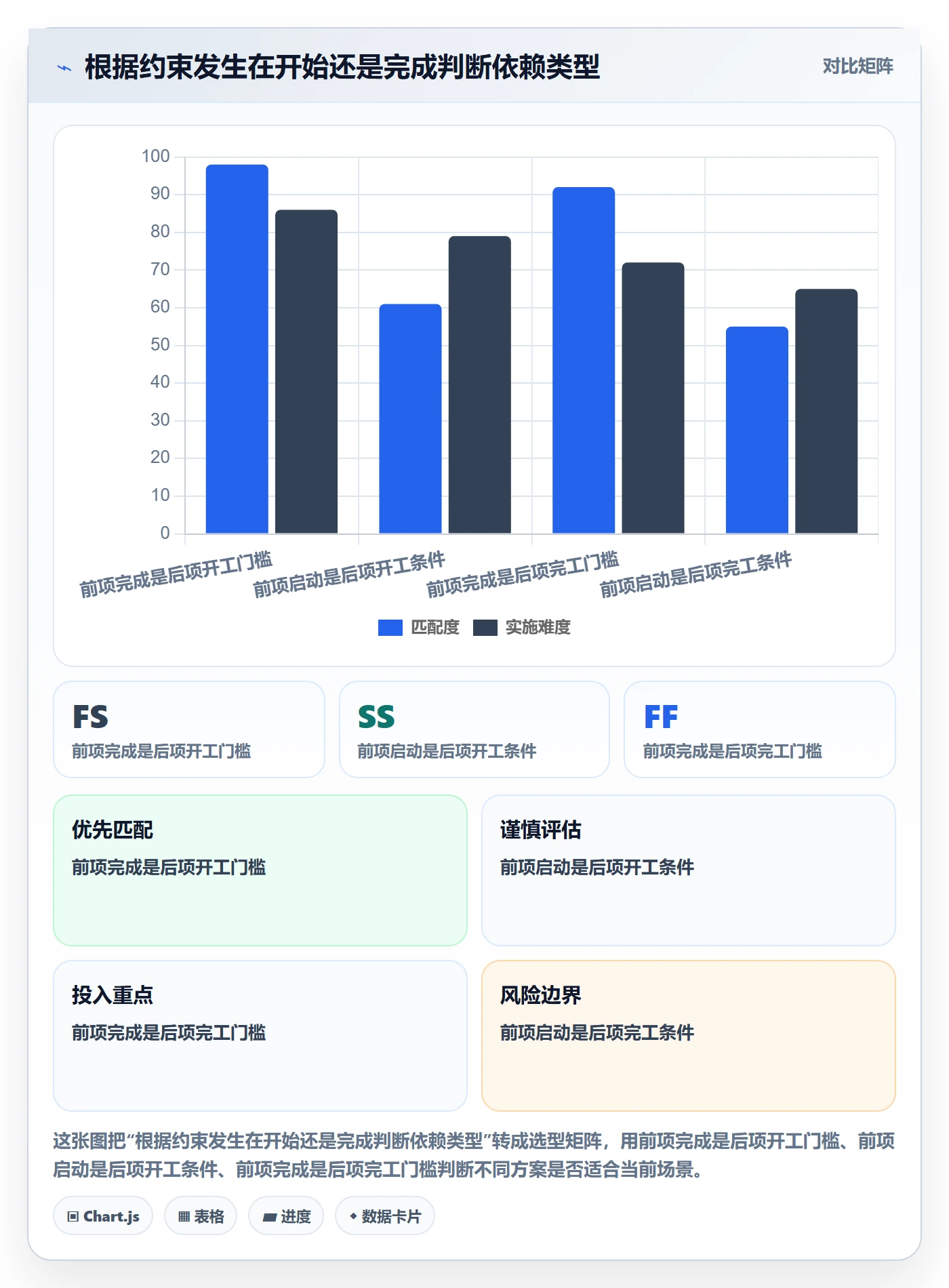

三、四种常见关系怎么选:先看业务逻辑,再看缩写

1. FS:前一任务完成后,后一任务才能开始

FS(完成,开始)是最容易理解的一类关系:前置任务完成,后续任务才可以开始。比如预算审批通过后提交采购订单,需求确认完成后正式冻结设计范围。它适合表达明确的交接门槛,也是很多项目计划中最常见的关系。

但“先做完再开始”不代表所有相邻任务都应该设为 FS。比如方案设计尚未全部完成时,部分数据准备工作已经可以启动;如果业务确实允许并行,就不应为了让流程看起来整齐而强制串行。要确认的是“后续工作的哪个部分必须等待”,必要时把任务拆细,而不是用一个过大的任务覆盖不同条件。

2. SS:前一任务开始后,后一任务可以开始

SS(开始,开始)常用于可以并行推进、但启动时间存在先后关系的工作。例如,业务访谈启动后,分析人员可以基于已获得的第一批信息开始整理初步问题;但最终分析结论仍需等待访谈完成和材料齐备。

使用 SS 时要特别留意任务颗粒度。如果“需求访谈”和“需求分析”都被定义成宽泛的大任务,设置 SS 后,团队可能误以为分析可以在访谈刚启动时全面展开。较好的做法是把分析拆成“初步整理”和“最终确认”等不同交付阶段,让依赖关系反映真实的工作方式。

3. FF:前一任务完成之前,后一任务不能完成

FF(完成,完成)表达的是结束条件之间的约束:前一项工作没有完成,后一项工作也不能最终完成。它适用于两个工作流可以并行开展,但最终交付需要相互对齐的情况。

例如,系统配置与操作手册编写可以同时推进,但正式交付手册前,配置项必须稳定并完成最终核对。此时两项工作可能早已开始,真正受约束的是完成时间。若只按“后一任务开始时间”管理,就容易漏掉最终验收条件。

4. SF:前一任务开始后,后一任务才可以完成

SF(开始,完成)在一般项目中相对少见。它可能出现在交接或轮班安排中,例如新值守团队开始承担工作后,旧值守安排才能正式结束。由于使用场景有限,管理者不应为了熟悉四种类型而刻意寻找 SF 关系。

不同项目管理工具对依赖类型、提前量和滞后量的界面叫法可能不同,自动排期的规则也可能不同。录入前应确认当前工具版本的计算方式,并用一个小范围任务验证结果;不要仅凭缩写或界面提示假设日期会按预期移动。

关系类型 约束重点 常见场景 检查问题
FS 前一项完成后,后一项才开始 审批完成后采购;需求确认后正式设计 后续任务是否真的必须等前项全部完成?
SS 前一项启动后,后一项才能启动 调研启动后开展初步分析 后续任务是否需要拆成初步工作与最终工作?
FF 前一项完成前,后一项不能完成 配置稳定后完成最终手册核验 真正受约束的是开始时间,还是完成条件?
SF 前一项启动后,后一项才能完成 新团队接班后结束旧团队值守 是否确实存在交接切换条件,而非普通先后关系?

关系类型并不是任务管理的全部。提前量和滞后量也要有业务依据。例如,测试环境需要在部署申请提交后等待两个工作日完成开通,这个等待时间可以记录为滞后量;如果只是“习惯上留一周”,就应进一步确认它究竟是审批周期、供应商交期还是风险缓冲。

依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板

四、六步设置流程:把真实任务转成可维护的甘特图

1. 先拆任务,再讨论关系

任务拆解的目标不是把工作拆得越碎越好,而是拆到可以明确负责人、交付物和完成条件。若一个任务同时包含需求梳理、方案评审和验收确认,就很难判断它与后续工作的关系:后续任务究竟要等哪一个环节?建议先把关键交付节点拆开,再讨论关系。

一个实用检查方式是:每项关键任务能否用一句话说明交付结果,能否指出谁验收,能否识别什么状态代表“完成”。如果答案都不明确,先补齐任务定义,不要急着建立依赖。

2. 找出前置条件,而不是只问“谁先谁后”

我通常从六类条件中寻找真实前置:审批、数据或材料、决策、设备或环境、交付物验收、责任交接。逐项追问“后续工作开始前,必须拿到什么?”比让团队凭记忆排一串任务顺序更有效。

  • 审批:是否必须取得正式批准,口头同意是否足够?
  • 数据与材料:是否需要完整数据,还是有第一批数据就能启动部分工作?
  • 决策:谁有权确认范围、优先级或方案?
  • 设备与环境:设备未到位时,是否有替代方式可先做准备?
  • 交付物:后续团队接收的最低条件是什么?
  • 责任交接:交接方和接收方是否都确认任务已转交?

3. 选择关系类型,并留下选择理由

明确前置条件后,再判断它约束的是开始还是完成。关系类型旁边最好保留一句简短理由,例如“测试须等待核心配置冻结”,而不是只留下一个 FS 标记。理由可以帮助后来接手计划的人判断:业务变化后,这条关系是否还成立。

如果某个前置条件只影响任务的一部分,优先考虑拆分任务,而不是在整个大任务上设置过强约束。任务拆分和依赖设置应该配合使用:拆分负责表达工作边界,依赖负责表达边界之间的逻辑。

4. 记录提前量或滞后量的来源

提前量或滞后量影响日期,但它并不天然代表安全缓冲。建议把“业务等待时间”和“风险缓冲”区分记录。前者可能来自法定审批周期、供应商承诺交期或系统处理窗口;后者是团队为不确定性预留的管理空间,应能说明风险来源和负责人。

如果工具只能用天数表示间隔,可以在备注字段写明计算口径,例如“两个工作日,按审批服务时限计算”。还要核对项目日历中的周末、节假日和班次设定,因为同样的天数在不同日历配置下可能产生不同的日期结果。

5. 检查关键路径、外部日期和资源冲突

依赖关系录入后,先看计划中最容易影响交付的链条,再核对固定里程碑、资源安排和外部窗口。关键路径分析能帮助团队识别哪些任务的变化可能直接影响项目结束日期,但它依赖于输入信息质量,也不等于对延期的预测保证。

一个任务如果既受前置关系限制,又受合同日期或资源安排限制,应分别记录这些条件。工具可能按某种优先规则计算排期,而项目负责人仍需确认:计算出来的日期是否可执行、是否违反团队工作日历、是否与外部承诺冲突。

6. 做一次变更演练,确认关系真的有用

计划发布前,我建议挑一项关键前置任务,模拟它延迟一至三天,观察哪些下游任务发生变化。然后逐条核对变化是否符合业务逻辑:应该顺延的有没有顺延,不应受影响的任务是否被无故推迟,固定日期是否仍然可行。

这一步不是为了证明软件“自动排得对”,而是为了发现关系录入与业务理解之间的差异。若结果不符合预期,应先检查任务颗粒度、关系方向、日历和日期约束,再决定是否需要调整任务计划。

依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板

五、案例推演:新产品内部上线计划如何建立依赖

1. 先从交付链条里找条件

下面用一个新产品内部上线项目作示例,说明如何从任务清单逐步构建关系。该案例为虚构的情景推演,用于展示方法,不代表任何企业的真实项目记录,也不构成统一流程标准。

假设项目包括需求确认、方案设计、数据准备、系统配置、联调测试、用户培训和上线评审。初版计划常见的错误,是把它们直接排成一条顺序:需求确认完成后才开始数据准备,配置全部结束后才开始培训。这样排期简单,却可能错过并行机会。

进一步询问业务条件后,团队发现:方案设计必须等待需求范围确认;数据准备可以在需求确认后启动,但需要分批校验;联调测试必须等待配置和首批数据都达到最低条件;用户培训可以在功能稳定后先准备材料,但正式培训要等待测试通过。

2. 把任务依赖和并行条件分开表达

任务 前置任务 建议关系 业务理由 管理者核验点
需求确认 无 , 明确范围、角色与验收口径 范围确认人是否有决策权
方案设计 需求确认 FS 正式设计需基于已确认的需求边界 是否允许未冻结内容先做探索性设计
数据准备 需求确认 SS 或拆分后设置 需求确认启动后,可先准备已明确的数据字段 区分可提前准备的部分与待确认部分
系统配置 方案设计 FS 配置需遵循已确认的方案 方案变更是否会触发配置返工
联调测试 系统配置、数据准备 FS 测试启动前,环境与最低数据集须齐备 测试入口条件是否可检查
培训材料准备 方案设计 可并行,后续另设最终确认 初版材料可先准备,功能稳定后再核对 避免把初稿和最终版视为同一交付
正式培训 联调测试、培训材料确认 FS 培训内容和系统表现均需达到约定标准 测试通过门槛与材料版本是否一致
上线评审 联调测试、正式培训准备 按评审条件确认 评审应综合测试结果、支持安排与风险状态 是否还有未关闭的高风险事项

表格里最值得注意的不是某一项关系,而是把“培训材料准备”和“正式培训”拆开。若两者被合并成一个大任务,团队可能误以为培训完全不能提前准备;拆开之后,初稿可以并行,最终版本仍受系统稳定和测试结果约束。

3. 用延期演练观察影响范围

假设数据准备比计划晚两个工作日,管理者不应立刻把所有后续任务整体后移。首先要确认晚到的是哪一批数据、联调测试是否必须等待完整数据集,以及能否先用已准备的数据开展局部测试。如果最低测试数据已经满足,部分测试可能不受影响;如果缺少的是关键字段,则联调入口条件可能尚未成立。

这就是依赖关系带来的管理价值:它让项目负责人知道需要验证哪些条件,而不是机械地移动所有任务日期。工具可以协助呈现关系和日期变化,但“是否可以先测一部分”仍需要业务与技术负责人共同判断。

下表仍是情景模拟,展示延期评估时可以记录的过程指标。具体数值应由团队在实际项目中采集。

依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板

六、可复制模板:把关系、理由和变更记录放在一起

1. 依赖关系台账模板

下面的模板既可以放入电子表格,也可以转换成项目管理工具中的任务字段。字段不必全部放在甘特图主视图上,但关键关系和理由应能被项目负责人快速查到。

字段 建议填写内容 使用目的 填写提醒
任务编号与名称 唯一编号、动宾结构任务名 区分同名任务,便于追踪 避免“跟进一下”“继续处理”等不可验收表述
交付物与完成标准 可检查的产出及验收人 判断前置任务是否真正完成 写明最低可交付条件,不只写“已完成”
前置任务编号 一个或多个任务编号 追溯依赖来源 多个前置条件应逐项确认,避免漏项
关系类型 FS、SS、FF、SF 或工具对应名称 标记开始与完成的逻辑 以业务约束为依据,不按任务排列顺序猜测
提前量或滞后量 数量、单位与计算口径 说明任务间的时间间隔 写明来自审批周期、交期还是风险缓冲
责任人与协作方 任务负责人、交接方、接收方 明确谁执行、谁确认 不要将负责人相同误当成依赖理由
外部约束 合同日期、评审窗口、供应商承诺 区分逻辑关系和固定节点 标记约束来源及可调整范围
变更影响确认 受影响任务、里程碑与决策人 留存延期评估过程 记录“无需调整”的理由,而不只记录改期任务
关系核验状态 待确认、已核验、需复审 让关系随项目变化进行维护 范围或交付方式变化后重新审视

2. 计划发布前的检查清单

  • 每条关键依赖是否能用一句业务理由解释?
  • 前置任务是否有明确交付物和完成标准?
  • 是否把日历相邻、同一负责人或部门习惯误设成依赖?
  • 是否有任务循环依赖,或前置任务编号指向错误?
  • 是否存在没有解释的长等待时间或固定间隔?
  • 审批、合同日期、资源冲突是否被分别记录?
  • 模拟关键任务延期后,下游变化是否符合真实业务流程?
  • 计划调整后,里程碑、责任人和对外承诺是否同步复核?

3. 用哪些指标衡量依赖关系是否真的提高效率

“甘特图看起来更清楚”不是充分的效果证明。我更建议观察几个能反映维护成本和计划质量的指标,并为每个指标约定统计口径。团队不必一开始就建立复杂仪表盘,先选三项连续记录几个项目周期,通常比凭印象讨论更有用。

指标 建议口径 适合回答的问题
变更影响识别耗时 从收到变更信号到确认受影响任务所用时间 依赖关系是否帮助团队更快定位影响范围?
无依据关系占比 抽查关系中无法说明业务理由的数量 ÷ 抽查关系总量 计划是否存在过度串联?
前置条件遗漏次数 执行中发现、但原计划未记录的关键前置条件次数 任务拆解和交接识别是否充分?
计划重排工作量 一次范围或日期变更中用于修订计划的人时 计划维护成本是否下降,还是转移到了线下沟通?
关键里程碑偏差 实际完成日与基线日期的工作日差值 逻辑计划是否改善了交付可预见性?

依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板

七、不同组织规模与项目状态下,行动重点并不相同

1. 小团队或单项目:先做关键链条,不必追求全量建模

如果团队规模较小、项目周期短,先把里程碑、关键交接和高风险前置条件建清楚,往往比给每个细项都设依赖更有效。可以从 10 至 20 个关键任务开始,检查每条关系是否有明确理由,再逐步扩展。这里的数量只是便于试点的建议,不是固定标准。

小团队通常沟通路径短,很多信息可以当面确认。因此,模板字段可以简化,但至少保留任务、前置条件、责任人、完成标准和变更影响。不要为了追求工具里的图形完整度,增加团队维护负担。

2. 中大型组织或跨部门项目:把口径和变更责任制度化

当参与团队增多、交付跨多个部门,问题通常不只是任务数量增加,而是同一个词在不同团队之间含义不同。例如“方案完成”可能意味着文档已写完,也可能意味着业务方已批准。此时要明确状态定义、交接条件和关系维护责任,避免每个部门按自己的习惯建立计划。

对于 100 人以上的组织,或需要统一多个项目节奏的团队,可以将依赖关系字段、里程碑命名和变更审批纳入项目治理约定。若需要在自有环境中部署,或评估从现有系统迁移,工具选择还要核实数据迁移范围、权限模型、审计要求、接口能力和培训成本,而不能只比较甘特图界面。

3. 需求变化频繁的项目:保留可调整空间,不要把探索性工作锁死

产品探索、创新研发或需求尚未稳定的项目,早期计划不宜把所有任务关系设置成强约束。可以先记录假设、决策点和阶段性评审,再随着信息明确逐步细化依赖。否则,过早建立大量关系,会让计划看上去精确,却在每次需求变化时都需要大面积重排。

对探索性工作,阶段门比细颗粒度日期更重要。先规定何时做出继续、调整或停止的决策,再将明确后的工作纳入更具体的依赖网络,是一种更稳妥的安排。

4. 项目已经延期:先查关键路径和真实阻塞,不要先重画整张图

项目进入延期状态后,第一步是确认延误事实和预计恢复时间;第二步是识别受影响的关键里程碑;第三步才是讨论加资源、调整范围、并行推进或重新承诺日期。若团队一开始就把所有日期往后拖,可能掩盖了局部可恢复的工作,也可能让原本不受影响的任务被错误推迟。

管理者还应区分“已发生的延误”和“预测中的风险”。前者需要明确补救行动和责任人;后者需要说明触发条件、应对方案和复查时间。把风险缓冲、已发生延期和未确认等待混在一起,会让新的基线失去解释力。

依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板

八、工具选择与方案取舍:先验证管理规则,再比较平台能力

1. 选工具时,检查的不只是甘特图是否能拖动

甘特图界面直观,不代表项目计划就能维护。选型时,我会让实际项目负责人用一组真实任务做小范围验证:能否建立团队需要的关系类型,变更前置任务后能否识别下游影响,固定日期如何处理,谁可以修改关系,修改记录能否追溯。

还要确认工具是否支持项目日历、权限、通知、基线或变更记录等能力。具体功能与名称会因产品版本和部署方式而不同,应该在采购或迁移决策前用当前版本演示验证,不宜仅凭产品介绍中的功能清单做判断。

2. 何时适合评估 PingCode 等项目管理平台

对于中大型企业或 100 人以上组织,如果项目管理涉及多团队协作、权限边界、数据治理和长期运维,可以把 PingCode 纳入平台评估范围。其面向中大型企业组织,支持私有化部署,并提供 Jira 平滑迁移能力;这些信息可作为初步评估条件,但不意味着它对所有团队都必然最合适。

我建议把评估拆成三层:第一层验证依赖关系与日期变更是否满足真实项目流程;第二层验证迁移过程中的任务、附件、权限和历史记录如何处理;第三层核算部署、运维、培训和流程改造的总成本。若组织有明确的数据部署要求,私有化能力是重要条件之一;如果正在替换现有系统,迁移能力也要通过样本数据试迁移确认。

选择工具的原则不是寻找一句“最适合所有企业”的结论,而是找到与组织治理要求、项目复杂度和团队维护能力相匹配的方案。对于简单项目,轻量工具或表格可能更经济;对于多项目、多团队且需要集中治理的组织,平台化管理的价值可能更高,但实施成本也必须纳入取舍。

3. 三种方案的实际取舍

方案 优势 代价与风险 适用情况
电子表格排期 启动快、规则灵活、学习成本低 多人同时维护易产生版本差异,变更影响需人工追踪 单团队、短周期、任务关系简单的项目
轻量项目管理工具 协作状态集中,适合小团队跟进任务 复杂权限、跨项目依赖或治理能力可能有限,需按版本验证 项目数量适中、管理规则较简单的团队
企业级项目管理平台 便于统一权限、流程、项目数据与协作规则 实施、迁移、配置与培训需要投入,流程设计不当会增加负担 多部门、多项目、需要集中治理或特定部署要求的组织

取舍的关键不是工具功能越多越好,而是新增能力能否减少真实的协调成本。如果团队尚未约定任务完成标准、变更责任和依赖判断方式,先上复杂平台往往只是把原有混乱搬进新系统。先用一两个项目验证管理规则,再决定是否规模化部署,通常更稳健。

依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板

九、常见误区与纠正方法:避免甘特图越维护越复杂

1. 把所有任务串成一条线

这种做法最常见,也最容易让甘特图“看起来有秩序”。问题是,它会把可并行工作强行变成串行,拉长计划周期,还让负责人误以为每项任务都必须等待前一项完全结束。

纠正方式是逐条追问:前项未完成时,后项是否完全不能启动?能否先做一部分?如果部分可以并行,就拆出准备工作与最终交付,或者使用更符合实际的关系,而不是把整个任务锁在前项之后。

2. 只连关系,不写完成标准

如果“需求确认完成”没有明确的确认人和交付物,甘特图无法判断何时可以启动设计。任务状态显示为完成,也不一定意味着接收方已经拿到可用材料。

纠正方式是为关键前置任务补上验收条件,并明确交接确认责任。依赖关系表达的是“需要等什么”,完成标准回答的是“怎样才算等到了”。

3. 用任务依赖掩盖资源冲突

同一名员工同时负责两个任务,不代表这两个任务在业务上存在先后关系。若把资源竞争直接建成依赖,团队可能无法看见真正的问题:人手不足、优先级冲突或排期没有协调。

纠正方式是先确认资源分配,再决定是否调整优先级、增加资源、拆分工作或接受延期。任务关系和资源计划应分开管理,必要时在计划中关联查看。

4. 过度依赖自动重排

自动重排能按工具规则计算日期,但它无法替管理者确认业务逻辑是否正确。若关系方向错了、日历设置不一致、固定日期没有说明,系统可能给出形式上自洽、现实中无法执行的排期。

纠正方式是把每次重大变更分为“系统计算”和“业务确认”两步。前者检查日期如何变化,后者确认影响是否成立、是否有替代方案、对外承诺是否需要调整。

5. 计划改了,却没有同步基线与决策记录

项目计划反复变化本身并不可怕,真正的问题是团队无法分清哪个日期是原始承诺、哪个是当前预测、为什么发生变化。若没有变更记录,复盘时就难以判断估算偏差、执行偏差与范围变化各自的影响。

纠正方式是按组织需要保留基线、当前预测、变更原因、决策人和受影响里程碑。不是每个小调整都要走重审批,但关键变化应能追溯,避免事后只剩一张被覆盖的最新甘特图。

十、从一个项目开始:把依赖关系变成持续改进机制

1. 本周就能执行的最小行动

如果团队还没有成型的依赖关系管理方法,不必先重做所有项目。挑选一个正在执行的项目,先选 10 项左右的关键任务或关键交接,完成以下动作:写出完成标准、识别真实前置条件、区分依赖与资源约束、记录关系理由,再模拟一次关键任务延期。

  1. 选择一个近期有跨部门交付或里程碑的真实项目。
  2. 抽出最影响交付的任务和交接点,避免一开始覆盖全部细项。
  3. 逐条说明“为什么必须等待”,无法解释的关系先标记为待复核。
  4. 确认关系类型、时间间隔和日期约束,并记录各自依据。
  5. 模拟一次延期,检查影响任务、决策责任人和外部承诺。
  6. 项目复盘时记录影响识别耗时、前置条件遗漏和计划重排工作量。

2. 复盘时关注机制,不只关注结果

一个项目按时交付,不一定说明依赖关系设置得好;它也可能依赖团队成员大量线下沟通和临时协调。反过来,项目延期也不一定说明甘特图无效,延期可能来自需求变化、外部供应或资源不足。复盘时要同时问:关系是否准确、变更是否及时发现、影响是否被正确评估、计划是否支持了决策。

若连续几个项目都出现相同的前置条件遗漏,可以修订模板或项目启动检查表;若变更影响识别耗时居高不下,可能需要优化关系记录和责任机制;若关系数量不断增加但解释不清,应该检查是否存在过度串行化。改进应针对重复出现的机制问题,而不是简单要求团队“把图画得更完整”。

3. 最终判断:好的依赖图应该能解释变化,而不是装饰计划

我认为,一张有效的甘特图不需要把每件事都连起来。它应该让管理者快速看清:哪些前提还未满足、哪些任务可以并行、哪些变化会冲击关键里程碑、哪些问题需要业务决策而不是继续改日期。

依赖关系的真正价值,是把隐性的协作条件变成可讨论、可验证、可复盘的项目逻辑。下一步可以从一个真实项目的关键交接开始,按“判断前提,记录关系,验证变更,复盘成本”的顺序试运行。关系少但理由清楚,通常比关系密集却无人解释更有管理价值。

常见问题解答(FAQ)

1. 甘特图中哪些任务需要设置依赖关系?

我做项目排期时,经常看到任务按日期前后排列,就想把它们都连起来。我担心漏掉前置条件会影响交付,但也不确定过多设置关系是否会限制并行工作。

只有存在真实业务前提的任务才需要建立依赖:如果前序任务未完成,后序任务就无法开始或完成,通常应设置关系。例如,审批通过后才能采购。仅仅时间相邻、由同一人负责或共享资源,并不自动构成任务依赖;资源冲突和固定交付日期应分别记录,避免用依赖关系代替。

2. FS、SS、FF、SF 四种依赖关系该怎么选?

我在项目计划里看到多种依赖类型,但不确定它们分别对应什么业务情况。我尤其担心选错关系后,调整日期时甘特图会出现看似合理、实际无法执行的安排。

先用业务语言描述任务之间的条件,再选择关系类型:FS 表示前项完成后后项才能开始;SS 表示前项开始后后项才能开始;FF 表示前项完成前后项不能完成;SF 表示前项开始后后项才能完成,实际较少见。选定后,用一个日期变更场景检查结果是否符合工作流程;

不同工具支持的类型和计算规则可能不同,应以实际功能为准。

3. 怎样用模板把任务依赖关系整理清楚?

我需要和多个部门一起维护项目计划,口头确认的前置条件常常没有留下记录。我希望有一份简单模板,既能分清责任,也方便后续检查变更影响。

模板至少设置任务编号与名称、交付物或完成标准、责任人、前置任务编号、关系类型、提前或滞后量、计划日期、外部约束、变更影响确认和核验状态。先让业务负责人确认前置条件,再录入关系;每次调整关键任务后,记录受影响的下游任务及确认人。模板用于统一记录,不替代对业务逻辑的判断。

4. 设置依赖关系后,如何检查甘特图排期是否合理?

我曾经修改一个前置任务的日期,却不确定后续里程碑是否应该一起移动。项目进入执行阶段后,我也担心遗漏的约束或错误的关系会让计划看起来完整,实际却无法落地。

可以逐项检查:是否有循环依赖、遗漏的前置条件、没有业务理由的长间隔,以及被误当成依赖的固定日期或资源限制;再移动一项关键任务,核对下游日期是否按预期变化,并确认责任人和里程碑安排可执行。软件自动计算只能依照已录入的规则排期,不能替管理者判断规则是否符合实际;

日期联动表现也要按所用工具的设置和日历规则核实。

核心关键词

读者评论

杨
杨若宁

文中把业务依赖、资源冲突和外部约束分开处理,这一点很实用。否则把人员不足也画成任务先后,可能会让计划看起来顺畅,却掩盖真正的问题。

田
田舒然

FS、SS、FF、SF 的说明比较清楚,尤其提醒先判断约束发生在开始还是完成。实际使用时,任务拆分是否到位也会影响关系设置是否准确。

郝
郝景行

情景模拟标明不是行业统计,避免把示意数字误当成普遍结论。团队若想比较效果,确实需要记录自己每次变更的影响识别耗时和等待时间。

苏
苏雅楠

交接条件的例子很贴近跨部门协作。仅有任务连线不一定足够,补充交付物、验收标准和确认人,才能减少双方对“完成”的不同理解。

薛
薛思妍

文章提醒不同工具的排期规则可能有差异,这点容易被忽略。设置提前量或滞后量后,最好用小范围任务验证日期变化,并核对工作日历。

文章包含AI辅助创作:依赖关系实操方法:企业管理者提升甘特图效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475037

赞 (0)
飞飞飞飞
里程碑最佳实践:企业管理者甘特图效率提升,常见问题
上一篇 5小时前
甘特图甘特图教程:企业管理者效率提升,避坑指南
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
