企业甘特图上最容易制造错觉的,不是任务没更新,而是日期被一次次改到“看起来按时”:原定节点消失,当前预测顶替承诺日期,月底报表显示绿色,客户验收却仍未通过。设计里程碑流程与规范时,我最先检查的不是图表够不够漂亮,而是企业能否同时说清三件事:最初承诺了什么、现在预计何时完成、如果判断再次变化由谁决策。
里程碑流程与规范:企业管理者甘特图制度设计关键指标
一、核心结论:甘特图制度的价值在于让承诺、偏差与决策同时可见
1. 管理的不是图,而是项目承诺的生命周期
甘特图是展示计划和依赖关系的载体,不是管理制度本身。真正有效的制度至少要规定里程碑如何定义、计划如何设基准、日期变化如何审批、风险怎样升级,以及结果如何验收。缺少这些规则,图表越完整,反而可能越容易让管理层误以为项目处于可控状态。
我建议把每个关键节点拆成三类日期:基准日期、当前预测日期、实际完成日期。基准日期记录经批准的原始承诺;当前预测日期反映项目团队此刻的判断;实际完成日期则以验收证据或约定的完成条件为准。三个日期用途不同,不应互相覆盖。
一句话判断制度是否有效:当节点延期时,管理者能否在同一张甘特图或关联记录中看见“偏差多少、影响什么、谁来处理、何时需要决策”,而不仅是一个红色状态。
2. 指标必须与管理动作成对出现
企业常把准时率、延期天数、完成率列进月报,却没有规定指标越线后做什么。这样做只能增加汇报,不能缩短阻塞。设计指标时,我会同时写下指标口径、数据责任人、检查频率和触发动作;若后两项空白,这个指标大概率只是装饰。
例如,“关键里程碑延期超过三天”本身不是管理闭环。制度还要进一步说明:项目负责人是否要在一个工作日内提交影响评估;跨部门依赖是否由职能负责人协调;涉及客户承诺或预算的事项是否提交项目指导层决策。天数阈值只是触发条件,处理机制才是管理能力。
3. 不追求所有项目使用同一把尺
监管审批项目、内部效率改进项目、快速迭代产品项目的风险结构并不相同。统一字段有利于组合管理,统一预警阈值却未必合理。较稳妥的做法是统一基础口径,再按项目周期、依赖复杂度、客户承诺和合规要求设置风险分层。

二、为什么甘特图会失真:常见问题通常出在定义和激励上
1. 计划日期被覆盖,团队失去复盘基准
不少团队习惯在日期变化后直接改任务结束时间。短期看,图表变得“最新”;长期看,最初承诺和真实偏差一起消失。几个月后,管理者只知道节点最终完成了,却无法判断延期是估算偏差、外部审批迟滞、资源冲突,还是范围持续增加。
因此,改期不等于删除历史。制度应保留批准版本或基准线,并把当前预测作为单独字段维护。必要时允许正式重设基准,但必须留下重设前后的日期、批准依据和影响说明。项目可以调整承诺,却不应通过改写历史来制造准时。
2. “完成”没有验收条件,状态就会因人而异
“开发完成”“方案评审结束”“准备上线”看起来清楚,实际可能有多种解释。开发团队认为代码已合并,测试团队认为缺陷未关闭,业务方认为验收场景还没跑通。若里程碑没有交付物、验收角色和通过标准,同一节点的完成率就可能只是团队主观判断。
在制度设计中,我会追问一个具体问题:如果项目负责人离职,接手的人能否仅凭里程碑描述和证据判断节点是否完成?如果答案是否定的,这个节点就需要补充验收条件。证据可以是审批记录、测试结果、上线确认、客户签收或正式决策纪要,类型取决于节点本身。
3. 只盯最终准时率,容易惩罚诚实预警
准时率适合描述结果,却不能单独说明管理质量。一个项目可能准时率较高,但团队在风险已经显现后仍延迟报告;另一个项目可能最终延期,却在早期准确识别依赖风险,让管理层有机会调整范围或资源。只按最终日期奖惩,可能让团队倾向于晚报风险、少报问题。
因此,要把“结果指标”和“预测治理指标”分开看。结果指标回答承诺兑现得怎样;预测治理指标回答团队有没有及早暴露变化、管理层有没有及时响应。前者用于评价交付结果,后者用于改善组织机制,不能简单合并成一个排名。
4. 一张总图塞进所有细节,反而没人看得懂
管理层需要看到关键承诺、关键依赖和需要决策的事项;执行团队需要看到任务关系、负责人和近期工作。把数百个任务全部堆在一张图里,会让关键路径被细节淹没。更好的做法是分层:组合层看关键里程碑和跨项目依赖,项目层看阶段计划,执行层看任务和责任人。
不同层级可以使用同一套里程碑定义,但不能要求每个角色使用同一视图。制度需要规定哪些字段向上汇总、哪些信息留在项目内,以及汇总口径如何追溯到源数据。

三、把里程碑写清楚:从“一个日期”变成可验证的管理事件
1. 区分任务、里程碑和阶段门
任务描述要完成的工作,通常有持续时间和执行责任;里程碑标记需要管理者关注的重要节点,通常是一个时间点;阶段门则用于做继续、暂停、返工或转向的决策。三者可以出现在同一张甘特图中,但不能混用。
例如,“完成测试方案”是任务;“关键业务场景测试通过”可以是里程碑;“是否批准进入试点上线”则是阶段门。把所有任务都标成里程碑,会让真正重要的节点失去辨识度;把阶段门写成普通任务,又容易漏掉决策责任。
2. 每个关键里程碑至少定义七个字段
- 节点名称:尽量描述交付结果或决策,而不是笼统活动。
- 基准日期:记录经批准的承诺日期及版本。
- 责任人:指定对节点结果负责的人,而不只是更新状态的人。
- 前置依赖:说明节点开始或通过前必须满足的条件。
- 交付物或证据:明确完成后应留下什么可核验记录。
- 验收角色与标准:说明由谁判断、依照什么条件通过。
- 未通过的处置方式:说明返工、延期、升级或调整范围的处理路径。
并非每个普通任务都需要这七项全部填满。制度可以要求关键里程碑完整,常规任务轻量维护;这样既能保留治理深度,也不会让团队把时间花在无差别填表上。
3. 把内部活动与外部承诺分开标记
内部评审完成、客户验收通过、业务正式上线,代表的管理含义不同。建议为里程碑增加类别字段,例如内部交付、客户承诺、合规审批、业务结果或管理决策。组合层汇报时,可以分别统计,避免把内部工作完成率包装成外部承诺兑现率。
特别需要留意“完成”与“结果发生”的时间差。系统部署完成,不一定代表业务已切换;培训完成,不一定代表用户已采用;材料提交,也不一定代表审批通过。若节点承载客户或经营承诺,完成条件要覆盖真正需要对外负责的结果。
4. 采用“可验证、可追溯、可行动”的写法
我通常用三个问题检查里程碑描述:是否有可验证证据,是否能追溯到责任人与批准记录,未达成时是否知道下一步动作。比如,“接口联调完成”不如“核心接口用例通过,未关闭阻断级缺陷为零,由测试负责人确认”可操作。后者依然需要按项目实际确定标准,但判断依据已经清楚。
| 模糊写法 | 更可执行的写法 | 仍需企业明确的边界 |
|---|---|---|
| 方案评审完成 | 评审结论已记录,待决事项指定责任人和关闭日期 | 哪些角色必须参加,哪些意见属于阻断项 |
| 测试通过 | 约定范围内的关键用例通过,缺陷按等级满足准出条件 | 用例范围、缺陷等级和例外审批人 |
| 项目上线 | 生产环境完成切换,监控与回退安排已确认 | 观察周期、业务验收和回退触发条件 |

四、甘特图制度的关键指标:既看结果,也看预测与治理
1. 结果类指标:承诺是否兑现、交付是否验收
关键里程碑按期完成率可按“观察期内按基准或批准后基准日期完成的关键里程碑数 ÷ 到期关键里程碑总数”计算。制度要明确分母只包含到期节点,未到期节点不应提前计入;取消节点、范围变更和批准重设基准的处理规则也要预先写清。
一次验收通过率可以反映交付物质量与验收准备程度。计算时应先定义“一次”的边界:一次正式验收会议、一次提交版本,还是首次提交后的约定时间窗口。若口径不一致,不同项目之间的数字就不能横向比较。
外部验收按期率建议单独展示。内部任务准时不能替代客户签收、业务批准或合规结论。管理者应同时观察时间兑现和结果验收,避免准时完成一个错误或不完整的交付物。
2. 过程类指标:计划漂移和依赖变化是否可解释
日期偏差天数可以按实际完成日期减去基准日期计算,正数代表晚于基准,负数代表早于基准。若企业允许正式重设基准,至少应并列查看原始基准偏差和批准基准偏差:前者保留最初承诺的历史视角,后者用于评价重新批准后的执行表现。
计划变更率可以用观察期内发生日期变更的关键里程碑数除以关键里程碑总数。它并不天然代表管理差:高变更可能来自环境不确定,也可能源于计划质量不足。需要按变更原因分类,例如范围调整、外部审批、资源变化、估算修正和未预见风险。
关键依赖阻塞时长关注一个团队等待其他团队、供应商或审批方的时间。总延期天数无法区分执行速度和依赖治理,而阻塞时长能够帮助管理层识别跨部门责任边界是否清楚、升级路径是否有效。
3. 预测类指标:风险是否足够早地被说出来
预测偏差可以按“实际完成日期与某一固定观察点的预测日期之差”计算。观察点必须固定,例如每周例会结束时保存一次预测快照;如果只拿最终更新过的预测与实际日期比较,预测看起来会天然更准确,因为它已经不断吸收了临近完成的信息。
预警提前量是首次登记重大风险的日期与预期影响日期之间的时间间隔。提前量较长,团队通常有更多选择空间,但不要把它简单变成个人绩效排名。项目类型和风险性质差异很大,提前量更适合作为组织学习信号,用来检查风险是否被发现得太迟。
对预测指标要建立“报风险不吃亏”的管理原则。如果团队因预测偏差被机械处罚,就可能推迟更新或给出过度乐观的日期。较好的评价方式是同时看风险报告是否及时、预测修正是否有依据、管理层收到预警后是否采取行动。
4. 治理类指标:规则是否被实际执行
- 验收证据完整率:关键里程碑中,按要求提供验收证据的节点占比。
- 重大变更审批合规率:需要审批的变更中,实际完成授权审批的比例。
- 风险关闭周期:从风险登记到责任人确认关闭或转为已实现问题的时间。
- 升级响应时长:从风险达到升级条件到指定决策角色响应的时间。
- 未决事项超期率:超过约定处理日期仍未关闭的决策或行动项占比。
这些指标的目的不是增加问责表格,而是定位制度断点。例如,验收证据完整率偏低,可能说明完成标准不清;升级响应时长偏长,可能说明决策角色没有明确授权;变更审批合规率偏低,则可能是流程过重或项目团队不知道审批边界。

5. 不要迷信一个综合分数
把准时率、验收率、变更率和风险提前量加权成一个“项目健康分”,看起来便于排名,实际容易掩盖关键问题。外部验收失利不应被较高的内部任务完成率抵消;重大合规节点延期也不应被大量普通任务准时稀释。
组合汇报可以采用红黄绿状态,但每个颜色必须对应可解释的规则,且关键结果单独列示。对决策者而言,分数的作用是筛选关注对象,不是替代原因分析。看到红灯后应能点开基准日期、预测变化、依赖项和处理责任,而不是只看到一个总分。
五、一个情景案例:日期都在更新,为什么项目仍然越管越晚

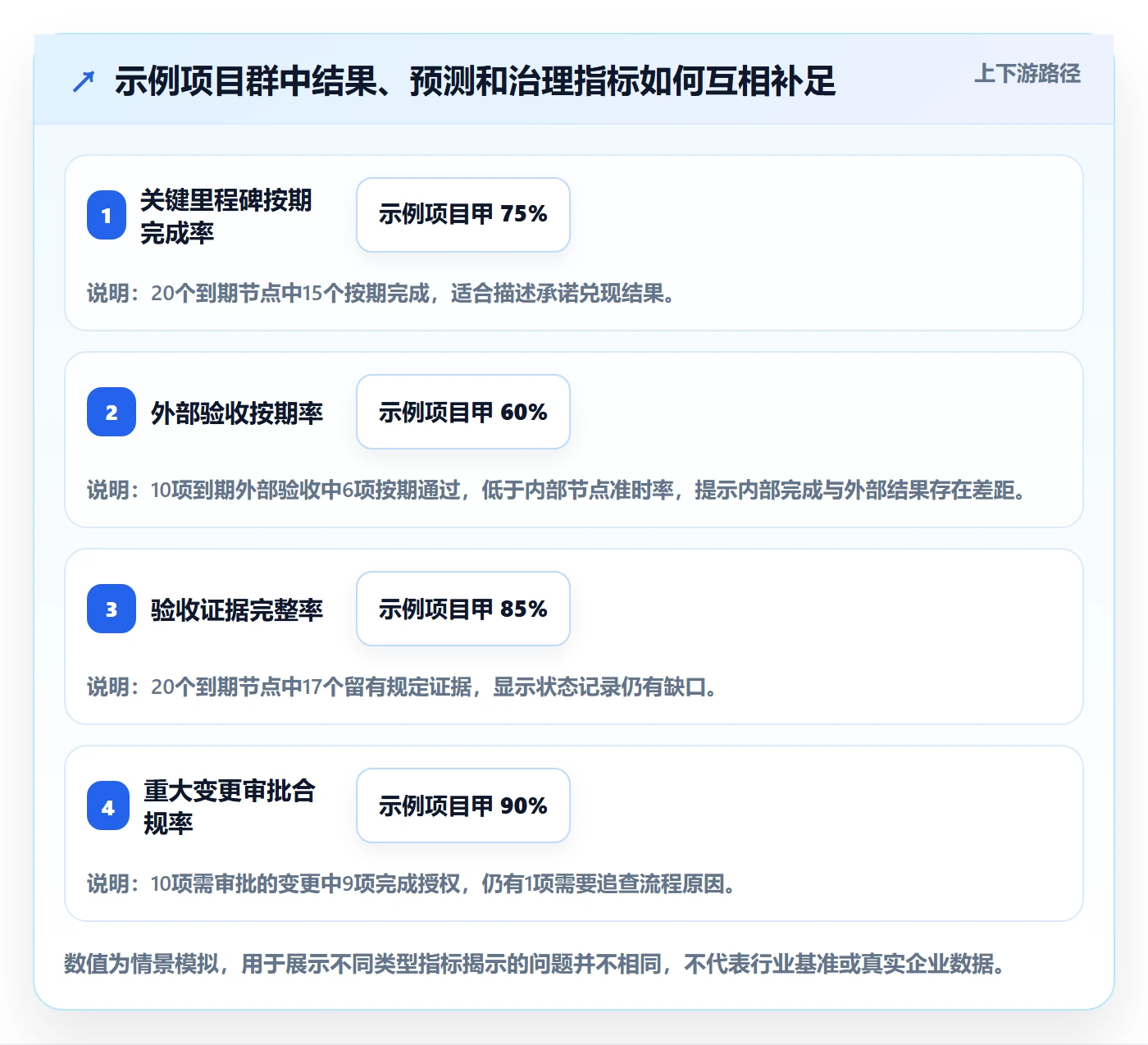

1. 用一个可核算的项目群说明问题
以下是用于演示制度设计的情景模拟数据,不是任何企业的真实案例或行业统计。设想一个跨部门数字化项目群,包含产品、研发、测试和运营四个团队,试点期为12周,纳入20个到期关键里程碑。试点开始时,团队沿用原做法:节点延期后直接修改日期,周报只报告当前状态。
在这20个到期节点中,15个按原基准日期完成,基准准时率为75%;另有5个延期,平均偏差8个自然日。进一步查看发现,5个延期中有3个与跨团队依赖未按时确认有关,1个与验收条件临时增加有关,1个来自外部审批等待。原周报把它们统一标成“执行中”,因此管理层无法判断该协调资源、收缩范围还是重新谈承诺。
这个例子里的关键发现不是“75%太低”,而是总延期天数本身没有提供足够决策信息。三个依赖问题需要跨部门协调,验收条件变化需要业务方确认范围,外部审批则应调整预测并评估缓冲。把原因拆开后,延期才变成可处理的问题。
2. 试点增加三条制度规则
- 保留基准:已批准的日期锁定保存,当前预测可以更新,但必须记录变化原因和更新时间。
- 补齐验收条件:关键节点指定验收角色、交付证据及通过标准,避免状态由执行团队单方定义。
- 预警对应动作:跨团队依赖逾期后由依赖双方负责人先协调,达到项目级升级条件时再提交项目负责人或指导层决策。

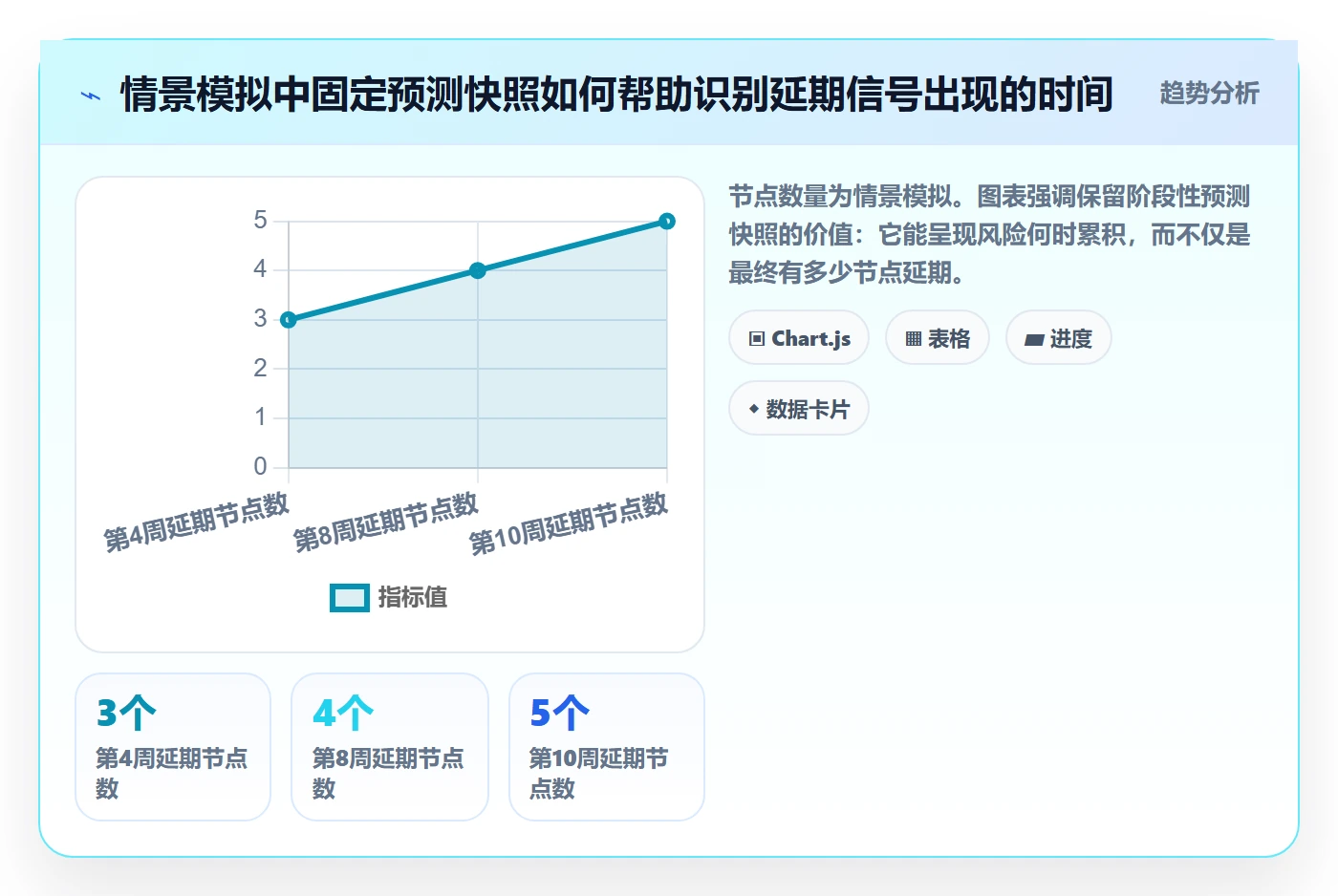

试点期间,每周固定时间保存预测快照。这样,团队不仅能在月底知道实际日期,还能回看第4周、第8周时的判断,区分早期识别风险和临近截止才修改日期的情况。预测快照不用于追责“谁猜错了”,而用于检验估算、依赖管理和升级流程是否持续改善。
3. 怎么读试点结果,而不是过度归因
假设试点结束后,20个到期节点中有17个按期完成,按期率为85%;未关闭依赖的平均阻塞时长从试点前情景值6天降至4天;验收证据完整率从80%升至95%。这组前后变化可以支持继续观察,但不能单凭一个试点断言制度使准时率提高了10个百分点。
还需要检查两期项目范围和难度是否相近、外部审批是否存在偶然变化、是否有项目把困难节点移出统计口径。若参与团队知道准时率被关注,也要核查是否出现节点拆分、延期节点取消或基准频繁重设。没有这些检查,数字改善可能只是口径改变。
对管理者来说,试点的高价值产出通常不只是某个百分比上升,而是能回答:哪类风险在什么阶段出现、哪个角色响应慢、哪些验收条件经常返工、哪些阈值应调整。这样的发现才能被复制到下一批项目。

4. 以工具承载制度,但不把工具能力当成治理结果
在百人以上、跨项目协作较多的组织中,甘特图制度通常需要项目组合视图、依赖关系、权限、历史记录和统计口径共同支撑。工具选型时应先验证这些能力是否适配本企业流程,再决定是否迁移数据或调整权限,而不是先买工具再要求团队适应一个不清楚的制度。
例如,评估 PingCode 时,可以把其面向中大型企业及100人以上组织的产品定位、私有化部署方案,以及从 Jira 平滑迁移的路径纳入候选核验项。企业应通过产品资料、技术方案和实际验证确认版本能力、迁移范围、权限映射、历史数据保留及运维责任。是否适合作为国产替代方案,要结合安全、集成、服务、成本和迁移风险评估,不能把“支持迁移”直接等同于“迁移无风险”或“唯一选择”。
我会特别要求做一次小范围迁移演练:选取一个有真实依赖和变更历史的项目,核对任务关系、负责人、附件、权限和日期版本是否正确落地。只迁移任务名称与当前状态,可能会丢失最重要的计划变更脉络;若历史基准无法保留,应提前定义归档方案和切换日期。
六、企业管理者的制度设计逻辑:从指标定义到升级闭环
1. 先定义数据口径,再讨论目标值
设定“按期率目标90%”之前,先问清楚按什么日期计算、哪些节点进入分母、基准重设后如何统计、提前完成是否算按期、验收失败但任务关闭是否算完成。口径不清时,目标值只会引发争论,无法推动改进。
建议维护一页指标字典,至少包括指标名称、计算公式、纳入对象、排除规则、更新时间、数据来源和责任人。项目组合报表中的每个数字,都应能追溯到项目级节点,而不是依赖手工汇总后的不可复核结果。
2. 用历史基线确定预警阈值,不直接搬用别人的数字
预警阈值要结合项目周期和风险等级。如果某类项目通常以周为计划单位,用“延迟一天即升级”可能制造大量噪声;如果项目涉及上线窗口或外部承诺,提前数天识别风险可能仍然太晚。阈值的作用是触发足够及时的管理动作,而不是让报表看起来一致。
没有稳定历史数据时,可以先采用试运行阈值,例如把关键路径任务延迟、外部承诺可能失守、重要依赖未确认设为人工复核条件,经过若干个计划周期后再依据实际分布校准。试行值要明确标记为建议基准,不能伪装成行业标准。
3. 建立分层升级,而非所有风险都送到高层
- 项目内处理:可由项目负责人在既定范围和资源内解决的任务调整、短期依赖确认。
- 跨团队协调:需要职能负责人介入的资源冲突、接口责任不清或依赖方逾期。
- 业务或指导层决策:涉及范围取舍、重大预算变化、客户承诺重谈或关键路径整体调整。
- 经营层关注:影响重大战略目标、合规承诺、重大客户关系或多个项目组合资源配置的事项。
每层都要规定升级材料和响应期限。向上升级不是把问题转交给别人,而是带上选项、影响、建议和最晚决策时间。否则管理层收到的只是“项目有风险”,既无法决定,也难以判断是否需要介入。
4. 管理层例会只讨论偏差和选择,不逐条朗读任务
项目例会的议程应优先呈现:与基准相比发生了什么变化,关键路径是否改变,哪些依赖可能影响承诺,当前需要谁做什么决定。正常推进的普通任务可以通过看板或报告异步了解,不必在管理会上逐项复述。
如果一场项目会的主要时间用于解释颜色、补录日期和核对任务名称,通常说明数据责任和会议边界没有设计好。例会的产出应包括决策记录、责任人、到期时间和影响范围,并回写到项目计划或决策日志中。

七、不同项目情境下的行动建议与取舍
1. 研发迭代快、范围频繁调整的项目
这类项目不宜把所有短周期任务都升格为管理里程碑。建议保留少量产品或版本级关键节点,执行层任务按迭代维护;记录范围变化和预测版本,但避免为每个细小调整启动重审批流程。对管理层而言,重点是看承诺范围、发布窗口、关键依赖和质量准出条件。
取舍:流程轻有利于迭代速度,但组合层的长期日期预测会有不确定性。可以接受预测随迭代滚动更新,但应保留对外承诺和正式批准版本的历史记录。
2. 客户交付、工程建设或多方验收项目
当多个供应商、客户和内部部门共同参与时,里程碑应突出接口交接、验收责任、审批等待和外部窗口。建议分别记录“内部完成”“提交验收”“验收通过”三个状态,避免提交材料就被报告为项目完成。
取舍:证据和审批记录越完整,可审计性越强,但维护成本也会上升。把完整要求集中到关键承诺、付款节点、合规节点和客户验收节点,普通执行任务保持轻量,通常更平衡。
3. 监管、合规或安全要求较高的项目
这类项目应优先保证审批链、证据留存和变更可追溯,而不是追求图表简洁。要明确哪些计划变化需要合规复核,谁有权批准例外,风险是否影响法定或合同时间窗口。关键节点的证据应能被授权角色查看,并按企业要求留存。
取舍:更严格的控制会增加准备和审批时间。若审批链太长,项目可能因为治理本身而变慢;因此要给不同级别的变更设置不同授权,而不是让所有日期调整都走同一条最高层级流程。
4. 新建 PMO、历史数据不足的组织
不要一开始就建立几十项指标或统一复杂评分。可先选择一类项目,至少运行一个完整计划周期,记录关键节点、变更原因、验收结果和风险暴露时间。用这批数据校验字段是否可填、口径是否可算、会议是否能据此做决策。
取舍:试点阶段的数据量不大,不能急于做跨项目排名;但它足以帮助发现制度语言是否含糊、审批是否过重和数据是否难以维护。先把制度跑顺,再扩大覆盖面,通常比一次性强推全公司更稳妥。
5. 多项目并行、管理层需要组合视图的组织
组合层建议只呈现有限的关键字段:项目负责人、关键承诺日期、当前预测、关键路径风险、重大依赖、需要的决策和影响范围。项目层保留细化计划,并确保每个组合层风险都能下钻到责任人和证据。
取舍:视图越精简,管理者越容易发现异常;但若省略基准日期、变更原因和验收状态,精简就会变成信息失真。减少的是展示噪声,不是审计所需的信息。

八、落地检查清单:用一个项目验证制度是否真的可执行
1. 先用六个问题做制度自查
- 关键里程碑是否有明确交付物、验收角色和通过条件?
- 原始基准日期是否保留,当前预测是否可以单独更新?
- 每次重要变更是否记录原因、影响、申请人和批准人?
- 关键依赖是否有责任人、承诺日期和逾期升级路径?
- 每个指标是否写明计算口径、数据来源和维护责任?
- 预警触发后是否有具体动作、响应角色和完成期限?
其中任意一项回答“不清楚”,先补规则再增加指标。制度不需要第一天就覆盖所有例外,但必须明确由谁判断例外、如何记录判断、如何复盘结果。
2. 用四步完成小范围试点
- 选项目:选择有真实跨团队依赖、周期适中且管理层愿意参与的代表性项目。
- 定口径:统一关键里程碑、基准与预测字段、验收证据和变更类别。
- 跑节奏:固定更新频率与风险复核会议,保存预测快照和决策记录。
- 做复盘:检查数据可用性、预警提前量、变更原因和管理响应,再决定扩围或调整。
试点期间不宜同时上线过多指标。先选能够直接触发行动的少量项目,例如关键里程碑按期率、验收证据完整率、重大依赖阻塞时长和变更审批合规率。等团队能稳定维护,再逐步加入预测准确性或组合资源指标。
3. 选择数据时,区分公开事实、内部观察与模拟示例
企业管理文章或内部汇报引用数字时,应标注数据的范围和来源。公开资料可以用于描述产品能力或法规要求;企业内部观察要说明时间段、项目数量和统计口径;模拟情景则明确写成示意数据。若没有可验证的行业基准,不要把某个建议阈值包装成普遍标准。
本文中的项目群数字和图表均为情景模拟,用来展示如何计算和解释指标,不构成任何组织的实绩或行业平均值。实际制度应从本企业历史数据开始,按项目类型分层观察,逐步建立可比较的基线。

九、结语:让每个红灯都能通向一个决策
企业管理者设计甘特图制度,不是为了让计划表更整齐,也不是为了让所有项目都报出同一个准时率。真正的目标是让承诺可验收、偏差可追踪、风险能提前暴露,并让每次预警对应明确的责任和管理动作。
如果你准备开始改进,下一步不必先挑选更多指标。先选一个正在执行的项目,核对它是否保留基准计划,关键里程碑是否有验收证据,延期是否记录原因,以及达到预警条件后谁必须响应。把这四件事跑通,再把有效规则沉淀成模板、会议节奏和工具配置。
甘特图不是延期的解药,也不是责任归属的自动判定器;它真正的价值,是把变化变得可见,让组织还有时间作出更好的选择。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:里程碑流程与规范:企业管理者甘特图制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474960
读者评论
把基准日期、当前预测日期和实际完成日期分开记录很有必要,否则反复改期会掩盖原始承诺,也让项目复盘失去依据。
文中对里程碑验收证据的强调比较实用。明确由谁验收、按什么标准通过,能减少不同团队对“完成”的理解差异。
指标不只看准时率,还看风险预警和升级响应,能避免团队因担心考核而延迟报告问题;不过不同项目的阈值确实需要按风险调整。
分层展示甘特图符合不同角色的实际需求。组合层聚焦关键节点和跨项目依赖,执行层保留任务细节,比把所有信息塞进一张图更清晰。
