企业管理者做甘特图,最容易犯的错误不是漏画一根任务条,而是把“图画得很完整”误当成“流程优化已经可控”。一张能推动业务改变的甘特图,必须从真实流程问题出发,把目标、任务、依赖、负责人、交付物、验收口径和变更规则连起来;否则它只是有日期的任务清单。
一、先讲结论:甘特图不是流程优化方案,而是执行方案的可视化载体
1. 先解决流程问题,再安排时间
我评审流程优化计划时,通常先问三个问题:当前流程哪里卡住,什么证据能证明它卡住,改完以后用什么标准验收。若这三个问题说不清,直接开始排日期,团队只会更快地执行一个尚未验证的方案。
例如,管理者说“审批太慢”,这还不是可执行的目标。需要继续确认:慢在等待直属负责人、材料反复补交,还是不同部门之间的交接?是所有申请都慢,还是某一类高风险申请慢?不同原因对应的优化任务、责任人和验收指标都不相同。
甘特图适合呈现任务顺序、计划时长、依赖关系、里程碑和进度状态;它不能替代现状诊断、方案决策、资源协调和效果评估。因此,流程优化的正确顺序不是“打开工具开始画图”,而是“定义问题,验证原因,设计目标流程,拆解任务,排期执行,检查结果”。
2. 一张可执行的甘特图至少要回答六个问题
- 做什么:任务描述具体到可以开始和结束,而不是“推进优化”“持续跟进”等模糊表达。
- 谁负责:每项任务有唯一的最终负责人,协作人可以有多个,但不能让责任在部门间漂移。
- 交付什么:任务完成后应留下什么成果,例如现状流程图、试点记录、审批规则或培训材料。
- 依赖什么:明确哪些任务必须等前置成果、审批决定、数据或人员资源到位后才能启动。
- 何时验收:里程碑对应明确的决策或验收条件,而不只是日历上的一个日期。
- 偏差怎么处理:说明何种延期需要重新排期,何种风险需要管理者协调,谁有权批准范围变更。
如果图上只有任务名称和起止日期,它能展示工作安排,却很难支持管理决策。要让甘特图真正有用,关键是把“时间信息”与“业务约束”放在一起看。

二、从真实场景开始:先识别流程的等待、返工和交接损耗
1. 计划难落地,常常是因为管理者只看见了“任务”,没看见流程
跨部门项目通常不是没人做事,而是每个人只掌握局部信息。业务团队等待审批,审批人等待补充材料,执行团队又发现需求口径不一致。每个环节单独看似乎都在推进,合起来却形成了排队、返工和反复确认。
这类问题不能只靠“把任务排得更紧”解决。若审批资料不完整,缩短审批时限可能只会增加退回;若前置数据不可信,提前启动后续工作可能造成重复劳动。排期之前,要先画出当前流程中的角色、输入、处理、等待、交接和输出。
我建议至少用两种证据交叉核对流程现状:一类是系统记录,例如申请提交时间、退回次数、节点停留时间;另一类是现场访谈或流程观察。单看访谈容易受记忆和立场影响,单看系统日志又可能看不到线下沟通和隐性等待。
2. 把“效率低”改写成可以验证的问题
流程诊断阶段,管理者应把宽泛判断改成可观察的描述。比如,“审批效率低”可以改成“过去八周内,某类申请从提交到完成的中位耗时较长,且退回主要集中在材料缺失环节”。这里的具体数值应来自企业自己的记录,而不能为了让方案显得有力而凭空填写。
需要注意平均值和中位数回答的问题不同。平均值容易被少数极端长流程拉高;中位数更能描述一半业务的常态体验。若业务波动明显,还应同时查看高分位耗时,例如第九十分位,观察最慢的一批流程是否存在特定原因。
在没有可靠系统数据时,也可以做小范围人工采样,但要标注采样周期、样本数量和排除条件。比如,只观察一个工作周的数据,不能轻易推断季度规律;只抽取顺利完成的单据,也无法说明退回和异常流程。
3. 定义目标时,结果指标和护栏指标要一起设
流程优化不能只盯着“处理更快”。如果缩短审批时间的代价是风险审核被跳过,或者退回后由其他团队承担更多返工,那么局部提速并不等于整体改善。因此,我会把目标指标与护栏指标成对设置。
- 目标指标:例如端到端处理周期、等待时间、一次提交通过率或积压量。
- 护栏指标:例如差错率、合规例外数量、返工次数、投诉量或风险事件。
- 边界说明:明确业务范围、统计周期、数据来源,以及哪些异常单据不纳入比较。
如果业务量和人员配置变化很大,还需要做同期对比或按业务量归一化。否则,流程耗时下降可能只是因为复杂单据减少,或者投入了更多人手,并不能说明流程设计本身变好了。

三、常见误区:图越精细,不代表计划越可靠
1. 误区一:把所有工作都拆成天级任务
任务拆得过粗,无法判断谁该在什么时候交付什么;拆得过细,更新成本又会吞掉执行时间。拆解的判断标准不应是“能不能再多分一行”,而是这项工作是否有独立负责人、独立交付物或独立的风险判断。
例如,“优化审批流程”过于宽泛,可以拆成现状数据核验、问题环节确认、目标规则设计、试点配置、试点观察和推广决策。反过来,“发送会议邀请”“打开报表”等纯操作步骤,通常没有必要逐条进入管理层甘特图,除非它们是关键约束或高风险节点。
2. 误区二:每项任务都排成前后串行
为了让图看上去整齐,有些计划把所有任务排成一条直线,导致可以并行的工作被人为等待。也有人把所有工作都设为并行,忽略数据口径、方案评审或权限配置等前置条件。
正确做法是先识别逻辑依赖,再判断资源是否允许并行。流程访谈与历史数据分析可能并行;目标规则设计通常需要依赖诊断结论;试点上线则可能同时受系统配置、人员培训和风险审批约束。任务关系要表达真实的业务逻辑,而不是为了方便拖拽时间条。
3. 误区三:用“百分比完成”掩盖交付物缺失
“完成了百分之八十”看起来精确,实际可能没有统一口径:有人按投入时间计算,有人按子任务数量计算,还有人只是按主观感觉更新。对于难以均匀推进的任务,百分比尤其容易制造虚假的确定感。
更可靠的状态规则,是围绕可验证的交付物设定阶段。例如,流程现状图已完成访谈核对、目标规则通过责任部门评审、试点记录覆盖约定范围。项目负责人可以报告完成、进行中、受阻等状态,并附上交付证据或风险说明。
4. 误区四:一旦延期,就整体顺延
任务延期不必然导致项目延期。如果被延误的工作有浮动空间,或者其他工作可以调整顺序,整体里程碑未必受影响。相反,某个持续时间很短的审批节点也可能是关键路径上的关口,一旦错过就会推迟整个试点。
管理者要区分单项偏差、关键路径偏差和项目目标变化。应先追问延期原因、受影响的后续任务、可用资源和替代路径,再决定是否调整基线。若只把所有日期一起往后挪,团队会逐渐失去计划作为承诺与预警工具的价值。

四、专业判断逻辑:把流程优化拆成可以检查的计划结构
1. 先确定项目边界、目标和不做什么
计划开始前,写清优化对象、涉及部门、适用业务类型、目标指标和时间范围。更重要的是写明“不在本次范围内”的事项,例如不调整相关政策、不更换核心系统,或暂不覆盖特殊审批类型。边界不清,甘特图越往后越容易被新需求侵蚀。
目标应同时具备业务意义和可测量口径。比如“提升审批体验”可以保留为方向,但需要落到可追踪的指标上,并明确数据由哪个系统产生、按什么时间戳计算、是否包含暂停等待。指标口径没有先定,项目结束时就容易出现各方都觉得自己完成了目标的局面。
2. 用阶段和交付物组织任务,而非按部门堆任务
按部门罗列工作,容易形成彼此独立的任务岛:运营做运营的,技术做技术的,流程负责人负责催进度。按阶段和交付物组织任务,能让不同部门围绕同一结果协作。例如,所有准备工作最终应服务于“试点条件已满足”,而不是只证明各部门分别开过会、提交过文档。

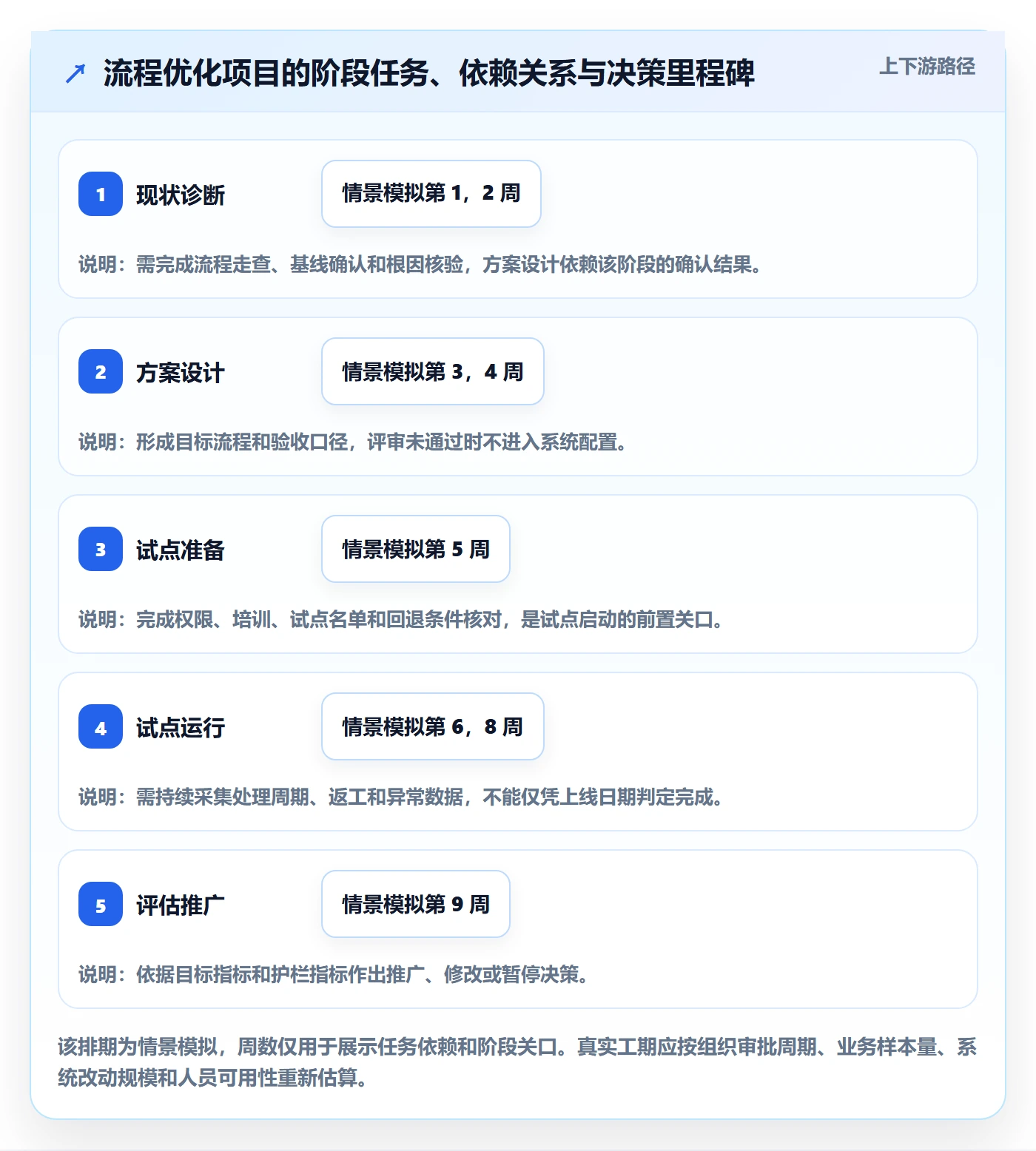

一个常见的流程优化项目可以划分为现状诊断、方案设计、试点准备、试点运行、评估推广五个阶段。具体项目可以合并或增加阶段,但每个阶段都应设定进入条件和退出条件,避免前一阶段尚未验证就直接进入全面推广。
- 现状诊断:收集流程步骤、角色、耗时、退回和异常记录,形成经业务代表确认的基线。
- 方案设计:明确目标流程、规则变化、风险控制方式、所需系统配置和培训范围。
- 试点准备:确认试点团队、样本边界、数据记录方法、问题升级渠道和回退条件。
- 试点运行:按约定周期执行,记录处理时长、返工、异常、人员反馈和临时调整。
- 评估推广:对照目标与护栏指标,决定推广、修改、延长观察或停止方案。
3. 任务拆解时同时填写负责人、交付物和验收条件
我建议管理者在建立任务时至少使用以下字段:任务名称、负责人、协作方、交付物、验收人、前置任务、计划开始与结束时间、实际开始与结束时间、状态、风险和变更记录。任务条只是这些信息的一部分,其他字段决定管理者能否及时解释进度变化。
| 字段 | 不够清晰的写法 | 更可执行的写法 |
|---|---|---|
| 任务名称 | 完成流程优化 | 确认申请退回的前三类原因并提交数据核验记录 |
| 负责人 | 业务部门 | 业务运营负责人;合规人员提供规则输入 |
| 交付物 | 方案文档 | 含角色、审批规则、异常处理和回退条件的目标流程说明 |
| 验收条件 | 评审通过 | 流程责任部门与风险责任人共同确认规则,未决问题有责任人和处理期限 |
| 依赖关系 | 与其他工作并行 | 数据口径确认后启动规则设计;系统配置完成后才开始试点 |
4. 排期要考虑工作量、等待时间和资源可用性
任务持续时间不等于实际投入时间。两小时的工作可能跨越三天,因为负责人需要等待数据或审批;一项需要多人参与的工作,也可能因关键专家只能在固定时段投入而无法压缩。排期时应分别估算实际处理工作量、外部等待和资源约束。
对于估算不确定的任务,不要伪装成精确日期。可以给出预估区间,设置验证节点,并在获得新信息后更新计划。项目初期的工期通常只是可检验的假设,不是对未来的保证。管理者更应关心估算依据和风险,而不是小数点式的精确感。
缓冲时间也不应简单平均分给每个任务。对关键路径上的任务、跨部门审批、外部供应依赖和首次试点,应重点考虑不确定性;对已经标准化且可并行的重复工作,则可使用历史完成记录估算。缓冲的目的不是鼓励拖延,而是避免把不确定性隐藏在过度乐观的承诺里。
5. 关键路径和里程碑服务于决策,不是装饰
关键路径是决定项目最早完成时间的一组相互依赖任务。它不等同于“最重要的任务清单”,也不意味着路径以外的工作可以不管。路径外任务可能拥有浮动空间,但如果消耗过多,仍可能变成新的关键约束。
里程碑应代表需要检查或作出决定的时点,例如基线确认、方案批准、试点准入、试点复盘和推广决策。每个里程碑最好附上通过条件,以及未通过时的处理路径。只有日期没有决策条件的里程碑,很难提醒管理者何时应该介入。

五、案例推演:缩短内部审批等待,如何从问题走到可验收计划
1. 先讲清案例边界,避免把示意数据误当成真实成效
下面以“缩短一类内部采购申请的审批等待”为例,演示甘特图的编制逻辑。该案例是方法推演,时间、任务数量和数据均为情景模拟,不代表任何企业的真实项目结果,也不应被引用为行业效率基准。
假设某团队发现申请经常晚于预期完成,但初步访谈显示,问题可能分布在资料补充、直属审核排队和合规复核三个环节。项目范围限定为一个业务单元中的标准采购申请,暂不包括紧急采购和特殊合规事项。这样既能控制试点风险,也能避免一开始把所有流程差异混在一起。
2. 将诊断结论转化为任务和责任关系
团队先从系统记录中抽取一段约定周期的数据,再邀请业务代表、审核人和合规人员共同走查流程。模拟诊断结果显示,资料缺失可能与申请表字段提示不清有关,直属审核等待可能与审批人替补规则缺失有关。它们都是待验证的假设,必须在方案确定前进一步确认。
接下来,项目负责人把问题拆成以下工作:核验不同类型申请的耗时和退回原因;确认表单必填规则;设计审批人不在岗时的授权规则;与合规团队确认不能简化的检查项;配置试点流程;准备业务培训;采集试点期间的流程数据。
这里有一个容易忽略的安排:授权规则设计不应和风险边界确认完全脱钩。如果先配置系统,再发现某类申请不能授权替代,就可能造成返工。因此,甘特图应明确这两项工作的依赖关系,或设置一个共同评审的决策点。
3. 试点计划要包括“失败时怎么办”
试点不是把新规则上线后等待好消息。开始前应约定样本范围、观察周期、数据负责人、异常升级人和回退条件。如果差错率或合规例外超过预设护栏,应暂停扩大范围,先判断原因;如果处理速度变快但退回和补充材料上升,也不能简单宣布优化成功。
团队还应提前确定比较方式。若试点期间业务量、人员配置或申请类型发生明显变化,直接拿试点前后总时长比较可能得出错误结论。可以按业务类型分层,比较相近申请,或者把流程量和人员变化作为解释条件写入复盘。
4. 用模拟数据展示怎样判断,而不是承诺提升幅度
假设项目把“从提交到审批完成的中位耗时”设为目标指标,把“一次提交通过率”和“合规例外数量”作为辅助检查项。下图数字仅是情景模拟,重点在于展示目标指标和护栏指标需要共同阅读,而不是暗示某种做法必然带来同样结果。

5. 复盘时要区分结果、原因和下一步决定
项目复盘不要只写“按期完成”或“试点效果良好”。至少要回答:原定目标是否达到,数据是否足以支持判断,哪些因素影响了结果,是否出现副作用,下一步是推广、调整还是继续观察。若样本太少或观察时间太短,应诚实说明证据不足,而不是用单个成功案例替代验证。
如果结果不理想,也不应默认是团队执行不力。可能是诊断错了、改动没有触及瓶颈、试点范围不匹配、系统配置未覆盖实际例外,或者管理者对资源投入估算不足。复盘的价值在于把这些可能性转成下一轮可验证的问题。
六、执行跟踪:让甘特图保持可信,而不是每周重新粉饰
1. 固定更新节奏,并明确状态口径
更新频率应与项目节奏相称。周期短、依赖密集的试点,可以每周更新,关键阶段甚至每日检查阻塞事项;周期长且变化少的项目,不必为了“有管理感”而每天追状态。重点是确保状态更新能触发必要决策,而不是制造重复汇报。
团队可以统一状态定义:未开始、进行中、受阻、待验收、已完成。每种状态都应有进入条件。例如,“已完成”必须有交付物和验收结果;“受阻”必须记录阻塞原因、需要谁协助、预计何时重新判断。没有定义的状态标签会让不同团队各自解释。
2. 记录基线、实际进度和变更原因
计划基线代表团队批准时的安排,实际进度代表执行发生了什么,变更记录解释为什么调整。三者不应混为一谈。若每次延期就直接覆盖原日期,项目结束后很难判断最初估算是否合理,也无法识别变更是来自范围扩大、资源变化还是依赖延迟。
关键变更至少记录提出人、原因、影响任务、对里程碑的影响、批准人和生效时间。小范围日常调整可以授权负责人处理;影响目标、风险边界、关键里程碑或跨部门资源的变更,则应提交项目决策者确认。
3. 用异常管理替代泛泛催办
状态会上不要只问“进度怎么样”,而应把讨论聚焦在偏差和决策:哪项工作偏离了基线,原因属于资源、等待、返工还是范围变化;影响哪些后续任务;团队已尝试什么;还需要管理者作出什么决定。
管理者要区分“需要跟进”和“需要升级”。负责人能够自行消化的执行问题,不必每次都提交高层;跨部门资源冲突、政策解释分歧、重大风险或关键节点失守,则应明确升级路径和响应时限。甘特图只有和责任机制结合,才能从状态展示变成管理工具。

七、按组织规模和项目特征选择管理方式
1. 小团队、低风险、短周期:优先轻量管理
如果项目只有一个团队、依赖较少、持续时间短,电子表格或简易看板可能已经够用。重点是统一任务字段、责任人、日期、依赖和验收口径,不必先投入大量时间搭建复杂工作流。管理方式应匹配协调复杂度,而不是追求功能数量。
轻量方案的边界也很清楚:当同一份表格需要多人反复合并、权限难以控制、版本冲突增加,或管理者无法及时看到跨团队依赖时,继续依赖手工维护的成本会逐渐上升。可以先记录这些具体摩擦,再决定是否迁移到专业平台。
2. 多部门、百人以上组织:重点检查协同和治理能力
当多个部门共享资源、审批规则复杂、计划变更频繁时,甘特图工具需要支持统一任务口径、角色权限、跨项目依赖、进度汇总和历史留痕。否则,即使每个团队都有自己的计划,也可能无法汇总出真实的资源冲突和关键路径风险。
PingCode主要面向中大型企业及百人以上组织,可作为这类场景的项目管理平台候选。若企业有内网、数据治理或部署控制要求,也可以评估其私有化部署能力;从既有项目管理系统迁移时,可将其支持的Jira平滑迁移纳入方案评估。但具体能迁移哪些字段、附件、权限、工作流和历史记录,应按当前产品能力、版本及实施范围逐项核验,不能只凭“支持迁移”四个字判断成本。
国产化替代也不是只比较功能清单。除项目视图和甘特图外,还应检查身份认证、权限模型、数据导入导出、接口能力、部署运维、升级策略、审计要求和团队学习成本。PingCode可以进入候选池,但任何工具都不是所有企业的唯一答案,选型应从业务约束和总拥有成本出发。
3. 强合规、强审计场景:先问可追溯性,再看图表样式
金融、制造、医疗或大型集团内部流程,可能对权限分离、操作留痕、数据位置、审批记录和变更审计有额外要求。此时,图表美观固然有帮助,但更重要的是谁能修改基线、谁能批准变更、交付物如何归档,以及审计人员能否还原关键决策过程。
如果流程包含高风险判断,不应为追求自动化和速度而把人工复核全部移除。可以考虑按风险等级分流:标准低风险事项走简化路径,例外事项保留升级审批。这样做的前提是风险分类有明确规则,并且能被后续检查。
4. 需求仍在变化的探索项目:不要把预测包装成承诺
新业务、系统试点或跨部门创新项目的任务范围可能持续变化。若早期把所有日期都当作硬承诺,团队可能为了守住表面计划而隐藏真实风险。此时甘特图适合表达阶段目标、近期承诺、外部依赖和决策节点,而不是假装长期任务的每一天都已经可预测。
可以采用滚动规划:近期任务细化到负责人和明确交付物,远期内容先保留阶段目标和估算区间,待关键假设验证后再展开。这样既保留管理视野,也避免把不确定性误写成确定排期。

八、最后的自查与行动:先做一张能被检验的计划
1. 发出甘特图前逐项检查
- 项目目标是否对应真实流程问题,且有可核验的数据口径?
- 范围、例外类型和不做事项是否写清楚?
- 任务是否有负责人、交付物、验收条件和必要协作方?
- 任务依赖是否来自真实业务顺序,而不是为了排版整齐?
- 工期是否考虑等待、资源可用性、审批和不确定性?
- 关键里程碑是否包含通过条件和未通过时的处理方式?
- 目标指标是否配有返工、风险或质量方面的护栏指标?
- 团队是否约定状态更新频率、基线管理和变更审批规则?
- 项目结束后是否能比较目标、实际结果和计划偏差?
2. 根据当前问题决定下一步,而不是先换工具
如果目标不清,先做问题定义和数据核验;如果依赖不清,先画流程和责任关系;如果日期反复变化,先检查估算依据、资源约束和变更规则;如果跨部门状态无法汇总,再评估统一平台和治理机制。不同问题需要不同动作,购买工具不应成为所有管理困难的默认答案。
若当前依赖多份表格、人工催办和重复汇总,可以选择一个边界清楚、风险可控的流程做试点。先统一字段和验收口径,再决定是否迁移数据、连接系统或扩大使用范围。评估工具时,最好拿真实任务和真实权限做场景验证,而不是只看演示页面。
3. 取舍的核心:管理精度与维护成本要平衡
拆得越细,管理者越容易发现局部问题,但团队更新状态的成本也越高;计划越长期,视野越完整,但预测误差也越大;审批关口越多,风险控制可能越充分,等待时间也可能越长。没有脱离业务条件的“最细计划”或“最快流程”,只有经过权衡后能持续执行的安排。
我的判断是,甘特图的质量不应按任务条数量评价,而应看它能否在问题发生之前暴露约束,能否让责任人知道下一步交付什么,能否让管理者作出及时而有依据的决策。图表不是管理能力的替代品,却能把管理假设公开,让团队有机会验证和修正。
下一步可以从一个具体流程开始:选定一项高频且边界清楚的业务,核验基线,确认根因,定义目标与护栏指标,再把任务、依赖、负责人和验收条件放进甘特图。先让这张计划经得起一次真实试点,再决定是否扩大范围、升级工具或复制到其他流程。

常见问题解答(FAQ)
1. 做流程优化项目时,应该先画甘特图还是先梳理流程?
我负责推进一项跨部门流程优化时,常常想先把任务和日期排出来,感觉这样更容易启动。但如果还没弄清楚流程问题和项目范围,甘特图是不是很容易变成一张好看却不能指导执行的表?
先梳理现状流程,再制定甘特图。明确要优化的流程范围、主要问题及其证据,识别等待、返工或交接环节,再确定目标流程、验收标准和具体任务。若目标仍是“提升效率”这类笼统描述,或问题原因未经数据、记录或相关人员核实,就先补充诊断,不宜直接锁定排期。
2. 甘特图中的任务应该拆到多细?
我做计划时有时只写“完成流程优化”,团队成员看了不知道具体要做什么;拆得太细又会增加维护负担。有没有一个判断任务是否拆解到位的标准?
拆到负责人能估算工期、执行人能开始工作、管理者能验收交付物的粒度即可。每项任务至少写明负责人、协作方、交付物和完成条件,例如把“试点”拆成“准备试点方案、确认参与岗位、开展试运行、记录问题”。如果一项任务跨越多个阶段、责任人不清或无法判断是否完成,就应继续拆分;日常琐碎动作则不必逐条列入。
3. 企业管理者如何在甘特图中处理任务依赖和延期?
我曾遇到前面的审批或数据准备没完成,后续任务却仍按原日期推进,最后才发现整体计划已经不可能按时完成。甘特图里应该怎样标出依赖,并在发生延期时决定是调整日期还是协调资源?
先标出必须先完成的前置任务、关键审批和资源到位条件,再设置可检查的里程碑。发生延期时,记录受影响任务、原因、预计影响范围和恢复方案;若只是局部任务且不影响后续关键节点,可由负责人按规则调整,若影响交付日期、项目范围或跨部门资源,就应提交管理者决策并保留原计划与变更记录。
不要只移动日期而不说明原因和影响。
4. 流程优化项目结束后,怎么判断甘特图和改进方案是否有效?
我发现项目按计划完成,不一定代表业务流程真的变好了;有时任务都打了完成,实际等待时间或返工情况却没有明显变化。复盘时应该看哪些依据,才能区分执行完成和优化有效?
分别检查计划执行情况和流程结果。执行层面比较基准计划与实际完成日期,记录延期任务、偏差原因和变更;结果层面在项目开始前确定与流程目标相关的指标,例如处理周期、等待时间、返工次数或差错率,并统一统计范围、起止点、数据来源和观察周期。
只有实际数据按约定口径改善,且未以质量或风险恶化为代价,才能判断优化有效;否则应继续分析原因并调整流程。
核心关键词
文章包含AI辅助创作:计划时间管理指南:企业管理者如何做好甘特图,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474831
读者评论
文章把甘特图定位为执行可视化工具,而不是流程诊断本身,这个区分很重要;问题和验收口径没确认前排期,确实容易把错误方案执行得更快。
用系统记录和现场访谈交叉核对流程,比只听部门反馈更可靠。尤其区分处理时间、等待时间和返工时间,有助于找出真正的延误来源。
目标指标与护栏指标同时设置比较实用。审批提速如果伴随差错增加,就不能算整体优化,文中对这类权衡的提醒很有必要。
任务拆解不宜只追求颗粒度,独立负责人、交付物和风险节点才是判断是否单列的依据,这样也能避免甘特图维护成本过高。
按交付证据更新状态,比主观填写完成百分比更清楚。文章还提到延期要看关键路径和后续影响,而非所有任务一律顺延,适合用于项目评审。
