里程碑怎么做,关键不是在日历上圈出几个日期,而是让团队在每个关键节点交出可验收的结果。流程优化项目尤其容易出现一种错觉:甘特图画得很细,任务也排得满满当当,但到了复盘时,没人说得清流程究竟改善了没有。我的判断是,先定义结果和验收条件,再拆任务、排依赖、标里程碑;如果顺序反了,甘特图通常只会把模糊计划画得更漂亮。

一、先给结论:里程碑是验收点,不是日期标签

1. 先把四个容易混淆的概念分开

企业管理者经常把项目目标、里程碑、任务和甘特图放在同一张表里,却没有分清它们各自回答的问题。目标回答“为什么做、要改变什么”;里程碑回答“走到哪一步,什么结果算通过”;任务回答“谁要做什么”;甘特图则呈现“这些任务何时进行、彼此有什么依赖”。

例如,“优化费用报销流程”只是项目方向,不是可验收目标;“完成流程诊断报告”可以是阶段里程碑,但还需说明谁确认、报告至少覆盖哪些内容;“访谈财务和业务人员”则是一项任务。如果一个节点没有成果物、判断标准和确认人,它更像一个日期提醒,而不是有效的里程碑。

2. 先定结果,再倒排工作

我建议管理者先写出项目结束时希望看到的变化,再把变化拆成几个可验证阶段,最后才安排任务和日期。流程优化不能只以“制度发布”或“系统上线”作为成功标准,还要判断新流程是否被使用、关键问题是否减少,以及效果是否能稳定维持。

结果目标不一定一开始就能写成精准数字。数据不足时,可以先标明基线待测、指标口径和测量周期,避免把未经验证的改善承诺写进计划。可以暂时没有目标值,但不能不知道未来要测什么、由谁测、何时确认。

3. 甘特图负责呈现计划,不负责替管理者做判断

甘特图适合让团队看见任务时间、持续周期、关键依赖和节点状态,但它不会自动发现职责冲突,也不能代替业务负责人做取舍。若需求变更、审批等待或人员冲突没有被记录,再整齐的甘特图也可能很快失真。

所以我把甘特图视为一种协同视图,而不是项目管理本身。真正能推动项目的,是图表背后的责任分工、验收规则、进度更新和变更处理机制。

里程碑怎么做?企业管理者流程优化:甘特图从0到1

二、为什么流程优化项目有计划,仍然容易失控

1. 计划写的是活动,管理者要的是变化

我见过的常见计划写法,会把“召开启动会、访谈部门、整理材料、上线新流程”列得很完整,却没有交代这些活动如何证明问题得到解决。活动完成只能说明团队做过事情,不能说明流程变得更好。

例如,团队完成了所有访谈,但没有统一现状流程图,也没有确认等待时间、退回原因和重复录入环节,那么“现状调研完成”就缺少可供方案设计使用的证据。表面上节点按期完成,实际上关键决策输入仍未准备好,后面的方案评审自然会反复返工。

2. 流程项目有大量“等待时间”,不能只估算动手时间

任务工期常被估得过短,因为估算时只考虑实际操作时长,没有把访谈排期、数据申请、审批、跨部门反馈和试点观察算进去。真正拖慢项目的,有时不是一个任务做了多久,而是它在等待谁提供输入、确认或授权。

因此,甘特图上的时间要能区分“工作耗时”和“日历周期”。一个分析任务可能只需两天集中处理,但等待多个部门提交资料可能需要一周。两者混成一个数字,团队就很难判断延期究竟来自工作量,还是来自等待和协作。

3. 流程优化不是单纯的串行工程

一些工作必须按顺序推进,比如先确认现状问题,再评审流程方案;另一些工作可以并行,例如整理制度文件与访谈不同岗位。把所有任务都串起来会拉长工期,把所有任务都设为并行又会制造依赖冲突。

我通常先问三个问题:这项工作需要哪些输入?谁提供输入?如果输入晚到,后续哪项工作会受影响?回答之后再标依赖,而不是为了让甘特图看起来严谨,就给每个任务连上一条箭头。

4. 把计划当成承诺,反而会让风险更晚暴露

计划是当前信息下的可执行假设,不是对未来的保证。流程优化项目开始后,常会发现原先没有识别的审批规则、例外流程或数据口径差异。若团队担心“改计划等于做得不好”,就可能继续维持已经不成立的日期,直到关键节点无法通过才集中暴露问题。

更有效的做法是让变更可见:记录变化原因、受影响任务、调整方案和批准人。这样管理者能区分合理的范围变化、执行偏差与估算不足,不必把所有延期都当作个人表现问题。

里程碑怎么做?企业管理者流程优化:甘特图从0到1

三、里程碑怎么定:从最终结果倒推阶段成果

1. 写清楚项目边界与希望改善的问题

在拆里程碑前,我会先要求项目负责人用一段话回答:现在的问题是什么,影响谁,项目要覆盖哪些流程或组织范围,哪些事情暂时不在本次范围内。范围边界越模糊,任务清单越容易无限膨胀,原本要解决一个审批环节,最后却把相关制度、系统、组织职责全部打包改造。

目标陈述可以采用“现状问题+期望变化+观察方式”的结构。例如:“针对费用报销中材料反复补交的现象,梳理退回原因并试行新的材料校验规则;通过试点期间的退回记录和处理时长,判断规则是否值得推广。”这个表述没有假装预知改善幅度,但已经明确了问题、动作和验证方式。

2. 把最终结果拆成阶段性成果

对于流程优化项目,我常用的阶段骨架是:确认现状、形成方案、试点验证、推广运行、复盘固化。它不是标准答案,也不要求每个项目都设五个阶段。范围小的项目可以合并,涉及多部门审批或系统改造的项目可能需要进一步拆分。

判断是否需要单独设一个里程碑,可以看它是否带来一次重要的管理判断:要不要进入下一阶段?是否需要调整方案?是否批准扩大试点?如果这个节点不会影响资源、范围或决策,只是普通工作完成状态,通常放在任务列表里即可。

3. 用“成果物+通过条件+确认人”定义节点

每个里程碑都应能被具体检查。我建议至少写明三项信息:交付物是什么;达到什么条件算通过;谁负责确认。必要时补充确认日期、数据来源和未通过后的处理方式。

以“现状诊断完成”为例,可以具体化为:交付物是现状流程图和问题清单;流程图覆盖哪些岗位和例外情形;问题清单是否经过业务、财务共同评审;存在争议的问题由谁拍板。这样团队就知道完成标准,而不是等到评审会上才临时解释“我们认为调研差不多了”。

4. 区分承诺节点、内部检查点和待决策节点

不是每个图上的节点都应该向高层承诺。承诺节点通常对应阶段结果和管理决策;内部检查点用于提前识别风险;待决策节点则意味着团队需要在某个时间前拿到明确选择,否则后续任务会受阻。

把三类节点混成一种,管理者容易被大量状态更新淹没。分类后,团队可以把例会时间留给真正需要决策的事项,而不是逐条朗读任务清单。

节点类型 要回答的问题 适合的例子 管理动作
承诺节点 阶段成果是否达标 试点方案获业务负责人批准 评审、验收或批准进入下一阶段
内部检查点 风险是否正在形成 关键岗位访谈覆盖率达到计划要求 发现缺口后尽早补访或调整范围
待决策节点 是否需要管理者作出选择 试点范围采用单部门还是多部门 明确决策人、材料和最晚决策时间

里程碑怎么做?企业管理者流程优化:甘特图从0到1

四、甘特图从0到1:把阶段成果变成可执行计划

1. 先列任务,再估工期,不要先填日期

制作甘特图时,我会先建立任务清单,确认每项工作都能对应一个负责人和明确的完成条件。像“推进方案设计”这样的任务太大,无法估算,也无法判断卡在哪里;可以拆成“整理现行制度”“绘制目标流程”“确认岗位职责”“评审例外场景”等更具体的工作。

但拆得越细不代表管理越好。若每个小时都拆成单独任务,维护成本会远高于管理价值。我的判断标准是:任务颗粒度要小到负责人能承诺、管理者能识别偏差,同时大到更新它仍然值得。

2. 给任务标责任人,也标清协作关系

每个任务最好只有一个明确的主责人。可以有多个协作方,但“大家负责”通常意味着无人真正负责。对于需要业务部门提供数据、财务确认口径或管理者批准的任务,应将输入方和决策方标出来,不要把所有责任都压在项目经理身上。

如果责任人没有调配协作资源的权限,计划就需要明确升级路径。例如,业务代表无法按期提供数据时,项目负责人应在什么时间提醒谁、何时提交管理层协调。否则甘特图只会显示任务变红,却不告诉团队该由谁解卡。

3. 估算日历周期,显式记录关键假设

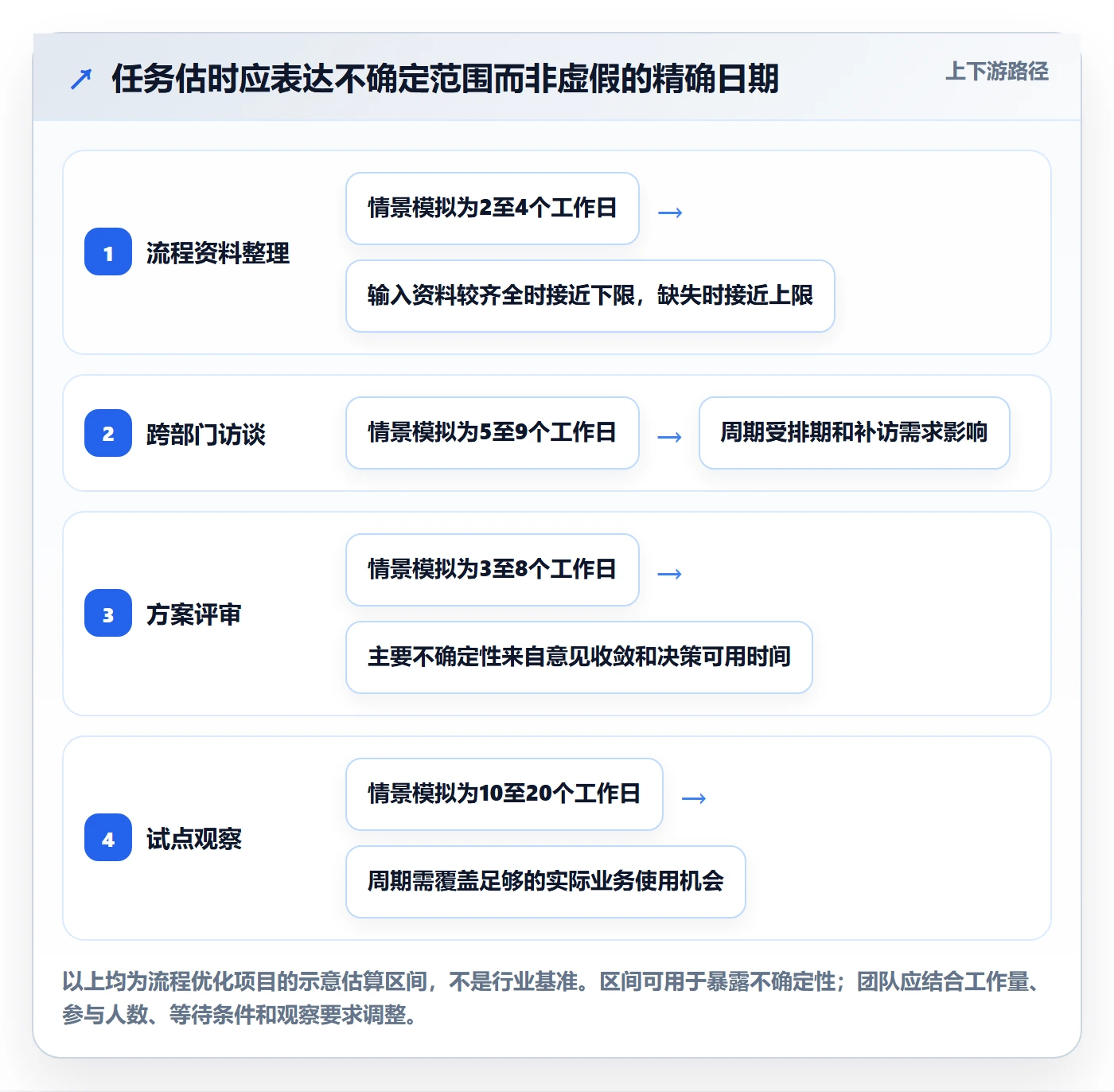

工期估算可以从任务工作量、人员可用时间、等待时间和风险缓冲四部分考虑。不要把一项工作由两个人参与就简单算成原来的一半时间,因为评审、沟通和依赖可能不会同步缩短。

面对不确定任务,我倾向于写明估算假设,而不是伪装成精确日期。例如:“方案评审按一轮完成估算;若出现跨部门职责争议,需要增加一次决策会。”假设越清楚,后续调整越容易解释,也能帮助管理者判断是否要提前安排资源。

4. 标注依赖、并行空间与关键决策

依赖关系要表达“为什么必须先后”,而不是只表达“我们习惯先做这个”。如果流程方案必须等现状数据确认后才能定稿,这是实质依赖;如果制度文字整理可以与试点人员培训材料同步准备,则可能存在并行空间。

对每条关键依赖,我建议补充前置条件、影响任务和责任人。这样在前置工作延期时,团队可以迅速判断是否存在替代方案,例如先开展不依赖该数据的工作、缩小试点范围,或把决策事项提前升级。

5. 把基线计划和当前预测分开看

基线计划是经过确认的原始承诺,当前预测则反映最新判断。两者混在一起,计划一改再改后,就失去了复盘价值。管理者需要同时看到“原先答应何时完成”和“目前估计何时完成”,并记录差异原因。

这不意味着任何日期变动都必须走复杂审批。可以按影响分级:不影响关键里程碑的微调由任务负责人更新;影响阶段节点或资源安排的变化由项目负责人确认;影响项目范围、业务目标或重要承诺的变化由决策人批准。

里程碑怎么做?企业管理者流程优化:甘特图从0到1

五、贯穿案例:把报销流程优化拆成节点和任务

1. 先说明案例边界,避免把示例当成业绩承诺

下面用“优化企业费用报销流程”演示拆解方式。该场景和数据均为方法示意,不代表真实客户项目,也不用于证明某种工具或方案能带来固定比例的改善。实际周期取决于企业规模、制度差异、审批层级、数据可用性和试点范围。

假设当前项目组收到的反馈是“报销材料经常需要补交”。这还不是完整问题定义。团队需要进一步确认补交集中在哪些费用类型、哪个审批环节、哪些材料,以及是否存在制度解释不一致。如果原因没有查清,直接上线材料清单可能只是把问题从退回转成前端填报困难。

2. 用阶段成果组织任务,而不是堆一长串活动

阶段 任务示例 里程碑及验收条件 主要责任与依赖
现状诊断 收集制度、访谈报销人和审批人、整理退回原因 现状流程图与问题清单经财务及业务代表确认;明确未覆盖的例外情形 项目负责人组织;依赖各部门提供资料和访谈时间
方案设计 设计材料校验规则、梳理岗位职责、评估例外处理 形成可试行的流程方案;关键职责、材料要求和例外路径均有确认人 业务与财务共同负责;依赖现状问题完成确认
试点验证 选择试点范围、发布操作说明、记录使用反馈 完成约定观察周期;问题记录、退回原因和处理时长数据可供评审 试点部门执行;依赖方案批准和数据口径统一
推广复盘 修订流程文件、进行岗位宣导、复核运行情况 流程文件发布;明确后续维护人及复核安排 流程所有者负责;依赖试点评审通过

3. 将示意数据变成可验证的观察方案

试点前要约定基线和口径。比如,“材料退回率”需要说明分母是提交单数还是报销人数;“处理时长”要说明从提交到通过,还是从提交到完成支付;是否排除员工主动撤回、重复提交或政策不适用的申请。口径不统一,前后对比就容易得出相反结论。

下面的数字只用于展示如何设计观察,不代表真实项目结果。假设试点前两个统计周期记录到材料退回率为18%,试点期间为12%;提交到审批完成的中位时长从6个工作日变为5个工作日。团队仍需检查试点范围、业务量和费用类型是否一致,不能只凭变化就认定改善完全由新流程造成。

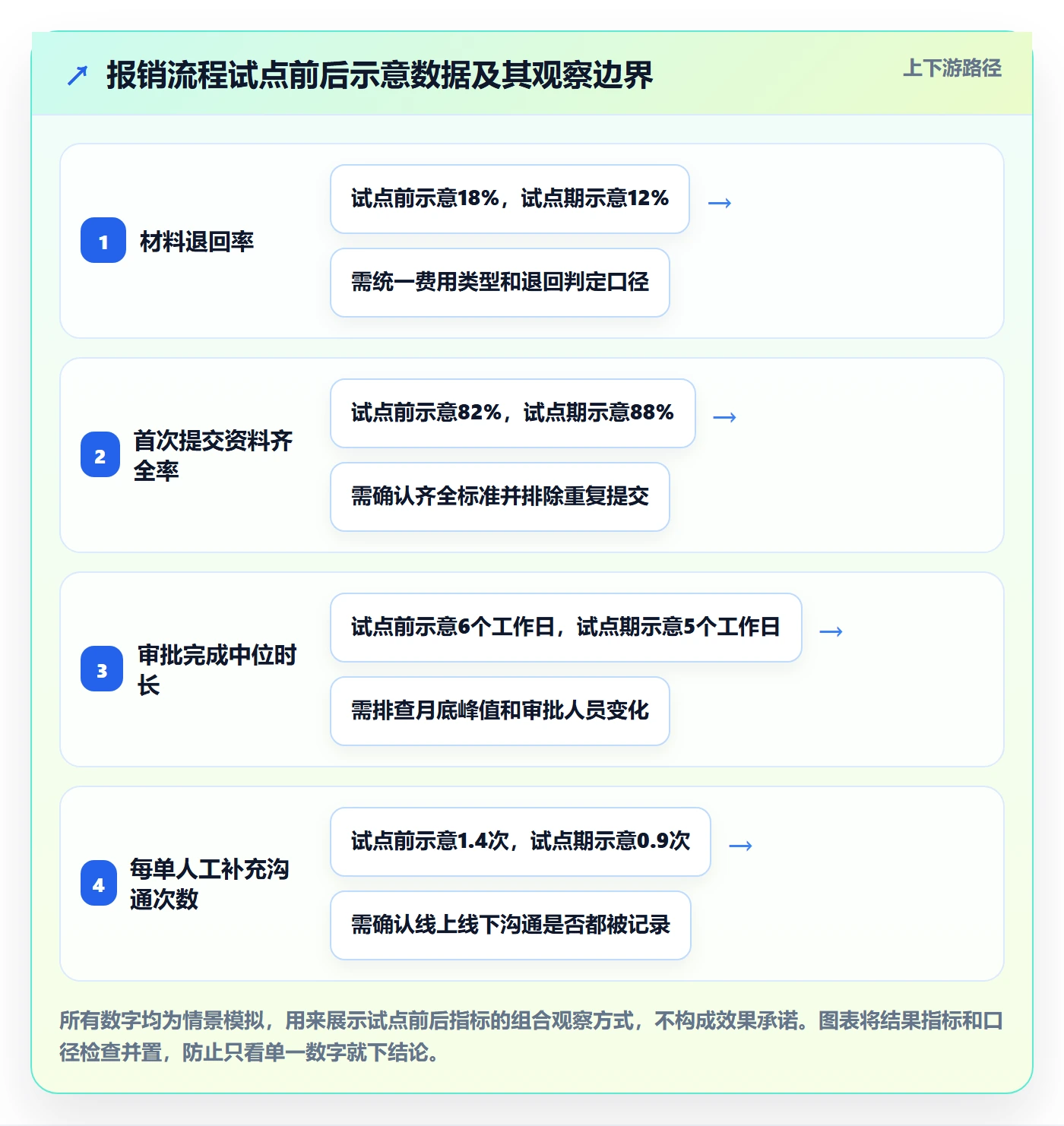

观察指标 试点前示意基线 试点期示意观察值 解释时要检查
材料退回率 18% 12% 分母、费用类型、退回原因分类是否一致
提交至审批完成的中位时长 6个工作日 5个工作日 是否受月底峰值、人员休假或审批人变化影响
首次提交资料齐全率 82% 88% 齐全标准是否明确,样本范围是否可比
每单人工补充沟通次数 示意为1.4次 示意为0.9次 沟通记录是否完整,是否包含线下沟通

这组示意数据的用途不是宣布项目成功,而是提醒团队同时看结果、过程和口径。如果退回率下降但处理时长上升,可能是前端审核更严格,也可能是审批队列变长;如果指标改善但样本量太小,就需要延长观察或谨慎扩大范围。

里程碑怎么做?企业管理者流程优化:甘特图从0到1

4. 什么时候可以扩大试点,什么时候应该先停下来

试点评审不能只问“有没有变好”,还要问结果是否稳定、是否存在副作用、哪些条件限制了推广。若退回率下降是因为试点团队增加了额外人工预审,推广后没有对应资源,改善可能无法复制。若某类费用表现改善、另一类费用反而变差,也不应简单用平均值掩盖差异。

我会把扩大试点的判断写成条件,而不是口号:关键流程规则可执行;责任人和异常处理路径明确;目标指标达到项目事先约定的判断范围;没有出现不可接受的合规或体验风险;推广所需资源已有安排。条件不齐时,选择补充观察或修订方案,通常比仓促全面推广更稳妥。

里程碑怎么做?企业管理者流程优化:甘特图从0到1

六、甘特图做出来后,如何让它成为执行机制

1. 固定更新节奏,但按风险决定检查频率

更新频率没有适用于所有项目的唯一答案。范围稳定、依赖较少的项目,可以按周更新;处于试点启动、审批密集或关键依赖尚未解决的阶段,可能需要更频繁地检查。更新太少,风险会积累;更新太频繁,团队则可能把时间花在报告状态而不是完成工作。

我建议先为关键任务设置“下一次有意义的检查时间”,而不只是机械地每天刷新状态。例如,等待一个部门提交资料的任务,重点是确认承诺日期和逾期升级路径;一项连续数周的试点,重点可能是观察记录是否完整和异常是否可控。

2. 进度状态要能表达偏差,不只用颜色

只用绿、黄、红标记进度,通常无法支撑决策。绿色任务也可能依赖尚未落实;红色任务也可能只是一个不影响关键节点的局部延误。建议至少记录计划完成日期、最新预测日期、当前完成情况、阻塞原因和下一步动作。

状态说明应尽量写成可执行信息,例如:“方案评审延后两天,原因是费用例外规则尚未由财务负责人确认;若周三前未定,将影响周五试点准备;项目负责人今天提交两个备选规则供决策。”这比“进度偏慢,持续跟进”更能帮助管理者解卡。

3. 延期后先分类,再决定怎么调整

任务延期不等于立即把后续所有日期顺延。先识别原因属于工作量低估、资源冲突、依赖未完成、决策等待、范围变化,还是验收标准不清。不同原因对应的动作不同:补资源可能解决工作量问题;调整依赖顺序可能解决等待;明确决策人可能解决审批卡点;范围变化则需要重新评估目标和资源。

延期处理至少应回答四个问题:受影响的里程碑是什么;是否存在可以并行的任务;有没有缩小试点或分阶段交付的方案;调整后的日期是否需要重新批准。只把整条计划整体向后拖,往往是最省事但信息量最低的处理方式。

4. 复盘计划偏差,为下次估算积累依据

项目结束时,不只复盘结果指标,也要复盘计划质量:哪些任务估时偏差最大,哪些依赖没有提前识别,哪些验收条件引发争议,哪些会议和审批等待超出预期。可记录原计划、实际耗时、偏差原因和下次的调整依据。

连续几个项目积累下来,企业就能形成自己的估算经验。它未必一开始就有统计显著性,但比照抄通用模板更贴近本企业的审批节奏、人员可用性和业务季节性。

里程碑怎么做?企业管理者流程优化:甘特图从0到1

七、不同项目条件下,里程碑和甘特图该怎么取舍

1. 范围小、周期短:用轻量计划,不追求复杂依赖

如果项目由一个团队负责、阶段少、外部审批少,可以用简单表格管理目标、任务、负责人、计划日期、当前状态和验收结果。此时过多字段和精细依赖线可能增加维护负担,管理者更应该确保节点定义清楚、异常有人处理。

轻量不等于没有治理。至少保留一个项目目标、若干验收节点、任务负责人和变更记录。项目越小,沟通链条通常越短,但也更容易依赖少数人的记忆;把关键约定写下来仍然有价值。

2. 跨部门多、审批复杂:优先管理决策点和依赖关系

跨部门项目最难的往往不是任务数量,而是接口不清和决定迟迟做不出。此时甘特图要突出输入输出、责任边界、审批等待和升级路径;里程碑则应覆盖“问题确认”“方案批准”“试点放行”等关键决策。

不要为了显得专业,把每个部门所有日常工作都塞进同一张图。主图展示关键路径和阶段成果,详细任务可由各工作组维护,再通过节点汇总状态。管理层需要看到的是影响目标的阻塞,而非所有人的每一项日常动作。

3. 目标仍在探索:先设验证节点,不要过早锁死完整排期

如果问题成因未知、试点结果高度不确定,早期计划应保留探索空间。可以先排现状诊断、方案假设和小范围验证,再在阶段评审后细化推广计划。把后续几个月的任务全部写成确定日期,会制造精确感,却未必增加可控性。

这类项目的里程碑重点不是“按原计划完成全部工作”,而是规定何时根据证据继续、调整或停止。要提前说明需要什么数据、谁做判断,以及未达到条件时有哪些选择。如此一来,阶段性停止也能成为经过管理的决策,而不是项目突然失败。

4. 资源有限:优先保护关键路径和高价值节点

人手紧张时,不宜默认每件事都能并行。先找出会决定最终完成时间的关键路径,保护必要资源;对低价值、低风险的任务,可以延后、缩小范围或降级为后续优化。管理者要明确哪些节点属于不可妥协的合规、质量或业务条件,哪些只是理想方案。

取舍时可以比较三件事:延后会造成什么影响;减少范围是否仍能验证核心假设;增加资源能否真正缩短周期,还是只会增加协调成本。资源有限时,优先保证关键成果可验收,通常比让所有任务都保持“按计划进行”更有管理价值。

项目情形 计划重点 里程碑取舍 不建议的做法
小范围、低依赖 负责人、交付物、日期和状态 保留少量可验收节点 为每个细小动作设置独立审批
跨部门、审批较多 输入输出、决策人、依赖和升级机制 突出方案批准与放行节点 把所有部门任务混在一张不可读的主图里
目标仍待验证 假设、验证数据和阶段判断 保留继续、调整、停止的决策节点 过早锁定完整周期和效果承诺
资源紧张 关键路径、优先级和范围边界 优先保证关键成果和必要控制 要求所有任务同时加速

里程碑怎么做?企业管理者流程优化:甘特图从0到1

八、落地清单:开项目会前先检查这八件事

1. 用一页信息把计划说清楚

在项目启动或计划评审时,我会检查下面这份清单。它不要求管理者一开始就拥有完美数据,而是确保关键假设、责任和决策不会藏在会议讨论里。

  1. 项目要解决的业务问题是否具体,范围边界是否明确?
  2. 最终希望看到什么变化,准备通过哪些指标或证据观察?
  3. 每个里程碑是否对应成果物、通过条件和确认人?
  4. 任务是否拆到有人负责、可以估时、能够判断完成?
  5. 关键依赖、外部输入、审批等待和并行空间是否识别?
  6. 工期估算是否区分直接工作时间与日历等待时间?
  7. 延期、范围变化和未通过验收时,分别由谁决定下一步?
  8. 计划更新的频率、信息渠道和基线保留方式是否明确?

2. 用计划评审会检验可执行性,而不是美观程度

一张甘特图是否做好,不应按颜色、排版或任务数量评判,而应看团队能不能回答关键问题:当前最可能卡住的节点是什么?哪些任务可以并行?如果一个前置条件延迟,哪些结果会受影响?下一个必须作出的决策是什么?

如果会议结束后大家只记得“时间很紧,要加快推进”,却说不出风险责任人和具体动作,计划还没有达到管理用途。此时应回到任务和依赖层面,补清楚输入、验收条件和调整选项,而不是再增加一层状态颜色。

3. 先用小范围运行验证管理机制

第一次制作甘特图,不必追求覆盖企业所有项目。可以选一个边界清晰、相关人员愿意参与的流程优化事项,先验证任务拆解、节点验收、更新节奏和延期处理是否实用。项目结束后,再把估时偏差和常见等待记录下来,逐步改进模板。

工具可以从普通表格开始;当协作人数、依赖关系、权限要求或跨项目汇总复杂到难以维护时,再评估是否需要某项目管理工具或某项目管理平台。选择时应看团队实际工作方式、部署要求、权限与数据管理、迁移成本和维护能力,而不是因为某个功能清单看起来更长就匆忙切换。

里程碑怎么做?企业管理者流程优化:甘特图从0到1

九、结语:一张图的价值,在于让问题更早被看见

1. 用结果定义里程碑,用依赖组织甘特图

里程碑不是把计划切成几段,也不是把每个日期都加粗。它是管理者确认阶段成果、处理重要决策和判断是否继续投入的关口。甘特图则把这些关口背后的任务、时间和依赖呈现出来,让团队知道下一步做什么、谁来做、何时需要协同。

2. 下一步先完成一个可执行的小版本

如果你正在筹备流程优化项目,可以先写出一个目标、三个左右的阶段成果和每个成果的验收条件;再补上任务负责人、主要依赖、工期假设与更新方式。数字可以在项目推进中校准,但成果定义和责任边界要尽量在开工前讲清楚。

我最看重的不是计划是否一次排得精准,而是它能否尽早暴露错误假设,并让团队及时作出调整。先把结果定义清楚,再让甘特图服务于协作、决策和纠偏,里程碑才真正成为推动流程改变的工具。

九、结语:一张图的价值,在于让问题更早被看见

常见问题解答(FAQ)

1. 流程优化项目的里程碑应该怎么设?

我以前做计划时,常把启动会、调研、方案评审都标成里程碑,但项目推进中还是很难判断到底完成了什么。想知道里程碑应该按日期设置,还是按阶段成果设置。

按阶段成果或关键决策设置,而不是只标一个日期。每个里程碑都写清交付物、提交人、确认人和通过条件,例如“现状流程图及问题清单经业务负责人确认”;具体日期再作为计划时间标注。

2. 甘特图从零开始应该先填哪些内容?

我需要推动跨部门流程优化,手头只有一个目标,任务、负责人和时间都还不明确。直接打开模板时容易不知道从哪里开始,也担心做出来的图只有日期、不能指导执行。

先写清项目要解决的问题和预期结果,再按阶段拆成可执行任务;为任务指定负责人、计划起止时间,并标注必要的前后依赖,最后把阶段成果设为里程碑。先用表格整理这些信息也可以,确认逻辑后再绘制甘特图。

3. 甘特图里的任务工期和依赖关系怎么判断?

我在排计划时,经常遇到某项工作需要等待审批或其他部门提供资料,实际耗时比执行工作本身更长。若只按任务量估时间,排期就容易失真;但把所有任务都设成串行,又会把周期拉得很长。

估算工期时同时考虑实际工作时间、等待时间、审批周期和人员资源冲突,并注明估算假设;依赖关系只标明确实需要先完成的前置事项。能并行开展的任务可并行安排,项目推进后用实际耗时校准估算。

4. 甘特图做好后,项目延期了该怎么处理?

我担心计划一旦变化,团队就只是在图上把后续日期整体往后挪,管理者仍然不知道问题出在哪里。尤其是关键节点延期时,我需要判断该调整任务、资源还是项目范围。

先记录延期任务、原因和对后续里程碑的影响,再区分资源不足、前置任务未完成、决策等待或范围变更等原因。由责任人提出调整方案,涉及关键节点、范围或资源的变更应由相应负责人确认;之后同步更新计划,并按固定节奏对照计划进度与实际进度。

核心关键词

读者评论

马
马骏

把里程碑定义为成果验收点,而不是日历日期,这个区分很实用。尤其是补上通过条件和确认人,能减少评审时对“是否完成”的争议。

朱
朱予安

文中将实际处理、跨部门等待和审批时间分开估算,提醒得比较到位。流程项目的周期往往受排期和决策影响,单看任务工时容易低估。

姜
姜星宇

基线计划与当前预测分开记录,有利于看清延期原因,也方便复盘。任务设置唯一主责人、同时明确协作方,执行中更容易找到具体的协调对象。

文章包含AI辅助创作:里程碑怎么做?企业管理者流程优化:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474829
