甘特图排得满满当当,项目却仍然延期,往往不是团队不会画图,而是把“填日期”误当成了“做计划”。一份能执行的时间计划,必须同时说明交付物是什么、任务由谁完成、工期如何估算、哪些工作互相依赖,以及偏差发生后由谁采取行动。甘特图只是把这些判断放到同一条时间轴上;它能让计划更可见,却不能替团队做出判断。
一、先讲结论:甘特图的重点不是画条形,而是做出可执行的时间承诺
1. 一张有用的甘特图,至少要回答五个问题
我判断一张计划图有没有管理价值,不先看颜色、样式或任务数量,而看它能不能回答五个问题:最终交付什么;每项任务由谁负责;任务需要多少工作时间、跨越多少日历时间;哪些任务必须等待前项;进展落后时,团队准备怎样处理。
如果图上只有任务名称和起止日期,它更像一张日历。若任务还有负责人、完成条件、前置关系、里程碑和更新状态,它才接近项目计划。两者看起来都像甘特图,但前者只能展示安排,后者才能支撑协调和决策。
核心判断可以浓缩为一句话:甘特图不是用来证明“我们有计划”,而是用来尽早发现“现有计划哪里不成立”。计划的价值,来自它能暴露资源冲突、依赖等待和时间风险,而不只是让交付日期看起来明确。
2. 先确定计划的用途,再决定计划要细到什么程度
管理层用甘特图,通常关心阶段目标、关键日期、资源冲突和重大风险;项目负责人关心任务顺序、责任边界和下一步动作;执行者则需要知道交付标准、实际工期和遇到阻塞时的升级路径。把三类需求全部塞进一张图里,常会得到一份信息密集但没人愿意维护的计划。
因此,我建议先确定甘特图的主要用途。用于跨部门协调,就突出里程碑、依赖、负责人和需要协商的日期;用于团队日常执行,就让任务细到负责人可以估时和验收;用于高层汇报,就保留阶段与风险,不必展示每个小时级的操作项。
3. 计划不是承诺“不会变”,而是约定“变化如何被处理”
项目计划会受到需求变化、审批等待、人员请假、供应商交付和突发问题影响。好的计划不是一开始就把每个日期猜得极准,而是明确哪些日期是当前基线、哪些任务仍有不确定性、出现偏差时如何评估影响。
发布计划时,最好把版本、计划日期、责任人和更新时间写清楚。日期发生变化时,保留变更原因和受影响的里程碑,避免团队各自使用不同版本,最后出现“有人以为还按旧日期,有人已经按新日期执行”的情况。

二、为什么排期经常失真:时间计划背后藏着三种不同的时间
1. 工作量、工期和日历跨度不是一回事
工作量表示要投入多少有效劳动,例如需要 4 人日;工期表示在既定人员和可用时间下,任务持续多久;日历跨度则是从实际开始到结束经过多少天。三者容易被混为一谈,但在排期时必须分开。
一个需要 4 人日的任务,不一定能让 4 个人在一天内完成。任务可能需要同一位专业人员连续处理,也可能受到评审窗口、信息等待或交接顺序限制。反过来,一个工作量不大的事项,也可能因为审批人每周只集中处理一次而跨越多个工作日。

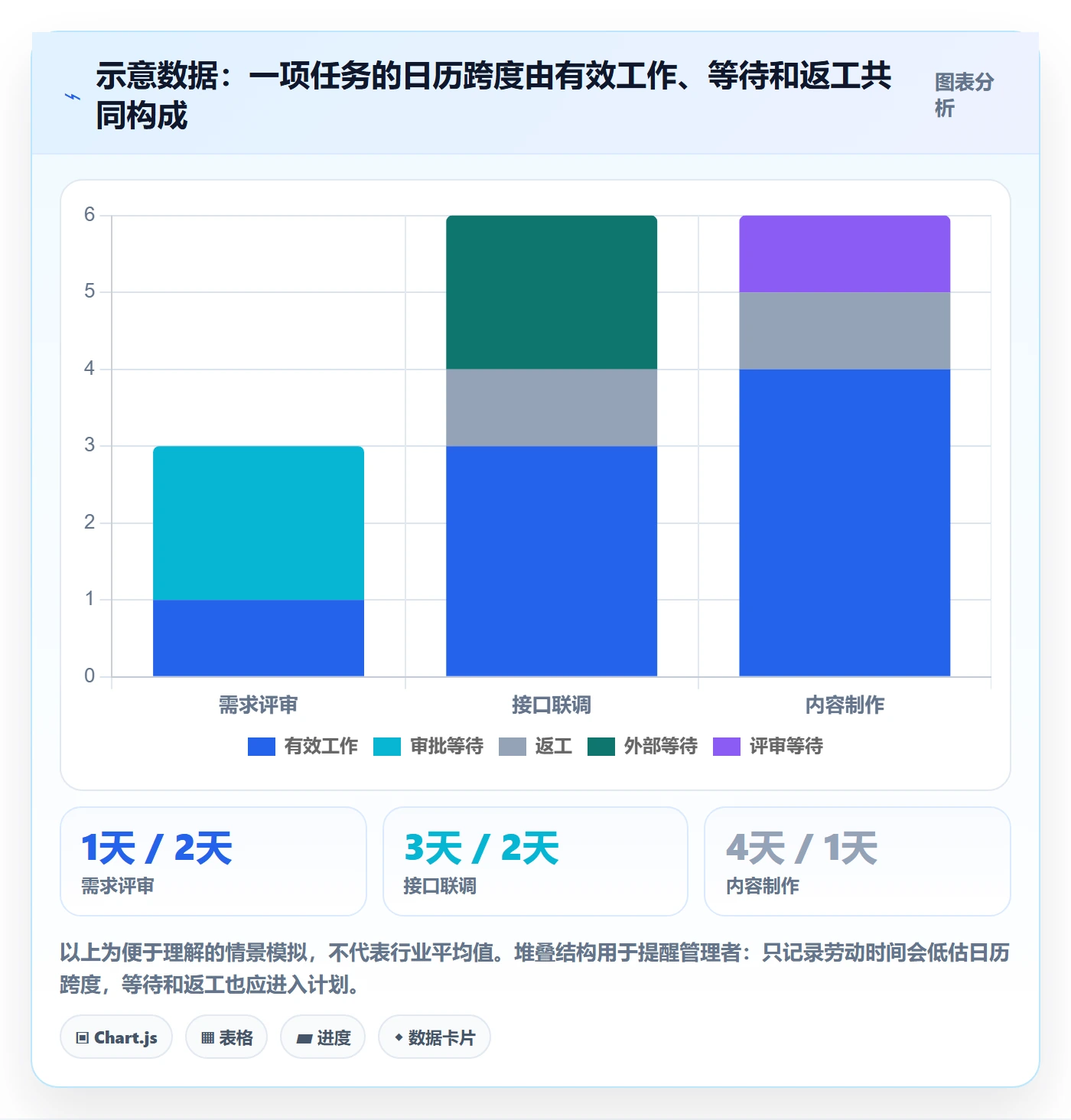

例如,需求评审需要 2 小时准备、1 小时会议,工作量不大;但如果参会人两天后才能到齐,日历跨度就可能是 3 天。若计划只写“3 小时”,团队会误以为当天可以完成;若只写“3 天”,管理者又可能误判实际人力投入。
2. 任务依赖往往比单项任务时长更影响交付日期
对项目总周期影响最大的,不一定是耗时最长的单项任务,而可能是处于关键依赖链上的任务。某项工作如果延期一天,而后续任务都必须等它完成,项目日期可能随之延后;另一项工作即便延期两天,如果有充分浮动时间,也未必影响最终交付。
管理者应区分“任务本身需要多久”和“它晚一天会不会拖动最终日期”。前者用于估时,后者用于安排优先级和风险检查。只盯着任务条形长短,很容易把注意力放在显眼却不关键的事项上。
3. 排期需要计入等待、返工和人员可用时间
团队成员通常不会百分之百投入单个项目。会议、日常运营、其他项目和休假都会占用可用时间。若计划按“每天 8 小时都用于项目”估算,而现实中只有一半时间能投入,排期自然会过度乐观。
我会要求项目负责人把外部等待显性列出,例如审批、数据提供、供应商交付、法务审阅和用户反馈。它们不一定需要团队持续劳动,却会占用日历时间。没有被画出来的等待,最后通常会以“怎么突然延期了”的形式出现。

三、常见排期误区:日期填得越精细,不代表计划越可靠
1. 从固定交付日期倒推,却没有验证任务是否能并行
倒排日期本身不是问题,问题是把倒排结果当作事实。管理者先定上线日,再把剩余天数平均分给各项任务,却没有确认人员是否可用、审批是否有窗口、前置资料是否齐全。最后每项任务都“刚好赶得上”,整个计划却没有任何空间容纳现实变化。
倒排之后要做一次可行性检查:关键负责人是否同时被排在多个任务上;必须顺序执行的工作是否被误设为并行;外部依赖是否有明确交付日期;团队是否有证据支持所填工期。没有这些检查,倒排只是把压力平均分配,不是排期。
2. 把所有任务排成一条直线,或者把所有任务都设成并行
两种极端都不合理。所有任务串行,会把可以同时开展的工作拖长;所有任务并行,则会忽略真实的前置关系,也容易让同一个人被安排在多个关键任务上。
更稳妥的做法是先标出硬依赖,再判断是否能拆出独立工作。比如课程内容和培训平台配置,在需求已经明确的前提下可能并行;但平台上线验证必须等待配置完成,正式培训也需要在试运行问题处理后开展。
3. 任务名称过于宽泛,负责人无法估时或验收
“完成系统建设”“推进市场上线”“处理客户反馈”都不是合格的排期任务。它们缺少边界,负责人无法判断何时开始、完成时提交什么、需要谁配合。任务越宽泛,日期越容易变成拍脑袋。
拆分任务时,不需要细到每个操作步骤。一个实用标准是:执行人能否估算它需要的时间;负责人能否说明完成条件;团队能否在一次进度检查中判断它是未开始、进行中还是已完成。如果不能,再拆一层或补充验收条件。
4. 用百分比进度掩盖实际阻塞
“已经完成 80%”并不一定能说明项目接近完成。如果剩余 20% 包含关键审批、集成验证或高风险测试,项目可能还没有跨过最难的节点。进度百分比需要和可验证交付物一起看,不适合作为唯一跟踪方式。
对于有明确产出的任务,优先记录“已提交初稿”“评审通过”“测试完成”等状态。对于确实需要百分比的长周期工作,应说明比例依据,并同步记录阻塞、剩余工作和预测完成日期。
5. 预留缓冲,却不说明缓冲对应什么风险
缓冲不是把所有任务随意多加几天,也不是给执行者留出可以无限挪用的空白。缓冲应当对应具体不确定性,例如需求还未冻结、外部接口首次联调、审批周期不稳定或团队缺少历史估时数据。
如果每项任务都随手多加 20%,时间表会变得难以解释;如果完全没有缓冲,轻微偏差就会冲击最终日期。我的做法是把不确定性单独标出,说明它的来源、观察点和消耗规则,再决定要放在具体任务上,还是集中管理为阶段缓冲。

四、专业排期判断:先确定任务,再估工期,最后检验交付日期
1. 从可验收交付物反推任务,而不是从活动清单开始
项目目标如果写成“推动数字化转型”,无法直接排期;若拆为“完成业务流程确认、交付配置方案、通过用户验收”,就能进一步安排责任人和检查点。任务计划应该围绕交付结果展开,而不是把会议、沟通和“持续跟进”当成主要产出。
我建议每个阶段至少写清交付物、验收人和通过条件。这样做的好处不是增加文档,而是让团队尽早发现“任务结束”与“结果可用”之间的差距,避免工期结束了,交付物却仍需反复补做。
2. 用历史数据和执行者估时,避免单人拍板
估时的起点可以是类似任务的历史记录:上一次需求澄清用了几天,评审通常等待多久,测试发现问题后平均需要几轮修正。历史数据不必一开始就很复杂,哪怕先积累十几项同类任务的计划时间与实际时间,也比只凭感觉更有校准价值。
没有历史记录时,让实际执行者参与估时,并要求其说明假设。例如,估时是否默认需求冻结、是否包含评审等待、是否有其他工作并行。管理者可以对假设提出问题,但不宜只凭职位高低直接压缩工期。
3. 识别关键路径,并关注任务的浮动空间
关键路径是决定项目最早完成日期的一组相互依赖任务。关键路径上的任务如果延误,通常会直接影响整体日期;非关键路径上的任务则可能拥有一定浮动时间。但项目一旦发生变化,原先的关键路径也可能改变,因此它不是一次计算后永久不变的标签。
实际管理中,不一定要一开始就建立复杂的网络图。先检查从项目起点到最终交付的依赖链,找出不能绕过的任务;再观察哪些任务有替代方案、可以并行或拥有时间空间。每周检查一次“哪些延误会拖动里程碑”,比平均关注每一条任务更有效。
4. 设定里程碑时,要让它代表决策点而不只是日期点
“第 3 周结束”只是日期;“需求冻结并由业务负责人确认”才是有管理意义的里程碑。里程碑应该帮助团队判断是否可以进入下一阶段,或是否需要调整范围、资源和交付承诺。
每个重要里程碑都应有通过条件和责任人。若没通过,要提前约定继续、返工、缩小范围或延期的决策路径。这样,里程碑就不仅是汇报节点,也成为管理不确定性的控制点。
5. 以情景推演替代单一日期的虚假精确
当需求、资源或外部依赖尚不稳定时,只给一个精确到某日的结束日期,容易制造确定性错觉。更负责任的表达是提供当前基准日期,同时说明主要假设、风险事项和可能的变动范围。

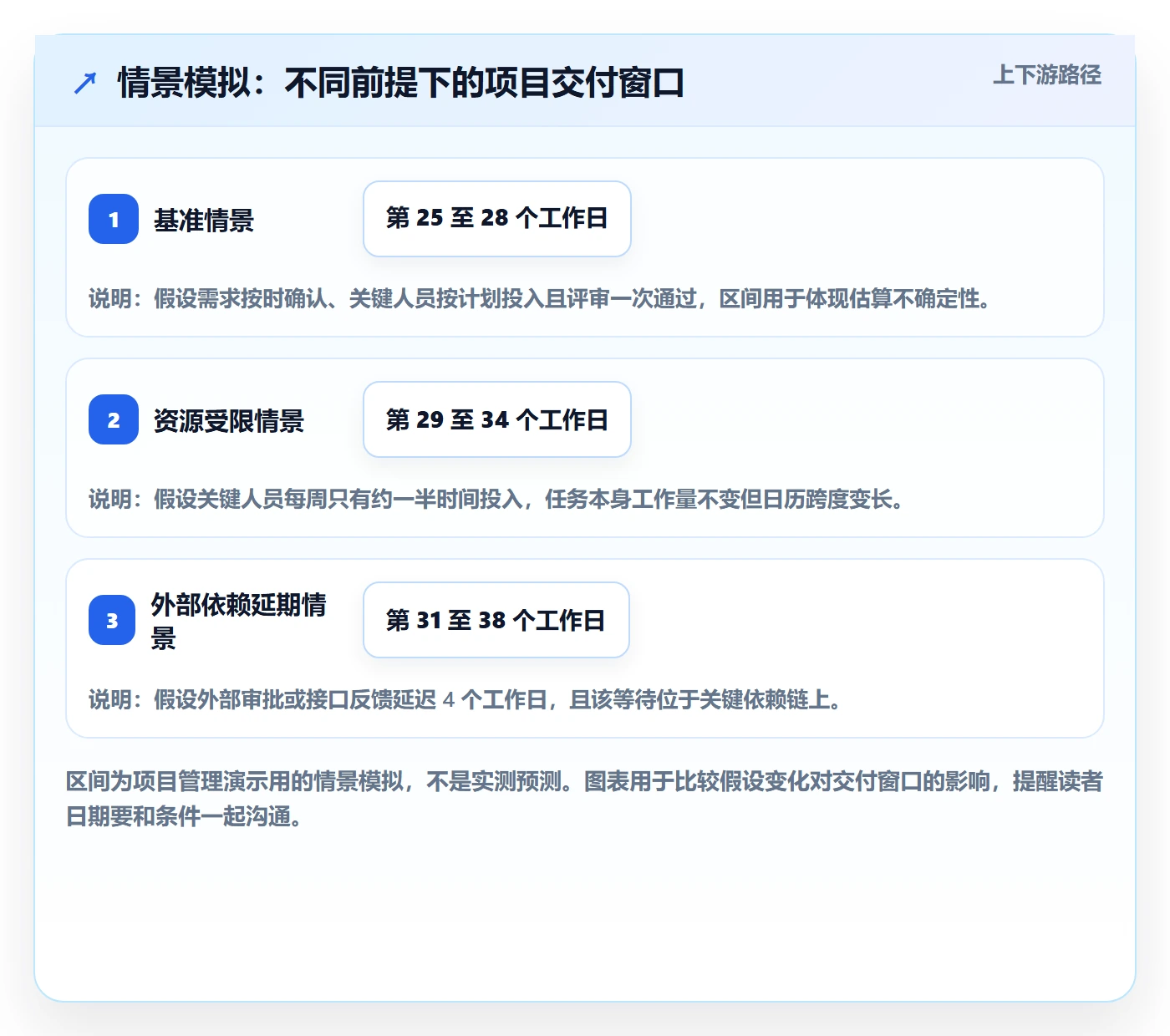

例如可以把计划分为基准情景、资源受限情景和依赖延期情景,讨论不同条件下里程碑会怎样变化。管理者不一定要为每个任务建立复杂预测模型,但至少要知道哪个假设一旦不成立,日期就需要重算。

五、六步完成一张可执行的甘特图
1. 明确目标、交付物与验收条件
先把“项目要做什么”改写成“项目结束时要交付什么”。例如,不只写“上线培训项目”,还要定义课程内容、平台配置、试运行记录和正式开课条件。交付物越明确,任务边界和完成状态越容易判断。
同时确认谁有权验收。若业务负责人、技术团队和最终用户对“完成”的理解不同,日期即使排得再精确,也会在验收阶段暴露分歧。
2. 将交付物拆成阶段和可估时任务
可以先按阶段拆分,再把阶段拆成有负责人、有产出、能估时的任务。遇到“持续优化”“支持上线”这类过于宽泛的描述时,补充具体范围和完成条件。
不必把每项任务拆到小时。任务过大,风险和进度难以观察;任务过小,更新成本又会压过管理价值。对于常规协作项目,任务粒度以负责人能在一个合理检查周期内报告有效进展为宜,具体周期应结合项目节奏决定。
3. 指定负责人,并检查人员实际可用时间
负责人是推动任务完成并报告状态的人,不等于只能由其一人执行。计划还应标记需要协作的角色、关键审批人和外部参与方,特别留意同一人员是否同时出现在多个同期关键任务中。
如果人员投入比例无法确定,不要默认全职投入。先询问其日常职责、其他项目占用和可安排时段,再估算日历跨度。资源冲突应当在计划评审时暴露,而不是等到任务开始后才发现负责人根本没有时间。
4. 估算工期,明确任务依赖和等待时间
每项任务记录工作量估计、预计日历跨度和估时假设;再标出必须先完成的前置任务、可以并行的工作,以及等待审批、资料或反馈的环节。不同工具对依赖关系的显示和计算方式可能不同,手工排期也可以先用清晰的前置任务字段表达。
如果估时把握不大,可以使用区间而非单点,例如“约 3 至 5 个工作日”,并说明影响区间的变量。随着实际数据积累,再逐步缩小估算范围。
5. 放入里程碑和缓冲,检查交付日期是否现实
在关键阶段设置验收点,再检查关键依赖链的日期是否合理。若交付日期固定,出现时间不够时,应明确讨论范围、资源、质量或日期的取舍,不要悄悄把每个任务压缩到无法执行的程度。
缓冲的依据可以来自任务波动、外部等待和返工概率,但需要说明缓冲由谁管理、在什么条件下使用。若缓冲被提前消耗,应及时报告原因,而不是把它当作每项任务都能自动延长的“隐藏时间”。
6. 建立更新机制,并在发布前做一次计划审查
计划需要有人更新,也需要有固定节奏。团队可以依据项目周期设置每周或每两周一次检查;高风险阶段可提高频率。更新不应只有状态颜色,还应记录实际开始与完成、剩余工作、阻塞、预测日期以及需要的决策。
发布前检查任务是否有负责人、交付标准、依赖和估时假设;再邀请关键执行者确认资源与顺序。若计划评审只由管理者单方面宣布日期,图表看起来整齐,也可能缺少团队真实承诺。

六、案例演示:企业内部培训上线如何从目标排到日期
1. 先说明案例假设,避免把示例日期误当行业标准
以下是一个演示用的虚构案例:某公司计划上线一轮内部培训,范围包括确认需求、制作课程、配置学习平台、试运行、修正问题和正式开课。假设团队每周工作 5 天,主要负责人还承担其他日常工作,课程审批和平台配置存在先后依赖。
表格中的天数是为了演示排期逻辑而设定的假设,不代表企业培训项目的平均周期。实际工期会受到课程数量、审批层级、平台复杂度、讲师可用时间和既有素材质量影响。
2. 先排依赖,再确定各任务的日历跨度
| 任务 | 演示工期 | 主要依赖 | 负责人角色 | 完成条件 |
|---|---|---|---|---|
| 确认培训目标与受众 | 3 个工作日 | 无 | 业务负责人 | 目标、受众与课程范围获确认 |
| 整理课程大纲与素材 | 4 个工作日 | 培训目标确认 | 课程负责人 | 大纲和素材清单通过评审 |
| 配置学习平台 | 5 个工作日 | 培训目标确认;部分配置可先行 | 平台管理员 | 课程入口、权限和测试账号可用 |
| 制作课程内容 | 6 个工作日 | 大纲确认 | 课程团队 | 课程内容可供试运行 |
| 试运行与问题记录 | 3 个工作日 | 课程内容完成、平台配置完成 | 项目负责人 | 试运行记录和待修复问题清单完成 |
| 修正问题并验收 | 3 个工作日 | 试运行问题清单 | 课程与平台负责人 | 关键问题关闭,业务负责人验收 |
| 正式开课 | 1 个工作日 | 验收通过 | 培训运营负责人 | 通知发出且学员能够进入课程 |

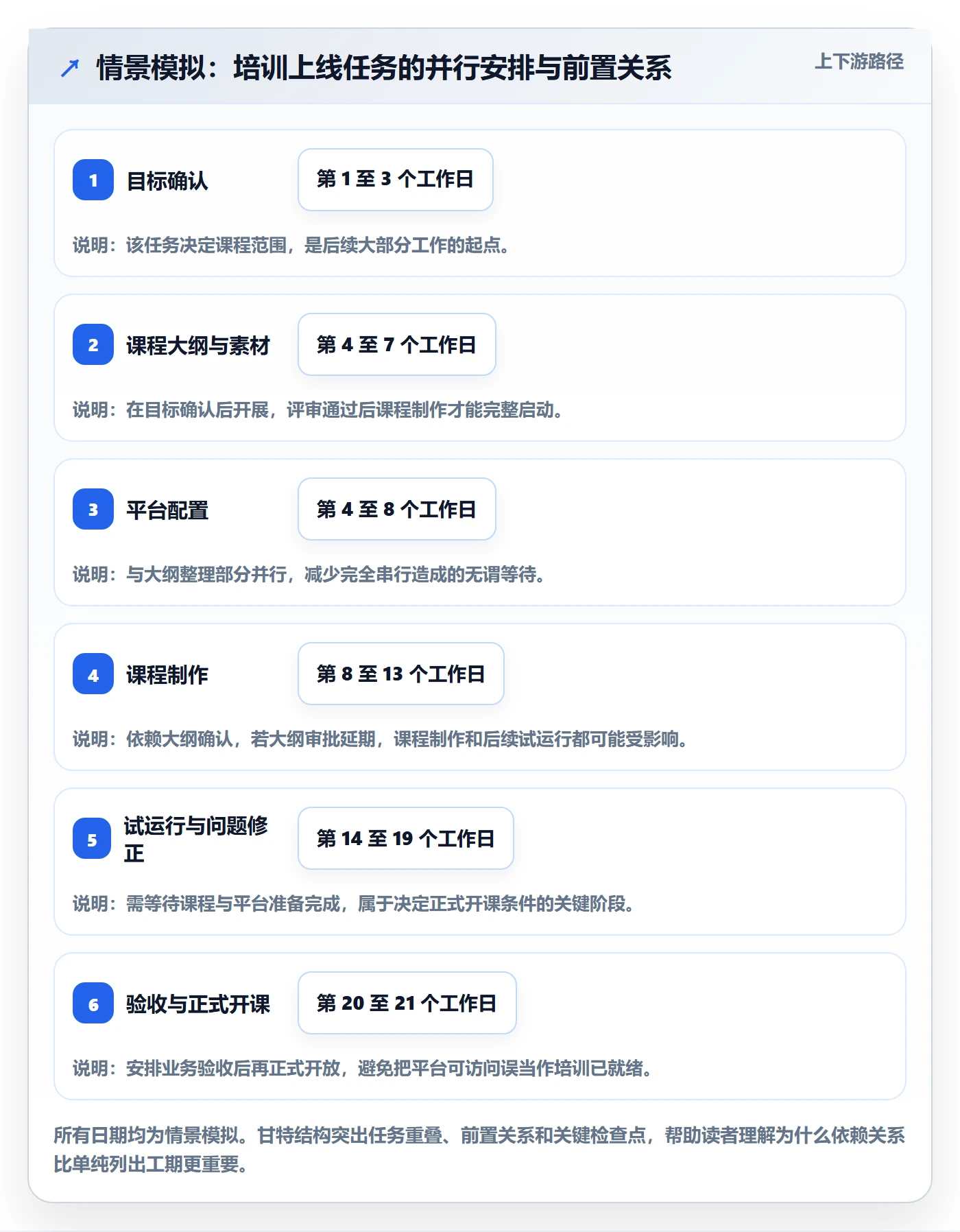

这张表最重要的不是“培训项目要 25 天”,而是不同任务之间存在可并行和不可并行的关系。平台的部分基础配置可以在课程制作期间开展,但最终试运行必须等内容和平台都准备好。若把所有任务串起来,计划会偏长;若假设所有任务同时开始,又会忽略需求确认和验收依赖。
3. 观察一个任务延期会影响什么,而不是只改一个日期
假设课程大纲评审比计划晚 2 个工作日,课程制作无法按原日期启动,试运行也可能因此顺延。平台配置若已经提前完成,团队可以利用这段时间验证权限和账号流程,但不能因此把“课程内容已完成”写成已完成。
管理者此时要判断:是否能让课程团队提前制作不依赖最终大纲的部分;是否可以安排更快的评审窗口;是否需要缩小首期课程范围;或者是否接受开课日期顺延。每种选择都应说明影响和责任人,而不是简单把所有任务日期往后拖。
4. 计划偏差应留下原因、影响和下一步动作
如果延误来自审批等待,记录“等待业务审批”仍不够。还应写清审批人、原计划回复日期、当前预计回复时间、受影响任务,以及是否需要升级协调。这样的记录才能帮助负责人判断这是偶发延迟,还是流程本身需要调整。
项目复盘时,把计划与实际时间对照,重点看估时偏差、等待时间、返工次数和资源冲突。积累几轮类似项目后,团队就能形成自己的估算基准,而不是把演示案例中的日期直接套用到真实项目。

七、不同情况下的行动建议:计划管理要随项目风险调整
1. 小团队、短周期、低风险项目
小型团队不一定需要复杂的项目管理系统。若任务数量少、协作关系简单,用共享表格或轻量看板也能完成基本计划。重点是把交付物、负责人、截止日期、依赖和状态写清楚,并约定谁维护、何时检查。
当任务少于几十项且依赖简单时,避免为工具设置投入过多时间。先用一页计划验证团队能否稳定更新,再根据资源冲突、版本管理或跨部门协作问题决定是否升级管理方式。
2. 多部门协作、依赖较多的项目
这类项目应把跨部门依赖、审批人和外部交付日期显性化。每个关键依赖最好有明确的交付物、承诺日期和升级联系人,不能只写“等待某部门配合”。计划评审要让依赖双方一起确认,而不是由项目经理替对方承诺。
如果不同部门各自维护一份计划,应尽量明确唯一的基线版本,并约定变更同步方式。否则局部日期调整可能没有传递到下游团队,最终形成多个互相矛盾的“最新版”。
3. 需求经常变化、探索性较强的项目
在探索性项目中,过度细化远期任务会造成大量计划维护,却不能增加确定性。更适合把近期工作排细、远期工作按阶段或区间表达,并设置验证节点:完成一次用户测试、技术验证或方案评审后,再决定下一阶段的细化程度。
这并不意味着项目可以没有时间管理。相反,探索项目需要明确验证周期、决策日期和资源上限。管理者要跟踪的是关键假设什么时候能被验证,以及验证结果会如何改变后续计划。
4. 固定交付日期、资源不足或外部依赖较强
当交付日期无法移动时,先识别关键路径和关键资源,再讨论范围取舍。可以调整的选项通常包括:减少首期范围、拆分阶段交付、增加合适资源、改变执行顺序或降低非关键功能优先级。不能因为日期固定,就默认质量和验收条件可以被忽略。
如果人员不足且任务不可并行,管理者应尽早把资源冲突升级为决策问题。甘特图的作用是把“日期不现实”转化为可讨论的选项,而不是让项目负责人独自承担一个没有资源支撑的承诺。
5. 百人以上团队或中大型组织
组织规模变大后,难点通常不只是任务数量,而是计划口径、权限、跨团队依赖、数据可见性和版本一致性。不同团队可能使用不同粒度和状态定义,汇总时便难以比较。此时要先统一最少必要字段和汇报规则,再逐步扩展计划治理。
如果团队评估 PingCode 等项目管理平台,可把需求拆为几个实际问题:是否支持组织所需的项目视图与依赖管理;权限是否能适应跨部门协作;能否满足私有化部署等部署要求;从现有系统迁移时,任务、附件、评论、用户和历史状态如何映射;迁移后谁负责数据验收。平台能力和具体版本可能变化,应在采购或迁移前核对当前官方资料与试点结果。
对计划数据较多的组织,工具选型不应只比较甘特图是否好看。更重要的是能否减少重复维护、保留必要的审计记录,并让执行者以较低成本更新状态。若组织有从其他项目管理系统迁移的需求,应先做小范围试迁移,验证字段映射、权限规则和历史数据完整性,再安排全面切换。

八、不同方案如何取舍:精度、维护成本和组织可见性之间没有免费午餐
1. 任务拆得更细,透明度提高,但维护成本也会上升
细颗粒任务可以更早暴露阻塞,适合依赖密集、风险较高或需要频繁协调的工作。但任务太细,会让负责人花大量时间更新状态,管理者也容易把注意力从结果转移到微小活动。应按风险决定细化程度:风险越高、依赖越复杂,越值得细化;稳定重复的工作则可以用阶段性任务管理。
2. 单一确定日期便于沟通,区间日期更诚实但需要解释
对外承诺和合同节点通常需要明确日期;内部规划在不确定性较高时,可以用日期区间、置信条件或情景说明。关键不是所有场景都用区间,而是让读者知道日期背后的前提。若只给一个日期,却不揭示关键假设,沟通看似简单,风险却会被隐藏。
3. 统一集中管理便于汇总,团队自治更灵活但口径可能不一致
集中管理有助于跨团队查看关键路径和资源冲突,但规则过重会增加一线负担;团队自治更灵活,却可能出现字段含义不同、计划无法汇总的问题。可采取“核心字段统一、执行细节由团队决定”的折中方式,例如统一负责人、日期、依赖、状态和风险字段,允许团队自行决定细分任务的方式。
4. 使用工具能提升可见性,但不能替代管理约定
工具可以降低共享、提醒、变更记录和视图切换的成本,却无法自动判断工期是否现实、任务是否真的能并行,也不能替代负责人对偏差做决策。采购前应先画出团队实际流程,再用工具验证是否能支撑,而不是先购买软件,再期待流程自然变好。

九、延期发生后怎么调整:先找原因,再决定改日期还是改方案
1. 先区分任务延误、资源问题、依赖问题和范围变化
项目偏差不等于执行者不努力。管理者应先查明是估时偏差、资源不足、等待未计入、验收返工,还是需求范围发生变化。不同原因对应不同措施:估时偏差要校准基准,资源不足要重新安排优先级,依赖问题要协调责任方,范围变化则需要进行变更评估。
2. 检查偏差是否位于关键路径上
若延误发生在非关键任务上,且仍有可用浮动时间,项目最终日期未必需要改变;若它处在关键路径上,则应尽快评估对里程碑的影响。不要因为单个任务晚了一天就自动宣布整体延期,也不要因为整体日期暂时未变就忽略关键链条上的风险。
3. 评估可行选项,并公开每种选择的代价
可选动作包括调整顺序、并行开展部分工作、增加适配资源、减少首期范围、改变验收安排或调整交付日期。每种动作都有代价:并行可能增加返工,增加人员可能带来协调成本,缩小范围需要重新确认价值,延长日期则可能影响业务窗口。
我建议把选项、影响、决策人和决定时间写在同一条变更记录中。项目团队不应只接收“想办法赶上”的要求,而应得到明确的优先级和资源决策。
4. 更新计划后保留原基线与变更原因
新计划发布后,保留原定日期和修改记录。这样可以区分原计划偏差与后续调整,也能在项目结束时识别估算问题、需求变化和外部等待各自带来的影响。若只覆盖旧日期,复盘就失去依据。
十、发出甘特图前的检查清单与下一步
1. 计划发布前检查这十项内容
- 项目交付物和验收条件是否明确?
- 任务是否具体到负责人能够估时、执行和报告状态?
- 每项关键任务是否有明确负责人和必要协作方?
- 工作量、工期与日历跨度是否分开考虑?
- 审批、外部交付、信息提供等等待是否显性列出?
- 任务之间的前置关系和可并行工作是否经过确认?
- 关键人员是否被安排在互相冲突的同期任务中?
- 重要里程碑是否有通过条件、验收人和失败后的决策路径?
- 估时假设、风险缓冲和计划版本是否有记录?
- 团队是否约定更新频率、偏差升级方式和变更审批人?
2. 用一周做最小可行验证,而不是先追求完美模板
如果团队目前主要靠聊天和个人表格跟进,可以先选一个范围清楚的小项目,建立任务、负责人、起止时间、依赖、验收条件和状态六类基本字段。连续一到两次计划检查后,再观察哪些字段真正帮助决策、哪些字段无人维护,然后据此调整模板。
如果团队已经有多项目并行、跨部门依赖和多套计划版本,就先做一次计划审查:找出关键路径、资源冲突、日期变更和阻塞信息是否能在当前流程中被及时发现。只有明确了管理痛点,才能判断需要更严格的治理、更合适的工具,还是简单的责任与更新约定。
甘特图能不能做好计划时间,最终不取决于图表画得多精致,而取决于团队是否愿意把假设、依赖和风险摆到台面上。下一步可以从正在进行的一个项目开始,先确认交付物与负责人,再核对关键依赖和实际可用时间;最后约定一次固定的计划检查。把这些基础动作做实,甘特图才会从“日期展示板”变成真正的管理工具。
常见问题解答(FAQ)
1. 甘特图中的任务应该拆分到什么程度?
我第一次给团队排计划时,常常不知道任务是拆得太粗还是太细。比如“完成系统上线”看起来很清楚,但执行中又很难判断进度。
把任务拆到负责人能够估时、执行并判断是否完成的程度。每项任务最好有明确产出和验收条件;如果一项任务跨越多个阶段、涉及不同负责人或无法定期汇报进展,就继续拆分;如果拆分后只是增加琐碎记录、却不影响协调和判断,则可以合并。
2. 甘特图里的任务工期应该怎么估算?
我排计划时经常会把团队估计的工作量直接填成工期,结果一遇到兼职投入、审批等待或外部协作,结束日期就不准了。想知道怎样估时,才能让日期更接近实际执行情况。
先区分工作量和日历工期:工作量是完成任务所需的投入,工期还取决于人员可用时间、并行任务、工作日历和等待环节。估算时让实际执行者参与,优先参考相似任务的历史记录,并单独标出审批、交接等等待时间;没有历史数据时,把估算标为初步值,在关键节点复核,而不要套用统一比例。
3. 甘特图中如何安排任务依赖和缓冲时间?
我有时会把所有任务按顺序排列,担心漏掉前后关系;有时又把不少工作安排成并行,最后发现它们其实依赖同一份输入。遇到审批或供应商交付不确定时,我也不知道缓冲该放在哪里。
先逐项确认任务开始所需的前置条件:必须等前项完成的任务设置依赖,可以独立推进的工作再安排并行。把审批、外部交付和交接等等待点明确列入计划;缓冲优先放在不确定性较高或会影响关键交付的环节,并注明它对应的风险及使用条件,不要把缓冲当作可随意占用的空档。
4. 甘特图排好后多久更新一次,发现延期该怎么处理?
我以前把计划发给团队后,就等到项目快结束才重新检查,结果小偏差累积成了大延期。想知道更新频率怎么定,以及日期落后时应该先看什么。
更新频率应与任务变化速度和项目风险相匹配:高变动项目可每周检查,稳定的小型项目可按阶段检查,同时约定由谁更新实际进度。发现延期后,先记录计划与实际的差异及原因,再判断受影响的依赖任务、里程碑和资源;
评估能否调整资源、拆分任务或改变执行顺序,最后同步修订计划并告知相关负责人,而不是只把所有日期整体后移。
核心关键词
文章包含AI辅助创作:甘特图如何做好计划时间?企业管理者入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474643
