甘特图流程与规范:管理层甘特图协同管理关键指标
项目甘特图上有几百条任务、每周状态都更新,管理层仍然可能在交付前才发现关键节点已经失守。问题通常不在图画得不够细,而在于计划基准、任务依赖、进度口径和决策责任没有连起来。我的核心判断是:管理层甘特图不是任务清单,也不是项目进度的装饰图;它应该是一套让偏差可识别、影响可判断、行动可追踪的协同机制。
一、先讲结论:管理层要管理的是偏差和决策,不是甘特图本身
1. 甘特图只有进入管理闭环才有管理价值
一张可用于管理的甘特图,至少需要把四类信息连在一起:经过确认的交付目标、任务之间的时间依赖、计划与实际的差异,以及差异发生后的责任和行动。少了其中任何一环,图都可能“看起来在更新”,却不能回答项目是否仍能按目标交付。
例如,“开发完成 80%”本身不足以支持管理判断。还要知道这 80% 是按工时、任务数量还是验收项计算;剩余工作是否包含高风险依赖;当前进度是否影响测试、上线或客户验收。进度数字不连接交付影响,就只是状态描述,不是决策信息。
2. 管理层视图应该先回答三个问题
- 哪里可能出问题:哪些关键里程碑、依赖任务或交付节点已出现偏差或风险信号?
- 问题会影响什么:偏差是否传导到下游任务、合同节点、资源安排或整体交付日期?
- 需要谁采取什么行动:问题由项目团队解决,还是需要管理层协调资源、确认范围或作出决策?
如果一张图需要管理者逐条阅读几十个任务才能找到上述答案,说明它更像执行清单,还没有形成适合管理层的视图。管理层看到的内容可以更少,但关键节点、影响关系和待决事项必须更清楚。
3. 管理层视图和执行视图不应相互替代
执行团队需要拆到可以认领和更新的任务粒度;管理层则需要看到交付路径、关键依赖、阶段目标、重大偏差和需要决策的事项。两种视图应建立在同一份计划数据之上,而不是分别维护两套甘特图。
我建议采用“底层可执行、上层可决策”的设计:底层任务足以支撑责任分配和进度更新,上层通过阶段、里程碑和风险摘要呈现整体状态。管理层不需要看到每个操作步骤,但必须能从摘要下钻到具体责任任务。

二、为什么图很完整,项目却仍会失控
1. 计划写得详细,不代表计划经过验证
项目启动时常见一种情况:任务名称、起止日期和负责人都填了,表格看起来很完整,但任务之间的前置条件并未确认。比如测试排期建立在“开发按期完成”这一假设上,却没有明确哪些功能必须先通过联调;一旦前置条件变化,后续日期就只是沿用旧假设。
因此,我会把“计划完整”拆成两个检查问题:任务是否有可验收的完成条件;任务依赖是否由相关负责人确认。前者避免“完成”的含义因人而异,后者避免日期之间只有表面衔接、没有真实的交付逻辑。
2. 进度百分比可能掩盖关键工作尚未完成
完成百分比是最容易被误用的字段之一。若一个任务包含十项工作,其中九项已完成,但最后一项是部署审批或关键接口联调,那么“90%完成”并不一定意味着项目接近交付。相反,较低的完成比例也可能来自大量低风险文档整理,并不必然构成关键路径风险。
对管理层而言,百分比需要和完成条件、剩余工作、依赖影响一起看。对于难以可靠量化的任务,可以用“未开始、进行中、待验收、已完成、受阻”等状态,并要求“进行中”任务提供预计完成日期和阻塞说明。
3. 只更新当前计划,会丢掉判断偏差的参照物
如果项目一延期就直接把日期向后拖,更新后的甘特图可能重新变成一片“按计划”。但管理者再也看不到最初承诺日期与当前预测日期之间的差距,也难以区分项目是因为正常范围变更而调整,还是因为执行偏差而延期。
解决方法不是禁止调整,而是保留经过批准的计划基准,并把基准日期、当前预测日期和实际完成日期分开管理。计划可以变,变化的原因、审批和影响不能消失。
4. 红黄绿颜色不能代替风险定义
同样的黄色,在不同团队里可能分别意味着“轻微延后”“还没有负责人确认”或“需要领导关注”。如果没有定义,颜色只是视觉装饰,跨项目汇总时甚至会制造错误的安全感。
团队可以使用颜色,但要先写清触发条件。例如,某个里程碑的预测日期偏离基准多少天需要升级;风险是否影响外部承诺;阻塞事项等待多久需要提交决策。阈值应由项目容忍度、交付节奏和组织规则确定,不能直接把某个固定天数当作所有项目的通用标准。
| 常见做法 | 容易造成的误判 | 更稳妥的处理 |
|---|---|---|
| 只看任务完成百分比 | 关键剩余工作被平均进度掩盖 | 同时看验收条件、剩余工作和依赖影响 |
| 延期后覆盖原日期 | 无法识别原计划偏差和变更原因 | 保留基准,另记当前预测和实际日期 |
| 用颜色直接表示风险 | 各团队对颜色的理解不一致 | 为预警级别定义触发条件、责任人和升级路径 |
| 管理层查看全部细项 | 重要风险淹没在日常任务中 | 先看里程碑和异常,再按需下钻 |

三、从目标到基准:建立一张可协同的甘特图
1. 先定义交付物和验收条件
建图前,我会先问团队:“项目结束时,什么东西可以被明确验收?”这一步看似不属于排期,却决定了后续任务是否有合理拆分依据。目标若只有“完成系统升级”这样的概括表述,排期很容易变成一串活动名称,难以判断实际完成状态。
交付物可以是上线功能、完成迁移、通过验收或交付一份经批准的方案。对每项交付物,至少要明确验收人、验收条件和计划完成节点。验收条件不一定写得冗长,但应当能让不同参与者对“完成”作出一致判断。
2. 把交付物拆成可负责、可检查的任务
任务粒度要同时满足两个条件:负责人能够明确认领,项目负责人能够依据结果判断完成。拆得过粗,风险和依赖隐藏在任务内部;拆得过细,更新成本上升,管理视图被大量低价值条目填满。
我通常建议从交付物向下拆解,再检查每项任务是否具备以下信息:
- 一个清晰的输出或完成条件,而不是只有动作描述。
- 一名明确的主责人,必要时另列协作方或审批人。
- 计划开始和完成时间,以及日期的估算依据。
- 必要的前置条件、依赖任务和验收关系。
- 发生变化时可以记录原因、影响和处理人。
并非每项日常工作都必须进入管理层甘特图。是否纳入,取决于它是否影响交付、资源协调、关键依赖或管理决策。执行团队可以维护更细的工作项,再把经过归并的阶段信息映射到管理视图。
3. 明确依赖关系,而不是只排列日期
甘特图上的条形如果只表示日期,团队看到的是“先后顺序”;加上依赖关系,才能讨论“为什么必须先做”。常见依赖包括前一任务完成后才能开始、多个任务并行后汇合,以及审批或外部输入满足后才能推进。
依赖关系应由任务负责人和相关协作方确认。不要为了让图面整齐,给所有任务都加上前后顺序;过多的虚假依赖会让排期变得僵硬,过少的关键依赖则会让计划过于乐观。对于关键节点,还应明确它依赖的条件是否可控、是否存在替代路径。
4. 设定基准计划,并定义变更规则
基准计划应代表一个经过授权的承诺版本,而不是初稿。确认时至少核对范围、资源、主要依赖、关键里程碑和外部约束。基准一经批准,后续计划变化可以记录在当前预测中;如果需要正式调整基准,应说明原因、影响范围和批准人。
这样做并不是追究谁“改了计划”,而是让管理层知道:变化来自范围调整、外部条件变化、资源改变,还是执行偏差。原因不同,管理动作也不同。范围变化可能需要重新确认交付目标;资源冲突需要协调能力;执行偏差则需要分析剩余工作和恢复方案。

四、建立协同规范:谁更新、何时更新、异常如何升级
1. 把计划维护责任分到具体角色
如果所有人都可以更新,但没有人对数据质量负责,甘特图很快会出现状态过期、日期冲突和责任空缺。我建议至少区分三类责任:任务负责人更新实际进展和预测;项目经理或 PMO 检查计划完整性与依赖变化;管理层处理超出项目团队授权范围的决策。
这不意味着项目经理替所有人填数据。项目经理的职责是建立规则、检查异常和推动闭环,而不是把团队口头汇报重新录入系统。任务负责人应尽量在发现变化时更新,而不是等到周会才第一次说明问题。
2. 更新频率要服从变化速度和风险等级
周更不是唯一正确答案。若项目节奏较稳定、任务周期较长,固定周更可能足够;如果正处于上线切换、密集联调或外部交付窗口,关键任务可能需要更频繁地更新。反过来,对几个月都不会变化的低风险任务每天填报,也只是增加维护负担。
可以采用分层频率:普通任务按团队例会节奏更新,关键路径任务在重要依赖变化时及时更新,重大风险和待决事项则按约定时限升级。频率设计要回答“什么时候更新能影响决策”,而不是追求更新次数本身。
3. 定义统一状态,避免同名不同义
状态值越多,不一定越精确。团队可以从少数明确状态开始,例如“未开始、进行中、待验收、已完成、受阻”。关键是定义进入条件和退出条件。比如“已完成”是否必须通过验收;“受阻”是否必须填写阻塞原因、影响任务和需要的协助。
对于无法用状态字段表达的信息,可以用简短的偏差说明补充,而不是增设大量彼此重叠的状态。状态用于快速筛选,说明用于解释原因,行动项用于记录后续责任,三者的用途应区分清楚。
4. 让异常报告直接指向行动
一条有用的异常信息,至少要说明偏差事实、影响范围、当前应对、责任人和需要决策的时间。只写“进度滞后”“风险较高”,管理层仍然需要追问大量背景;如果每周会上都在重新收集同一批信息,说明异常模板没有把关键问题问出来。
我建议将异常沟通压缩为一个结构:发生了什么;影响哪个交付节点;团队已经采取什么措施;还缺什么决定或资源;最晚什么时候需要回应。管理层据此判断是否介入,团队则保留后续动作和完成状态。
5. 统一数据入口,减少双重维护
多个部门各自维护表格、周报和管理看板,常常会出现日期不一致、状态滞后或责任人不同的问题。工具未必需要一次性替换所有工作方式,但至少应约定权威数据源,明确哪些内容在系统中维护、哪些汇报材料从系统汇总。
以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,若团队需要跨团队协作、权限管理和多项目视图,可以评估其是否符合现有流程;对有部署约束的组织,也可以核对私有化部署能力、迁移路径和数据要求。是否支持具体迁移方式、当前版本能力和服务范围,应以厂商最新文档与合同为准,不能只凭产品介绍判断。工具解决的是协同载体问题,不能替团队定义任务口径和升级规则。

五、管理层甘特图该看哪些关键指标
1. 里程碑按期完成率
可用公式表示为:统计周期内按期完成的里程碑数 ÷ 统计周期内到期的里程碑数 × 100%。发布指标时必须说明“按期”是按原始基准日期还是经正式批准后的调整日期判断;还要说明取消、拆分或跨周期里程碑如何处理。
这个指标适合观察交付节奏,但不能独立代表项目质量。若团队不断把日期向后调整再统计按期率,结果会显得很好看,却失去了管理意义。因此,建议同时保留基准日期和当前预测日期,并把正式变更与执行偏差分开标记。
2. 计划与实际进度偏差
“进度偏差”有多种口径,不能只给出一个数字而不解释算法。简单项目可以比较关键任务的计划完成时间与当前预测时间;若组织采用挣值管理等方法,则应明确所用方法、数据输入和计算口径。不同口径的数字不宜直接混在同一张跨项目排名表中。
管理层更关心偏差的方向和后果:偏差是否持续扩大,是否集中在关键依赖,是否影响交付节点。单纯看总体完成比例,可能被大量非关键任务稀释;更有效的做法是把关键里程碑预测、受影响任务和恢复措施同时呈现。
3. 逾期任务及其影响范围
逾期任务数量可以作为筛查信号,但不是结论。十个不影响交付的低风险任务,与一个卡住核心接口的逾期任务,对项目的影响完全不同。建议至少区分普通逾期、影响里程碑的逾期和阻塞关键依赖的逾期,并记录每一类任务的主责人和处理计划。
逾期任务的统计规则也要明确:跨期任务是否按天数还是按任务数计算;任务延期后是否继续纳入;经批准的计划调整如何处理。否则部门之间看似在比较同一个指标,实际统计对象可能并不相同。
4. 未解决阻塞和待决事项
这类指标适合管理层识别“团队知道问题,但没有权限或资源解决”的情况。可以统计当前未关闭阻塞事项数、平均等待时间、超过约定处理时限的事项数,以及需要管理层决策的事项数。
单看事项数量仍可能产生误判。一个影响关键节点的阻塞,可能比多个普通问题更紧急。因此,每条事项应带有影响对象、责任人、提出日期、期望决策日期和升级层级。管理层关注的重点应是有无逾期未决的关键事项,而不是追求阻塞数量归零。
5. 关键依赖和预测日期变化
依赖关系变化通常是比任务颜色更早的信号。例如,一个原本可并行的任务变成必须等待审批,或外部输入迟迟未到,都可能改变后续安排。管理层应关注关键依赖是否新增、解除或改变顺序,以及变化是否影响关键里程碑的预测日期。
如果项目工具不支持自动计算关键路径,团队也可以用经过确认的关键依赖清单进行人工管理,但应明确这是管理标记,不要把未经计算的路径说成精确预测。任何预测都依赖输入质量:任务时长、依赖关系和实际进度越不可靠,预测的可信度越低。
6. 计划变更和预测稳定性
变更次数不能简单解释为管理质量高低。复杂项目可能因为外部环境而频繁调整;有些项目变更少,也可能只是没有及时记录。更有用的做法是分类观察变更来源:范围、资源、外部依赖、估算调整或执行偏差。
预测稳定性可以观察同一里程碑的预测日期在连续若干周期内变化幅度。若日期持续向后移动,说明团队的估算、依赖或风险识别可能需要复核;但这仍是排查线索,而不是对团队绩效的直接定论。
| 指标 | 建议定义 | 管理层的追问 | 常见误用 |
|---|---|---|---|
| 里程碑按期完成率 | 按明确基准日期统计按期完成的到期里程碑占比 | 哪些节点未按期,是否影响外部承诺? | 不断调整日期后仍按调整日期计算 |
| 关键任务预测偏差 | 比较关键任务当前预测日期与约定计划参照日期 | 偏差是否传导到后续交付? | 把总体完成比例当作预测结论 |
| 关键逾期任务数 | 统计逾期且影响关键节点或关键依赖的任务 | 负责人、恢复措施和所需支持是什么? | 只统计数量,不看影响权重 |
| 超时未决事项数 | 统计超过约定处理时限且尚未关闭的阻塞或决策事项 | 需要哪一级在什么时间前作出决定? | 把待决事项只列在会议纪要里 |
| 基准变更次数 | 按批准记录统计正式基准调整,并标注变更原因 | 变更来自范围、资源还是外部条件? | 用变更次数直接给项目或团队打分 |

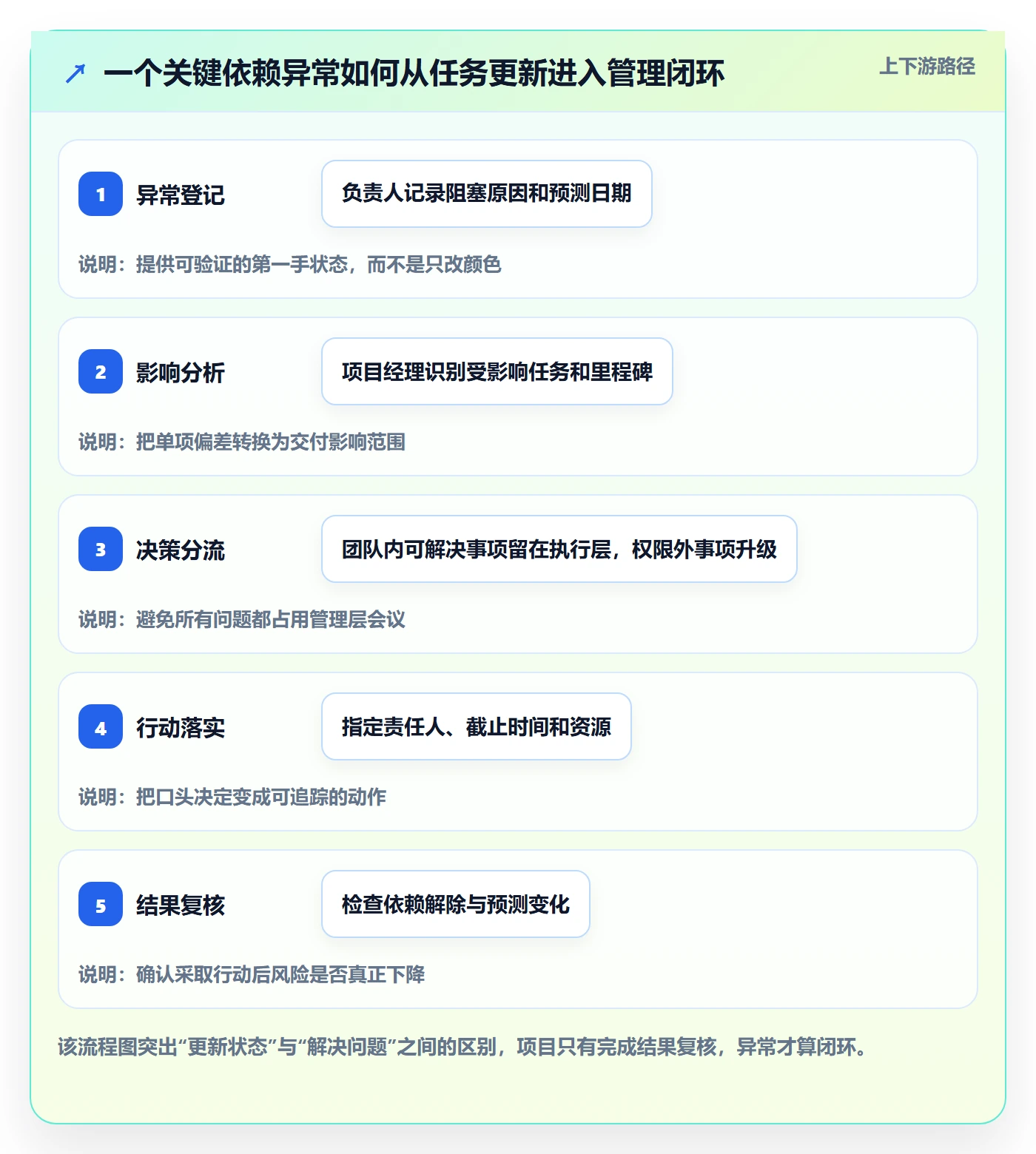

六、用一个情景模拟看清协同闭环
1. 情景背景:接口交付延后,不等于项目必然延期
假设一个企业内部系统项目计划在第十二周完成试运行。第七周时,关键接口任务的负责人发现外部系统字段确认尚未完成,接口开发预测需要额外四个工作日。以下数字仅为情景模拟,不代表真实客户项目或行业统计。
如果甘特图只有原计划日期和“进行中”状态,管理层很难判断是否需要介入。更有用的记录是:依赖条件未满足的具体内容、受影响任务、当前预测、可能影响的里程碑、已尝试的处理方案,以及需要谁在何时确认字段。
2. 第一步:负责人先更新事实和预测
任务负责人将状态更新为“受阻”或按团队定义的相应状态,写明字段确认未完成、等待对象和提出时间,并给出当前预测完成日期。预测不是承诺,也不应被当作处罚依据;它的作用是把现有信息转化为可讨论的计划假设。
若负责人只写“外部配合不及时”,信息仍然太粗。应进一步说明尚缺哪些输入、对方是否已收到明确请求、有没有替代方案,以及延期可能影响哪些后续工作。问题描述越具体,管理层越容易判断自己是否需要协调。
3. 第二步:项目经理判断传导范围
项目经理检查接口任务的下游依赖:哪些测试工作必须等待接口完成,是否有不依赖该接口的测试可以并行,当前是否存在时间缓冲。如果实际只有部分测试受影响,就不应把整个测试阶段笼统标成延期;如果接口处于关键交付路径,也不能因为整体项目完成比例较高而忽略风险。
这一阶段还要确认数据一致性:原基准日期是否保留,当前预测是否更新,任务负责人和协作方是否明确,风险说明是否与依赖关系相符。若计划本身不可靠,应先修正计划数据,再讨论恢复方案。
4. 第三步:管理层决定是否介入
如果项目团队可以通过调整工作顺序消化四天偏差,管理层无需替团队管理日常任务;如果字段确认涉及两个部门的优先级冲突,管理层可以指定协调负责人或明确决策时限。介入的目的不是替执行团队做所有安排,而是处理超出其授权范围的障碍。
项目可以并行推进不受接口影响的工作,但要记录并行方案的前提和风险。如果并行会增加返工,团队应比较返工成本与等待成本,而不是只为让甘特图上的日期保持不变就强行并行。
5. 第四步:把决策回写到计划,并在下一周期复核
管理层作出协调决定后,应把责任人、截止日期和处理结果写回项目计划或协同记录。项目经理在下一次更新中检查字段确认是否完成、接口预测是否变化、受影响测试是否按新顺序推进,以及原先预计的里程碑风险是否解除。
完整闭环不是“会上讨论过”,而是从异常发现、影响判断、决策执行到结果复核都有记录。这样即使最终日期仍需要调整,团队也能说明调整依据,后续复盘也能区分风险暴露、决策延迟和执行结果。

七、不同项目情境下,更新频率和管理粒度要有所取舍
1. 交付周期短、变化频繁的项目
这类项目的关键风险是状态变化快,等到固定的月度会议再汇总往往太迟。建议对关键依赖、上线窗口和待决事项设置更及时的更新触发条件,普通任务仍按团队节奏维护,避免所有任务都进入高频日报。
取舍重点是增加关键节点的信息更新,减少无差别填报。若团队每天都在更新,却没有任何决策因此改变,应检查更新字段是否过多、信息是否真正进入管理流程。
2. 周期较长、任务相对稳定的项目
这类项目适合将管理重点放在阶段里程碑、跨部门依赖和资源安排上。普通任务可以采用较低频率更新,但关键审批、外部交付和长周期采购等依赖需要单独跟踪,不能因为日常任务变化少就默认整体风险较低。
取舍重点是用阶段检查替代无效的日常汇报。项目负责人应在关键阶段前确认风险和依赖,而不是等到阶段末才检查任务是否按计划完成。
3. 跨部门、多项目共用资源的组织
当多个项目共享同一批专家、设备或审批资源时,单个项目甘特图可能显示“日期合理”,但组合起来会出现资源冲突。管理层需要在项目视图之外增加组合层观察,查看关键资源在时间上的重叠,以及冲突是否影响多个项目的核心节点。
这时不应通过给所有项目统一加缓冲来掩盖冲突。更有用的选择是明确资源优先级、调整项目顺序、拆分资源需求或重新确认交付承诺。指标也应区分单项目进度和跨项目资源约束,避免把组织层问题误归为某个项目负责人的执行问题。
4. 正在选型或迁移协同平台的组织
如果组织依靠表格和多个工具维护计划,先盘点实际流程,再做系统迁移。建议选取一个具有代表性的项目试点,覆盖任务依赖、权限、状态更新、基准变更、汇总视图和历史数据迁移。不要只用一个“能不能画甘特图”的问题判断平台是否适合。
以 PingCode 为例,若组织在评估面向中大型团队的协同平台,可以把项目视图、组织权限、部署模式和既有数据迁移列入验证清单。包括私有化部署或 Jira 平滑迁移在内的具体能力,应在选型时通过当前产品资料、技术验证和合同范围逐项确认。工具能力不能替代治理设计,迁移完成也不意味着原有数据口径自动统一。
| 项目情境 | 建议关注 | 主要取舍 | 不建议的做法 |
|---|---|---|---|
| 短周期、高变化 | 关键依赖、上线节点、待决事项 | 提高关键异常更新及时性,控制普通任务填报负担 | 要求所有任务无差别每日汇报 |
| 长周期、变化较少 | 阶段里程碑、外部输入、审批条件 | 降低普通任务更新频率,保留阶段复核 | 以低频更新推断项目风险低 |
| 跨部门、多项目共享资源 | 资源冲突、组合优先级、关键节点 | 增加组合视图,避免单项目局部最优 | 靠统一加缓冲掩盖资源短缺 |
| 工具选型或迁移 | 流程适配、权限、数据口径、迁移验证 | 先试点再扩展,兼顾短期迁移成本与长期维护 | 只比较界面或甘特图功能清单 |

八、把甘特图做成协作机制:从一张图开始的小步落地
1. 先做一次计划数据体检
不必先重做全部流程。选一张正在使用的甘特图,抽查关键任务是否有负责人、完成条件、基准日期、当前预测、依赖关系和异常说明。再选一个管理层关心的里程碑,验证图上的信息是否能回答“谁负责、受什么影响、下一步做什么”。
如果答案需要靠几个人临时翻聊天记录、查周报或问项目经理才能拼出来,说明问题不只是可视化,而是信息没有进入统一的管理链路。先补齐关键字段和责任,再讨论更复杂的仪表盘。
2. 从少量指标开始,不要一次做成指标墙
试运行阶段可以从里程碑按期情况、关键逾期任务、超时未决事项和基准变更原因等少量指标开始。每个指标都先写清计算公式、统计范围、数据来源和负责人。若某个数字无法稳定计算或无法触发行动,先修口径,而不是继续扩充指标数量。
管理层报告还应保留异常解释和决策请求。一个有用的简短汇报,通常比满屏数字更接近实际管理:本期发生什么变化、影响什么节点、团队已做什么、还需谁作出什么决定。
3. 用试点验证更新负担和决策收益
挑选一个具有代表性的项目试行几个更新周期,观察三件事:任务负责人是否能按规则更新;项目经理是否能及时发现依赖变化;管理层是否因此更快作出资源或范围决定。记录的重点不是“用了多少功能”,而是更新成本、数据缺口和决策是否减少了反复确认。
如果维护甘特图所花的时间明显增加,但会议仍然依赖口头报数,说明系统没有进入协同闭环。应检查责任分配、字段设计和汇报流程,而不是简单要求团队“再认真填一点”。
4. 下一步行动清单
- 选定一个正在执行的项目,明确管理层最需要回答的三个问题。
- 保留原有计划基准,区分基准日期、当前预测和实际完成日期。
- 为关键任务补充负责人、完成条件和经过确认的依赖关系。
- 统一任务状态、按期判断、延期统计和异常升级的定义。
- 挑选少量指标试运行,检查数据能否支持行动,而不只用于汇报。
- 在下一个管理周期复核:异常是否更早暴露,决策是否有责任人和截止时间,结果是否回写计划。
5. 最后的专业判断:图表精细度不等于项目可控度
我认为,判断甘特图是否真正服务管理层,不该先看任务条数、颜色数量或图表样式,而该看一个更实际的问题:当关键任务出现偏差时,团队能否在需要决策的时间之前说清影响、提出方案,并让决定回到计划中接受复核。
一张任务不多、口径统一、责任清晰的图,往往比一张信息密集却无法追溯的图更有管理价值。先把计划基准、依赖关系、更新责任和升级规则做扎实,再逐步增加指标和工具能力。甘特图最终要管理的不是条形,而是团队共同遵守的交付承诺,以及偏离承诺时采取行动的能力。

常见问题解答(FAQ)
1. 管理层甘特图应该按什么流程建立?
我以前做项目计划时,常常先把任务和日期填进表格,后来才发现交付物、依赖关系和责任人都没理清。管理层要审项目时,这样的甘特图很难说明延期会影响什么。
先明确项目目标、交付物和验收条件,再拆分任务并指定负责人、计划起止时间和完成标准;随后梳理前置依赖与关键里程碑,确认资源和排期后形成基准计划。基准计划应保留版本,后续调整记录原因、影响范围和批准信息。
2. 管理层甘特图应该展示哪些信息?
我在汇报项目时遇到过两种情况:一张图任务特别多,管理者看不出重点;另一张图只有进度百分比,却看不出风险和待决策事项。我想知道管理层视图怎样取舍才有用。
管理层视图优先展示关键里程碑、计划与实际偏差、逾期任务及其影响、主要风险、资源冲突和待决策事项。执行层保留更细的任务信息;管理层与执行层视图尽量基于同一份计划数据,避免重复维护。
3. 管理层甘特图要关注哪些关键指标,口径怎么定?
我负责汇总多个项目进度时,发现不同团队对“按期完成”和“延期”的理解不一样,直接比较数字容易得出错误结论。我想知道哪些指标值得看,以及怎样让统计口径一致。
可关注里程碑按期完成率、计划与实际进度偏差、逾期任务及影响范围、未解决阻塞事项和计划变更情况。每项指标都要注明统计范围、时间基准、数据来源和计算规则;例如按期完成率需明确按原批准日期还是经批准调整后的日期判断,跨项目比较前应先统一口径。
4. 甘特图多久更新一次,发现延期后如何协同处理?
我参与的项目有的每天变化,有的按阶段推进,固定采用同一种更新频率并不总是合适。遇到任务延期时,如果只把状态改成红色,却没人跟进原因和决策,甘特图也没有真正帮助团队。
按项目变化速度和风险等级设定更新节奏,例如高风险任务可更频繁检查,常规任务可按周或里程碑更新。任务负责人更新状态、剩余时间和阻塞原因,项目经理核对依赖及受影响节点;若偏差影响关键里程碑或需要跨团队资源、范围决策,应记录责任人、处理时限和决策结果,并同步更新计划及变更记录。
核心关键词
文章包含AI辅助创作:甘特图流程与规范:管理层甘特图协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474400
读者评论
管理层视图与执行视图共用一份计划数据、按不同粒度呈现,这个做法能减少重复维护,也保留了追溯具体任务的路径。
保留基准日期、当前预测和实际日期分别记录很重要。只把延期后的日期覆盖原计划,确实容易让偏差和调整原因消失。
文章对进度百分比的提醒比较实用:剩余工作是否卡着验收或关键依赖,比单看完成比例更能说明交付风险。
状态和预警颜色需要统一定义,否则跨团队汇总时容易出现同色不同义。设置阈值时也应结合项目情况,而不是套用固定天数。
分层设置更新频率比一律周更更合理,尤其是上线、联调等阶段。不过异常模板还需要明确决策人和反馈时限,才能真正形成闭环。
