任务条怎么做?管理层协同管理:甘特图从0到1

管理层做甘特图,最容易犯的错不是漏画一根横条,而是把“开始日期、结束日期、负责人”填齐后,就以为项目已经可控。真正能协同的任务条,还要让团队看懂交付物是什么、谁验收、开始前依赖什么,以及延期后由谁做决定。下面我用一个跨部门产品上线的情景示例,从目标拆解、任务排期到变更处理,讲清楚甘特图如何从一张排期表变成管理协作的共同界面。

一、先讲结论:任务条不是日历上的横线

1. 一条有效任务条要回答四个问题

我判断一条任务条能不能用于管理,不先看颜色和排版,而是看它能否回答四个问题:要交付什么、谁对结果负责、在什么时间范围内完成、什么条件满足后才能开始或验收。其中任何一项含糊,图表都可能看起来完整,执行时却继续依赖口头解释。

例如,“完成新功能开发”看似是一项明确任务,但它没有说明开发范围、验收标准和交接对象。对管理层来说,这条横线无法判断进度是真实推进,还是仅仅有人在忙。把它改成“完成订单导出接口开发并通过联调”,并标出接口文档、联调环境和验收人,才更接近可管理的任务条。

2. 甘特图管理的是关系,不只是日期

日期只是计划的外壳。跨部门项目真正容易失控的地方,通常是任务之间的交接:业务部门什么时候确认规则,产品什么时候冻结需求,研发何时拿到接口定义,测试何时获得可用版本。任务之间的先后关系和交付条件没有表达出来,即使每个部门都有自己的排期,整体仍可能无法衔接。

所以我会把甘特图看作一张“计划关系图”:横轴呈现时间,任务条呈现工作单元,依赖关系呈现交接条件,里程碑呈现关键结果。它不能替管理者作决策,但能让决策所需的信息更早暴露出来。

3. 从最小可用任务条开始

起步时不必先设计复杂的项目治理制度。一个团队可以先用六个字段搭建最小版本:任务名称、唯一负责人、开始与结束时间、交付物或完成标准、前置依赖、当前状态。项目复杂度增加后,再补充风险等级、验收人、资源占用、基线日期等字段。

这里的关键不是字段越多越专业,而是每个字段都能帮助某个人作出行动或决策。如果字段填完之后无人查看、无人维护,也不影响任何判断,就应考虑删掉。任务条的质量由管理用途决定,而不是由表格宽度决定。

任务条怎么做?管理层协同管理:甘特图从0到1

二、为什么计划有了日期,项目还是会卡住

1. 部门计划各自成立,整体交付却不成立

设想一个企业准备在六周内上线订单自助查询功能。业务团队负责确认查询规则,产品团队整理需求,研发团队开发接口和页面,测试团队验证权限与异常场景,运营团队准备上线说明。每个部门都能给出自己的开始和结束日期,但如果业务规则迟迟未确认,产品需求就可能反复修改,研发排期随之失真,测试时间也会被挤压。

这类卡点不一定是某个负责人拖延。也可能是上游交付没有定义,后续团队不知道该等什么;也可能是管理层给了目标日期,却没有同时确定范围、优先级和可调配资源。只在甘特图上把几条任务依次排列,无法自动解决这些约束。

2. 任务交接处比任务内部更值得关注

在跨部门项目里,一项工作交给下一位负责人时,往往会经过需求确认、数据提供、审批、环境开通或质量验收。任务条若只写“业务完成”“研发完成”,交接边界就仍然模糊。执行者可能认为工作已结束,接收者却认为输入材料不完整。

我会要求依赖关系写出可检查的条件。例如,不写“研发等待业务”,而写“业务负责人确认优惠规则清单并通过评审后,研发开始配置规则”。这样管理者看到的不只是一个等待箭头,还能知道等待的对象、责任人和解除条件。

3. 延期的影响往往沿依赖关系传递

单项任务晚两天,不一定意味着项目晚两天。如果它有足够缓冲、后续工作可以并行,整体日期可能不变;反过来,一项看起来只占一天的审批,如果卡在多个后续任务的共同入口,影响可能远大于任务本身的时长。管理层要看的是延期是否改变关键交付路径,而不只是有多少条任务变红。

因此,甘特图的价值之一,是帮助团队尽早区分“局部偏差”和“整体风险”。这需要任务之间的逻辑关系、可用资源和最终期限都相对可信。若前置关系未确认,所谓风险预警也只是颜色提醒,不能支持可靠判断。

任务条怎么做?管理层协同管理:甘特图从0到1

三、甘特图最常见的五个误区

1. 把一句愿望直接当成一项任务

“推动系统升级”“持续跟进客户反馈”“做好项目准备”这类表述,没有清楚边界,也很难验收。任务完成时,负责人可以说已经推进,管理者却无法判断预期结果是否出现。任务名称最好以可观察的动作和产出构成,例如“完成权限矩阵评审并由业务负责人确认”。

拆解也不是越细越好。如果把每次沟通、每封邮件都单独建成任务,图表更新会变成额外劳动,管理者也看不出真正影响结果的工作。适合独立成条的任务,通常至少符合一个条件:有独立交付物、责任人不同、需要单独估算时间、存在单独验收,或延期后需要单独升级处理。

2. 只有负责人部门,没有具体责任人

“研发部负责”“市场部跟进”能说明归属范围,却不能说明谁来更新进展、谁负责交付、遇到冲突找谁。较稳妥的做法是每项任务设一名主要负责人,再按需记录协作者、审批人和验收人。多人参与并不等于多人共同承担最终责任。

如果任务属于团队级工作,主要负责人也不一定亲自完成所有内容。他的职责是组织工作、维护状态、暴露风险并确保交付条件被满足。这样设置不是把责任推给个人,而是避免重要信息散落在多个部门的聊天记录里。

3. 开始日期和结束日期看似精确,实际没有估算依据

把管理层要求的发布日期反推成每个任务的日期,不等于完成排期。日期应建立在工作量、依赖条件、资源可用性和验收时间上。若团队没有历史数据,可先给出估算区间,标注关键假设,再在执行中校正。把未知包装成精确到日的日期,反而会制造虚假的确定感。

还要区分“工作时长”和“日历跨度”。某项工作可能需要两个人各投入一天,却因等待审批跨越一周;另一项任务可能连续占用一名工程师五个工作日。甘特图的时间条描述的是计划窗口,不天然代表实际人力投入。

4. 每条任务都画依赖线,导致图表看不懂

并非所有先后顺序都是硬依赖。两项工作可能只是团队习惯上先做其中一项,也可能可以部分并行;如果把所有任务都连成一条长链,计划会显得僵硬,资源也可能被不必要地等待。只有当后续任务确实需要前项的结果、审批或资源时,才应把它标为明确依赖。

依赖关系还需要定期复核。需求变更、人员调整、技术方案变化,都可能让原先的串行工作变得可并行,或新增新的前置条件。图上的箭头不是一次设置、永久有效的事实。

5. 把红色状态当成管理动作

延期标红能提示异常,却不会自动恢复进度。看到风险后,管理者还要判断延期原因、影响范围、可用选项和决策权限。例如,缩小首期范围、增加资源、调整上线日期,或者接受某项风险。没有处理机制的状态看板,只会让团队更频繁地报告坏消息。

真正有效的预警应当接上下一步动作:谁负责分析影响,什么时间前提出方案,需要哪位管理者决策,决策后哪些任务和日期必须同步修改。状态颜色只是入口,不是闭环。

任务条怎么做?管理层协同管理:甘特图从0到1

四、从业务目标拆出任务条的专业判断逻辑

1. 先定义最终交付,再倒推工作包

甘特图不应从“我们要做很多事情”开始,而应先说明项目结束时必须交付什么。以订单查询功能为例,交付结果可能包括:用户能按订单号查询状态、业务规则经过确认、权限边界通过测试、运营人员有处理说明、上线具备回滚安排。交付物越清楚,任务拆分越有依据。

之后再倒推完成这些结果所需的工作包。工作包是能被负责人估算、跟进和验收的一组工作。它可以继续拆成任务,但不要为了颗粒度统一,把复杂工作硬切成相同大小。拆分的目标是让进展可判断、责任可承接,而不是让任务数看起来足够多。

2. 用“可交付、可估算、可追责”检查粒度

我会用三个问题检查一项任务是否拆得合适。第一,能否说出完成后的具体产物?第二,负责人是否能基于当前信息估算所需时间或说明估算风险?第三,如果延期,能否识别原因和需要的决策?三个问题都答不上来,通常说明任务仍然太大或目标太模糊。

反过来,如果一项任务短到不需要独立跟踪,也不会改变任何验收或排期判断,就可能不必放进管理层视图。团队执行层可以保留更细的工作列表,管理层甘特图则聚焦关键交付、跨部门交接和可能影响节点的事项。

3. 区分硬依赖、软依赖和资源冲突

硬依赖意味着后续任务必须拿到前项交付才能启动,例如测试需要可部署版本。软依赖是存在协作便利或风险上的先后偏好,但双方可以在一定条件下并行。资源冲突则是多个任务争用同一位关键人员、环境或预算,并不一定属于逻辑上的前后关系。

这三种关系处理方式不同。硬依赖要写清交接条件;软依赖要说明并行的风险和边界;资源冲突需要管理者做优先级或资源安排。把它们全部画成同一种箭头,会掩盖真正需要管理层处理的问题。

4. 给里程碑安排验收,而不是只安排日期

里程碑适合代表有管理意义的阶段结果,比如需求冻结、试运行通过、客户验收或正式上线。它不是“某一天到了”的提醒,也不是给普通任务加一个醒目的图标。一个可靠的里程碑,通常有明确的通过条件、确认人和未通过时的处理方式。

如果里程碑只绑定日期,却不说明什么状态算通过,管理层很可能在会上听到“基本完成”“差不多可以了”。我更愿意把里程碑写成“验收规则确认并通过业务评审”,而不是“评审会日期”。日期决定何时检查,标准决定检查什么。

任务条怎么做?管理层协同管理:甘特图从0到1

五、用一个跨部门上线项目,从零搭出甘特图

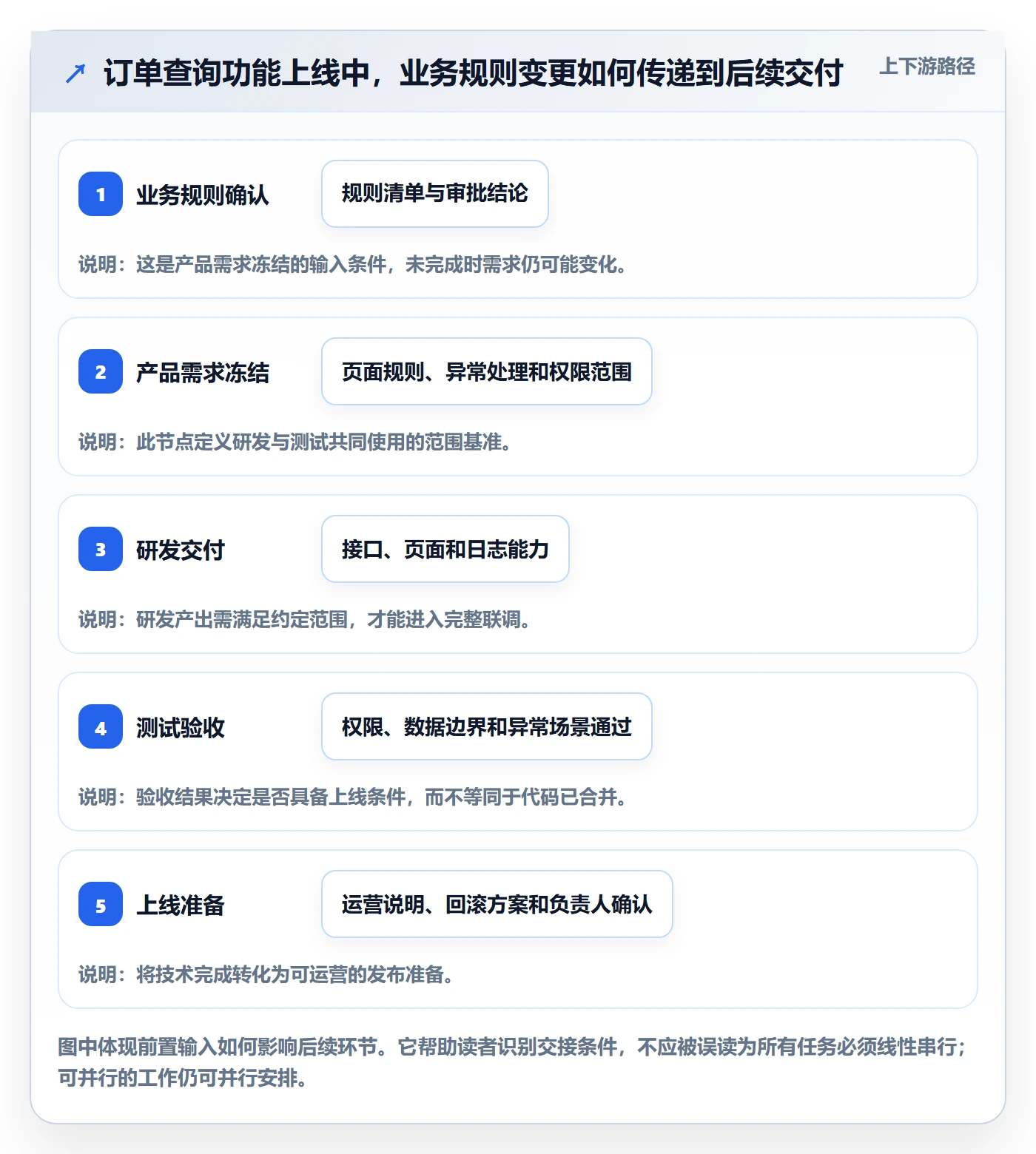

1. 先限定项目范围和成功条件

下面以“六周内上线订单自助查询功能”为例。为了让排期可讨论,先限定首期范围:用户可以查到订单状态和预计处理时间,不包含复杂退款申请;上线前必须完成权限验证、异常提示、业务确认和回滚准备。这里的范围和时长均为情景示例,不是对所有产品项目的周期承诺。

我会把成功条件写成可判断的结果,而非“按期上线”一个目标。比如:查询结果与业务数据一致;未授权用户无法查看订单;关键异常有明确提示;业务验收人签字确认;上线负责人和回滚方案已确定。日期只是目标的一部分,质量和运营准备也要进入计划。

2. 建立第一版任务清单

先找出完成交付所需的主要工作,再给每项工作确定负责人、时间窗口、交付物和依赖。第一版不必追求绝对准确,它的作用是暴露未知、让相关部门共同检查,并在评审中校准假设。若团队对某个任务的时长分歧很大,分歧本身就值得记录和澄清。

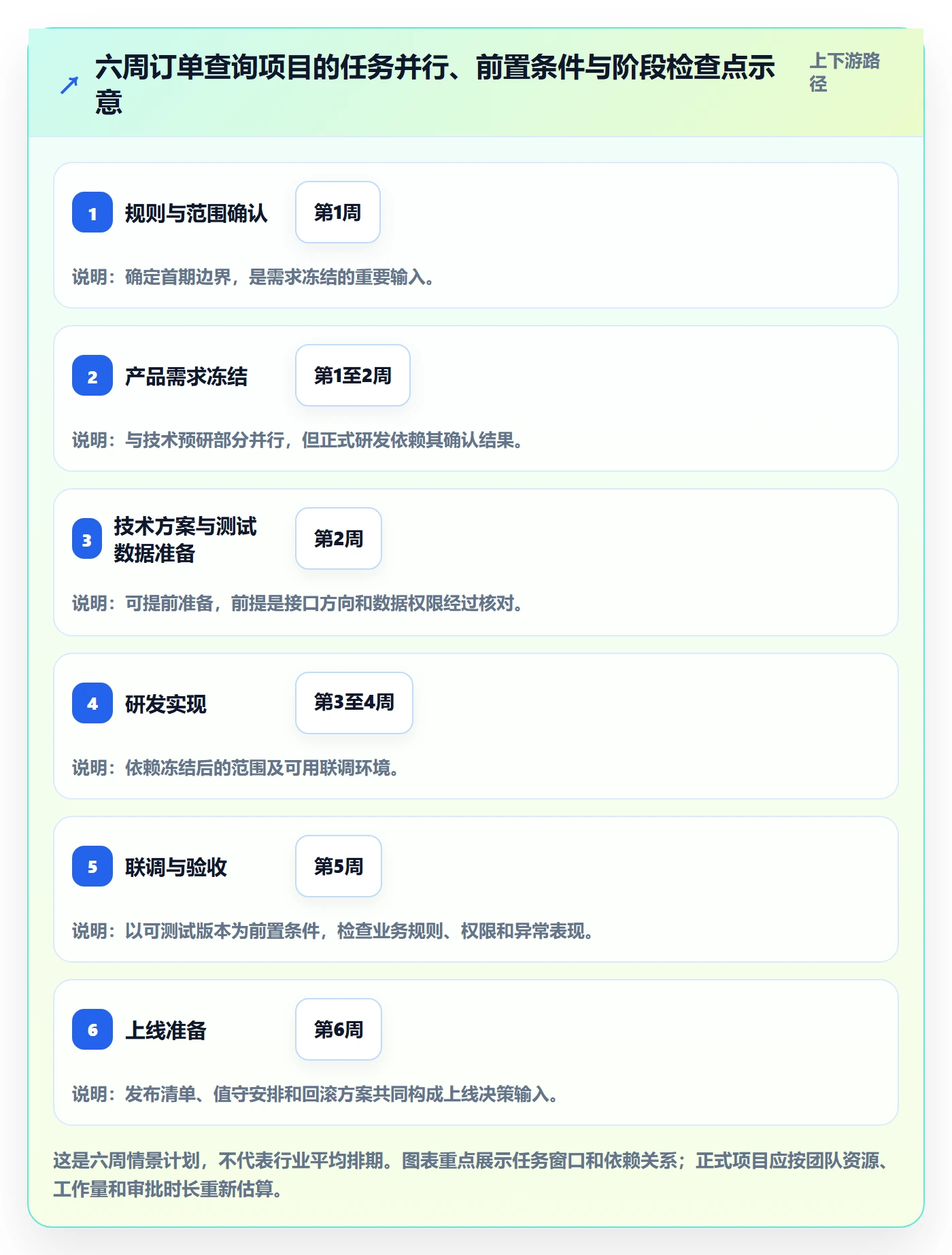

阶段 任务条 主要负责人 示例时间窗口 完成标准与依赖
范围确认 确认查询规则与首期范围 业务负责人 第1周 规则清单经业务评审确认;作为产品需求整理的输入
需求设计 冻结页面、权限和异常需求 产品负责人 第1至2周 需求文档完成评审;依赖规则确认,技术方案可并行预研
技术准备 完成接口方案与测试数据准备 技术负责人 第2周 接口契约通过评审;测试数据权限和来源已确认
研发实现 完成接口与查询页面开发 研发负责人 第3至4周 代码通过团队检查并部署至联调环境;依赖需求冻结和环境可用
联调验收 完成业务规则、权限和异常场景验收 测试负责人 第5周 阻断问题关闭,业务验收人确认结果;依赖可测试版本
上线准备 确认运营说明、监控与回滚安排 上线负责人 第6周 发布清单完成,值守与回滚责任人明确

3. 把并行任务和等待条件分开表达

在这份示例里,技术方案预研可以与需求讨论部分并行,但正式开发要等需求范围冻结。测试数据准备也可以提前开始,前提是数据规则和权限边界已被确认。这样安排比“前一项全部结束,后一项才能开始”更灵活,但必须把并行工作的输入假设写清楚。

若并行条件不成立,团队就需要明确风险。例如,测试数据还未获批,但测试用例已经开始编写,那么计划中可以标出依赖风险,避免把“已开始写用例”误认为“测试准备已完成”。任务状态应反映真实产出,而不是只反映负责人是否投入时间。

4. 为每条关键任务确定更新口径

更新状态时,最好不仅选择“未开始、进行中、已完成”,还补充一个有行动意义的说明:已完成的交付是什么,未完成的阻塞是什么,下一步由谁处理,预计何时解除。团队无需把所有执行细节写进管理层视图,但关键偏差必须能追溯到具体原因。

如果任务进度是百分比,也要说明百分比依据。不能因为开发已持续两周,就把任务填成“完成80%”。对于交付型任务,更稳妥的是拆成若干可验证检查点,或记录已经完成的验收项和剩余工作。

任务条怎么做?管理层协同管理:甘特图从0到1

六、让管理层看懂并能介入:从更新到决策闭环

1. 让管理视图只保留需要管理层看的信息

管理层甘特图不等于把每个人的待办全部摊开。高层通常需要看到阶段交付、关键依赖、重要里程碑、跨团队资源冲突和需要决策的风险。执行层则需要更具体的子任务、缺陷、个人工作量和技术细节。可以用不同视图承载不同问题,而不是要求一张图同时满足所有角色。

如果图表密到无法在会议中迅速找到风险,管理价值就下降了。一个实用检查方法是:管理者能否在几分钟内说出当前最可能影响最终交付的两三项问题,以及需要谁采取什么动作?如果做不到,可能是视图层级、风险标注或任务拆分方式需要调整。

2. 定义状态更新时间和责任人

更新时间应跟项目节奏走。变化快、风险高的项目,可能需要更频繁地更新关键任务;稳定的常规项目,可以按周检查。重点不是选一个看起来先进的固定频率,而是让信息更新快到足以支持决策,同时不让团队把大量时间花在重复填报上。

每条任务应明确谁负责维护状态,项目负责人则要检查依赖和整体计划是否仍成立。若任务负责人只更新自己的日期,却不主动说明交接变化,项目负责人就需要在例会前集中核对关键输入。更新责任和计划维护责任可以分工,但必须有人承担最终汇总。

3. 例会围绕偏差、影响和决策展开

我不建议把项目例会开成逐条朗读甘特图的会议。更有效的顺序是:先看与基线相比发生了什么变化,再看变化影响哪些后续任务,最后讨论可选方案和需要的决策。没有偏差的常规事项可以异步更新,把会议时间留给跨部门协商。

管理层收到风险后,可以从几个选项中作判断:接受延期、增加资源、调整优先级、缩减首期范围、改变交付顺序,或承担明确记录的风险。不同选项的代价要说清楚,不能只说“请支持项目”。例如增加一名研发人员是否真的缩短关键任务,需要考虑交接成本和工作可并行性。

4. 变更时同时调整范围、依赖和日期

项目发生需求变化时,只改任务结束日期通常不够。还要检查新增工作是否挤占资源、后续验收是否增加、原有依赖是否仍成立,以及最终里程碑是否需要重谈。若只在图上延长一条横线,可能会把真正的影响藏到下游,直到上线前才集中暴露。

重大变更可以记录四项内容:变更原因、受影响任务、决策人和决策日期。这样复盘时才能分辨延期是估算偏差、依赖失效、范围扩张还是资源被重新分配,而不是简单归因于“执行不够快”。

任务条怎么做?管理层协同管理:甘特图从0到1

七、不同项目、团队和工具条件下怎么行动

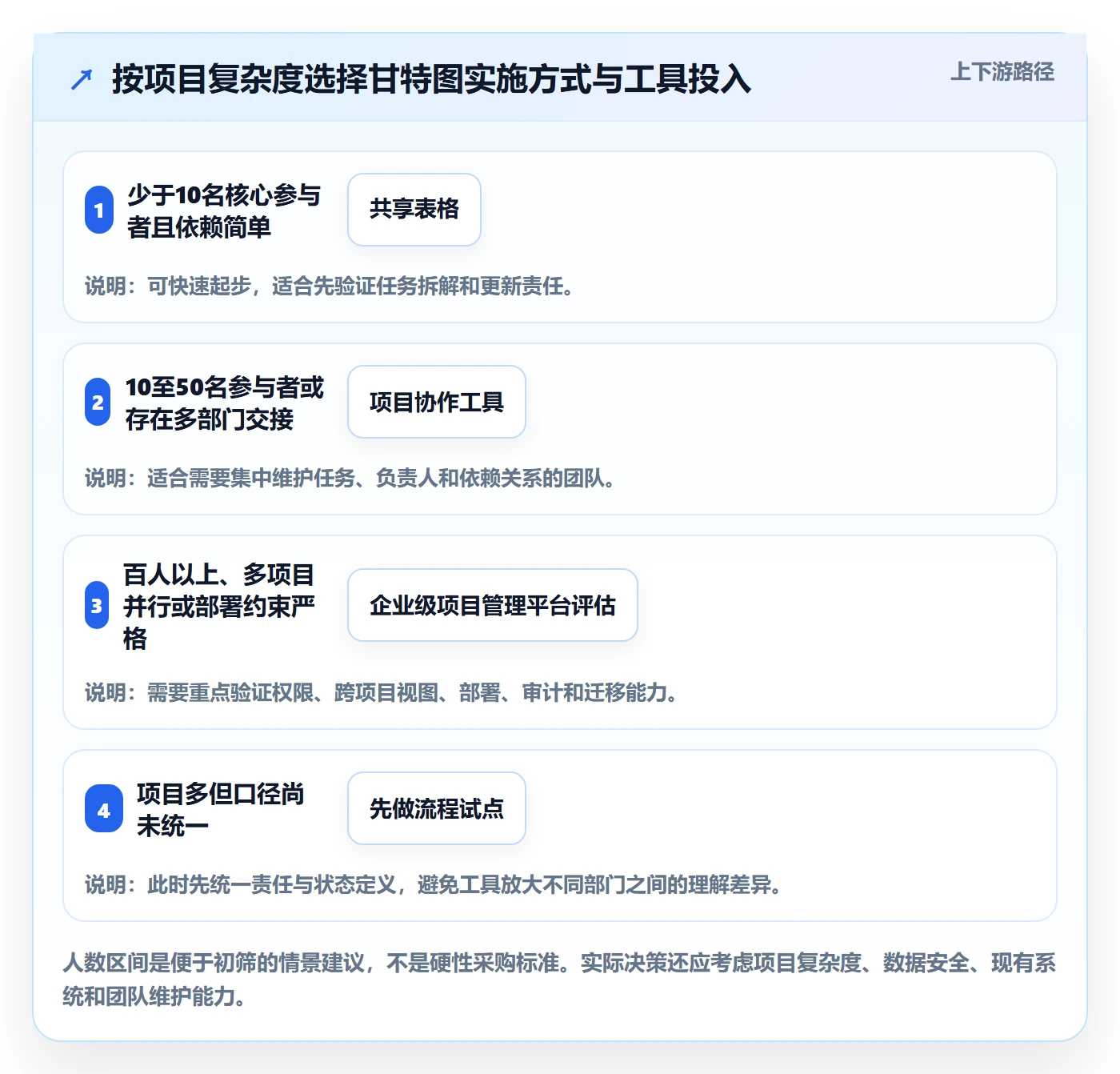

1. 小型、低依赖项目:先用轻量表格验证方法

如果项目只有少数负责人、任务依赖简单、调整频率不高,可以从共享表格或简单甘特图开始。重点是把任务名称、负责人、时间、交付标准和前置条件写清楚,并约定谁更新。没有必要为了“看起来专业”先搭建多层审批和复杂字段。

这种做法的边界是:当并行项目增多、关键人员被多个项目争用、版本变更难以追踪时,单一表格可能不足以支持协同。届时再评估是否需要更强的权限、跨项目视图、自动提醒、历史记录或与需求和缺陷流程联动。

2. 多部门、百人以上组织:先统一口径,再选择平台

在中大型组织里,难点往往不是画出单个项目,而是不同部门对任务状态、负责人角色、里程碑和延期口径理解不一致。建议先用一个真实项目试点,确认哪些字段必须统一、哪些内容允许各团队自定义,再决定是否扩展到更多项目。否则把旧有的口径差异搬进新系统,只会让信息更集中,却不一定更可比较。

若评估项目管理平台,可以把关键场景列成验证清单:是否支持团队需要的甘特视图,任务依赖是否可维护,权限能否按组织结构配置,历史变更是否可查,数据能否导出,部署方式是否满足安全要求,现有项目数据能否迁移。不要只看演示环境中功能是否存在,要让真实项目负责人完成一次从建计划、更新状态到处理变更的试用。

3. 工具选型要看组织约束,不只看功能列表

以 PingCode 为例,它面向中大型企业及百人以上组织场景,也提供私有化部署方案;对于已有 Jira 项目数据的团队,迁移能力可以纳入验证范围。对于正在评估国产项目管理平台的组织,这些能力可能具有参考价值,但是否适合仍取决于业务流程、权限要求、部署约束、迁移范围和团队使用习惯,不能仅凭单项功能作结论。

我会把选型验证设计成一个小型业务测试,而不是产品讲解会:挑选一个有真实依赖、存在跨部门交接的项目,导入有限任务,分别由负责人更新状态、项目经理调整排期、管理者查看风险,再检查迁移数据和权限是否符合预期。若工具不能让责任人更容易维护计划,管理者看到的仍可能只是过期信息。

4. 已有项目计划工具:优先处理数据口径和责任机制

团队已经有工具却仍靠会议追进度,先不要急着换平台。检查现有任务是否有唯一负责人,完成标准是否可验收,延期是否关联后续影响,项目负责人是否有权限推动跨部门决策。若这些基本机制缺失,换工具通常只会把原问题换一个界面继续呈现。

如果现有系统限制了必要的依赖表达、权限管理或变更追溯,再评估迁移成本与收益。迁移前应先盘点字段映射、历史数据、附件、用户权限和正在执行的项目;试迁移后由真实使用者核对任务关系和责任人,确认没有关键上下文丢失,再安排分批切换。

任务条怎么做?管理层协同管理:甘特图从0到1

八、建立甘特图时的取舍:精度、维护成本和承诺可信度

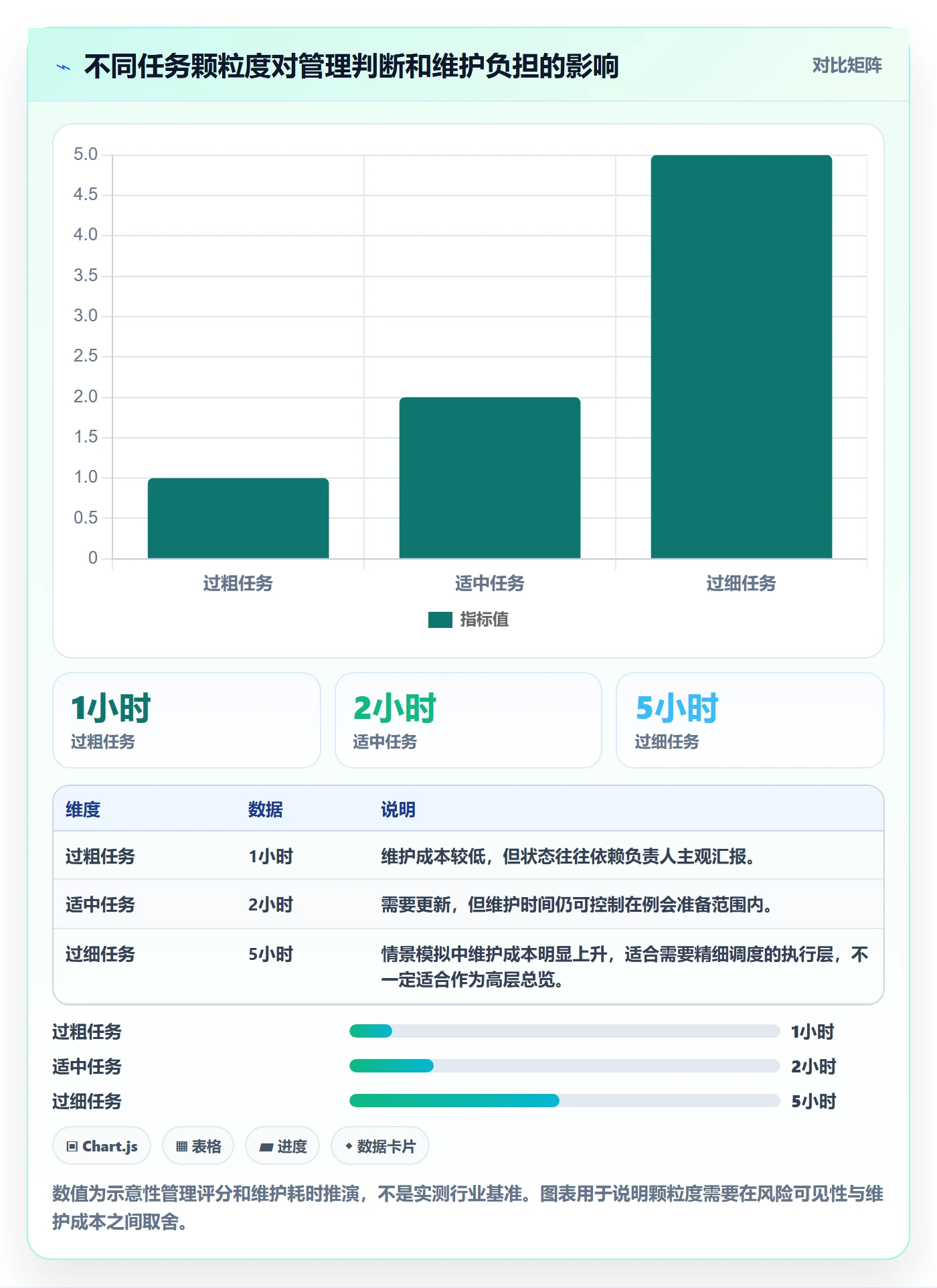

1. 详细程度与维护成本之间的取舍

任务拆得越细,越容易定位局部进展,但维护和沟通成本也会提高。任务拆得越粗,管理视图更简洁,却可能把延期原因隐藏在一个大任务内部。比较稳妥的做法是分层:管理层视图保留关键交付与依赖,执行层视图承载具体工作项,二者通过负责人和交付物保持关联。

团队不必追求所有任务都使用相同颗粒度。风险高、跨部门、验收复杂的任务可以拆得更细;重复性强、独立性高的工作可以保持较粗。拆分标准应服从管理问题,而不是服从表格形式。

2. 日期精度与估算诚实之间的取舍

有时管理层需要一个日期来协调市场发布、客户承诺或资源投入,但日期明确不等于预测可靠。对不确定性高的任务,可以先给出区间或标注假设,并说明哪些条件变化会改变日期。随着信息增加,再逐步收窄计划窗口,往往比一开始给出没有依据的精确日期更可信。

基线也不是不可更改的承诺。它的作用是保留当时的计划,便于比较实际变化和复盘原因。若范围或资源发生正式变更,应保留原基线并记录新计划的决策依据,不要悄悄覆盖历史日期,否则组织会失去判断估算质量和变更影响的机会。

3. 统一规则与团队自主之间的取舍

百人以上组织需要一定程度的统一,否则状态含义无法横向比较;但统一得过度,可能让不同类型项目都套进不适合的字段和审批流程。建议统一少数关键定义,例如负责人、任务状态、里程碑、延期和风险升级;允许各团队按业务增加局部字段,并说明字段用途。

判断哪些规则必须统一,可以问一个问题:如果不同团队采用不同定义,会不会影响资源协调、组合视图或管理决策?若会,就需要统一;若只影响团队内部工作方式,则可以留出自主空间。这样能把治理成本集中在真正需要可比的地方。

4. 图表完整与决策有效之间的取舍

甘特图不需要记录所有讨论,也不应承担项目档案库的全部功能。它适合呈现计划、依赖、状态和风险,会议纪要、详细方案、问题讨论可以保存在相应资料中,并在关键任务上建立关联。把所有信息都塞进任务名称或备注,会降低阅读效率。

管理层也要接受一个现实:图表能提高风险可见性,却不能消除不确定性。遇到审批周期、外部供应、客户反馈等不可控条件,应把假设和缓冲说清楚,而不是要求项目经理用更密的排期填补未知。对不确定性作出诚实表达,本身就是计划质量的一部分。

任务条怎么做?管理层协同管理:甘特图从0到1

九、下一步怎么做:用一个小项目验证,而不是先做大体系

1. 选择一个有真实交接、范围可控的项目

适合试点的项目通常不是最简单的个人任务,也不是牵涉全公司的年度转型,而是有几支团队参与、存在明确交付节点、周期和范围相对可控的工作。比如一次客户交付流程优化、内部系统功能上线或一个区域业务试运行。试点的目标是验证管理方法是否有效,不是证明某个工具一定适合所有项目。

2. 在启动会上共同确认任务条

邀请主要负责人一起检查交付物、责任人、估算假设、前置条件和验收标准。项目经理不应替所有部门猜测工期,管理层也不应只宣布最终日期。若关键条件无法确认,应将它作为风险或决策项公开记录,而不是悄悄填入一个看似完整的计划。

3. 经过一个更新周期后复盘三个问题

第一次复盘不必只问项目是否按期。可以检查:哪些任务的状态最难判断?哪些交接条件被遗漏?哪些信息填了却没有人使用?如果任务条迫使团队重复录入却没有改善协作,就应调整流程或删除低价值字段。若延期在会议前已被发现并及时作出资源或范围决定,说明计划视图开始产生管理价值。

4. 按验证结果决定扩展还是简化

试点顺利,不意味着立刻要求所有部门照搬全部字段。先复制最有用的定义,比如负责人、验收标准、硬依赖和风险升级方式,再观察不同项目类型是否需要不同视图。试点遇到问题,也不一定要更换工具;先区分是信息设计、责任安排、管理授权还是平台能力造成的障碍。

我对甘特图的最终判断很简单:一条任务条的价值,不在于它占据了几天,而在于它能否让交付责任、时间假设和协作条件变得可检查。下一步可以选一项正在推进的跨部门工作,用六个基础字段建出第一版任务条,再邀请负责人共同核对依赖和完成标准。先让一张小图说清楚真实工作,再决定要不要把它扩展成组织级机制。

常见问题解答(FAQ)

1. 甘特图中的任务条应该拆分到什么粒度?

我做项目计划时,常拿不准一项工作要不要继续拆小。任务写得太粗,进度和责任难追踪;拆得太细,又担心图表维护起来很费劲。

如果一项任务由不同负责人完成、需要单独验收,或无法判断实际进度,就适合拆分。每条任务应有明确产出、负责人和可估算的起止时间;若拆出的事项不能独立追踪或验收,通常不必再细分。

2. 一条有效的甘特图任务条需要填写哪些信息?

我曾经见过甘特图上只有任务名称和日期,开会时大家还是说不清谁来交付、什么情况算完成。跨部门项目里,尤其容易出现任务看起来排好了,交接标准却没有对齐的情况。

基础字段建议包括任务名称、唯一负责人、开始与结束日期、交付物或完成标准、前置依赖、当前状态和更新时间。项目复杂时可补充协作人、验收人和风险说明;字段是否必要,取决于它能否帮助团队安排工作、确认交接或处理偏差。

3. 甘特图里的任务依赖关系应该怎么设置?

我在协调多个部门时,经常遇到后续工作在等资料、审批或测试结果,但计划表只显示了日期。于是我会疑惑,哪些任务应该连成依赖关系,哪些只是恰好先后发生。

只有当后续任务必须等某项明确条件满足后才能开始时,才设置前置依赖,并写清交接物或验收条件。可以并行开展的工作不要机械连线;排好关系后,检查关键交付节点是否会影响最终期限,并明确依赖变化时由谁通知相关负责人。

4. 甘特图建好后,管理层应该怎么用它跟进项目?

我参加项目例会时,常看到大家逐项汇报进度,却没有讨论延期会影响什么、需要谁做决定。此时即使有甘特图,也不确定怎样让它真正服务于管理协同。

先约定任务负责人按项目节奏更新状态和预计完成日期,例会上重点查看延期、依赖变化、资源冲突及需要管理层决策的事项。若任务日期或范围发生变化,应同步检查后续任务和最终交付时间;甘特图负责呈现计划与偏差,资源协调和决策仍需由相应负责人完成。

核心关键词

读者评论

白
白舒然

把任务条补充为交付物、负责人、依赖和验收条件,比单纯填开始与结束日期更能暴露协作问题。

唐
唐予安

文中区分硬依赖、软依赖和资源冲突很实用,三者混为一谈容易造成不必要的串行等待。

龙
龙宇轩

关于任务颗粒度的判断有参考价值:管理层视图关注关键交付,执行层可以另行保留更细的工作清单。

贺
贺雅楠

延期标红只是预警,后续还要明确影响分析、方案提出和决策责任,才能形成处理闭环。

马
马星宇

文章提醒日期不等于可靠估算,特别是审批等待和人员投入应分开考虑,这对跨部门排期较有帮助。

文章包含AI辅助创作:任务条怎么做?管理层协同管理:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474353

赞 (0)
飞飞飞飞
甘特图甘特图教程:管理层数据分析,避坑指南
上一篇 1小时前
依赖关系管理指南:管理层如何做好甘特图,协同管理全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
