项目会上最常见的时间轴失真,不是日期填错了,而是每个人都能说出“完成了百分之八十”,却没人能回答:哪一个交付节点因此受影响、需要谁在什么时候做决定。甘特图要真正帮助管理层提效,关键不是把任务排满日历,而是把交付、依赖、计划偏差和待决策事项放进同一套可维护的节奏里。
一、核心结论:甘特图的时间轴不是日历装饰
1. 一张有效的图,至少要回答四个问题
我判断一张甘特图是否能用于管理,通常先看四件事:要交付什么、任务之间如何衔接、当前与原计划差在哪里、出现偏差后谁负责采取行动。只显示任务名称和起止日期,最多是一张排期表;把这四类信息连起来,才接近可用于项目管理的时间轴。
因此,时间轴不是单纯的“横向日期加纵向任务”。它实际承载的是一组管理约定:哪些工作算完成,谁对交付负责,什么情况需要更新计划,以及何种偏差要升级处理。甘特图没有这些约定,图形再精致,也只是把不确定性画得更整齐。
2. 管理层需要的不是更多任务,而是更少的判断步骤
执行团队要知道今天推进什么、卡点找谁;管理层通常不需要逐行检查全部任务,而要快速确认关键节点是否可达、偏差会不会传导、当前需要协调什么资源或做什么决策。两类视图的关注点不同,但数据应来自同一份计划,不能让管理层看到一套日期、项目团队维护另一套日期。
管理效率提升的真正衡量方式,不是“会议缩短了几分钟”,而是从发现偏差到明确责任人、形成决策和更新计划,经过了多少次来回确认。甘特图能够降低信息整理成本,但不能替代判断、沟通或资源协调。
3. 先明确计划的可信程度,再讨论日期是否漂亮
时间轴中的日期不是事实本身,而是基于范围、资源、依赖和估算作出的计划。越早期的项目,范围和外部约束通常越不确定;此时把远期日期精确到某一天,容易制造虚假的确定感。与其把所有任务都标成“确定”,不如区分已承诺节点、暂定安排和待确认日期。

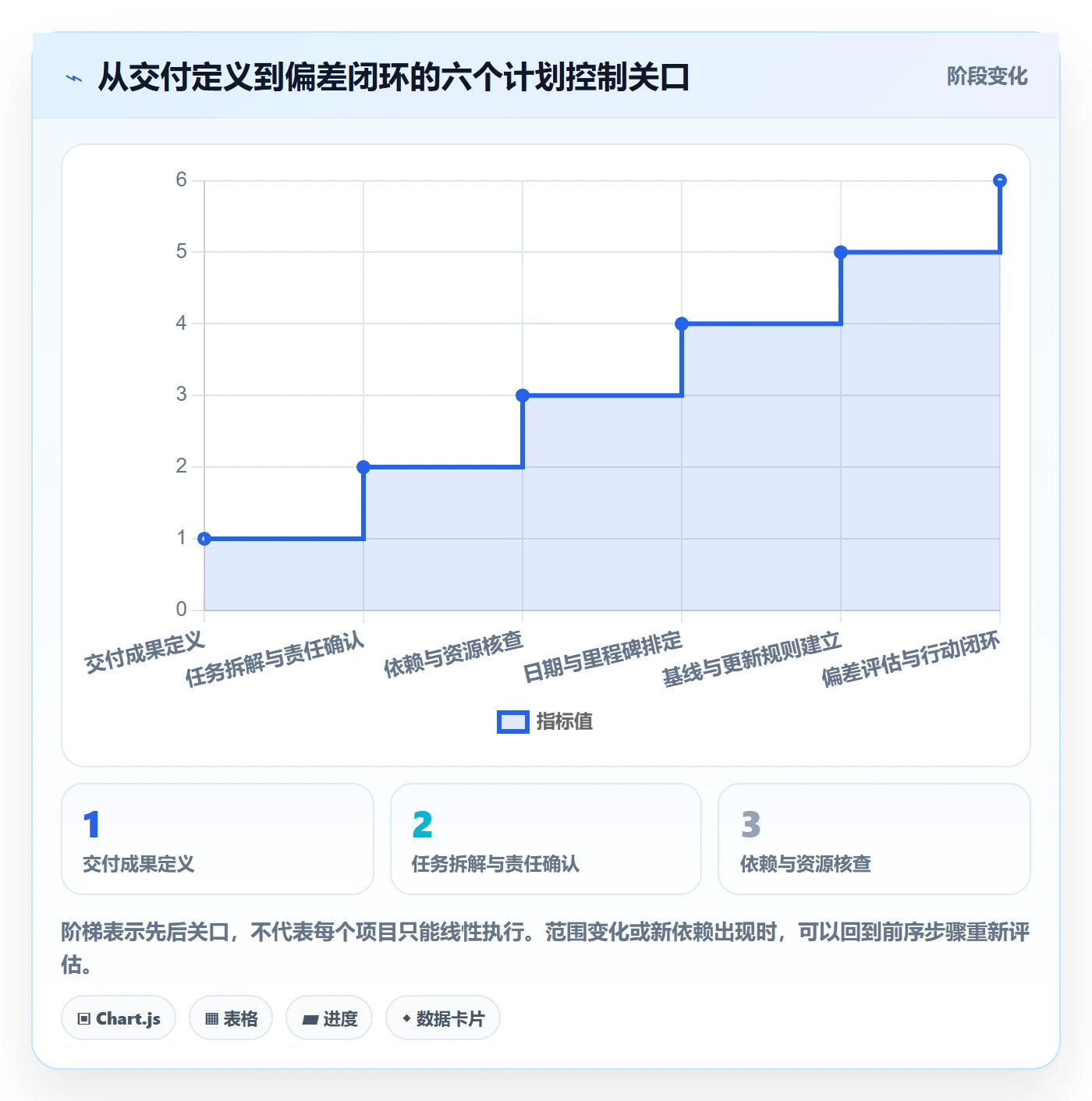

下面的图表是一个示意性的项目计划审查框架,用于说明时间轴的可信度来自哪些输入,不代表行业统计。团队可以用它检查一项任务的日期是否有依据。

二、先看真实场景:为什么“按时更新”也可能没有用
1. 进度百分比看起来正常,关键节点仍可能已经失守
设想一个产品上线项目:需求、设计、开发、测试和发布五个阶段都显示进度,项目周报写着“整体完成百分之七十五”。但如果尚未完成的工作集中在上线审批、数据迁移验证和关键缺陷修复,整体百分比就无法说明发布日期是否安全。
问题在于,百分比通常把性质不同的工作压成一个数字。一个可拆分的资料整理任务和一个必须通过验收的上线审批,即使都显示完成百分之五十,剩余工作的时间风险也完全不同。管理者应先问“哪个结果还没达成”,再看“进度数字是多少”。
2. 一项任务延期,不一定等于项目延期
如果延期任务有浮动空间、后续工作可以并行,或它并不位于关键依赖链上,项目整体交付日期可能不受影响。相反,一个只晚了一天、但直接卡住测试启动或外部审批的任务,可能产生更大的连锁影响。因此,甘特图上的红色标记只是信号,不是结论。
判断影响时,我会沿着依赖关系向后追:被延误的任务是否是后续任务的必要输入?后续工作能否提前开展?调整资源是否会挤占其他关键任务?如果答案尚不清楚,就应把它列为待核实风险,而不是直接宣布项目必然延期。
3. 管理会议低效,往往是因为图上没有“下一步动作”
“这个任务落后了”“当前状态是黄色”都只是状态描述。可执行的汇报应至少补齐四项:偏差是什么、影响哪一个交付节点、负责人准备采取什么措施、管理层需要何时提供什么支持。没有这些信息,会议只能重复确认现状,无法形成闭环。
下面的情景数据是为了演示偏差从任务到决策的传递方式而设定的模拟数据,不是任何组织的实际项目记录。它说明管理层要看的不只是延期天数,还包括影响范围和待办动作。

三、常见误区:时间轴为什么越画越复杂
1. 把所有工作都拆成同样大小的任务
任务过粗时,状态更新容易变成主观判断。例如“完成系统开发”横跨多个模块,几周都没有可核对的中间成果,管理者很难区分正常推进还是早已卡住。任务过细则会产生大量几小时级事项,维护成本上升,图表很快被更新工作本身拖累。
我更建议根据管理节奏决定任务粒度:一个任务应当足以明确负责人、完成标准和时间范围,同时又不至于长时间没有可见结果。若某项工作持续跨越多个例会周期,且中间缺少可验证成果,就值得考虑拆成阶段性交付;若一项细分工作不会改变风险判断,也不影响责任安排,则没有必要为了“看起来精细”继续拆分。
2. 任务名称像活动,没有可验收结果
“持续沟通”“跟进需求”“推进测试”描述的是动作,不是完成状态。团队成员可能都在做事,却对何时算结束各有理解。更有效的写法是让任务名称或验收说明能指向成果,例如“完成范围确认并由业务负责人签字”“关键业务流程测试通过并记录缺陷”。
这并不意味着每项工作都要写成长篇验收文档。对于容易判断的任务,简短的完成条件足够;对于跨部门、强依赖或风险较高的任务,则应明确验收人、输入材料和不通过时的处理方式。
3. 把任务依赖默认成严格串行
为了避免漏项,有些计划会把所有任务连成一条长链:前一项结束,后一项才能开始。这样虽然看上去安全,却可能把可以并行的工作也排成串行,延长整体周期。另一种极端是完全不设置依赖,让每个任务看起来都能独立启动,结果到了执行阶段才发现关键输入尚未完成。
依赖关系应由工作逻辑决定,而不是由图形排版决定。区分“必须等前项完成”“可以提前部分启动”“仅需信息同步”这几种关系,往往比单纯增加连线更有价值。只有会影响开始条件、完成顺序或交付日期的关系,才值得进入管理视图。
4. 把计划、预测和承诺日期混为一谈
计划日期是当前排程的结果,预测日期是根据最新信息对可能完成时间的判断,承诺日期则是组织愿意对外承担的交付约定。三者可以一致,也可能不同。如果每次预测变动都直接覆盖原计划,团队会失去判断偏差的参照;如果计划日期被当成不可调整的承诺,团队又可能不愿及时暴露真实风险。
建议保留原始基线、当前预测和实际完成时间。任何调整都注明原因、影响对象和批准人。这样既不把原计划神圣化,也不让历史数据在不断改日期的过程中消失。
5. 只看完成百分比,不看剩余工作和条件
完成百分比适合表达某些可连续测量的工作,例如资料迁移量或已验证用例数;但对需要整体验收的任务,百分比容易让状态变得模糊。任务显示百分之九十,不代表剩余百分之十只需要总工期的十分之一,最后的联调、审批或缺陷关闭可能占据更多时间。
更稳妥的做法是把进度数字与可核验的成果结合。任务已完成几项验收条件、剩余哪些阻塞、预测完成时间是否变化,这些信息往往比一个没有统一口径的百分比更能支持判断。
6. 把维护责任全部交给项目经理
如果所有成员只在例会前把状态发给项目经理,再由一个人录入整张图,信息延迟和转述误差都会集中到维护环节。项目经理可以承担计划整合和变更控制,但任务状态、风险原因和预计完成时间应由最接近工作的负责人提供。
时间轴的维护机制应明确“谁对内容负责、谁有权调整基线、谁审核跨团队依赖”。责任不清时,工具不会自动解决数据质量问题,只会让过期信息更容易被看见。

四、专业判断逻辑:从任务清单搭出可决策的时间轴
1. 先从交付成果反推阶段和任务
我通常从项目最终交付物开始,而不是先抄一份通用模板。先写出项目结束时必须交付、验收或批准的结果,再按形成这些结果所需的阶段拆解工作。这样做可以减少“任务很多,但不知道最终交付什么”的情况。
每项关键任务至少要能对应到一项成果或明确的完成条件。对于探索性工作,可以把阶段目标写成需要获得的结论或待验证假设,而不是假装所有未知事项都已确定。计划的作用不是掩盖不确定性,而是把不确定性放进可讨论的位置。
2. 按决策价值确定拆解粒度
任务粒度没有适用于所有项目的固定天数。我的判断依据是:这个任务是否需要单独指定责任人,是否存在独立的开始条件或验收结果,是否可能影响重要节点,是否值得在例会上单独讨论。如果这些问题都是否定的,拆成独立事项的收益通常有限。
反过来,如果一项任务跨越多个周期仍然没有中间成果,或包含不同负责人、不同依赖和不同验收标准,就不应继续把它当作一个不可见的大块。粒度的目标是让管理动作刚好够用,而不是追求任务数最多。
3. 先确认依赖和约束,再填具体日期
确定日期前,应检查前置成果、人员可用时间、外部审批、采购周期、节假日和环境准备等约束。工作日工期与日历跨度也要分开:一项工作可能只需要五个工作日,但由于周末、等待审批或人员并行冲突,日历上会跨越更长时间。
对外部依赖较强的任务,我会把“预计等待时间”和“实际工作时间”分开记录,避免把等待误记成团队执行效率问题。若等待时间尚无可靠依据,就把日期标为待确认,并说明下一次确认的时间点。
4. 用里程碑连接执行工作与管理关注点
里程碑应代表重要成果、批准或阶段转换,而不只是每周固定插一个检查点。适量的里程碑让管理层能快速判断项目是否到达关键关口;过多的里程碑则会稀释重要节点,让图表变成一串没有优先级的标记。
我会检查每个里程碑是否满足两个条件:它能否被客观确认,以及未达成时是否会改变后续决策。如果某个节点只是提醒团队“记得开会”,它更适合作为日程事项,不一定需要占据项目级时间轴。

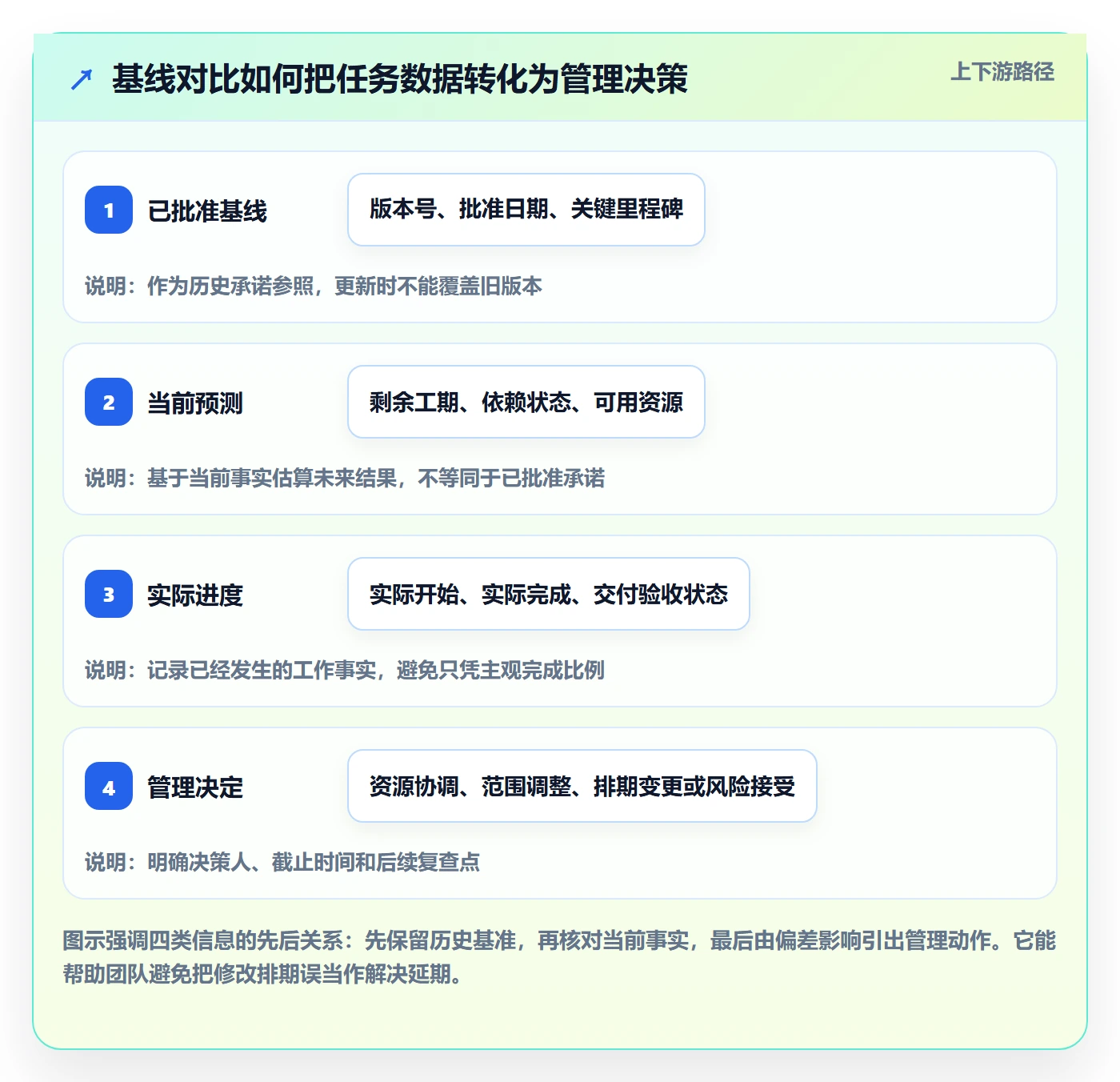

5. 建立基线、预测和更新规则
基线是一个可比较的参照,不是阻止团队调整计划的枷锁。项目批准后保留当时的范围、关键日期和依赖版本;后续变化时,记录当前预测以及变化原因。这样管理层可以判断项目是在执行中遇到新情况,还是计划本身不断被悄悄改写。
更新频率应与项目节奏、任务变化速度和风险水平匹配。高频联调或临近上线的项目,可能需要更密集的状态检查;周期较长、变化较少的阶段,不必为了形式每天更新所有任务。关键是异常发生后能及时触发沟通,而不是每个人都机械地刷新状态。
6. 把偏差写成“影响,动作,决策”
发现偏差后,记录至少包含三个层次:当前偏差和原因;对后续任务、里程碑或交付范围的影响;下一步动作、责任人和完成时点。若需要管理层决策,再明确可选方案、各自影响和最晚决定时间。
例如,与其写“测试延期两天”,不如写“接口联调尚未完成,导致回归测试无法启动;开发负责人周三前完成联调并提交结果;若周三仍未通过,需决定是否调入支援资源或调整非核心功能范围”。后者才具备推动行动的条件。
以下过程图是建议的操作顺序,不是项目周期或行业效率数据。它强调先把计划输入补齐,再安排日期,最后进入更新和决策闭环。

五、操作步骤与示例:用一个产品上线项目走一遍
1. 先写清楚项目范围和验收结果
下面以“新功能产品上线”为例,场景和数据均为情景模拟,不代表真实客户项目或行业基准。假设项目目标是在约定窗口发布一项新功能,验收条件包括核心流程可用、关键数据校验通过、发布审批完成,以及上线后支持安排就绪。
在排日期之前,团队先确认范围边界:哪些功能本次必须上线,哪些可以后续补充;由谁验收业务流程;数据迁移需要满足什么条件。若这些问题尚未确认,就不应把最终发布日期包装成没有条件的承诺。
2. 拆出阶段、任务、依赖和负责人
接下来把交付结果拆成需求确认、方案设计、开发与自测、数据准备、系统测试、发布审批和正式上线等工作。每项任务写明负责人、计划起止、前置条件和完成标准。负责人与执行者可以不是同一人,但不能出现“团队负责”却没有具体跟进人的情况。

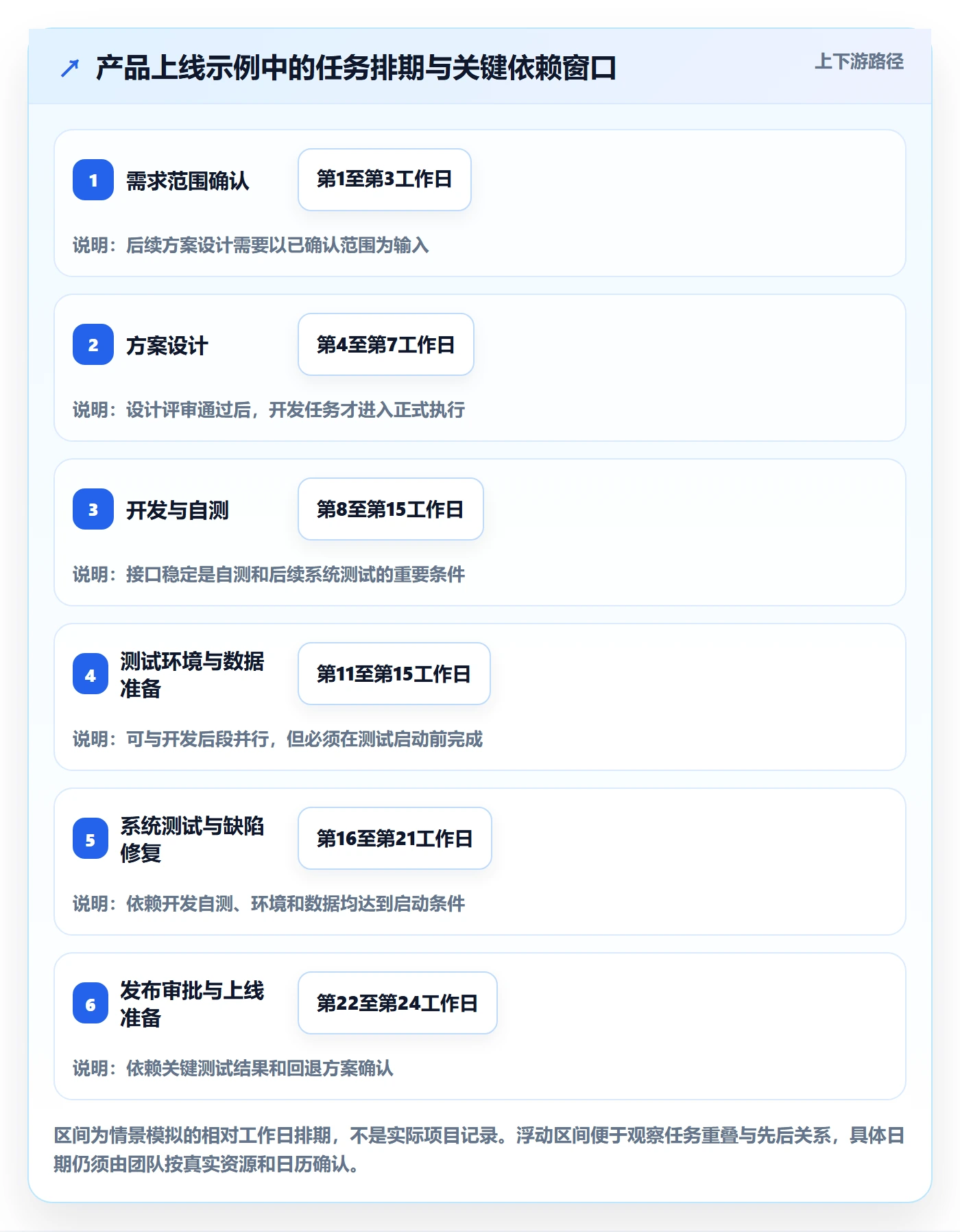

表格中的日期采用相对工作日,只用于展示依赖关系;实际项目应结合组织日历、资源和批准流程换算。这里把系统测试开始设置为依赖开发自测和测试环境准备,而发布审批依赖关键用例通过,这样延期影响能够沿实际工作链检查。
| 任务 | 计划时长 | 主要前置条件 | 完成标准 | 建议责任角色 |
|---|---|---|---|---|
| 需求范围确认 | 3个工作日 | 业务目标和关键用户场景已提出 | 范围清单和验收条件获确认 | 业务负责人 |
| 方案设计 | 4个工作日 | 需求范围已确认 | 关键流程、接口和风险评审完成 | 产品与技术负责人 |
| 开发与自测 | 8个工作日 | 方案评审完成,开发环境可用 | 功能完成,自测问题达到约定标准 | 开发负责人 |
| 测试环境与数据准备 | 5个工作日 | 测试需求已知,环境资源可用 | 环境可访问,测试数据经核验 | 测试与数据负责人 |
| 系统测试与缺陷修复 | 6个工作日 | 开发自测完成,测试环境和数据就绪 | 关键用例通过,阻断级问题已处理 | 测试负责人 |
| 发布审批与上线准备 | 3个工作日 | 关键测试结果完成,回退方案就绪 | 审批通过,值守与回退安排确认 | 发布负责人 |
| 正式上线与观察 | 2个工作日 | 发布审批通过 | 上线检查完成,异常处理责任明确 | 项目负责人 |
3. 检查哪些任务可以并行,哪些必须等待
在这个示例里,环境和数据准备可以与部分开发工作并行,但测试执行需要开发自测达到约定条件。若把所有任务都串行,可能无谓拉长周期;若把测试提前到环境与数据未就绪时,又可能让团队把时间消耗在等待和反复准备上。
因此我会区分三个状态:已满足开始条件、可以提前准备但不能正式验收、必须等待前置结果。项目团队在维护时,应把这些状态表达清楚,而不是只靠任务条的重叠来猜测工作是否真正可并行。
4. 设基线,再记录当前预测和实际结果
计划获批准后,保留关键任务的基线日期和里程碑。执行过程中,若接口确认晚于计划,不要直接把所有后续任务日期往后推,再把新日期当成原计划。先判断接口是否阻塞开发、测试或数据准备;如果部分工作仍可推进,应保留并行安排,只有确认受到影响的任务才调整预测。
如下列模拟项目,接口确认比原计划晚两个工作日,团队检查发现测试环境准备仍可并行,但开发自测必须等待接口稳定。新的动作是先安排接口问题专项确认,再在约定日期复查测试启动条件。示例结果只是说明如何做影响分析,不意味着两天延误必然只影响两天。

5. 延误发生时,按影响链而不是颜色处理
假设接口确认晚了两个工作日,项目负责人先确认接口是否是开发自测的必要条件,再核实测试准备能否继续并行,接着判断系统测试窗口是否会被压缩。如果测试窗口仍可通过调配环境或提前准备用例守住,就不必立即更改最终上线日期;如果关键测试时长已经无法满足质量要求,则应把日期或范围调整提到决策层面。
管理层需要看到的选项可以是:维持范围并调整日期;维持日期并削减可延后范围;投入额外资源但评估新增协作成本。每个选项都要说明质量、成本、风险和责任影响。不要把“加人加班”默认当成没有代价的恢复计划。
6. 用一次例会形成闭环,而不是重新讲一遍项目历史
项目例会前由各任务负责人更新状态、预测完成时间和阻塞原因,项目负责人汇总关键变化。会上优先讨论影响里程碑的偏差、跨团队资源冲突和需要裁决的事项;正常推进且没有变化的工作,无须逐项口头复述。
会后将决策写回计划,包括责任人、完成时点和调整理由。若讨论结果改变了基线,保留变更记录;若只是短期预测变化,则更新预测而不抹去基线。这样下次复盘时,团队能分辨是执行偏差、范围变化还是估算假设不成立。
六、管理层如何用时间轴提升判断效率
1. 先看里程碑,再下钻到影响节点的任务
管理层阅读时间轴时,可以先确认本阶段要完成的里程碑,再查看支持该节点的关键任务。若所有工作都铺在一个屏幕里,重要信号容易被大量细节淹没。项目负责人应准备能够筛选的管理视图,而不是把任务压缩到难以辨认。
下钻不是要求管理层逐项管理执行,而是当某个节点存在风险时,快速看到哪些任务构成影响链、负责人是谁、需要什么支持。没有风险时,管理层可以保持在里程碑层面;有风险时再进入相关任务,而不是每次会议都从头检查全部条目。
2. 把“状态颜色”转成明确的问题
颜色适合提醒注意,不适合替代解释。绿色不代表没有风险,可能只是当前预测仍可守住节点;黄色不代表必然延期,可能意味着关键输入待确认;红色也不应只是情绪标签,而要对应具体的超期、依赖失效或交付条件未满足。
组织应定义颜色的触发条件,例如基于关键节点预测偏差、阻塞持续时间或待决策时限来设置规则。具体阈值应由项目类型和组织容忍度决定,不宜照搬别的团队的天数,更不应让不同项目负责人各自解释同一种颜色。
3. 让每个管理问题对应一个可选动作
如果关键任务缺少资源,决策可能是调整资源优先级;如果范围仍不稳定,决策可能是冻结新增需求或拆分发布;如果外部审批不确定,可能需要指定升级路径和最晚确认时间。管理层看图的终点不是“知道项目有问题”,而是知道可以采取哪些措施、各自有什么代价。
在汇报材料中,我建议把“偏差”与“待决策事项”分开呈现。前者说明现状与影响,后者列出选项、建议方案、决定人和最迟决策时间。这样能减少会后反复追问,也避免把尚未授权的方案误写成已经批准的变更。
4. 衡量效率看闭环质量,不单看会议时长
团队可以记录几项内部运营指标:从偏差被发现到责任动作明确的时间;跨团队阻塞的平均持续时间;计划变更是否注明原因;里程碑预测变化后是否及时通知相关方。这些指标不等于项目最终成功率,但能帮助发现管理机制是否在运转。
下面的数据是团队可采用的示意性跟踪口径,并非外部调查结果。建议先连续观察几个项目周期,再依据团队基线设目标,不要直接把示例数值当成考核标准。

七、不同项目阶段的行动建议与取舍
1. 范围还在探索时:保留方向,不伪造精确日期
新产品探索、技术验证或需求尚未稳定的项目,早期时间轴应突出假设、验证任务和决策关口。可以先明确近期工作和下一次范围确认时间,对远期日期使用区间或标注待确认条件。此时强行承诺细到每天的排期,容易让团队把变化当成失控,而不是合理的探索结果。
取舍重点是:少一点远期精确度,换取更真实的近期可执行性。探索阶段并非不做计划,而是把计划重心放在“何时获得什么证据、谁来判断是否继续”,而不是提前假设所有后续路径都已确定。
2. 范围相对稳定时:提高依赖和资源冲突的可见度
进入明确交付阶段后,重点从验证假设转向控制任务衔接。团队应核对关键路径、人员负载、外部等待和环境准备,尤其要关注同一位关键人员是否被多个任务同时占用。甘特图显示的是时间安排,不一定自动反映资源冲突;资源紧张时,应配合资源视图或单独的人员负荷检查。
取舍重点是:不要为追求一张图承载所有管理信息。任务排期、资源负荷、风险台账可以相互关联,但分别呈现通常更清楚。若一张屏幕需要同时显示日期、负责人、预算、风险、审批和详细备注,阅读者往往很难抓住真正需要处理的异常。
3. 临近上线时:减少无效更新,盯紧不可逆节点
临近发布时,关键环境、数据核验、发布审批、回退准备和支持值守等节点的变化可能快速影响上线决定。此阶段可以提高关键任务的检查频率,但不代表所有工作都要高频刷新。优先更新会影响发布窗口或质量门槛的事项,并明确谁有权暂停发布、谁负责确认恢复条件。
取舍重点是:可靠性优先于表面准时。若质量门槛尚未满足,不能只为守住日历日期而把未完成事项标成通过。日期是计划约束,验收条件则是交付底线;两者冲突时,应让决策者看清风险后明确取舍。
4. 多项目并行时:统一口径,但不强迫项目任务完全同构
多个项目需要管理层横向查看时,应统一项目状态定义、里程碑字段、风险升级方式和变更记录口径。项目的具体任务结构仍可因产品、研发、实施或运营场景而不同。强行要求所有项目使用完全相同的任务模板,容易造成字段齐全却没有业务含义。
取舍重点是:统一管理语言,不统一所有工作细节。管理层需要比较项目健康度时,应比较相同定义的里程碑、风险和预测指标;执行团队则保留适合自身业务的任务拆解方式。
5. 选择工具时:先判断管理机制,再看功能清单
若团队人数少、依赖简单、项目周期短,电子表格或轻量工具可能已经够用;若存在多团队协作、复杂依赖、权限隔离、历史追踪和管理视图需求,才需要评估更完整的项目管理平台。选型之前,先用一个真实项目验证:任务能否快速更新、基线与预测能否区分、关键变更是否留痕、管理层是否能按角色查看。
对于中大型企业及100人以上组织,评估重点通常还包括部署方式、权限与数据治理、跨团队协作、系统集成、迁移成本和长期维护能力。PingCode面向中大型企业及百人以上组织的产品定位、私有化部署能力及Jira平滑迁移支持,可作为评估候选时的核对项;具体功能范围、版本条件和迁移路径应以当前官方资料和实际验证为准。
“国产替代不二选择”属于绝对化宣传表达,不适合作为严谨的选型结论。是否适合,应通过需求清单、数据安全要求、迁移演练、权限验证、用户试用和总拥有成本评估来决定。真正稳妥的替代方案不是口号,而是关键数据迁得出、核心流程跑得通、团队愿意持续维护。
6. 组织成熟度不同,更新机制也要不同
刚开始可视化管理的团队,先要求关键任务有人负责、日期有依据、异常有动作;已经形成稳定节奏的团队,再逐步增加基线对比、跨项目依赖和资源分析。一次性要求所有团队填满复杂字段,常见结果是字段被机械补齐,却没人相信其中的数据。
取舍重点是:先建立最低可用的管理纪律,再增加精细化能力。每新增一个字段或审批环节,都要回答它将帮助谁做什么判断。如果找不到明确使用者和决策场景,就应考虑是否真的需要纳入时间轴。

八、落地检查清单:从一张图到一套管理动作
1. 制作前检查计划输入
- 项目最终交付物和验收条件是否说清楚?
- 关键任务是否有明确成果,而不是只有“跟进、推进、持续沟通”等动作词?
- 每项关键任务是否有责任人、工期估算依据和开始条件?
- 前置依赖、外部审批、资源约束和并行空间是否经过核实?
- 哪些日期是承诺,哪些是预测,哪些仍待确认,是否区分清楚?
2. 运行中检查信息质量
- 关键状态是否由最接近工作的负责人提供?
- 计划变化是否保留原基线,并记录原因和影响?
- 延期是否沿依赖关系评估,而不是只看颜色或天数?
- 进度百分比是否有一致口径,并与实际成果相互印证?
- 异常是否写明影响、后续动作、责任人和完成时点?
3. 管理会议检查决策闭环
- 是否优先讨论会影响里程碑的风险和跨团队阻塞?
- 待决策事项是否列出选项、代价、决定人和最晚决定时间?
- 会后是否把决策写回计划,并通知受影响的负责人?
- 是否回看上一轮动作有没有按时完成,而不是只讨论新问题?
- 管理层是否能通过一层概览定位风险,再按需查看相关任务?
4. 下一步怎么做
如果团队目前只有任务清单,先选一个正在执行的项目,补齐交付成果、负责人、依赖和关键节点,不要一上来迁移所有历史任务。用一次例会验证管理层能否从时间轴上找到偏差、责任人和待决策事项,再根据卡点调整字段和视图。
如果团队已有甘特图但没人相信,先别急着换工具。抽查几项关键任务,比较计划日期、当前预测、实际完成时间和变更原因;找出最常见的失真来源,是估算、依赖、资源、范围还是更新责任。问题定位之后再改流程,通常比重新画一张图更有效。
我的核心判断是:甘特图的价值不在于把未来画得确定,而在于让计划依据、变化原因和决策责任变得可见。下一步不妨从一条关键里程碑链开始,明确它依赖哪些成果、当前预测是什么、出现偏差由谁采取什么行动。先让这条链真实、可更新、可决策,再逐步扩展到整个项目组合。

常见问题解答(FAQ)
1. 制作甘特图时间轴前需要准备哪些信息?
我之前做计划时,往往先打开表格填日期,后来才发现任务之间的先后关系、负责人和交付标准都没想清楚。我想知道,开始画时间轴前至少要准备什么,才能避免计划看起来完整却无法执行?
先明确项目目标和交付成果,再列出任务、每项任务的完成标准、负责人、预计工期、前置依赖、关键里程碑及日期约束。工期应说明估算依据,例如团队经验或已知工作量;对不确定性较大的任务标出风险,不要把初步估算当成确定承诺。
2. 甘特图的任务依赖和时间安排应该怎么设置?
我在安排项目时间时,经常遇到有些工作可以并行、有些必须等前一项完成的情况。如果把所有任务按顺序排下去,周期可能被拉长;如果都安排并行,又担心忽略真实依赖。
逐项确认任务之间的实际关系:只有前置成果未完成就无法开始的任务,才设置为依赖任务;彼此不阻塞的工作可以并行安排。再结合团队工作日历、资源可用时间和外部审批等约束设置起止日期,并检查关键节点是否被依赖任务影响。
3. 管理层看甘特图时,重点应该关注什么?
我在项目会上发现,管理层通常没有时间逐项检查所有任务,但只看一个整体完成百分比也很难判断项目是否安全。我想知道,怎样呈现时间轴才能帮助管理层更快发现需要处理的问题?
管理层视图优先展示交付里程碑、关键依赖、计划与实际偏差、风险及待决策事项。发现延期时,不只报告晚了几天,还要核对后续任务是否受影响、是否需要资源协调或调整范围,并明确负责人和下一步行动。
4. 甘特图应该多久更新一次,怎样判断进度偏差?
我负责维护项目计划时,担心更新太频繁会增加团队负担,更新太少又会让图表失去参考价值。不同任务的完成百分比也不容易直接比较,我该用什么口径跟踪进度?
根据项目节奏和风险确定更新频率,例如在周例会前更新常规任务,对临近里程碑或高风险任务提高检查频率。统一状态口径,同时记录实际开始和完成日期、剩余工作、偏差原因及影响;判断是否偏离计划时,以基线日期和关键依赖为参照,不要只比较不同任务的完成百分比。
核心关键词
文章包含AI辅助创作:甘特图如何做好时间轴?管理层效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474113
读者评论
文中把计划日期、预测日期和承诺日期区分开来很实用。保留原始基线并记录调整原因,能避免反复改期后无法判断偏差从何而来。
关于进度百分比的提醒比较准确:整体完成度高,不代表上线审批或关键缺陷等交付条件已经满足。管理汇报还应说明剩余工作和阻塞项。
任务粒度不宜一味追求精细,这个判断有操作性。是否需要拆分,可以看能否单独明确负责人、验收结果和管理影响,而不是只看任务时长。
文章强调延期要沿依赖关系评估影响,而非看到红色标记就判断项目延期,这点值得注意。若能同步写出责任人、措施和决策时限,会议更容易形成闭环。
