管理层看到甘特图上“任务完成率已达 82%”,项目却仍可能延期:剩下的任务也许集中在关键路径上,某个依赖交付也许尚未验收,或者团队已经把原计划改过几轮,导致所谓“按期”失去了参照。实际时间流程与规范的重点,不是把更多颜色、百分比和状态塞进图里,而是建立一条可追溯的管理链路:先锁定计划基线,再记录真实发生的时间,持续估算预计完工日,最后让偏差触发明确的决策。
一、先讲结论:管理层要管的是偏差如何改变交付
1. 甘特图不是进度结论,而是决策输入
我判断一张管理层甘特图是否有用,通常先看三件事:计划基线有没有版本记录,未完成任务有没有可信的预计完成时间,重要偏差有没有对应责任人和下一步动作。缺少其中任何一项,图表都可能“看起来很完整”,却无法回答项目是否会按时交付。
管理层不需要逐行审阅所有任务。更有效的视角是从交付日期倒推:哪些里程碑决定最终交付,哪些工作位于关键路径,哪些偏差会传导到下游,哪些只是局部波动。任务数量、颜色和完成百分比只有在这些关系明确后才有解释价值。
2. 管理流程应形成五个连续动作
- 建立基线:确认任务范围、依赖关系、计划起止日期和里程碑,保存批准版本。
- 记录实际:记录实际开始、实际结束、当前状态和剩余工作的判断依据。
- 滚动预测:对未完成任务更新预计完成日期,并检查下游依赖与最终交付预测。
- 识别偏差:区分普通任务偏差、里程碑偏差、关键路径偏差和范围变更。
- 触发行动:明确决策人、措施、完成期限和复核时间,下一周期检查行动是否改变预测。
这五步的顺序不能随意颠倒。比如,若没有稳定基线就先讨论“延期几天”,不同部门很可能各自拿不同版本作比较;如果只录实际完成日期,却不维护剩余工作和预测日期,管理层也只能看到滞后发生了什么,无法判断接下来会发生什么。

3. 先把“事实、估算、决策”分开
实际开始日期和实际结束日期是事实;预计完成日期是估算;“增加两名工程师”或“调整交付顺序”则是决策。三者混在同一个状态栏里,容易让预测被当成事实,也容易让未经批准的计划调整悄悄覆盖原基线。
我建议在管理视图中至少保留三种时间字段:基准开始与结束时间、实际开始与结束时间、当前预计开始与结束时间。已完成任务主要比较基准与实际;进行中任务主要比较基准与当前预测。两种比较回答的问题不同,不能统一用一个“延期天数”代替。
二、背景与真实场景:为什么任务完成率高,交付仍会失控
1. 从局部任务转向交付链路
设想一个跨部门产品上线项目:需求、设计、开发、测试、合规审查和发布准备同时出现在甘特图中。前四个阶段的许多任务已标为完成,但合规审查依赖一份尚未定稿的技术说明;发布准备又必须等审查通过。此时任务完成率可能很高,真正决定发布日期的工作却仍处于不确定状态。
这类情况并不一定意味着团队执行差。它可能反映依赖关系遗漏、验收定义模糊、外部审批周期不稳定,或关键工作直到临近交付才暴露。管理层的判断应从“完成了多少任务”转为“剩余的不确定性是否会影响承诺日期”。
2. 计划时间与实际时间要采用统一口径
一个团队按自然日计算,另一个团队按工作日计算;一个团队以“提交交付物”为完成,另一个团队以“验收通过”为完成。即使表格里都写着日期和百分比,比较结果也可能并不一致。因此,项目启动时应明确工作日历、时区、节假日规则、任务完成定义、状态更新时间和计划变更流程。
对于跨地区项目,还要明确日期采用哪个时区;对于审批、采购等外部依赖,则要分开记录“提交日期”“对方承诺日期”和“实际返回日期”。把外部等待时间算进内部执行工期,可能误导资源判断;完全排除等待时间,又可能低估实际交付周期。
3. 工具能承载流程,但不能替代流程
以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,跨团队项目可以把任务、依赖、里程碑和实际进度集中在同一套协作流程中。其产品方案支持私有化部署,并支持 Jira 平滑迁移;对于有本地化部署、历史数据衔接或国产化替代需求的组织,这些能力可以进入选型评估。
但迁移到平台并不会自动解决基线漂移、状态更新不及时或完成口径不一致。选型时我会重点检查:能否保留历史基线和变更记录,是否支持按角色维护字段,能否建立跨项目汇总视图,数据权限是否符合组织要求,以及迁移后原有任务关系和附件是否可核验。工具选择的价值,应由这些工作流是否真正可执行来验证,而不是由功能清单的长度决定。
4. 更新频率应与决策周期匹配
进度更新没有适用于所有项目的固定频率。两周一个迭代、每日变化的上线项目,可能需要每周多次更新关键任务;周期较长、依赖稳定的建设项目,则可以按周或里程碑更新。原则是:更新频率必须快于管理层作出纠偏决策所需的时间,但不能高到让团队把大部分精力耗在填报上。
如果风险会在三天内传导到发布窗口,月度更新显然太慢;如果任务计划几个月都不会变化,每天要求所有负责人修改日期则可能制造噪声。可以先对关键路径任务和高风险依赖设置较高频率,对稳定的普通任务采用较低频率,再根据实际预测误差调整。

三、常见误区:看起来直观的数字,为什么会误导管理层
1. 把任务完成率当成项目完成率
按任务数量计算的完成率,默认每个任务的重要性相同。一个需要两小时的文档整理任务和一个决定上线日期的系统验收任务,如果都只计作“一项”,汇总比例就会掩盖交付风险。按工时或工作量加权也不总是正确,因为估算本身可能不准确,且不同工作之间存在依赖关系。
因此,任务完成率可用于观察执行面,却不应单独作为项目健康结论。管理层要同时看里程碑、关键路径、当前预测完工日和高风险依赖。若这些信息互相矛盾,应先查明数据定义与依赖关系,不要急着把问题归因给执行团队。
2. 把进行中任务的逝去时间当作完成进度
某任务原计划用十天,目前已经过去八天,不代表它完成了 80%。它可能只完成了一半,也可能已完成大部分但卡在验收。时间消耗、工作量完成和交付物验收是不同维度,不能用“已过工期比例”替代任务完成比例。
对于进行中的任务,至少记录当前状态、剩余工作估算和预计完成日期;对关键工作,还应记录估算依据或阻塞原因。预计日期连续后移时,管理层看到的不是一次性偏差,而是预测可信度正在下降,需要追问原因、依赖和资源约束。
3. 反复改计划,让延期从图上消失
如果团队每次遇到延期都直接把原计划结束日期改成新日期,当前视图会恢复“按期”,但历史计划承诺与实际结果之间的差异也被抹掉了。这样做无法复盘估算偏差,也难以识别长期反复出现的瓶颈。
合理做法是保留原始基线,并在正式审批后建立新版本,记录变更日期、原因、影响范围和批准人。管理视图可以展示当前批准计划,但复盘时仍应能还原原基线、历次预测和最终实际结果。
4. 把红黄绿状态当作分析本身
红色只表示触发了某种规则,不说明风险为什么发生,也不说明该风险是否影响最终交付。若颜色规则没有写明阈值、计算口径和处理责任,同一颜色在不同团队眼中可能含义不同,结果就是“大家都看到了红灯,但没人知道谁要行动”。
每条预警至少应回答四个问题:触发了什么条件、影响哪个里程碑、谁负责分析、何时复核。阈值应由项目治理规则设定,而非套用一个未经验证的统一天数。短周期项目延期两天和长周期项目延期两天,风险含义可能完全不同。
5. 把 SPI 与简单任务完成率混为一谈
挣值管理中的进度绩效指数 SPI 需要计划价值与挣值等数据基础,不能简单等同于“已完成任务数除以计划任务数”。如果组织没有稳定的工作分解、预算或价值度量口径,直接展示一个看似专业的 SPI 数字,可能只是精确外观下的错误比较。
我会先判断组织是否真正采用挣值管理,相关数据是否经过一致的价值确认,再决定是否纳入管理层看板。若当前只需要判断交付日期风险,明确展示基准日期、最新预测日期和里程碑影响,通常比引入不成熟的复杂指数更可靠。

四、专业判断逻辑:指标要有口径、边界和动作
1. 计划偏差与预测偏差分开计算
对已完成任务,可以计算实际结束日期与基准结束日期之差;对未完成任务,则比较当前预计结束日期与基准结束日期。为避免正负方向混乱,组织应统一约定“正数代表晚于计划”或采用明确的标签展示,并说明以工作日还是自然日计算。
例如,计划结束日为 6 月 14 日,实际结束日为 6 月 17 日,若采用工作日口径,且期间没有非工作日,则实际结束偏差为晚 3 个工作日。未完成任务若预计 6 月 19 日结束,相对基准同样晚 5 个工作日;但这只是当前预测,不是最终实际延期。
2. 里程碑按期率必须说明分母
一种可操作的口径是:统计周期内已到期的里程碑中,按批准规则按期完成的数量,占同周期到期里程碑总数的比例。公式可以写为“按期完成里程碑数 ÷ 到期里程碑总数 × 100%”。未到期、正式取消或已批准变更的节点如何处理,应提前规定,避免各团队采用不同分母。
里程碑按期率适合做阶段性观察,但它不能说明每个节点的重要性,也不能代替最终交付预测。若低重要性节点很多、关键交付节点很少,单纯计数可能高估项目健康度。可以在管理层视图中单独突出关键里程碑,并把一般节点按期率作为辅助指标。
3. 关键路径偏差比普通任务偏差更需要升级
任务延期是否影响最终交付,取决于依赖关系、可用浮动时间、并行工作和资源约束。普通任务晚三天,可能被后续缓冲吸收;关键路径任务晚一天,也可能直接推迟项目结束日期。关键路径必须依据当前网络计划和依赖关系计算,不能仅凭甘特图里一条红色任务判断。
我会把“任务偏差”与“交付影响”分成两个字段:前者说明某项工作比基准晚多少,后者说明它是否改变关键路径、里程碑或最终完工预测。这样,管理层可以优先处理影响较大的少数任务,而不是把所有延期任务按天数从高到低排列。
4. 预警阈值由项目约束决定
一个需要在固定窗口上线、且外部审批周期不可压缩的项目,对里程碑偏差可能需要更早升级;一个内部可分阶段交付的项目,则可以允许部分任务偏移,只要范围和最终承诺不变。阈值应结合交付窗口、可用缓冲、依赖强度、风险承受度和决策周期制定。
不妨采用两级或三级预警,但规则必须能执行。例如,黄色表示预计日期出现变化,负责人需说明原因并更新影响分析;红色表示预计变化影响关键里程碑或最终交付,需要项目负责人提出备选方案并提交决策。具体触发条件由组织治理制度确定,不应把示例阈值包装成行业标准。
5. 指标字典比指标数量更重要
同一个“按期率”,如果一个部门按任务数计算,另一个部门按里程碑数计算,汇总到管理层看板就没有可比性。每项指标都应有名称、公式、统计范围、时间口径、数据责任人、更新频率、排除规则和适用边界。指标字典不是文档负担,而是确保同一数字被同一种方式理解的基础。
| 指标 | 建议口径 | 主要用途 | 使用限制 |
|---|---|---|---|
| 实际结束偏差 | 实际结束日与基准结束日的工作日差 | 复盘已完成任务的计划准确性 | 只对已完成任务计算,须保留基线版本 |
| 预计完工偏差 | 当前预计结束日与基准结束日的工作日差 | 观察未完成任务和交付预测 | 属于预测值,需记录更新时间和估算依据 |
| 里程碑按期率 | 按期完成的到期里程碑数 ÷ 到期里程碑总数 | 管理层快速观察阶段节点兑现情况 | 必须定义取消、变更和宽限规则 |
| 关键路径受影响任务数 | 当前对关键路径或最终日期产生影响的任务数量 | 识别需要优先协调的依赖和资源问题 | 依赖关系和计划需及时维护 |
| 预测稳定度 | 同一任务多次预测日期变化的次数或累计工作日差 | 识别持续乐观或反复变更的估算 | 需固定统计窗口,并区分范围变更导致的变化 |

五、具体案例:用一组情景模拟数据读出真正的交付风险
1. 案例假设与数据口径
下面用一个虚构的企业系统上线项目说明管理层如何读图。项目共有三项关键里程碑:核心功能冻结、集成验收、正式发布。基线日期分别为 5 月 10 日、5 月 24 日和 6 月 7 日。所有日期按工作日口径观察,项目团队每周更新一次预测;以下数字是情景模拟,不是企业实测或行业平均值。
| 里程碑 | 批准基线 | 当前实际或预测 | 偏差 | 状态判断 |
|---|---|---|---|---|
| 核心功能冻结 | 5 月 10 日 | 实际完成 5 月 10 日 | 0 个工作日 | 按基线完成 |
| 集成验收 | 5 月 24 日 | 预测完成 5 月 29 日 | 晚 3 个工作日 | 预测偏差,尚未形成实际结果 |
| 正式发布 | 6 月 7 日 | 预测完成 6 月 12 日 | 晚 3 个工作日 | 预计影响最终交付,需要验证缓冲 |
这个项目不能因为第一个里程碑准时,就直接判定整体健康;也不能因为后两个节点预测晚三天,就立即认定发布一定延期。关键问题是:集成验收是否在当前关键路径上,发布前有没有可用缓冲,晚到的工作能否并行处理,预测变化来自新增范围、缺陷返工还是外部依赖。
2. 把日期差异还原成因果链

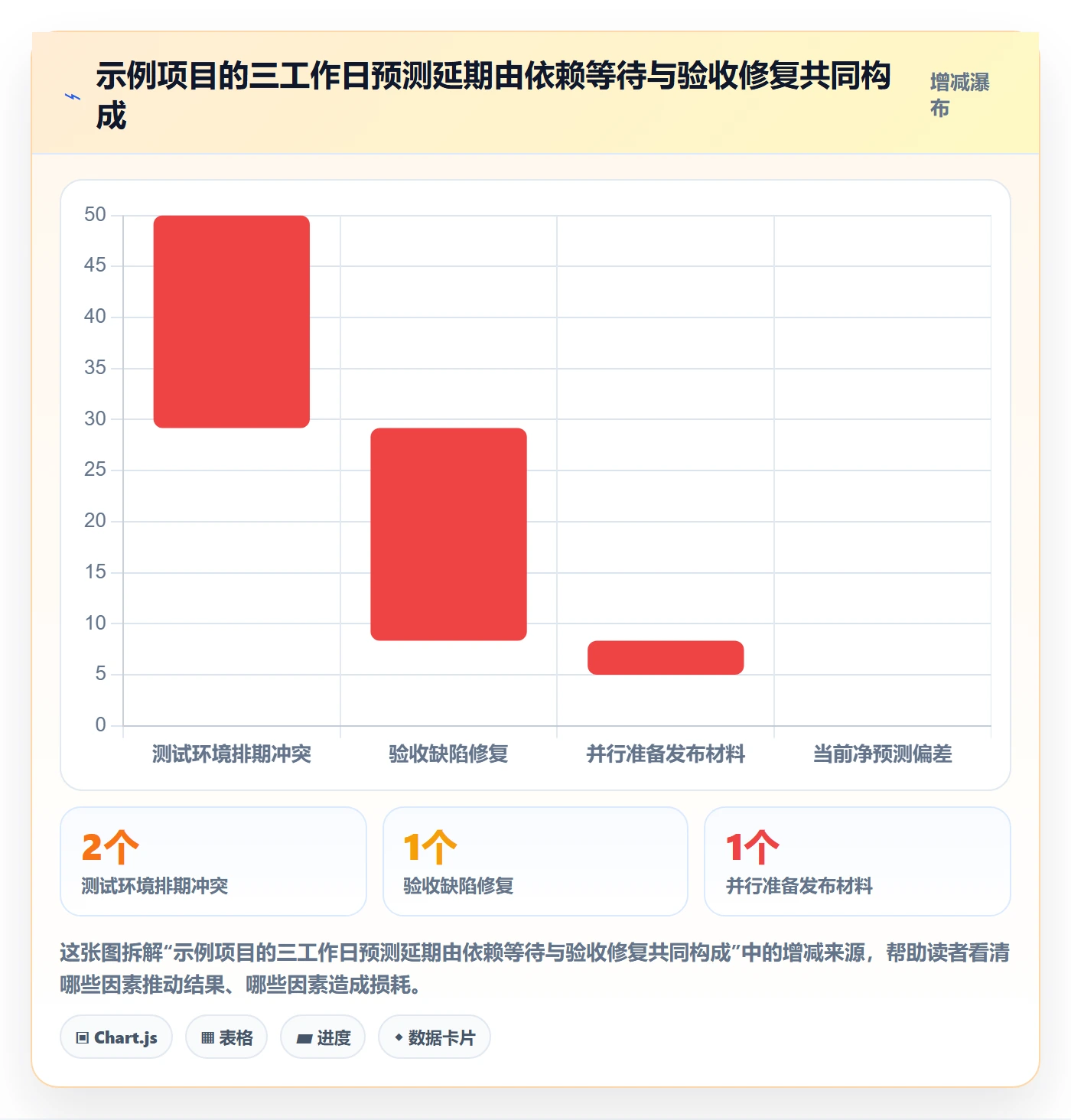

进一步查看任务关系后,发现集成验收依赖一项接口联调,而接口联调因测试环境排期冲突,预计晚两天;剩余一天来自验收缺陷修复。发布准备中的培训材料可以与缺陷修复并行,但正式发布审批必须等待验收通过。因此,真正影响交付的不是所有延期任务,而是接口联调、验收通过和发布审批之间的串行链路。
此时,我不会仅要求团队“加快进度”,而会确认是否能调整测试环境时段、安排接口负责人提前完成可独立验证的部分、让审批材料并行准备,并明确不能降低的验收标准。每项措施都要有负责人和复核时间;如果下一次预测仍未改善,管理层就需要评估调整发布窗口或缩小本次交付范围。
3. 用预测轨迹判断风险是在收敛还是扩大

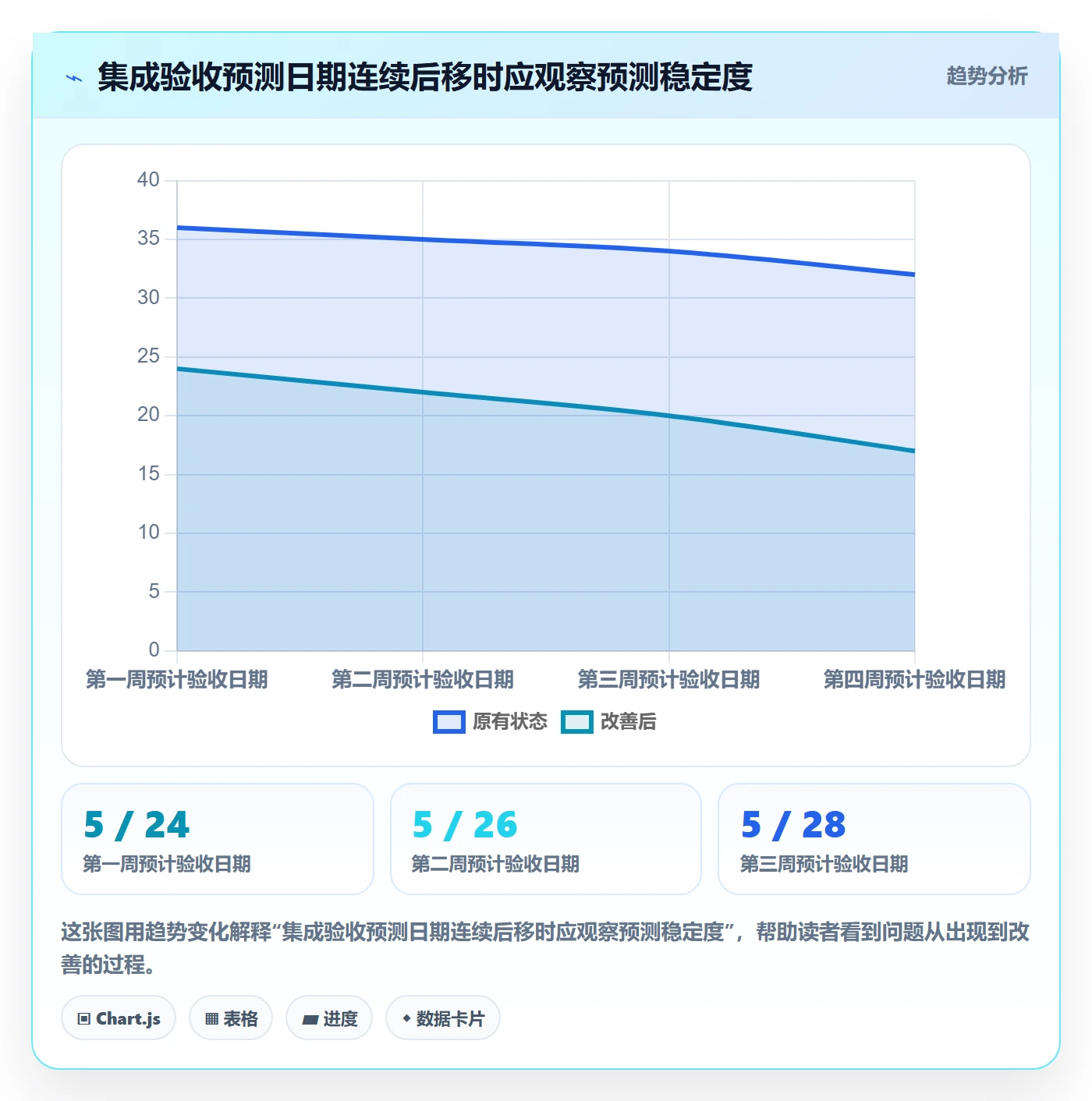

单次预测日期只能说明当前判断,连续多个周期的预测变化更能揭示风险趋势。假设集成验收的预测结束日期连续三周从 5 月 24 日移到 5 月 26 日、5 月 28 日和 5 月 29 日,管理层应追问每次移动的原因是否新增、是否有事实支撑,以及团队是否在低估剩余工作。
如果措施实施后,预测从 5 月 29 日回到 5 月 27 日,并且关键路径恢复可控,风险可能在收敛;如果日期继续后移,即使任务完成百分比上升,也说明预测能力或依赖管理仍有问题。趋势判断不能取代项目负责人的专业估算,但可以帮助管理层发现“看似进展、预测却持续恶化”的反常信号。

4. 复盘时既看结果,也看预测质量
项目结束后,除了复盘是否准时交付,还应比较各阶段的预测日期与最终实际日期。若最终晚三天,但团队从早期就稳定预测晚三天,说明交付承诺可能需要更早调整;若直到最后一周才突然预测晚三天,则意味着风险发现较晚。相同的延期结果,管理改进方向可能完全不同。
建议按任务类别和项目阶段复盘预测误差,例如统计关键任务预测日期的平均偏差、连续改期次数、变更来源和验收返工比例。样本较少时不宜据此评价个人绩效;更适合先用来发现估算规则、依赖确认或审批流程中的系统性问题。

六、不同情况下的行动建议:让预警对应具体责任
1. 普通任务延期,但关键路径和里程碑未受影响
如果任务确有偏差,但有足够浮动时间,且没有影响下游交付,项目负责人可以在团队层面处理。管理层应要求记录原因和预计恢复日期,而不必对每项小幅波动立即升级。此类任务仍需观察是否重复出现,尤其要留意多个“非关键”延期是否逐渐挤占同一段缓冲。
要避免把“未影响最终日期”理解为“不需要管理”。如果某类任务反复延期,可能说明估算偏乐观、输入条件不稳定或资源分配存在冲突。短期看它没有改变交付日期,长期却可能在下一个依赖节点集中暴露。
2. 关键路径任务延期,但最终交付仍有缓冲
此时应立即更新网络计划和预测日期,核实剩余缓冲来自哪里、是否确实可用,以及是否被多个任务重复占用。项目负责人可以比较资源调整、任务并行、缩短等待或重新排序等方案,但不能只通过压缩测试、审查或验收时间来制造表面恢复。
管理层需要看到方案的代价与风险:增加资源是否会有交接和磨合成本,压缩顺序是否会增加返工,调整窗口是否会影响客户或其他项目。只有在关键依赖和交付标准明确后,才适合批准赶工方案。
3. 里程碑预测持续后移,且影响外部承诺
当预测变化可能影响客户通知、监管节点、供应商协同或业务上线窗口时,不应等到“确认延期”才沟通。项目负责人应准备至少一个维持范围调整计划和一个调整日期方案,说明各自的成本、质量风险、资源需求与决策截止时间。
此类升级需要管理层做取舍,而不是只要求团队给出“保证按期”的口头承诺。若组织决定维持原日期,应同步确认是否接受范围变化、增加资源或承担更高风险;如果这些条件都不成立,就应正视日期调整的可能性。
4. 计划频繁变更,导致基线失去可信度
先暂停把最新计划直接覆盖到历史版本,开展一次基线治理检查:变更是否经过批准,任务范围是否发生变化,日期变化是业务决策还是执行偏差,原始承诺是否还能用于复盘。不要把所有新日期都视为“计划更新”,应区分正式范围变更、资源变化、估算修正和风险实现。
若原始基线因重大范围变化已经不再适用,可以批准新的管理基线,但应保留原始版本,并明确新版本从何时起用于未来管理。这样既能让团队使用现实可行的计划,也能避免历史绩效被重新书写。
5. 数据完整性不足,状态更新长期滞后
如果负责人经常只填百分比,不更新剩余工作、预计日期或阻塞原因,先减少必填字段,确保关键数据有人负责,而不是继续增加表单。可以从关键路径和里程碑任务开始试行:固定更新日、指定责任人、明确何种变化必须即时上报,再逐步扩大范围。
当汇总数据与一线实际明显不符时,管理层应优先检查数据流程和完成定义,而非马上把问题归结为个人不配合。数据质量需要通过合理的更新负担、清晰的字段规则和反馈闭环来建立。

七、不同情况下的取舍:速度、成本、范围与可信度
1. 追求更快更新,还是降低团队填报负担
更高频率的更新可以更早发现偏差,但也会增加负责人维护数据的时间。如果任务每天都在变化、延迟会迅速影响下游,就值得提高关键任务的更新频率;如果工作稳定、管理决策周期较长,则按周更新可能足够。我的取舍原则是:把高频更新留给可能改变决策的字段和任务,不要求所有信息以相同频率刷新。
判断是否值得提高频率,可以观察过期状态的比例、首次风险发现时间和每周更新耗时。如果更新更频繁,但管理动作没有更早发生,说明流程可能只增加了填报,没有改善决策。
2. 赶工,还是调整交付日期
赶工能否奏效,取决于工作是否可以并行、增加资源是否能缩短关键路径,以及质量验证是否仍然充分。对于高度依赖单一专家的任务,增加人手未必缩短时间;对于可并行准备的工作,提前组织资源可能有效。任何赶工方案都应写明潜在返工、协同成本和质量风险。
调整交付日期不等于管理失败。有时更早更新承诺,能减少下游团队按错误日期安排资源的损失;有时则需要维持固定窗口,通过缩小本次范围保住关键价值。管理层需要选择损失最小、风险透明的方案,而不是把原日期当作不可讨论的事实。
3. 展示单一综合分数,还是保留关键指标组合
综合健康分数便于快速扫描,但容易掩盖组成部分:一个高分可能由大量普通任务按期拉高,覆盖了一个关键里程碑的严重风险。管理层若采用单一分数,应能展开查看构成指标、权重与阈值,并保留关键路径和交付预测等不可被平均掉的信息。
如果组织尚未形成稳定指标口径,我建议先采用少量可解释的核心指标,而不是急于设计复杂的项目健康评分。能被不同团队稳定计算、能触发明确行动的三个指标,通常比无法解释的十项打分更有管理价值。
4. 集中统一流程,还是允许项目有差异
跨项目汇总需要统一关键字段、日期口径和变更记录,否则无法比较;但不同行业、交付类型和治理要求也确实存在差异。可统一的是数据字典、基线版本规则、关键里程碑定义和升级机制;可按项目调整的是更新频率、预警阈值、任务粒度和补充字段。
用同一套模板管理所有项目,看起来便于治理,实际可能让复杂项目信息不足、简单项目填报过重。更稳妥的做法是制定统一的最小治理框架,再允许项目按风险和交付模式增加必要字段,同时避免随意改变核心口径。

八、落地规范:把甘特图管理变成可持续的周例行机制
1. 项目启动时确认最小字段
每个纳入管理的任务至少应有唯一标识、负责人、基准开始与结束日期、依赖关系、状态、实际开始日期和当前预计完成日期。关键任务还应记录剩余工作、阻塞原因和验收条件。字段越多不一定越好;如果字段没有具体用途或责任人,就不应为了“看起来全面”而强制填报。
对里程碑,要明确它代表的业务结果,而非仅仅是日历上的一个点。例如“集成验收”应说明由谁验收、满足什么条件、证据存放在哪里。否则,任务负责人可能认为已提交就算完成,业务方则认为验收通过才算完成。
2. 每个更新周期按同一顺序检查
- 负责人先更新任务状态、实际日期、剩余工作和预计完成日期。
- 项目经理检查逾期未更新任务、日期变更和新出现的依赖风险。
- 对受影响里程碑重新计算预测,并核对关键路径与缓冲。
- 管理例会只讨论需要决策的偏差、方案和跨团队阻塞。
- 会后记录责任人、措施、截止日期和下次复核条件。
例会的价值不是把每个任务重新念一遍,而是让不同团队对同一个预测和决策形成共识。如果项目状态信息已经齐全,会议应把时间留给资源冲突、范围取舍和跨部门依赖,不要让管理层现场补录基础数据。
3. 设立数据责任人与变更审计
任务负责人负责更新一线事实和预测;项目经理负责核对依赖、汇总偏差和维护会议决策;项目治理或项目管理办公室负责统一指标口径、基线版本和跨项目汇总。角色可以因组织规模不同而合并,但职责不能无人承担。
对正式基线变更,应记录原日期、新日期、变更原因、影响任务、批准人和生效时间。每次预测变化不一定都需要审批,但正式基线调整必须留痕。这样既不妨碍团队滚动估算,也能防止滚动预测被误当作新的承诺。
4. 先试点,再扩大管理范围
如果组织尚无成熟进度规范,可以选择一项跨部门、依赖关系较多但规模可控的项目试点,运行四到六个更新周期。试点期间重点观察状态更新及时率、关键任务预测变化、里程碑预警提前量和例会决策耗时,而不是马上追求漂亮的仪表盘。
试点结束后,收集团队对字段负担、预测准确度和预警有效性的反馈,删掉无人使用的字段,补充确实影响决策的信息。若平台需要迁移数据或做权限配置,应同步验证历史版本、依赖关系、附件、字段映射和用户权限,避免上线后发现过去的进度记录无法复原。
5. 管理层每周检查清单
- 当前管理视图使用的是哪个批准基线版本?
- 关键里程碑是否有实际状态或可信的预计日期?
- 进行中关键任务的剩余工作和预测依据是否更新?
- 预测日期是否连续后移,变化原因是否逐次记录?
- 偏差是否改变关键路径、缓冲或最终交付日期?
- 纠偏措施是否明确责任人、期限与复核条件?
- 范围或日期变更是否有批准记录,旧基线是否保留?

九、最后的判断:不要问图表是否漂亮,要问预测是否改变了行动
1. 一张可管理的甘特图必须能回到事实
我对管理层甘特图的最终判断很简单:能不能从当前日期追溯到基线版本,能不能分清已经发生的实际时间和仍在变化的预测,能不能解释偏差如何影响里程碑与交付。如果只能看到完成百分比和颜色,却无法说明数据来源与变更原因,这张图还不是可靠的管理依据。
2. 下一步从三个动作开始
- 选一个真实项目:检查现有甘特图的基线版本、任务依赖和预计完成日期是否齐全。
- 统一三项口径:明确实际完成定义、工作日或自然日规则、里程碑按期率分母。
- 建立偏差闭环:为影响关键路径或外部承诺的偏差指定决策人、行动期限和复核日期。
甘特图的管理价值,不在于把所有进度都变成红黄绿,也不在于用一个指数替管理层作决定。它真正的价值,是让计划、实际、预测和行动之间保持可追溯:发生了什么,接下来可能发生什么,组织现在能做什么,以及做完之后风险是否真的下降。把这条链路建起来,管理层看到的才不只是时间表,而是可验证、可讨论、可调整的交付判断。
常见问题解答(FAQ)
1. 管理层用甘特图对比计划与实际时间,应该先统一哪些口径?
我在项目汇报中经常看到同一任务的计划日期和实际日期采用不同算法,导致偏差看起来很大或很小。尤其是跨部门项目,有人按自然日统计,有人按工作日统计,我不知道应该先统一什么。
先确认基准计划版本、工作日或自然日口径、任务完成定义和更新频率。对已完成任务,记录实际开始与结束时间;对进行中任务,记录当前状态和预计结束时间,并与未被覆盖的基准日期比较。若计划变更,应保留原基线、变更时间和原因。
2. 管理层甘特图应该关注哪些进度指标?
我需要向管理层汇报项目进度,但逐项念任务完成百分比很难说明项目是否真的按计划推进。项目包含多个里程碑和任务依赖时,我想知道哪些指标更能支持决策。
优先关注里程碑按期率、关键路径任务偏差、预计完工日期与基准日期的差值,以及偏差是否连续扩大。里程碑按期率可按“按期完成的到期里程碑数÷到期里程碑总数”计算,并事先约定取消、未到期和延期节点如何处理。任务完成百分比可作补充,但不能替代依赖关系和最终完工预测分析。
3. 甘特图中的任务延期,达到什么程度才需要升级处理?
我负责的项目里,有些任务晚了一两天但不影响交付,有些任务只晚一天就会卡住后续工作。统一设一个延期天数阈值似乎不合适,我想知道该怎么判断是否需要升级。
不要只按延期天数设置通用阈值。先判断任务是否位于当前关键路径、是否影响里程碑或下游交付,再结合项目约定的容忍范围和预计完工日期变化决定升级;达到约定条件时,明确责任人、纠偏动作和复核日期。关键路径应依据任务依赖关系和当前计划计算,不能仅凭图表颜色判断。
4. 管理层甘特图的实际进度应该多久更新一次?
我发现周会上看到的甘特图有时已经过时,任务负责人更新的时间也不一致。更新太频繁会增加填报负担,更新太慢又可能错过处理风险的时机。
按项目节奏和决策需要设定固定更新周期,例如每周更新一次,并在里程碑临近或出现重大阻塞时及时补报。每次更新至少记录任务状态、实际开始或结束时间、预计结束时间及阻塞原因;管理层复核偏差后,应跟踪纠偏措施是否按时完成,而不是只刷新图表。
核心关键词
文章包含AI辅助创作:实际时间流程与规范:管理层甘特图流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473929
读者评论
把基线、实际记录和滚动预测分开,确实能避免把尚未兑现的预测误当成实际结果,尤其适合计划经常调整的项目。
任务完成率高但关键路径未完成的例子很有代表性。管理层关注里程碑和最终预测,比单看任务数量更能判断交付风险。
工作日、自然日、时区和验收口径若未统一,偏差数据就很难横向比较。项目启动时先约定这些规则很有必要。
保留原始基线和历次变更记录有助于复盘;直接改掉计划日期虽然能让图表看起来正常,却会掩盖承诺与实际的差异。
预警颜色需要对应责任人、措施和复核时间,否则红黄绿只是展示状态。按项目约束设置阈值,也比套用统一天数更合理。
