管理层最常遇到的排期问题,不是甘特图里有没有日期,而是上游交付晚了三天,究竟会不会拖到上线、谁应当提前发现、需要谁在什么时候做决定。依赖关系落地的重点,不是把任务连成一张复杂的网,而是把会影响里程碑的前置条件、责任人和应对动作放到同一个管理视图里。本文用一个明确标注为情景模拟的跨部门项目,拆解从识别依赖到管理层决策的做法;所有案例数字仅用于演示,不代表行业统计或真实项目成效。
一、先说结论:管理层要管关键依赖,不是逐项盯任务
1. 甘特图是决策界面,不是进度装饰
甘特图能把任务放到时间轴上,也能显示任务之间的先后关系。但图表本身不会催交付、确认接口或协调资源。只有当每条关键依赖都能回答“谁提供、谁接收、什么算完成、最晚何时需要、延误影响什么”,它才真正支持管理。
我建议管理层视图从业务里程碑往回看,而不是从所有执行任务往上堆。比如先明确“试点客户验收”“正式上线”这样的节点,再检查节点前必须完成哪些交付、审批和验证。团队可以保留详细任务清单,管理层则只看影响决策的路径、风险和例外。
判断一条依赖是否进入管理层甘特图,可以用一个简单标准:如果它延误会改变关键里程碑、需要跨团队协调,或必须由管理层决定资源和范围,就值得展示;否则优先留在执行层。
2. 依赖管理要落到四个对象
一条可执行的依赖关系,至少要关联四个对象:前置交付物、提供方、接收方、验收条件。单独画一条从任务 A 指向任务 B 的线,只说明了顺序,却没有说明交付责任,也无法判断任务 A 是否真的完成。
例如,“数据准备”依赖“业务规则确认”,不能只写两个任务名称。更有用的描述是:业务负责人在某日之前确认字段口径;数据团队据此生成样例数据;产品和测试按约定字段清单验收。这样一来,管理层看到的不是模糊的等待,而是可以跟进的交接。
3. 先管理“会传导”的风险
不是每个延误都会影响最终日期。某项任务即使延期,只要后续工作可以并行、存在替代路径或还有可用缓冲,管理层未必需要马上介入。相反,一个持续时间不长、却卡住多个后续团队的审批或接口确认,可能更值得优先处理。
我通常先问三个问题:这条依赖是否连接关键里程碑?延误会传给几个后续任务?解决它是否需要跨部门协调或取舍?三个问题里有两个答案为“是”,就应进入管理层的风险视图;否则可以先由项目负责人在执行层闭环。

二、为什么排期表看起来完整,项目仍可能无法按时交付
1. 日期写全,不等于条件准备好了
项目计划常常有开始日期、结束日期和负责人,但这不意味着任务具备开工条件。开发任务可能在等待业务规则,测试可能在等待稳定环境,供应商实施可能在等待网络权限。若这些前置条件没有被写进计划,团队看到的只是“任务尚未开始”,管理层看到风险时往往已经很晚。
这也是为什么我不把甘特图中的“计划开始日”直接等同于“可开工日”。计划日期是排期假设,开工条件是事实检查。两者不一致时,应先记录缺少的输入和责任人,再讨论是否需要调整日期,而不是用一个看似精确的开始时间掩盖不确定性。
2. 跨团队交接是依赖信息容易丢失的地方
同一部门内的任务,负责人通常能直接沟通;跨部门交接则容易出现口径断层。上游团队认为“文件已发出”就是完成,下游团队可能认为“字段核对并通过验收”才算完成。若计划只标注一个交付日期,双方就可能各自按不同标准报进度。
管理层不需要替团队定义每个字段,却需要确保关键交接有明确标准。尤其是业务、技术、数据、安全、采购和外部供应方共同参与的项目,依赖关系应写清交付内容、验收人和最晚确认时间。否则,甘特图即便更新频繁,也可能只是把分歧更及时地画出来。
3. 项目延迟不只来自“做得慢”,也来自“等得久”

项目复盘时,团队容易统计任务执行耗时,却较少区分实际作业时间和等待时间。一个任务可能只需要两天完成,但由于缺少输入,日历上跨了两周。若管理者只看任务工期,就会把问题归因于执行效率,而忽略了真正的瓶颈可能是交接、审批或资源排队。
为了看清这类情况,可以把任务历时拆成“实际处理时间”和“等待时间”。这不是为了对个人进行简单排名,而是识别哪类交接反复形成队列。若等待占比明显偏高,优先改进输入质量、决策时限或资源安排,通常比催促执行者更接近问题根源。

三、常见误区:依赖线越多,不代表项目越可控
1. 把所有顺序都画成硬依赖
有些团队把“习惯上先做 A 再做 B”当成必须依赖。例如团队通常等周会后才启动任务,但实际上会议不是必要输入;又或者两个工作可以并行,却因为职责边界模糊被排成串行。依赖关系过多,会把原本可并行的工作压成一条长链,制造不必要的等待。
识别硬依赖时,我会追问:没有前置任务的成果,后续工作是否真的无法开始?如果可以先做准备、使用样例、开展局部验证,或者并行完成不受影响的部分,就不应把整项后续工作锁死。必要时可以拆成“可提前启动的准备任务”和“必须等待的最终验证任务”。
2. 只画关系,不写验收口径
“需求确认”连到“开发开始”,看起来很清楚,但需求确认究竟指需求文档已发出、关键规则已拍板,还是边界条件已经由业务和技术共同确认?没有验收口径,提供方会按自己的完成标准交付,接收方则可能在任务开始后提出新的前置要求。
可以把依赖写成“交付物+责任人+验收人+完成条件”。例如,业务负责人提交已确认的规则清单;产品负责人核对范围和例外场景;技术负责人确认关键接口字段。条目不一定复杂,但要让不同团队对“交付完成”有同一个判断。
3. 把所有执行细节放进管理层视图
一张图如果塞进上百个任务,管理层很难辨认哪些变化需要讨论。任务颗粒度过细还会显著增加更新成本:团队忙于维护计划表,真实协作反而没有改善。管理层视图的目标不是把项目缩小成一张图,而是让影响目标日期的关键链路更容易被看见。
我的做法是保留两层视图:执行层负责工作分解、日常状态和技术细节;管理层视图聚焦里程碑、关键依赖、跨团队交接、资源冲突和待决事项。若一项任务不影响里程碑、不触发管理决策,也没有显著风险,可以不出现在高层视图中。
4. 把“红黄绿”当作风险分析
颜色只能提示状态,不能替代判断依据。“黄色”究竟表示负责人担忧、日期已偏离,还是关键输入尚未确认?如果没有统一定义,不同团队会用同一种颜色表达不同程度的风险,管理层也无法比较和升级处理。
建议把状态与触发条件绑定。例如,绿色表示关键输入已确认且预测仍在目标日期内;黄色表示出现未解决约束,但已有可执行恢复方案;红色表示目标里程碑可能受影响,或需要管理层协调资源、范围或优先级。具体阈值应按项目容忍度设定,不要照搬固定天数。

四、专业判断逻辑:把依赖关系从“前后顺序”变成“决策信息”
1. 先判断依赖类型和约束强度
项目计划中常见的任务关系包括“前置任务完成后,后续任务才能开始”“前置任务开始后,后续任务才能开始”“两项任务需同步完成”等。实际项目不一定只用一种关系,但管理层首先要分清:这是技术或业务上不可绕开的约束,还是团队为了方便管理采用的安排。
如果工具支持依赖类型和提前量、滞后量,项目负责人要确认它们的定义与配置方式;若工具只支持简单的前后连接,也可以在依赖说明中记录额外条件。不要为了让图看起来专业而使用团队无法维护、也无法解释的关系设置。
2. 再判断影响范围,而非只看单项延期天数
某项任务延迟一天,可能只影响一个普通子任务,也可能通过多层交接传到最终里程碑。管理层关心的不是单一任务延了几天,而是延误是否进入关键路径、是否消耗缓冲、是否造成资源冲突,以及有没有替代方案。
因此,依赖分析至少应列出“直接后续任务”和“受影响里程碑”。如果影响范围还不清楚,应先由项目经理或计划负责人补齐链路,再把已确认事实和待验证假设分开标注。不能仅凭一条红色状态,就断言项目必然延期。
3. 用风险信号触发动作,不用风险颜色代替动作
每条关键依赖都应有一个可执行的下一步:谁来确认、何时反馈、需要什么支持、如果未解决将采取什么替代方案。行动最好包含责任人和截止时间,否则风险只是会议记录里的一个名词。
对管理层而言,升级条件也要提前约定。例如:关键输入超过约定日期仍未确认;恢复方案将占用其他项目的稀缺资源;或者预测里程碑超出项目容忍区间。达到条件后,提交影响分析和选项,而不是只报告“进度有风险”。
4. 保留估算区间,不要把不确定性伪装成精确日期
早期项目通常存在需求变化、外部审批、供应方交付和技术验证等不确定因素。把某项工作写成“周五完成”并不意味着团队已经有足够证据保证该日期。计划可以同时记录目标日期、估算区间和信心依据,尤其要区分“团队内部估算”与“已对外承诺”。
如果关键依赖尚未确认,计划日期应视为条件性预测;如果输入、负责人和验收口径均已锁定,日期可信度才相对更高。这样做不是降低承诺,而是让管理层知道哪些日期建立在事实之上,哪些需要先消除假设。

五、案例解析:一个跨部门上线项目怎样把依赖落到图上
1. 案例设定:先把假设说清楚
以下是用于说明方法的情景模拟,不对应真实客户或真实企业数据。假设某组织准备上线一项内部业务能力,涉及业务规则确认、数据准备、接口开发、系统联调、安全检查、验收测试和试点发布。项目目标是在第十二周结束前完成试点验收。
项目团队一开始把每项工作都排进甘特图,计划日期齐全,但管理层无法回答三个问题:业务规则何时最终确认?测试环境由谁准备?安全检查如果发现问题,是否会占用原定发布窗口?项目组因此重新整理关键交付与责任,而不是先换工具或增加图表颜色。
2. 建立管理层可读的依赖清单
下面的任务编号和日期是情景模拟。表格重点不是给出通用工期,而是演示如何让“前置关系”带上交付物、责任方、验收条件和延误后果。实际项目应由执行团队基于工作范围与能力估算时间。
| 节点 | 交付内容 | 提供方 / 负责人 | 接收方 / 验收条件 | 情景模拟的计划窗口 | 依赖影响 |
|---|---|---|---|---|---|
| A | 业务规则与例外清单 | 业务负责人 | 产品、技术确认范围与边界 | 第1,2周 | 未确认会影响接口字段和测试用例 |
| B | 数据字段映射与样例数据 | 数据团队 | 产品、测试按字段清单核验 | 第2,4周 | 样例不稳定会增加联调返工 |
| C | 接口设计与服务开发 | 技术团队 | 数据团队确认字段、测试团队确认可测性 | 第3,6周 | 依赖A的规则边界和B的字段口径 |
| D | 测试环境、账号与权限 | 平台运维 | 测试负责人完成连通性检查 | 第4,6周 | 环境未就绪会造成联调等待 |
| E | 接口联调与问题修复 | 技术、数据、测试共同负责 | 关键流程通过约定的联调清单 | 第7,8周 | 受C、D的交付和验收影响 |
| F | 安全检查与验收测试 | 安全、测试、业务代表 | 高优先级问题关闭,验收条件满足 | 第9,10周 | 问题整改可能挤压试点准备窗口 |
| G | 试点发布与业务验收 | 业务负责人、项目负责人 | 试点范围、回退方案和验收结果确认 | 第11,12周 | 依赖F通过及试点资源到位 |
3. 从表格中识别真正值得升级的约束

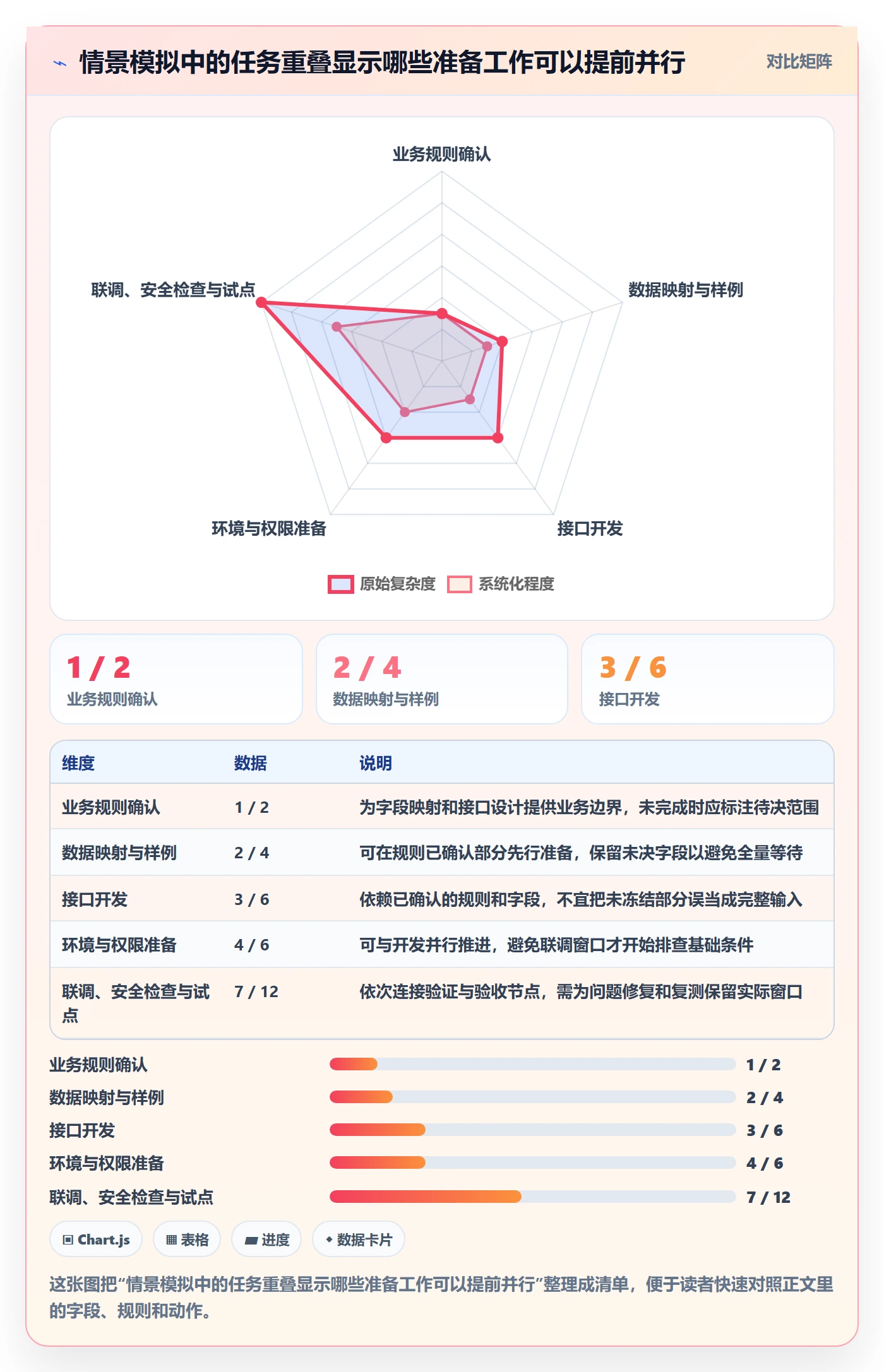

从情景链路看,业务规则确认 A 不只是一个前期任务,它会影响字段映射、接口设计和测试用例;测试环境 D 则可能与开发任务并行准备,不必等到接口开发全部结束才启动。将两者按同样的串行关系处理,会掩盖可以提前开展的准备工作。
另一个需要关注的点是安全检查和验收测试 F。它们安排在试点前,但如果团队把“安全检查开始”误当成“安全检查通过”,就会低估整改时间。管理层应看到检查的开始节点、问题关闭责任、重测安排,以及是否存在影响试点的决策期限。
项目负责人据此把原来的一条笼统依赖拆成三个可管理交接:规则清单确认后锁定关键字段;环境团队按清单提前完成权限和连通性检查;联调结束后才进入安全检查与正式验收。拆分后,团队可以分别跟进不同责任方,而不是等到“联调没开始”才发现环境未就绪。
4. 把风险讨论转成管理选项
假设第4周末,业务规则仍有两个例外场景未决。项目经理不应只汇报“需求延迟”,而要说明它影响哪些字段、哪些开发工作可先行、哪些部分不能冻结,并给出决策截止时间。管理层可以选择优先拍板最影响接口的规则,暂缓低频例外,或明确试点范围不包含尚未确认的场景。
假设第8周联调发现环境权限不稳定,管理层也不必直接要求所有团队加班。先确认问题归属、修复时长和可用替代环境,再比较三种选择:调整联调顺序、临时增加运维支持,或缩小首轮试点范围。每种选择都应写清对目标日期、风险和业务价值的影响。
5. 案例中如何判断“项目仍可控”
在本情景中,项目仍可控并不等于所有任务都按原日期完成,而是关键里程碑预测有依据,偏差有责任人,管理层能在决策窗口关闭前选择方案。反过来,即使甘特图仍显示绿色,只要关键验收条件未确认、风险没有负责人,计划也不能被视为可信。
因此,我更愿意看三类信息:关键依赖是否已确认;风险是否有可执行的恢复动作;决策是否在影响范围扩大前完成。单纯比较“计划完成率”不足以判断依赖管理是否有效,因为它可能奖励按时更新状态,而没有揭示等待和返工。

六、落地流程:从启动会到管理层例会的六个步骤
1. 先定义目标里程碑与管理问题
启动时先明确项目要交付什么、验收由谁负责、哪些日期是目标窗口,以及管理层需要参与哪些决策。不要一上来就导入所有任务。若目标里程碑无法被清楚描述,后续的依赖筛选也就没有判断基准。
2. 从交付物拆任务,而非从部门名单拆任务
部门分工有助于明确责任,但容易形成“各部门都做了事,最终成果仍未闭环”的情况。先按可验收交付物拆任务,再标注负责团队和接收方。每项任务应有清晰输出,避免把“跟进”“支持”“沟通”这类活动直接当作可验收成果。
3. 组织一次跨团队依赖核对
让前置任务提供方和后续任务接收方一起确认关键依赖,逐条核对交付内容、验收条件、日期和责任人。项目经理可以主持,但不应替双方单方面决定“什么算完成”。对暂时无法确认的关系,标注待核实责任人和最晚确认日期。
4. 检查并行机会、资源冲突和缓冲
依赖确认后,再检查是否有任务可以并行、是否存在关键人员在同一时间承担多个高优先级工作、是否为验证和整改留出空间。缓冲应对应不确定性来源,例如外部审批或接口联调,而不应成为无解释的“多留几天”。
5. 约定状态、更新频率和升级门槛
团队需统一状态定义,并指定谁负责更新计划。更新频率由风险和项目节奏决定:高变动项目可以在关键阶段每周多次核查,稳定阶段则可按周更新。重要的不是越频繁越好,而是关键变化出现后,管理视图能及时反映。
升级门槛应在项目早期约定,例如关键交付逾期且没有恢复方案、目标里程碑预测偏离容忍范围,或依赖问题需要跨部门重新分配资源。触发后要求提交事实、影响、选项和建议,不要只把问题转交给管理层。
6. 每次例会聚焦变化与待决事项
管理层例会无需逐条复读所有计划任务。建议先看上次会议以来新增或解除的关键依赖,再看里程碑预测变化、风险影响范围和需要拍板的事项。会议结束时,将决策内容转为负责人、行动和截止时间,并同步回计划视图。

七、不同情况下的行动建议:按项目复杂度选择管理深度
1. 单团队、短周期、低不确定性项目
如果项目由单一团队完成,交付物明确,外部审批少,可以采用轻量做法:只记录关键前置条件、负责人和目标日期,例会快速核对偏差。没有必要为了形式建立复杂的依赖矩阵或每日更新所有任务。
这种情形下,最容易忽视的是“简单项目的隐性外部依赖”。例如账号权限、采购交付或业务验收人不可用。即使项目本身不复杂,只要某项前置条件由团队外部控制,就应把它显式写进计划。
2. 多团队、多个交付节点的项目
跨团队项目应建立依赖责任表,并让管理层甘特图聚焦里程碑链路。每项关键依赖需有提供方、接收方、验收条件和影响节点;项目负责人应定期核对双方状态是否一致。若团队分散在不同部门,还应明确争议的升级渠道和决策人。
当任务数量增长时,不要简单增加高层视图的行数。可以按业务工作流或交付阶段分组,把执行细节留给对应团队,同时用管理视图呈现交接、风险和决策。信息层级清楚,比一张“什么都有”的图更利于协同。
3. 涉及外部供应方、审批或合规环节
外部依赖往往无法完全由项目团队控制,因此要提前确认对方交付口径、响应时限、联系人和升级方式。合同日期不应被直接当成项目团队可控的完成日期;还需考虑验收、返工、补充材料和复核周期。
如果合规检查或安全验证影响发布资格,应把“提交检查”“获得反馈”“问题整改”“复核通过”分开,而不是用一个任务名称覆盖整个过程。管理层由此可以判断卡点是在等待反馈、问题修复还是复测排期。
4. 需求持续变化、边做边确认的项目
变化较大的项目,不宜把远期计划伪装成逐日精确的承诺。可用较稳定的里程碑管理近期目标,远期任务保留估算区间,并把尚未确认的规则、范围和方案标为假设。随着信息变清楚,再逐步细化依赖关系。
此类项目要特别区分“未定义”与“延期”。未定义的工作不能直接按延期处理,应先判断是否已经满足进入开发或采购的决策条件。管理层要决定的是优先级、范围和投入边界,而不是要求团队对未知内容给出虚假的精确日期。

八、取舍与边界:工具、细节和管理成本怎么平衡
1. 细节越多,透明度可能更高,维护成本也更高
增加依赖信息能帮助团队更早发现交接问题,但每一条关系都要有人确认和更新。若项目计划包含大量低影响任务,维护成本可能超过它带来的决策价值。因此,建议从里程碑链路上的关键依赖开始,观察一段时间后再扩展范围。
如果一条关系长期没有触发行动、也不改变判断,可以考虑降级到执行层;如果它频繁造成等待或影响多个团队,就应提升为管理层重点。图表颗粒度应随项目风险变化,而不是一次定版后永远不调整。
2. 自动计算能提高一致性,但不能替代业务判断
项目管理工具可以帮助展示任务关系、日期变化和责任分工;部分工具还可能提供关键路径或进度预测能力。但计算结果依赖任务数据、工期估算、依赖关系和日历设置。数据不完整或依赖建错时,自动生成的结果仍可能给出误导性的确定感。
因此,采用某项目管理工具或某项目管理平台前,应验证团队真正需要的能力:是否支持依赖关系、权限与审计要求,是否方便跨团队更新,是否能保留变更记录,以及现有数据能否迁移。功能列表并不能证明工具适合当前流程,最好选一个真实项目做小范围验证。
3. 管理层视图越简洁,越需要执行层有据可查
高层视图只呈现少数关键节点时,背后的任务拆解、估算和责任信息仍需完整可追溯。简化不等于省略事实,而是分层展示:管理层看风险和决策,项目经理看依赖链路,执行团队看具体工作与验收记录。
如果管理层只能看到一个“红色里程碑”,却无法追溯红色由哪些前置条件造成,简洁就变成了信息缺失。设计视图时,应确保从结果可以回溯到责任交接和问题证据,必要时在会上展开,而非把所有细节长期铺在主屏幕上。
4. 不能承诺甘特图保证不延期
外部政策、供应商变化、需求调整、人员流动和技术风险都可能改变计划。依赖管理能够改善的是发现约束的时机、风险传导的可见性和决策动作的明确度,而不是消除所有不确定性。
更稳妥的目标是:关键依赖被识别,责任和验收口径明确,重大偏差能及时升级,管理层能在选择窗口内比较方案。若项目最后仍然调整了日期,只要调整基于清楚的事实和取舍,管理过程仍可能是有效的。

九、给管理团队的依赖关系检查清单
1. 启动计划前检查
- 项目目标和关键里程碑是否有明确的验收人?
- 每个关键交付是否有提供方、接收方和完成条件?
- 哪些日期是估算,哪些日期已经由相关方确认?
- 外部审批、权限、数据和供应方交付是否列为前置条件?
- 是否区分真正不可绕开的约束与团队习惯性顺序?
2. 例会中检查
- 本周期新增、解除或变更了哪些关键依赖?
- 哪些任务在等待输入,等待时间由哪个交接造成?
- 延误会影响哪个里程碑,是否有可并行工作或替代路径?
- 是否存在需要调整资源、范围、优先级或目标日期的事项?
- 每个待决问题是否有责任人、截止时间和升级对象?
3. 复盘时检查
- 计划中遗漏了哪些实际发生的依赖?
- 哪些交接反复出现等待或返工,根因是口径、资源还是决策时限?
- 哪些依赖被误判为硬约束,导致可并行工作无法提前开展?
- 风险状态是否比实际情况更乐观,或因口径不一致而失真?
- 下次项目可以提前明确哪些交付标准、责任边界或升级规则?
十、把甘特图变成管理动作,才算依赖关系真正落地
1. 从少量关键依赖开始试运行
下一步不必立刻重做全部项目计划。先选择一个跨团队、里程碑清晰的项目,挑出会影响交付的五到十条关键依赖,补齐交付物、双方责任、验收条件、需要日期和受影响节点。这个数量只是试运行的建议范围,不是通用标准;依赖复杂度更高时,应按实际情况调整。
接下来连续运行两到三个管理周期,检查记录是否真的帮助团队更早发现等待、减少口径争议或更快做出决策。如果维护负担明显增加却没有改善判断,就减少低价值字段;如果反复出现未记录的交接问题,就补充识别方法或扩大覆盖范围。
2. 用决策质量评价,而不只看计划是否更新
依赖管理的成效,不宜只用“任务更新率”衡量。更有价值的观察包括:关键依赖在影响里程碑前多久被发现;交接条件在首次交付时是否清楚;风险是否在约定时间内形成处理方案;管理层决策是否赶在可选方案消失前完成。
这些指标应先定义口径,再结合项目实际记录。样本量较少时,不要把短期波动包装成普遍规律;可以按项目阶段做定性复盘,积累多个项目后再判断趋势。数据的作用是帮助追问,而不是替代团队解释原因。

管理层甘特图的价值,不在于让所有工作看起来都按计划运行,而在于尽早看见哪些条件尚未成立、谁能推动它成立,以及错过哪个时间点后选择会变少。先把少数关键依赖写清楚,持续核对交付和验收,再用明确的升级条件推动决策。图表可以承载这套机制,但真正让项目向前走的,始终是责任、事实和及时取舍。
常见问题解答(FAQ)
1. 管理层甘特图应该展示哪些任务和依赖关系?
我第一次整理项目甘特图时,很容易把团队的每个执行任务都放进去,结果图表又长又难看出重点。向管理层汇报时,我不确定应该保留多少细节,才能既看清风险又不陷入逐项追踪。
优先展示关键里程碑、跨团队交接和可能影响交付日期的任务。每项关键依赖至少标明前置交付物、提供方、接收方和最晚完成时间;日常执行细节留在团队视图中。若一条依赖不会影响里程碑、资源协调或管理决策,通常不必放进管理层视图。
2. 如何判断两项任务之间是真正的依赖关系?
我在排期时常遇到团队说某项工作必须等另一项完成,但有时这只是沿用以往的协作习惯。若把所有先后顺序都画成依赖线,计划看起来很完整,却可能限制并行工作。
逐条确认前置条件:上游任务必须交付什么成果,下游任务需要满足什么验收标准,以及没有该成果时下游是否确实无法开始或完成。若只是会议安排或团队偏好,而非技术、业务审批、资源等实际约束,应标为协作顺序而不是硬依赖,并检查是否可以并行或采用替代方案。
3. 关键依赖延误后,管理层应该如何判断影响并采取行动?
我遇到过上游任务延期后,团队只更新了日期,却没有说明影响范围。管理层需要知道这会不会推迟里程碑、是否有补救空间,以及什么时候必须介入协调。
先评估延误会传导到哪些后续任务和里程碑,再核对可用缓冲、可并行工作和替代路径。由项目负责人在甘特图中记录影响范围、责任人、应对动作和决策截止时间;若预测显示关键里程碑将受影响,或需要跨部门调配资源、调整范围,就按预先约定的规则升级,不要只看单项任务晚了几天。
4. 管理层甘特图多久更新一次,怎样判断状态可信?
我担心甘特图更新太频繁会增加维护负担,更新太慢又会让会议依据失真。尤其是跨部门项目,计划日期、实际进展和负责人反馈有时并不同步。
根据项目节奏设定固定更新频率,例如每周在例会前由各任务责任人更新状态;临近关键里程碑或风险变化较快时,可提高频率。可信状态应有可核对的依据,如交付物是否验收、前置条件是否满足、剩余工作和预计完成日期是否由责任人确认;同时记录更新时间,并把正常、关注、风险的判定标准事先统一。
核心关键词
文章包含AI辅助创作:依赖关系落地方案:管理层开展甘特图的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473755
读者评论
把管理层视图限定在影响里程碑或需要跨部门决策的依赖上,能避免甘特图塞满细节;执行层仍保留完整任务清单也很重要。
文中强调交付物、双方责任人和验收条件,确实能减少“文件发出就算完成”这类交接分歧。实际落地时还要明确谁负责更新状态。
将处理时间和等待时间分开看很有参考价值。不过案例数据是情景模拟,适合说明分析方法,不宜直接当作项目排期基准。
