实际时间流程与规范:实施团队甘特图落地方案关键指标

实际时间流程与规范:实施团队甘特图落地方案关键指标

实施项目里最容易误导人的,不是甘特图画得不够漂亮,而是任务已经逾期,图上却仍显示“正常”:有人把预测完成日期填进实际完成日期,有人把“已提交”当成“已验收”,还有人每周调整计划日期,却没有留下最初的基线。要让甘特图真正服务交付,实施团队必须把计划时间、实际时间、预测时间分开管理,再用统一口径的指标触发具体行动。

一、先讲结论:甘特图落地靠时间治理,不靠图表精细度

1. 把甘特图看作一套进度数据规则

我判断一张甘特图有没有管理价值,通常不先看颜色、视图和任务层级,而先检查四件事:计划基线是否可追溯,实际日期是否有明确认定条件,任务状态是否由责任人及时更新,偏差出现后是否有人采取行动。四项里只要有一项缺失,甘特图就可能只是一张看起来整齐的排期图。

实施团队的任务往往跨越售前交接、环境准备、数据迁移、系统配置、接口联调、用户培训和验收。这里的“完成”并非总是一个瞬间:工程师可能已经完成配置,但客户尚未确认;联调可能已提交结果,却还在等待上游接口方签字。如果团队不定义每种任务的完成条件,进度指标算得再精确,也只是精确地统计了不同人的不同理解。

2. 固定区分三种时间,禁止相互覆盖

实际落地至少要保留三组日期。计划时间用于记录获批的基线;实际时间记录真实发生的开始与完成;预测时间则用于表达当前判断下的未来日期。需求变化后可以形成新版本计划,但不能用新日期覆盖旧基线,更不能用预测完成日期冒充实际完成日期。

时间字段 回答的问题 更新规则
基线计划开始、完成 最初承诺何时开始、何时交付? 批准后锁定,变更时保留版本和理由
实际开始、完成 工作实际何时发生或达到完成标准? 按事实登记,不因延期而回填或改写
预测开始、完成 按照当前信息,预计何时发生? 随风险与依赖变化更新,并记录更新时间

这三个字段分清后,项目经理才能回答三个不同的问题:相对原承诺偏了多少、目前预计何时交付、偏差是否源于范围或资源变更。混用时间字段会把“发生了什么”和“我们现在预计什么”搅在一起,导致复盘失去依据。

3. 先统一团队要执行的最小规则

  • 实际开始:必须发生了实质工作,例如已获得访问权限并开始配置;仅创建任务、安排会议或口头承诺不算开工。
  • 实际完成:按任务类型定义完成证据,例如配置任务通过检查、数据迁移完成核对、培训完成签到,验收任务取得客户确认。
  • 阻塞状态:记录进入阻塞的时间、原因、责任方和下一次检查时间,解除时登记实际解除时间。
  • 日期变更:保存旧值、新值、变更原因、批准人和生效时间;涉及范围变化时,不能只改日期不记录范围。
  • 时间单位:团队需约定采用自然日还是工作日,并说明节假日、跨时区和客户停工日如何处理。

以下图表使用情景模拟数据说明三类时间混用的后果,不代表行业调查或真实项目统计。图中的“可追溯日期比例”指抽查任务中能够找到原基线、实际记录或带更新时间的预测记录的任务占比。

实际时间流程与规范:实施团队甘特图落地方案关键指标

二、真实场景:为什么进度表显示正常,交付风险却在上升

1. 实施项目的延期常从“等待”开始,而非任务本身

以一项需要客户提供测试环境、实施团队完成配置、第三方协助接口联调的项目为例。环境准备可能在计划日完成,但账号权限尚未开通;接口任务于是无法开始,后续数据验证和用户验收也随之受影响。如果甘特图只显示“环境准备:完成”,却没有记录“权限未开通”这个开工条件,表面上进度良好,实际依赖链已经断开。

这也是实施团队与单一职能项目的一个重要区别:任务日期的准确性,不只取决于负责人是否努力,还取决于客户、内部安全团队、供应商和业务负责人是否按约提供输入。因而,任务管理不能止于负责人和工期,还要看前置条件、依赖确认人以及等待时长。

2. “任务完成”与“阶段交付”不是一回事

假设配置任务完成了十项中的九项,按数量计算的任务完成率是90%。但如果剩下的一项是关键接口验证,且它是用户验收的前置条件,那么阶段交付可能仍然无法推进。小任务数量多时,简单数任务的完成率会显得特别乐观。

因此我会把进度至少分成三层观察:任务层看执行事实,里程碑层看阶段成果,项目层看最终交付预测。任务层适合定位工作量和责任;里程碑层适合判断承诺是否兑现;项目层则需要结合依赖、关键路径和未解决风险,不能从完成任务数直接推导。

3. 多方协作项目要把等待作为可见数据

“等客户确认”“等权限开通”“等第三方接口”如果没有进入状态并记录起止时间,管理者看到的只是任务长期未完成,却不知道延误发生在执行、决策还是外部依赖。记录阻塞不是为了推卸责任,而是为了找到能解除等待的人,并把项目风险从个人任务列表提升到协同议题。

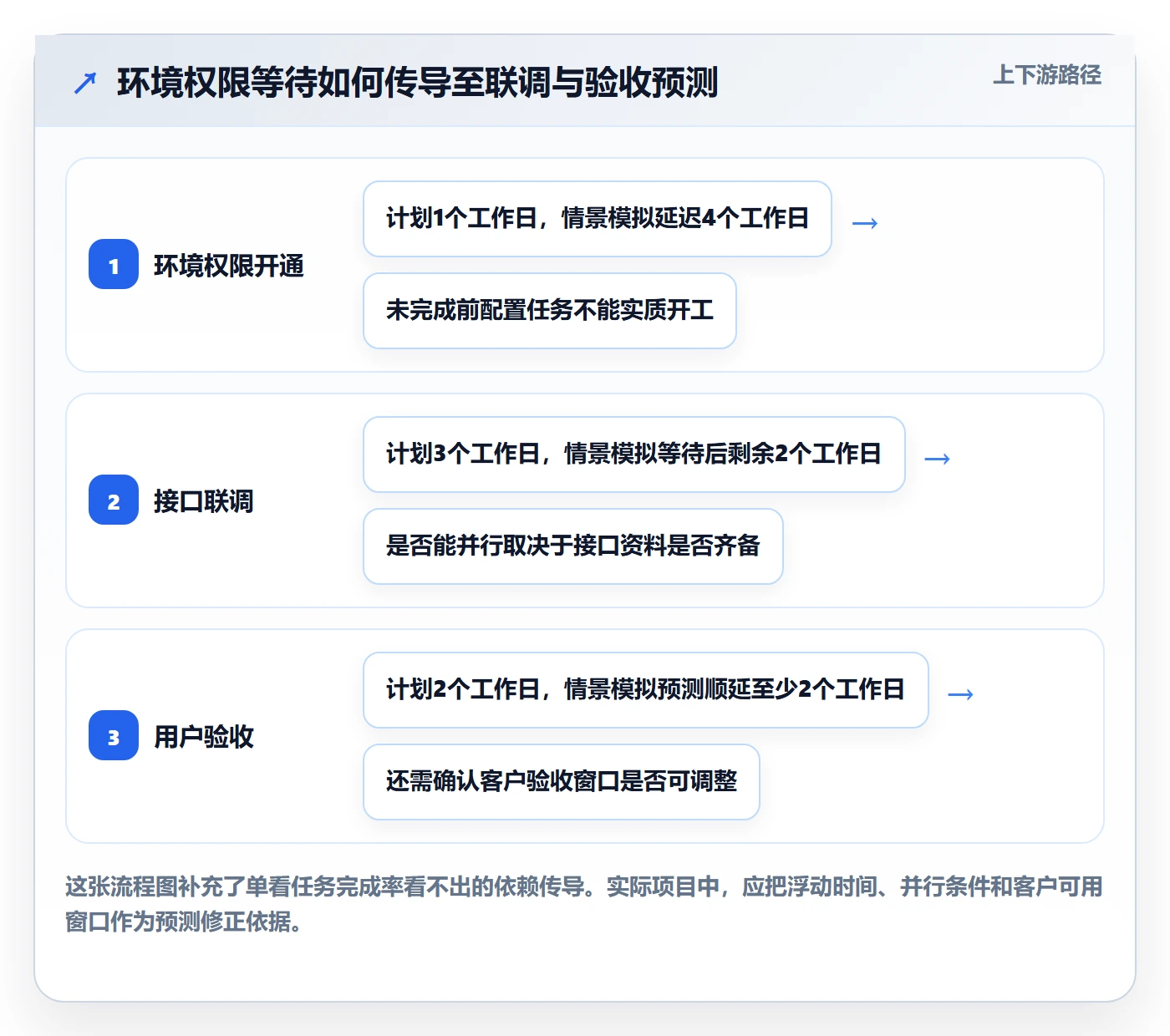

图中采用一条模拟任务链展示等待如何传导。假设环境权限晚开四个工作日,接口联调原有两天浮动时间,则下游验收预计至少被推迟两天;实际影响仍需根据任务依赖、资源可用性和后续工作能否并行来复核。

实际时间流程与规范:实施团队甘特图落地方案关键指标

三、常见误区:看起来有数据,实际上不能支持决策

1. 用不断修改的计划日期制造“按期”

项目延期后,把任务完成日期改到新的预测日期,再用更新后的日期计算按期率,得到的不是原计划兑现情况,而是“最新计划是否兑现”。这两个问题都值得看,但必须分开呈现。建议保留原始基线,同时保存当前承诺版本和预测日期,分别回答“相对最初承诺偏了多少”和“相对最新承诺是否可控”。

2. 把任务数量完成率当作整体进度

任务数量口径适合查看待办清单,但不适合作为唯一的项目进展结论。一项两小时的小任务和一项需要跨团队验证的关键任务,在数量统计中都只算一项。团队可以补充工作量加权完成情况,但工作量估算本身也可能不准,因此应与里程碑、验收条件和关键路径结合解读。

如果采用工作量加权,至少要说明权重来源,例如基线人天或经负责人确认的估算工作量;不能在项目进行中随意调整权重,让指标看起来更好。更重要的是,完成百分比不是交付质量的替代品,已完成但返工的工作不能简单按全量进度计算。

3. 把预测完成日期填入实际完成日期

未完成任务没有实际完成日期。当前预计日期可以填在预测字段中,并标注最后更新时间和预测依据,例如“接口资料预计周三提供,联调预测周五完成”。若把预测日期写进实际日期,项目经理无法区分已发生事实与当前判断,也无法在复盘时识别预测误差。

4. 只看红黄绿状态,不看状态背后的证据

红黄绿适合快速浏览,却不是管理动作本身。同样是黄色,有的任务是预计晚一天但存在浮动时间,有的任务是客户关键决策未确认、已影响验收窗口。状态颜色必须有可复核的判定规则,并附带原因、影响范围、负责人和复查时间。

5. 把关键路径理解成“最重要的几项任务”

关键路径来自任务工期和逻辑依赖,不是管理者凭重要程度圈出来的任务列表。若依赖关系缺失、工期不可信、实际进展长期未更新,关键路径计算也会失真。团队应优先确认依赖结构,再讨论哪些任务的变化会影响最终交付日期;不能仅凭甘特图条形颜色判断。

以下为一个情景模拟的延期原因分布,用于说明偏差排查时应区分来源。比例不是通用基准,真实团队应根据一段时间内的阻塞记录和变更日志分类统计。

实际时间流程与规范:实施团队甘特图落地方案关键指标

四、专业判断逻辑:先把时间流程搭起来,再选关键指标

1. 任务拆解要能对应交付物与开工条件

任务名称应描述可验证的工作结果,而不是长期活动。例如,“推进数据迁移”不便判断完成;拆成“确认字段映射”“完成首轮迁移”“核对抽样结果”“业务负责人签字”,每一步都有交付物或判定条件。拆得过粗,偏差出现得太晚;拆得过细,更新成本会挤占执行时间。

我的实用判断是:任务粒度要足以在一个更新周期内发现偏差,也要避免细到每次沟通都建一条任务。若团队每周更新一次,而任务预计持续数周,可再拆分关键阶段;若任务只有半天,通常可放在工作清单中,不一定都进入项目级甘特图。

2. 在基线前确认依赖、负责人和估算依据

计划基线不是把各负责人报来的日期拼在一起。项目经理需要检查前置关系是否完整、负责人是否有可用时间、客户侧输入是否有明确日期、验收窗口是否真实可用。对于无法确认的外部条件,应把风险和假设显式记录,而不是把假设包装成确定排期。

基线批准后,日期调整应区分执行偏差和计划变更。前者是原范围、原资源约束下实际晚于承诺;后者可能来自客户新增需求、法规要求变化或资源重新分配。两者都影响当前交付预测,但原因不同,改进动作也不同。

3. 指标要有定义、数据源、负责人和触发动作

建议每个指标都写进指标字典,而不是只在仪表盘上放一个名称。至少说明计算范围、统计周期、工作日或自然日口径、数据来源、更新责任人,以及达到什么条件后需要采取何种行动。没有触发动作的数字,容易变成会上展示的装饰。

指标 建议口径 主要用途 注意事项
里程碑按期率 统计周期内已到期且按基线日期完成的里程碑数 ÷ 已到期里程碑数 观察阶段承诺兑现情况 明确按提交、内部通过还是客户验收判定完成
基线完成偏差 实际完成日期减基线完成日期,统一用工作日或自然日 复盘已完成任务的计划偏差 未完成任务不得填实际完成偏差
预测交付偏差 当前预测完成日期减基线完成日期 识别尚未完成任务的潜在风险 每次预测要带更新时间和依据
阻塞时长 从进入阻塞状态到解除阻塞的持续时间 定位等待、决策和外部协作问题 说明周末、客户休假是否计入
加权完成进度 已完成工作量 ÷ 基线总工作量 补充任务数量完成率的盲点 权重和工作量口径需保持一致
基线变更次数 统计期内经批准的基线版本变更数 观察范围和承诺稳定性 不能单独用来评判团队表现

4. 更新节奏由风险和决策需要决定

实施项目并不存在所有团队都适用的“每天更新”或“每周更新”。如果项目正在集中联调,依赖频繁变化,关键任务可每日更新;若处于稳定配置阶段,周更可能足够。真正要固定的是更新截止时间、更新责任和风险复核节奏,而不是机械追求更新频次。

一个可执行的分工是:任务负责人登记实际事实和预测依据;依赖双方确认前置条件;项目经理维护基线版本、整体逻辑和里程碑预测;交付负责人处理跨团队资源和升级事项。数据责任与决策责任分开,既避免人人都能改基线,也避免项目经理替每位执行人猜进度。

5. 设触发条件,但把阈值当作团队规则而非行业标准

团队可以约定:关键里程碑预测晚于基线即进入风险复核;阻塞超过约定时长必须指定升级对象;同一任务连续两个更新周期没有新的事实或证据,需要重新估算或拆解。这些是便于执行的管理阈值,不是行业通用标准,应根据项目周期、客户响应速度和合同要求调整。

当涉及挣值类指标时,还要确保计划价值、挣值、实际成本的定义一致。不能把“完成任务数除以计划任务数”称为挣值绩效,也不应在工时成本缺失时根据完成率推断成本效率。指标名称听起来专业,不代表底层口径自然成立。

实际时间流程与规范:实施团队甘特图落地方案关键指标

五、实施团队优先跟踪的指标,以及如何读懂它们

1. 里程碑按期率:看阶段承诺,不看所有任务的平均表现

里程碑按期率适合回答阶段是否按承诺完成。计算时只统计本周期已经到期的里程碑,并明确以哪一种交付证据判定完成。尚未到期的里程碑不应提前放进分母;被正式取消或因范围变更重设的节点,也要保留变更记录,不能悄悄从统计中删除。

这个指标适合项目周会和客户沟通,但不能单独解释原因。若按期率下降,需继续看是外部依赖、估算误差、变更增加还是资源冲突。若团队只追逐按期率,可能通过拆分里程碑或移动基线让数字变好,却没有改善交付。

2. 预测交付偏差:用来提前处理未发生的延期

已完成任务可以计算实际日期偏差;未完成任务则应该计算当前预测日期与基线的差异。两者用途不同:实际偏差用于复盘,预测偏差用于提前协调。对关键路径任务,预测偏差往往比普通任务更需要关注,因为它可能直接影响最终交付日期。

预测值需要说明依据。例如任务负责人给出的新估算、依赖方承诺日期、资源恢复时间或客户验收窗口变化。只有一个日期、没有预测理由,项目经理无法判断这个变化是有证据的估算,还是为了让表格看起来完整而填入的数字。

3. 阻塞时长:区分执行耗时和等待耗时

如果一项任务计划需要三天,实际历时十天,但其中六天在等待客户权限,那么单看总历时会误判执行效率。记录阻塞起止时间后,团队可以看到流程瓶颈是否集中在审批、资料提供、跨团队排期或技术处理。

阻塞原因分类要够用但不能过度复杂。初期可设置客户输入、内部决策、环境权限、供应商依赖、资源冲突、技术问题等类别;连续积累后再根据实际数据调整。分类太细会增加录入负担,分类太粗则无法支持具体改进。

4. 加权完成进度:补充数量口径,不替代交付判断

如果团队任务差异很大,可以依据基线人天或其他稳定工作量估算加权。但要防止“完成了多少工时”被误解为“交付了多少价值”。工作量估算通常存在不确定性,也可能因为返工而重复消耗,因此加权进度应与验收质量、缺陷和里程碑一起看。

下表和图表均为情景模拟:某项目第六周计划累计完成50%的基线工作量,实际确认完成43%;同时,任务数量完成率为78%。两个数字并不冲突,差异提示尚未完成的任务可能包含工作量较大的联调或验收事项。

观察口径 情景模拟结果 能说明什么 不能直接说明什么
任务数量完成率 78% 清单中已完成任务的数量占比 不能直接代表项目整体交付了78%
基线工作量完成率 43% 按统一工作量权重估算的完成部分 不能证明剩余工作量估算绝对准确
第六周计划工作量完成率 50% 计划节奏与当前完成量的对照基准 不能单独确定最终是否延期
关键里程碑预测偏差 晚2个工作日 当前预测下的阶段风险 不能在依赖和验收窗口未确认时视作最终日期

实际时间流程与规范:实施团队甘特图落地方案关键指标

六、情景案例:把一张排期表改造成可执行的进度控制表

1. 案例设定与数据边界

下面是一个用于说明方法的虚构情景,不代表客户项目、行业调查或产品实测。项目为12周实施周期,涉及实施、客户业务和第三方接口三方;项目组拆出42项任务、8个阶段里程碑。开始时,团队只维护任务名称、计划日期和状态,实际开始时间、阻塞原因和日期变更记录均不完整。

到第六周,周报显示任务数量完成率78%,但接口联调仍等待上游资料,验收准备任务尚未开始。项目经理抽查后发现,一部分“完成”任务只是提交了配置结果,尚未经过业务确认;还有几项计划日期曾被直接改动,导致团队无法还原原始承诺。

2. 先修数据,再解释进度

  1. 锁定当前可核实基线:从已批准的排期版本恢复原计划日期;无法确认的任务标注“基线待核实”,不假装拥有精确历史数据。
  2. 补齐完成条件:把“配置完成”与“业务确认”分开,分别设置任务或里程碑,明确验收证据。
  3. 录入真实状态:已发生的实际开始、完成按证据回填;尚未完成的任务只更新预测日期,并注明依据。
  4. 登记阻塞事项:接口资料任务记录责任方、发起时间、承诺反馈时间和影响的后续任务。
  5. 重算阶段风险:查看接口联调是否处于关键路径,以及测试和验收是否存在可并行空间,再更新项目预测。

3. 指标怎样转成会议动作

情景模拟中,统计期内有6个到期里程碑,其中5个按基线并取得约定证据,里程碑按期率为83.3%。这个比例没有立即变成团队绩效结论,而是进一步检查:未按期的节点是否因范围调整、外部资料晚到,或内部估算不足。

同期记录到7项阻塞任务,累计阻塞31个工作日。团队没有把31天简单视为项目总延迟,因为多项阻塞可能并行发生。项目经理按每项阻塞所影响的依赖链检查重叠时间,再确认真正推动最终交付预测的事项是接口资料等待和客户验收窗口,而不是阻塞数量本身。

会议结束时,团队为接口资料等待指定一名对接责任人和下次确认时间;联调负责人在资料到齐后两小时内复核剩余工期;项目经理在确认验收窗口后更新预测日期。这才是指标的闭环:指标暴露风险,责任人处理风险,复查时间验证动作是否有效。

实际时间流程与规范:实施团队甘特图落地方案关键指标

4. 工具承载规则,不替团队做判断

当任务数量、依赖关系和协作人数增加时,工具可以降低数据汇总和版本追踪成本。例如,实施团队可在项目管理平台中维护任务、基线、实际日期、预测日期、阻塞状态和变更记录,并通过视图分别呈现执行清单、里程碑和风险项。关键仍是字段定义和权限规则由团队先确定。

以PingCode为例,若组织已评估其产品能力,可把它作为中大型企业和百人以上组织进行项目协作管理时的候选平台之一。其产品信息包含私有化部署和Jira迁移等能力说明,涉及国产化替代或现有系统迁移时,仍应通过数据字段映射、权限验证、附件迁移、历史记录抽样和真实项目试运行来判断适配度。工具能力不能自动解决基线治理、完成口径和跨团队责任问题,也不能仅凭功能清单认定适合所有组织。

七、不同项目情况下的行动建议与取舍

1. 小型、短周期项目:先减少字段,不牺牲时间口径

如果项目团队人数少、周期短、依赖关系简单,可先用轻量表格维护任务、负责人、基线完成日、预测完成日、实际完成日和状态。此时不一定需要复杂的工作量加权、关键路径分析或多层审批,但仍应保留日期变更理由,并区分预测与实际。

这种做法的取舍是分析深度有限,换来更低的维护成本。项目经理可以每周抽查高风险任务,不必要求每个成员每天填报。若项目出现多方依赖、客户节点增加或任务规模快速增长,再逐步增加阻塞时长、里程碑按期率和工作量视图。

2. 中大型、多团队项目:优先统一口径和权限

如果项目跨部门、跨地域或同时服务多个客户,单靠项目经理手工汇总很容易出现字段不一致和版本冲突。建议先建立任务模板、时间字段字典、基线变更权限和指标定义,再考虑自动化提醒和多项目汇总。项目管理平台的价值主要体现在统一记录、权限控制和跨视图分析,而不是让甘特图本身替代治理。

这里的取舍是上线初期需要投入时间做字段治理、迁移验证和人员培训。若团队尚未明确“完成”定义,直接把旧表导入新平台只会把旧混乱带过去。迁移前要挑选一个有代表性的项目试跑,检查字段映射是否保留基线、实际日期、负责人、依赖、附件和变更历史。

3. 客户输入不稳定:增加等待与假设管理

若进度高度依赖客户提供数据、权限或业务决策,应把客户输入设置为有责任方和目标日期的依赖任务,而不是写在备注里。对暂时无法确认的输入日期,可设置情景预测,例如“按原日期提供”和“延后五个工作日”两种情况,帮助判断是否需要调整验收窗口。

此类项目的取舍是状态维护会更细,但可以提前看见风险从哪里进入交付链。团队不应把外部依赖全部算成客户责任,也不应让实施人员默默吸收等待损失;应记录事实、影响与沟通动作,基于证据协商计划。

4. 固定范围、合同节点强:重点保留基线和变更证据

当合同、审计或客户承诺要求明确时,原始基线、批准记录和变更历史尤其重要。团队应区分合同里程碑、内部工作计划和当前预测,避免把内部任务调整误写成对外承诺已变更。日期变更应关联审批依据、范围说明和受影响节点。

取舍在于变更流程会比非正式项目更严格,可能增加审批时间。可以通过设定不同权限等级降低摩擦:普通任务预测更新由负责人维护;基线和合同里程碑变更由授权角色批准;紧急变更先记录决策,再在约定时限内补齐正式文档。

5. 工具选择:先做适配验证,再比较功能清单

选择工具时,我建议用一段真实的项目数据进行小范围验证,而不是先看功能数量。至少测试:能否保留计划、实际和预测三类日期;依赖变更后是否能识别受影响任务;状态是否有责任人和更新时间;权限是否能保护基线;报表能否按里程碑或项目组合筛选;迁移后历史记录是否可追溯。

如果考虑私有化部署,要同时评估运维责任、升级方式、备份恢复、身份认证和集成成本;如果从既有系统迁移,还要抽样核对任务、评论、附件、权限和历史状态。迁移顺利与否不能只看任务名称是否导入成功,关键是原有管理语义有没有丢失。

项目情境 优先采用 建议暂缓 主要取舍
短周期、小团队 三类时间字段、责任人、完成证据、周度风险复核 复杂工作量模型、过多状态分类 以维护简单换取分析颗粒度较粗
多团队、多个外部依赖 依赖确认人、阻塞起止、里程碑预测、升级路径 只看任务数量完成率 增加记录工作,换取更早发现传导风险
合同节点严格 基线版本、审批证据、变更影响分析 无记录的直接改期 控制更可靠,但变更流程更正式
多项目组合管理 统一指标字典、工具权限、跨项目风险视图 在口径未统一前做排名 前期治理成本较高,后续汇总更可信
七、不同项目情况下的行动建议与取舍

八、落地检查清单:让甘特图从展示工具变成管理闭环

1. 上线前检查数据是否可解释

  • 每项关键任务是否有明确负责人、交付物和完成条件?
  • 计划基线是否有版本、批准人和生效时间?
  • 实际开始、实际完成与预测日期是否分开存放?
  • 延期或日期调整是否能追溯原因、影响范围和批准记录?
  • 依赖任务是否有确认人,阻塞是否记录开始与解除时间?
  • 每项指标是否写清公式、统计范围、数据来源和更新责任?
  • 风险达到团队约定条件后,是否有负责人、动作和复查时间?

2. 运行中检查管理动作是否发生

每次进度更新,不必只问“完成了多少”,还要问:哪些日期是事实,哪些只是预测;哪些风险影响里程碑;哪些依赖尚未确认;上次会议指定的动作是否完成;若未完成,新的下一步是什么。若这些问题在周会上无法回答,说明表格字段、更新责任或会议机制至少有一处需要调整。

3. 项目结束后做一次轻量复盘

收尾时不要只统计延期天数。可以抽查原始基线、关键任务实际日期、预测调整轨迹、阻塞来源和验收结果,识别哪些偏差来自估算、哪些来自外部输入、哪些来自范围变化。项目数据不完整时,应先标明缺失,而不是用推测填补历史事实。

复盘结果应沉淀为下一项目能复用的估算依据、任务模板或协作约定,而不是给团队贴上“进度差”的标签。比如发现多数等待集中在权限申请,就优化权限准备清单;发现预测反复偏移,就检查任务拆分和依赖假设;发现验收常被推迟,就提前锁定客户参与窗口。

4. 关键观点与下一步

实施团队的甘特图落地,不是把任务都画到时间轴上,而是让每个日期都能回答“它属于基线、事实还是预测”,让每个偏差都能追到原因,让每项指标都能导向下一步动作。完成率可以用于观察,却不能替代里程碑、依赖、阻塞和交付证据。

下一步不必先换工具:选一个正在执行的项目,抽查十项任务,核对三类日期是否分开、完成条件是否明确、日期变更是否可追溯,再统计一项里程碑按期率和一项阻塞时长。若这十项数据仍无法讲清进度,就先修规则;规则清楚后,再决定是否需要更强的工具和自动化能力。

八、落地检查清单:让甘特图从展示工具变成管理闭环

常见问题解答(FAQ)

1. 实施团队的甘特图应记录哪些时间?

我以前维护进度表时,常把计划日期、实际日期和调整后的日期填在同一列里,回头就分不清项目究竟何时开始、何时完成。尤其任务还没结束时,我也不确定应该填实际完成时间,还是预计完成时间。

至少分开记录计划开始、计划完成、实际开始、实际完成和预测完成日期。任务未完成时只更新预测完成日期,不填写实际完成日期;同时统一使用自然日或工作日,并为“开始”和“完成”设定明确判定条件,例如完成以交付物提交或验收通过为准。

2. 项目计划变更后,甘特图的原始基线应该怎么处理?

我遇到过客户需求变化后,团队直接把任务日期改到新的时间,之后汇报时看起来没有延期,却无法解释原计划为什么失效。想知道怎样调整排期,才能既反映新计划,又保留项目原本的承诺。

不要覆盖原始基线。保留基线日期和版本,记录变更原因、提出人、批准人及生效时间;调整后的日期作为当前计划单独保存。复盘时以原始基线判断计划偏差,以当前计划管理后续执行,并注明范围、资源或外部依赖变化等原因。

3. 实施团队优先跟踪哪些甘特图进度指标?

我负责向管理层汇报时,发现只报任务完成率很容易让进度看起来不错,但关键里程碑仍可能延期。不同任务大小差异很大,我也担心单纯按任务数量计算会误导判断。

优先跟踪里程碑按期率、计划与实际日期偏差、到期任务完成情况、阻塞任务数及阻塞时长。统计任务完成情况时注明按任务数量还是按工作量加权;里程碑按期率应以统计期内已到期的里程碑为分母,并明确完成是指交付还是验收。每项指标还应指定数据来源、负责人和更新频率。

4. 甘特图应该多久更新一次,出现延期时怎么处理?

我所在的实施团队既有需要每天协调的短周期任务,也有按阶段推进的交付工作,固定日更有时会增加维护负担,更新太慢又容易错过风险。遇到任务延期时,大家还常常只改日期,没有明确后续动作。

更新频率应匹配任务周期和风险:高频协作或临近关键节点的任务可每日更新,其他任务可按周或里程碑更新,并规定统一截止时间。延期时记录原因、影响的后续任务或里程碑、补救动作、责任人和复查时间;关键里程碑预测延期或阻塞超过团队约定时限时,按预先设定的路径升级协调。

核心关键词

读者评论

高
高依诺

把基线、实际和预测日期分开记录很关键,尤其是预测变化时保留更新时间和依据,复盘才有可靠数据。

万
万雅楠

文章指出完成率可能掩盖关键依赖,这点很实用;接口验证未完成时,任务数量达到九成也不代表阶段可以验收。

白
白晓彤

阻塞记录最好同时写明责任方和下次检查时间,这样等待问题才能转化为具体的协同动作。

邵
邵文博

指标口径需要结合任务类型定义,例如提交不等于验收;否则不同负责人填报的完成状态很难横向比较。

文章包含AI辅助创作:实际时间流程与规范:实施团队甘特图落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473645

赞 (0)
飞飞飞飞
甘特图如何做好基线对比?实施团队最佳实践与操作步骤
上一篇 47分钟前
实际时间最佳实践:实施团队甘特图最佳实践,常见问题
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
