甘特图里程碑全流程:实施团队最佳实践与一文讲清

实施项目最容易出现的进度错觉,不是甘特图没有任务,而是每项任务都有负责人和日期,团队却仍说不清“这个阶段到底算不算完成”。要让甘特图里的里程碑真正发挥作用,不能只加几个菱形符号;必须把阶段成果、验收条件、责任人、依赖关系和变更规则连成闭环。本文用一个明确标注为情景模拟的系统实施项目,拆解里程碑从定义、排期到跟踪、复盘的完整做法,并说明不同规模团队如何取舍。

一、先讲结论:里程碑不是装饰,而是决策与验收的关口

1. 甘特图回答“何时做”,里程碑回答“何时算过关”

甘特图擅长呈现任务的时间安排、持续周期和前后依赖;里程碑则标记一个阶段成果、关键决策或验收关口。两者配合,才能让团队同时看见“工作怎么推进”和“推进到什么程度才可以进入下一步”。

例如,“完成接口开发”是一项工作,通常有开始日期、结束日期和执行人;“接口联调通过”则更像里程碑,因为它代表一项可核验的阶段结果,且可能决定后续测试是否启动。把两者都写成普通任务,计划容易失去层次;把两者都叫里程碑,则会让关键节点淹没在日常工作里。

2. 一个可用的里程碑,至少要回答五个问题

  • 交付什么:到节点时,应当出现什么成果或决策?
  • 谁来确认:由执行人自报完成,还是由客户代表、业务负责人或项目负责人验收?
  • 按什么判断:用什么清单、测试结果、签批记录或业务条件判定通过?
  • 何时到期:计划日期和实际完成日期是否分别记录?
  • 未通过怎么办:是否退回整改、延后后续工作,还是需要升级决策?

如果这五个问题里有两三个答不上来,先不要急着把节点放进甘特图。它大概率只是一个听起来重要的日期,还不是一个可管理的里程碑。

3. 判断里程碑质量,先看可验证性,再看数量

里程碑数量没有适用于所有项目的固定标准。一个跨部门、多阶段的实施项目,通常需要比几周内完成的小型内部任务更多的管理关口;但“多设几个节点”并不天然代表控制更严。项目成员每周都要确认的节点,如果没有不同的决策价值,往往只是增加维护工作。

我的判断顺序是:先看节点是否能改变项目决策,再看它是否值得单独汇报。如果节点通过与否会影响资源投入、范围接受、上线许可或后续排期,它通常值得作为里程碑。如果它只是一个普通任务的截止日期,可以留在任务层,不必拔高成管理关口。

甘特图里程碑全流程:实施团队最佳实践与一文讲清

二、真实的管理难题:有计划,不等于有共同的完成定义

1. 实施项目为什么容易出现“看起来完成了”

系统实施往往同时涉及业务梳理、数据准备、环境配置、接口联调、用户验收和上线准备。每个环节都有自己的专业语言,也有不同的责任人。实施顾问说“配置完成”,业务部门可能还没有确认规则;技术团队说“接口通了”,数据口径或异常处理可能尚未核验。

所以,项目计划最常见的断点,不一定是没有排期,而是不同角色对“完成”的理解不一致。若甘特图只显示一条任务已结束,却没有记录验收状态,管理者看到的可能只是执行人的进度汇报,并非阶段成果已经被接受。

2. 客户确认、外部审批和等待时间,也属于计划的一部分

实施团队常把自己能控制的工作写得很细,却把客户确认、权限开通、数据提供、合规审批等外部事项写成一句“待配合”。这会让计划在表面上显得顺畅,直到前置条件没有按时到位,后续任务才突然整体右移。

我建议把外部输入写成有责任人、有到期日期、有升级路径的任务或依赖项。如果它决定能否进入下一阶段,还应配一个明确的检查点。这样做不是把客户当成项目组成员,而是让双方知道某项输入会在何时影响哪些交付。

3. 图上的“完成”与项目的“通过”要分开

任务条结束只表示执行活动按计划停止或已报告完成;里程碑通过,则表示约定的成果已经达到判定条件并得到确认。两者的日期可能不同:开发任务周五结束,业务验收可能到下周二才完成。

因此,计划中应至少区分“任务结束”和“验收通过”两种状态。若工具或表格字段有限,可以在备注、审批记录或独立验收表中保留凭证,但不能把“已提交验收”直接写成“已通过”。

甘特图里程碑全流程:实施团队最佳实践与一文讲清

三、常见误区:为什么甘特图越细,项目反而越难管

1. 把每个任务都设成里程碑,造成重点失焦

当所有事项都被标成关键节点,团队就无法区分哪些问题需要立即升级、哪些可以在日常任务层面解决。项目会上每个人都在逐条解释状态,真正影响上线决策的风险反而没有被突出。

可以用一个简单问题筛选:如果这个节点没有按期通过,是否会改变后续计划、资源安排、验收判断或管理决策?如果答案是否定的,它多半不需要占据里程碑的位置。

2. 只写“完成培训”“完成测试”等不可判定的描述

“完成培训”可能指课程已讲完,也可能指所有关键用户都参加过、完成练习并通过操作检查。“完成测试”也可能只是测试执行完毕,并不意味着严重缺陷已经关闭。描述越简略,团队越容易在节点到期时才发现各自理解不同。

建议把名称写成“关键用户培训完成并通过操作确认”或“系统测试完成,阻断级问题关闭,未关闭问题经责任人接受”。具体标准要由项目参与方协商,不能机械套用同一门槛。

3. 只留计划日期,不保留基线和实际日期

计划一旦变化,有些团队会直接覆盖原日期。这样甘特图仍然整齐,却抹掉了“何时发生变化、为什么调整、影响了哪些工作”这些重要信息。后续复盘只看得到新计划,很难判断原估算是否合理,也难以识别重复发生的阻塞原因。

至少保留三类信息:批准后的原计划日期、当前预测日期、实际完成日期。若项目治理要求重新批准基线,也应记录审批时间、调整原因和影响范围,而不是静默改掉旧日期。

4. 把日期挪后当作解决延期

里程碑延误后,只把后续条形整体向右拖动,确实能让图表重新对齐,却没有回答延期原因是否已经消除。若根因是验收人未安排时间、数据质量不合格或关键资源被多个项目争用,仅改日期很可能让同一问题在下一阶段重现。

延期处置至少要区分:前置工作未完成、交付物未通过、外部输入未到、资源冲突、范围变更和估算偏差。不同原因对应的措施不同,不宜一律通过压缩后续工期来“追回进度”。

5. 用百分比汇报掩盖关键成果未完成

“整体完成百分之九十”听起来很接近收尾,但如果剩余的百分之十包含数据迁移、权限审查或上线批准,项目仍可能无法上线。总体百分比不能替代里程碑判断,尤其在任务权重没有依据、不同团队计算口径不一致时。

汇报进度时,应同时说明关键里程碑状态、未通过原因、后续影响和需要的决策。百分比可以作为辅助信息,但不能被当成放行结论。

甘特图里程碑全流程:实施团队最佳实践与一文讲清

四、专业判断逻辑:从交付目标倒推里程碑,而不是从日历上挑日期

1. 先确定最终验收,再拆阶段结果

制定里程碑时,先问最终交付如何被接受:系统上线需要哪些条件?数据迁移要满足哪些核验要求?业务部门要确认哪些流程?如果终点没有明确,阶段节点就容易变成日历上的装饰性日期。

确定终点后,倒推每个阶段必须产生的中间成果。一个好的阶段成果,应当能支撑下一阶段的开始,或帮助项目发起人判断是否继续投入。比如,“基础数据校验通过”可以成为联调前的关口,因为数据质量不合格会使后续测试结果失真。

2. 区分任务、交付物、里程碑和决策点

对象 回答的问题 系统实施示例 是否通常有持续工期
任务 谁要完成什么工作? 整理历史客户数据 通常有开始、结束和持续时间
交付物 工作产出了什么? 完成清洗的数据文件与差异清单 本身是成果,不一定是时间活动
里程碑 什么阶段结果已经达到约定条件? 数据抽样核验通过 通常作为时间点,不表达工作持续时间
决策点 谁批准项目进入下一阶段或接受风险? 业务负责人批准进入用户验收 通常是审批或授权事件

不同工具对里程碑的呈现方式可能不同,有的用零工期节点,有的用专门的里程碑字段或标签。关键不是图形符号,而是团队是否能识别它的性质、责任和判定依据。

3. 建立依赖关系,避免“有日期、没逻辑”

两个节点即使各自日期合理,也不代表整体计划合理。需要明确前置条件:数据准备是否必须先于迁移演练?联调是否必须等待接口和测试环境同时就绪?验收培训是否依赖流程冻结?这些关系决定了节点延期时会影响什么。

排期时,先标出强依赖,再检查资源冲突和外部等待。不要为了让甘特图看起来平均,就给每个阶段分配相似长度;业务审批可能只需几天,也可能因会议安排跨越两周,真正的等待时间应体现在计划里。

4. 用“通过条件”替代抽象完成比例

里程碑的验收条件应尽可能可观察、可复核。例如“完成用户验收”可以拆成:约定范围内的测试场景已经执行;阻断业务操作的问题已关闭;剩余问题有负责人和处理期限;业务授权人确认可进入上线准备。每个项目对严重程度和例外处理的约定不同,不能脱离组织规则规定统一阈值。

如果项目里程碑依赖多方签认,最好提前指定最终确认人和证据位置。否则,到了节点日期才临时询问“谁说了算”,不仅影响排期,还可能引起责任争议。

5. 管理偏差时,先辨别预测,再决定是否改基线

预测日期是团队基于当前信息判断的未来时间;基线是经过批准、用于比较和治理的计划版本。某个任务预测会晚两天,不一定立刻需要重设项目基线;但当范围、资源、合同日期或阶段目标发生实质变化时,可能需要正式评估并批准调整。

预测可以频繁更新,基线不应悄悄漂移。把两者分开,既能让团队及时反映现实,也能保留原计划作为复盘依据。项目规模越大、外部承诺越多,这个区分越重要。

甘特图里程碑全流程:实施团队最佳实践与一文讲清

五、情景模拟:一个客户系统实施项目如何把节点变成可执行计划

1. 先声明案例边界,避免把示例误当作行业统计

下面是一个虚构的客户系统实施案例,用来演示字段和管理逻辑,不代表任何真实客户,也不用于推断行业平均周期。项目假设涉及业务需求确认、环境准备、数据迁移、联调、用户验收和正式上线。具体节点日期应依据合同范围、资源情况、技术复杂度及双方审批机制确定。

案例里程碑日期以项目启动日为相对时间表达。实际编制时,团队要换成经过确认的日历日期,并检查节假日、客户决策窗口、外部审批时间和关键人员可用性。

2. 先搭建节点表,再绘制甘特图

里程碑 示例计划时间 责任角色 通过条件 典型前置关系
需求基线确认 启动后第10个工作日 项目负责人、客户业务代表 范围清单、关键流程及未决事项经双方确认 关键用户访谈与流程梳理完成
环境与数据准备通过 启动后第20个工作日 技术负责人、数据负责人 环境检查完成,样本数据校验结果可追溯 权限开通、数据源和测试环境到位
联调验证通过 启动后第32个工作日 技术负责人、业务流程负责人 约定接口场景完成验证,关键异常有处理结论 配置、接口开发和数据准备达到可测状态
用户验收通过 启动后第42个工作日 客户业务负责人 约定验收场景执行完毕,遗留项有书面处置决定 联调通过、用户培训和验收环境准备完成
正式上线授权 启动后第48个工作日 项目负责人、运维负责人、业务授权人 上线检查表完成,回退安排和支持责任明确,获得授权 用户验收通过,上线窗口与运维准备就绪

这张表的重点不是“第10天、第20天”是否适合所有项目,而是每个日期都能关联到成果、责任人和前置条件。团队换掉日期时,不能只改日历字段,也要确认前置活动和下游节点是否随之变化。

3. 同一节点需要拆分执行状态与验收状态

以“用户验收通过”为例,它至少可能经过三种状态:尚未开始验收、验收执行中、已提交结果等待业务确认。只有满足双方约定的通过条件并完成确认,才能标记为“通过”。若需要整改,应保留问题清单和责任人,不能为了让进度图变绿而提前关闭节点。

对管理者来说,节点状态最好能回答四件事:目前在哪一步、偏差是否影响后续、下一次检查是什么时候、需要谁做什么决定。颜色可以辅助识别,但颜色本身不是状态管理规则。

4. 适度增加缓冲,重点放在不确定的交接处

情景模拟中的第42个工作日到第48个工作日,为验收通过后的上线准备预留了相对集中的窗口。实际项目不应机械地照搬六天缓冲;团队要根据上线窗口、审批周期、缺陷处理可能性和资源可用性判断缓冲放在哪里。

我更倾向把缓冲留在不确定性较高的接口处,例如客户确认、数据清理、外部审批和跨团队交接,而不是平均分摊到每一项任务。缓冲要有理由、有责任人,也应在预测中透明呈现,不能用隐藏的空白日期制造“计划很从容”的假象。

甘特图里程碑全流程:实施团队最佳实践与一文讲清

5. 用一次延期演练检验计划是否可管理

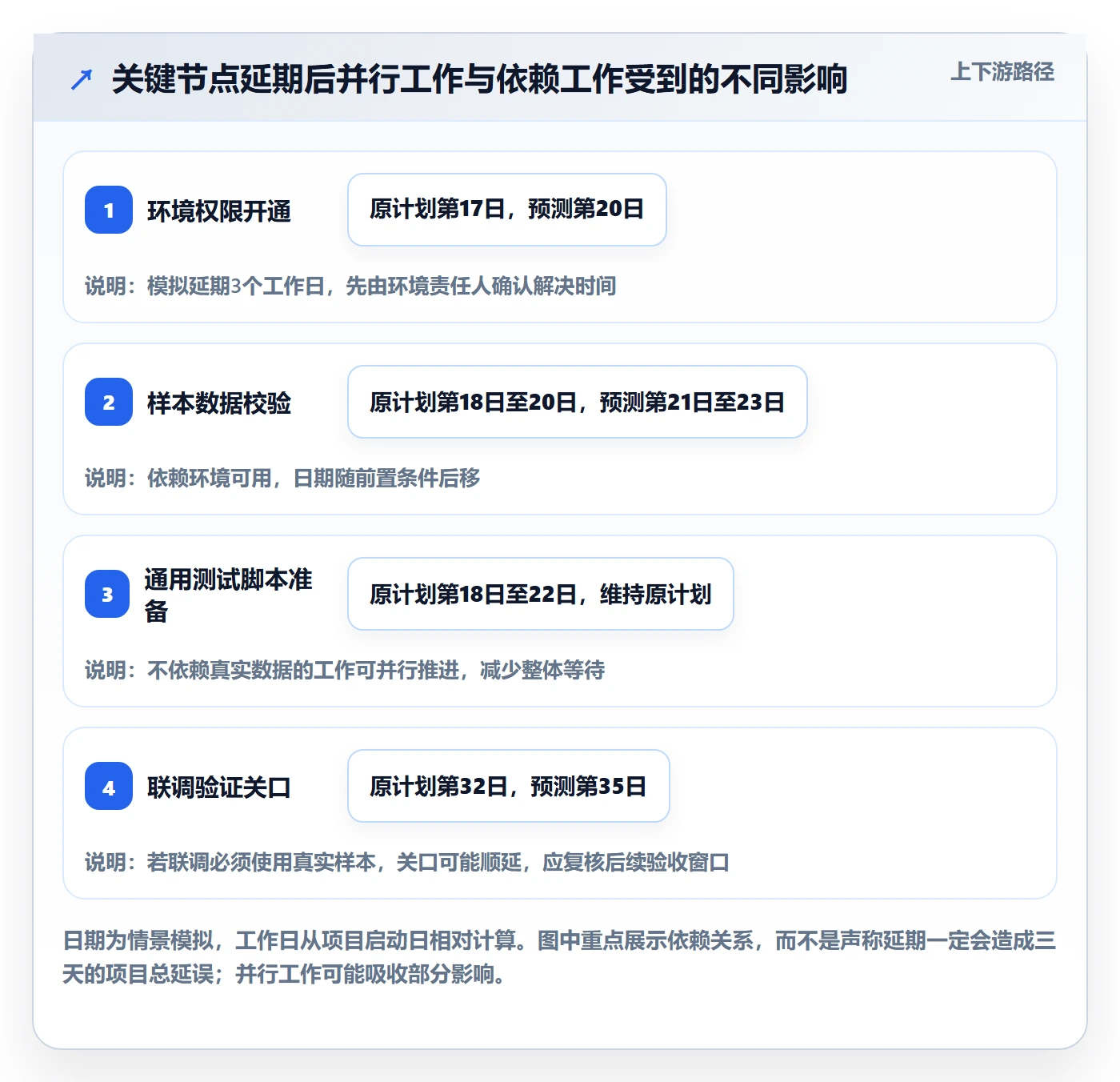

假设环境与数据准备未按第20个工作日通过,团队不要立刻把后续所有日期一口气后移。先判断是环境权限未开通、数据质量问题、责任人不足,还是验收样本没有提前约定;然后确认联调是否能使用替代数据并行开展,或是否必须等待真实数据。

如果后续联调完全依赖该数据,延期会沿着依赖链传导,需要评估验收和上线窗口的影响。如果部分任务可以并行,则可以通过重排工作降低影响。无论采用哪种方案,都记录原计划、当前预测、选择理由、风险接受人和下一次复查日期。

甘特图里程碑全流程:实施团队最佳实践与一文讲清

六、跟踪与变更:让甘特图成为持续决策的工作台

1. 规定更新节奏,不要等到周会才发现风险

更新频率应结合项目节奏设定。关键路径上的任务、临近验收的节点和高风险外部输入,可以采用更短的检查周期;稳定阶段则可减少例行更新。重点不是每天填表,而是让变化在造成不可逆影响之前被看见。

每次更新至少记录状态、当前预测日期、阻塞原因、责任人和下一步动作。对于里程碑,另记验收人、验收依据和确认日期。团队如果只更新完成百分比,却没有下一步动作,状态表就很难支持管理决策。

2. 统一状态口径,避免每个人都在用自己的颜色

  • 未开始:前置条件尚未满足,执行活动尚未启动。
  • 进行中:工作已经启动,仍有明确的剩余活动。
  • 待验收:交付物已提交,但责任人尚未完成判定。
  • 已通过:达到约定条件,并留下所需确认记录。
  • 阻塞:存在未解除的条件,已经影响或可能影响计划。
  • 已取消或变更:范围或决策发生变化,并记录批准依据。

具体状态名称可以按团队习惯调整,但要写出定义和转换条件。比如“待验收”是否计为任务完成?“阻塞”是否自动触发升级?这些约定越早明确,越不容易在项目后期出现状态争议。

3. 延期处理采用“影响,选项,决策”顺序

发现偏差后,先确认事实和影响:延迟几天、影响哪些下游工作、是否触及关键路径、是否影响客户承诺。再列出可以选择的应对方式,例如调整顺序、并行执行、补充资源、缩小范围或申请新的上线窗口。

每种选择都可能增加成本或风险。加人不一定立刻缩短工作时间;压缩测试可能带来质量风险;推迟日期也可能影响客户业务安排。项目负责人应把取舍和责任人写出来,再决定是否调整基线,而不是只汇报“正在赶进度”。

4. 变更记录要能还原决策过程

建议每次重要调整至少记录:变更内容、提出方、发生原因、受影响的任务和里程碑、风险评估、批准人、生效时间以及当前基线版本。这样做不仅为复盘服务,也能帮助新加入的成员快速理解计划为何与最初版本不同。

计划变化不一定代表管理失败。问题在于变化是否被识别、评估、批准和传达。一个持续漂移但没有记录的计划,不比一张过时的甘特图可靠。

甘特图里程碑全流程:实施团队最佳实践与一文讲清

七、工具、团队规模与治理方式:按复杂度选择,不要先买工具再找问题

1. 简单项目可以从表格开始,但规则不能省略

如果项目参与人少、依赖关系简单、变更不频繁,结构化表格或基础甘特图可能已经足够。至少统一任务名称、责任人、开始和结束日期、前置关系、里程碑状态、计划与实际日期,以及证据链接或备注。

表格的优势是门槛低、字段可控;局限是多人同时编辑、版本追踪、依赖联动和权限管理需要团队额外维护。若每次周会都要花大量时间找最新版、核对不同副本或手工重画排期,工具成本已经转化为隐性管理成本。

2. 中大型团队应优先评估协作与治理能力

当项目涉及多个工作流、多个部门、客户协作、权限隔离或阶段审批时,工具评估不应只看能否画甘特图。还要检查:依赖关系是否清晰、基线如何保存、状态是否可配置、变更是否留痕、验收证据能否关联、跨项目资源如何查看,以及数据是否可以按组织要求部署和管理。

以 PingCode 为例,如果团队正在评估面向中大型企业的项目管理平台,可以把其是否支持私有化部署、Jira 平滑迁移等需求列入演示和验证清单。不要仅根据产品介绍就认定迁移一定无损或适用于所有组织;应通过字段映射、历史记录、权限、附件、工作流和报表的实际迁移测试确认边界。是否适合作为国产替代方案,也应结合安全要求、集成现状、运维能力、用户培训和总拥有成本评估,而非用“唯一选择”一类口号代替验证。

3. 选工具前,先做一轮小范围验证

  1. 选一个正在进行的真实项目,整理任务、里程碑、依赖和验收字段。
  2. 选取跨部门协作、审批或变更较多的环节,验证工具是否能清晰呈现状态与责任。
  3. 模拟一次延期、一次范围变更和一次验收未通过,检查计划与记录能否同步维护。
  4. 若涉及历史系统迁移,抽样测试项目数据、权限、附件、流程及报表,而不是只迁移任务标题。
  5. 让项目经理、执行人员和管理者分别试用,再比较更新成本、可见性和治理需求。

工具试点的成功标准应事先定义,例如每周计划维护耗时、状态信息完整率、延期原因记录完整度和跨团队查询是否方便。以上指标需要团队建立自己的测量口径;它们不是产品自带的效果承诺。

甘特图里程碑全流程:实施团队最佳实践与一文讲清

八、行动清单与取舍:下一次计划评审就从这几步开始

1. 一小时内可以完成的快速检查

  • 从现有甘特图里挑出最重要的三到五个阶段关口。
  • 检查每个关口是否有明确成果、最终确认人和可复核的通过条件。
  • 区分任务结束、交付物提交和验收通过,不要用一个“完成”覆盖三种状态。
  • 标出外部依赖、关键审批和客户输入,补上责任人及最晚需要时间。
  • 把原计划、当前预测和实际日期分开保存,确认变更是否有记录。
  • 指定更新频率、状态口径和延期升级的责任人。

2. 不同项目情境下的做法

项目情境 建议重点 主要取舍
周期短、团队小、依赖少 保留少量关键关口,使用轻量表格或基础计划视图 优先降低维护负担,但仍要明确验收人和通过条件
跨部门、客户参与频繁 突出外部输入、审批等待、交接和验收责任 增加协调记录和可见性,接受一定的计划维护成本
多项目并行、资源共享 关注关键资源冲突、依赖传播和统一状态口径 需要更强的跨项目视图,避免只优化单个项目排期
强合规或私有化要求 验证部署、权限、审计、数据迁移和留痕能力 安全与治理优先,工具选型和迁移周期可能更长
范围尚不稳定的探索项目 把近期决策点和可验证结果做细,远期计划保持滚动更新 不追求过早锁死全部日期,保留调整空间并记录假设

3. 该严格控制什么,该留出弹性

需要严格控制的,通常是对业务运营、客户承诺、风险审批和阶段放行有实质影响的里程碑。它们应有明确责任、验收证据和变更规则。对探索性工作、需求尚未澄清的远期活动,则不应假装日期高度准确,可以采用滚动排期和阶段性复核。

计划越早期,远期日期的不确定性通常越高;但这不意味着可以不做计划。可以把近期任务排到可执行颗粒度,把远期工作保留为阶段范围和假设,再随着信息增加逐步细化。关键是让团队知道哪些日期是承诺,哪些只是当前预测。

4. 一张可复用的里程碑字段模板

无论使用电子表格还是项目管理平台,至少准备以下字段:里程碑名称、对应阶段、交付物、通过条件、最终确认人、计划日期、当前预测日期、实际日期、前置依赖、当前状态、阻塞原因、证据位置、变更记录和下一步动作。

如果工具不支持所有字段,也可以通过关联文档或验收清单补足。字段不必越多越好,但凡是会影响判断、责任归属或后续决策的信息,都不应只留在某个人的聊天记录里。

5. 收尾时做一次“预测质量”复盘

项目结束后,除复盘任务是否按期外,还要看里程碑预测是否可信:哪些节点反复晚于预测?哪些验收条件到最后才补充?哪些外部依赖没有纳入计划?哪些缓冲真正吸收了风险,哪些只是被不断消耗?这比单纯问“为什么延期”更能改进下一次计划。

对不同类型的偏差分开复盘,才有机会改进估算和治理方式。若所有延期都被归结为“沟通不足”,团队就很难知道应调整的是资源安排、客户输入、审批机制,还是任务拆分质量。

八、行动清单与取舍:下一次计划评审就从这几步开始

九、结语:甘特图的价值,取决于节点背后的共同承诺

实施团队做甘特图,最值得投入的工作不是把每条任务画得更细,而是确认关键节点有没有真实的管理含义。一个合格的里程碑,既能说明阶段交付了什么,也能说明谁来验收、依据是什么、没通过如何处理,以及计划变化后怎样保留判断依据。

下一步不必重做整张图。先选一个最近的关键节点,补齐交付物、通过条件、最终确认人和当前预测日期,再检查它与上下游任务的依赖关系。只要团队从“日期到了就算完成”转向“证据满足才算通过”,甘特图才会从展示进度的图片,变成真正帮助实施团队做决策的工作计划。

常见问题解答(FAQ)

1. 甘特图中的里程碑和普通任务有什么区别?

我在做实施计划时,常把关键任务、会议和交付节点都标成里程碑,结果图上节点很多,反而看不出重点。里程碑到底应该对应一项工作,还是一个阶段成果?

普通任务通常需要持续一段时间,有负责人、工期和执行过程;里程碑通常表示一个关键成果、验收点或决策点,完成时间明确,通常不单独计算工期。判断时问自己:团队能否用客观证据确认它已完成?如果只能描述一段工作过程,应作为任务;如果能明确验收结果,可设为里程碑。

2. 实施项目应该设置多少个里程碑?

我负责的项目跨了需求、配置、测试和上线多个阶段,担心节点设少了不好跟踪,设多了又让甘特图变得拥挤。有没有实用的筛选方法,而不是按固定数量照搬?

不建议按固定数量设置,应从最终交付和阶段验收倒推。优先保留会影响后续工作启动、客户或管理者需要确认、涉及重要风险或阶段转换的节点;日常小任务和例行会议一般不单独设为里程碑。设置后检查每个节点是否有明确成果、确认责任人和完成证据,无法回答这些问题的节点应合并或改成普通任务。

3. 里程碑延期时,实施团队应该怎么处理?

我在项目会上经常看到节点日期被不断往后改,但原计划很快就找不到了,也说不清延期是由前置任务、验收还是资源问题导致。遇到这种情况,应该先改甘特图日期,还是先查明原因?

先记录实际状态和延期原因,再评估对后续任务、资源安排及最终交付日期的影响。将原计划日期与预测日期、实际完成日期分开保存,并标明责任人、影响范围和处理措施;需要调整基线时,按项目的变更审批规则确认后再更新,避免直接覆盖原计划。

4. 甘特图里程碑需要记录哪些信息,才能用于验收和汇报?

我用表格排过项目节点,但到了汇报时,大家对“完成”理解不一样,有的看任务做完了,有的要等客户确认。怎样设计字段,才能让里程碑既能追进度又能作为验收依据?

每个里程碑至少记录名称、计划完成日期、负责人、完成标准、确认人、状态和相关前置任务;跟踪时再补充预测日期、实际完成日期、阻塞原因及证据链接。状态口径应事先统一,例如“待验收”不等于“已完成”,只有达到约定标准并由指定人员确认后,才标记为完成。

核心关键词

读者评论

江
江梦琪

把任务结束和验收通过分开记录很实用,尤其是业务确认晚于开发完成时,能避免进度汇报过于乐观。

石
石静怡

文中对里程碑的筛选逻辑比较清楚:只有会影响阶段转换或管理决策的节点才纳入汇报,能减少维护负担。

汪
汪嘉宁

外部输入也纳入计划这一点容易被忽略。客户提供数据、权限开通和审批等待如果没有责任人及期限,确实可能拖动后续安排。

邱
邱俊杰

保留基线、预测和实际日期有助于复盘延期原因。不过小型项目可以适当简化字段,重点是记录变化依据和验收结果。

文章包含AI辅助创作:甘特图里程碑全流程:实施团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473591
