甘特图怎么做?实施团队效率提升:甘特图从0到1

甘特图怎么做?实施团队效率提升:甘特图从0到1

实施项目里,甘特图最常见的失败不是“不会画”,而是图已经排得整整齐齐,现场却仍在等客户确认、等接口联调、等数据准备。我的判断是:甘特图不是把任务贴到时间轴上,而是把交付物、责任人、依赖关系和更新规则放进一张能持续使用的计划里。本文会从项目拆解讲到工具选择、进度维护,并用一个明确标注为情景模拟的系统上线项目示例,说明怎样从零搭出可执行的甘特图。

一、先给结论:能执行、能更新,比画得漂亮重要

1. 甘特图的价值不在“可视化”,而在暴露计划关系

甘特图用横向时间轴展示任务的开始、结束和持续时间,通常还会标记负责人、里程碑、实际进度及任务之间的依赖。它能帮助团队回答几个具体问题:现在该做什么、谁负责、下一项工作要等什么、某个节点延误会影响哪些交付。

但图表本身不会让项目自动变得可控。任务拆错了,甘特图只是把错误排得更整齐;工期没有依据,时间条只是看起来精确;没有人维护,进度颜色再多也只是过期信息。我会把甘特图视作团队协作的“计划接口”,而不是项目管理的替代品。

2. 一张可用的甘特图至少要回答六个问题

  • 做什么:任务对应可交付成果或可检查的动作,而不是“推进一下”“持续跟进”这类模糊描述。
  • 谁负责:每项任务有明确主责人,协作者可以有多人,但不能因此变成无人负责。
  • 什么时候做:计划开始、结束和工期有依据,并说明日期是估算、承诺还是外部约束。
  • 依赖什么:任务的启动条件明确,不把“时间上挨着”误认为“必须前后依赖”。
  • 怎样算完成:验收条件或完成标准清楚,团队对“已完成”的理解一致。
  • 变化后怎么处理:确定谁更新、何时更新,以及延期后如何评估对后续任务的影响。

如果一张图只有任务名称和日期,它适合作为个人提醒清单;如果要拿来协调实施团队,至少还需要负责人、依赖、里程碑和状态。缺少这些信息时,团队往往会在会议上重新口头解释计划,图表没有真正承担协作作用。

3. 先选适合的计划粒度,不要一开始追求全量细节

实施计划通常分为两个层次:管理视图关注阶段、关键交付和风险;执行视图关注任务、责任人、前置条件和近期动作。把所有细节塞进同一张图,会让管理者难以读懂;只保留几个阶段,又不足以指导一线执行。

我通常建议采用“阶段总览加近期滚动计划”的思路:整体计划先排到可判断关键路径和主要节点的程度,临近执行的任务再拆细、确认责任和前置条件。具体要提前拆到几周,取决于项目节奏、客户响应周期和任务不确定性,不存在适用于所有团队的固定天数。

甘特图怎么做?实施团队效率提升:甘特图从0到1

二、为什么实施团队需要甘特图:计划经常卡在交接处

1. 实施项目的时间压力往往来自跨角色等待

实施项目通常涉及项目经理、实施顾问、客户业务负责人、技术人员、数据团队和外部供应方。一个任务由谁执行可能很清楚,但它何时能开始,常常取决于其他角色先交付什么。例如,数据导入要等字段映射确认,联调要等测试环境就绪,培训要等关键流程通过验收。

这些等待如果只写在会议纪要或个人待办里,就很容易变成“大家都知道,但没人能看见它会影响什么”。甘特图的实际用途,是把任务之间的启动条件摆到台面上,让团队在延期发生之前发现潜在的连锁影响。

2. 计划的薄弱处通常是输入不确定,而非排期工具不够强

我会先区分任务本身的不确定性和等待外部决策的不确定性。前者可以通过拆任务、试做和专业评估降低;后者需要明确决策人、所需材料和最晚响应时间。把两类不确定性都简单填成“预计两天”,会制造虚假的确定感。

例如,“配置业务流程”可能是团队可控的工作;“客户确认流程方案”则受外部响应影响。前者可以按工作量估算,后者应同时记录提交日期、确认责任人和升级方式。甘特图不一定要为每个风险加复杂字段,但必须让可能影响进度的条件可见。

3. 管理视图和执行视图关注的不是同一类信息

项目负责人通常关心总体阶段是否按计划推进、近期有哪些关键决策、是否存在交付风险;实施成员更关心今天或本周要完成什么、前置条件是否齐备、遇到阻塞找谁处理。强行用一张密集的任务表满足所有人,常见结果是每个人都打开了图表,却仍然各看各的重点。

如果项目人数、并行任务和协作链条逐渐增加,应考虑使用支持共享计划、权限和任务关联的协作方式。以PingCode为例,它面向中大型企业及百人以上组织提供项目协作场景,也支持私有化部署和Jira平滑迁移。是否适合某个实施团队,要结合部署要求、迁移范围、流程复杂度和实际功能版本验证;“国产替代”不是单靠工具名称就能成立的结论。

甘特图怎么做?实施团队效率提升:甘特图从0到1

三、常见误区:为什么“看起来完整”的图还是落不了地

1. 把任务写成阶段口号,无法分派也无法验收

“系统上线”“项目推进”“完成实施”都是结果或阶段名称,不足以作为可执行任务。团队需要进一步拆出需求确认、环境准备、参数配置、数据校验、用户验收等可分派工作,并明确每项任务的完成标准。

拆分也不是越细越好。如果一个任务只需要几分钟、与其他工作没有独立交接价值,拆得过细会增加维护成本。我的判断标准是:这项工作是否需要单独分派、跟踪、交接或验收?如果都不需要,它可能不必单独占一行。

2. 把估算日期当作确定承诺

计划日期通常来自经验、初步讨论或客户约定,它们的确定性并不相同。没有标明依据的精确日期容易让团队误以为计划可靠,也让延期复盘变成责任争论。

我建议至少区分三类时间:团队对工作量的估算、双方确认的承诺节点、由外部条件决定的待确认日期。尤其是客户审批、第三方接口和数据准备,要记录条件和责任人,而不是仅仅给它们画一条固定长度的任务条。

3. 任务条相邻不等于存在依赖

任务A排在任务B前面,可能只是计划顺序,也可能是资源安排;只有当B必须等A满足条件后才能开始,才构成真正的前置依赖。误把所有任务都连起来,会让计划缺少并行空间;漏掉真实依赖,则会形成无法执行的排期。

判断依赖时,我会问:“如果前一项没有完成,后一项能否在不返工、不制造风险的情况下开始?”如果答案是否定的,就应明确依赖;如果答案是肯定的,可以评估并行执行或先做准备工作。

4. 只记录完成百分比,不记录阻塞和预测

“完成80%”看起来直观,但不同成员对百分比的理解可能完全不同。配置工作做了80%,不代表剩余20%不会遇到复杂问题;一项任务完成了80%的步骤,也未必已经形成可验收结果。

对实施团队来说,状态往往比百分比更有行动价值。可以使用“未开始、进行中、待外部输入、存在阻塞、已完成”等状态,同时补充阻塞原因和预测完成时间。需要使用百分比时,应统一口径,例如按已验收子任务权重计算,而不是凭主观感觉填写。

5. 图表创建后不维护,反而会损害团队信任

计划总会变化,真正的问题不是日期变化,而是变化没有解释、没有评估,也没有及时同步。如果团队发现图表中的负责人、状态和日期长期不准确,就会转而依赖私聊和口头更新,之后再想恢复统一计划会更困难。

更新频率应由项目节奏决定。高频联调或上线窗口可能需要每天检查阻塞,阶段性交付项目可能按周维护;重要里程碑前,还可以设置专项检查。关键不是规定一个固定频率,而是确保变化能在造成更大影响之前被发现。

甘特图怎么做?实施团队效率提升:甘特图从0到1

四、从0到1制作甘特图:先把交付逻辑搭出来

1. 明确范围、交付物和成功标准

先写清楚项目要交付什么、不包含什么,以及怎样判断交付完成。实施项目可以将成功标准写成可验证的业务结果,例如指定流程完成验收、约定范围内的数据校验通过、关键用户完成培训,而不是只写“完成系统部署”。

范围边界越模糊,任务清单越容易膨胀,计划也越容易失真。对于尚未确认的需求,可以标记为待决策项,并说明决策人和确认节点,不要把它悄悄塞进既有排期当作已经确定的工作。

2. 从交付物倒推任务,再按可管理粒度拆解

拆任务时可以先分阶段,再由阶段结果倒推所需活动。例如“上线准备”可拆为环境检查、权限核对、数据校验、关键流程演练、上线审批等。这样拆解的重点不是统一套用某种模板,而是避免阶段名称直接进入执行层却无人知道下一步怎么做。

每项任务最好用动词加对象命名,例如“核对客户组织架构数据”,而不是“数据工作”。名称应让未参加会议的人也能大致理解要产出什么。任务粒度应足以明确责任人和验收结果,但不需要把每个微小操作都单独画成任务。

3. 为任务补齐主责人、完成定义和前置条件

主责人负责推动任务到完成,不意味着他必须独立完成所有工作。协作人员、客户责任人和外部供应方可以写在相关字段或备注中,但需要明确谁负责催办、谁做决策、谁验收。

完成定义应尽量可检查。例如“培训完成”可以要求关键用户参加并确认操作练习通过;“数据准备完成”则应说明数据范围、校验方法和确认人。没有完成定义的任务,状态更新时容易出现“我以为已经结束”的分歧。

4. 估算持续时间,并说明估算依据

工期不是团队每天投入的纯工时。任务需要两天工作量,未必能在两个自然日完成,因为中间可能有评审、排队、客户确认或资源冲突。实施排期时要把工作时间和等待时间分开考虑,必要时分别记录“预计投入”和“日历持续时间”。

估算可以参考相似项目记录、实际执行人员判断、任务复杂度和外部响应时长。如果缺少历史数据,就明确标注为初步估算,并在试运行后校准。不要为了表格整齐,把所有任务都写成同样长度。

5. 识别依赖和可并行工作,排出关键节点

先找必须按顺序完成的任务,再识别可以提前准备或并行推进的部分。例如环境准备可以与需求确认的部分工作并行,但正式配置可能仍需等待最终流程确认。依赖应表达真实的启动条件,而不是为了画出复杂关系而人为增加连线。

里程碑用于标记阶段交付、关键审批或重要决策,不是给普通任务加一个特殊图标。里程碑本身通常没有持续时间,重点在于它代表的结果及其验收人。里程碑过多会失去重点,过少又难以判断项目是否按阶段推进。

6. 录入工具、检查逻辑,再邀请执行者校准

任务、责任人、日期和依赖关系录入后,不要只看图表是否美观。逐项检查:任务是否有负责人、后续工作是否等错前置条件、关键节点是否有确认人、计划中是否存在不合理的同一人并行承担多项关键任务。

随后让实际执行者参与校准。项目经理独自排出的计划即使逻辑完整,也可能忽略现场工作量、客户可用时间和专业资源约束。校准会议的目标不是逐格读表,而是确认关键路径、待决策项、资源冲突和近期行动。

  1. 确认范围和阶段交付物。
  2. 拆出可执行任务,给每项任务定义完成条件。
  3. 指定主责人,补充协作方和外部确认责任人。
  4. 估算工期,标记估算依据和不确定性。
  5. 确认真实依赖,找出可并行任务和关键里程碑。
  6. 录入工具并检查资源冲突、时间逻辑与验收节点。
  7. 与执行成员校准,明确更新责任和异常处理方式。

甘特图怎么做?实施团队效率提升:甘特图从0到1

五、情景模拟:一项系统上线计划如何排得更稳

1. 先说明示例假设,避免把演示数据当行业结论

下面用一个小型内部系统上线项目说明字段怎样关联。示例假设项目周期约六周,任务安排、工期和偏差数据都是为了演示计划逻辑的情景模拟,不是某家企业的真实案例,也不代表实施项目的行业平均水平。真实项目应由团队根据范围、资源和客户条件重新估算。

假设项目目标是完成基础流程配置、导入一批约定数据、验证关键流程并培训核心用户。计划最容易出问题的地方不是“配置需要几天”,而是流程确认、数据准备和验收能否按时衔接。因此,计划要体现交付依赖,而非只把六周均匀切成几段。

2. 用任务表先检查逻辑,再生成时间条

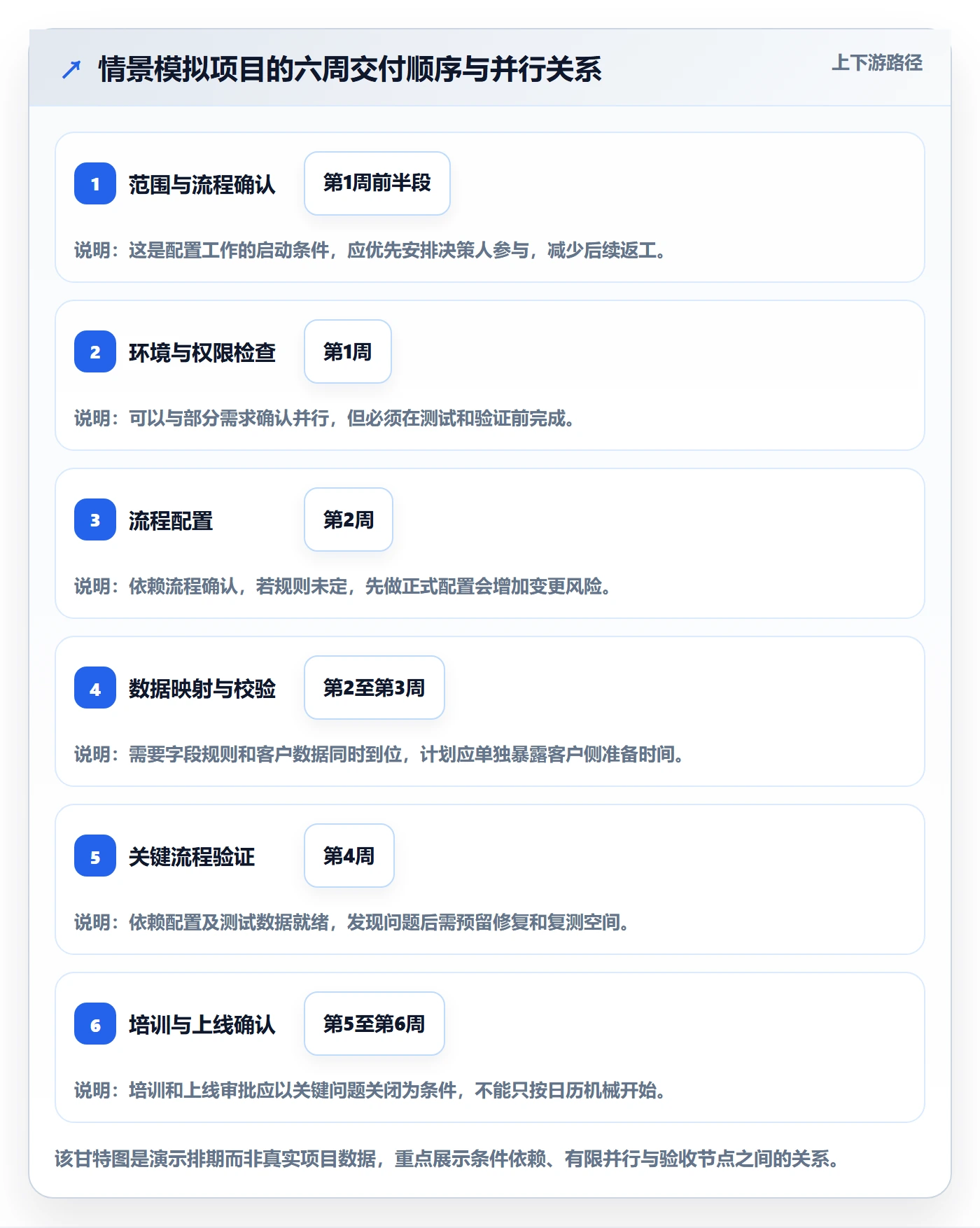

阶段 任务 主责角色 示意持续时间 前置条件 完成标准
启动 确认范围与关键流程 项目经理、客户负责人 3个工作日 项目启动资料齐备 范围清单与关键流程获双方确认
准备 检查环境、账号与权限 技术负责人 2个工作日 环境访问权限开通 测试账号可访问约定环境
配置 配置已确认的业务流程 实施顾问 4个工作日 关键流程确认 配置完成并通过内部检查
数据 映射并校验约定数据 数据负责人、客户数据联系人 4个工作日 字段规则确定、数据文件提供 抽样校验结果由双方确认
验证 演练关键业务流程 实施顾问、关键用户 3个工作日 流程配置和测试数据就绪 约定场景通过或形成问题清单
上线准备 培训、审批与上线确认 项目经理、客户负责人 3个工作日 关键问题关闭、培训材料确认 上线决策人完成确认

这张表里的持续时间不是承诺排期,而是演示字段关系。项目经理还需把并行关系、节假日、资源可用性和客户确认窗口放进实际日历。比如环境检查可能和流程确认并行,但流程配置不应在关键规则未定时被当成正式工作启动。

3. 区分团队可控工时与外部等待时间

假设数据文件需要客户提供,团队可以先提供模板、解释字段和安排预校验,但无法替客户完成数据提取。若计划只写“数据准备4天”,项目团队可能误以为整个任务都可控。更实用的做法是拆成“发送模板”“客户整理数据”“字段映射”“导入校验”等环节,并分别标注负责人和依赖。

这样做的好处不是让表格更复杂,而是能更早识别谁需要采取行动。如果数据整理延后,团队可以讨论先用样例数据开展流程演练,还是调整验证顺序。计划由此成为决策依据,而不仅是事后记录。

4. 记录基准、实际和预测,避免用改日期掩盖偏差

假设配置计划四个工作日完成,实际用了六天。只把结束日期向后挪两天,会让团队失去原计划与当前预测之间的差异信息。应保留原定时间,记录实际完成时间、偏差原因以及受影响的后续任务,再确定新的预测节点。

一次偏差不一定意味着整体上线必须延期。如果后续任务可以并行、存在缓冲或关键路径未受影响,最终节点仍可能守住;反过来,一个看似只有一天的延误,如果卡在数据验收等关键依赖上,也可能传导到培训和上线审批。判断重点是影响链,而不是偏差天数本身。

甘特图怎么做?实施团队效率提升:甘特图从0到1

甘特图怎么做?实施团队效率提升:甘特图从0到1

六、做完以后怎么维护:让计划保持可信

1. 约定更新机制,而不是在会议前临时补表

每项任务的主责人应及时更新状态,项目经理负责检查依赖、汇总影响和推动决策。更新可以按团队节奏设定:例如高变动阶段每个工作日检查阻塞,常规阶段每周做一次整体校准。频率应与风险和变化速度匹配,而不是把“每天更新”当作所有项目的硬规定。

更新规则还要说明哪些变化必须即时通知。比如关键里程碑预计延期、客户确认超时、核心人员不可用或新增范围,都不应等到例行会议才说。其他不影响依赖和交付的细小变化,可以进入常规更新,避免团队被通知噪声淹没。

2. 状态字段要少而清楚,异常状态必须有下一步

状态建议从团队能采取行动的角度设计。常见状态可以包括未开始、进行中、待外部输入、存在阻塞和已完成。若设置“待处理”“进行中”“待确认”“部分完成”“基本完成”等大量相近选项,成员会花时间争论选哪个,而不是处理问题。

“存在阻塞”不能只是一个颜色。至少要说明阻塞内容、责任方、需要的决策或材料、预计解决时间,以及逾期后的升级方式。如果原因暂时未知,也可以明确写“待定位”,再指定调查负责人和复查时间。

3. 同时看计划、实际和预测,才看得出趋势

计划日期回答“原本打算何时完成”,实际日期回答“最后何时完成”,预测日期回答“按目前情况预计何时完成”。这三类信息承担不同作用,不宜在每次延期时直接覆盖原计划,否则项目复盘无法判断估算偏差究竟来自外部等待、需求变化还是团队内部工作量判断。

并非每个小任务都需要完整记录三类日期。对关键里程碑、重要客户依赖和影响上线的任务,应优先保留基准和预测;低风险、短周期的内部事项可以轻量管理。记录深度应服务于决策,不应把维护表格本身变成新项目。

4. 偏差出现后,按影响链调整,不要只把后续任务整体平移

发现延期时,先判断它是否位于关键依赖链上,受影响的后续任务是否能够并行,是否有可用资源或缓冲,以及是否需要客户重新确认节点。整体平移虽然操作简单,却可能把原本不受影响的工作也一并推后。

如果延期来自范围变更,要先决定变更是否接受,再估算新增工作对成本和时间的影响;如果来自等待,应推动责任人和决策节点;如果来自任务低估,应更新后续相似任务的估算依据。不同原因需要不同纠正动作,不能一概归结为“加强跟进”。

甘特图怎么做?实施团队效率提升:甘特图从0到1

七、工具怎么选:从项目复杂度和治理要求出发

1. 小团队、短周期、依赖少,先用轻量表格

如果项目参与人数少、任务数量有限、更新频率不高,普通表格通常够用。它容易上手,也便于临时调整字段。需要注意的是,共享编辑可能造成版本不一致,任务依赖和提醒也可能需要人工维护。

这类场景不必为了“专业”而引入复杂流程。先确保每项任务有责任人、状态和完成标准,再根据实际痛点增加里程碑或依赖字段。若团队目前最大的障碍是任务定义模糊,换工具并不能替代项目拆解。

2. 多角色协作、变更频繁,重点看共享和可追踪能力

当多个实施小组、客户团队和技术人员共同推进,计划需要明确谁能编辑、谁负责确认、变更何时发生。工具选择时可以检查:是否支持统一查看当前计划、保留修改记录、关联任务和负责人、提醒阻塞,以及按不同角色查看信息。

如果使用某项目管理平台,应先用一个真实的小范围项目验证,而非仅看演示界面。测试任务可以选一条有客户依赖的流程,检查延期后是否能看见受影响任务、责任人是否收到更新,以及团队能否保留原计划并调整预测。

3. 中大型组织和百人以上团队,需要把部署与迁移纳入选型

组织规模扩大后,需求通常不止是画图,还包括权限、流程治理、跨项目汇总、数据安全、部署方式和既有系统迁移。PingCode可以作为评估样本之一:根据产品提供的信息,它主要服务中大型企业及百人以上组织,支持私有化部署,也支持Jira平滑迁移。对组织有国产化或本地部署要求的团队,可以把它纳入候选验证范围,但不宜仅凭单项能力就下“唯一选择”的结论。

实际评估要把需求变成测试清单:现有项目数据能否迁移、字段和工作流如何映射、权限边界是否符合要求、私有化部署需要哪些资源、历史数据如何校验、关键用户培训要投入多少时间。还要核实当前版本、合同范围和服务条件,避免将宣传描述直接当成项目实施承诺。

4. 以试点结果决策,而不是以功能清单决策

我会优先安排一个有代表性的项目做试点,并观察四类结果:计划维护是否更省力、关键依赖是否更早暴露、成员是否能正确理解状态、管理者是否能减少重复追问。若工具功能齐全却需要大量人工搬运数据,团队未必获得净收益。

试点的周期不必很长,但要覆盖一次实际计划调整,例如客户确认延期或关键任务返工。这样才能检验工具是否支持真实的变更过程。只演示“新建任务和拖动时间条”,不足以证明它适合实施团队。

场景 优先选择 主要收益 需要接受的取舍
小型、短期、低依赖项目 轻量表格 启动快、成本低、上手容易 依赖提醒、版本控制和跨项目汇总较多依靠人工
多人协作、计划经常调整 支持共享与任务关联的协作工具 减少信息分散,便于跟踪责任和变更 需要统一字段、状态和使用规则
中大型组织、多项目并行 具备治理和汇总能力的项目管理平台 有机会统一权限、计划视图和跨项目管理 导入、配置、培训和迁移都需要投入
有私有化或迁移要求 通过技术与业务试点评估的平台方案 可将部署、数据和迁移纳入整体方案验证 需核对当前版本能力、实施边界及长期维护成本

甘特图怎么做?实施团队效率提升:甘特图从0到1

八、不同情况下怎么行动:按风险决定计划深度

1. 项目刚启动、范围尚未完全确认

先做阶段级计划,不要过早把每项任务排到具体日期。把待确认范围、决策责任人和最晚确认点单独列出,同时识别哪些准备工作可以在不增加返工风险的前提下先行开展。

行动重点是消除关键未知,而不是把不确定事项伪装成固定时间。每完成一次范围确认,就更新任务拆解和关键依赖,并保留决策记录,防止不同版本的范围各自流传。

2. 项目进入配置、数据准备或联调阶段

这一阶段应提高近期计划的颗粒度,明确输入材料、环境、负责人和验收条件。对有外部依赖的任务设置跟进节点,对容易返工的任务安排内部检查或样例验证,避免等到整批交付后才发现规则不一致。

若并行任务较多,重点看关键人员是否超负荷,以及等待是否被误写成工作时间。团队不需要让所有成员每天更新所有字段,但必须及时同步会影响他人启动的变化。

3. 项目临近上线或验收

不要为了维持“按期”而隐藏未关闭的问题。把阻塞、风险、决策事项和回退条件列清楚,并区分必须在上线前解决的问题与可以进入后续改进清单的事项。最终决策应由有权限的责任人基于风险作出。

上线窗口可能受业务安排、数据切换或客户资源限制,计划上应为关键检查留出实际时间。若无法提供缓冲,也要明确说明这是有意识接受的风险,而不是把所有任务排满后假设不会出错。

4. 项目同时并行多个客户或多个实施批次

多项目管理时,单个项目的甘特图之外,还要查看共享资源和冲突。某位顾问在多个项目里都被排为关键任务负责人,任何一项延期或临时支持都可能影响其他项目。此时仅看每个项目各自“按计划”,仍不足以判断整体资源是否可承受。

可以先统一项目阶段和关键节点的定义,再做跨项目汇总。不要一开始追求所有项目使用完全相同的细颗粒字段;应先统一影响组合决策的信息,例如关键负责人、目标节点、风险等级和资源需求。

甘特图怎么做?实施团队效率提升:甘特图从0到1

九、取舍与边界:甘特图适合解决什么,不适合解决什么

1. 适合任务有明确顺序、节点和责任人的项目

当项目能拆成相对清晰的工作项,交付有阶段性,任务之间存在可识别的依赖时,甘特图很适合用来排计划、沟通节点和跟踪偏差。实施交付、系统上线准备、活动筹备和跨团队迁移,都可能从统一时间视图中受益。

这并不意味着所有项目都应被强行排成一条精确时间线。探索性工作、需求不断变化的创新任务,早期更需要假设验证和短周期反馈。可以把甘特图用于阶段目标与决策节点,而把日常探索工作放在更灵活的任务管理方式中。

2. 不能用甘特图替代范围管理、风险管理和沟通

甘特图可以显示“什么工作排在什么时候”,但它不会自动判断需求是否合理、风险是否可接受、客户是否真正认可交付。即使每个任务都有时间条,范围持续增加、关键决策无人负责,项目依然可能失控。

所以我更看重图表背后的约定:范围变化如何评估、谁有权调整基准、风险如何升级、验收由谁确认。没有这些规则,图表只能提高问题的可见性,不能代替组织作出决定。

3. 细节深度要和变化速度、更新成本相匹配

计划拆得越细,短期执行可能越清晰,但更新负担也越高;计划拆得越粗,维护成本低,却可能看不见责任断点。适合的颗粒度不是“越详细越专业”,而是能让相关成员采取行动,同时不需要团队把大量时间花在改表格上。

如果项目每周都在调整范围,就不要试图一次排出未来数月的所有细节。若项目有固定审批周期和稳定交付流程,则可以提前安排更完整的阶段计划。计划要能表达当前可知信息,也要允许团队诚实地标记未知。

4. 效率提升应看过程指标,不只看是否按时结束

单看最终是否按期,难以判断甘特图是否帮助了团队。可以观察计划更新所需时间、关键依赖暴露的提前量、阻塞事项平均关闭时间、因信息遗漏导致的返工,以及项目会议中用于重新确认进度的时间。

比较前后变化时,要固定统计口径,并考虑项目规模、人员经验和范围差异。例如“会议时间下降”可能来自项目更简单,不一定是图表带来的效果。没有可靠记录时,先建立基线,再观察试点项目的变化,不应先写出一个看似漂亮的效率提升百分比。

甘特图怎么做?实施团队效率提升:甘特图从0到1

十、最后检查清单:发出甘特图前问自己八个问题

1. 图表能否指导下一步,而不只是汇报当前状态

  • 每项任务是否有清晰动作或交付物?
  • 每项关键任务是否有主责人和完成标准?
  • 前置依赖是否真实,是否有可并行推进的工作?
  • 外部确认、材料和资源条件是否被单独识别?
  • 里程碑是否对应具体交付或决策,而非普通任务?
  • 计划日期是否能区分估算、承诺和待确认时间?
  • 延期后是否能看见受影响的后续任务和责任人?
  • 谁负责更新、何时更新、哪些变化需要立即升级,是否已经约定?

如果其中几项没有答案,不必急着换工具或继续美化图表。先补齐任务定义、依赖关系和责任边界,通常比添加更多颜色、标签和字段更有效。对实施团队而言,甘特图质量的核心不是视觉复杂度,而是它能不能减少反复确认和意外等待。

2. 下一步从一个真实项目的小范围试点开始

选一个周期较短、依赖关系有代表性的项目,不必一上来覆盖整个组织。先建立阶段、任务、主责人、计划日期、依赖、里程碑和状态,再在一次实际变更后检查:团队是否更早发现影响、是否知道谁要采取行动、是否能保留原计划并说明预测变化。

如果试点中成员持续不更新,先查字段是否太多、责任是否不清、更新是否没有决策价值;如果日期不断被随手覆盖,就建立基准与预测的区分;如果会议仍然花大量时间逐项确认,则检查管理视图是否突出风险与待决策项。

3. 真正的效率来自更早做出正确判断

甘特图从零到一,不是先选模板、填日期、调颜色,而是先弄清楚交付目标,再把任务、责任、依赖和不确定性放到同一张计划里。之后通过持续更新,让团队知道偏差在哪里、会影响什么、下一步由谁处理。

最值得坚持的独特判断是:一张甘特图的价值,不在于它看起来多完整,而在于它能否让风险在变成延期之前被看见。下一步就从一个近期项目开始,先画清楚关键交付链,再邀请真正执行任务的人一起校准;图表只有进入团队的日常决策,才算真正从0到1。

常见问题解答(FAQ)

1. 甘特图从零开始应该怎么做?

我第一次负责实施项目时,手上只有交付目标和一个大致的上线日期,不确定应该先打开表格画图,还是先整理计划。我想知道按什么顺序准备,才能做出团队能执行的甘特图。

先明确项目目标和最终交付物,再把工作拆成可分配、可检查的任务;为每项任务填写负责人、工期、开始与结束时间,并标出前置依赖和关键里程碑。录入工具后,检查任务顺序、责任人和时间安排是否经过团队确认。

2. 甘特图里的任务拆到多细才合适?

我做计划时常在任务拆分上拿不准,写得太粗,后续进度不好追踪;拆得太细,又要维护很多条目。尤其是实施项目跨多个岗位时,我不知道该用什么标准判断粒度。

以任务能否明确分配、跟踪和验收为判断标准。若一项任务持续较久、涉及多个负责人,或中间需要单独检查交付结果,可以进一步拆分;若拆出的条目只是很短的琐碎动作,且不会影响协调或进度判断,就不必单独列出。

3. 甘特图中的任务依赖关系应该怎么标?

我曾把任务按时间先后排在图上,但项目执行时发现,有些工作不能只看日期安排,必须等其他环节完成。遇到评审、数据准备或外部审批时,我想确认怎样判断它们是否构成依赖。

只有当前置任务的结果会影响后续任务启动或完成时,才标记依赖关系。例如,方案评审通过后才能开始配置,就应将评审设为配置的前置任务;仅仅时间相邻、但可以独立开展的任务,不必设置依赖。标好后再检查前置任务延期会影响哪些后续节点。

4. 甘特图做好后多久更新一次,怎么判断项目是否延期?

我担心计划表创建后很快就会过时,但如果频繁改动,团队又可能分不清原计划和当前安排。我想知道在实施过程中应该由谁更新,以及怎样呈现进度变化。

由项目负责人指定更新责任人和固定检查节奏,频率按任务变化速度和项目风险确定,例如每周检查一次;临近关键交付或变化较快时,可提高频率。保留原计划日期,另行记录实际进度和预测完成时间;若预测晚于计划,进一步检查受影响的依赖任务、里程碑和资源安排,而不是只改日期。

核心关键词

读者评论

陆
陆雅楠

文中把“任务条相邻”和“存在依赖”区分开来很实用,能避免排期过度串行,也提醒团队确认真正的启动条件。

何
何子涵

客户确认、数据准备和接口联调常常是实施项目的等待点。把负责人、确认节点和阻塞原因纳入计划,比只填预计日期更有操作性。

苏
苏俊杰

完成80%”确实容易产生不同理解。文章建议结合状态、阻塞原因和预测完成时间更新,比单独填写百分比更便于团队采取行动。

欧
欧阳雨桐

情景模拟对偏差来源的分类有参考价值,不过文中也说明比例不是行业统计。实际复盘时仍需用项目记录校准,避免把示意数字当作通用结论。

文章包含AI辅助创作:甘特图怎么做?实施团队效率提升:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473173
